二极技术交底书提纲
安全技术两级交底的范本模板

一、一级安全技术交底【交底对象】:全体施工人员、管理人员【交底时间】:工程开工前或重要工序、工艺变更时【交底内容】:1. 工程概况- 工程名称、地点、规模- 施工单位、项目负责人、技术负责人- 工程建设规模、结构类型、施工工艺2. 安全生产责任制- 施工单位安全生产责任制- 项目负责人安全生产责任制- 各部门、各工种安全生产责任制3. 安全生产目标- 预期达到的安全生产目标- 安全生产管理措施4. 施工现场安全管理制度- 施工现场安全生产管理制度- 施工现场消防安全管理制度- 施工现场用电安全管理制度5. 主要危险源及预防措施- 工程施工过程中可能存在的危险源- 针对危险源采取的预防措施6. 安全防护设施及用品- 安全防护设施的种类、配置要求- 安全防护用品的使用、维护要求7. 安全操作规程- 各工种、各工序的安全操作规程- 安全操作规程的执行与监督8. 应急预案及救援措施- 施工现场应急预案- 事故救援措施【交底方式】:1. 专题讲座2. 演示讲解3. 文字材料发放【交底要求】:1. 交底人应熟悉工程概况、安全生产管理制度、安全操作规程及应急预案2. 交底内容应详细、准确、易懂3. 交底人应确保交底对象对交底内容充分理解二、二级安全技术交底【交底对象】:各工种、各工序施工人员【交底时间】:每项工序、工艺开始前或变更时【交底内容】:1. 工序、工艺特点- 工序、工艺名称- 工序、工艺流程- 工序、工艺要求2. 安全生产注意事项- 各工序、工艺中的危险源- 安全生产注意事项3. 安全操作规程- 各工序、工艺的安全操作规程- 安全操作规程的执行与监督4. 安全防护设施及用品- 各工序、工艺所需的安全防护设施及用品- 安全防护设施及用品的使用、维护要求【交底方式】:1. 现场口头交底2. 文字材料发放【交底要求】:1. 交底人应熟悉工序、工艺特点、安全生产注意事项及安全操作规程2. 交底内容应针对性强,便于操作人员理解和执行3. 交底人应确保交底对象对交底内容充分理解【附则】:1. 本范本适用于施工现场安全技术交底工作2. 各单位可根据实际情况对范本进行修改和完善3. 本范本自发布之日起实施注:以上范本仅供参考,具体交底内容应根据工程实际情况进行调整。
安全二级技术交底范本模板

一、交底目的为确保施工现场安全生产,降低安全事故发生概率,提高施工人员安全意识,现将本项目安全二级技术交底如下。
二、交底内容1. 工程概况(1)工程名称:______工程(2)工程地点:______(3)建设单位:______(4)施工单位:______2. 安全生产责任制(1)施工单位应建立健全安全生产责任制,明确各级人员的安全职责。
(2)项目部应设立安全生产管理机构,负责安全生产的日常管理工作。
(3)施工人员应遵守安全生产规章制度,自觉履行安全生产职责。
3. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,包括警示标志、警示线、警示柱等。
(2)施工现场应设置安全通道,确保人员、车辆畅通无阻。
(3)施工现场应设置临时用电设施,确保用电安全。
(4)施工现场应设置消防设施,确保消防通道畅通。
(5)施工现场应设置安全防护设施,如防护网、防护栏杆、安全带等。
4. 特殊作业安全措施(1)高空作业:高空作业人员必须佩戴安全带,并采取防护措施;作业前应检查作业平台,确保安全可靠。
(2)有限空间作业:有限空间作业人员必须佩戴防护用品,如安全帽、防尘口罩、防护手套等;作业前应进行通风、检测,确保作业环境安全。
(3)动火作业:动火作业人员必须取得动火作业证,并采取防护措施;作业前应办理动火作业审批手续,确保动火作业安全。
(4)起重作业:起重作业人员必须取得起重作业证,并遵守起重作业操作规程;作业前应检查起重设备,确保安全可靠。
5. 安全教育培训(1)施工单位应定期对施工人员进行安全教育培训,提高施工人员的安全意识。
(2)施工人员应积极参加安全教育培训,掌握安全生产知识和技能。
6. 事故处理(1)发生安全事故时,应立即启动应急预案,采取有效措施,防止事故扩大。
(2)事故发生后,应迅速报告上级部门,并积极配合事故调查。
三、交底要求1. 施工单位应将本技术交底内容作为施工过程中的重要依据,严格执行。
2. 施工单位应定期对施工人员进行安全技术交底,确保施工人员掌握安全操作规程。
二级安全技术措施交底模板

一、交底项目名称【项目名称】二、交底内容1. 工程概况(1)工程名称:【工程名称】(2)工程地点:【工程地点】(3)工程规模:【工程规模】(4)工程类型:【工程类型】2. 安全技术措施(1)施工前安全检查1)检查施工现场的排水设施是否完善,确保排水畅通;2)检查施工现场的临时用电线路是否安全,是否存在漏电现象;3)检查施工现场的脚手架、模板等支撑结构是否牢固,是否存在安全隐患;4)检查施工现场的施工现场防护设施是否齐全,如安全网、安全带等;5)检查施工现场的消防设施是否完好,如灭火器、消防栓等。
(2)施工中安全措施1)施工人员必须佩戴安全帽、安全带等个人防护用品;2)施工现场禁止吸烟、使用明火;3)施工过程中,严禁酒后作业、疲劳作业;4)施工现场禁止高空抛物,施工材料、工具等必须放置在安全位置;5)施工现场严禁私自拆改、移动安全设施;6)施工现场应设置警示标志,提醒施工人员注意安全;7)施工过程中,应严格按照施工方案进行操作,确保施工安全。
(3)事故应急处理措施1)发生安全事故时,应立即停止施工,组织人员进行救援;2)立即拨打120、110等紧急电话,请求救援;3)对受伤人员进行现场急救,防止伤情加重;4)保护事故现场,等待相关部门进行调查处理;5)事故处理后,应总结经验教训,制定整改措施,防止类似事故再次发生。
3. 安全教育培训(1)对新进场施工人员进行安全教育培训,使其掌握必要的安全知识和技能;(2)定期对施工人员进行安全知识、技能培训,提高其安全意识;(3)对特种作业人员进行专项安全培训,确保其具备相应的操作技能。
三、交底要求1. 施工单位应将安全技术措施交底给全体施工人员,确保其了解并掌握相关安全知识和技能;2. 施工人员应认真阅读安全技术措施交底,并按照要求执行;3. 施工单位应定期对安全技术措施交底进行修订和完善,确保其适应施工需要;4. 施工单位应加强对施工人员的安全教育和培训,提高其安全意识。
二级级安全技术交底范本模板

一、交底项目名称【项目名称】二、交底依据1. 国家及地方相关法律法规;2. 施工组织设计(方案);3. 安全操作规程;4. 专项施工方案;5. 相关安全技术标准及规范。
三、交底内容1. 工程概况及施工范围(1)项目名称、地点、施工单位、监理单位;(2)工程概况、施工范围、工期;(3)施工过程中可能存在的危险源及风险等级。
2. 安全生产责任制(1)项目经理、安全生产负责人、技术负责人、施工员等各级人员的安全职责;(2)各工种、岗位的安全生产责任制。
3. 安全技术措施(1)施工过程中可能存在的危险源及风险等级;(2)针对危险源采取的具体安全技术措施;(3)现场安全防护设施及使用要求;(4)施工现场安全通道、消防设施、应急照明等要求。
4. 作业人员安全教育培训(1)作业人员应具备的基本安全知识、技能;(2)作业人员应掌握的安全操作规程及注意事项;(3)作业人员应参加的安全教育培训及考核。
5. 应急预案(1)发生安全事故时的应急响应程序;(2)现场救援、伤员救治、事故调查等具体措施;(3)应急物资及设备准备。
6. 交底要求(1)交底人应具备相关安全知识、技能;(2)交底内容应明确、具体、易懂;(3)交底过程中,作业人员应认真听取、提问,确保理解;(4)交底结束后,作业人员应签字确认。
四、交底流程1. 项目部组织安全技术交底;2. 安全员或技术负责人负责编制交底内容;3. 交底人进行交底,作业人员签字确认;4. 项目部定期检查交底执行情况。
五、附件1. 交底记录表;2. 安全生产责任制清单;3. 安全技术措施清单;4. 应急预案。
【注】:本模板仅供参考,具体内容可根据实际项目情况进行调整。
六、交底时间【年】年【月】月【日】日七、交底人【姓名】八、签字确认作业人员:(签字)【日期】项目经理:(签字)【日期】安全生产负责人:(签字)【日期】技术负责人:(签字)【日期】监理单位:(签字)【日期】注:以上模板仅供参考,具体内容可根据实际项目进行调整。
安全技术交底两级交底模板

一、一级安全技术交底一、交底目的为确保施工现场安全,降低事故发生风险,根据国家有关安全生产法律法规和施工现场实际情况,对以下安全技术进行交底。
二、交底内容1. 施工现场安全管理制度(1)明确施工现场安全管理责任,落实安全生产责任制;(2)建立健全施工现场安全管理制度,确保制度落实到位;(3)加强施工现场安全教育培训,提高全员安全意识。
2. 施工现场安全防护设施(1)合理设置施工现场安全防护设施,如防护栏、警示标志、安全通道等;(2)定期检查、维护安全防护设施,确保其完好有效;(3)加强对安全防护设施的巡查,发现问题及时整改。
3. 施工现场重大危险源(1)识别施工现场重大危险源,如高处作业、深基坑、有限空间等;(2)制定针对性的安全措施,确保重大危险源得到有效控制;(3)加强对重大危险源的监控,及时发现并消除安全隐患。
4. 施工现场应急预案(1)制定施工现场应急预案,明确事故处理流程;(2)定期组织应急演练,提高应急处置能力;(3)加强对应急预案的宣传和培训,确保全员熟悉应急措施。
三、交底要求1. 各部门、班组要认真学习安全技术交底内容,确保全体人员掌握;2. 施工现场管理人员要加强对安全技术的监督检查,确保安全技术措施落实到位;二、二级安全技术交底一、交底目的为确保施工现场安全,降低事故发生风险,对具体施工项目进行安全技术交底。
二、交底内容1. 施工项目概况(1)明确施工项目名称、地点、规模、工期等;(2)分析施工项目特点,明确施工过程中的安全风险。
2. 施工项目安全技术措施(1)针对施工项目特点,制定具体的安全技术措施;(2)明确安全技术措施的实施责任人和完成时限。
3. 施工项目安全防护设施(1)针对施工项目特点,设置必要的安全防护设施;(2)明确安全防护设施的维护、检查、更换责任。
4. 施工项目重大危险源(1)识别施工项目中的重大危险源;(2)制定针对性的安全措施,确保重大危险源得到有效控制。
施工的二级安全技术交底模板

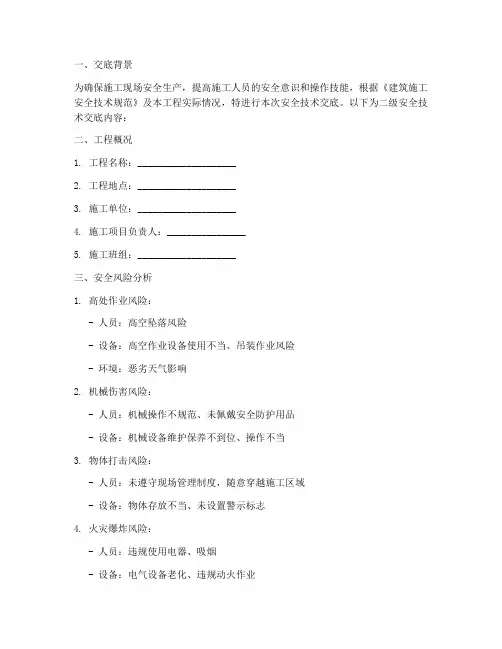

一、交底背景为确保施工现场安全生产,提高施工人员的安全意识和操作技能,根据《建筑施工安全技术规范》及本工程实际情况,特进行本次安全技术交底。
以下为二级安全技术交底内容:二、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 施工项目负责人:________________5. 施工班组:____________________三、安全风险分析1. 高处作业风险:- 人员:高空坠落风险- 设备:高空作业设备使用不当、吊装作业风险- 环境:恶劣天气影响2. 机械伤害风险:- 人员:机械操作不规范、未佩戴安全防护用品- 设备:机械设备维护保养不到位、操作不当3. 物体打击风险:- 人员:未遵守现场管理制度,随意穿越施工区域- 设备:物体存放不当、未设置警示标志4. 火灾爆炸风险:- 人员:违规使用电器、吸烟- 设备:电气设备老化、违规动火作业5. 触电风险:- 人员:未正确使用电器设备、未佩戴绝缘手套- 设备:电气线路老化、未设置漏电保护器四、安全技术措施1. 高处作业:- 设置安全防护栏、安全网等防护设施。
- 使用安全带、安全绳等个人防护用品。
- 制定高空作业操作规程,严格执行。
2. 机械伤害:- 定期对机械设备进行维护保养,确保设备正常运行。
- 操作人员必须经过培训,取得操作证。
- 设备操作区域设置警示标志,非操作人员不得进入。
3. 物体打击:- 物体存放区域设置警示标志,并采取隔离措施。
- 人员穿越施工区域时,必须遵守现场管理制度。
4. 火灾爆炸:- 严格执行动火作业审批制度,禁止违规动火。
- 定期检查电气设备,及时更换老化线路。
- 设置消防设施,确保消防通道畅通。
5. 触电风险:- 操作人员必须经过培训,掌握电气设备操作技能。
- 电气设备操作区域设置警示标志,并采取隔离措施。
消防二级安全技术交底模板
一、交底目的为确保施工现场消防安全,预防火灾事故的发生,提高全体施工人员的安全意识和应急处理能力,特制定本安全技术交底。
二、交底对象全体施工人员、管理人员及项目相关人员。
三、交底内容1. 消防法规与标准- 遵守《中华人民共和国消防法》及《建筑工程消防监督审核管理规定》。
- 严格执行“预防为主、防消结合”的消防工作方针。
2. 施工现场消防布置- 施工场地应划分生产区、生活区、材料存放区、加工区等,明确消防通道、消防器材位置。
- 悬挂醒目的警告牌、操作规程牌、禁火标志。
- 绘制消防平面布置图,标明消防通道、消防器材、应急疏散路线。
3. 消防器材配置与维护- 生产区、生活区、材料存放区、加工区等区域配备足够的消防器材,包括灭火器、消防栓、沙袋等。
- 指定专人负责消防器材的维护、管理、定期更新,确保器材完好、有效。
4. 动火作业管理- 严格执行动火审批制度,动火施工时采取有效的安全隔离措施。
- 动火作业前,应清除作业现场及周围的易燃物品,并配备灭火器材。
- 动火作业完成后,应进行检查,确认无火种残留。
5. 火灾应急处理- 组织全员防火消防知识学习,使全体人员达到“三懂三会”(懂得防火知识、会报火警、懂得消防器材性能和使用方法、会使用灭火器材、懂得灭火知识、会扑救初起火灾)。
- 制定火灾应急预案,明确火灾报警、疏散、救援、灭火等程序。
- 定期组织消防演练,提高应急处理能力。
6. 特殊时期消防安全- 冬期施工采用保温加热措施时,应进行安全教育,并做好防护隔离措施。
- 大风天气严禁使用明火,仓库、木工间、油漆施工处等有易燃物的地方,严禁烟火。
- 施工产生的易燃垃圾要及时清除,做集中掩埋或焚烧处理。
- 宿舍内严禁使用电加热器具和燃气具,严禁在床上吸烟及乱扔烟头。
- 严禁私自乱接乱拉电器设备,按容量正确选用熔丝,不能用铜丝等代替。
四、交底要求1. 施工现场负责人应组织全体施工人员进行安全技术交底,确保人员掌握消防安全知识。
二级安全技术交底范本模板
一、交底标题【工程名称】二级安全技术交底二、交底目的为确保【工程名称】施工过程中各项安全管理工作得到有序控制,预防安全事故的发生,特制定本安全技术交底。
三、交底内容1. 工程概况(1)工程名称:【工程名称】(2)工程地点:【工程地点】(3)工程规模:【工程规模】(4)工程结构:【工程结构】2. 安全生产责任制(1)项目经理为安全生产第一责任人,负责全面领导、组织、协调和监督安全生产工作。
(2)项目技术负责人负责编制安全技术措施,组织施工技术交底,确保施工安全。
(3)项目安全员负责监督、检查施工现场的安全工作,发现问题及时上报并处理。
(4)各工种负责人负责本工种的安全管理工作,确保本工种作业安全。
3. 安全生产管理制度(1)严格执行国家有关安全生产的法律、法规和标准。
(2)建立健全施工现场安全生产管理制度,明确各岗位安全生产职责。
(3)定期开展安全生产教育培训,提高作业人员安全意识。
4. 主要施工工序安全技术措施(1)钢筋工程:- 钢筋运输、加工、绑扎等工序应遵守相关规定,确保钢筋质量。
- 钢筋绑扎时,应佩戴安全帽、手套,防止钢筋刺伤。
(2)混凝土工程:- 混凝土运输、浇筑、养护等工序应遵守相关规定,确保混凝土质量。
- 混凝土浇筑过程中,操作人员应佩戴安全帽、防护眼镜,防止混凝土溅伤。
(3)脚手架工程:- 脚手架搭设、拆除、使用等工序应遵守相关规定,确保脚手架安全。
- 搭设脚手架时,应佩戴安全带,防止高处坠落。
(4)模板工程:- 模板制作、安装、拆除等工序应遵守相关规定,确保模板质量。
- 模板拆除时,应佩戴安全帽、防护眼镜,防止模板坠落。
5. 事故预防及处理措施(1)加强施工现场安全管理,及时发现并消除安全隐患。
(2)发生事故时,立即启动应急预案,组织救援。
(3)事故发生后,认真分析原因,制定整改措施,防止类似事故再次发生。
四、交底程序1. 项目部安全员组织召开安全技术交底会议。
2. 项目技术负责人对交底内容进行详细讲解。
两级安全技术交底模板
一、前言为了加强施工现场的安全管理,预防安全事故的发生,确保施工顺利进行,特制定本安全技术交底模板。
本模板分为两级,一级为项目经理部安全技术交底,二级为项目部安全技术交底。
以下为二级安全技术交底模板。
二、二级安全技术交底内容1. 项目名称及概况(1)项目名称:___________(2)项目地点:___________(3)项目负责人:___________(4)施工单位:___________2. 施工单位及人员资质(1)施工单位资质等级:___________(2)施工人员资质:___________3. 施工现场布置及安全防护(1)施工现场布置:___________(2)安全防护措施:___________4. 施工过程安全技术交底(1)施工项目:___________(2)施工方法及工艺流程:___________(3)施工过程中可能存在的安全隐患:___________(4)预防措施及整改措施:___________5. 机械设备及材料安全交底(1)机械设备名称及型号:___________(2)机械设备操作规程:___________(3)机械设备维护保养:___________(4)材料使用及存放要求:___________6. 应急预案及事故处理(1)应急预案:___________(2)事故处理流程:___________(3)事故上报及调查:___________7. 施工现场文明施工及环境保护(1)文明施工要求:___________(2)环境保护措施:___________8. 安全教育培训及考核(1)安全教育培训:___________(2)安全考核:___________9. 安全检查及整改(1)安全检查:___________(2)整改措施:___________10. 交底人及验收人(1)交底人:___________(2)验收人:___________三、二级安全技术交底流程1. 施工单位根据施工方案编制安全技术交底文件。
桥梁二级安全技术交底模板
一、交底目的为确保桥梁施工过程中施工人员的人身安全和工程质量的稳定,特制定本安全技术交底,对施工人员进行详细的安全技术指导。
二、交底范围本交底适用于桥梁工程中所有涉及高空作业、起重作业、模板工程、混凝土浇筑、钢筋绑扎等施工环节。
三、交底内容1. 施工现场安全(1)施工现场应设置明显的警示标志,明确警示区域,确保施工人员遵守。
(2)施工现场应保持整洁,材料堆放整齐,通道畅通,避免施工过程中发生安全事故。
(3)施工人员必须按规定佩戴安全帽、安全带等防护用品,高空作业人员必须佩戴安全带。
2. 高空作业安全(1)高空作业人员必须进行体检,确保身体条件符合要求。
(2)高空作业前,应检查安全设施是否齐全、可靠,如安全带、安全绳、安全网等。
(3)高空作业时,作业人员应按照操作规程进行作业,不得随意攀爬、翻越、跨越安全防护设施。
3. 起重作业安全(1)起重作业前,应检查起重设备是否完好,操作人员应持证上岗。
(2)起重作业时,起重机械应保持稳定,吊钩、吊索具等应符合要求。
(3)吊装作业过程中,严禁超载、超长、超宽吊装,确保吊装安全。
4. 模板工程安全(1)模板安装前,应检查模板是否完好,连接件是否牢固。
(2)模板安装过程中,作业人员应按照操作规程进行作业,确保模板安装牢固。
(3)模板拆除时,应先确认下方无人员作业,再进行拆除作业。
5. 混凝土浇筑安全(1)混凝土浇筑前,应检查混凝土配合比是否正确,混凝土强度是否满足要求。
(2)混凝土浇筑过程中,应确保浇筑均匀,避免出现蜂窝、麻面等质量问题。
(3)混凝土浇筑完成后,应及时进行养护,确保混凝土强度。
6. 钢筋绑扎安全(1)钢筋绑扎前,应检查钢筋规格、长度是否符合要求。
(2)钢筋绑扎过程中,作业人员应按照操作规程进行作业,确保钢筋绑扎牢固。
(3)钢筋绑扎完成后,应及时进行混凝土浇筑,确保钢筋与混凝土结合牢固。
四、交底要求1. 施工单位应将本交底内容纳入施工组织设计,并对施工人员进行交底。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
技术交底书一、施工内容:17~20#、22~24#、26~28#号墩扩大基础施工工艺流程图二、主要放线、测量、标高三、开挖尺寸图绑扎钢筋(图)、钢筋工程数量表四、模板安装控制要素注:1.h为柱高;2、L为梁、板跨度检验数量:施工单位全部检查模板及支(拱)架拆除主控项目拆除承重模板及支(拱)架时的混凝土强度应符合设计要求。
当设计无要求时,除相关专业验收标准由特殊规定外,混凝土强度应符合下表规定(5)、砼施工质量控制及养护(一)对大型基础混凝土,一般应在截面范围内进行灌筑,当结构截面过大,在先灌筑得混凝土初凝前不能完成后续混凝土的灌筑捣实时,则可将截面分块灌筑,分块接缝处应留有错缝搭接。
灌筑混凝土的厚度超过振捣器作用深度时,应分层灌筑和振捣,以保证和混凝土的密实度。
一次灌筑厚度不超过插入式振捣器作用的1.25倍。
分层灌筑时,为保证上下之间连为一体,应在下一灌筑层混凝土初凝前完成上一层混凝土的灌筑。
上下层同时灌筑时,上下层前后距离应大于1.5m。
在斜面上灌筑混凝土时,应以低处向高处方向进行,并保证水平分层。
大体积墩台基础混凝土分块时,应符合下列规定:1)分块宜合理布臵,个分块平均面积不宜小于50㎡。
2)每块高度不宜超过2m。
3)块与块间的竖向接缝面与基础平截面短边平行,与平截面长边垂直;上下邻层混凝土的竖向接缝,应错开位臵做成企口,并按施工缝处理。
(二)大体积混凝土温度裂缝防止措施对大体积混凝土墩台基础,防止温度裂缝应采取的措施:1.采用低水化热的水泥,如大坝水泥,粉煤灰水泥、矿渣水泥等;2.用改善骨料级配、降低水胶比、掺加混合料、掺加外加剂(减水剂和膨胀剂)等方法减少水泥的用量。
优良的外加剂可延缓水泥水化放热速率;3.混凝土分层分块灌筑,减少分层厚度,加快混凝土散热速度。
分层灌筑施工的各层灌筑间隔时间不宜过长,一般为4~10d.间隔时间过长,层厚较小易出现气温变化引起的裂缝,并增加层与层之间的约束力;4.高温季节施工时,应降低拌制混凝土时所用的骨料及水的温度,可在水里加入冰块以降低水温;5.在混凝土结构体内布臵适量的温控管道,通过不断地循环冷水,从而吸收混凝土中的热量;6.严格按规范要求进行各层间和各块间水平和垂直施工缝的处理,各水平缝间铺设金属扩张网,沿侧面混凝土表面布设防裂金属网,防止表面裂缝的产生;7.混凝土的养护,在遇气温骤降的天气或寒冷季节灌筑混凝土后,应注意覆盖保温,加强养护,侧面可采用碘钨灯照射保温。
保温覆盖材料以草袋效果为最佳,依次为油布、木膜板、帆布。
在夏季,混凝土表面应做到潮湿养护,一方面保证了混凝土强度的正常增长,另一方面降低了混凝土干缩应力,防止了混凝土表面裂缝产生;8.在施工时应采取措施防止阳光暴晒混凝土用水和粗细集料。
对受阳光暴晒的集料应采用冷水冷却,但应注意材料含水量的变化。
高温长距离运送混凝土,也应采取相应措施防暴晒;9.严格控制粗细集料:石子含泥量<1%;砂含泥量<2%.选择最佳骨料级配,增加混凝土密实度,减少收缩、徐变。
大体积混凝土墩台基础,在混凝土中埋放石块的规定:1)可埋厚度不小于150㎜且不大于300㎜的石块,埋放数量不宜超过混凝土结构体积的25 %;2)应选用无裂纹、无夹层且未被烧过的、具有抗冻性能的石块;3)石块的抗压强度不应低于30MPa及混凝土的强度;4)石块应清洗干净,应在捣实的混凝土中埋入一半左右;5)石块应分布均匀,净距不小于100㎜,距结构侧面和顶面的净距不小于150㎜,石块不得接触钢筋和预埋件;6)受拉区混凝土或当地气温低于0℃时,不得埋放石块。
三)灌筑基础混凝土的接茬联结灌筑基础时,还应作好基础与台身、墩身的接茬联结,一般要求:混凝土基础与混凝土墩台身的接缝,周边应预埋直径不小于16㎜的钢筋,埋入与露出的长度不小于钢筋直径的30倍,距离不大于钢筋直径的20倍。
四、模板拆除与基坑的回填基础混凝土达到规定强度后,应及时拆除模板,回填基坑,并分层夯实。
㈠砼的养护砼的养护是保证砼强度正常发展,防止干缩裂纹的必保措施,施工单位应派专人,用专用料具,把养护工作做好:⒈覆盖浇水砼灌筑完10~12小时以内,就要用清洁草帘(草席)、草袋等覆盖外露面并浇水。
如遇到天气炎热、气温较高和有风时,应在灌筑完1~2小时内即形覆盖并浇水。
⒉浇水养护的天数应根据水泥品种、气候条件和养护方法而定,一般不少于表12规定。
浇水的次数以能保持砼有足够的、润湿状态为度。
一般当气温高于15℃时,最初3天内每天每隔2小时浇一水,夜间至少两次,三天以后,每昼夜至少浇水4次。
如气候干燥,浇水次数应适当增加。
⒊砼养护好的标准一般不、表面裂纹少,灰色均匀呈浅绿色,为养护好的砼。
浇水少养护不良的砼,表面裂纹多,灰色发白颜色深浅不一,有的表面还起皮、发疏。
㈡、砼结构拆模⒈拆模时砼强度要求⑴不承重的侧面模板,应在砼强度达到能保证其表面及边棱角不因拆除模板而受损坏时,方可拆除;一般情况下宜待砼强度达到2.5Mpa(25kgf/cm2)以上方可拆模。
砼强度达到2.5Mpa所需时间表13 。
⑵承重的底面模板,应在砼强度足以安全地承受其结构自身重力和外加施工负载时,方可拆模。
拆模时砼强度不得低于表14规定。
拆模承重底模板时砼应达到的强度(表14)达到拆模砼强度要求所需的时间应根据施工检查试件的试验结果确定,条件不便时,可参照表15执行,但跨大于8米的结构扣除承重模板时,必须有砼施工检查试件实压结果证明,方可拆除。
砼达到设计强度的50%、70%、100%所需时间(天)(表15)注:⑴表未考虑掺用外加剂;⑵水泥标号>325号,可适当提前,但必须经试验确定。
⒉拆模注意要点:⑴拆模次序:拆模工作应自上而下进行。
在拆模承重模板之前,应先拆除侧面模板,并检查砼结构,确认一切正常之后,方可逐步拆除承重模板及支撑构架。
拆除拱架、拱圈及跨度大于8米梁的模板时,根据设计要求、程序进行。
使支架平稳的分段逐渐降落,然后对整个砼结构状态进行检查,确认一切正常后,再拆除模板及支架。
⑵拆除模板时应小心仔细,避免砼因受振动而损坏(尤其是边棱角)和减少模板的破损,利用吊车拆卸大块模板时,必须使模板与砼安全脱离后,才能吊运。
已拆下的模板应指派专人整修,分类堆放,除污渣,涂脱模剂以备再用。
⑶拆除埋设于砼中的木塞,螺栓或其他预埋件时应采取措施防止砼受到损坏,如在预埋件表面涂油或塑料布、油纸等包裹,并在砼凝固前预埋件加以转动,使其不与砼胶结等。
⑷拆除模板时,砼养护工作不能中断,仍需继续浇水养护。
⑸拆模后砼结构,应在砼强度达到100%以后,才允许承受全部设计荷载。
⑹支架及模板的拆除情况,以及砼构件的养护,检查情况应记录在《工程日志》、《砼灌筑日志》内。
七、砼的质量检查和评定砼的质量主要由组成的原材料质量、配合比及施工工艺等因素决定。
因此在材料试验鉴定、选定配合比,以及砼的拌制、运输、灌筑、振捣、养护、拆除等一系列施工管理过程中,各有关负责人应加强领导,严格要求,各工序操作人员、试验人员认真负责,互相配合,共同把好砼质量关。
检查控制工作如下:㈠砼灌筑前的检查除按四㈠要求检查外,还应对的砼的组成材料(水泥、骨料、外加剂及掺用的片石)进行检查试验鉴定把关,选定配合比。
㈡砼拌制和灌筑中的检查⒈砼组成材料的外观检查,配制和拌制正确性的检查控制,一工班至少2次。
⒉砼坍落度及和易性的检查试验(运输距离较大时应在拌制及灌筑地点分别进行),每一工班至少2次。
⒊砂石料含水率(温度)试验和配料调整,每日开工前一次,开工后每隔4小时检测一次,如遇降雨或其他原因温度发生变化时,应随时进行检测。
⒋掺用外加剂时,如对质量怀疑时,应及时进行检测,分析原因。
对砼拌合、运输、灌筑、振捣等工作随时进行检查。
⒍对砼的灌筑质量的均匀性、密实性和钢筋、模板、支架等的正确性位臵和稳定性,应随时进行外观检查。
⒎按规定制作砼施工检查控制及强度评定检查试件。
(三)、砼的质量检查:主要根据施工时随机检查制作的砼检查试件经28天养护后,在压力机下的极限抗压强度值。
如有抗渗、耐冻性等设计要求时,还得做特殊性能试验。
⒈检查试件的强度砼强度检查用试件,必须在浇筑地点随机取样,按照试验要求和规定制取,并能真实反映施工质量情况。
根据《砼强度检验评定标准》规定,砼检查试件以三块为一组(应在同一盘砼中取样制作),试件要求在标准条件(即温度20±3℃,相对温度在90%以上),养护28天在压力机下试压检验:⑴三块试件抗压算术平均值(精确到0.1Mpa 1kgf/cm2)作为该组试件的强度代表值;⑵当一组试件中强度的最大值或最小值与中间值之差超过中间值的15%时,取中间值作为该组试件的强度代表值;⑶当一组试件中强度最大值和最小值与中间值之差均超过中间值的15%时,该组试件的强度不应作为评定的依据。
⒉检查实践的组数⑴不同标号、不同配合比的砼和不同的施工条件,应分别制取试件。
⑵砼量集中时,每灌注50~100立方米应制作试件一组,不足50立方米也应制1组。
⑶预制构件厂在每一工作班至少制作试件1组。
⑷钢筋砼梁每片梁制取试件不少于3组。
⑸钻孔桩基础,每根桩至少制取试件1组。
⑹间断灌筑的砼,每个墩台基础(应分层),每节墩台身应分别制取试件,每次至少1组。
⑺涵洞砼,每个不同部位,均应制取试件不少于3组。
根据施工决定措施(如增大砼标号,提早拆模,提前出厂,提前吊装及减少养护天数等),所需试件组数,由实际确定,并与构件在条件下养护。
⒊评定强度的合格条件根据《砼强度检验评定标准》规定,砼强度的评定方法有统计法和非统计法两种。
按《公路砼及砌石工程施工规范》评定办法执行。
⑴同批试件的抗压极限强度平均值,不得低于设计标号。
⑵任意一组试件的最低值,不得低于设计标号的85%。
⑶在同批试件中,低于设计标号试件组数,当试件为3~5组时,不得多于1组,当试件为6~16组时,不得多于2组,当试件为7组以上时,不得多于总组数的15%。
⒋在构(建)筑物上检验砼强度当试件因制作、养护管理不当而试压强度不及格失去代表性或须对旧筑物进行检验时,可以从构(建)筑物上凿取试件或利用仪器设备直接在构筑物上检验砼的强度。
使用的仪器有回弹仪、硬度仪、超声波探测器等。
四、对砼施工缺陷的修补。
砼内部质量应均匀密实,外表应美观大方。
但由于种种原因,施工中总会出现一些缺陷,一般可采取下列方法修整。
⒈砼表面有数量不多的小蜂窝、麻面或露石,可用1:2~1:2.5的水泥砂浆抹平。
⒉较大的蜂窝、露筋、掉角、裂缝等缺陷:首先应按其全部深度凿除松散砼层并凿成毛面,再用钢丝刷清理干净,用压力水冲洗润湿(注意坑洼内不得存水)然后用比原砼标号高一级的细粒径砼填塞捣实并抹平,(设木档板者一定要刨平),灰的颜色应使新旧砼面相吻合,接茬平顺,板缝应与相邻缝一致。
