(此文档为word格式,下载后您可任意编辑修改!) 济南××大厦施工组织设计1施工组织设计(施工方案)报审卡抄报:组织审批单位:(盖章)抄送:工程技术文件会签表公司会签审批表第一章工程概况一、工程概况:(1)本工程是国家检察官学院山东分院教学综合楼,地处济南市解放桥南侧,历山路110号院内,地下一层设计为车库及贮藏间、设备间,地下室长52.10米,宽45.6米。
地上设计为“L”型,共19层,一至五层为检察官学院教育培训办公用房,六至十九层为装修高档的学员生活用房,顶层为设备层。
本工程建筑面积23000平方米。
地下室层高为3.9米。
地上标准层高为3.3米,建筑总高度89.7米。
整个建筑物造形设计新颖别致,高耸挺拔。
内外装修高雅考究。
该大楼的建成,又将成为历山路上一道亮丽的风景线。
(2)本工程采用框架剪力墙结构、楼板为现浇砼板。
墙体采用轻质砌块墙。
基础为桩基承台结构,基础埋置深度为-8.7M。
(3)本工程的装修工程做法为外墙为花岗岩,内墙为砂浆瓷砖面层,混合砂浆乳胶漆面层、大理石面层。
楼地面为大理石楼面、地砖楼面、水泥砂浆找平铺地毯等楼面。
顶棚为轻钢龙骨纸面石膏板,混合砂浆乳胶漆面层。
(4)本工程的外窗是外露玻璃幕墙,落地窗内设不锈钢栏杆。
防火分区设置甲级防火门,内设消防烟感应器、自动喷淋。
(5)安装工程包括给水(铝塑复合管)、排水、采暖、强弱电、消防、通风、空调、电梯等。
二、气象条件(1)地理位置:济南地处中纬度地带,属北温带湿润区鲁淮区,为温暖半湿润季风性气候,春秋干燥少雨,夏季炎热多雨,秋季天高气爽,冬季寒冷干燥。
据济南市气象台提供的1951年以来的资料。
按气温、降水量、蒸发量、风向风速、湿度和气压等气象要素和冻土情况简述如下。
(2)气温:济南市气温七月份最高,一月份最低。
年平均气温为14.50C,最高气温为42.80C(1955年7月24日),最低气温为-19.70C(1953年1月17日)。
XX大厦施工组织设计

编制说明根据本工程的结构特点及现场实际情况,更好的组织现场施工,编制切实可行的具有指导性的各分部分项技术措施,特制定本施工组织设计。
考虑工程边设计边施工的特殊性,现先编制裙房的主体施工组织设计,即标高21.6以下的施工组织设计。
xxxx明珠大厦施工组织设计一.编制依据及原则1.编制依据(1)现场场地概况调查资料(2)《全国机械台班定额》《全国统一劳动定额》《现行工程施工验收规范》《国家建筑安装质量检验统一标准》等符合规定的设计文件。
2.编制原则(1)确保质量(2)保证工期(3)确保安全(4)编制施工组织设计,坚持“高起点、高标准、严要求”的原则(5)保证重点,统筹安排,科学合理的安排施工计划。
二.工程概况1.工程概况xx明珠大厦工程是xx建工集团总公司按照集团“十五”发展规划而实施的为低成本扩张战略项目之一。
该工程原为一四星级酒店,该工程主楼地下部分结构已完成,西裙房五层全部完成,正在营业中。
根据xx建工集团总公司领导确定的修改方案,本工程主楼部分改为四星级写字楼,西裙房也相应地改造为配套设施。
2.工程特点该工程座落于xx火车站出站口经一纬三路的东南角,地处繁华商业区和交通要道。
工程建成后将成为xx市的标志性建筑和形象窗口。
三.施工部署1.施工原则及施工顺序1.1根据建设单位提出的工期要求,2002.11.28~2004.6.18,总工期为550天,创高标准的优良工程。
1.2现考虑到工程量大,装饰要求高,施工工期紧等特点,现场全面采取平面流水,立体穿插作业,总体本着先地下后地上,先结构后装修,先湿装,后干装的施工原则。
1.3结构工程施工阶段,土建与安装紧密配合预留、预埋工作,并提前穿插内墙抹灰施工。
1.4砼采用商品砼,砼输送泵作垂直运输。
1.5土建、安装互相密切配合施工。
注意成品保护,达到一次成优的质量标准。
2.施工管理机构本工程将列为本公司的重点工程,为确保高速、安全地完成该工程的施工任务,公司领导选调技术素质好,工作能力强的管理人员,组成施工、技术质量、安全、预算、材料资料、试验齐全的现场管理领导班子,对整个施工过程进行统一计划指挥,统一管理,统一协调。
最新整理大厦工程施工组织设计方案

XX大厦工程施工组织方案1.1 施工组织方案编制说明(略)1.1.1岗位素质要求、分工及职责工程总指挥负责工程整体指导工作,定期、不定期检查工程项目进展情况,并根据工程项目的需要,及时调用后备资源支援工作。
项目经理具有大中型弱电系统工程项目的管理与实施经验,监督整个工程项目的实施,对工程项目的实施进度负责;负责协调解决工程项目实施过程中出现的各种问题。
负责与业主及相关人员的协调工作。
项目副经理具有大中型弱电系统工程项目的管理与实施经验,丰富的技术知识和良好的个人综合素质,负责组织本项目实施方案设计,以及现场组织、实施、协调和管理工作。
技术总监具有大中型弱电系统工程项目设计、实施经验,技术知识、技能全面,负责组织本工程项目的,设计和现场工程技术。
设计工程师要求具有扎实的弱电系统工程理论基础和丰富实践经验,独立完成过大中型弱电系统工程的设计。
工程技术人员要求具有丰富工程施工经验,作为主要人员参加过大中型弱电系统工程的实施,对项目实施过程中出现的进度等问题,及时上报项目副经理。
质量管理工程师要求熟悉弱电系统工程的工程特点、技术特点及产品特点,并熟悉相关技术执行标准及验收标准,负责协调系统设备检验与工程验收工作。
项目管理人员要求具有工程项目管理方面的工作经验及责任心,协助项目副经理负责组织工程项目方案的实施、协调和管理工作。
材料设备管理员要求熟悉工程所需的材料、设备规格,负责材料、设备的进出库管理和库存管理,保证库存设备的完整。
行政助理要求具有行政管理,标案管理方面的工作经验及责任心,负责日常行政事务工作,负责信息(含资料,工程档案)收集、整理、归档、借阅等方面管理工作,以及和本工程项目有关的合同文件及相关协议的收集、整理、归档、借阅等管理工作。
安全员要求具有很强的责任心,负责巡视日常工作安全防范以及库存设备的安全。
1.1.2 工作流程项目组成员,分工明确,责任到人,同时还应发扬相互协作精神,严格按照各项规章制度、工作流程开展工作。
(新)XX科技大厦室内装潢工程施工组织设计(PDF 62页)

中国建筑工业出版社 筑龙网合力打造XXX 室内装潢工程施工组织设计中国建筑工业出版社筑龙网合力打造目 录第一节 工程概况第二节 现场管理机构和“六大员”上岗证书复印件 第三节 各分部分项工程主要施工方案一. 吊顶工程(一)轻钢龙骨石膏板吊顶 (二)轻钢龙骨条形微孔铝板吊顶 (三)铝合金T 型龙骨矿棉板吊顶 (四)木龙骨塑铝板和各种玻璃面层吊顶二. 墙面工程(一)石材干挂施工工艺(二)花岗石挂贴施工工艺及技术规范 (三)墙面墙砖工程(四)木饰面板及木作工程(五)墙面玻璃安装工程(六)墙面乳胶漆工程三. 地面工程(一)地面石材和地砖铺贴工艺 (二)复合地板工程 四. 水电安装部分第四节 施工总进度计划第五节 施工平面布置示意图第六节 施工资源配备计划 第七节 工期保证措施 第八节 质量保证措施 一 .目标一. 质量保证措施 二. 材料保证措施中国建筑工业出版社筑龙网合力打造三. 技术保证措施 四. 安全保证措施a) 安全目标b) 安全保证措施及罚则 五. 安全防火措施及罚则 第十一节 夜间施工保证措施第十二节 高档、高质量装修项目的施工及成品保护措施 第十三节 文明施工保证措施一. 文明施工目标 二. 文明施工组织三. 文明施工管理措施及罚则第十四节 施工环保、减少扰民、降低污染和噪音措施第十五节 工程建设强制性条文执行措施 第十六节 冬、雨期施工保证措施中国建筑工业出版社筑龙网合力打造第一节 工程概况工程名称:×××××××××室内装潢工程 建设单位:×××××××××××××××××公司 设计单位:××××××××××××××公司 建筑面积:12369㎡ 建设地点:×××××××××××路 结构类型:现浇框架工程目标:质量目标:省优工程。
超高层建筑施工组织设计方案实例41

附录I 超高层建筑施工组织设计大纲实例——某科技大厦施工组织设计大纲一、项目概况本工程位于某市开发区内黄河路与华山路交口处。
该工程占地面积12500m2,总建筑面积65090m2。
其中,地上建筑面积53090m2,为科技市场及科技研发产业用房;地下建筑面积12000m2,为车库及设备用房。

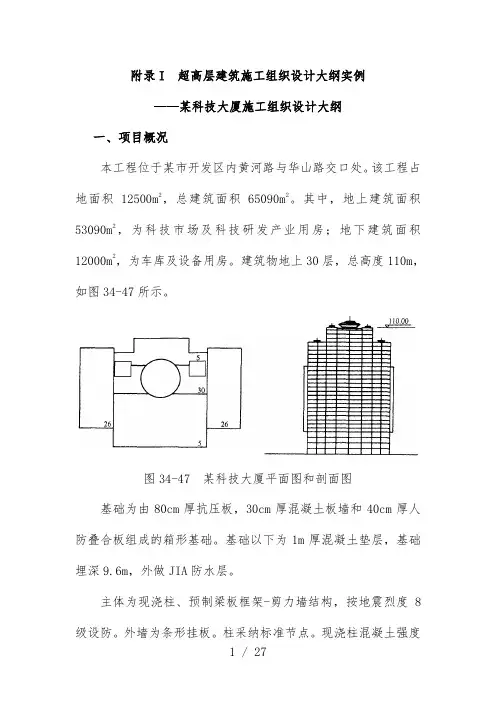

建筑物地上30层,总高度110m,如图34-47所示。
图34-47 某科技大厦平面图和剖面图基础为由80cm厚抗压板,30cm厚混凝土板墙和40cm厚人防叠合板组成的箱形基础。
基础以下为1m厚混凝土垫层,基础埋深,外做JIA防水层。
主体为现浇柱、预制梁板框架-剪力墙结构,按地震烈度8级设防。
外墙为条形挂板。
柱采纳标准节点。
现浇柱混凝土强度品级为C30,达到5MPa时方能安装预制梁板;预制梁下须加临时支撑,待叠合梁混凝土强度达到设计要求100%后方可拆除。
现浇柱四角主筋除应知足搭接倍数外,还必需单面焊10d。
外饰面采纳白色和灰色仿古全瓷砖,一~五层干挂花岗岩。
室内柱、大厅墙面贴大理石。
室内地面采纳高级地面砖(地砖规格:走廊800mm×800mm;房间内500mm×500mm)。
内隔墙大部份采纳轻钢龙骨石膏板墙贴塑料壁纸,砖墙或混凝土墙抹灰后贴塑料壁纸或刷乳胶漆。
顶棚大部份为轻钢龙骨石膏板吊顶,茅厕、开水间等房间为白瓷砖墙裙。
二、施工目标(一)工期目标打算2002年9月1日动工,2004年11月30日终止,工期为两年零三个月。
(二)质量目标确保省优质工程;为争国家优质工程“鲁班奖”。
(三)本钱目标保证工程的本钱比预期本钱降低%。
(四)平安生产目标坚持“平安第一,预防为主”的方针,保证一样事故频率小于‰,工亡率为零,在施工期间杜绝一切重大平安质量事故。
(五)文明施工和环保目标强化施工现场科学治理,知足现场环保要求,创一流水平,建成市级文明样板工地。
(六)科技进步目标将本工程列为本企业科技示范工程。
科技大厦施工组织设计方案

附录I 超高层建筑施工组织设计大纲实例——某科技大厦施工组织设计大纲一、项目概况本工程位于某市开发区内黄河路与华山路交口处。
该工程占地面积12500m2,总建筑面积65090m2。
其中,地上建筑面积53090m2,为科技市场及科技研发产业用房;地下建筑面积12000m2,为车库及设备用房。
建筑物地上30层,总高度110m,如图34-47所示。
图34-47 某科技大厦平面图和剖面图基础为由80cm厚抗压板,30cm厚混凝土板墙和40cm厚人防叠合板组成的箱形基础。
基础以下为1m厚混凝土垫层,基础埋深9.6m,外做JIA防水层。
主体为现浇柱、预制梁板框架-剪力墙结构,按地震烈度8级设防。
外墙为条形挂板。
柱采纳标准节点。
现浇柱混凝土强度等级为C30,达到5MPa时方能安装预制梁板;预制梁下须加临时支撑,待叠合梁混凝土强度达到设计要求100%后方可拆除。
现浇柱四角主筋除应满足搭接倍数外,还必须单面焊10d。
外饰面采纳白色和灰色仿古全瓷砖,一~五层干挂花岗岩。
室内柱、大厅墙面贴大理石。
室内地面采纳高档地面砖(地砖规格:走廊800mm×800mm;房间内500mm×500mm)。
内隔墙大部分采纳轻钢龙骨石膏板墙贴塑料壁纸,砖墙或混凝土墙抹灰后贴塑料壁纸或刷乳胶漆。
顶棚大部分为轻钢龙骨石膏板吊顶,厕所、开水间等房间为白瓷砖墙裙。
二、施工目标(一)工期目标打算2002年9月1日开工,2004年11月30日结束,工期为两年零三个月。
(二)质量目标确保省优质工程;为争国家优质工程“鲁班奖”。
(三)成本目标保证工程的成本比预期成本降低3.8%。
(四)安全生产目标坚持“安全第一,预防为主”的方针,保证一般事故频率小于1.5‰,工亡率为零,在施工期间杜绝一切重大安全质量事故。
(五)文明施工和环保目标强化施工现场科学治理,满足现场环保要求,创一流水平,建成市级文明样板工地。
(六)科技进步目标将本工程列为本企业科技示范工程。
XX大厦施工组织设计范本完整版

(此文档为word格式,下载后您可任意编辑修改!) 济南××大厦施工组织设计1施工组织设计(施工方案)报审卡抄报:组织审批单位:(盖章)抄送:工程技术文件会签表公司会签审批表第一章工程概况一、工程概况:(1)本工程是国家检察官学院山东分院教学综合楼,地处济南市解放桥南侧,历山路110号院内,地下一层设计为车库及贮藏间、设备间,地下室长52.10米,宽45.6米。
地上设计为“L”型,共19层,一至五层为检察官学院教育培训办公用房,六至十九层为装修高档的学员生活用房,顶层为设备层。
本工程建筑面积23000平方米。
地下室层高为3.9米。
地上标准层高为3.3米,建筑总高度89.7米。
整个建筑物造形设计新颖别致,高耸挺拔。
内外装修高雅考究。
该大楼的建成,又将成为历山路上一道亮丽的风景线。
(2)本工程采用框架剪力墙结构、楼板为现浇砼板。
墙体采用轻质砌块墙。
基础为桩基承台结构,基础埋置深度为-8.7M。
(3)本工程的装修工程做法为外墙为花岗岩,内墙为砂浆瓷砖面层,混合砂浆乳胶漆面层、大理石面层。
楼地面为大理石楼面、地砖楼面、水泥砂浆找平铺地毯等楼面。
顶棚为轻钢龙骨纸面石膏板,混合砂浆乳胶漆面层。
(4)本工程的外窗是外露玻璃幕墙,落地窗内设不锈钢栏杆。
防火分区设置甲级防火门,内设消防烟感应器、自动喷淋。
(5)安装工程包括给水(铝塑复合管)、排水、采暖、强弱电、消防、通风、空调、电梯等。
二、气象条件(1)地理位置:济南地处中纬度地带,属北温带湿润区鲁淮区,为温暖半湿润季风性气候,春秋干燥少雨,夏季炎热多雨,秋季天高气爽,冬季寒冷干燥。
据济南市气象台提供的1951年以来的资料。
按气温、降水量、蒸发量、风向风速、湿度和气压等气象要素和冻土情况简述如下。
(2)气温:济南市气温七月份最高,一月份最低。
年平均气温为14.50C,最高气温为42.80C(1955年7月24日),最低气温为-19.70C(1953年1月17日)。
天地奔牛科技大厦施工组织

天地奔牛科技大厦施工组织目录第一章.编制说明与依据 (5)1.1编制说明 (5)1.2编制依据 (5)第二章.工程概况 (7)2.1建筑设计说明 (7)2.2结构设计说明 (9)2.3给排水及消防部分说明 (12)2.4暖通、空调部分 (12)2.5电器部分 (16)第三章.施工组织与施工部署 (23)3.1工程计划目标 (23)3.1.1工期目标 (23)3.1.2 质量目标 (23)3.1.3 安全生产目标 (23)3.1.4文明施工目标 (23)3.2工程项目管理机构 (23)3.3工程施工部署 (24)3.4施工前期准备(人员、技术、主要机具、劳动力) (27)第四章.施工进度计划及工期保证措施 (30)4.1施工进度计划 (30)4.2进度计划控制措施 (31)4.3减轻劳动强度、提高进度措施 (34)4.4“新工艺、新技术、新设备、新材料”技术采用 (36)第五章.施工方案及主要分部分项工程施工方法 (38)5.1工程施工测量 (38)5.2地基与基础工程 (40)5.3主体结构 (49)5.4建筑装饰装修 (65)5.5建筑屋面 (73)5.6建筑安装工程 (75)第六章.工程质量管理 (97)6.1质量目标 (97)6.2总质量目标的分解量化 (97)6.3质量保证体系及质量人员配备 (99)6.4质量控制措施 (99)6.5质量保证措施 (104)6.6强制性条文的执行措施 (111)第七章.主要项目创优措施及消除质量通病措施 (116)7.1创优措施 (116)7.2消除质量通病措施 (132)第八章.雨季施工措施 (144)8.1雨季施工保障措施 (144)8.2雨季施工技术措施 (144)第九章冬季施工措施 (145)9.1冬季施工的准备 (145)9.2冬季钢筋工程施工措施 (146)9.3冬季混凝土施工措施 (147)9.4冬季施工安全措施 (148)9.5冬季成品保护 (149)第十章.安全生产措施 (149)10.1建立健全安全生产管理体系 (149)10.2安全生产责任制 (150)10.3安全生产制度 (152)10.4安全措施 (153)10.5建筑施工现场重大危险源控制 (156)第十一章.现场文明施工及创”标化”工地措施 (161)11.1文明施工目标 (161)11.2安全文明型施工现场 (162)11.3现场卫生环保、防扰民措施 (163)11.4美化、绿化、硬化、净化、亮化施工现场 (164)第十二章. 施工协调管理 (165)12.1总承包单位工作的协调 (165)12.2与建设及监理单位工作协调管理 (166)12.3与设计单位的工作协调 (167)第十三章.工程档案管理 (168)第十四章.质量回访维修及承诺 (169)第十五章降低成本、缩短工期措施 (170)15.1进度控制管理措施 (170)15.2材料设备控制管理措施 (170)附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表附表七:项目管理机构表天地奔牛·科技大厦施工项目施工组织设计第一章.编制说明与依据1.1编制说明根据天地奔牛·科技大厦施工项目招标文件和工程设计图纸,经我公司认真研究,并根据有关资料及该工程特点,结合近几年我公司施工的同类工程和大型建筑的施工经验及技术装备情况,由公司组织核心技术人员编制本工程施工组织设计,本施工组织设计在编制过程中充分考虑了各关键工序之间的衔接与协调,重点闸述了施工组织部署,施工方案,施工进度及保证工期、质量、安全、文明施工等技术措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(此文档为word格式,下载后您可任意编辑修改!)目录第一章.编制说明与依据 (5)1.1编制说明 (5)1.2编制依据 (5)第二章.工程概况 (7)2.1建筑设计说明 (7)2.2结构设计说明 (9)2.3给排水及消防部分说明 (12)2.4暖通、空调部分 (12)2.5电器部分 (13)第三章.施工组织与施工部署 (18)3.1工程计划目标 (18)3.1.1工期目标 (18)3.1.2 质量目标 (18)3.1.3 安全生产目标 (18)3.1.4文明施工目标 (19)3.2工程项目管理机构 (19)3.3工程施工部署 (19)3.4施工前期准备(人员、技术、主要机具、劳动力) (22)第四章.施工进度计划及工期保证措施 (25)4.1施工进度计划 (25)4.2进度计划控制措施 (26)4.3减轻劳动强度、提高进度措施 (29)4.4“新工艺、新技术、新设备、新材料”技术采用 (31)第五章.施工方案及主要分部分项工程施工方法 (33)5.1工程施工测量 (33)5.2地基与基础工程 (35)5.3主体结构 (45)5.4建筑装饰装修 (60)5.5建筑屋面 (67)5.6建筑安装工程 (69)第六章.工程质量管理 (90)6.1质量目标 (91)6.2总质量目标的分解量化 (91)6.3质量保证体系及质量人员配备 (92)6.4质量控制措施 (93)6.5质量保证措施 (98)6.6强制性条文的执行措施.................... 错误!未定义书签。
第七章.主要项目创优措施及消除质量通病措施 .. (105)7.1创优措施 (105)7.2消除质量通病措施 (121)第八章.雨季施工措施 (133)8.1雨季施工保障措施 (133)8.2雨季施工技术措施 (134)第九章冬季施工措施 (134)9.1冬季施工的准备 (135)9.2冬季钢筋工程施工措施 (136)9.3冬季混凝土施工措施 (136)9.4冬季施工安全措施 (137)9.5冬季成品保护 (138)第十章.安全生产措施 (139)10.1建立健全安全生产管理体系 (139)10.2安全生产责任制 (139)10.3安全生产制度 (142)10.4安全措施 (143)10.5建筑施工现场重大危险源控制 (145)第十一章.现场文明施工及创”标化”工地措施 (150)11.1文明施工目标 (150)11.2安全文明型施工现场 (151)11.3现场卫生环保、防扰民措施 (152)11.4美化、绿化、硬化、净化、亮化施工现场 (153)第十二章. 施工协调管理 (154)12.1总承包单位工作的协调 (154)12.2与建设及监理单位工作协调管理 (155)12.3与设计单位的工作协调 (156)第十三章.工程档案管理 (157)第十四章.质量回访维修及承诺 (158)第十五章降低成本、缩短工期措施 (159)15.1进度控制管理措施 (159)15.2材料设备控制管理措施 (159)附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表附表七:项目管理机构表天地奔牛·科技大厦施工项目施工组织设计第一章.编制说明与依据1.1编制说明根据天地奔牛·科技大厦施工项目招标文件和工程设计图纸,经我公司认真研究,并根据有关资料及该工程特点,结合近几年我公司施工的同类工程和大型建筑的施工经验及技术装备情况,由公司组织核心技术人员编制本工程施工组织设计,本施工组织设计在编制过程中充分考虑了各关键工序之间的衔接与协调,重点闸述了施工组织部署,施工方案,施工进度及保证工期、质量、安全、文明施工等技术措施。
1.2编制依据本工程施工组织设计,主要依据现行国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等系列的具体化要求,依照《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程安全生产管理条例》、《建筑工程施工质量验收统一标准》以及根据建设行政主管部门制定的现行工程有关文件等,综合《天地奔牛·科技大厦施工项目施工图纸》、招标文件和该工程实际情况,进行了全面而细致的编制。
本项目工程按国家现行质量评定标准和施工质量验收规范执行,包括但不限于以下标准及规范:(1)《工程测量规范》(GBJ50026-93)(2)《建筑地基处理技术规范》(JGJ179-91)(3)《建筑地基基础工程施工质量验收规范》(GB50202-2002)(4)《人防工程施工及验收规范(GBJ13-90)(5)《地下防水工程质量验收规范》(GB50208-2002)(6)《地下工程防水技术规范》(GB50108-2001)(7)《混凝土结构工程施工质量验收规范》(GB50204-2002)(8)《砌体工程施工质量及验收规范》(GB50203-2002)(9)〈混凝土小型空心砌块建筑技术规程(JGJT14-95)(10)《屋面工程技术规范》(GB50207-2002)(11)《建筑地面工程施工质量验收规范》(GB50209-2002)(12)《组合钢模技术规范》(GBJ50214-2001)(13)《钢筋焊接接头实验方法标准》(JBJT127-2001)(13)《建筑电气安装工程施工质量验收规范》(GB50303-2002)(14)《建筑工程施工质量验收统一标准》(GB50300-2001)(15)《建筑工程质量检验评定标准》(16)《建筑防腐蚀工程质量检验评定标准》(GB50224-95)(17)《混凝土质量控制标准》(GB50164-92)(18)《回弹法检测混凝土抗压强度技术规程》(JGJT23-2001)(19)《建筑施工安全检查办法》(JGJ59-99)(20)《建筑机械使用安全技术规程》(JGJ33-2001)(21)《施工现场临时用电安全技术规程》(JGJ46-88)(22)《采暖与卫生工程施工及验收规范》(GB50242-2002)(23)《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)(24)《建筑电气安装工程质量评定标准》(GB50303-2002)(25)《火灾自动报警系统施工及验收规范》(GBT50166-92)第二章.工程概况天地奔牛·科技大厦项目施工工程,位于银川市上海西路北侧,福州街东侧,建筑总面积共计34211.67平米。
结构类型为框架剪力墙结构,建筑层数地下一层,地上21层、局部19层,主楼高度79.75m。
裙房高度20.30m,本工程相对±0.00绝对标高为1109.77米。
建设单位为宁夏天地奔牛实业集团有限公司,设计单位为九源(北京)国际建筑顾问有限公司。
2.1建筑设计说明2.1.1设计依据:经银川市规划局审核同意的设计方案,由建设单位提供的地形图及规划总图;经建设单位认定的设计方案;现行国家及宁夏回族自治区有关建筑设计的规范、规程和规定。
2.1.2项目概况:本工程为天地奔牛·科技大厦施工项目,建筑结构形式为框架剪力墙结构,地下一层,地上21层(局部19层),建筑高度80.05m(局部71.15m);总建筑面积34211.67m2,其中地下建筑面积4766.09m2,地上建筑面积29445.58m2;建筑等级一级,该建筑耐久等级二级,耐久年限50-100年,建筑抗震设防裂度为八度。
2.1.3防火分区:地下室分三个防火分区,一至二层分四个防火分区,三、四层分两个防火分区,五层至二十一层各层为一个防火分区。
2.1.4本工程建筑墙体材料:地下室外墙均为300厚钢筋混凝土墙壁,内墙为250厚钢筋混凝土墙壁,部分内墙为200厚混凝土空心砌块,填充墙为200厚及120厚混凝土空心砌块;地上部分外墙为250厚钢筋混凝土墙,填充墙为250厚混凝土空心砌块,内隔墙为200厚及120厚混凝土空心砌块。
2.1.5地下室防水工程:地下室防水等级二级,共设二道防水,第一道采用400gSBC120卷材防水两道,第二道钢筋混凝土自防水,混凝土抗渗等级P6,施工时提高一级按P8调配。
2.1.6本工程屋面:屋面防水等级II级,第一道3厚SBS改性沥青防水涂膜,第二道3厚SBS改性沥青防水卷材自带保护层。
2.1.7本工程门窗:外门窗气密性不小于4级,中空玻璃间隙不小于9mm;门窗施工由有资质专业单位设计安装,防火墙和公共走廊的平开防火门设闭门器,双扇平开防火门安装闭门器和顺序器,常开防火门安装信号控制关闭和反馈装置;防火卷帘安装在建筑的承重构件上,卷帘上部空间用耐火极限与墙体相同的防火材料封闭。
2.1.8外装修工程:外装修设计和做法见“立面图”及外墙详图;外装修选用材料其材质、规格、颜色等均在施工前由建设单位、设计单位确认样品。
2.1.9内装修工程:卫生间低于同层楼面20mm,并向地漏找1%坡;单元楼梯栏杆做法参见02J8-11,扶手高度,自踏步前缘量起不小于900mm,靠梯井一侧水平扶手长度大于0.5米时,栏杆扶手高度为1米,扶手为硬木扶手。
2.2.10油漆涂料工程:室内装修采用的油漆涂料见室内装修作法表;内木门窗油漆选用白色调各漆;楼梯栏杆选用白色调和漆;木扶手油漆选用木本色清漆;室内外露金属件的油漆为先除锈后刷红丹防锈漆两道,再做颜色与室内外部位相同调和漆。
2.1.11建筑设备、设施工程:本工程电梯由建设单位、设计单位确认样品后施工;卫生洁具建设单位与设计单位确定,并与施工配合;灯具、送回风口等由建设单位与设计单位确定样品后方可批量加工、安装。
2.1.12建筑节能:建筑体形系数0.15,南、东、西、北四个面的窗墙比分别为0.39、0.34、0.24、0.17;外墙保温采用50厚挤塑板(XPS)保温层,其燃烧性能为A级;屋面保温为50厚挤塑板保温层。
2.2结构设计说明2.2.1天地奔牛·科技大厦施工项目结构类型:现浇钢筋混凝土框架—剪力墙结构,现浇钢筋混凝土楼盖结构,现浇混凝土筏板基础;建筑物层数地下一层,地上21层,建筑物高度79.75米;建筑物使用性质:综合办公楼;地基基础形式:柱下筏板基础;抗震设防类别:丙类;地基基础设计等级:甲级。
本建筑物为框架结构,设计使用年限50年,建筑结构的安全等级:二级。
本工程混凝土环境类别:±0.000以下构件、雨蓬等露天构件为二b类环境,除二b类以外均为一类环境。
2.2.2钢筋保护层厚度:±0.000以上混凝土保护层墙为15mm,柱为30mm且不小于主筋直径,梁为25mm且不小于纵向钢筋直径,各层楼板、楼梯板为15mm,梁、板中预埋管的混凝土保护层厚度≥30mm;±0.000以下非抗掺构件及抗掺结构(不与室外土接触面)混凝土保护层墙为25mm,柱为35mm且不小于主筋直径,梁为35mm且不小于纵向钢筋直径,各层楼板、楼梯板为25mm,梁、柱中构造筋为15mm,墙、板中构造筋为15mm,梁、板中预埋管的混凝土保护层厚度≥30mm;±0.000以下抗掺构件(与室外土接触面)混凝土保护层墙、柱、板、梁均为50mm,墙、柱、板、梁中箍筋及构造筋均为40mm。
