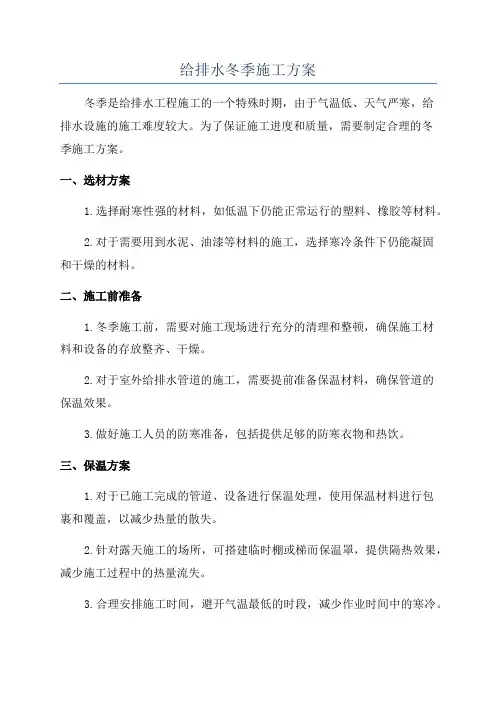

室外给排水冬季施工方案
给排水冬季施工方案打印

给排水冬季施工方案打印
在冬季进行给排水施工是一项具有挑战性的工作,特别是在寒冷的气候条件下。
在严寒的冬季,施工人员面临着许多困难和挑战,包括低温、结冰和降雪等自然条件的影响。
因此,制定合理的施工方案对于确保工程质量和进度至关重要。
1. 现场准备
在冬季施工之前,必须做好充分的现场准备工作。
首先,要确保施工现场周围
的环境整洁无障碍物,以确保施工安全。
其次,要检查施工设备和工具的完好性,并做好防冻措施,防止因低温导致设备损坏和人员受伤。
2. 施工方案
a. 排水管道施工
在冬季排水管道施工中,要特别注意管道的保温措施。
可以采用聚乙烯泡沫管
或玻璃纤维绝缘套管等材料对管道进行保温处理,以保障管道在严寒条件下的正常运行。
另外,要选择耐寒性能好的排水管材料,以确保管道不会受到低温影响而开裂变形。
b. 排水口设置
在冬季排水口施工中,要合理设置排水口的位置和数量,以确保排水畅通。
此外,要注意清理排水口周围的积雪和冰,以避免积水结冰而造成排水管道堵塞的情况发生。
3. 施工人员安全
冬季施工中,施工人员的安全至关重要。
施工现场要设置防滑措施,避免因积
雪和冰而导致人员摔倒受伤。
此外,施工人员要穿戴保暖的工作服和手套,以防止受冻。
结语
冬季给排水施工是一项复杂的工作,但只要制定合理的施工方案并做好充分的
准备工作,就可以确保施工的顺利进行。
在冬季施工中,要特别注意保暖和安全,确保施工人员和设备不受低温和恶劣天气的影响,从而保障工程的质量和进度。

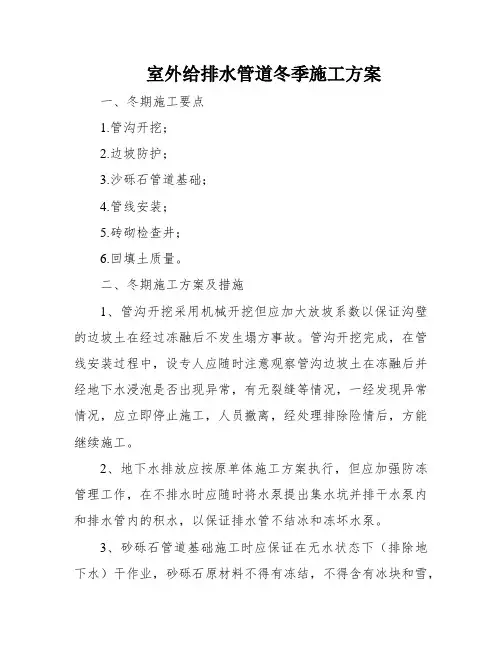

室外给排水管道冬季施工方案

室外给排水管道冬季施工方案一、冬期施工要点1.管沟开挖;2.边坡防护;3.沙砾石管道基础;4.管线安装;5.砖砌检查井;6.回填土质量。
二、冬期施工方案及措施1、管沟开挖采用机械开挖但应加大放坡系数以保证沟壁的边坡土在经过冻融后不发生塌方事故。
管沟开挖完成,在管线安装过程中,设专人应随时注意观察管沟边坡土在冻融后并经地下水浸泡是否出现异常,有无裂缝等情况,一经发现异常情况,应立即停止施工,人员撤离,经处理排除险情后,方能继续施工。
2、地下水排放应按原单体施工方案执行,但应加强防冻管理工作,在不排水时应随时将水泵提出集水坑并排干水泵内和排水管内的积水,以保证排水管不结冰和冻坏水泵。
3、砂砾石管道基础施工时应保证在无水状态下(排除地下水)干作业,砂砾石原材料不得有冻结,不得含有冰块和雪,震捣应到位密实,不得有漏震现象,密实度应达到90%以上。
砂砾石管道基础施工完成后应覆盖草袋子或塑料布进行防护,管线安装及回填前砂石基础注意不得受冻,以免影响工程质量。
4、管线安装前应第一肃清管段上和承、插口内外的积雪、冰块及附着物,对管段仔细举行检查,检查及格后方可举行吊(下)管并举行安装施工,管线安装施工中应注意胶圈安装前要用热水浸泡加温,以增加其弹性。
承插口涂刷光滑剂(食用油或液腊)要匀称,光滑剂(液腊)应加温≈30℃。
管线安装完成后应立即做好砂砾石基础的C2部分,并马上回填以保证基础不被冻结。
5、本工程混凝土检查井的模板制作及安装施工在冬期施工中均采用木模板、木支撑,人工施工的施工方法进行模板制作、安装与拆除。
模板安装前应先清除垫层上的积雪、冰块及杂物,安装要牢固,并应考虑不影响覆盖保护棚罩为好。
6、在冬期施工中钢筋的制作与安装施工除应遵照施工标准的有关规定施工1外,还应参照公司的“夏季施工有关规定”制定具体施行细则。
Ⅱ级以上钢筋曲折角度不得大于90°,钢筋焊接时,钢筋表面不得有结冰和积雪,低温焊接应有防风棚,焊条应先行烘干。
给排水及消防管网工程冬季施工专项措施

给排水及消防管网工程冬季施工专项措施给排水及消防管网工程在冬季施工中要注意防寒保温,保证施工质量和安全,对此需要采取一些专项措施。
一、保证排水管道畅通冬季气温低,地面结冰,雪量增多,容易造成排水管道阻塞,给施工带来不便。
因此,在冬季施工中,要注意经常清理排水管道,及时清除雪、冰、杂草,保证排水管道畅通。
二、注意管道保温给排水及消防管网工程的管道一旦冻裂,就会给施工带来很大的麻烦。
为了保证管道不冻裂,要注意对管道进行保温。
一般在地下管道中采用加设隔热材料,可以有效提高管道的抗冻性能。
三、对施工场地进行保温冬季气温低,施工场地也会受到影响。
由于施工场地都是露天的,为了保证施工质量和安全,在施工场地要采取相应的保温措施,如加设围挡、设置帐篷或加设门窗等措施,有利于保温、保暖,防止管道被冻裂。
四、注意安全防范在冬季施工中,要注意安全防范,保障工人的生命安全。
在施工时,要注意防滑、防寒、防冻等,同时要配备相应的防寒、防滑、防摔的设备,如手套、靴子、防滑垫等,为工人创造良好的施工环境。
五、加强班组管理冬季施工需要加强班组管理,做好安全生产的各项措施。
班组长要提前了解施工现场的气候特点和天气预报,领导和管理人员要做好工作计划的调整,安排工人在良好的环境下才能正常作业,以保证施工质量和工程安全。
六、落实应急措施在冬季施工中,要随时做好应急措施,保证施工的正常进行,遇到问题及时进行处理。
同时,要对应急预案进行充分的演练和实践,以保证工程安全和质量。
给排水及消防管网工程冬季施工需要注意保温防冻、加强安全防范、落实应急措施等专项措施,才能顺利地完成施工任务,保证工程的质量和安全。
冬季给排水施工措施

冬季给排水施工措施冬季给排水施工措施之相关制度和职责,时下已进入初冬季节,剩余工程需在冬季施工,我们依据施工图纸上的要求及参照《给水排水管道工程施工及验收规范》,确保工程质量,拟订工程冬季施工方案。一、沟槽开挖:为了不影响工程进度及增...时下已进入初冬季节,剩余工程需在冬季施工,我们依据施工图纸上的要求及参照《给水排水管道工程施工及验收规范》,确保工程质量,拟订工程冬季施工方案。一、沟槽开挖:为了不影响工程进度及增大施工中的开挖难度,待大地表层冻深不超过50㎜时,进行开挖沟槽的表层割沟,表层将被分割成三部分,这样即使天气渐冷也不会影响开挖进度。二、管线安装:1、球墨铸铁管安装时,胶圈的贮存运输应吻合室内温度为-5—30℃,因此,材料库需增设取暖设施以确保胶圈的质量。球墨铸铁管的承插口工作面上用专用工具清理洁净,如遇天气寒冷,可接受炭炉烘烤承插口工作面,防止有结冰及冻土等现象发生。2、钢管焊接:冬季施工时,当环境温度低于5时,外防腐层不宜接受环氧煤沥青涂料,当环境温度等于或低于沥青涂料脆化温度时,不得起吊、运输和铺设。假如气温低于-20℃时,焊接时,应依据环境温度进行预热处理,预热宽度为:焊口每侧不小于40㎜,预热温度达到100-150℃。焊接时,应使焊缝可自由伸缩,并应使焊口缓慢降温;为此要搭设保温棚,同时做好管口防腐的疼惜工作。三、砼制品及井室砌筑工作:1、砖、石、砌块等砌筑材料不得用水潮湿,应将冰雪或粘结的泥土等杂物清除洁净,并应增大砂浆的流淌性。2、砂浆宜选用一般硅酸盐水泥拌制。3、现浇砼及井室砌筑冬季施工应接受抗冻砂浆,抗冻砂浆的食盐掺量应吻合:ⅰ、砖及混凝土块在0~-5℃时,防冻剂占水重2%。ⅱ、砖及混凝土块在-6℃~-10℃时,防冻剂占水重4%。ⅲ、砖及混凝土块在-10℃以下时,防冻剂占水重5%。四、工程平安生产组织措施:平安工作是搞好生产的重要因素,因此对于平安要加强领导,健全组织;平安训练要常常化、制度化,严格平安监督,完善检查制度;对施工组织设计和工艺流程科学施工,严禁各种违章指挥和违章作业行为发生,全部施工设备和机具在用法前均务必由专职人员负责进行检查、修理、保养、确保状况良好。杜绝违章作业。施工人员进场时务必佩带平安帽,过路路有交通路口要设置围栏、指示灯、平安牌。整个施工现场严禁无关人员围观,每个施工现场都务必设专职平安员1名及1名兼职平安员。为加强现场的平安管理,毁灭重大伤亡事故,轻伤事故率把握在0.5%及以下,项目成立平安小组,对现场的平安,防火面面管理。并有明显的平安、文明、消防宣扬标语,并设施工用电管理负责人一名。4.1、对进场人员要进行平安训练不落一人。严格贯彻执行平安法律、平安操作规程。4.2、井室外围挂水平平安牌。安装要吻合平安操作规程中有关规定。4.3、特别工种要持证上岗。冬季要做好五防。五、工程文明施工组织措施:本公司项目在施工中确定不允许存在环境污染问题,所以我们特制定如下文明施工措施,以确保施工现场干净、洁净,能够顺当通行,并确保工程顺当进行。5.1、文明施工措施5.1.1、在施工现场,设置交通标记牌,施工地域四周用围栏遮挡,夜间设置平安照明灯,并适当粘贴施工标语,使得施工现场美观,并随时保洁。5.1.2、建立严格的成品疼惜措施和制度,大小临时设施和各种进场材料堆放,做到整齐、有序,并且界限分明。各种材料及半成品按不同规格堆放,设置标识牌。5.1.3、进场构件、半成品及施工现场机械设备按平面布置摆放整齐,保证设备外观清洁,内部良好。5.1.4、施工时文明有序,不干扰周边居民的正常生活。5.1.5、为了保证施工队伍能够以饱满的工作热忱投入到本项目的工程施工中去,我们在施工现场配置了宣扬报道机构,针对现场状况设置宣扬标语和黑板报,并适时更换内容,切实起到表扬先进,促进后进的作用。5.1.6、建立文明施工责任制。划分区域,明确管理负责人,实行挂牌作业,做到现场清洁整齐。砂浆、混凝土在搅拌、运输、用法过程中,做到不洒、不漏、不剩。5.1.7、现场不乱堆垃圾及余物。应在适当地点设置临时堆放点,并定期外运。清运残土和垃圾及流体物品,实行遮盖防漏措施,运输途中不遗撒。建立文明施工检查小组,有权对违反文明施工人员进行经济惩处;现场各种标牌,标语整齐,施工现场严格按施工平面图布置;施工人员要佩带上岗证,工作要严峻仔细,规范文明用语;各种材料、设备要分类保存,界线清晰,码放整齐,机械车辆要停放在指定地点;保持施工现场的干净,道路畅通,施工便民不扰民;施工中时刻留意企业形象,搞好与业主和当地军居民的关系。六、环境疼惜措施:明确划分施工区域和人民群众的生活区域,加强施工区域的管理,建立责任区,从道路交通、消防器材、材料堆放到垃圾、厕所、厨房、宿舍、火炉、吸烟等都有专人负责,做到责任实行到人,使文明施工、环境卫生工作保持常常化、制度化。6.1、加强施工区环境卫生管理,重视环保工作,编制实施施工组织设计时,把环保工作作为施工组织设计的重要组成部分,并仔细贯彻执行。施工现场勤打扫,保持干净卫生,场地平整,各类物资堆放整齐,道路通畅。6.2、加强环保训练,组织职工学习环保学问,强化环保意识,使大家生疏到环境疼惜工作的重要性和必要性。6.3、贯彻环保法规仔细贯彻各级政府的有关水土疼惜、环境疼惜方针,政策法令,结合设计文件和工程特点,准时供应有关环保设计,切实按批准的文件组织实施。6.4、强化环境管理,定期进行环保检查,准时处理违章事宜,主动联系环保单位,请示汇报环保工作,做到文明施工。6.5、美化施工场地,消退施工污染。场地废料按设计要求按业主指定的地点处理,使工地洁净卫生,施工中还应尽量削减对四周绿化环境的影响和破坏。6.6、建立健全环境保证体系,使环境疼惜制度化、正规化。6.7、环境疼惜组织人员配置:环境保障小组由项目经理任组长,项目技术负责人、项目副经理担当副组长。工程管理部负责人、综合办公室负责人、工程质量负责人,各施工队工长任小组成员。由工程管理部环保专职人员任环境疼惜工程师,负责日常的环保管理。各班组有兼职环境疼惜检查员。6.8、保低噪音施工,保挖掘出的废弃物不对四周环境造成危害。党员管理制度印章管理制度图书管理制度行政管理制度会议管理制度班级管理制度。
排水管道冬期施工方案

排水管道冬期施工方案1. 背景在冬季,由于低温和结冰的天气条件,排水管道的施工和维护工作面临一些挑战。
为了确保排水系统的正常运行,必须采取适当的措施,以保证施工的顺利进行。
本文档从以下几个方面介绍了排水管道冬季施工方案。
2. 管道材料选择在冬季,建议选择耐寒和抗冻的管道材料,以确保管道不会受到低温的影响而破裂或损坏。
常用的耐寒材料包括聚乙烯(PE)、聚氯乙烯(PVC)和玻璃钢(FRP)等。
这些材料具有良好的耐低温和抗冻性能,能够在低温环境下正常使用。
3. 施工前的准备工作在进行排水管道冬季施工之前,需要做一些准备工作,确保施工的顺利进行。
下面列举了一些重要的准备工作:•清理管道:在施工前,清理管道内的杂物和积水,以确保施工工作的顺利进行。
•检查管道:检查管道的状态和结构,确保没有破损和漏水等问题。
•测量管道:使用合适的测量工具,对管道进行测量,并记录相关数据,以便后续工作的安排和施工计划的制定。
4. 施工策略在冬季,为了避免管道结冰和温度过低,可以采取以下策略进行施工:•加热管道:使用加热设备对管道进行加热,以防止管道结冰和堵塞。
可以使用电热毯、电热棒等加热装置,根据管道的长度和直径,适当安排加热设备的使用位置和数量。
•保温措施:对正在施工的管道进行保温,防止温度过低。
可以使用保温材料,如保温棉、保温层等,将管道进行包裹,以减少热量散失。
•定期巡检和维护:在施工期间,要定期巡检和维护管道,确保管道畅通和正常运行。
特别是注意排水口和排污口等关键位置的畅通情况,及时清理积水和杂物。
5. 安全措施在进行排水管道冬季施工时,必须采取安全措施,确保工作人员的人身安全和施工的顺利进行。
以下是一些常见的安全措施:•佩戴防寒服和防滑鞋:由于冬季天气寒冷和地面易结冰,工作人员应佩戴防寒服和防滑鞋,以防止冻伤和滑倒。
•使用安全工具和设备:使用安全工具和设备,如护目镜、手套、头盔等,以保护工作人员的安全。
•注意防止火灾:在施工现场要注意防止火灾发生,特别是使用加热设备时,要确保设备的安全性和正常运行,防止引发火灾。
给排水冬季施工方案

给排水冬季施工方案冬季是给排水工程施工的一个特殊时期,由于气温低、天气严寒,给排水设施的施工难度较大。
为了保证施工进度和质量,需要制定合理的冬季施工方案。
一、选材方案1.选择耐寒性强的材料,如低温下仍能正常运行的塑料、橡胶等材料。
2.对于需要用到水泥、油漆等材料的施工,选择寒冷条件下仍能凝固和干燥的材料。
二、施工前准备1.冬季施工前,需要对施工现场进行充分的清理和整顿,确保施工材料和设备的存放整齐、干燥。
2.对于室外给排水管道的施工,需要提前准备保温材料,确保管道的保温效果。
3.做好施工人员的防寒准备,包括提供足够的防寒衣物和热饮。
三、保温方案1.对于已施工完成的管道、设备进行保温处理,使用保温材料进行包裹和覆盖,以减少热量的散失。
2.针对露天施工的场所,可搭建临时棚或梯而保温罩,提供隔热效果,减少施工过程中的热量流失。
3.合理安排施工时间,避开气温最低的时段,减少作业时间中的寒冷。
四、施工技术方案1.对于管道的粘接,采用适用于低温的胶水或胶带,确保粘接效果。
2.加大对施工现场的供暖设备,保证施工人员的舒适和施工进度。
3.减少水的使用量,避免施工现场出现积水、结冰等情况。
五、安全措施1.为施工现场提供照明设备,确保夜间施工的安全。
2.加强现场安全教育和培训,提高施工人员的安全意识,防止滑倒、燃气泄漏等意外事故的发生。
3.定期对施工机械和设备进行检查和维护,确保其正常运行和安全使用。
总结起来,给排水冬季施工方案需要合理选材、做好施工前准备、采取有效的保温方案、灵活运用技术和加强安全措施。
只有这样,才能确保施工的顺利进行,保证给排水设施的使用安全和质量。
给排水冬季施工方案

给排水冬季施工方案一、前期准备工作1.了解工地环境及施工条件:包括地形、地质、降水情况、气候条件等。
2.设计施工方案:根据工地的特点和要求,设计排水系统的布置和细节。
二、临时施工条件的准备1.营造临时施工场地:搭设工地办公室、工地仓库和临时生活室,确保施工人员的工作和生活条件。
2.启用防寒设备:如加热器、保温衣、保暖鞋、防寒手套等,确保施工人员在寒冷的气候条件下能够正常施工。
三、施工过程1.施工前准备:清理施工现场,确保施工区域的平整和干燥。
2.施工材料准备:准备好所需的排水管道、接头、阀门等。
3.施工工艺:根据设计方案,进行排水管道的铺设和连接。
a.确定管道铺设的走向和坡度:根据地形、地质条件以及排水要求,确定排水管道的走向,并保证坡度足够,以确保排水畅通。
b.挖掘沟槽:按照设计要求,在地面上挖掘出沟槽,沟槽的深度和宽度应满足管道的要求。
c.沟槽的防冻处理:在挖掘的沟槽中,放置保温材料,如保温板等,以防止管道受冻。
d.管道的安装和连接:将排水管道铺设到沟槽中,并使用专用工具进行连接。
e.检查和测试:在管道安装完成后,进行检查和测试,确保排水系统的正常运行。
4.施工质量控制:对施工过程进行质量控制,确保排水系统的施工质量符合规范要求。
四、施工安全措施1.加强安全教育培训:对施工人员进行安全教育培训,提高他们的安全意识。
2.落实各项安全措施:如建立安全管理制度、设置警示标志、使用安全防护设备等,确保施工的安全性。
3.加强施工现场管理:严格执行施工现场管理制度,保持施工现场的干净整洁,防止因乱堆放材料和废弃物而引发事故。
4.加强施工现场巡查:定期巡查施工现场,发现安全隐患及时处理,避免事故发生。
五、冬季施工注意事项1.保持排水系统的畅通:及时清理排水口,防止排水管道因寒冷天气而受到冻结。
2.防止管道冻结:采用保温措施,如包裹排水管道,设置加热器等。
3.避免湿地施工:在湿地施工时,需要采取相应措施,如加强排水,使用排水管道和井等。
2024年给排水冬季施工方案

2024年给排水冬季施工方案____年给排水冬季施工方案一、项目背景给排水系统是城市基础设施的重要组成部分,对于城市的正常运行和居民的生活质量有着至关重要的影响。
因此,给排水系统的施工和维护工作十分重要。
冬季施工是给排水系统维护工作中的一项重要内容,本文将就____年冬季给排水施工方案进行详细阐述。
二、施工内容1. 给水管线维护:冬季给水管线易受低温冻结的影响,会造成水流堵塞和管线破裂的情况。
为了保证供水的正常进行,需要对给水管线进行维护和保温。
采用保温材料覆盖管线,并加强对给水管线进行巡检,及时发现和处理问题。
2. 排水管线清理:冬季城市排水管道中易积水和堵塞,容易导致冰冻和管道爆裂的情况。
因此,需要对排水管道进行定期清理和维护。
采取高压冲洗的方式清理管道,确保排水畅通。
3. 水泵设备维护:水泵设备对于给排水系统的正常运行至关重要。
冬季低温环境下,水泵易受冻结的影响,造成设备异常和故障。
因此,需要对水泵设备进行维护和保温。
采用保温材料进行外包覆,保持水泵设备的正常工作温度。
4. 排水井维护:冬季排水井易积水和水浸,容易造成排水井盖冰冻或水面结冰的情况。
因此,需要加强对排水井的巡检和清理工作。
同时,及时处理排水井盖被冰冻或水浸的问题,以确保正常的排水功能。
5. 雨水设施检修:冬季常有降雨天气,对城市雨水设施的检修和维护不能忽视。
需要清理积水和堵塞的雨水管道,确保雨水的正常排放。
三、施工计划1. 制定施工计划:在冬季施工中,需要根据给排水系统的具体情况和施工需求,制定详细的施工计划。
计划包括工作内容、工期、施工人员和资源配置等。
2. 安全措施:给排水施工涉及到人员安全和设备安全的问题。
在施工前,需要对施工人员进行安全培训,并提供必要的个人防护装备。
同时,对施工现场进行安全检查,确保施工过程中的安全。
3. 工作流程:按照施工计划,合理安排给排水施工的工作流程。
对于给水管线维护、排水管线清理和水泵设备维护,需要按照工序进行施工,确保各项工作的顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
室外给排水冬季施工方案一、施工总则1. 大庆地区冬季采暖期为每年的10月15日-次年4月15日,最低温度达零下38.1℃,日平均气温小于5℃时间为11月1日至次年的4月15日,达半年之久。
经多年气象资料显示,哈尔滨地区11月最低气温达到-15℃- -20℃之间,而次年的1-2月份,气温将逐步降低,最低气温将达到-25℃以下。
2.室外给排水工程冬期施工中要精心组织,做好施工计划安排。
认真执行国家相关规范和标准,做到技术先进、经济合理,安全保证,方案可靠,确保工程质量和进度。
3.冬期施工期限划分原则:当室外日平均气温连续5天稳定低于5℃,立即进入冬期施工;当室外日平均气温连续5天稳定于5℃,解除冬期施工。
4.冬期施工,遵循的基本原则:(1)确保工程质量,做到安全生产;(2)冬期施工要遵循措施方案可靠,经济合理,使之效益最大化;(3)冬期施工应考虑所需的热能及材料有可靠来源,并尽量减少能源消耗,符合环保要求。
二、主要施工工程量序号主要施工项目数量1PE管施工7050m2球墨铸铁管施工2106m3阀门井35座4地下式消火栓及井120座三、施工准备施工现场在进入冬期施工之前应做好如下工作:1.施工现场供水管道,有条件按冻土最低要求埋设管道,明装管道要用150mm厚离心玻璃棉保温保温,外缠二道油布、一道铝箔布保护。
2.组织施工人员认真学习和熟悉冬期施工规范及验收规范中关于冬期施工内容,结合冬期施工方案进行技术交底,使冬期施工方案落实到人。
3.安排专人进行气象预报收集和测温工作,发现异常情况立即通报;并加强施工现场各处气温、混凝土、砂浆等的测温、记录。
4.对整个施工现场的供水、供电、防毒、防水措施进行全面检查,消除隐患。
5.冬期施工的工程项目,应在生产中统一安排,并提前具体落实,凡不宜进行冬期施工的项目,应尽可能安排入冬前或冬末施工。
入冬前的施工项目应本着先室外后室内,先地下后地上,易冻工程先做的原则进行安排,做到合理安排,尽量减少冬期施工的湿作业面。
四、冬期施工技术措施1.材料存放冬季施工,应对使用材料用稻草、棉毡、防水油布或篷布等进行覆盖,防止雨雪等对材料侵害。
2.土方工程1)土方开挖、回填应安排正确的施工方案周密计划,充分做好准备工作,做到连续施工。
2)对建筑物的施工控制坐标点、水准点及轴线定位点的埋设采取防止土壤冻胀、施工震动的措施,并定期复测校正。
3)沟槽开挖,不冻土堆在一起,用防水油布加以覆盖,防止冻结,留做回填时用,回填土坑时,回填处的冰雪要清除干净。
4)室内外沟槽或管沟不得采用含冻土块的土回填,回填土每层的虚铺厚度一般比正常温度小20%~25%,应连续进行并夯实,做到随铺、随夯、随盖,填完至地面施工前采取防冻措施,用防水篷布进行覆盖。
5)沟槽回填应昼夜连续施工,如不能连续施工时,虚铺20~25cm松土或用保温材料覆盖防止冻结。
3.PE管施工为保证PE管热熔接口质量,设计3m*3m*2.5m活动暖棚,暖棚骨架采用5mm*5mm方管制成,铺5cm棉被一层,外铺防水篷布一层,暖棚内准备2000kw电暖器两台,夜间施工准备1000w碘钨灯3只,保证施工时室内温度达到10-15℃,PE管接口均在活动暖棚内完成。
暖棚内外各悬挂水银温度计一支,随时了解温度的变化,并认真做好温度记录。
材料准备:将管道或管件置于平坦位置,放于对接机上,留足10-20mm 的切削余量。
夹紧:根据所焊制的管材、管件选择合适的卡瓦夹具,夹紧管材,为切削做好准备。
对中:两焊管段端面要完全对中,错边越小越好,错边不能超过壁厚的10%。
否则,将影响对接质量。
加热:对接温度一般在210-230℃之间为宜,加热板加热时间冬夏有别,以两端面熔融长度为1-2mm为宜。
切换:将加热板拿开,迅速让两热熔端面相粘并加压,为保证熔融对接质量,切换周期越短越好。
熔融对接:是焊接的关键,迅速让两热熔端面相粘并加压,为保证熔融对接质量,切换周期越短越好。
冷却:保持对接压力不变,让接口缓慢冷却,冷却时间长短以手摸卷边生硬,感觉不到热为准。
对接完成:冷却好后松开卡瓦,移开对接机,重新准备下一接口连接。
热熔连接保压、冷却时间,应符合热熔连接工具生产厂和管材管件生产厂的规定,在保压、冷却时间不得移动连接件或在连接件上施加外力。
4.球墨铸铁管施工为防止低温环境下,胶圈生硬,用专门的保温口袋存放胶圈,存放室内温度不得低于10℃。
1) 清理承口清刷承口,铲去所有粘结物,如砂子、泥土和松散土涂层及可能污染水质、划破胶圈的附着物。
2)清理胶圈,上胶圈将胶圈清理洁净,上胶圈时,使胶圈弯成心形或花形放在承口槽内就位,并用手压实,确保各个部位不翘不扭。
胶圈存放注意避光,不要叠合挤压,长期贮存在盒子里面,或用其他东西罩上。
3)清理插口表面插口端是园角并有一定锥度,在胶圈内表面和插口外表涂刷滑石粉,滑石粉均匀刷在承口内已安装好的橡胶圈表面,在插口外表面刷润滑剂刷到插口坡口处。
4)接口插口对承口找正,支立三角架,挂手扳葫芦,套钢丝绳,扳动手扳葫芦,使插口装入承口。
并注意撞口一定要撞到白线的位置,保证角度≯3度。
5.混凝土管基、支墩及井室基础、垫层施工1)混凝土工程施工之前应进行必要的热功计算,以指导施工。
2)原材料加热时,应优先加入拌合用水,水温过高时应先将水和骨料放入搅拌,然后再加入水泥,以防止水泥假凝。
3)水泥应选用普通硅酸盐水泥。
对于钢筋混凝土,水泥强度等级不宜低于32.5级,水灰比不宜大于0.6,但用水量在满足操作要求的条件下,应尽量减少。
混凝土最小水泥用量不得小于300kg/m3,但强度≤C10的混凝土不受限制。
4)砂石骨料应提前做好覆盖措施,防止冰雪堆积,低温冻结。
5)冬期浇注,混凝土外加剂宜使用减水剂,以提高混凝土的抗冻剂。
外加剂由专人计量,掺加外加剂用量保证严格执行配合比,外加剂必须溶化成溶液剂量,用量具掺入,每盘搅拌时间适当延长。
6)混凝土冬期施工时要设专人检测水和粗细骨科入机温度,混凝土拌合出机温度(不底于10℃)入模温度(不低于5℃)(截面结构的混凝土入模温度不得低于10℃),一旦发现异常情况立即通知有关人员及时采取措施。
7)混凝土工程施工后,应立即防寒保温,温度不高于5℃时,不准撒水养护,表面覆盖塑料薄膜养护,再覆盖5cm厚棉被,最表面覆盖一层防水油布。
6.井室砌筑施工1)砖石在砌筑前应清除冰霜,砂浆宜采用普通硅酸盐水泥拌制。
2)遇水浸泡后受冻的砖块不得使用,当室外气温在0℃以上的普通黏土砖可适当浇水湿润,浇水不宜过多,一般以吸进1.5cm为宜,宜随浇随用,砖的表面不得有游离水,在0℃以下温度砌筑时应是用干砖。
3)石灰膏应防止冻结,如遭冻结,应融化后方可使用,受冻脱水、风化的石灰膏不得使用。
4)拌制砂浆的沙子不得含有冰块和直径大于1cm的冰冻块。
5)拌合砂浆时,水的温度不得超过80℃,砂的温度不得超过40℃,砖在负温下砌筑时必须适当增加砂浆的稠度,一般控制在10~20cm。
6)冬期施工不得使用隔夜砂浆,冬期施工砖砌体应采用“三一”砌砖法操作,不应铺长灰砌筑。
7)砖石工程的冬期施工,可采用掺盐砂浆法,掺盐量可根据试验室提供的砂浆配比进行,砌体中配置的预埋件应做防腐处理。
现场宜设置两个容积相同的水箱,为掺盐砂浆提供准确的掺盐量和不见断拌合水。
砂浆搅拌时间以2.5~3min 为宜。
搅拌机应设在不低于5℃的保温棚内,砂浆应随拌、随运、随用,不要积存过多,以免冻结,严禁使用以冻结的砂浆。
8)砂浆在拌制之前应进行热工计算,施工过程中安安排专人进行温度测量砂浆使用时的温度不低于5℃,冬期施工中每日砌筑后在砌体表面用防水油布覆盖。
9)增设不少于两组与砌体同条件养护的试块,分别用于检验各龄期强度和转入常温28d的砂浆强度。
10)井室砌筑完毕后,要立即回填土方覆盖,井内用40cm*40cm*60cm小型火炉进行保温,防止砂浆冻裂。
7.水压试验1)水压试压前管顶应回填0.8-1m的覆土,管道接口处要预留。
2)管道接口处应用10mcm保温棉被包裹。
3)压力表、进水管、泄水管等用5cm橡塑保温管保温,防止管段冻裂。
4)移动水箱采用5cm橡塑保温板保温。
5)管道水压试验合格后要立即放空管道内存水,防止管内结冰,并立即回填覆盖保护。
五、安全、环保措施1、安全措施成立质量生产领导小组,由项目经理、副经理、总工程师、各职能部门负责人组成。
实行质量责任目标管理、质量终身责任制和实施全面质量管理,严格执行质量文件的规定,确保工程开工必优、一次成优。
措施为:强化质量教育,增强全员创优意识:健全组织制度,建立质量管理体系:落实各项制度,确保工程质量:坚持样板工程引路,严格质量管理:尊重监理工程师,积极配合监督、检查:开展科技攻关活动,大力推广应用“四新技术”:强化计量工作,完善检测手段:及时整理资料,完善档案管理。
1)制定建立各部门及相关人员的安全、防火职责,将安全、防火工作落实到各个职能部门及个人。
2)做到无施工方案不施工,有方案没交底不施工,班组上岗前没安全交底不施工。
施工班组要认真做好安全上岗交底活动记录,每周组织不少于1小时的安全教育活动。
3)严格执行现场“四口”、“五临边”的防护措施规定;楼板上预留的孔洞四周应拉设安全带或设置明显醒目的安全标志;楼面设置外挑安全网,以防止高空坠落事故发生。
4)加强警卫人员上岗责职,每天下班后对工地临时设施进行一次防火巡查,消灭事故隐患,施工区域禁烟。
2、环保措施1)施工营地及施工现场设固定的垃圾桶或垃圾池盛放垃圾,分类标识存放,定期清理,运至指定的垃圾处理场或废品回收利用,不得乱扔、乱倒垃圾。
施工场地的遗弃物、废油等集中进行预处理后,采用专用车辆运输至指定的处理厂或存放点。
污水须排入当地的排污管道或经集中净化处理后排出,严禁将未达到排放标准的生活污水直接排放至江河及其它水体中。
2)生活区的设置要相对集中,设置必要的公共卫生设施,废水净化池、化粪池,按照环保部门的要求定期清理,避免生活垃圾污染环境。
生活固体垃圾集中堆放、适时运至环保部门指定地点,保持驻地清洁。
附件1:冬施增加费用8毛毡㎡210.8168 9方木m3416076428 1稻草捆30123600三、施工35000 1材料运输350003.1 材料人工运输11000方木、脚手板、周转料3.2 场内运输通道调整项124000四、冬季人工费上涨及劳动降效费工日576080460800 总计693156.6。
