安装工程基础知识
设备安装工程基础知识概论

设备安装工程基础知识概论
设备安装工程是指在建筑物、工厂、车间等各类设施中安装各种设备的施工工程。
设备安装工程是工程施工的重要环节之一,它关系到设备的正常运行和使用效果。
因此,设备安装工程的质量和施工水平对于设备的运行安全和生产效益有着重要的影响。
下面我们来介绍一些设备安装工程基础知识。
首先,设备安装工程需要进行前期的准备工作。
在进行设备安装工程之前,需要认真阅读设备的安装说明书,了解设备安装的具体要求和步骤。
同时,需要对安装地点进行勘察,了解设备的安装位置,地基情况以及周围环境,为后续的施工提供基础数据。
此外,还需要进行相关的手续办理,例如审批手续、施工许可证等。
其次,设备安装工程需要进行施工图纸的编制和审核。
在安装设备之前,需要根据设备的要求绘制详细的施工图纸,并进行相关部门的审核。
施工图纸需要包括设备的安装位置、尺寸、连接方式等具体的内容,以便施工人员按图施工。
最后,设备安装工程还需要进行严格的施工操作。
在进行设备安装工程时,需要遵循相关的安全操作规程,严格按照安装图纸和操作规范进行施工。
同时,需要注意施工现场的环境和安全保护,确保施工过程中不发生事故。
总的来说,设备安装工程是一个综合性的工程,需要认真准备和严格操作。
只有这样,才能保证设备安装工程的质量,保证设备的正常运行和使用效果。
二造安装实务教材

二造安装实务教材一、引言本教材是为满足二造考试(二级造价工程师考试)考生备考需要,专门针对安装工程的实务内容而编写的。
本教材涵盖了安装工程基础知识、安装工程材料、安装工程施工技术、安装工程施工管理以及安装工程法规与标准等方面,旨在帮助考生全面掌握安装工程实务的核心内容,提高考试通过率。
二、安装工程基础知识1. 安装工程概述:包括安装工程的定义、分类、特点等基本概念。
2. 安装工程设计:介绍安装工程的设计原则、设计程序等内容。
3. 安装工程施工准备:阐述施工前应做好的准备工作,如图纸会审、材料采购等。
三、安装工程材料1. 常用材料:介绍常用的金属材料、非金属材料及其性能特点。
2. 材料管理:阐述材料采购、验收、存储、使用等环节的管理要点。
3. 材料检测与验收:讲述材料检测的方法、标准及验收程序。
四、安装工程施工技术1. 施工工艺流程:介绍各类安装工程的施工工艺流程及注意事项。
2. 施工方法与技术:阐述施工过程中的主要方法和技术要点。
3. 质量检查与验收:讲述质量检查的内容、方法及验收标准。
五、安装工程施工管理1. 施工组织与管理:介绍施工组织设计的编制、实施及管理要点。
2. 施工现场管理:阐述施工现场的安全、文明施工管理要求。
3. 施工进度与成本控制:讲述施工进度计划的编制、实施及成本控制方法。
六、安装工程法规与标准1. 法律法规与标准概述:介绍相关法律法规及标准的体系框架和基本要求。
2. 主要法规与标准:列举与安装工程相关的主要法律法规和标准名称及其主要内容。
3. 法规与标准的执行与监督:阐述如何正确执行和监督相关法规与标准的实施情况。
七、结论与建议通过以上内容的学习,考生应能够全面掌握安装工程实务的核心知识点,为通过二造考试打下坚实基础。
同时,建议考生在备考过程中注重理论与实践相结合,加强案例分析能力的训练,提高解题速度和准确性。
造价工程师安装工程章节知识点

造价工程师安装工程章节知识点安装工程是造价工程师考试中的重要组成部分,涵盖了丰富多样的知识点。
以下将对一些关键的章节知识点进行详细阐述。
在电气设备安装工程方面,要了解各种电气设备的类型、性能和安装要求。
例如,变压器的分类和安装要点就非常重要。
变压器根据用途可分为电力变压器、电炉变压器、整流变压器等,其安装过程需要注意基础的制作与安装、本体的就位与调整、附件的安装以及交接试验等环节。
电缆敷设也是电气安装工程中的关键知识点。
不同类型的电缆,如电力电缆、控制电缆等,其敷设方式有所不同。
常见的敷设方式包括直埋敷设、电缆桥架敷设、电缆沟敷设等。
在直埋敷设时,要考虑电缆的埋深、保护措施以及与其他管线的间距等问题;电缆桥架敷设则要注意桥架的选型、安装固定以及电缆的排列和固定;电缆沟敷设要关注沟的尺寸、排水和防火措施等。
照明系统的安装同样不可忽视。
照明灯具的种类繁多,如白炽灯、荧光灯、LED 灯等,每种灯具的特点和适用场景不同。
在照明系统的设计和安装中,要考虑照度要求、灯具的布置方式、控制方式以及节能措施等。
在给排水、采暖、燃气工程方面,首先要熟悉给排水系统的组成和分类。
给排水系统包括给水系统和排水系统,给水系统又可分为生活给水、生产给水和消防给水等。
排水系统则有生活污水排水、工业废水排水和雨水排水等。
管道的材质和连接方式是这部分的重点。
常见的给水管材有镀锌钢管、PPR 管、不锈钢管等,排水管材有铸铁管、UPVC 管等。
不同的管材有不同的连接方式,如螺纹连接、焊接、粘接等,需要根据具体情况选择合适的连接方式,以确保管道的密封性和可靠性。
卫生器具的安装也是常见考点。
包括洗脸盆、坐便器、淋浴器等卫生器具的安装高度、固定方式以及与给排水管道的连接等都有严格的要求。
在通风空调工程中,通风系统的分类和组成是基础。
通风系统按作用范围可分为全面通风、局部通风和混合通风;按工作动力可分为自然通风和机械通风。
通风系统通常由通风机、风道、风口、阀门等组成。
安装工程基础知识培训班(3篇)

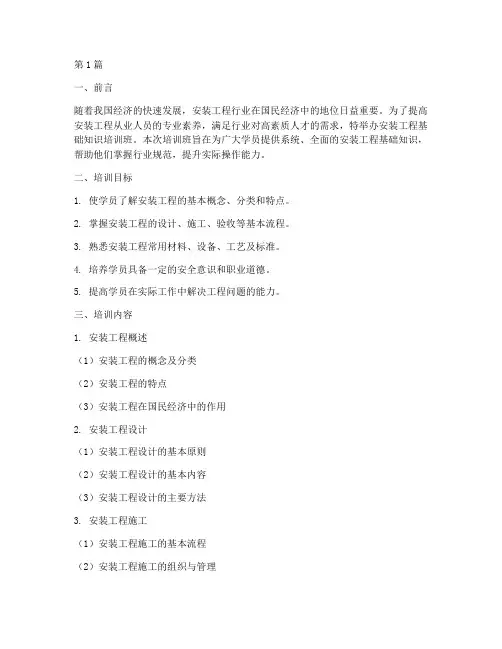

第1篇一、前言随着我国经济的快速发展,安装工程行业在国民经济中的地位日益重要。
为了提高安装工程从业人员的专业素养,满足行业对高素质人才的需求,特举办安装工程基础知识培训班。
本次培训班旨在为广大学员提供系统、全面的安装工程基础知识,帮助他们掌握行业规范,提升实际操作能力。
二、培训目标1. 使学员了解安装工程的基本概念、分类和特点。
2. 掌握安装工程的设计、施工、验收等基本流程。
3. 熟悉安装工程常用材料、设备、工艺及标准。
4. 培养学员具备一定的安全意识和职业道德。
5. 提高学员在实际工作中解决工程问题的能力。
三、培训内容1. 安装工程概述(1)安装工程的概念及分类(2)安装工程的特点(3)安装工程在国民经济中的作用2. 安装工程设计(1)安装工程设计的基本原则(2)安装工程设计的基本内容(3)安装工程设计的主要方法3. 安装工程施工(1)安装工程施工的基本流程(2)安装工程施工的组织与管理(3)安装工程施工中的质量控制与验收4. 安装工程常用材料与设备(1)安装工程常用材料的特点及选用(2)安装工程常用设备的特点及选用(3)安装工程材料与设备的验收与保管5. 安装工程工艺与标准(1)安装工程工艺的特点及分类(2)安装工程标准体系及主要内容(3)安装工程标准的实施与监督6. 安装工程安全与环保(1)安装工程安全的基本要求(2)安装工程环保的基本要求(3)安装工程安全与环保的法律法规7. 安装工程职业道德与法规(1)安装工程职业道德的基本要求(2)安装工程法律法规的基本知识(3)安装工程从业人员的法律责任四、培训方法1. 理论授课:邀请行业专家、教授进行授课,结合实际案例进行分析,使学员对安装工程基础知识有全面、深入的了解。
2. 实践操作:组织学员参观施工现场,进行现场教学,使学员掌握实际操作技能。
3. 案例分析:选取典型安装工程案例,进行深入剖析,提高学员解决实际问题的能力。
4. 互动交流:鼓励学员积极参与讨论,分享经验,共同提高。
安装工程计量与计价基础知识

配电箱(柜)安装费用
包括配电箱(柜)材料费、安装费、调试费 等。
电缆敷设费用
包括电缆材料费、敷设费、终端制作费等。
接地及防雷装置安装费用
包括接地极、接地线、避雷针等材料费和安 装费。
通风空调设备安装计价实例
设备安装费用
包括通风机、空调机组等设备本体安 装、调试等费用。
THANKS
感谢观看
发展趋势
智能化和自动化技术的应用将进一步提高安装工程的效率和质量;绿色环保和节能减排理念将推动安 装工程向更加环保的方向发展;专业化分工和协作将加强,形成更加完善的产业链和价值链。
02
计量基础知识
计量单位与换算关系
法定计量单位
国际单位制计量单位和国家选定的其他计量单位,为国家法定计量 单位。
常用计量单位
电气设备安装计量实例
配电箱安装
包括照明配电箱、动力配电箱等 各种类型配电箱的安装,计量时 需考虑箱体材质、规格型号、安装来自式等因素。电线电缆敷设
包括各种规格型号的电线电缆的敷 设,计量时需考虑电线电缆的型号 规格、敷设方式、长度等因素。
开关插座安装
包括各种类型开关、插座的安装, 计量时需考虑开关插座的型号规格、 数量等因素。
04
安装工程计量实例分析
给排水管道安装计量实例
管道安装
包括各种材质、规格的给水管、 排水管、热水管等管道的安装, 计量时需考虑管道长度、管径、 安装方式等因素。
阀门、水表安装
包括各种类型阀门(如截止阀、 闸阀、球阀等)和水表的安装, 计量时需考虑规格型号、数量等 因素。
卫生器具安装
包括洗脸盆、浴缸、坐便器等卫 生器具的安装,计量时需考虑器 具类型、规格型号、安装方式等 因素。
安装工程计费基础(3篇)

第1篇一、引言安装工程是指在建筑、土木、工业等领域中,对各种设备、管道、线路等进行安装、调试、验收和维修的工作。
随着我国经济的快速发展,安装工程在基础设施建设、工业生产、民用建筑等领域发挥着越来越重要的作用。
因此,了解安装工程计费基础对于工程项目的顺利进行具有重要意义。
本文将从安装工程计费原则、计费依据、计费方法等方面进行阐述。
二、安装工程计费原则1. 合法性原则:安装工程计费必须遵守国家有关法律法规,确保计费合法、合规。
2. 实际性原则:安装工程计费应以实际发生的工程量为依据,确保计费准确、合理。
3. 公平性原则:安装工程计费应体现公平、公正,确保各方利益得到保障。
4. 可行性原则:安装工程计费应充分考虑工程实际情况,确保计费方案可行、有效。
5. 竞争性原则:安装工程计费应引入市场竞争机制,提高计费透明度,促进公平竞争。
三、安装工程计费依据1. 国家相关法律法规:包括《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等。
2. 行业标准和规范:如《建筑工程施工质量验收统一标准》、《建筑工程施工安全规范》等。
3. 设计文件:包括施工图、设计说明书、设备清单等。
4. 施工方案:包括施工组织设计、施工工艺、施工进度计划等。
5. 材料设备清单:包括设备名称、型号、规格、数量、单价等。
6. 工程量清单:包括分部分项工程量、人工、材料、机械台班等。
四、安装工程计费方法1. 工程量清单计价法:根据工程量清单中的工程量、材料设备价格、人工费、机械台班费等计算工程总价。
(1)人工费:根据工程量清单中的人工工日、人工单价计算。
(2)材料费:根据工程量清单中的材料数量、材料单价计算。
(3)机械台班费:根据工程量清单中的机械台班数量、机械台班单价计算。
(4)措施费:根据工程实际情况,按照规定标准计算。
2. 定额计价法:根据国家或地方规定的安装工程定额,结合工程实际情况,计算工程总价。
3. 综合单价法:综合考虑工程量、材料设备价格、人工费、机械台班费等因素,制定综合单价,计算工程总价。
安装工程基础知识培训(3篇)
第1篇一、培训目的为了提高安装工程从业人员的专业素养和技能水平,确保工程质量和安全,本次培训旨在使参训人员掌握安装工程的基本知识、施工工艺、安全规范以及相关法律法规,为今后的工作打下坚实的基础。
二、培训对象本次培训对象为从事安装工程的相关人员,包括项目经理、施工员、质量员、安全员等。
三、培训内容1. 安装工程概述(1)安装工程的定义及分类安装工程是指将设备、管道、线路等工程设备按照设计要求进行安装、调试、试运行、验收等一系列工作的过程。
安装工程可分为建筑设备安装、电气安装、管道安装、通风空调安装等。
(2)安装工程的特点安装工程具有以下特点:施工周期短、现场环境复杂、交叉作业多、技术要求高、安全风险大等。
2. 安装工程施工工艺(1)施工准备施工准备是安装工程顺利进行的前提,包括技术准备、材料准备、人员准备、设备准备等。
(2)施工过程施工过程主要包括设备安装、管道安装、线路敷设、调试与试运行等环节。
(3)施工质量控制施工质量控制是确保安装工程质量的关键,包括材料质量、施工工艺、检验检测等。
3. 安装工程安全管理(1)安全管理制度安全管理制度是确保安装工程安全的重要保障,包括安全生产责任制、安全操作规程、安全检查制度等。
(2)安全风险识别与控制安全风险识别与控制是预防安全事故的关键,包括现场安全检查、隐患排查、应急处理等。
4. 安装工程相关法律法规(1)建设工程质量管理条例《建设工程质量管理条例》是我国工程建设领域的基础性法规,规定了工程建设质量的基本要求、质量责任、质量监督等内容。
(2)建设工程安全生产管理条例《建设工程安全生产管理条例》是我国工程建设领域安全生产的基本法规,规定了工程建设安全生产的基本要求、安全生产责任、安全监督检查等内容。
(3)建筑法《建筑法》是我国建筑行业的基本法律,规定了建筑活动的主体、建筑活动的原则、建筑市场的管理等内容。
四、培训方法1. 讲授法:邀请具有丰富实践经验的专家进行授课,使参训人员系统地了解安装工程基础知识。
安装工程基础知识
管道施工图识读设计规范要求,暖气支管不得小于DN20。
保温常规做法――给水:防结露保温,热水:保温,消防:不保温,冷冻水:连阀门都需保温,冷却水:按设计要求,未要求可以不作。
一般吊顶里的管道均需保温。
给水:暗敷防结露保温;明敷穿越门厅、卧室和客厅过门处必须做防结露保温。
排水:暗敷做防结露保温;明敷公共厕所座便上反水弯必须做。
管井里除消防、喷洒管道管道外均做保温。
镀锌钢管连接方式:《DN100丝接,>DN100可焊接(需防腐),可法兰焊接(需二次镀锌),少量可丝扣法兰连接。
管道外皮距墙距离为25-50mm。
采暖干管接立管时,当立管直线管段<15m时,采用2个90。
弯头,当直线管段>15m时采用3个90。
弯头。
施工时,排水管宁高勿低,地漏宁低勿高。
标高规定:室内管道一般为管中,室外管道排水为管内底,给水为管顶。
暖气片中应与窗同轴。
闸阀:开关作用,阻力系数0.5;截止阀:调节开关作用,阻力系数19。
补偿器分为:自然补偿,方型胀力,弯头,波纹补偿器,套筒补偿器,球型胀力,角质胀力。
集气罐:干管末端,其管径为末端管道直径的4-6倍。
膨胀水箱:稳压、排气、容纳膨胀水、信号作用。
气压罐:稳压、排气。
膨胀水箱共五根管道:膨胀管、循环管、溢水管、排污管、信号管。
集气罐安装位置:管道接口距集气罐上端2/3,距下端1/3。
按照标准图集,掌握热媒入口情况。
PP-R管可以套用铝塑复合管或给水U-PVC管道定额。
(1)刚性防水套管:Ⅰ型防水套管,Ⅱ型防水套管,Ⅲ型防水套管Ⅰ型防水套管适用于铸铁管和非金属管;Ⅱ型防水套管适用于钢管;Ⅲ型防水套管适用于钢管预埋,将翼环直接含在钢管上。
(2)柔性防水套管一般适用于管道穿过墙壁处受有振动或有严密防水要求的构筑物。
一般管道穿外墙的管道加防水套管。
穿水池的管道采用柔性防水套管。
若室外水位高采用柔性防水套管,若室外水位低采用刚性防水套管。
一般水表管径比管道管径小一号。
给水支管上凡是接两个以上供水点,支管均加活接头和法兰。
设备安装基础知识
机械设备安装工程的基础知识机械设备安装的施工顺序(1)机械设备的分类:通用机械设备;专用设备;非标准设备。
(2)机械设备安装的分类;整体安装;解体安装;(3)机械设备安装的一般施工过程:设备开箱与清点基础放线(设备定位)设备基础检验设备就位精度检测与调整设备固定拆卸、清洗与装配润滑与设备加油调整与试运转工程验收。
机械设备基础的检验要点及设备与基础的连接方法每台机械设备均应有一个坚固的基础,以承受设备本身的重量、载荷和传递设备运转时产生的摆动、振动力。
(1)基础的功能*把设备牢固固定在需要的位置上。
*承受设备的全部重量和工作时产生的振动力、动力,并把这些力均匀地传递到土壤中去。
*吸收和隔离设备运转时产生的振动,防止发生共振现象。
(2)基础检验的主要方法基础施工完成后必须经过必要的,检验方可进行机械设备的安装,尤其是振动大、转速高、重型设备的基础。
基础施工单位应提供设备基础质量合格证明书:主要检查其混凝土配比、混凝土养护及混凝土强度是否符合设计要求。
*如果对设备基础的强度有怀疑,可用回弹仪或钢珠撞痕法等对基础的强度进行复测。
*对基础的外观检查:主要察看基础表面有无蜂窝、麻面等质量缺陷。
*对基础的位置、几何尺寸的测量检查:检查的主要项目有基础的坐标位置,不同平面的标高,平面外形尺寸,凸台上平面外形尺寸,凹穴尺寸,平面的水平程度,基础的铅垂程度,预埋地脚螺栓的标高和中心距,预埋地脚螺栓孔的中心位置、深产主孔壁铅垂程度,预埋活动地脚螺栓锚板的标高、中心位置、带槽锚板和带螺纹锚板的水平程度等。
对重型设备基础的预压试验是为了防止重型设备安装后由于基础的不均匀下沉造成设备安装的不合格而采取的预防措施。
(3)设备与基础的连接方法设备与基础的连接方法主要采用地脚螺栓连接并通过调整垫铁将设备找正找平,然后灌浆将设备固定在设备基础上。
(4)地脚螺栓*固定地脚螺栓:它与基础浇灌在一起,其长度一般为100~1000mm,头部做成开叉形、环形、钩形等形状,以防止地脚螺栓旋转和拔出。
安装工程专业基础知识
安装工程专业基础知识安装工程专业是指对建筑、机电、暖通等系统进行安装、调试和维护的工作。
这个专业需要掌握一些基础知识,下面我们来介绍一些常见的知识点。
一、建筑工程学建筑工程学是安装工程专业的基础,它主要包括建筑物的结构、力学、材料等方面的知识。
安装工程师需要了解建筑物的结构形式、荷载特点和抗震性能等基本知识,以便在安装过程中做好支撑、固定和布局等工作。
二、机电工程学机电工程学是安装工程专业的核心内容,它主要包括机械、电气、自控等方面的知识。
安装工程师需要了解机械设备的构造、工作原理和使用方法,电气设备的电气特性和安装要求,以及自控系统的原理和调试方法等内容。
这些知识对于安装、调试和维护机电设备都非常重要。
三、暖通工程学暖通工程学是安装工程专业中比较特殊的内容,它主要包括暖通空调、给排水和燃气等方面的知识。
安装工程师需要了解暖通空调系统的制冷、制热原理和空气调节方法,给排水系统的设计和安装要求,以及燃气系统的安全使用和维护方法等内容。
四、安全生产知识安全生产知识是安装工程专业中必不可少的一部分,它主要包括作业安全、设备安全和现场安全等方面的知识。
安装工程师需要了解安全规章制度、安全操作技能和安全应急措施等内容,以保证安装过程中的安全性和可靠性。
五、管理知识管理知识是安装工程专业中的另一个重要方面,它主要包括项目管理、质量管理和成本管理等方面的知识。
安装工程师需要了解项目管理的流程和方法、质量管理的标准和要求,以及成本管理的核算和控制方法等内容,以保证工程的顺利进行和高质量完成。
六、技能训练技能训练是安装工程专业中非常重要的一部分,它主要包括实操技能和专业技能两个方面。
安装工程师需要掌握机械、电气、暖通等设备的安装、调试和维护技能,以及专业工具和仪器的使用方法。
以上是安装工程专业基础知识的一些介绍,它们都是安装工程师必须掌握的基本内容。
希望大家在学习和实践中能够不断提高自己的技能和素质,为建设美好的家园做出自己的贡献。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章管道施工图识读1.设计规范要求,暖气支管不得小于DN20。
2.保温常规做法――给水:防结露保温,热水:保温,消防:不保温,冷冻水:连阀门都需保温,冷却水:按设计要求,未要求可以不作。
一般吊顶里的管道均需保温。
给水:暗敷防结露保温;明敷穿越门厅、卧室和客厅过门处必须做防结露保温。
排水:暗敷做防结露保温;明敷公共厕所座便上反水弯必须做。
管井里除消防、喷洒管道管道外均做保温。
3.镀锌钢管连接方式:《DN100丝接,>DN100可焊接(需防腐),可法兰焊接(需二次镀锌),少量可丝扣法兰连接。
4.管道外皮距墙距离为25-50mm。
5.采暖干管接立管时,当立管直线管段<15m时,采用2个90。
弯头,当直线管段>15m 时采用3个90。
弯头。
6.施工时,排水管宁高勿低,地漏宁低勿高。
7.标高规定:室内管道一般为管中,室外管道排水为管内底,给水为管顶。
8.暖气片中应与窗同轴。
9.闸阀:开关作用,阻力系数0.5;截止阀:调节开关作用,阻力系数19。
10.补偿器分为:自然补偿,方型胀力,弯头,波纹补偿器,套筒补偿器,球型胀力,角质胀力。
11.集气罐:干管末端,其管径为末端管道直径的4-6倍。
膨胀水箱:稳压、排气、容纳膨胀水、信号作用。
气压罐:稳压、排气。
膨胀水箱共五根管道:膨胀管、循环管、溢水管、排污管、信号管。
集气罐安装位置:管道接口距集气罐上端2/3,距下端1/3。
12.按照标准图集,掌握热媒入口情况。
13.。
14.(1)刚性防水套管:Ⅰ型防水套管,Ⅱ型防水套管,Ⅲ型防水套管Ⅰ型防水套管适用于铸铁管和非金属管;Ⅱ型防水套管适用于钢管;Ⅲ型防水套管适用于钢管预埋,将翼环直接含在钢管上。
(2)柔性防水套管一般适用于管道穿过墙壁处受有振动或有严密防水要求的构筑物。
一般管道穿外墙的管道加防水套管。
穿水池的管道采用柔性防水套管。
若室外水位高采用柔性防水套管,若室外水位低采用刚性防水套管。
15.一般水表管径比管道管径小一号。
16.给水支管上凡是接两个以上供水点,支管均加活接头和法兰。
若支管接水表除外。
17.规定:洗脸盆(洗菜盆)上边缘距地800mm.水嘴距脸盆上边缘200mm.拖布池水嘴距拖布池上边缘300mm座便给水距地250mm脸盆给水距地450mm18.立管出地面时必须加阀门和活接头。
19.消火栓:单栓DN65规范:栓口向外,不应安装在门轴侧双栓DN65或DN50消火栓箱厚度》240mm,栓口中心距地单栓+自救卷盘 1.1m20.水表的安装:住宅:阀门+水表公共建筑:阀门+水表+阀门室外:阀门+水表+阀门+泄水阀+减震等21. 清扫口:接来两个及两个以上的卫生器具支管上应加清扫口,若有地漏可以不加。
立管检查口:最底层和最高层必须设置,每隔一至二层设置。
干管长度穿越几个房间每隔8-12m时应加清扫口或检查口。
22. 立管变径必须采用大小头,支管可以采用补心,如接水表变径。
23.排水管道弯头三通的选用:横管与立管应采用90度斜三通或四通横管与横管应采用45度三通或四通立管与排水干管(如出户管)应用2个45度弯头或半径大于4倍D的90度弯头24.存水弯:P型——蹲便S型——脸盆、小便斗第二章基础知识一、给水工程(一)室外给水系统的分类1.以地面水为水源的给水系统2.以地下水为水源的给水系统(二)室外给水系统形式:直流给水系统、循环给水系统、循序给水系统(三)室内给水系统分类:生活、生产、消防(四)室内给水系统组成:引入管、水表、管路、给水附件、升压贮水设备、室内消防设备(五)室内给水系统压力组成:H=H1+H2+H3+H4H1=引入管与最不利环路、最不利点的标高差H2=沿程和局部阻力H3=水表阻力H4=出水水头(采暖循环泵只克服沿程和局部阻力,扬程35-40m)(六)室内给水方式1.简单给水方式2.设置水箱给水方式3.设置水泵给水方式4.设置水池、水泵、水箱给水方式5.分区给水方式6.气压给水方式7.变频给水方式(七)室内给水系统管路图式:上分、中分、下分(八)室内给水敷设方式:明装、安装(注:埋墙的镀锌钢管应做防腐)二、排水工程(一)污水及分类:生活、生产、雨雪水(二)排水体制:合流、分流(三)排水系统组成:室外、室内三、供暖工程(一)供暖系统分类1.按使用热媒不同:热水、蒸汽、热风2.按循环动力分:机械、自然3.按供回水方式分:单管、双管4.按供暖范围分:局部、集中、区域(二)热水供暖系统的基本形式1.上供下回双管2.下供上回双管3.垂直单管:顺序式、跨越式、可调节顺序式、倒流式4.单一双管系统5.水平单管系统6.分区供暖7.同程、异程(三)供暖系统主要设备1.膨胀水箱:(循含泵吸入口)定压、排气、容纳膨胀水、信号作用2.集气罐3.伸缩器:(高层使用)波纹伸缩器、套筒伸缩器、自然胀力伸缩器四、通风与空调(一)空调分类1.按空气处理设备的设置分:集中系统:空调机组直接供给各个房间半集中系统:水冷机组—新风机组/风机盘管全分散系统:水冷机组—风机盘管2.按负担室内负荷所用的介质种类分:全空气系统、全水系统、空气-水系统、冷剂系统3.根据集中式空调处理空气来源分:封闭式、直流式、混合式4.根据分部分:空调风系统、空调水系统、净化空调系统、制冷设备系统、水冷机组、冷却塔(二)主要设备;空调机组、新风机组、风机盘管(三)通风系统:1.送排风系统:人防、地下室、车库(钢板、玻璃钢)2.防排烟系统(钢板、玻璃钢、结构风道)3.除尘系统五、锅炉分类及型号表示方法(一)分类1.按用途分:工业、供暖、电站、机车2.按提供载热介质分:蒸汽、热水3.按结构分:火管、水管、水火管混合4.按燃料分:燃煤、燃油、燃气5.按燃烧方式分:手烧和机械6.按整装方式分:快装、组装、散装(二)型号表示方法第三章规范(一)给排水及采暖1..阀门安装前应作强度性试验,从一批中抽10%,若抽取10%合格率为95%或99.9%均为不合格。
强度性试验压力=公称压力*1.5;严密性试验压力=公称压力*1.12.安装在主干管的起切断作用的闭路阀门应逐个作强度性和严密性试验。
3.管道上的冲压弯头外径应=弯道外径普通冲压弯头焊接钢管无缝冲压弯头无缝钢管焊接钢管DN100 公称直径无缝钢管Φ100*4.5 外径*壁厚螺旋焊管D109*4.5 外径*壁厚4.地下室或地下构筑物外墙有管道穿过时应采取防水措施,对于有严格要求的应作柔性防水套管。
.刚性防水套管:一般设计未要求时采用柔性防水套管:设计要求部位;地下水位较高构筑物;水池5.管道穿越伸缩缝、沉降缝、抗震缝敷设时应采取下列措施:(1)加伸缩节:给水、喷洒加橡胶软接头;冷冻水加不锈钢软接头6.支架位置正确,应埋设平整牢固:(1)设备、附件应设吊架、支架、托架(2)末端、弯头、三通(3)按规范间距均分排布(注:喷洒末端应作防晃支架)7.固定支架与管道接触应牢靠严密。
8.滑动支架、滑拖和滑槽应留有3-5m间隙。
9.无热伸缩的管道吊架吊杆应垂直安装,有热伸长管道吊架吊杆应向热膨胀方向反向偏向。
10.固定在建筑构筑物上的管道支吊架不影响结构安全。
11.采暖、给水、热水系统立管管卡的设置:(1)楼层高度《5m,每层必须装1个(2)楼层高度>5m,每层不得少于2个(3)管卡安装高度距地1.5-1.8m,2个管卡匀称(4)多层建筑给水、排水管径大于25mm时立管可以不加支架,但排水立管最底层应加管墩。
(5)排水铸铁、给水镀锌钢管立管应把支架做成落地卡。
12.有伸缩管道应加套管,采暖、热水、冷冻、冷却、凝结水穿墙、楼板应加套管,给水、消防、喷洒、排水不必要加。
13.给水管道:镀锌钢管《DN100螺纹连接,>DN100法兰或卡箍连接;给水塑料管和复合管可以采用橡胶圈接口、粘接、热熔、专用管件与法兰;给水铸铁管:水泥粘口或橡胶圈;铜管:专用接头或焊接13.螺栓拧紧后,突出螺母长度《螺杆直径的1/2,螺纹连接应外露2-3扣。
14.给水立管和装有大于等于3个的配水点支管始端均应安装可拆卸的连接件(如活接头)但若有水表、法兰阀门均不需加。
15.冷热水:上热下冷,左热右冷。
16.防腐处理:埋地排水铸铁管:沥青防腐;埋地钢管(包括镀锌钢管):三级防腐。
17.水箱溢水管和泄水管应设在排水附近但不得与排水管直接连接。
18.立式水泵减震不应采用弹簧减震器。
19.室内排水管材:U-PVC排水管、铸铁管、混凝土管、组成洗脸盆和饮用喷水器到共用水封之间和连接卫生器具排水短管处可用钢管。
带1个大便器的支管》DN100,带1个大便槽的支管》DN150,接3个以上卫生器具支管》DN7520.室内雨水管:给水铸铁管、给水塑料管、镀锌钢管、黑管(内防腐)21.立管检查口每隔一层加一个,最底层和最高层带卫生器具必须加。
22.排水立管和主干管(如入户管)应作通球试验,球直径》排水管道直径的2/3。
U-PVC 排水立管应加伸缩节或三通(带伸缩节)和阻火圈(或防火套管)。
伸缩节间距不大于4米。
23.连接2个或2个以上的大便器或3个或3个以上的卫生器具横管应设扫出口。
(清通设备)24.水平管与水平管道,水平管与立管应采用45度三通或45度四通,90度斜三通或90度斜四通。
立管与排水管应采用2个45度弯头或曲率半径不小于4倍管径的90度弯头(TY三通)。
25.排水通气管高出屋面300mm,必须大于积雪厚度(非上人屋面)北京规定为600mm。
26.通向室外排水管穿墙或基础必须下反时,应采用45度弯头或三通,并应在垂直管段设扫出口。
27.室内热水分为:全循环、半循环、不循环。
热水管道应尽量利用自然补偿热伸缩(弯头、方形胀力)28.水管道应进行冲洗,罐体不作水压试验只做灌水试验。
热水供回水、集水缸、分水缸、热水箱等均应作保温。
敞口水箱应作满水试验,密闭水箱应作水压试验。
29.卫生器具安装应采用预埋螺栓或膨胀螺栓固定。
卫生器具应作满水试验和通水试验。
给水管道距地高度:洗脸盆450mm,座便器250mm,浴盆670mm,淋浴器1150mm,蹲便器(手动自闭式)600mm,立式小便器1130mm,挂式小便器1050mm30.室内采暖钢管:焊接钢管《DN32螺纹连接,>DN32焊接31.管道坡度:汽水同向热水管道、蒸汽管道和凝结水管道坡度千分之三,不得小于千分之二。
汽水逆向流动,热水管道、蒸汽管道坡度大于等于千分之五。
散热器支管坡度等于1%,坡向应利于排水和泄水。
32.平衡阀和调节阀(系统主干管)都具有方向,具有压力区间。
33.方型补偿器应有整根无缝钢管煨制。
34.散热器支管长度>1.5m时应安装管卡。
35.上供下回系统的热水干管变径应顶平偏心连接,蒸汽干管变径应底平偏心连接。
高温水(110-130。
