内观仪器埋设方法

合集下载

仪器的安装与埋设方法共50页

仪器的安装与埋设方法共50页

END

29、在一切能够接受法律支配的人类 的状态 中,哪 里没有 法律, 那里就 没有自 由。— —洛克

30、风俗可以造就法律,也可以废除 法律。 ——塞·约翰逊
16、业余生活要有意义,不要越轨。——华盛顿 17、一个人即使已登上顶峰,也仍要自强不息。——罗素·贝克 18、最大的挑战和突破在于用人,而用人最大的突破在于信任人。——马云 19、自己活着,就是为了使别人过得更美好。——雷锋 20、要掌握书,莫被书掌握;要为生而读,莫为读而生。——布尔沃
仪器的安装与埋设方法


26、我们像鹰一样,生来就是自由的 ,但是 为了生 存,我 们不得 不为自 己编织 一个笼 子,然 后把自 己关在 里面。 ——博 莱索

27、法律如果不讲道理,即使延续时 间再长 ,也还 是没有 制约力 的。— —爱·科 克

28、好法律是由坏风俗创造出来的。 ——马 克罗维 乌斯

仪器埋设安装

仪器埋设安装

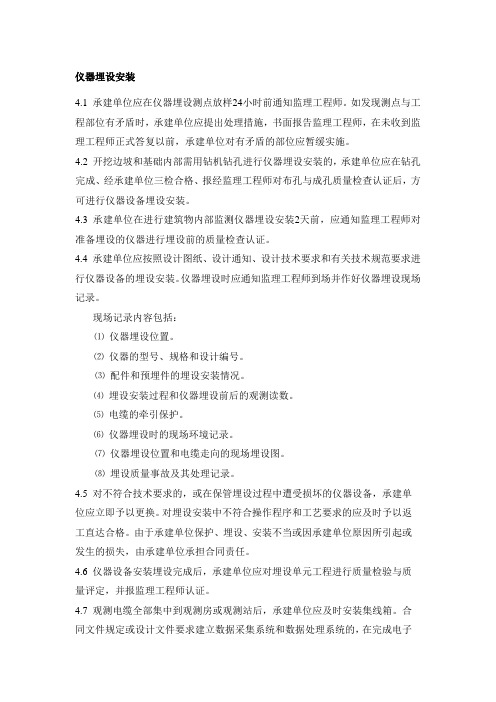

仪器埋设安装4.1 承建单位应在仪器埋设测点放样24小时前通知监理工程师。

如发现测点与工程部位有矛盾时,承建单位应提出处理措施,书面报告监理工程师,在未收到监理工程师正式答复以前,承建单位对有矛盾的部位应暂缓实施。

4.2 开挖边坡和基础内部需用钻机钻孔进行仪器埋设安装的,承建单位应在钻孔完成、经承建单位三检合格、报经监理工程师对布孔与成孔质量检查认证后,方可进行仪器设备埋设安装。

4.3 承建单位在进行建筑物内部监测仪器埋设安装2天前,应通知监理工程师对准备埋设的仪器进行埋设前的质量检查认证。

4.4 承建单位应按照设计图纸、设计通知、设计技术要求和有关技术规范要求进行仪器设备的埋设安装。

仪器埋设时应通知监理工程师到场并作好仪器埋设现场记录。

现场记录内容包括:⑴仪器埋设位置。

⑵仪器的型号、规格和设计编号。

⑶配件和预埋件的埋设安装情况。

⑷埋设安装过程和仪器埋设前后的观测读数。

⑸电缆的牵引保护。

⑹仪器埋设时的现场环境记录。

⑺仪器埋设位置和电缆走向的现场埋设图。

⑻埋设质量事故及其处理记录。

4.5 对不符合技术要求的,或在保管埋设过程中遭受损坏的仪器设备,承建单位应立即予以更换。

对埋设安装中不符合操作程序和工艺要求的应及时予以返工直达合格。

由于承建单位保护、埋设、安装不当或因承建单位原因所引起或发生的损失,由承建单位承担合同责任。

4.6 仪器设备安装埋设完成后,承建单位应对埋设单元工程进行质量检验与质量评定,并报监理工程师认证。

4.7 观测电缆全部集中到观测房或观测站后,承建单位应及时安装集线箱。

合同文件规定或设计文件要求建立数据采集系统和数据处理系统的,在完成电子计算机房建筑,敷设并连接完成全部观测电缆和传送电缆,埋设完接地网络,接通电源电缆后,方可安装调试。

4.8 集线箱、数据采集系统和数据处理系统安装前,承建单位应报监理工程师检查批准。

监测仪器埋设方法

监测仪器埋设方法

关于上报瓦斯河龙洞水电站安全监测仪器埋设施工措施的报告致:西江肇庆水电有限公司监理部根据龙洞水电站工程进展需求,现将安全监测仪器(测压管、渗压计、温度计、锚杆应力计、多点位移计、遥测水位计、绕渗孔管、双标倒垂校测系统、真空激光准直系统)埋设施工措施上报贵部,请审批。

附:1.测压管埋设施工措施2.渗压计埋设施工措施3.温度计埋设施工措施4.锚杆应力计埋设施工措施5.多点位移计埋设施工措施6.遥测水位计埋设施工措施7.绕渗孔管埋设施工措施8.双标倒垂校测系统埋设施工措施9.真空激光准直系统埋设施工措施瓦斯河龙洞水电站安全监测项目部项目经理:年月日1、钻孔:按设计深度钻孔,孔径76mm,深度10~10.5m。

2、测压管钻孔完成后进行灵敏性检验。

检验采用压水试验法,水压力为0.1~0.2MPa。

如漏水量极小或不漏水时,要加深钻孔或重新钻孔。

3、准备好导管,导管底部1.0m为钻有小孔的花管段,并用土工布包裹。

导管采用Φ76mm的PVC管。

4、将导管放入孔内,下管过程中,必须连接严密,吊系牢固,保持管身顺直。

5、导管周围先填入5~10mm砾石1.5m,上部再填入5~10mm砾石0.2m,在上面填2~5mm的小砾石0.2m,上部填入普通水泥混凝土,最上面为0.5m水泥砂浆。

6、将包有无纺土工布的渗压计放入导管内。

7、孔口保护装置力求简单、牢靠,操作方便,适应于无压、有压的情况,并具有自动化监测的功能。

拟采用定型产品,具有渗压计电缆出口,可连接压力表有水嘴显示孔内是否有压等功能。

测压管的安装方法如图所示。

1、在钻孔中的安装对于钻孔埋设的孔隙水压力计,钻孔孔径Φ76mm 、孔深约10.0~10.5m ,在钻孔完成及仪器安装埋设前均需将孔内清洗干净。

在孔隙水压力计检测合格后,仪器安装埋设前,取下透水石,在钢膜片上涂—层防锈油,将其放入去气水中浸泡2小时以上,使透水石充分饱和,排除透水石中的气泡,然后将其放入预制无纺布袋中,用中细砂包裹测头并充满布袋,再浸泡到水中待用。

大坝安全监测工程仪器安装埋设施工措施

大坝安全监测工程仪器安装埋设施工措施

大坝安全监测工程仪器安装埋设施工措施第一,选择合适的安装位置。

安装仪器时,需要选择在坝体、坝基、
坝体周边等关键位置,确保能够全面监测大坝的安全状况。

同时,要避免
仪器受到破坏或干扰,选择相对安全稳定的地点进行安装。

第二,采用适合的安装方式。

根据不同仪器的特点和监测要求,选择
适合的安装方式,如固定式、浮动式等。

同时要确保安装方式具有稳定性,能够保证仪器在长时间使用过程中不会出现松动或倾斜等问题。

第三,保护仪器设备。

在安装过程中,要采取一系列保护措施,确保
仪器设备在安装过程中不被损坏。

可以采取覆盖保护、防撞保护等方式,
避免仪器遭受外力冲击或破坏。

第四,进行仪器设备连接和校准。

在安装完成后,需要对仪器设备进
行连接和校准,确保其正常工作。

连接时要注意接线的正确性,避免接错
或松动。

校准时要按照要求进行,保证仪器的准确性和可靠性。

第五,建立保养和维护制度。

安装后,要及时建立仪器的保养和维护
制度,定期对仪器进行检查和维修。

同时要做好记录,包括维护情况和异
常情况的记录,为后续的数据分析和处理提供依据。

总之,大坝安全监测工程仪器的安装埋设施工措施关乎到大坝工程的
安全稳定,所以在实施工程时必须要严格按照相关规范和要求进行操作,
确保安装埋设工作的质量和可靠性。

第三章 内观监测仪器与原理

第三章 内观监测仪器与原理
测缝计是测量结构接缝开度或裂缝两侧块体间相对移动的观测仪器。按其工作原 理有差动电阻式测缝计、电位器式测缝计、钢弦式测缝计以及金属标点结构测缝装 置等。测缝计与各种形式加长杆连接可组装成基岩变形计,用以测量基岩变形。 (一)差动电阻式测缝计
1.用途
差动电阻式测缝计用于埋设在混凝土内部,遥测建筑物结构伸缩缝的开合度, 经过适当改装,也可监测大体积混凝土表面裂缝的发展以及基岩的变形。如测量两 坝段间接缝的相对位移,大坝结构裂缝(接缝)的监测,软弱基岩中夹泥层的变形、断 层破碎带的变形监测等。
4、收敛计 CONVERGENCE METER
收敛计又叫卷尺式伸长计/Tape Extensometer。对于测量两个外露 测点的相对位移十分方便,是一种简单/有效/应用较为普遍的便携式仪器。
1.用途 主要用于监测固定在建筑物、基坑、边坡及周边岩体的锚栓测点间 相对变形。它可以在施工期和竣工后定期观测隧洞顶扳下沉,坑道顶板下 垂,基坑形变,边坡稳定性的表面位移等。 2.结构型式 收敛计主要由钢卷尺(铟瓦钢或高弹性工具钢)、百分表、测量拉力装 置及与锚栓测点相连接的连接挂钩等部分组成。钢尺按每2.5cm或5cm(2英 寸)孔距用高精度加工穿孔,测力计张拉定位进行拉力粗调。弹簧控制拉力 使钢尺张紧,百分表进行位移微距离读数测量。
1—钢丝锚固点;2—外伸缩管;3—外水平保护管;4—游标尺;5—φ 2铟钢丝;6— 导向轮盘;7—砝码;8—固定标尺
2、引张线式水平位移计
保 护 管 多 用 镀 锌 钢 管 , 或 高 强 度 的 硬 PVC 塑 料 管 。 管 径 50.8~127mm。每根长1~4mm。装锚固板的保护管应车制螺纹,中间管 段两端口要打光锉毛。 钢丝端头固定盘和分线盘是同一件用铝合金制成的圆盘厚度 7~25mm,与伸缩接头相配,均布打穿线圆孔,孔数决定测点数量。 伸缩接头是内径比保护管粗且带法兰盘的短管。可与另一伸缩接头 连接,其间可夹持锚固板、分线盘。与保护管连接处有压环、浸油石 棉盘根和压紧螺帽构成的挡泥圈。 固定标点台就是观测台,在铁制钢性框架上装设有固定标点,游 标卡尺,导向轮,拉直引张钢丝的恒重砝码。

大坝安全监测仪器的安装与埋设方法

大坝安全监测仪器的安装与埋设方法

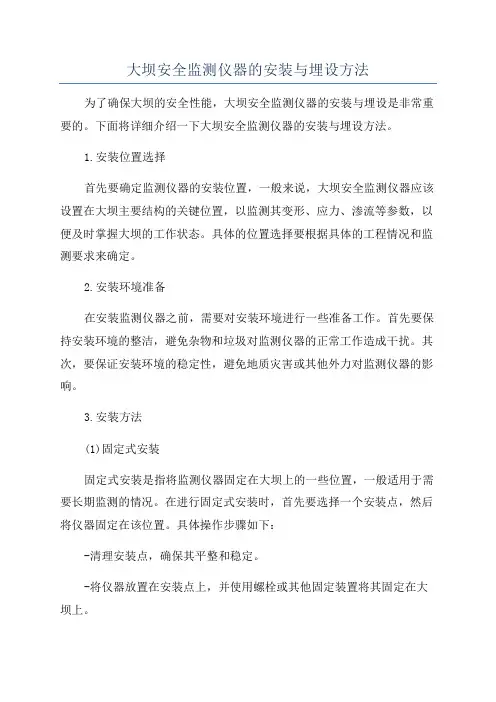

大坝安全监测仪器的安装与埋设方法为了确保大坝的安全性能,大坝安全监测仪器的安装与埋设是非常重要的。

下面将详细介绍一下大坝安全监测仪器的安装与埋设方法。

1.安装位置选择首先要确定监测仪器的安装位置,一般来说,大坝安全监测仪器应该设置在大坝主要结构的关键位置,以监测其变形、应力、渗流等参数,以便及时掌握大坝的工作状态。

具体的位置选择要根据具体的工程情况和监测要求来确定。

2.安装环境准备在安装监测仪器之前,需要对安装环境进行一些准备工作。

首先要保持安装环境的整洁,避免杂物和垃圾对监测仪器的正常工作造成干扰。

其次,要保证安装环境的稳定性,避免地质灾害或其他外力对监测仪器的影响。

3.安装方法(1)固定式安装固定式安装是指将监测仪器固定在大坝上的一些位置,一般适用于需要长期监测的情况。

在进行固定式安装时,首先要选择一个安装点,然后将仪器固定在该位置。

具体操作步骤如下:-清理安装点,确保其平整和稳定。

-将仪器放置在安装点上,并使用螺栓或其他固定装置将其固定在大坝上。

-进行连接线的布置,确保仪器与数据采集系统之间的通信畅通。

(2)流动式安装流动式安装是指将监测仪器安装在可移动的结构上,以便在不同位置之间进行移动。

一般适用于需要频繁监测的情况。

在进行流动式安装时,首先要选择一个移动结构,然后将仪器安装在该结构上。

具体操作步骤如下:-确保移动结构的稳定性和可靠性。

-将仪器放置在移动结构上,并进行固定。

-进行连接线的布置,确保仪器与数据采集系统之间的通信畅通。

4.埋设方法在一些特殊情况下,为了不影响大坝的美观,监测仪器可以进行埋设。

埋设方法一般适用于需要长期监测且位置不易更改的情况。

具体操作步骤如下:-在大坝中预留埋设孔,孔的深度和直径要根据监测仪器的具体尺寸来确定。

-将监测仪器放置在埋设孔中,并确保其与孔壁之间的间隙可以充分填充。

-进行连接线的布置,确保仪器与数据采集系统之间的通信畅通。

总结起来,大坝安全监测仪器的安装与埋设方法包括固定式安装、流动式安装和埋设方法。

大坝安全监测工程仪器安装埋设施工措施方案

大坝安全监测工程仪器安装埋设施工措施方案一、前期准备1.明确安装位置:根据大坝的特点,确定安装仪器的最佳位置,包括但不限于大坝坝体、坝顶、土体边坡和地下水位监测点等。

2.制定布点计划:根据监测的目的和要求,制定布点计划,确定每个监测点的仪器类型和数量。

二、施工方案1.勘察施工地点:在施工前进行勘察,了解地质情况、土层厚度、地下水位等,以确定埋设仪器的深度和位置。

2.临时拆除设施:根据埋设仪器的位置,需要先拆除部分临时设施,如坝面临时工地或非必要的设备设施,以便进行埋设工作。

3.挖掘沟槽:根据仪器的尺寸和规格,在选定的监测点周围挖掘适当大小的沟槽,确保埋设仪器的稳定性。

4.埋设仪器:根据仪器的类型和监测要求,将仪器按照规定方法和顺序埋设至沟槽中,注意保护仪器的敏感部件,确保埋设质量。

5.管线布设:根据监测仪器的要求,布设相应的管线,如电缆、传感器线等,确保管线的完整性和安全性。

6.固定仪器:在埋设完仪器后,使用固定装置将仪器固定在沟槽中,以确保仪器的稳定性和安全性。

7.检测和测试:在安装完所有仪器后,对仪器进行测试和校准,确保其功能正常,数据准确可靠。

三、安全措施1.安全防护措施:在施工期间,工作人员必须佩戴符合要求的安全防护用具,如安全帽、安全眼镜、手套等,以保护个人安全。

2.平稳作业:在挖掘沟槽和埋设仪器过程中,保持作业平稳,并按照规定方法进行,避免对周围环境和设施造成不必要的影响。

3.沟槽排水:挖掘沟槽时,及时排水,避免因地下水位过高而影响施工进度和质量。

4.现场管理:设置工地围栏和警示标志,保护施工现场的安全,避免外来人员闯入施工区域,以防意外事故发生。

5.避免破坏:在拆除设施和挖掘沟槽时,注意避免对大坝周边的景观、植被以及其他设施造成破坏,尽量减少对环境的影响。

四、验收和监测1.验收报告:在仪器安装埋设完成后,进行验收,并编写验收报告,包括仪器的安装情况和质量鉴定结果等。

2.运行监测:根据大坝监测方案,定期对埋设的仪器进行运行监测,确保其正常工作,并及时处理故障和异常情况。

防渗墙“内部”观测仪器的埋设技术的研究及应用

1. 前言:土石坝加固补设混凝土防渗墙的同时布设“内部”观测仪器是一项较困难的工作,因混凝土防渗墙的开挖槽通常都很窄(80cm左右),深度一般较大(几十米),要使仪器安全可靠地放置在设计高程上并非易事;特别是土压力计还要施加压力,使灌浆混凝土不包裹住受力感应板,以保证今后能正常观测,由此可见这项工作的难度。

但是只要设计周全、施工配合得当还是能使仪器一次埋设成功的。

2. 概况2.1 工程概况:周湾水库位于吴旗县无定河流域上游石枋字沟内,距县城60Km.是一座以拦泥,防洪为主,兼有灌溉等综合利用的三等中型水库。

水库枢纽由大坝防水洞组成,坝顶长173m,顶宽30 m,实际坝高45.83 m。

本次除险加固的主要内容为大坝培厚加高,下游坝坡休整、左坝肩防渗处理、监测设施及改建防汛公路等。

本段根据补充勘察报告提示的地址情况,布置单排劈裂灌浆钻孔形成连续的防渗帷幕,以改善坝体内部应力状态,解决坝体的渗透稳定和变形稳定问题.2.2 气象条件:施工区位于毛乌素沙漠南缘地带,属温带半干旱大陆性季风气候区,气候干燥严寒,降雨量相对稀少,昼夜温差悬殊。

2.3 工程地质:本工程区位于陕北黄土高原与毛乌素沙漠过度带,地处鄂尔多斯地台向斜北部。

区内黄土与沙漠地貌并存。

库区内由风积黄土类土、冲湖积砂质壤土地区组成。

坝址沟谷基本呈SN向展布,为不对称的“U”型谷,出露地层主要为中生界白垩系砂岩和第四系松散堆积层,坝基为黄土状壤土和白垩系红砂岩,存在的主要地质问题是左肩滑坡存在绕坝渗漏。

坝体由左坝由山体滑坡堵塞河道而形成,浸润线平缓,坝体防渗效果差,渗水性较强,渗漏量大。

2.4 对外交通及施工条件:周湾水库距吴旗县城60Km,其中3 Km为上路,为保证汛期施工设备及物资,顺利进出工地,开工前应对段上路进行整修加固,使其满足防汛和施工要求。

3. 观测仪器的布置及土压力计的埋设方法:吴旗周湾水库加固补设混凝土防渗墙墙体结构为:槽孔宽80cm,设计深度50 cm左右,深至基岩。

内观仪器埋设方法

仪器安装埋设一、应变计安装埋设应变计的应用范围很广,在岩土工程中主要用在混凝土和岩体内的应变观测,也用于其他结构物和介质的应变观测。

1.混凝土应变计安装埋设根据设计要求,确定应变计的埋设位置。

埋设仪器的角度误差应不超过1°,位置误差应不超过2cm。

埋设仪器周围的混凝土回填时,要小心填筑,剔除混凝土中8cm以上的大骨料,人工分层振捣密实。

下料时应距仪器1.5m以上,振捣时振捣器与仪器距离大于振动半径,不小于1m。

埋设时,应保持仪器的正确位置和方位,及时检测,发现问题要及时处理和更换仪器。

埋设后,应作好标记,以防人为损坏,要专人守护。

(1)单向应变计。

可在混凝土振捣后,及时在埋设部位造孔(槽)埋设。

(2)双向应变计。

两应变计应保持相互垂直,相距8~10cm。

两应变计的中心与混凝土结构表面距离应相同。

(3)应变计组。

应将应变计固定在支座及支杆等附加装置上(见图)。

以保证在浇注混凝土过程中仪器有正确的相互装配位置和定位方向,并使其保持不变。

根据应变计组在混凝土内的位置,分别采用预埋锚杆或带锚杆的预制混凝土块固定支座位置和方向。

埋设时,应设置无底保护木箱,并随混凝土的升高而逐步提升,直至取出。

(4)无应力计。

埋设时,将无应力计筒大口向上固定在埋设位置,然后在筒内填满相应应变计附近的混凝土,人工捣实。

2.岩体应变计安装埋设岩体应变计用以观测岩体在埋入应变计之后的内部变形,即由于岩体的应力变化引起的变形相对变化率。

应变计在岩体内不应跨越结构面,但在节理发育的岩体内,应变计标距应加长,一般为1~2cm。

在埋设位置造孔(槽),其横截面的尺寸在满足埋设要求的基础上尽可能要小。

孔(槽)内应冲洗干净,不允许沾油污。

埋设时应用膨胀性稳定的微膨胀水泥砂浆填充密实。

仪器轴向方位误差应小于1°。

埋设前后应及时检测。

为了防止砂浆影响仪器变形,使应变计与岩体同步变形,应变计中间应嵌一层隔离材料(见图)。

应变计组应固定在支架或连接杆上,或埋设在各个方向的钻孔内。

仪器的安装与埋设方法课件


详细描述
在安装高压仪器之前,需要仔细阅读仪器的使用说明 书和安全规范,确保了解仪器的各项参数和操作要求 。在安装过程中,需要选择合适的场地和设备,确保 仪器的工作环境和条件符合要求。同时,需要遵循安 全操作规程,采取必要的安全措施,如穿戴防护服、 使用安全带等。在埋设过程中,需要保证仪器的稳定 性和准确性,防止仪器受到外界干扰和损坏。
选择合适的安装位置
根据仪器使用环境和功能要求,选择合适的安装位置,确保仪器能 够正常工作并符合安全规范。
安装步骤与注意事项
按照说明书进行安

按照仪器说明书进行安装,遵循 正确的步骤和顺序,避免因操作 不当导致仪器损坏或性能下降。
注意安全事项
在安装过程中,应注意安全事项 ,如避免触电、防止仪器倾倒等 ,确保安装人员的人身安全。
大型仪器的安装与埋设
总结词
大型仪器在安装和埋设过程中需要考虑到仪器的重量 、尺寸和运输等因素,同时也需要保证仪器的稳定性 和准确性。
详细描述
在安装大型仪器之前,需要制定详细的安装计划和方案 ,包括仪器的运输、吊装、定位等环节。在安装过程中 ,需要使用合适的工具和设备,如吊车、滑轮、滑轨等 ,确保仪器的安全和稳定。同时,需要遵循仪器的使用 说明书和安全规范,确保仪器的准确性和可靠性。在埋 设过程中,需要根据仪器的要求选择合适的材料和方式 ,如混凝土基础、钢架结构等,确保仪器长期稳定运行 。
符合仪器的要求。
防雷防电措施
02ቤተ መጻሕፍቲ ባይዱ
采取适当的防雷防电措施,确保仪器在雷雨天气中能够安全运
行。
环境保护
03
合理利用资源,减少对环境的负面影响,确保仪器安装和埋设
过程中的环保要求。
THANKS
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

仪器安装埋设一、应变计安装埋设应变计的应用范围很广,在岩土工程中主要用在混凝土和岩体内的应变观测,也用于其他结构物和介质的应变观测。

1.混凝土应变计安装埋设根据设计要求,确定应变计的埋设位置。

埋设仪器的角度误差应不超过1°,位置误差应不超过2cm。

埋设仪器周围的混凝土回填时,要小心填筑,剔除混凝土中8cm以上的大骨料,人工分层振捣密实。

下料时应距仪器1.5m以上,振捣时振捣器与仪器距离大于振动半径,不小于1m。

埋设时,应保持仪器的正确位置和方位,及时检测,发现问题要及时处理和更换仪器。

埋设后,应作好标记,以防人为损坏,要专人守护。

(1)单向应变计。

可在混凝土振捣后,及时在埋设部位造孔(槽)埋设。

(2)双向应变计。

两应变计应保持相互垂直,相距8~10cm。

两应变计的中心与混凝土结构表面距离应相同。

(3)应变计组。

应将应变计固定在支座及支杆等附加装置上(见图)。

以保证在浇注混凝土过程中仪器有正确的相互装配位置和定位方向,并使其保持不变。

根据应变计组在混凝土内的位置,分别采用预埋锚杆或带锚杆的预制混凝土块固定支座位置和方向。

埋设时,应设置无底保护木箱,并随混凝土的升高而逐步提升,直至取出。

(4)无应力计。

埋设时,将无应力计筒大口向上固定在埋设位置,然后在筒内填满相应应变计附近的混凝土,人工捣实。

2.岩体应变计安装埋设岩体应变计用以观测岩体在埋入应变计之后的内部变形,即由于岩体的应力变化引起的变形相对变化率。

应变计在岩体内不应跨越结构面,但在节理发育的岩体内,应变计标距应加长,一般为1~2cm。

在埋设位置造孔(槽),其横截面的尺寸在满足埋设要求的基础上尽可能要小。

孔(槽)内应冲洗干净,不允许沾油污。

埋设时应用膨胀性稳定的微膨胀水泥砂浆填充密实。

仪器轴向方位误差应小于1°。

埋设前后应及时检测。

为了防止砂浆影响仪器变形,使应变计与岩体同步变形,应变计中间应嵌一层隔离材料(见图)。

应变计组应固定在支架或连接杆上,或埋设在各个方向的钻孔内。

单向应变计组可固定在连接杆上埋入钻孔内的不同深度。

3.钢结构应变计安装埋设在钢结构表面安装应变计,采用如图所示的模具定位。

采用焊接固定模具时,应冷却至常温后安装应变计。

埋入混凝土内的钢应变计应加保护罩。

二、钢筋计安装埋设在岩土工程中,钢筋计主要用于观测钢筋混凝土中的钢筋应力和岩土体中的锚杆应力。

安装埋设时,将钢筋或锚杆按要求的尺寸裁截,然后将钢筋计对接或对焊在钢筋或锚杆上,并保证钢筋计与钢筋或锚杆在同一轴线上。

对接时,采用预先焊在钢筋的钢接头上连接,钢接头是根据钢筋计端头的螺纹配制的。

焊接时,可采用对焊、坡口焊或熔槽焊,焊接时仪器应浇水冷却,使仪器温度不超过60℃。

1.混凝土钢筋计安装埋设钢筋计对接埋设时,与仪器两端连接带螺纹的钢接头应焊接在钢筋上。

钢筋计与焊有接头的钢筋对接扭紧后,代替被测钢筋绑扎在观测部位(绑扎长度比有关规范要求略长些)。

对焊的钢筋计安装时,将观测部位的钢筋按照钢筋计对焊长度裁开,然后将与钢筋计两端连接的钢筋(长度应大于1m)对焊在相应位置的钢筋上,经现场监理检测合格后,方可浇注混凝土,仪器周围人工振捣密实。

混凝土固化后测基准值。

2.岩土体锚杆应力计安装埋设钢筋计用于测锚杆应力时,称为锚杆应力计。

装上锚杆应力计的锚杆称为观测锚杆。

观测锚杆的安装埋设,应根据观测设计的安装时机进行埋设。

具体步骤如下:(1)根据设计的要求造孔。

钻孔直径应大于锚杆应力计最大直径。

钻孔方位应符合设计要求,孔弯应小于钻孔半径。

钻孔应冲洗干净,并严防孔壁沾油污。

(2)按照观测设计的要求裁截锚杆长度。

选用螺纹连接的锚杆应力计,需要在裁截后的锚杆上先焊接螺纹接头,然后再与锚杆应力计用螺纹连接,接头与锚杆应保持同轴。

(3)观测锚杆的组装。

将锚杆应力计按设计深度与裁截的锚杆对接,同时装好排气管。

需要对焊的锚杆应力计,应在水冷却下进行对焊,锚杆应力计与锚杆应保持同轴。

(4)组装检测合格后,将组装的观测锚杆缓慢地送入钻孔内。

安装时,应确保锚杆应力计不产生弯曲,电缆和排气管不受损坏,锚杆根部应与孔口平齐。

(5)锚杆应力计入孔后,引出电缆和排气管,装好灌浆管,用水泥砂浆封闭孔口。

(6)安装检测合格后,进行灌浆埋设。

一般水泥砂浆配合比宜为:灰砂比为1:1~1:2,水灰比为0.38~0.40。

灌浆时,应在设计规定的压力下进行,灌至孔内停止吸浆时,持续10分钟,即可结束。

砂浆固化后,测其初始值。

三、测缝计安装埋设在岩土工程中,测缝计主要用于观测混凝土分缝或裂缝开度变化、混凝土与岩体接触缝的开度变化、岩体缝隙的开度变化。

测缝计安装埋设时,应确保仪器波纹管能自由伸缩。

安装埋设过程中应注意检测,测缝计安装前后电阻比差应小于20(0.01%)。

1.混凝土测缝计埋设(1)在先浇的混凝土块上预埋测缝计套筒(见图)当电缆需从先浇筑块引出时,应在模块上设置储藏箱,用以储藏仪器和电缆。

为了避免电缆受损,接缝处的电缆用布条包上。

(2)当后浇的混凝土浇到高出仪器埋设位置20cm时,振捣密实后挖去混凝土露出套筒,打开套筒盖,取出填塞物,安装测缝计,回填混凝土。

2.混凝土与岩体接触测缝计埋设(1)在岩体中钻孔,孔径应大于90mm,深度0.5m,岩体有节理存在时,视节理发育程度确定孔深,一般应大于1.0m。

(2)在孔内填满水泥砂浆,砂浆应有微膨胀性,将套筒或带有加长杆的套筒挤入孔中,筒口与孔口平齐。

然后将螺纹口涂上机油,筒内填满棉纱,旋上筒盖(见图)。

(3)混凝土浇至高出仪器埋设位置20cm时,挖去捣实的混凝土,打开套筒盖,取出填塞物,旋上测缝计,回填混凝土。

3.混凝土或岩体裂缝测缝计埋设测缝计作为裂缝计观测混凝土和岩体预计形成裂缝或已有裂缝的开度及其变化时,主要有以下埋设方法:(1)混凝土内部预计裂缝观测。

将测缝计除加长杆弯钩和测缝计凸缘外,全部用塑料布缠上并包封。

在埋设位置上将捣实的混凝土挖出深约20cm的槽,放入测缝计,回填混凝土。

(见图)(2)岩体内部裂缝观测。

在岩体内钻孔,使钻孔跨越待测裂缝,将测缝计埋入孔内跨越裂缝。

测缝计加长杆长度应根据岩体结构确定。

(3)混凝土和岩体表面裂缝观测。

可采用如图所示的模具,将测缝计垂直横跨在裂缝上进行观测。

四、渗压计安装埋设在岩土工程中,渗压计用于观测岩体、土体和混凝土内的渗透水压力。

安装埋设前,应做好以下准备:(1)仪器室内处理。

仪器检验合格后,取下投水石,在钢膜片上涂一层防锈油。

按需要长度接好电缆。

(2)将渗压计放入水中浸泡2小时以上,使其充分饱和,排除透水石中的气泡。

(3)用饱和细砂袋将测头包好,确保渗压计进水口通畅,并继续浸入水中。

1.混凝土浇筑时渗压计的埋设在混凝土内埋设渗压计,其细砂包体积应为1000cm2。

将准备好的渗压计固定在设计位置上,走好电缆,浇筑混凝土,应勿使水泥浆渗入渗压计内部。

在施工缝上埋设渗压计,应在浇筑下层混凝土时,靠缝面预留一个深30cm、直径20cm的孔,在预留孔内铺一层细砂,将渗压计放在砂垫层上,再用细砂将仪器埋好,孔口放一盖板,即可浇筑混凝土,(见图。

)2.土料填筑过程中埋设渗压计土料填筑超过仪器埋设高程0.5m后,暂停填筑。

测量并放出仪器位置,以仪器点为中心人工挖出长³宽³深为1m³0.8m³0.5m的坑,在坑底用与渗压计直径相同的前端呈锥形的铁棒打入土层中,深度与仪器长度一样,拔出铁棒后,将仪器取出读一个初始读数,作好记录,然后将仪器迅速插入孔内,但不得用锤敲打,只能用手加压。

将仪器全部压入孔中,再把仪器末端电缆盘成一圈,其余电缆从挖好的电缆沟向观测站引去。

分层填土夯实。

3.在基岩面上埋设渗压计在设计位置钻一集水孔,孔径50mm,孔深不大于1m,经渗水试验合格后,将准备好的渗压计放入集水孔中,砂袋用砂浆糊住,砂浆凝固后,即可浇筑混凝土或土石填料,(见图)在土石填筑体的基岩面上埋设渗压计,也可以采用坑埋方法。

当土石料填筑已高于仪器埋设处0.5m至1m时,暂停填筑,测量人员按设计要求测出仪器埋设位置。

挖去周围50cm的填土,露出基岩,在底部铺上20~30cm厚的砂,把浸泡在水中的仪器取出放入砂中,仪器电缆线绕一圈后,向外引出,再盖上20~30cm 厚的砂,浇水使砂饱和,在上面填土,分层夯实。

电缆从已挖好的电缆沟引出观测间。

电缆沟宽0.5m,深0.5m,电缆线之间相互平行排列,呈S型向前引。

而后分层填土夯实。

4.在水平浅孔内埋设渗压计在地下洞室围岩内或边坡基岩表面层埋设渗压计,需要用水平浅孔埋设和集水。

浅孔的深度为0.5m,直径150~200mm,如果孔无透水裂隙,可根据需要的深度,在孔底套钻一个φ30mm左右的孔(见图),经渗水试验合格后,孔内填入砾石,在大孔内填细砂,将渗压计埋在细砂中,并将孔口用盖板封上,然后用水泥砂浆封住,砂浆终凝后即可填筑混凝土或土石料。

5.在深孔内埋设渗压计在坝基深部、边坡、运行时期建筑物内渗压监测时,需要在深孔内埋设渗压计。

根据需要的深度钻孔,孔径由渗压计尺寸确定,一般不小于150mm。

岩体钻孔应做压水试验,钻孔位置应根据地质条件和压水试验结果确定。

将渗压计装入能放入孔内的细砂包中,先向孔内填入40cm中粗砂至渗压计埋设高程,然后放入渗压计至埋设位置,经检测合格后,在渗压计观测段内填入中粗砂,并使观测段饱和,再填入20cm细砂,最后在剩余孔段灌注水泥浆或水泥膨润土浆。

分层测渗透压力时,可在一个钻孔内埋设多支渗压计。

应注意做好相邻渗压计之间的封闭隔离。

观测点压力时,应将渗压计封闭在不大于0.5m的钻孔渗水段内。

钻孔岩体渗透系数很小时,渗压计应埋在体积较小的集水孔段内。

6.测压管的安装埋设在介质渗透系数较大的部位宜采用测压管渗透水压力,在重要的观测地段常同时布置渗压计和测压管进行复测。

测压管的安装类型与方法,一般如下:(1)在设计孔位处造孔,孔径为110~150mm,孔深根据设计要求确定,钻孔应取岩心,并分段进行压水试验。

(2)根据钻孔柱状图、压水试验成果以及观测设计要求,确定测压管进水管段的位置和长度,用于点压力观测的进水管长度应小于0.5m。

进水管下端应预留0.5m长的沉淀管段。

(3)在钻孔底部填入20~30cm厚,粒径为5~10mm的砾石垫层。

(4)将测压管的进水口和导管依次连接放入孔内。

下管过程中,必须连接严密,吊系牢固,保持管身顺直。

(5)在钻孔的进水管段填入粒径为10~25mm的砾石,其上填入20cm厚的细砂,上面全部填入水泥砂浆或水泥膨润土浆。

(6)测压管进水管段必须保证渗水能顺利进入管内,钻孔有可能塌孔或产生管涌时,应加设反滤装置。

(7)在较完整的岩体中安装测压管时,可不安装进水管和导管,只安装管口装置。

相关文档
最新文档
