给水管道工程冬季施工方案
一. 工程概况本工程为大庆联想科技城地块一建设工程项目三标段市政配套工程,由融科智地(大庆)投资有限公司投资兴建,座落于开发区,施工条件良好。
本工程包括:大庆联想科技城地块一建设工程项目三标段红线内市政配套工程主要依据施工图(包括市政外网全套),包括雨水外网、污水外网、给水外网(包括室外消火栓)、消火栓外网、喷淋外网,且包含与以上系统室内管线接头点所用管件;施工日期:2017年9月10日开工,2018年10月24日竣工。
二. 编制依据2.1 .《建筑工程冬期施工规程》104-972.2 .《混凝土质量控制标准》50164-20102.3 .《混凝土外加剂应用技术规程》119-882.4 .设计图纸及现行的相关技术规范三. 冬季施工前的准备工作3. 1.冬季施工开始和结束的日期应以气温条件为准,当室外日平均气温连续5天低于5C即进入冬期施工;当室外日平均气温连续高于5C时解除冬期施工。
3.2 .冬季施工期间要密切注意天气预报以及现场实测大气温度纪录,现场安排专人进行大气测温记录工作,质量检查员现场进行监督检查,切实做好提前进入冬施的工作准备。
3.3 .对商品混凝土提前做好米暖与保温工作,以保证冬施期间砼施工的正常进行。
搅拌站试验室开混凝土配合比等有关工作也应执行冬施的有关规定。
混凝土掺加外加剂时应指定专人负责,不得由他人随意配制。
3.4 .给排水管道施工时,管内严禁存水防止冻裂。
管道焊接要做好焊前预热及焊后缓冷措施。
3.5. 冬季施工管沟土方开挖、混凝土施工,为节约能源,降低成本.采用蓄热法保温和养护。
开挖后的土方、管沟采用棉毡和草袋保温覆盖。
3.6 .做好技术准备工作,进入冬季施工前,技术人员向有关班组作冬施工作的技术交底,在重要部位施工时要针对工程的特殊情况做好冬施措施和安全施工交底。
3.7. 对参加施工的所有管理人员和施工作业人员进行培训,使之了解冬施的重要性及应注意的事项,现场施工前对作业人员做技术、安全交底。
四•管道工程冬施主要技术措施4.1. 冬施期间靖边多风沙、多雨雪、气温低。
进入冬施期前要好管道焊接防风防沙防护棚的准备工作,防护棚采用型钢及阻燃蓬布搭设。
4.2 •冬施期间要做好施工场地排水工作,严禁水流入施工的沟槽和材料堆放地,并避免沟底存水结冰。
4.3 .冬季施工的管道内均不得存水防止冻裂。
44焊条应装入性能良好的焊条筒内才能进入现场,现场严禁敞口。
焊条在筒内存放时间以2-3小时以内为宜,超过时间应及时退换。
4.5. 在气温低于0C时焊接,应对焊接部位进行预热,焊件在始焊处100范围内预热到15C以上。
预热采取氧乙炔火焰预热,预热温度测量使用远红外测温仪测量。
4.6 .当环境温度低于-20 C施焊时,管道焊接必须搭设防护棚,防护棚采用型钢及阻燃蓬布搭设,以提高焊接环境温度、防风沙。
4.7 .每道焊缝应一次完成,以确保焊接的层间温度,耐热钢管道及加热炉管焊接完成后应进行后热,并采取保温措施,采用保温棉被包裹。
4.8. 焊接应避风、雨、雪的影响,相对湿度不高于90%焊接过程中严禁锤击焊件。
4.9 .焊接焊口时,应用氧乙炔火焰加热,焊接必须连续焊完,不应中途停止。
焊后药皮的清除,应在焊缝温度降低后进行。
焊缝焊接后,严禁在低温下矫正其变形或用大锤敲击焊缝。
4.10阀门水压试验应在环境温度高于5°C时进行,否则应采取措施。
在环境温度低于5C的情况下,阀门试压应在防护棚内进行,并保证棚内温度高于5摄C。
阀门试压完毕后,应将水及时排出防止冻裂。
4.11.管道水压试验冬施措施4.12.1冬季在环境温度高于5C时方可进行水压试验,在环境温度低于5C的环境下不采取措施严禁水压试验。
4.11.2冬季水压试验时可在试压介质中加入防冻剂防冻剂掺入量(占用水量)有水过夜。
4.11.4当试压介质温度低于管道材料的脆性转变温度时,试压介质必须加温。
4.11.5凡已通水的管道必须采用保温措施。
4.11.6对已经在冬季前试压过的管道,应进行全面检查,彻底放净存水。
五. 土方、混凝土工程冬季施工技术措施5.1、土方开挖5.1.1 .地下给排水管线沟槽开挖采取机械开挖、人工开挖结合的方式进行5.1.2 •开挖面积较小的沟槽或冻土层较薄的砂质土壤、砂质粘土以及不具备其它方法的条件下开挖土方时,采取人工开挖,采用撬棍、钢钎、尖镐施工。
5.2 •土方回填5.2.1、把回填用土预先保温。
在入冬以前将挖土堆积一处进行严密保温,等冬季需要回填时,将内部含有一定热量的土挖出进行回填。
5.2.2、在冬季挖土中将不冻土堆在一起加以覆盖,防止冻结,留作回填用料。
5.2.3、所有回填的地方均必须排除积水,清除冰块等杂物,其每层填铺厚度,应比夏季小为宜,一般不超过20。
回填土工作应连续进行,防止基土或已填土层受冻。
5.3、土方防冻5.3.1、对冬季待开挖的地基土要进行保温防冻工作。
土的防冻工作必须在冻结前进行,采取覆盖保温材料法,开挖完的沟槽土层要做好保温防冻工作。
5.3.2、已挖的沟槽铺设在沟底表面,靠近沟壁处的棉毡或草袋要加厚。
未开挖的沟槽,棉毡或草袋铺设宽度为土层冻结深度的两倍与沟槽宽度之和。
5.3.3、土方开挖完毕,要立即施工上部基础,防止基土遭受冻结,如有间歇(1〜2天)要覆盖岩棉被等保温,如果间歇时间较长,要在地基上预留一层松散土层(200〜300)不挖除,并用保温材料覆盖,待基础施工时再清除到设计标咼。
5.3.4、冻土的一次松碎量要根据挖运能力和气候条件确定,松碎后的冻土要挖掘清除,避免重新冻结。
5.4、钢筋工程5.4.1、钢筋在加工、运输、绑扎过程中,要注意防止撞击、刻痕等缺陷。
5.4.2、冰雪天要采取护盖措施,防止钢筋表面结冰瘤。
在混凝土浇筑前,应清除钢筋上的积雪、冰屑,必要时用热空气加热,绑扎完毕后尽快进入下一道工序。
5.4.3、钢筋冬季焊接工艺要求:钢筋电弧焊时,增大焊接电流,减低焊接速度,电弧帮条焊或搭接焊时,第一层焊缝应从中间引弧,向两端施焊;以后各层控温施焊,层间温度控制在150—350C之间。
多层施焊时,采取回火焊道施焊。
雪天现场不宜焊接作业,必须施焊时,应采取有效遮蔽措施。
焊后未冷却接头不得碰到冰雪。
5.5 .混凝土工程5.5.1、混凝土冬期施工时,混凝土采用蓄热并掺外加剂、上部覆盖的方法养护,覆盖采用铺一层聚氯乙烯薄膜保湿,然后覆盖棉毡和草袋保温。
5.5.2、在冬期施工开始之前,在基坑或基槽东北侧(主风向)采用搭设挡风墙,可采用钢管脚手架和篷布搭设,搭设挡风墙时要注意,基坑、基槽与挡风墙之间要留有足够的空间,同时要注意围护严密、不透风,并绑扎牢固。
5.5.3、商品混凝土,所使用材料的储存、搅拌、运输由搅拌站及入模前的混凝土保温由搅拌站控制.1)、水泥使用前要运入暖棚内存放。
2))混凝土组成材料加热温度要根据需要混凝土拌合物的最终温度按计算确定,混凝土的温度要控制在35r以内,冬季施工期间用砂中不得含有直径大于1 的冻块,不得使用冻灰膏、冻灰浆。
3)、组成材料要优先考虑加热水,(加热方法由商品混凝土站统一考虑)当水加热达不到要求温度时,考虑对砂石加热,当石子干燥无冻块时,可只加热砂子。
拌合水加热w 80C,骨料加热w 60C。
4)、混凝土浇筑时间应尽量选在上午9: 00以后,下午16: 00以前气温较高的时间,浇筑完毕要及时覆盖保温。
5)、在混凝土冬季施工中,应在混凝土拌制过程中,掺入一定量的化学外加剂,如调节混凝土凝结、硬化性能的早强剂;改善混凝土抗冻的防冻剂等。
在进入冬季施工前,搅拌站对所选用的外加剂要进行钢筋锈蚀试验、7d抗压强度试验和碱含量试验,以及7天、28天强度比试验,并按照相关规范要求做见证试验。
5.6. 混凝土搅拌、运输、浇筑、养护要求5.6.1、搅拌时要先投入砂石和水拌合,然后再投入水泥拌合,不得将水泥与热水直接搅拌,以免产生假凝。
搅拌时间比常温季节延长50%,严禁将带有冻团和冰雪的砂石装入搅拌机内。
商品混凝土搅拌站对混凝土搅拌运输冬施要求按照规范规定来控制。
5.6.2、严寒季节浇筑混凝土要对运输机具进行适当的护盖保温,尽量缩短运输距离和装卸次数,浇筑时要快浇快盖,工作面尽量缩小,以减少热损失。
随时对混凝土入模温度采用温度计测温。
5.6.3、混凝土浇筑后要随时测量入模温度,并及时做好保湿保温覆盖,先覆盖一层塑料布来保湿,然后再覆盖一层棉毡或草袋来保温,各层要相互搭盖严密,敷设后要注意防潮和防止透风。
六、冬施期间的安全生产措施6.1 .严格认真执行项目和总公司冬季施工安全生产有关规定。
进入冬施各单位要对所有参与现场施工的人员定期进行安全教育,提高安全防护意识。
对施工人员的住所、饮食、及现场环境卫生定期检查,避免住所随便使用电器设备并防止电缆漏电,发生人员伤害事故,创造良好的工作和生活环境,以保证健康的身体。
6.2 •道路、脚手架、梯子、平台等要有防滑措施,设防滑条。
6.3 •冬季吊装作业前要仔细检查清扫吊件上的积雪、积冰,防止吊装索具打滑,路面积雪及时清除。
6.4 •工具房的采暖设施、管线、阀门等要提前进行检查,不得有跑、冒、滴、漏现象,保温应完好无损。
6.5 •施工机械、车辆应更换冬季润滑油和防冻液。
6.6 •现场火源要加强管理,消防设施和灭火工具要有专人负责管理,保持完整可靠。
6.7 •登高作业首先要检查潮湿结霜情况,雪后要及时清扫马道、脚手架跳板上及地面积雪,作业人员必须穿防滑鞋、戴安全帽,防止滑倒和摔伤。
6.8 .机动车、自行车、行人在雨雪环境下应注意防滑。
6.9 .电源开关、控制箱等设施要加锁,并设专人负责管理,防止漏电触电。
6.10、根据计划开挖管沟,及时开挖回填;管沟沟槽宽度、坡度、安全防护应符合要求;沟内作业时应专人监护,沟内应设置逃生通道且标示清楚。
6.11 .冬施期间,每天安排专人检查施工用设备、机具是否完好,否则要进行检修合格后再使用。
根据现场的用电量,实测是否超过负荷,否则要进行必要的调整,满足要求后再使用。
6.14 .为了防止冻土边坡塌方,适当加大边坡放坡系数,对深基坑采取边坡支护,避免事故发生。
七. 冬季施工主要施工材料。
管道工程冬雨季施工方案
管道工程冬雨季施工方案在管道工程施工中,冬雨季节的到来常常给施工工作带来困难,影响工程进度和质量。
因此,制定有效的冬雨季施工方案对于管道工程的顺利进行至关重要。
一、前期准备工作在冬雨季节的施工前,首先需要做好充分的前期准备工作,包括但不限于:•组织施工人员参加相关安全培训,加强安全意识;•检查施工设备和工具的完好性,确保施工顺利进行;•提前准备必要的施工材料和雨具等防护用品;•制定详细的施工计划和应急预案,以应对可能出现的突发情况。
二、施工技术方案1. 管道保温冬季气温较低,管道易受寒冷天气影响而温度下降,影响材料的性能和工作效率。
因此,在冬雨季的施工中,需要对管道进行保温处理,确保材料的正常运行。
2. 防水防雨冬雨季节施工中,雨水对工地造成的影响较大,容易引起滑坡和塌方等安全隐患。
因此,需要在施工现场设置防水、排水设施,确保施工安全。
3. 施工操作规范在冬雨季的施工中,施工人员需要加强安全意识,严格按照操作规程进行作业,避免由于人为原因引起的意外事故。
同时,需定期检查工程质量,确保施工质量符合相关标准要求。
三、施工管理1. 安全管理在冬雨季节的施工中,安全管理尤为重要。
施工单位应建立健全的安全管理制度,加强现场安全监控,及时发现并处理安全隐患,确保施工安全。
2. 质量管理质量是工程的生命,管道工程施工质量直接影响工程的使用寿命。
在冬雨季的施工管理中,施工单位应加强质量监督,确保施工质量符合标准要求。
四、现场施工1. 施工作业在冬雨季的施工中,施工人员应做好防护措施,避免受到雨水、低温等天气因素的影响。
同时,需合理安排施工进度,确保施工质量和进度。
2. 现场卫生保持施工现场的清洁和卫生是工程的基本要求。
在冬雨季节,需加强对施工现场的清理和管理,减少污染和安全隐患。
综上所述,管道工程冬雨季的施工方案关乎工程的质量和进度,需要施工单位和施工人员充分重视,细心操作,确保工程的顺利进行。
给水管道工程冬季施工方案
给水管道工程冬季施工方案方案一:给水管道工程冬季施工方案一.工程概况靖边能源化工项目工程土壤多为壤质性黄绵土和绵沙土,属密实、中密的砂土,碎石类地质,靖边冬季多风沙、严寒、冻土层深、冬季周期较长。
冬季施工时期要紧工程有:管沟开挖回填,管沟水坠砂施工、碳钢管道焊接及水压实验、钢筋混凝土井室制安等工程。
本方案适用于30万吨/年高密度聚乙烯装置,30万吨/年线性低密度聚乙烯装置,30万吨/年聚丙烯装置(2线)装置给排水管道安装工程及沟槽开挖回填、井室制作等。
二.编制依据.《建筑工程冬期施工规程》jgj104-97.《混凝土质量操纵标准》 gb50164-XX.《混凝土外加剂应用技术规程》gbj119-88 .设计图纸及现行的相关技术标准三.冬季施工前的预备工作3.1.冬季施工开始和终止的日期应以气温条件为准,当室外日平均气温持续5天低于5℃即进入冬期施工;当室外日平均气温持续高于5℃时解除冬期施工。
.冬季施工期间要紧密注意天气预报和现场实测大气温度纪录,现场安排专人进行大气测温记录工作,质量检查员现场进行监督检查,切实做好提早进入冬施的工作预备。
.对商品混凝土提早做好采暖与保温工作,以保证冬施期间砼施工的正常进行。
搅拌站实验室开混凝土配合比等有关工作也应执行冬施的有关规定。
混凝土掺加外加剂时应指定专人负责,不得由他人随意配制。
.给排水管道施工时,管内严禁存水避免冻裂。
管道焊接要做好焊前预热及焊后缓冷方法。
冬季施工管沟土方开挖、混凝土施工,为节约能源,降低本钱.采纳蓄热法保温和养护。
开挖后的土方、管沟采纳棉毡和草袋保温覆盖。
做好技术预备工作,进入冬季施工前,技术人员向有关班组作冬施工作的技术交底,在重要部位施工时要针对工程的特殊情形做好冬施方法和平安施工交底。
对参加施工的所有治理人员和施工作业人员进行培训,使之了解冬施的重要性及应注意的事项,现场施工前对作业人员做技术、平安交底。
四.管道工程冬施要紧技术方法冬施期间靖边多风沙、多雨雪、气温低。
管道工程冬期施工方案范本
管道工程冬期施工方案范本一、项目概况本项目为某城市的给水管道改造工程,工程总长约10公里,包括了普通户外管道和地下管道的改造。
由于改造工程的复杂性和长期使用,需进行冬期施工来确保工程的顺利进行。
二、冬期施工风险分析1. 天气因素:冬季气温低、降雪、雨雪冰冻等天气因素对施工会造成一定的影响。
2. 施工安全:冬季路面容易结冰,施工人员操作机械设备时存在一定的安全隐患。
3. 材料储存:冬季储存管道材料时容易受到温度变化和天气的影响,需要做好防护和保温。
4. 工期压力:受冬季天气条件限制,工程进度可能受到一定的影响,需要制定合理的工期计划。
三、冬季施工方案1. 施工前准备在冬季施工之前,需要做好充分的准备工作。
首先是针对天气因素,及时获取天气预报信息,预先做好应急措施。
其次是对施工人员进行安全教育和培训,提高他们的安全意识和应对突发情况的能力。
同时,要做好材料的储存和保温工作,确保施工材料的质量。
2. 施工安全措施由于冬季施工存在较大的安全隐患,需要采取一系列的安全措施来确保施工人员的安全。
首先是要做好路面除冰工作,保持施工路面的平整和干燥。
其次是要对施工人员进行安全培训,并配备必要的防护装备。
对于机械设备的操作,要进行严格的检查和维护,确保设备的正常运行。
同时,要设置安全警示标识,并加强现场监督和管理,确保施工安全。
3. 施工工艺与材料选择针对冬季施工条件,需要选择适合的施工工艺和材料。
对于管道的安装工艺,要根据实际情况采取合适的方法,如采用预制管道、采用保温设施等。
对于管道材料的选择,要选择耐寒性好的材料,并在存储和使用过程中做好保温防冻工作,保证材料不受天气影响并保持质量。
4. 工期计划冬季施工受到天气条件的限制,工程进度可能会受到一定的影响,因此需要合理制定工期计划。
在制定工期计划时,要充分考虑到天气因素和施工条件,设置合理的施工周期和工期节点。
在实际施工中,要及时调整工期计划,确保工程的顺利进行。
室外给排水管道冬季施工方案
室外给排水管道冬季施工方案一、冬期施工要点1.管沟开挖;2.边坡防护;3.沙砾石管道基础;4.管线安装;5.砖砌检查井;6.回填土质量。
二、冬期施工方案及措施1、管沟开挖采用机械开挖但应加大放坡系数以保证沟壁的边坡土在经过冻融后不发生塌方事故。
管沟开挖完成,在管线安装过程中,设专人应随时注意观察管沟边坡土在冻融后并经地下水浸泡是否出现异常,有无裂缝等情况,一经发现异常情况,应立即停止施工,人员撤离,经处理排除险情后,方能继续施工。
2、地下水排放应按原单体施工方案执行,但应加强防冻管理工作,在不排水时应随时将水泵提出集水坑并排干水泵内和排水管内的积水,以保证排水管不结冰和冻坏水泵。
3、砂砾石管道基础施工时应保证在无水状态下(排除地下水)干作业,砂砾石原材料不得有冻结,不得含有冰块和雪,震捣应到位密实,不得有漏震现象,密实度应达到90%以上。
砂砾石管道基础施工完成后应覆盖草袋子或塑料布进行防护,管线安装及回填前砂石基础注意不得受冻,以免影响工程质量。
4、管线安装前应第一肃清管段上和承、插口内外的积雪、冰块及附着物,对管段仔细举行检查,检查及格后方可举行吊(下)管并举行安装施工,管线安装施工中应注意胶圈安装前要用热水浸泡加温,以增加其弹性。
承插口涂刷光滑剂(食用油或液腊)要匀称,光滑剂(液腊)应加温≈30℃。
管线安装完成后应立即做好砂砾石基础的C2部分,并马上回填以保证基础不被冻结。
5、本工程混凝土检查井的模板制作及安装施工在冬期施工中均采用木模板、木支撑,人工施工的施工方法进行模板制作、安装与拆除。
模板安装前应先清除垫层上的积雪、冰块及杂物,安装要牢固,并应考虑不影响覆盖保护棚罩为好。
6、在冬期施工中钢筋的制作与安装施工除应遵照施工标准的有关规定施工1外,还应参照公司的“夏季施工有关规定”制定具体施行细则。
Ⅱ级以上钢筋曲折角度不得大于90°,钢筋焊接时,钢筋表面不得有结冰和积雪,低温焊接应有防风棚,焊条应先行烘干。
管道工程冬季施工方案
管道工程冬季施工方案冬季是管道工程施工的一个重要季节,由于气温较低,天气变化较大,工程施工中存在一些特殊情况和问题。
因此,在冬季管道工程施工中,需要制定合理的施工方案,以确保施工的顺利进行和工程质量的保证。
一、施工前准备工作:1.天气预报:及时查看天气预报,掌握气温、降雪量等信息,合理安排施工工期和工程进度。
2.环境整治:对施工现场进行清理和整治,确保施工场地的平整和清洁,并采取措施防止积雪和冰冻对施工造成影响。
3.材料准备:提前准备好所需的管材、零配件等材料,确保在施工过程中能够及时供应。
4.设备检查:对施工所需的吊车、打孔机、电焊机等设备进行检查和维护,确保设备能够正常使用。
二、保证施工质量:1.管道保温:由于冬季气温低,管道易受冻裂,因此需对管道进行保温措施,常见的保温材料有保温棉、保温管等。
2.施工时间:尽量选取天气温度较高的时间进行施工,避免在气温较低时开展施工工作。
3.防止管道结冰:在施工过程中,采取措施防止管道结冰,如加热、保温等,确保施工安全和质量。
4.人员防护:由于冬季气温低,工人易受寒冷天气的影响,需提前发放保暖衣物,加强对工人的体温监测和防寒保护。
三、施工安全措施:1.防滑措施:由于冬季容易出现结冰和积雪,对施工场地进行清理,铺设防滑垫,提供防滑鞋,并加强安全教育和警示标识。
2.安全培训:进行冬季施工安全培训,提高工人的安全意识,教育他们如何正确使用施工设备和防护措施。
3.用电安全:加强对冬季施工电焊等高风险作业的管理,确保用电安全。
4.消防准备:由于冬季气温低,易发生火灾,因此需要加强消防准备工作,做好灭火器材的检查和保养,并确保施工现场通道疏散畅通。
四、工程进度控制:1.合理调整施工进度:根据天气变化,合理安排施工进度,避免受到天气的干扰,保证工程进度的紧凑和顺利进行。
2.提前采取措施:对于可能受到天气变化影响的工程节点,提前采取措施,如加大人员投入、提前准备材料等,确保工程能够按时完成。
冬季管道安装工程施工方案

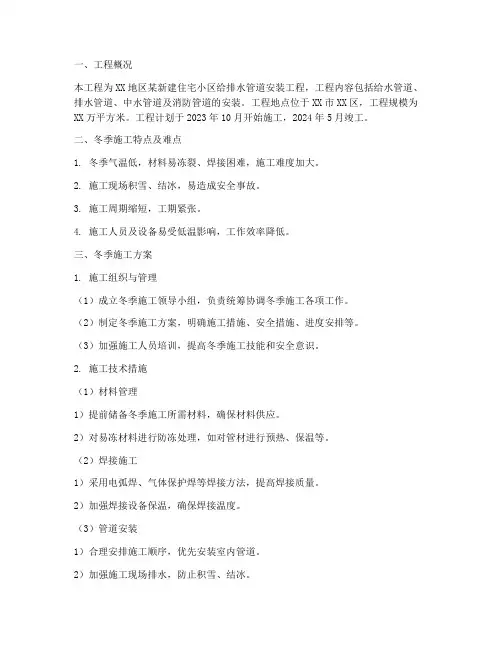

一、工程概况本工程为XX地区某新建住宅小区给排水管道安装工程,工程内容包括给水管道、排水管道、中水管道及消防管道的安装。
工程地点位于XX市XX区,工程规模为XX万平方米。
工程计划于2023年10月开始施工,2024年5月竣工。
二、冬季施工特点及难点1. 冬季气温低,材料易冻裂、焊接困难,施工难度加大。
2. 施工现场积雪、结冰,易造成安全事故。
3. 施工周期缩短,工期紧张。
4. 施工人员及设备易受低温影响,工作效率降低。
三、冬季施工方案1. 施工组织与管理(1)成立冬季施工领导小组,负责统筹协调冬季施工各项工作。
(2)制定冬季施工方案,明确施工措施、安全措施、进度安排等。
(3)加强施工人员培训,提高冬季施工技能和安全意识。
2. 施工技术措施(1)材料管理1)提前储备冬季施工所需材料,确保材料供应。
2)对易冻材料进行防冻处理,如对管材进行预热、保温等。
(2)焊接施工1)采用电弧焊、气体保护焊等焊接方法,提高焊接质量。
2)加强焊接设备保温,确保焊接温度。
(3)管道安装1)合理安排施工顺序,优先安装室内管道。
2)加强施工现场排水,防止积雪、结冰。
(4)施工安全措施1)加强施工现场安全管理,确保施工人员安全。
2)做好防滑、防冻措施,防止安全事故发生。
3. 施工进度安排根据冬季施工特点,调整施工进度计划,确保工程按期竣工。
四、冬季施工保障措施1. 人员保障(1)加强施工人员培训,提高冬季施工技能和安全意识。
(2)加强施工人员健康监测,确保施工人员身体健康。
2. 设备保障(1)确保施工设备正常运行,加强设备维护保养。
(2)对施工设备进行保温处理,防止设备冻坏。
3. 材料保障(1)提前储备冬季施工所需材料,确保材料供应。
(2)对易冻材料进行防冻处理,确保材料质量。
五、结语本冬季管道安装工程施工方案充分考虑了冬季施工特点及难点,制定了相应的施工措施和保障措施。
在施工过程中,严格执行方案,确保工程质量和安全,按期完成施工任务。
给排水冬季施工方案
给排水冬季施工方案冬季是给排水工程施工的一个特殊时期,由于气温低、天气严寒,给排水设施的施工难度较大。
为了保证施工进度和质量,需要制定合理的冬季施工方案。
一、选材方案1.选择耐寒性强的材料,如低温下仍能正常运行的塑料、橡胶等材料。
2.对于需要用到水泥、油漆等材料的施工,选择寒冷条件下仍能凝固和干燥的材料。
二、施工前准备1.冬季施工前,需要对施工现场进行充分的清理和整顿,确保施工材料和设备的存放整齐、干燥。
2.对于室外给排水管道的施工,需要提前准备保温材料,确保管道的保温效果。
3.做好施工人员的防寒准备,包括提供足够的防寒衣物和热饮。
三、保温方案1.对于已施工完成的管道、设备进行保温处理,使用保温材料进行包裹和覆盖,以减少热量的散失。
2.针对露天施工的场所,可搭建临时棚或梯而保温罩,提供隔热效果,减少施工过程中的热量流失。
3.合理安排施工时间,避开气温最低的时段,减少作业时间中的寒冷。
四、施工技术方案1.对于管道的粘接,采用适用于低温的胶水或胶带,确保粘接效果。
2.加大对施工现场的供暖设备,保证施工人员的舒适和施工进度。
3.减少水的使用量,避免施工现场出现积水、结冰等情况。
五、安全措施1.为施工现场提供照明设备,确保夜间施工的安全。
2.加强现场安全教育和培训,提高施工人员的安全意识,防止滑倒、燃气泄漏等意外事故的发生。
3.定期对施工机械和设备进行检查和维护,确保其正常运行和安全使用。
总结起来,给排水冬季施工方案需要合理选材、做好施工前准备、采取有效的保温方案、灵活运用技术和加强安全措施。
只有这样,才能确保施工的顺利进行,保证给排水设施的使用安全和质量。
管道工程冬季施工方案(1)
管道工程冬季施工方案(1)随着冬季的到来,管道工程施工面临着新的挑战和困难。
寒冷的天气会对施工工期和质量产生影响,因此需要制定科学合理的施工方案,保证工程顺利进行。
本文将针对管道工程冬季施工的特点和问题,提出一套有效的施工方案。
1. 施工前准备工作在冬季施工之前,必须进行充分的准备工作,包括:•对施工现场进行彻底的清理和平整,确保施工区域无障碍物;•针对可能遇到的冻结情况,准备好应对措施,保证施工顺利进行;•安排好施工人员的岗位和任务分工,确保各项工作有序展开。
2. 保障施工人员安全冬季天气寒冷,零下温度会对施工人员的健康带来威胁。
因此需要加强对施工人员安全的保障:•确保施工人员穿着保暖且符合安全标准的工作服;•定期提醒施工人员注重保暖,避免感冒等疾病;•对施工现场进行安全检查,消除安全隐患,确保施工人员的安全。
3. 材料保障和质量控制冬季施工材料需要特别注意保温和防冻,确保材料品质和施工质量:•选用符合冬季施工要求的材料,保温性能强、防冻能力高的材料;•对材料进行保温处理,避免在寒冷的环境下受到影响;•加强对材料的质量监控,确保施工过程中使用的材料符合标准。
4. 施工技术和方法冬季施工需要结合实际情况采取有效的技术和方法:•选择合适的施工机具和设备,确保其能在冬季环境中正常工作;•对施工过程中可能出现的问题提前预案,做好施工方案调整和应对措施;•加强施工人员的技术培训,提升施工质量和效率。
综上所述,冬季管道工程施工需要充分准备、保障施工人员安全、材料质量可控,以及采用合适的施工技术和方法。
通过科学合理的施工方案,可以保证施工质量和工期,顺利完成管道工程施工任务。
冬季管道排水工程施工方案
冬季管道排水工程施工方案
引言
冬季是管道排水工程施工的一个特殊阶段,恶劣的天气条件和低温环境对施工带来一定的挑战。
本文将介绍冬季管道排水工程施工的方案和注意事项,以保证工程质量和安全。
工程准备
在冬季进行管道排水工程前,首先要做好充分的准备工作。
包括但不限于以下几个方面: - 清理工程现场,确保施工道路畅通; - 检查工程设备和机具,确保正常运转; - 安排人员合理,确保施工有序进行; - 准备防寒保暖用具,以应对低温环境。
施工方案
工程分段
为了提高工作效率和保证质量,可以将整个工程分成几个小段,逐段进行排水工程施工。
这样不仅可降低施工难度,还可以更好地控制施工质量。
选用合适的排水设备
根据实际需要选择适合冬季环境的排水设备,确保排水通畅。
排水设备的质量和性能直接决定了工程效果,应慎重选择。
施工采取保温措施
冬季低温环境下,管道易受冻。
在施工过程中,应采取保温措施,如覆盖保温材料、使用加热设备等,保证管道正常排水。
施工注意事项
安全第一
在冬季施工过程中,安全是第一位的。
施工人员要做好防护工作,避免发生意外。
预防结冰
在冬季排水工程施工中,要加强对水管和周围环境的监测,防止结冰现象的发生,确保排水顺利进行。
注意保养设备
设备在冬季环境下易受损,施工中要定期检查设备状况,及时进行保养,确保设备的正常运转。
结语
冬季管道排水工程施工虽然存在一定挑战,但通过科学合理的施工方案和严格的操作,可以保证工程质量和安全。
在未来的工作中,我们将继续改进施工方案,不断提高工程施工水平,为城市建设贡献力量。
管道冬季施工技术措施
管道冬季施工技术措施在冬季进行管道施工时,由于气温较低,环境条件较为恶劣,会给施工带来一系列的挑战。
为了确保施工质量和工程进度,需要采取一系列有效的技术措施。
以下将详细介绍管道冬季施工的技术措施。
一、施工前的准备工作1、技术准备在冬季施工前,应详细了解当地的气象资料,掌握冬季施工的气温变化规律。
根据工程特点和施工进度计划,编制切实可行的冬季施工方案,明确施工方法、技术措施、质量控制要点等。
同时,对施工人员进行技术交底,使其了解冬季施工的技术要求和注意事项。
2、材料准备根据冬季施工的需要,提前准备好所需的材料和构配件。
对于管道材料,应选择具有良好耐低温性能的材质,并确保其质量符合设计要求。
对于保温材料,应选择保温性能好、防火性能可靠的产品。
此外,还应准备好防寒、防滑、防火等用品。
3、设备准备对施工所需的机械设备进行全面检查和维护,确保其在冬季能够正常运行。
对于露天放置的设备,应采取防寒、防冻措施,如搭建防护棚、包裹保温材料等。
对于需要使用的量具、仪器等,应进行校验和调试,确保其精度符合要求。
4、现场准备在施工现场,应提前做好场地平整、道路硬化等工作,确保施工车辆和设备能够通行顺畅。
对于施工现场的临时供水、供电线路,应进行检查和维护,确保其在冬季能够正常使用。
同时,应设置必要的防寒、防风设施,如挡风墙、暖棚等。
二、管道安装施工技术措施1、管道焊接冬季进行管道焊接时,环境温度较低,会影响焊接质量。
因此,在焊接前,应根据焊接工艺要求,对焊件进行预热处理。
预热温度应根据材质、壁厚等因素确定,一般不低于 100℃。
焊接过程中,应采取防风、防寒措施,避免冷空气直接吹向焊缝。
焊接完成后,应及时进行保温缓冷处理,以防止焊缝产生裂纹。
2、管道连接对于螺纹连接的管道,在冬季施工时,应在螺纹处涂抹适量的防冻润滑油,以防止螺纹咬死。
对于法兰连接的管道,应在法兰连接处加设密封垫,并拧紧螺栓,确保连接紧密,防止泄漏。
3、管道敷设在冬季敷设管道时,应注意防止管道受到损伤。
