砂石垫层施工技术交底

合集下载

砂石垫层及问题坑技术交底

砂石垫层及问题坑技术交底

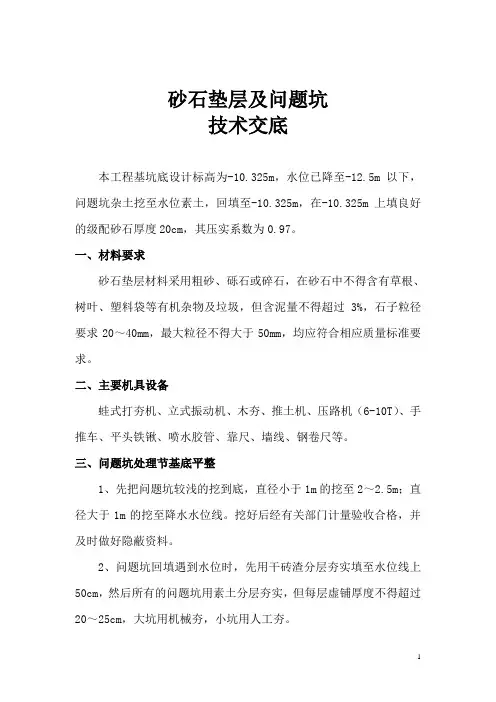

砂石垫层及问题坑技术交底本工程基坑底设计标高为-10.325m,水位已降至-12.5m以下,问题坑杂土挖至水位素土,回填至-10.325m,在-10.325m上填良好的级配砂石厚度20cm,其压实系数为0.97。

一、材料要求砂石垫层材料采用粗砂、砾石或碎石,在砂石中不得含有草根、树叶、塑料袋等有机杂物及垃圾,但含泥量不得超过3%,石子粒径要求20~40mm,最大粒径不得大于50mm,均应符合相应质量标准要求。

二、主要机具设备蛙式打夯机、立式振动机、木夯、推土机、压路机(6-10T)、手推车、平头铁锹、喷水胶管、靠尺、墙线、钢卷尺等。

三、问题坑处理节基底平整1、先把问题坑较浅的挖到底,直径小于1m的挖至2~2.5m;直径大于1m的挖至降水水位线。

挖好后经有关部门计量验收合格,并及时做好隐蔽资料。

2、问题坑回填遇到水位时,先用干砖渣分层夯实填至水位线上50cm,然后所有的问题坑用素土分层夯实,但每层虚铺厚度不得超过20~25cm,大坑用机械夯,小坑用人工夯。

3、开挖基底标高进行复核,高低部分平整压实,多余土运至基坑边外运。

四、砂石垫层施工方法及工艺1、垫层标高控制,先把标高点测在边坡上,后设3-4米间距木桩做控制桩,在控制桩测好控制点,拉线平整。

2、根据砂石的级配要求,按照测试报告级配进行配料,用机械或人工拌料,搅拌均匀合格后方可使用。

3、在有利于条件下可用装载机运料,但必须保证原基土不扰动情况下进行,否则用手拉车运料。

4、基坑不在同一标高时,基土面挖成踏步和斜坡形,按先深后浅的顺序铺设夯实。

5、大面积铺设虚铺厚度23~25cm,接搓处留斜坡,在碾压前应对铺设的砂石进行检查,如发现砂窝或石子成堆现象,应将该砂石挖出,填级配良好的砂石。

应根据其干湿程度和气候条件,适当的洒水以保持砂石的最佳含水率,一般为8%~12%。

6、铺平后用6-10吨压路机压4~5遍,其轮距搭接不小于50cm,边缘和转角处应用小型机械或人工补夯密实。

砂石垫层施工技术交底

砂石垫层施工技术交底

砂石垫层施工技术交底基础砂石垫层施工技术交底一、施工准备(一)材料要求1、砂、石在进场使用前必须经相应的检测机构进行复试,复试合格后方可使用。

2、宜采用质地坚硬的中粗砂、碎(卵)石。

(二)施工机具1、根据设计厚度和施工条件,现场选用振动压路机或平板振动器进行碾压和夯实,平板振动器主要进行电梯基坑等边角部位的夯实。

2、使用的机具设备有:铲车、自卸汽车、压路机、手推车、平板振动机、铁锹、水泵、钢卷尺等。

(三)作业条件1、基槽已按设计要开挖至设计标高,各相关单位已进行了基础验槽,同意进行下道工序施工。

2、每铺设一层砂石前应对所覆盖的工程进行检测验收,合格后方可进行下一道工序的施工。

3、施工前,采用立桩法做好水平标志,以控制铺设的高度和厚度。

4、使用大型机械和汽车时,应事前确定好行走路线、装卸料场地、转运场地等。

5、作业时的环境如天气、温度、湿度等状况应满足施工质量可到达标准的要求。

6、当地下水位高于基底时,施工前应采取排水或降低地下水位的措施,使地下水位保持在基底(500mm)以下。

二、质量要求(一)主控工程1、砂石料经复试必须符合要求。

2、砂石垫层应均匀密实,压实系数应符合设计要求。

(二)根本工程1、砂石垫层表面的答应偏差为±20mm。

2、砂石级配必须正确并搅拌均匀,铺设厚度允许偏差为±50mm。

3、设计要求砂石垫层施工完成后的地基承载力不得小于***KPa(设计要求的地基承载力),施工完成后必须按照设计要求进行静载检测,及格后放可进行下道工序施工。

3、工艺流程砂石坚检测→技术交底→准备机具设备→清理基底→分层铺设砂石垫层→分层夯实→检验密实度→修整找平→验收四、施工工艺1、回填前应将基底地坪上的杂物、浮土清理干净。

2、检测砂石料的质量:有无杂质、粒径是否符合要求、含水量是否在控制的范围之内、级配是否符合要求。

3、铺筑砂石应分层摊铺,分层厚度依据选用的压实机械的性质和设计的压实度要求确定。

砂石垫层施工安全技术交底模板

砂石垫层施工安全技术交底模板

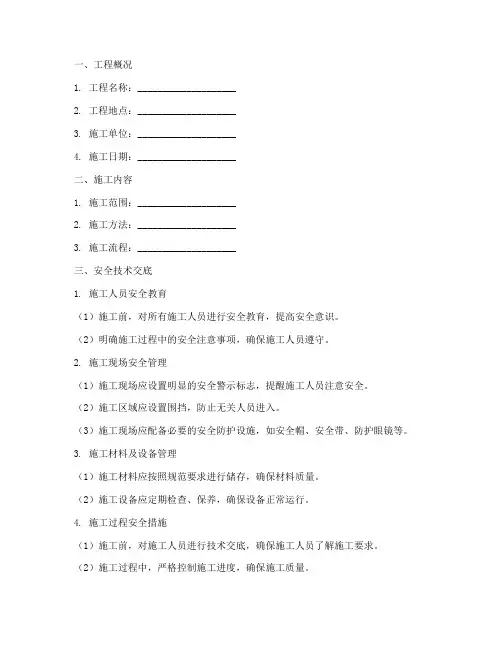

一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 施工日期:____________________二、施工内容1. 施工范围:____________________2. 施工方法:____________________3. 施工流程:____________________三、安全技术交底1. 施工人员安全教育(1)施工前,对所有施工人员进行安全教育,提高安全意识。

(2)明确施工过程中的安全注意事项,确保施工人员遵守。

2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。

(2)施工区域应设置围挡,防止无关人员进入。

(3)施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。

3. 施工材料及设备管理(1)施工材料应按照规范要求进行储存,确保材料质量。

(2)施工设备应定期检查、保养,确保设备正常运行。

4. 施工过程安全措施(1)施工前,对施工人员进行技术交底,确保施工人员了解施工要求。

(2)施工过程中,严格控制施工进度,确保施工质量。

(3)施工过程中,加强现场巡查,发现问题及时处理。

5. 人员配备及职责(1)项目经理:负责整个施工过程的安全管理,确保施工安全。

(2)技术负责人:负责施工过程中的技术指导,确保施工质量。

(3)安全员:负责施工现场的安全监督,发现安全隐患及时上报。

(4)施工人员:严格遵守操作规程,确保自身安全。

四、安全注意事项1. 施工人员必须佩戴安全帽、安全带等防护用品。

2. 施工现场禁止吸烟、喝酒。

3. 施工过程中,严禁操作人员擅自离岗。

4. 施工过程中,严禁酒后操作。

5. 施工过程中,严禁擅自改变施工方案。

五、应急预案1. 施工现场发生安全事故,立即启动应急预案。

2. 事故发生后,立即组织救援,确保伤员得到及时救治。

砂石垫层铺设安全技术交底模板

砂石垫层铺设安全技术交底模板

一、工程名称:____________________二、施工单位:____________________三、建设单位:____________________四、施工地点:____________________五、施工期限:____________________六、接受交底班组或员工签名:____________________一、交底目的为确保砂石垫层铺设工程的安全施工,降低事故发生风险,特制定本安全技术交底。

二、施工人员要求1. 参加施工人员必须经过专业培训,掌握砂石垫层铺设的施工技术及安全操作规程。

2. 严格遵守施工现场各项规章制度,服从现场管理。

三、施工材料及工具要求1. 砂石材料:应选用质地坚硬的中砂、粗砂、砾砂、碎(卵)石、石屑或其他工业废粒料,颗粒级配良好。

2. 工具:推土机、压路机(6~10t)、手推车、平头铁锹、喷水用胶管、2m靠尺、小线或细铁丝、钢尺等。

四、安全技术措施1. 施工现场应设置明显的警示标志,确保施工区域安全。

2. 严格执行“三同时”原则,即施工、安全、环保同时进行。

3. 施工过程中,严禁酒后作业、疲劳作业。

4. 严禁在施工区域内吸烟、使用明火。

5. 严格执行高空作业安全操作规程,高空作业人员必须佩戴安全带。

6. 机械设备操作人员应持证上岗,确保设备运行安全。

7. 施工现场临时用电应遵守相关安全规范,确保用电安全。

8. 施工现场应设置排水沟,防止雨水浸泡砂石垫层。

9. 施工现场应设置消防设施,确保火灾发生时能够及时扑救。

五、施工过程中注意事项1. 砂石材料运输过程中,应防止洒落、漏撒,确保环境卫生。

2. 施工过程中,应保持施工现场整洁,及时清理施工垃圾。

3. 砂石垫层铺设前,应先进行场地平整,确保基础坚实。

4. 铺设过程中,应严格按照设计要求控制厚度,确保垫层平整。

5. 施工过程中,应加强施工质量检查,确保工程质量。

六、应急预案1. 发生安全事故时,应立即启动应急预案,及时上报事故情况。

砂石垫层技术交底记录

砂石垫层技术交底记录
8、铺筑的砂石应级配均匀,如发现砂窝或石子成堆现象,应将该处的砂子或石子挖出分别填入级配好的砂石。
9、压实后,施工时应随即找平,夯压密实,。
10、铺设完毕,应立即进行下道工序施工,以免对回填砂石产生破坏。
11、夯压完成后,表面应拉线找平,并且要符合设计规定的标高。凡超过标准高程的地方,及时依线铲平,凡低于标准高程的地方,应补砂石找平夯实。回填施工完毕验收合格后立即进行垫层封闭,防止日晒雨淋。
5、级配砂石回填前根据其干湿程度合气候条件,适当地洒水使砂石达到最优含水率10%。施工中采取夯实法,使用机械为蛙式打夯机,铺设厚度为220mm,一夯压半夯,行行相接,全面进行夯实,一般不少于三遍。
6、施工中宜整体进行施工,如必须分段施工时,接头处应作成斜坡,并应充分夯实。
7、如遇接缝部位不得在墙角、柱墩等重要部位。
3、级配不良,应配专人及时处理砂窝,石堆等问题,做到砂石级配良好。
4、夜间施工时,应合理安排施工顺序,配备足够的照明设施,防止级配砂石不准或铺筑超厚。
5、各项施工任务,做到工完场清。
六、成品保护
1、级配砂石成活后,应连续进行上部施工,否则应适当经常洒水润湿。
2、施工时,对定位标准桩、轴线控制桩、标准水准点等,填运时不得碰撞。并应定期复测检查这些标准桩点是否正确。
施工前,抄好水平标高,以此来控制回填厚度。
三、施工方法及质量措施
1、施工工艺
检验砂石质量→铺筑砂石→洒水→夯实→找平验收
2、回填前应先将底板上的杂物清理干净,基底保持无水状态,积水排放干净,回填表面做到无杂物、无积水。
3、材料进场后,应先将砂、石等材料进行拌合,待其均匀后再开始铺填夯实工作。
4、回填前,用粉笔在墙上抄好水平标高。标高距基层300mm,以此来控制回填厚度。

砂石褥垫层技术交底

砂石褥垫层技术交底

砂石褥垫层技术交底 Modified by JACK on the afternoon of December 26, 2020砂石褥垫层技术交底一、概况本工程地基为CFG桩处理复合地基,褥垫层为250㎜厚级配砂石,石子采用碎石,最大粒径不大于20㎜,中粗砂掺量为20%-30%。

褥垫层采用静力压实法,夯填度不大于,褥垫层平面范围宽出筏板基础垫层250㎜。

二、材料及主要机具:1、采用人工级配砂石:采用质地坚硬的中砂、粗砂、碎石(中号)、细石。

2、级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾,含泥量不宜超过3%。

碎石最大粒径不宜大于20㎜。

3、主要机具:静力振动器、装载机、手推车、平头铁锹、喷水用胶管、2米靠尺、小线或细铅丝、钢尺或木折尺等。

三、施工准备1、设置控制铺筑厚度的标志,如水平标准桩或标高桩。

2、在基础较深的地方搭设串筒或溜槽,便于级配砂石下到坑底,不能直接向下抛洒,防止离析。

3、砂石料按照配合比在基坑上面搅拌均匀。

4、检查基槽的边坡是否稳定,并清除基底上的浮土和积水。

四、操作工艺1、人工级配砂石,应将砂石拌合均匀,砂石料配合比为:细石:中石:中粗砂=3:4:3,其质量均应达到设计要求或规范的规定。

2、分层铺筑砂石1)铺筑砂石的每层厚度,一般为15-20㎝,分层厚度可用样桩控制。

2)分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开—米,并充分压(夯)实。

3)铺筑的砂石应级配均匀。

如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。

4)洒水:铺筑的级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为8%-12%。

5)夯实或碾压;用蛙式打夯机时,应保持落距为400~500㎜,要一夯压半夯,行行相接,全面夯实,一般不少于3遍。

采用压路机往复碾压,一般碾压不少于4遍,其轮距搭接不小于50㎝,边缘和转角处应用人工或蛙式打夯机补夯密实。

技术交底 -木栈道砂石基层

技术交底 -木栈道砂石基层

园表C1-3 技术交底记录工程名称兰州新区2#湖滨区景观工程交底部位木栈道砂石垫层工程编号MZD-001 日期2012 年4 月 27 日交底内容:1、施工准备1、砂石采用天然级配砂或人工级配砂。

2、砂石材料中不得含有草根等有机物,砂石中卵石或碎石的最大粒径不得超过5cm。

2、机具准备机械设备:装载机 ZL50、挖掘机 220、压路机10T、蛙式打夯机 HW60、手推车、平头铁锹等。

根据现场施工进度情况,进行增减机械。

3、主要施工技术措施及施工程序施工工序 :现场定位测量——基槽开挖——原土夯实——级配砂石——洒水——碾压夯实——找平验收施工方法确定:1、基坑开挖后,工人用平头锹找平,并用蛙式打夯机进行夯实,压实度不小于0.97。

2、进场级配砂石要符合设计要求。

3、铺筑砂石的厚度要150mm一层,本工程要求分两步铺筑上来,共300mm,亦采用蛙式打夯机进行夯实。

4、分段施工时,街头处应做成斜坡,每层错开1米,并充分夯实。

5、铺筑完成后要洒水,要用细水淋湿,水流不要过大。

6、用蛙式打夯机施工时,要保持落据40公分,要一夯压半夯,一般不少于三遍。

7、施工时要分层找平,夯压密实,每层均有压实度报告。

4、注意问题1、回填砂石施工时要经常复测标高2、级配砂石成活后,如不连续施工要适当洒水润湿3、夜间施工时要合理安排施工顺序,设有足够照明系统,防止砂石不合格或铺筑厚度。

4、合理安排施工计划,本周内完成此段工程的全部内容。

注:施工班组严格按照交底施工,如不按照交底内容施工,导致返工,施工班组自行解决返工费用。

技术负责人:交底人:交接班组:。

砂垫层和砂石垫层施工技术交底

砂垫层和砂石垫层施工技术交底

施工技术交底记录
6 按照有关规定对操作者进行施工交底。

四、操作工艺
1 工艺流程:
2 铺设砂或砂石垫层前先检验基土土质,清除松散土、积水、污泥、杂质,并打底夯两遍,使表土密实。


3 砂石垫层的厚度一般不宜小于l00mm,铺时按线由一端向另一端分段铺设,摊铺均匀,不得有粗细颗粒分离现象。

表面空隙应以粒径为5-25mm的细砂石填补。

4 铺完一段,压实前应洒水使表面保持湿润。

小面积房间采用木夯或蛙式打夯机夯实,不少于三遍;大面积宜采用压路机往复碾压其轮距搭接不少于500mm,边缘和转角处应用人工或蛙式打夯机补夯密实,且碾压不少于四遍,夯实后的砂石垫层表面应平整密实且无松动石子。

5 砂垫层厚度不应小于60mm.铺设同砂石垫层,亦应分层摊铺均匀,洒水湿润后,采用木夯或蛙式打夯机夯实,一夯压半夯。

并达到表面平整、无松动为止,高低差不大于20mm,夯实后的厚度不应大于虚铺厚度的3/4。

6 冬期施工温度低于-10℃时不宜施工。

施工中使用的砂或砂石料不得含有冻块,要随筛、随拌、随铺、随打、随保温,严格执行接搓、留搓和分层的规定。

7 找平与验收,内容为:施工时应分层找平,夯压密实,并设检查员,环刀取样,测定质量密度,下层密实合格后,方可进行上层施工,最后一层压(夯)完成后,表面应拉线找平,标高符合设计要求。

对于砂石垫层的环刀取样采取的方法:取一个结实的固体容器,容器高度以低于垫层厚度20--30mm为宜,测量出其容积V与重量G,将其埋入垫层中,待垫层夯实后挖出,去掉容器外的砂石,将容器及其内部砂石再次称重得G′,密度=:
8 分段施工时,接头处应做斜搓,上下层接头要错500--1000mm。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

基础砂石垫层施工技术交底
一、施工准备
(一)材料要求
1、砂、石在进场使用前必须经相应的检测机构进行复试,复试合格后方可使用。

2、宜采用质地坚硬的中粗砂、碎(卵)石。

3、级配砂石材料中不得含有有机杂物,碎石或卵石最大粒径不得大于垫层或厚度的2/3,并不大于50mm。

(二)施工机具
1、根据设计厚度和施工条件,现场选用振动压路机或平板振动器进行碾压和夯实,平板振动器主要进行电梯基坑等边角部位的夯实。

2、使用的机具设备有:铲车、自卸汽车、压路机、手推车、平板振动机、铁锹、水泵、钢卷尺等。

(三)作业条件
1、基槽已按设计要开挖至设计标高,各相关单位已进行了基础验槽,同意进行下道工序施工。

2、每铺设一层砂石前应对所覆盖的工程进行检测验收,合格后方可进行下一道工序的施工。

3、施工前,采用立桩法做好水平标志,以控制铺设的高度和厚度。

4、使用大型机械和汽车时,应事先确定好行走路线、装卸料场地、转运场地等。

5、作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。

6、当地下水位高于基底时,施工前应采取排水或降低地下水位的措施,使地下水位保持在基底(500mm)以下。

二、质量要求
(一)主控项目
1、砂石料经复试必须符合要求。

2、砂石垫层应均匀密实,压实系数应符合设计要求。

(二)基本项目
1、砂石垫层表面的允许偏差为±20mm。

2、砂石级配必须正确并搅拌均匀,铺设厚度允许偏差为±50mm。

3、设计要求砂石垫层施工完成后的地基承载力不得小于***KPa(设计要求的地基承载力),施工完成后必须按照设计要求进行静载检测,合格后放可进行下道工序施工。

三、工艺流程
砂石坚检测→技术交底→准备机具设备→清理基底→分层铺设砂石垫层→分层夯实→检验密实度→修整找平→验收
四、施工工艺
1、回填前应将基底地坪上的杂物、浮土清理干净。

2、检测砂石料的质量:有无杂质、粒径是否符合要求、含水量是否在控制的范围之内、级配是否符合要求。

3、铺筑砂石应分层摊铺,分层厚度依据选用的压实机械的性质和设计的压实度要求确定。

每次摊铺之后,先用挖土机进行初平及碾压,然后用压路机进行振动、碾压。

电梯基坑及边角处用平板振动机进行夯实。

经检测(灌水试验)合格后进行上一层砂石的铺设。

4、砂石施工时应适当控制含水量,应在夯实碾压前根据其干湿程度和气候条件,控制砂石的最佳含水量,含水量一般为8%~10%。

5、大面积采用压路机进行压实,边缘和转角应用平板振动机进行补夯密实。

每层用压路机振动压实遍数不得少于4遍。

用平板振动器压实时不少于3遍,应一夯压半夯,夯夯相接,行行相连,纵横交叉。

6、施工时应分层找平、夯压密实。

下层合格后方可进行上层施工。

砂石垫层的压实系数经灌水试验应符合设计要求。

7、砂石垫层全部完成后,应进行表面拉线找平,凡超过标准高程的地方及时依线铲平;凡低于标准高程的地方应补砂石夯实。

五、成品保护
1、施工时应注意对定位定高的标准桩、尺、线的保护,不得触动、移位。

2、对所覆盖的隐蔽工程要有可靠的保护措施,不得因填土夯压造成破坏或降低强度等级。

3、砂石垫层完工后应进行覆盖和拦挡,避免受到侵害;如果较长时间不进行上部作业,应经常洒水湿润。

4、施工中必须保证边坡稳定,防止边坡坍塌。

六、应注意的质量问题
1、砂石垫层下土层不应被扰动。

一旦扰动后必须清除。

2、作业应连续进行,尽快完成。

3、应注意控制砂石级配、铺设厚度、夯压遍数等施工控制要点,严格按施工工艺要求和技术交底作业。

4、凡检验不合格的部位,均应返工纠正,并制定纠正措施,防止再次发生。
