地源热泵设备采购及安装天津XX站施工组织设计2006年8月28日施工组织设计一、.工程概况本工程为2006年公交场站XX站地源热泵设备采购和安装。

天津XX站位于河西区XX 道青少年活动中心,建筑面积约383.88平方米。

工程采用包工包料方式,全部工程要求53个自然日完成。

二、.项目组织机构组成根据工程规模及特点,成立现场工程项目管理部,全面负责工地施工管理、技术管理、安全防火、质量监控及交工验收等各项任务。

同时,我公司严格按照ISO9002质量管理体系要求,充分发挥技术优势,采用先进施工机具及新材料和新技术施工,选派技术精、业务强、水平高、经验丰富骨干力量指挥现场施工管理,确保工程按期优质、安全、快速完成。

成立工程项目管理部,进行统一协调管理,做到职责分明。

项目部设置项目负责人、技术负责人、材料员、质安员、资料员等一批现场管理人员,投入专业施工部门,并设立部门负责人。

1.项目部结构图2.项目部主要管理职责(1)项目经理项目经理为项目总负责人,负责工程的领导组织工作。

负责与甲方就工程事宜洽谈,审核施工图,督促检查施工力量的投入,施工方案及安全措施的落实。

施工的进度、安全、质量等要素的全面控制。

(2)技术总负责人负责组织本工程中的各项目的设计,审定编制工程施工计划,组织施工力量,协调有关单位配合,解决工程中出现的实际问题。

组织施工技术交底,督促检查施工过程中的施工质量及安全措施的落实。

协助甲方供应材料,严把质量关,拒绝将不合格伪劣产品、材料进入施工现场。

(3)工程施工负责人(质检员)负责施工人员、设备的配备,以及必要的操作技能讲解,督促工程进度,检查工程质量,督促安全措施落实。

(4)安全员监督施工人员按施工规范施工,防止事故隐患,工地巡回检查,纠正违规操作行为。

负责该项目安全责任事故。

(5)材料员根据施工图和施工工艺要求及时组织合格符合设计要求的材料、设备。

严把质量关,坚决杜绝不合格产品、材料进入施工现场。

上海某工程地源热泵施工组织设计精品文档

上海某工程地源热泵施工组织设计精品文档

上海某工程地源热泵施工组织设计1.0编制说明1.1编制依据1.1.1现行国家有关规范、标准和规程《机械设备安装工程施工及验收通用规范》GB50231-98《建筑给水排水及采暖工程施工质量验收规范》GB50242-02《给水排水管道工程施工及验收规范》GB50268-97《建筑电气工程施工质量验收规范》GB50303-2002《采暖通风与空气调节术语标准》GB50155-92《建筑给水硬聚氯乙烯管道设计与施工验收规程》CECS41-92《通风与空调工程施工质量验收规范》GB50243-2002《制冷设备、空气分离设备安装工程施工及验收规范》GB50274-98《压缩机、风机、泵安装工程施工及验收规范》GB50275-98《现场设备、工业管道焊接工程施工及验收规范》GB50236-98《工业设备及管道绝热工程施工及验收规范》GBJ126-89《采暖与卫生工程施工质量验收规范》GBJ50242-2002《建设工程文件归档整理规范》GB/T 50328-2001《建筑设备施工安装图集》(91SB6)1.1.2《安全管理制度》。

1.1.3《施工技术管理制度》。

1.1.4《工程项目质量/环境计划》。

1.1.5设计院《XXX项目暖通设计施工》图纸。

1.2编制原则结合工程具体情况,本着优质、高效、低耗的原则对工程所需的人力、物力进行合理的分配,同时吸取其他工程安全管理、质量控制、施工程序运作等方面的科学管理经验,对本专业的工程施工进行全方位、多层次的优化管理,以干一个工程,塑造一个精品的原则,让项目经理部满意,让业主放心。

1.3其他说明1.3.1本专业施工工期参照各专业进度及《采埃孚上海中心项目总施工组织设计》。

1.3.2本专业施工组织设计编制范围:办公楼、餐厅、厂房/实验室的地源热泵中央空调系统。

2.0工程概况2.1地理位置位于上海市九亭镇九泾路已建成的开发区内2.2质量目标合格优质的完成工程施工。

2.3工期目标根据合同约定及工程总体安排的进度计划,计划工期257 日历天竣工。

地源热泵施工组织设计08719【范本模板】

地源热泵施工组织设计08719【范本模板】

第二章、施工部署在施工的总体部署中我们以“一流的科学管理、一流的施工技术、一流的工程质量、一流的施工进度”作为指导思想;以“高标准、严要求、抓落实、创一流”作为质量方针;以“施工方案先进合理,施工组织设计周到严密,施工管理严格认真,合同责任可靠落实”作为行动措施,确保工程顺利达到预期的施工目标.一、项目的质量、进度、成本及安全目标1、质量目标合格优质的完成工程施工,达到施工验收规范合格标准。

2、进度目标根据招标文件及工程总体安排的进度计划,自招标人发出书面进场开工通知之日起,100日历天完成(为赶工程进度,在土建场地已交付,施工条件允许的情况下,采取室内、室外同时进行的方式)。

3、成本目标根据工程的实际情况,在保证工程效果的前提下,最大限度的节约成本。

4、安全目标重大伤亡事故为“零”,一般事故控制在1‰以内。

二、项目管理总体安排我司将本项目作为公司的重点事故项目来抓,成立专门的安装项目部,在业主及监理方的领导下开展工作,密切配合总包抓好本工程的质量和进度。

和其他专业事故单位及时联系和协调,做到配合紧密,互不影响进度,以确保工程的顺利进展.配备施工经验丰富、综合素质高、专业技术过硬、责任心强的项目经理和优秀的、团结、高效务实的施工项目班子。

在施工过程中严格按照国家现行的相关验收规范标准进行施工、遵循国家、省、市有关工程的质量、安全文明施工相关的管理文件和施工标准。

遵照我公司一贯原则做到规范化、文明化施工,为确保工程达到预期的施工目标提供组织保障条件。

三、针对本项目的重点、难点分析及解决方法本项目工程施工的特点是整个项目施工工期短,在土建交房后,需同时室内风水系统安装和室外地埋系统施工,与此同时还要确保能预留时间给园林绿化、市政等专业事故,需各专业配合的地方多.室外地埋换热器是整个地源热泵系统设计及安装施工过程的重中之重,要兼顾考虑当地的市政管网、地下管线等因素,在施工安装前应与各相关专业密切配合,统筹安排施工顺序及方式,有效利用时间和空间,有效控制过程质量和进度,避免返工、浪费和质量事故的发生。

地源热泵施工设计方案

地源热泵施工设计方案

河北省邢衡高速公路衡水段房建工程地源热泵设备采购及安装DBKT1标段北曹庄收费站施工组织设计编制人:审核人:批准人:河北朝兴建筑安装工程有限公司年月日目录前言 (4)一、总则 (4)二、编制原则 (4)第一章.编制说明 (5)一、工程范围 (5)二、实施目标 (5)三、采用标准及规范 (6)四、编制依据 (6)第二章.工程概况及施工特点 (6)一、工程概况 (6)二、工程特点 (6)三、施工要点与重点 (6)第三章.施工部署与组织 (7)一、施工组织机构职责 (7)二、施工管理制度建立 (8)三、施工阶段划分 (9)四、人员准备 (9)五、技术准备工作 (10)六、设备选型、主材的审定 (10)七、施工机具准备 (10)八、施工用水用电设施 (11)第四章.施工工艺和方法 (11)一、地源换热器施工工艺流程 (11)二、地源换热器施工方法 (11)三、机房设备安装 (13)四、空调水系统管道连接 (14)五、钢管施工 (15)六、空调系统的压力试验方法 (16)七、空调系统的安装与调试 (16)第五章.投入本工程的物资计划 (17)一、供应保证的措施 (17)二、材料设备的保管措施 (17)第六章.投入本工程的主要施工机械计划 (17)一、施工机具需用计划表 (17)第七章.投入本工程的劳动力安排计划 (18)一、总则 (18)二、劳动力安排计划 (18)第八章.施工进度计划 (19)一、施工概况 (19)二、进度计划 (19)第九章.确保工程质量的技术组织措施 (19)一、总则 (19)二、质量检查组织机构与人员配置 (19)三、质量检查程序与质量保证措施 (20)第十章.确保安全生产的技术保障措施 (22)一、总则 (22)二、落实“三三五一”工程 (22)三、安全保障组织机构与人员配置 (23)四、安全保障检查程序 (23)五、安全保障措施 (23)第十一章.确保文明施工的技术组织措施 (25)一、总则 (25)二、施工现场的目标管理 (25)三、严格施工平面的管理 (26)四、环保措施 (26)第十二章、冬、雨季施工保证措施 (27)一、雨季施工措施 (27)二、冬季施工措施 (28)附件:附表一施工总体计划表前言一、总则本施工组织设计方案作为河北省邢衡高速公路衡水段房建工程地源热泵设备采购及安装DBKT1标段北曹庄收费站施工的技术指导文件。

地源热泵施工组织设计

地源热泵施工组织设计

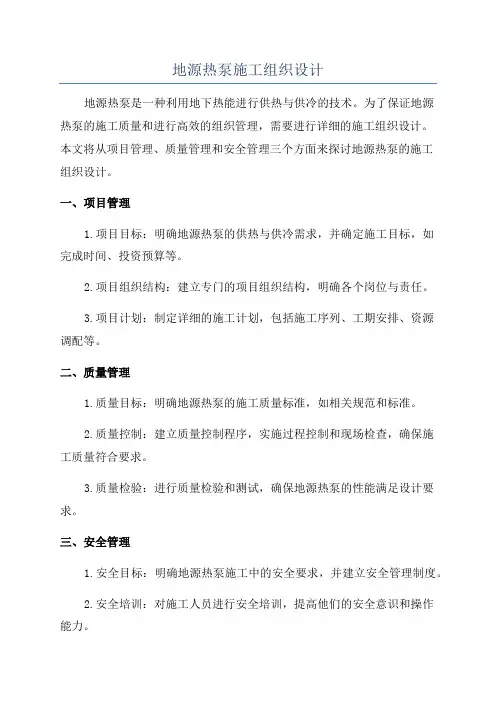

地源热泵施工组织设计地源热泵是一种利用地下热能进行供热与供冷的技术。

为了保证地源热泵的施工质量和进行高效的组织管理,需要进行详细的施工组织设计。

本文将从项目管理、质量管理和安全管理三个方面来探讨地源热泵的施工组织设计。

一、项目管理1.项目目标:明确地源热泵的供热与供冷需求,并确定施工目标,如完成时间、投资预算等。

2.项目组织结构:建立专门的项目组织结构,明确各个岗位与责任。

3.项目计划:制定详细的施工计划,包括施工序列、工期安排、资源调配等。

二、质量管理1.质量目标:明确地源热泵的施工质量标准,如相关规范和标准。

2.质量控制:建立质量控制程序,实施过程控制和现场检查,确保施工质量符合要求。

3.质量检验:进行质量检验和测试,确保地源热泵的性能满足设计要求。

三、安全管理1.安全目标:明确地源热泵施工中的安全要求,并建立安全管理制度。

2.安全培训:对施工人员进行安全培训,提高他们的安全意识和操作能力。

3.安全检查:定期进行安全检查,消除安全隐患,确保施工现场的安全环境。

四、施工组织设计步骤:1.前期准备:包括地源热泵设计图纸的准备、材料的采购和施工现场的准备工作。

2.施工单位的选择:选择有资质和经验的地源热泵施工单位,确保施工质量。

3.施工队伍的组建:建立施工队伍,明确各个岗位的职责和任务,并进行培训。

4.施工计划的制定:根据地源热泵的具体施工需求,制定施工计划,并进行逐步细化和修正。

5.施工现场的布置:合理布置施工现场,确保施工过程的顺利进行。

6.施工过程的控制:进行施工过程的控制,确保施工质量和进度的符合要求。

7.施工安全的管理:加强施工现场的安全管理,提高施工人员的安全意识。

8.质量检验和验收:完成施工后,进行质量检验和验收,确保施工质量符合要求。

五、施工组织设计的注意事项:1.制定详细的施工计划,明确工作任务和工期安排。

2.合理安排施工人员,确保相关技能和经验。

3.加强施工现场的安全管理,保障施工过程中的安全。

地源热泵施工组织设计56873

地源热泵施工组织设计56873

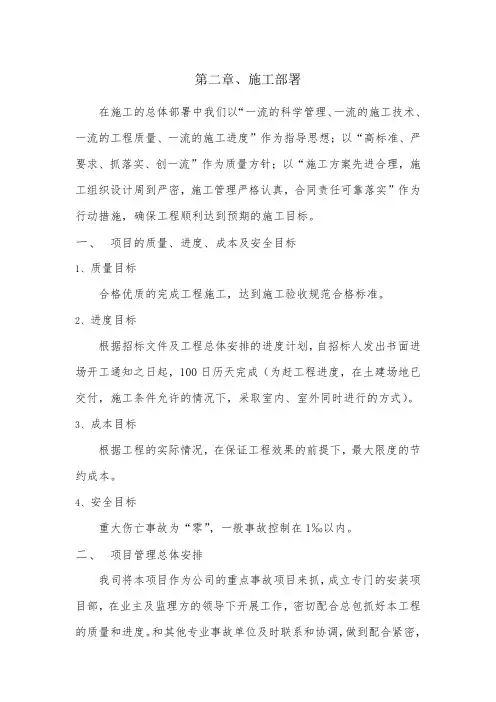

第二章、施工部署在施工的总体部署中我们以“一流的科学管理、一流的施工技术、一流的工程质量、一流的施工进度”作为指导思想;以“高标准、严要求、抓落实、创一流”作为质量方针;以“施工方案先进合理,施工组织设计周到严密,施工管理严格认真,合同责任可靠落实”作为行动措施,确保工程顺利达到预期的施工目标。

一、项目的质量、进度、成本及安全目标1、质量目标合格优质的完成工程施工,达到施工验收规范合格标准。

2、进度目标根据招标文件及工程总体安排的进度计划,自招标人发出书面进场开工通知之日起,100日历天完成(为赶工程进度,在土建场地已交付,施工条件允许的情况下,采取室内、室外同时进行的方式)。

3、成本目标根据工程的实际情况,在保证工程效果的前提下,最大限度的节约成本。

4、安全目标重大伤亡事故为“零”,一般事故控制在1‰以内。

二、项目管理总体安排我司将本项目作为公司的重点事故项目来抓,成立专门的安装项目部,在业主及监理方的领导下开展工作,密切配合总包抓好本工程的质量和进度。

和其他专业事故单位及时联系和协调,做到配合紧密,互不影响进度,以确保工程的顺利进展。

配备施工经验丰富、综合素质高、专业技术过硬、责任心强的项目经理和优秀的、团结、高效务实的施工项目班子。

在施工过程中严格按照国家现行的相关验收规范标准进行施工、遵循国家、省、市有关工程的质量、安全文明施工相关的管理文件和施工标准。

遵照我公司一贯原则做到规范化、文明化施工,为确保工程达到预期的施工目标提供组织保障条件。

三、针对本项目的重点、难点分析及解决方法本项目工程施工的特点是整个项目施工工期短,在土建交房后,需同时室内风水系统安装和室外地埋系统施工,与此同时还要确保能预留时间给园林绿化、市政等专业事故,需各专业配合的地方多。

室外地埋换热器是整个地源热泵系统设计及安装施工过程的重中之重,要兼顾考虑当地的市政管网、地下管线等因素,在施工安装前应与各相关专业密切配合,统筹安排施工顺序及方式,有效利用时间和空间,有效控制过程质量和进度,避免返工、浪费和质量事故的发生。

地源热泵工程施工组织设计

地源热泵工程施工组织设计

地源热泵工程施工组织设计6.1凿井埋管工程根据招标图纸,采用深水井作为水源热泵系统的热源。

本工程深水井布置在综合楼北侧,共开凿4眼,两采两灌,每眼井深420米。

6.1.1凿井施工(1)钻机定位:钻机定位后必须平整稳固,确保在施工中不发生倾斜、移动、同时调整钻机垂直度,垂直度允许偏差≤0.5%,钻尖对准井位中心,其水平位置允许偏差20m,将高程移到可靠便于施工和检查的位置处,并经监理人复核后方可开钻。

(2)泥浆配制:泥浆密度≤1.2,粘度18-22S。

含砂率≤4%,并根据地层情况控制掌握,必要时适当掺和膨润土,以保护孔壁。

(3)成孔:整修成孔过程采用反循环工艺,控制塔架垂直度,第一钻杆钻进时一定要注意,因此使钻具重心高,送浆管偏心受力,钻具易晃动;根据井位、孔深、钻头种类、钻速、泵的扬程和土质情况,掌握钻进尺度,做好钻孔记录,选择合适的重型钻头或安装稳定器及导向装置,以减少钻头、钻杆摆动问题和因土质不均引起偏水现象;检查钻杆的垂直度,允许偏差一般≤0.5%,经常检查,超过此值时进行纠偏。

(4)孔内测井:用测井仪测定含水层位,估算出水量、矿化度。

(5)清孔:用优质泥浆清孔,待吸出泥浆比重小于1.08g/cm3,砂率小于4%时即可的终孔深度,终孔垂直度允许偏差≤0.5%,用经纬仪从两个方向检查钻杆垂直度。

(6)井管安装:采用钢丝绳托盘下管法。

下管时,采用四根兜底绳,分别缠绕于绞车上,在其另一端编好钢丝绳套,分别从托盘的四个穿绳孔插入,使四个绳套同重心重叠对准托盘的钻钉孔。

销钉要伸到穿绳孔以下15cm 左右,把销好兜底绳的托盘放在预先安置在孔口上的垫板上,即可开始安装井管。

安装井管时,先将托盘上沿涂上灰砂沥青,而后使井管垂直插入托盘的插口,在接口处缠3-4 圈塑料薄膜,用6-8 根竹篾均匀地围在接头处,使井管与托盘牢固,将中心绳放松8-10m,盘旋塞进井管内,以防意外抽动中心绳拔出销钉,起吊托盘和沉淀管,待兜底绳吃力后,将垫板抽样徐徐下降,把托盘和第一根井管送入钻孔至井管上口超出台1m左右,停止下降,即开始安装第二根井管,如此往复,直至井管下完,托盘下到孔底,井管安装完毕,校核无误后,将管身固定,不得摇摆,然后将兜底绳放松,即可起拔中心绳,销钉拔出后,再用绞车拔兜底绳,兜底绳拔出后即可回填砾料。

地源热泵项目施工组织设计方案

地源热泵项目施工组织设计方案

三、施工组织设计设计:鄢乐银红武家电(新能源)有限公司施工组织设计一、工程概况本工程为历下区工业园南片区职工住宅楼地源热泵空调系统工程,工程地点位山东省济南市。

本工程主要内容分为室外地埋管系统安装;室内热泵机房设备及安装;室内末端设备安装。

本工程具有工程量大,系统复杂,多工种立体交叉作业密集等特点。

二、施工方案及主要技术措施1主要施工工艺流程1.1地埋管系统安装钻机进入工地钻孔下地埋管回填连接水平连管打压试压1.2空调水管道安装制作管道支吊架及机组垫板等支吊架安装管道下料、除锈、刷漆管道安装风机盘管安装各种阀门安装管道系统试压管道冲洗及设备连接管道刷漆保温系统调试1.3设备安装支吊架安装开穿墙孔洞安装各种风阀等设备安装风机盘管安装风口及软接头系统检测2.主要施工方法及主要技术措施本工程主要分地下侧循环系统、用户侧循环系统、设备安装及系统调试四大部分。

2.1地埋管换热系统施工2.1.1地埋管的质量对地埋管换热系统至关重要。

进入现场的地埋管及管件应逐件进行外观检查,破损和不合格产品严禁使用。

不得采用出厂已久的管材,宜采用刚制造出的管材。

高密度聚乙烯管应符合《给水用聚乙烯(PE)管材》GB/T13663的要求。

聚丁烯管应符合《冷热水用聚丁烯(PB)管道系统》GB/T19473.2的要求。

地埋管运抵工地后,应用空气试压进行检漏试验。

地埋管及管件存放时,应避免阳光下暴晒。

搬运和运输时,应小心轻放,采用柔韧性好的皮带、吊带或吊绳进行装卸,不应抛摔和沿地拖拽2.1.2铺设水平地埋管前,沟槽底部应先铺设相当于管径厚度的细沙。

为保证回填均匀且回填土与管道紧密接触,回填应在管道两侧同步进行,同一沟槽中有双排或多排管道时,管道之间的回填压实应与管道和槽壁之间的回填压实对称进行。

各压实面的高差不宜超过30cm。

管腋部采用人工回填,确保塞严、捣实。

分层管道回填时,应重点做好每一管道层上方15cm范围内的回填,回填土应采用网孔不大于15mm×15mm的筛进行过筛,保证回填土不含有尖利的岩石块和其它碎石。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录目录 (1)工程质量目标承诺 (3)施工工期目标承诺 (3)第一章综合讲明 (4)第一节工程概况 (4)第二节编制依据 (5)第三节工程质量目标 (5)第二章施工现场平面布置 (8)第一节施工部署 (8)第二节施工现场平面布置 (9)第三章劳动力打算 (12)第一节指导思想与组织机构 (12)第二节劳动力打算 (17)第四章施工工期打算 (19)第五章施工进度施工工期保证措施 (20)第六章要紧施工机械设备 (23)第七章基础施工方法 (26)第八章基础质量保证措施 (29)第九章地下管线、地上设施、周围建筑物爱护措施 (31)第十章主体结构要紧施工方法和质量保证措施 (32)第一节主体结构要紧施工方法 (32)第二节主体结构质量保证措施 (38)第十一章各工序的协调措施 (57)第十二章冬、雨季施工措施 (58)第十三章施工安全保证措施 (60)第十四章现场文明施工措施 (70)第十五章施工现场环保措施 (74)第一节环境爱护措施 (74)第二节夜间施工治理措施 (77)第十六章施工现场维护措施 (78)第十七章与各协作单位配合服务承诺 (79)第十八章拆迁配合承诺 (82)第十九章工程交验后服务措施 (83)第二十章系统设计优化方案 (85)第二十一章系统配套设备设施的齐全性 (87)第二十二章系统选用设备的技术、配置可靠性........................88第二十三章技术要求响应性 (91)附表(1)-(4) (94)工程质量目标承诺我公司郑重承诺:如我单位中标,按照国家有关验收规范以及甲方、监理要求完成本工程,保证工程质量达到国家验收合格标准。

施工工期目标承诺依照招标文件规定的施工工期2007年11月1日至2007年12月10日,共计40日历日。

我们在综合考虑施工期间各种因素的阻碍下,参照有关规范编制施工总进度打算。

在施工过程中实行动态治理,对进度打算进行跟踪监控,适时调整。

我公司郑重承诺,保证按合同要求的工期内按时完成本工程的施工任务。

天津市某集团有限公司2007年10月25日第一章综合讲明第一节工程概况一、建筑概况工程名称:2007年某北、某南公交场站工程地源热泵设备采购及安装工程。

建设地点:天津市。

建设规模:某北站占地面积约5000m2,建筑面积约800m2。

某南站占地面积约3100m2,建筑面积约600m2。

工期要求:打算开竣工2007年11月1日至2007年12月10日,共计40日历天。

质量标准:达到国家验收合格标准。

承包方式:包工包料。

二、设备安装概况某北站占地面积约5000m2,建筑面积约800m2。

工程包括地下垂直埋管系统(打井)和地源热泵机房系统安装。

设2台地源热泵机组,型号为LWW200H/4和LWW170H/4,及4台循环泵,1台软化装置。

某南站占地面积约3100m2,建筑面积约600m2。

工程包括地下垂直埋管系统(打井)和地源热泵机房系统安装。

设1台地源热泵机组,型号为LWW300HT/6,及3台循环泵,1台软化装置。

地下竖井采纳双U型管的布置方式,单孔深度为100米,U型管采纳D32×3的PE管;布置双U型管井20口,井孔与井孔中心间距为5.0米,连接各孔的集水管采纳干管、支管连接,与机房内设备连接形成系统。

夏季供冷水进出水温度为12/7℃,冬季供热水温度为40/45℃。

室内管道一般采纳热镀锌钢管螺纹连接,管道刷油、防腐3.20mm厚橡塑管壳保温;室外埋地管一般采纳PE100塑料管,采纳6.30mm厚聚氨脂保温管壳保温连结,为热熔连接。

第二节编制依据国家关于工程建设方面现行的有关政策、法律、法规以及行业有关规定,现行的与本工程有关的规范、规程、验收标准等。

1、GB50336-2005《地源热泵系统工程技术规范》2、GB7588《空调系统工程制造与安装安全规范》3、GB10058《空调系统技术条件》4、GB10059《空调系统试验》5、GB10060《空调系统安装验收规范》6、TB1219—86《通风管道防腐、刷漆技术标准》7、TB1223—86《通风空调机安装技术标准》8、TB1224—86《空调箱安装技术标准》9、TB1225—86《通风系统风口、散流器安装技术标准》10、GB50185—93《工业设备及管道绝热工程施工及验收规范》11、GB50274—98《制冷设备、空气分离设备安装施工及验收规范》12、GB50275—98《压缩机、风机、泵安装工程施工及验收规范》13、《建设工程项目治理规范》(GB/T50326-2006)14、《建筑安装工程质量检验评定统一标准》GBJ50300-2001;15、《建设工程文件归档整理规范》(GB/T50328-2001)16、《建筑施工现场环境与卫生标准》(JGJ146一2004)17、招标文件及图纸第三节工程质量目标一、质量目标承诺我公司承诺:确保工程质量目标达到国家验收合格标准。

机组可安全运行时刻不低于20年。

二、施工工期目标依照招标文件要求,业要紧求的施工开工日期为2007年11月1日,竣工日期为2007年12月10日,总计40日历天。

我公司将该工程列入重点工程序列,针对本工程实际情况,综合考虑公司实力,承诺自开工之日起40天完成本工程,使本工程顺利交付业主使用。

三、安全目标现场施工安全严格执行《建筑施工安全检查标准》,确保安全生产达标。

在工程实施过程中,我公司将对安全生产实施动态治理,落好实各项安全生产治理制度,统一标识,封闭施工,严格治理。

保证各种设备机具安全、良好、可靠,各种防护措施安全有效。

确保无行车事故,无机械事故,无重大伤亡、火灾等安全事故。

四、文明施工目标在施工过程中我们严格执行当地有关文明施工的规定。

合理安排施工生产,保证施工现场的整洁,做到少扰民,尽量减少因施工给公众带来的不便。

做到临建设施标准化;现场布置规范化;施工治理科学化,积极维护市容市貌,紧密配合交通部门做好交通疏导工作。

充分展示天津管道工程集团有限公司施工的综合实力和企业形象。

全面开展创建文明工地活动,争创市级文明工地。

五、环保目标严格遵守对环境爱护的有关规定,加强现场施工治理,采取合理的围蔽措施,最大限度降低机械噪音,及时清除施工过程中产生的垃圾,严格对易燃、易爆、污染、化学物料的治理,防止跑冒滴漏的水、油、粉尘、噪音的操纵,施工现场保持清洁,减少对周围环境的阻碍。

六、成本治理目标优化施工方案,在保证工程质量和安全的前提下,实现成本最低,利润最大化。

七、工程协调治理目标我公司作为施工方将坚决服从建设单位的命令,尊重监理单位的意见,主动配合设计及其他有关单位的工作。

施工现场配备高素养的项目治理班子,投入充足的劳动力、材料及施工机械设备,与建设单位、监理单位、设计单位一起,同心同德,高速、优质、经济地完成工程的建设任务,创精品工程。

第二章施工现场平面布置第一节施工部署一、施工部署原则1、在工序方面的考虑:确定施工关键线路,把握工序合理搭接。

科学划分施工作业流水段。

保证关键工序线路如期(最早可能时刻内)完成。

2、全方位立体交叉施工的考虑:为了贯彻空间占满、时刻连续、均衡协调、力所能及留有余地的原则,保证工程按照总体打算完成,要采纳全方位、全空间、全立体交叉施工。

3、施工时,将施工进行封闭治理。

施工顺序按照先钻井,然后再做地源热泵机组安装,然后再合理安排协调进行循环水泵、软水装置、膨胀水箱、管道安装。

二、施工预备工作1、技术预备(1)、组织各专业人员熟悉图纸,对图纸进行自审,熟悉和掌握施工图纸的全部内容和设计意图。

土建、安装各专业相互联系对比,发觉问题,提早与建设单位、设计单位协商,参加由建设单位、设计单位和监理单位组织的设计交底和图纸会审。

(2)、编制施工图预算,依照施工图纸,计算分部分项工程量,按规定套用施工定额,计算所需要材料的详细数量、人工数量、大型机械台班数,以便做进度打算和供应打算,更好地操纵成本,减少消耗。

(3)、依照项目施工的内容,拟定加工及定货打算。

(4)、做好技术交底工作。

本工程每一道工序开工前,均需进行技术交底,技术交底是施工技术治理的一个重要制度,是保证工程质量的重要因素,其目的是通过技术交底使参加施工的所有人员对工程技术要求做到心中有数,以便科学地组织施工和按合理的工序、工艺进行施工。

技术交底专业均采纳三级制,即各专业工程技术负责人→专业工长→各班组长,技术交底均有书面文字及图表,级级交底签字,工程技术负责人向专业工长进行交底要求细致、齐全、完善,并要结合具体操作部位、关健部位的质量要求,操作要点及注意事项等进行详细的讲述交底,工长同意后,应反复详细地向作业班组进行交底,班组长在同意交底后,应组织工人进行认真讨论,全面理解施工意图,确保工程的质量和进度。

2、生产预备(1)、建筑材料及安全防护用品预备:应依照实际情况做好打算,分批进场,编制各项材料打算表,对各种材料的入库,保管和出库制订完善的治理方法,同时加强防盗、防火的治理。

(2)、施工治理人员进场后,做好如下预备工作:会同有关单位做好现场的移交工作,包括测量操纵点以及有关技术资料,并复核操纵点。

(3)、临时用电、临时用水的搭设、安装、调试。

(4)、组织施工治理人员及劳动力调配入场,满足施工要求。

(5)、提早做好预制、预埋件的加工工作。

3、劳务、材料和机械设备预备:项目经理部负责和合格物资承包方联络,调研市场材料价格,择优选用。

并依照工程图纸和物资消耗定额制定详细的物资采购打算和设备进场打算。

项目经理部于开工前五天向公司设备科递交施工机械设备打算单,按打算进场。

第二节施工现场平面布置一、施工总平面布置原则及依据1、布置原则为保证施工现场布置紧凑合理、现场施工顺利进行,施工平面布置原则确定如下:(1)、施工场地作为施工组织的重要部分,必须严格按照招标文件和设计图纸提供的施工条件和施工地点,因地制宜的进行规划安排,做到合理可行。

(2)、依照施工总体安排的需要,充分利用规划用地,施工临时用地以满足施工生产和现场治理办公为主。

(3)、充分考虑市容与环境爱护,做到临时房屋及其他设施布置经济、合理、有用、安全。

(4)、施工设施布置满足生产规模和施工工艺要求,做到紧凑、美观、安全、防火、卫生环抱,并减少对周围环境的阻碍。

(5)、合理布置现场,规划好施工道路和场地,减少运输费用和场内二次搬运。

2、布置依据招标文件有关要求;现场红线、临界线、水源、电源位置,以及现场勘察成果;总平面图、建筑平面、立面图;总进度打算及资源需用量打算;总体部署和要紧施工方案;安全文明施工及环境爱护要求。

二、施工平面布置在现场布置施工区、办公区、职工的生活区、材料加工场地、周转料具的堆放等。

1、施工区布置依照建筑图平面布置,施工区周围为硬路面。
