门机防风安全专项方案

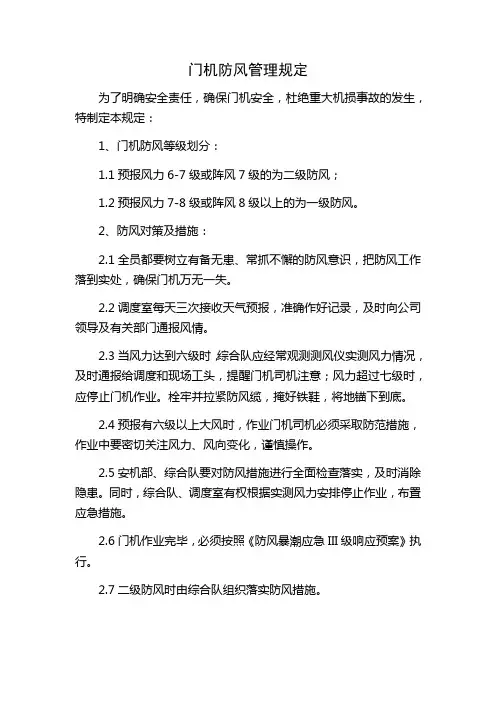

四 门机防风管理规定

门机防风管理规定为了明确安全责任,确保门机安全,杜绝重大机损事故的发生,特制定本规定:1、门机防风等级划分:1.1预报风力6-7级或阵风7级的为二级防风;1.2预报风力7-8级或阵风8级以上的为一级防风。
2、防风对策及措施:2.1全员都要树立有备无患、常抓不懈的防风意识,把防风工作落到实处,确保门机万无一失。
2.2调度室每天三次接收天气预报,准确作好记录,及时向公司领导及有关部门通报风情。
2.3当风力达到六级时,综合队应经常观测测风仪实测风力情况,及时通报给调度和现场工头,提醒门机司机注意;风力超过七级时,应停止门机作业。
栓牢并拉紧防风缆,掩好铁鞋,将地锚下到底。
2.4预报有六级以上大风时,作业门机司机必须采取防范措施,作业中要密切关注风力、风向变化,谨慎操作。
2.5安机部、综合队要对防风措施进行全面检查落实,及时消除隐患。
同时,综合队、调度室有权根据实测风力安排停止作业,布置应急措施。
2.6门机作业完毕,必须按照《防风暴潮应急III级响应预案》执行。
2.7二级防风时由综合队组织落实防风措施。
2.8遇有突发性七级以上大风时,值班调度员应立即通知各级领导,迅速通知现场工头停止作业,组织在岗人员加强巡查或进行抢险。
2.9平时码头无船作业情况下应保证下列值班人员:带班领导1人值班调度1人值班队长1人现场工头1人安全员1人铲车司机5人门机司机5人工班5人电工1人3、一级防风措施及对策:3.1除执行上述防风措施及对策外,计划调度员在计划上要明显标注一级防风字样,综合队安排队长值班并报安机部。
3.2安机部、综合队要联合对门机防风措施进行检查,对值班人员进行抽查。
3.3综合队每台门机必须保证一名司机值班,修理人员按正常值班留人,每两小时码头巡查一次,做好巡检记录。
3.4调度室应安排现场工头防风值班。
3.5防风值班人员,严禁脱岗、串岗、酒后上岗。
3.6各部门要保证联络信息传递畅通,若电话出现故障,要采取其他方式保持联络。
物流公司门机防风应急演练方案及流程

物流公司门机防风应急演练方案及流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!物流公司门机防风应急演练方案与流程一、前言在物流行业中,门机作为重要的装卸设备,其安全运行直接关系到整个物流效率和人员安全。
集装箱码头门机防风、防台应急预案

集装箱码头门机防风、防台应急预案1. 简介集装箱码头门机是码头作业中重要的设备之一,用于装卸集装箱和控制码头出入口的通行。
然而,在台风和强风等极端天气条件下,码头门机可能受到损坏,造成严重事故和经济损失。
因此,制定防风、防台应急预案是保证码头门机安全运作的关键。
本文档将详细介绍集装箱码头门机的防风、防台应急预案,包括准备工作、预警信号、准备阶段、应急处理和恢复工作等。
2. 准备工作在编制和实施码头门机的防风、防台应急预案之前,需要进行一些准备工作,包括:•风险评估:对码头门机受到台风和强风的风险进行评估,确定可能的损失和影响。
•制定任务:明确防风、防台应急预案的任务和目标。
•制定责任人:确定各责任人和责任部门,明确各自的职责和任务。
•准备应急装备:根据实际情况准备应急装备,如应急发电设备、防风设备等。
•培训人员:对相关人员进行培训,提高其应对突发事件的能力。
3. 预警信号在台风或强风来临前,需要发出预警信号,以便码头门机及时采取应急措施。
下面是预警信号的具体内容:•级别划分:根据风力等级将台风和强风划分为不同的级别,如一级表示风力较小,五级表示飓风等级的强风。
•信号发布:由有关部门根据实际情况发布相应级别的预警信号,该信号将由码头门机运营管理部门接收并向相关人员传达。
4. 准备阶段在接到预警信号后,需要进行准备阶段的工作,以确保码头门机在受到风灾时能够做好准备。
以下是准备阶段的主要内容:•关停门机:根据预警信号的级别,及时关停不同级别的门机,确保操作人员的安全。
•加强固定:对码头门机进行检查,确保其固定牢固,防止在强风中被吹倒或移动。
•加固设备:对码头门机的关键设备进行加固,如升降机构、行走部件等,防止受到风灾的破坏。
•清理周围区域:清理码头门机周围的杂物和垃圾,以防止其在风力较大时被吹到码头门机上。
5. 应急处理当台风或强风来临时,需要立即采取应急处理措施,以防止码头门机受到严重损坏。
以下是应急处理的主要内容:•临时固定:对受风力影响较大的门机进行临时固定,防止其在风灾中被吹倒。
设备防阵风防台风工作指南

设备防阵风防台风工作指南一、总则1.1编制目的为了确保设备安全平稳度过台风、阵风的多发季节,有效防范设备安全事故,最大程度地降低因台风、阵风造成的设备损坏,强化各部门的防风管理能力,督促和指导各部门做好设备防台工作。
1.2编制依据依据《港口大型机械防阵风防台风安全工作指南》、《本单位生产安全事故应急预案》等有关规定。
1.3工作原则以人为本,安全第一;预防为主,快速响应,果断处置。
二、范围及危险性分析2.1 涉及主要设备名称:门座式起重机(以下简称门机)、轮胎式起重机(以下简称吊车)、供电设备设施、大型工属具等。
2.2 涉及主要风险分析:倒塌、落物打击、高处坠落、触电等。
三、组织机构及职责1、设备防风领导小组组长:公司副总经理副组长:技术设备室分管经理成员:技术设备室主管技术员2、设备防风工作小组2.1 门机组:组长:门机队队长副组长:门机队分管副队长成员:门机队技术员、值班员、班长、司机2.2 吊车组:组长:机械队队长副组长:机械队分管副队长成员:机械队技术员、值班员、班长、司机2.3 供电设备设施组:组长:供电所所长副组长:供电所分管副所长成员:供电所技术员、班长、维修电工2.4 大型工属具组:组长:工具队队长副组长:工具队分管副队长成员:工具队技术员、班长、收发工3、职责与分工3.1领导小组职责:认真执行国家的相关法律、法规,组织编制防台应急预案及防台工作指南。
负责向公司设备口传达台风动态信息,及时发布大型机械防台命令,传达警报解除通知,负责召开紧急会议。
有效的调动指挥人员,布置防台工作任务,监督防台工作。
事后组织相关部门进行大风过后的检查总结及进一步完善防台工作。
3.2 工作小组职责:工作小组是防台的主体,按照各自分管的设备类型,由各组组长负责牵头落实设备防风措施,负责设备防台现场指挥工作。
负责日常防风设施的检查保养工作;负责定期组织开展防风应急演练。
四、台风的等级划分根据台风影响范围和程度,台风预警等级分为三级:Ⅰ级(特别严重),Ⅱ级(严重),Ⅲ级(一般)。

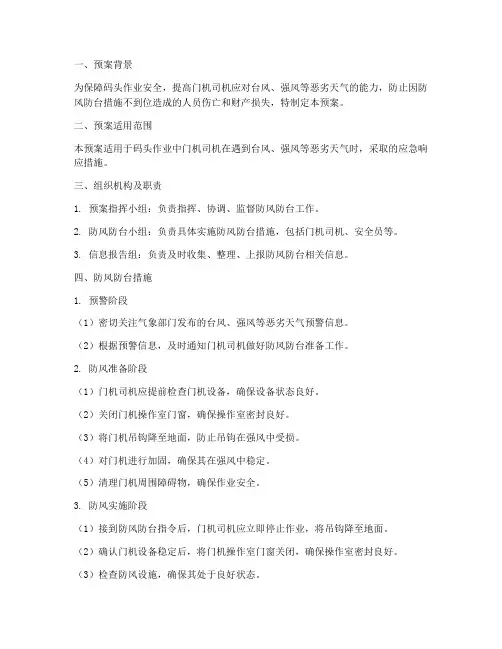

门机司机防风防台应急预案

一、预案背景为保障码头作业安全,提高门机司机应对台风、强风等恶劣天气的能力,防止因防风防台措施不到位造成的人员伤亡和财产损失,特制定本预案。
二、预案适用范围本预案适用于码头作业中门机司机在遇到台风、强风等恶劣天气时,采取的应急响应措施。
三、组织机构及职责1. 预案指挥小组:负责指挥、协调、监督防风防台工作。
2. 防风防台小组:负责具体实施防风防台措施,包括门机司机、安全员等。
3. 信息报告组:负责及时收集、整理、上报防风防台相关信息。
四、防风防台措施1. 预警阶段(1)密切关注气象部门发布的台风、强风等恶劣天气预警信息。
(2)根据预警信息,及时通知门机司机做好防风防台准备工作。
2. 防风准备阶段(1)门机司机应提前检查门机设备,确保设备状态良好。
(2)关闭门机操作室门窗,确保操作室密封良好。
(3)将门机吊钩降至地面,防止吊钩在强风中受损。
(4)对门机进行加固,确保其在强风中稳定。
(5)清理门机周围障碍物,确保作业安全。
3. 防风实施阶段(1)接到防风防台指令后,门机司机应立即停止作业,将吊钩降至地面。
(2)确认门机设备稳定后,将门机操作室门窗关闭,确保操作室密封良好。
(3)检查防风设施,确保其处于良好状态。
(4)加强观察,密切关注天气变化,发现异常情况及时报告。
4. 防风结束阶段(1)当风力减弱至预警标准以下时,门机司机可恢复正常作业。
(2)检查门机设备,确保设备无损坏。
(3)恢复门机操作室门窗,确保操作室通风良好。
五、应急响应流程1. 预警阶段:接到预警信息后,门机司机应立即向防风防台小组报告。
2. 防风准备阶段:防风防台小组根据预警信息,通知门机司机做好防风防台准备工作。
3. 防风实施阶段:门机司机按照防风防台措施执行。
4. 防风结束阶段:门机司机向防风防台小组报告防风防台结束情况。
六、预案演练与评估1. 定期组织防风防台演练,提高门机司机应对恶劣天气的能力。
2. 对演练中发现的问题进行总结分析,不断完善预案。

大型机械防风专项应急预案

一、总则为有效预防和应对因风力过大对港口大型机械造成的安全隐患,保障人员和设备安全,确保港口生产秩序稳定,特制定本预案。
二、适用范围本预案适用于港口内所有大型机械,包括但不限于轨道式龙门起重机、装(卸)船机、门座起重机、岸边集装箱起重机、吸粮机、轮胎式集装箱龙门起重机、斗轮堆取料机、露天固定带式输送机、轮胎起重机(25吨级及以上)和输油臂等。
三、组织机构及职责1. 应急指挥部:负责全面领导和指挥防风应急工作。
2. 现场指挥部:负责现场的具体指挥和协调。
3. 应急救援小组:负责现场救援和事故处理。
4. 信息保障组:负责信息收集、传递和发布。
5. 后勤保障组:负责物资供应、人员调配和现场保障。
四、预警与响应1. 预警:根据气象部门发布的风力预报,当风力达到预警级别时,应立即启动预警机制。
2. 响应级别:根据风力强度,分为四个响应级别:- 一级响应:风力达到8级以上,立即停止所有户外作业,启动应急预案。
- 二级响应:风力达到6-7级,采取防风措施,加强现场监控。
- 三级响应:风力达到4-5级,做好防风准备,加强设备检查。
- 四级响应:风力低于4级,正常生产作业。
3. 应急响应措施:- 立即停止所有户外作业,人员迅速撤离至安全区域。
- 对大型机械进行加固,包括但不限于:- 锚定设备:确保所有锚定器紧固可靠。
- 防爬铁鞋:检查并安装防爬铁鞋。
- 行走、回转等制动器:确保制动可靠。
- 关闭所有非必要电源,防止电气事故。
- 加强现场监控,确保人员安全。
五、应急处置1. 事故报告:一旦发生事故,立即向应急指挥部报告。
2. 现场救援:应急救援小组迅速开展救援工作,确保人员安全。
3. 事故处理:根据事故情况,采取相应措施,消除安全隐患。
六、后期处理1. 事故调查:对事故原因进行调查,分析原因,提出改进措施。
2. 总结经验:对本次防风应急工作进行总结,完善应急预案。
七、附则1. 本预案由应急指挥部负责解释。
2. 本预案自发布之日起实施。
防台风门机应急预案

一、预案编制目的为保障我国沿海地区港口、码头等设施在台风季节的安全稳定运行,防止台风对门机设备造成严重损害,确保人员生命财产安全,特制定本预案。
二、编制依据1. 《中华人民共和国防汛法》2. 《中华人民共和国防台风条例》3. 《港口设施保安规定》4. 《港口设施安全管理规定》5. 《门机操作规程》6. 《国家防汛抗旱应急预案》三、适用范围本预案适用于我国沿海地区港口、码头等设施在台风季节期间门机的防台风工作。
四、组织机构及职责1. 防台风应急指挥部(1)指挥长:由港口、码头主要负责人担任。
(2)副指挥长:由分管安全生产、设备管理、人力资源等部门的负责人担任。
(3)成员:由各相关部门负责人及业务骨干组成。
2. 防台风应急指挥部职责(1)负责组织、指挥、协调防台风门机应急工作。
(2)制定防台风门机应急预案,并监督实施。
(3)及时掌握台风动态,发布防台风预警信息。
(4)协调各部门做好防台风门机应急准备工作。
3. 各部门职责(1)设备管理部门:负责门机的检查、维护、加固和撤离工作。
(2)安全生产部门:负责组织、协调、指导防台风门机应急工作,确保人员安全。
(3)人力资源部门:负责组织、调配应急人员,确保应急工作顺利进行。
(4)保卫部门:负责门机防台风期间的治安保卫工作。
五、应急处置措施1. 预警响应(1)根据台风预警信息,及时启动应急预案。
(2)发布防台风预警信息,通知各部门做好应急准备工作。
2. 防台风准备(1)对门机进行检查、维护,确保设备安全可靠。
(2)对门机进行加固,防止台风期间设备倾倒。
(3)将易损、易碎物品搬离现场。
(4)做好人员疏散工作,确保人员安全。
3. 应急处置(1)台风来临前,将门机撤离至安全地带。
(2)台风期间,加强门机巡视,发现异常情况立即上报。
(3)台风过后,对门机进行检查、维修,确保设备恢复正常运行。
4. 信息报告(1)及时向上级部门报告防台风门机应急工作情况。
(2)向上级部门报告门机受损情况及恢复运行情况。
防台风门机应急预案

一、编制目的为保障防台风期间门机设备的安全运行,最大限度地减少台风对门机设备的损害,确保施工现场的安全,特制定本应急预案。
二、适用范围本预案适用于我公司在防台风期间所有门机设备的应急管理工作。
三、工作原则1. 安全第一,预防为主,确保人员安全;2. 统一指挥,分级负责,确保信息畅通;3. 快速响应,科学处置,确保应急措施有效;4. 预防与救援相结合,降低台风对门机设备的损害。
四、应急组织与职责1. 应急指挥部成立防台风门机应急指挥部,负责指挥、协调、监督防台风期间门机设备的应急管理工作。
2. 应急小组成员应急小组成员包括:项目经理、安全主管、设备管理员、现场操作人员等。
3. 应急职责(1)项目经理:负责全面协调、指挥防台风期间门机设备的应急管理工作。
(2)安全主管:负责组织制定防台风期间门机设备的应急预案,并监督实施。
(3)设备管理员:负责检查门机设备的安全性能,确保设备处于良好状态。
(4)现场操作人员:负责按照应急预案要求,做好门机设备的防护工作。
五、应急响应措施1. 预警阶段(1)密切关注台风动态,及时获取台风预警信息。
(2)加强门机设备的巡查,发现问题及时上报。
(3)做好门机设备的防风加固工作,确保设备安全。
2. 应急响应阶段(1)启动应急预案,通知相关人员到位。
(2)组织人员对门机设备进行安全检查,发现问题及时处理。
(3)加强现场监控,确保人员安全。
(4)根据台风情况,采取以下措施:①关闭门机设备,切断电源,防止设备受损。
②将门机设备放置在安全位置,防止台风对其造成损害。
③做好人员疏散工作,确保人员安全。
3. 应急结束阶段(1)恢复正常生产秩序,确保施工现场安全。
(2)对受损设备进行维修,恢复设备功能。
(3)总结经验教训,完善应急预案。
六、应急保障措施1. 人员保障:加强应急人员培训,提高应急处置能力。
2. 物资保障:储备必要的应急物资,如防风绳、安全帽、应急照明设备等。
3. 信息保障:建立健全信息报告制度,确保信息畅通。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
广西防城港电厂二期扩建项目配套码头工程通用门式起重机防风安全专项方案单位:中交第四航务工程局有限公司广西防城港电厂二期扩建工程项目部编制人:编制日期:审核人:审核日期:批准人:批准日期:1 工程概述中交四航局第三工程有限公司在广西防城港企沙电厂预制场安装了两台(MG30/10-S26-H9)门式起重机用于T梁预制工作。
2 主要参数1)额定起重量30/10吨,跨度26米,起重机起高度9米制造厂名:重庆矿源起重机有限公司产品名称:通用门式起重机产品型号:MG30/10吨L=26米H=9米3 防风防台措施1)风力超过7级或接到大风警报、抗台指令,必须停止工作,大小车回到锚定位置,启动防台防风预案。
2)主钩起吊5t振动锤放置于地面,钢丝绳呈受力状态,副钩置于起升最高位置下2米左右,将各手柄置于零位,夹紧夹轨器,拉好缆风绳,并关闭总电源,关好驾驶室门窗;3)门机停止作业时必须夹紧夹轨器,大车行走车轮下塞好木楔;4)遇暴雨天气长时间停止作业时,大车必须拉设好防风拉索;5)突发大风紧急情况时,大车不能回到锚定位置时,可原地做好防风措(按照第二、三项要求),严禁(盲目)强行将车开往锚定位置。
当大(小)车被风吹动时,严禁打反车,应立即停车,将操作手柄置于零位,或按下急停按钮,由行走机构制动器及夹轨器自行制动,大车行走车轮下同时塞好木楔,确保每组行走轮都塞好木楔。
4 门机受风力载荷及防风措施安全验算两台门机型号为MG30/10-S26-H9 A3,每台门机总重大约为65t。
门机在作业过程中起吊最重物品为T梁,每台门机起重量不超过30吨。
门机的防风等级计算如下:根据伯努利方程:风压q=*V2(N/m2) V为风速,单位m/s作用在起重机和物品上的风载荷为P=CKhqA(N)C为风力系数,经查表取C=Kh为风压高度系数,经查表取Kh=1A为起重机或物品垂直于凤向的迎风面积,经计算得出A=2要使门机在风力下正常作业,需要Fμ>PF为门机正压力,μ为滚动摩擦系数,经查表取μ=1)当门机在无载荷状态下,门机总重F=65000*=637000N,此时迎风面积为A= m2,根据Fμ>P即637000*>*1**V2*经计算得出V<s,经查询风力等级表, m/s为8级风最大风力。
即门机在8级风及8级以下风力中可以安全停放。
2)在满载情况下门机总重F=95000*=931000N,满载时估算门机最大迎风面积为A=100m2,根据Fμ>P即931000*>*1**V2*100经计算得出V<s,经查询风力等级表, m/s为9级风力,即门机在8级风及8级以下风力可以正常作业。
当大于8级风时必须停止作业并锁好夹轨器。
3)当门机在非作业状态下并锁好夹轨器时取μ=门机总重F=65000*=637000N,此时迎风面积为A= m2,根据Fμ>P即637000*>*1**V2*经计算得出V<s,经查询风力等级表,s为11级风最大风力。
即门机在11级风及11级以下风力中可以安全停放。
4)防风缆为Φ20mm的钢丝绳,每台门机每边两条共四条。
根据规范取防风缆安全系数为,即每条钢丝绳的安全承受拉力为56000N,门机总重F=65000*=637000N,此时迎风面积为A= m2,根据Fμ>P即637000*+56000*2>*1**V2*经计算得出V<s,经查询风力等级表,s为15级风最大风力。
即门机在锁好夹轨器并拉好防风缆的情况下可在15级及15级以下风力中安全停放。
5 应急救援预案为应对门机倾覆可能发生的财产损失及安全事故,规范工程安全事故的应急管理和应急响应程序,提高项目部处置生产安全事故能力,及时有效的采取措施,快速、有序、高效实施应急救援工作,最大限度地降低事故危害,有效避免或减少人员伤亡和财产损失,依据《安全生产法》、《突发事件应对法》、《生产安全事故报告和调查处理条例》、《国家安全生产事故灾难应急预案》、《生产经营单位安全生产事故应急预案编制导则》、《生产安全事故应急预案管理办法》、《建设工程安全生产管理条例》和《国务院关于进一步加强企业安全生产工作的通知》、《国家突发公共事件总体应急预案》等法律法规,特制订应急救援预案,一旦发生门机倾覆或物体打击等特殊情况启动预案。
应急救援组织机构项目部应急救援领导小组及电话监理应急救援相关人员电话业主应急救援相关人员电话应急救援指挥领导小组办公室及专业组a.应急救援领导小组办公室设在项目安全部。
b.专业组:抢险救援组、对外联络组、事故调查组、善后工作组。
①抢险救援组:工程管理部、安全部、物设部及抢险救援队组成。
②对外联络组:综合部。
③事故调查组:上级调查组为主、安全部、工会配合,或以项目部总工、工程、安全、物设、工会、综合管理部等部门组成。
④善后工作组:工会、综合管理部、行政等部门组成。
应急救援领导小组负责项目部全系统的生产安全事故应急救援的指挥,安全管理部门负责编制应急预案,根据有关规章制度和程序,负责系统预警及应急救援的具体实施工作。
组织机构职责项目部应急救援领导小组职责:①总指挥负责应急救援的全面工作;常务副总指挥协助总指挥负责应急救援的具体指挥,总指挥或常务副总指挥不在或授权时,副总指挥行使总指挥的权力。
②负责审定《安全生产事故应急救援预案》并报公司、监理、业主备案。
③建立预警及应急救援机构,组建应急救援队伍;④应急救援指挥领导小组根据总指挥、常务副总指挥、副总指挥的指令,负责发布预警或应急救援指令,组织实施具体的救援活动,并向上级和政府等相关主管部门报告情况;⑤统一协调各职能部门完成本职工作。
⑥根据总指挥、常务副总指挥、副指挥的指令,宣布解除应急救援命令。
⑦检查应急救援措施的准备情况、督促落实。
⑧组织善后工作并开展事故调查总结应急救援经验教训。
⑨制定演习计划并实施、及时改进调整疏漏环节。
项目部应急救援领导小组办公室职责①负责项目部生产安全事故应急救援预案的编制,报总指挥审批;②负责检查监督各职能部门及各分包单位生产安全事故应急救援预案的制定和各项准备工作情况,并负责向总指挥报告;③负责制定应急救援演习实施方案,报总指挥审批;④完成总指挥、常务副总指挥、副总指挥交办的各项事宜。
抢险救援组:①维护事故现场秩序、保护事故现场(因抢救伤员,防止事故扩大以及疏通交通等原因,需要移动现场物件的应当作出标志,绘制现场简图并写出书面记录,妥善保存现场重要痕迹、物证)提供抢险通讯、车辆、医疗、物资等,排除险情、抢救遇难、遇险人员和国家财产。
②在抢险救援过程中以项目部工程部负责提供应急过程中的技术支持。
③项目安全管理部负责设置事故现场警戒线(岗),疏散无关人员,维持工地内抢险救援的正常运作及保持抢险救援通道的畅通,引导抢险救援人员及车辆的进入和抢险救援结束后事故现场的封闭。
对外联络组:负责对外联系求援、事故情况报告、传达上级指示与要求。
事故调查组按照实事求是、尊重科学的以及事故处理“四不放过”原则,及时、准确地查清事故原因,查明事故性质和责任,总结事故教训,提出整改措施并对事故责任者提出处理意见。
(6)善后工作组:负责做好事故伤亡人员家属的安抚工作,按照国家政策负责遇难者及家属的善后处理和受伤人员的善后工作。
事故应急救援程序①现场发现人:应立即报告应急救援组、厦门港湾监理安健环部、中电广西安健环部,可越级报告。
②现场应急总指挥:紧急调集应急资源,包括人力、交通车辆、船舶、财力等。
③采取有效措施防止危害扩大,同时紧急疏散人员、抢救伤员,并送往医院。
④保护现场,维护现场秩序。
⑤向上级有关单位汇报事故情况,包括以下内容:发生事故的单位(业主、监理、施工、分包、设备租赁各方)及事故发生的时间、地点和联系电话、报告人;事故的简要经过、伤亡人数、财产损失的初步估计;事故原因、性质的初步判断;事故抢救处理的情况和采取的措施。
应急响应✍发生事故或紧急情况时,项目部负责人立即按应急预案处理,保护现场,迅速逐级同步上报应急领导小组组长及监理及中电广西业主相关人员。
应急小组接到事态信息后,须马上了解情况判断后果,决定处理方法。
必要时,应采取避让、疏散、报警、救护、封闭、洗消、切断和隔离危险源等措施,防止损害扩大。
✍发生事故后,在最短时间内寻求第三方(如消防队、抢险队、119、120急救)援助和救护,并按法定程序报政府主管部门进行事故处理。
应急小组负责在紧急情况发生时,协调处理紧急事态,组织事故善后工作。
小组负责人负责召集应急和事故处理工作会议,确定对策,统一对外联络,调配所须各项资源,确保应急工作有序高效。
善后处置公司应急领导小组在事故后,安排专人会同相关部门负责组织事故的善后处置工作,包括人员安置、补偿,征用物资补偿等事项。
尽快消除事故影响,妥善安置和慰问受害及受影响人员,维护社会稳定,尽快恢复正常施工。
物体打击事故现场处置事故报告程序(1)发生物体打击事故后,现场有关人员立即向单位负责人报警,单位负责人接到报警后立即赶到现场,视受伤人员情况,启动事故应急救援预案。
(2)事故现场有关人员尽快把受伤人员转移到安全地方进行救治。
(3)事故现场指挥人员立即通知救护组、保卫组、物质供应组等相关救援小组快速集结,快速反应、争取时间、履行各自的职责。
(4)遇有重伤人员,现场指挥人员或通讯联络组及时拨打120救援电话,请医务人员到达事故现场,抢救受伤人员,并派人接应急救车辆。
应急救援联系电话应急领导小组成员的手机24小时开通,联系方式附后。
应急指挥中心办公室联系电话:现场应急联系电话:电厂业主值长值班应急电话:防城港海上搜救中心:电话:12395防城港安全生产监督管理局电话:、2821025 防城港海事局:电话:广西壮族自冶区交通厅:电话:防城港第一人民医院:电话:应急物资一览表。
