施工组织设计(习题集)

合集下载

《建筑施工组织》习题集库(含答案)

《建筑施工组织》习题集库(含答案)
模块三 网络图进度计划.................................................... 25
单元 3 网络计划技术...................................................... 25 一、判断题题........................................................ 25 二、单项选择题...................................................... 25 三、多项选择题...................................................... 29 四、计算综合题...................................................... 30
二、单项选择题 1.具有独立的设计文件,在竣工投产后可独立发挥效益或生产能力的工程称为( A )。
A、单项工程 B、单位工程 c、分部工程 D、分项工程 2.凡是有独立设计文件,可以独立施工,但完工以后不能独立发挥效益和生产能力的工程 ( B )。
A、单项工程 B、单位工程 C、分部工程 D、分项工程 3.下列(B)工程属于单项工程。
D、报 阶段 , 必要 。
平面 A、横道图
《建筑施工组织》
习 题库答案
施工管理教研室 2014.5
------------------------------------------------------
目录
模块一 概 述、施工准备工作................................................ 4 单元- 建筑施工组织与进度控制概述....................................... 4 一、判断题........................................................... 4 二、单项选择题....................................................... 4 三、多项选择题....................................................... 7 四、案例题........................................................... 7

(建筑施工组织)复习题[11秋]

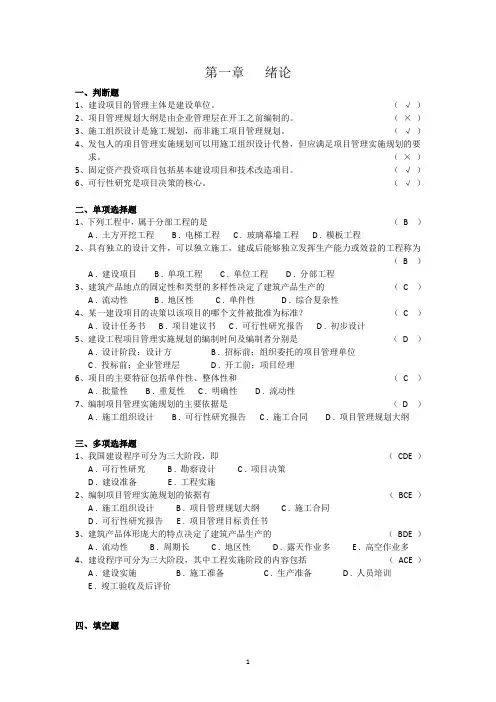

(建筑施工组织)复习题[11秋]

第一章绪论一、判断题1、建设项目的管理主体是建设单位。

(√)2、项目管理规划大纲是由企业管理层在开工之前编制的。

(×)3、施工组织设计是施工规划,而非施工项目管理规划。

(√)4、发包人的项目管理实施规划可以用施工组织设计代替,但应满足项目管理实施规划的要求。

(×)5、固定资产投资项目包括基本建设项目和技术改造项目。

(√)6、可行性研究是项目决策的核心。

(√)二、单项选择题1、下列工程中,属于分部工程的是(B )A . 土方开挖工程B . 电梯工程C . 玻璃幕墙工程D . 模板工程2、具有独立的设计文件,可以独立施工,建成后能够独立发挥生产能力或效益的工程称为(B )A . 建设项目B . 单项工程C . 单位工程D . 分部工程3、建筑产品地点的固定性和类型的多样性决定了建筑产品生产的(C )A . 流动性B . 地区性C . 单件性D . 综合复杂性4、某一建设项目的决策以该项目的哪个文件被批准为标准?(C )A . 设计任务书B . 项目建议书C . 可行性研究报告D . 初步设计5、建设工程项目管理实施规划的编制时间及编制者分别是(D )A . 设计阶段;设计方B . 招标前;组织委托的项目管理单位C . 投标前;企业管理层D . 开工前;项目经理6、项目的主要特征包括单件性、整体性和(C )A . 批量性B . 重复性C . 明确性D . 流动性7、编制项目管理实施规划的主要依据是(D )A . 施工组织设计B . 可行性研究报告C . 施工合同D . 项目管理规划大纲三、多项选择题1、我国建设程序可分为三大阶段,即(CDE )A . 可行性研究B . 勘察设计C . 项目决策D . 建设准备E . 工程实施2、编制项目管理实施规划的依据有(BCE )A . 施工组织设计B . 项目管理规划大纲C . 施工合同D . 可行性研究报告E . 项目管理目标责任书3、建筑产品体形庞大的特点决定了建筑产品生产的(BDE )A . 流动性B . 周期长C . 地区性D . 露天作业多E . 高空作业多4、建设程序可分为三大阶段,其中工程实施阶段的内容包括(ACE )A . 建设实施B . 施工准备C . 生产准备D . 人员培训E . 竣工验收及后评价四、填空题11、建筑产品的特点有、、和综合性。

施工组织设计习题及答案(供参考)

施工组织设计习题及答案(供参考)

第一章施工组织概论1、公路建设的内容和特点是什么? 其资金来源有哪些?答:公路建设的内容:公路的小修、保养;公路工程的大中修与技术改造;公路工程基本建设。

公路建筑产品的特点:产品的固定性、产品的多样性、产品形体的庞大性、产品部分结构的易损性。

公路施工的技术经济特点:施工流动性大,施工协作性高,施工周期长,受外界干扰及自然因素影响大。

资金来源是:凡属于固定资产的维修、固定资产的更新和技术改造资金由交通经费即养路费开支;而扩大再生产中的新建公路和新建大中桥等基本建设投资开支。

2、公路基本建设通过哪些形式实现固定资产扩大再生产?答:公路基本建设通过新建、改建、扩建和重建四种形式实现固定资产的扩大再生产。

凡属于固定资产的维修、固定资产的更新和技术改造资金,由交通经费即养路费开支。

而扩大再生产中的新建公路和新建独立大桥等由基本建设投资开支。

3、公路基本建设的定义,内容及其组成项目是什么?答:公路基本建设:指公路运输业有关固定资产的建筑、购置、安装活动以及与其相关的如勘察设计、征用土地等工作。

内容:建筑安装工程,设备、工具、器具的购置,其它基本建设工作。

组成项目:基本建设项目,单项工程,单位工程,分部工程,分项工程。

4、公路基本建设程序的定义及内容是什么?答:公路基本建设程序:基本建设项目在整个建设过程中各项工作的先后顺序,称基本建设程序。

坚持基本建设程序的意义:基本建设涉及面广,它受到地质、气候、水文等自然条件和资源供应、技术水平等物质技术条件的严格制约,需要内外各个环节的密切配合,并且要求按照既定需要和有科学根据的总体设计进行建设。

内容:项目建议书,可行性研究,设计文件,列入年度基建计划,施工准备,组织施工,竣工验收、交付使用。

5、公路基本建设项目通常有几种设计,包括哪些设计文件,各适用什么工程? 答:公路基本建设项目通常有一阶段设计、两阶段设计、三阶段设计三种设计。

包括一阶段施工图设计,适用于方案明确的简单小型项目,两阶段初步设计和施工图设计,适用于一般工程项目,三阶段初步设计、三阶段技术设计、三阶段施工图设计,适用于技术复杂的大型项目。

施工组织_习题集(含答案)

施工组织_习题集(含答案)

《施工组织》一、单选题1. 施工进度检查的主要方法是( ) 。

(A) 对比法 (B) 纠偏法 (C) 调整法 (D) 分析法2. 在双代号时标网络计划中,当某项工作有紧后工作,该工作箭线上的波形线表示( ) 。

(A)该工作的总时差(C)该工作的持续时间(B)该工作的自由时差(D)该工作的拖延时间3. 当利用 S 形曲线进行比较时,如果检查日期实际进展点落在计划 S 形曲线的右侧,则该实际进展点与计划 S 形曲线的垂直距离表示工程项目( ) 。

(A)实际超额完成的任务量(C)实际进度超前的时间(B)实际拖欠的任务量(D)实际进度拖后的时间4. 在工程网络计划中,工作的最迟完成时间应为其所有紧后工作( ) 。

(A)最早完成时间的最大值(C)最迟开始时间的最小值(B)最迟完成时间的最小值(D)最早开始时间的最大值5. CM 法的基本指导思想是( ) 。

(A)保证工程项目的建设质量 (B)减少工程项目的投资(C)避免工程项目发生过多的索赔 (D)缩短工程项目的建设周期6. 在双代号时标网络计划中,某工作箭线上没有波形线,则该工作( ) 。

(A) 为关键工作 (B)总时差为 0(C) 自由时差为 0 (D)总时差等于自由时差7. 在工程网络计划的实施过程中,监理工程师检查实际进度时只发现工作 M 的总时差由原计划的 3 变成-2 天,说明工作 M 的实际进度( ) 。

(A)拖后 3 天,影响工期 3 天 (B)拖后 5 天,影响工期 2 天(C)拖后 2 天,影响工期 2 天 (D)拖后 5 天,影响工期 5 天8. 既适用于工作实际进度与计划进度之间的局部比较,又可以用来分析和预测工程项目整体进度状况的方法是( ) 。

(A) S 曲线比较法(C)前锋线比较法(D)香蕉线比较法(B)横道图比较法9. 当实际施工进度发生拖延时,为加快施工进度而采取的组织措施可以是( ) 。

(A)增加工作面和每天的施工时间(B)改善劳动条件并实施强有力的调度(C)采用更先进的施工机械和施工方法(D)赶紧施工方法,减少施工过程的数量10. 下列属于空间参数的有( ) 。

工程施工习题集(3篇)

工程施工习题集(3篇)

第1篇一、判断题1. 施工图纸是施工过程中的唯一依据。

()2. 施工现场必须按照施工图纸进行施工。

()3. 施工过程中,发现施工图纸与实际情况不符,可以直接修改施工图纸。

(×)4. 施工过程中,发现施工图纸存在错误,应立即停工,并及时上报相关部门。

(√)5. 施工现场必须严格按照施工组织设计进行施工。

(√)二、选择题1. 施工组织设计的主要目的是()。

A. 确保工程质量B. 确保施工进度C. 确保安全生产D. 确保施工成本答案:D2. 施工现场的安全帽、安全带、安全网等安全防护用品必须符合()。

A. 国家标准B. 行业标准C. 企业标准D. 施工单位标准答案:A3. 施工现场发生安全事故,应立即()。

A. 停工B. 报告上级领导C. 报告安全生产部门D. 以上都是答案:D4. 施工现场进行高处作业时,必须采取()。

A. 高处作业平台B. 高处作业吊篮C. 高处作业安全带D. 以上都是答案:D5. 施工现场发生火灾时,应立即()。

A. 报警B. 使用灭火器C. 疏散人员D. 以上都是答案:D三、填空题1. 施工现场必须遵守()。

答案:安全生产法规2. 施工现场必须按照()进行施工。

答案:施工图纸3. 施工现场必须配备()。

答案:安全防护用品4. 施工现场必须进行()。

答案:安全生产培训5. 施工现场必须定期进行()。

答案:安全检查四、简答题1. 简述施工现场安全生产的重要性。

施工现场安全生产关系到施工人员的生命安全、工程质量和施工进度。

只有确保施工现场安全生产,才能保证施工过程的顺利进行,提高工程质量,降低工程成本。

2. 简述施工现场安全防护用品的作用。

安全防护用品可以有效地防止施工人员在施工现场发生安全事故,降低事故发生率,保障施工人员的生命安全。

3. 简述施工现场安全检查的主要内容。

施工现场安全检查主要包括:施工现场安全生产责任制的落实情况、施工现场安全防护用品的配备和使用情况、施工现场安全措施落实情况、施工现场安全培训情况等。

2024年一建官方教材复习题集

2024年一建官方教材复习题集

2024年一建官方教材复习题集一、单选题1. 根据2024年一建官方教材,以下哪项不是建筑工程项目管理的基本原则?A. 系统性原则B. 动态性原则C. 经济性原则D. 可持续性原则2. 在建筑工程中,下列哪项不属于施工组织设计的内容?A. 施工方案B. 施工进度计划C. 施工成本预算D. 施工安全措施3. 根据2024年一建官方教材,建筑工程质量管理的首要目标是什么?A. 确保工程质量符合设计要求B. 降低工程成本C. 提高工程进度D. 优化施工工艺4. 在建筑工程中,以下哪项不属于施工阶段的质量控制?A. 材料质量控制B. 施工工艺控制C. 施工进度控制D. 施工设备控制5. 根据2024年一建官方教材,建筑工程项目风险管理的主要方法不包括以下哪项?A. 风险识别B. 风险评估C. 风险转移D. 风险消除二、多选题1. 2024年一建官方教材中提到的建筑工程项目管理的主要内容包括哪些?A. 施工组织管理B. 施工进度管理C. 施工质量管理D. 施工成本管理E. 施工安全管理2. 在建筑工程项目中,以下哪些属于施工过程中的常见风险?A. 自然灾害风险B. 设计变更风险C. 施工设备故障风险D. 施工人员安全风险E. 市场变化风险3. 根据2024年一建官方教材,建筑工程项目成本控制的主要方法包括哪些?A. 成本预测B. 成本计划C. 成本核算D. 成本分析E. 成本审计4. 在建筑工程中,施工组织设计应包括哪些内容?A. 施工方案B. 施工进度计划C. 施工成本预算D. 施工安全措施E. 施工质量控制计划5. 根据2024年一建官方教材,建筑工程项目风险管理的步骤包括哪些?A. 风险识别B. 风险评估C. 风险处理D. 风险监控E. 风险报告三、判断题1. 2024年一建官方教材指出,建筑工程项目管理的核心是施工进度管理。

()2. 施工组织设计中不需要考虑施工成本预算。

()3. 建筑工程质量管理的目标是确保工程质量符合设计要求。

【施工组织】选择题练习题

【施工组织】选择题练习题

第一章绪论习题一、单项选择题1.建设项目的管理主体是( A)A.建设单位 B.设计单位 C.监理单位 D.施工单位2.施工项目的管理主体是( D )A.建设单位B.设计单位C.监理单位D.施工单位3.具有独立的施工条件,并能形成独立使用功能的建筑物及构筑物称为( B )A.单项工程B.单位工程C.分部工程D.分项工程4. 一个学校的教学楼的建设属于( B )A.单项工程B.单位工程C.分部工程D.分项工程5.施工准备工作基本完成后,具备了开工条件,应由( C )向有关部门交出开工报告.A.施工单位B.设计单位C.建设单位D.监理单位6.以一个施工项目为编制对象,用以指导整个施工项目全过程的各项施工活动的技术、经济和组织的综合性文件叫( A)A.施工组织总设计 B.单位工程施工组织设计 C.分部分项工程施工组织设计 D.专项施工组织设计二、多项选择题:1.建筑产品的特点是( ACD )A.固定性B.流动性C.多样性D.综合性E.单件性2.建筑施工准备包括( ABCE )A.工程地质勘察B.完成施工用水、电、通信及道路等工程C.征地、拆迁和场地平整D.劳动定员及培训E.组织设备和材料订货3.建设项目的组成( BCDE )A.工程项目B.单位工程C.分部工程D.分项工程E.检验批第二章流水施工原理一、单项选择题1.流水作业是施工现场控制施工进度的一种经济效益很好的方法, 相比之下在施工现场应用最普遍的流水形式是( A ) 。

A. 非节奏流水B. 加快成倍节拍流水C. 固定节拍流水D. 一般成倍节拍流水2. 流水施工组织方式是施工中常采用的方式, 因为( C ) 。

A. 它的工期最短B. 现场组织、管理简单C. 能够实现专业工作队连续施工D. 单位时间投入劳动力、资源量最少3. 在组织流水施工时,( B ) 称为流水步距。

A. 某施工专业队在某一施工段的持续工作时间B. 相邻两个专业工作队在同一施工段开始施工的最小间隔时间C. 某施工专业队在单位时间内完成的工程量D. 某施工专业队在某一施工段进行施工的活动空间4. 下面所表示流水施工参数正确的一组是( A ) 。

施工组织设计复习题案例分析

施工组织设计复习题案例分析

1. 已知混凝土经试拌调整后,各项材料用量为:水泥3.10hg,水1.86kg ,沙6.24kg ,碎石12.8kg,并测得拌和物的表观密度为2500kg∕m3,试计算:(1)每立方米混凝土各项材料的用量为多少?(6分)(2)如工地现场砂子含水率为2.5%,石子含水率为0.5%求施工配合比。

答案:(1)比例常数k=2500/(3.10+1.86+6.24+12.84)=104,故基准配合比为:W=104×1.86=193.44KgS=104×6.24=648.96KgC=104×3.10=322.4KgG=104×12.84=1335.36Kg(2)施工配合比为:W=193.44-648.96×2.5﹪-1335.36×0.5﹪=170.53KgC=322.4KgS=648.96×(1+2.5﹪)=649.96Kg.G=1335.36×(1+0.5﹪)=1342.04Kg2. 某砂样经筛分试验,各筛上的筛余量见下表,试计算其细度摸数并确定其粗细程度(即判断其为粗砂,中砂,细砂还是特细砂)(6分)答案:(1)计算分计筛余百分率:总质量G=20+80+100+100+75+85+40=500(g)可计算得分计筛余百分率分别为:a1=4%,a2=16%,a3=20%,a4=20%,a5=15%,a6=17% (2)计算累计筛余百分率:由分计筛余百分率可计算累计筛余百分率为:A1=a1=4%;A2=a1+a2=4%+16%=20%;A3=a1+a2+a3=4%+16%+20%=40%;A4=a1+……+a4=60%;A5=a1+……+a5=75%;A6=a1+……+a6=92%。

(3)计算其细度模数(4)评定其粗细程度,由计算结果可判断其为中砂。

3、一块标准的普通粘土砖,其尺寸为240×115×53mm,已知密度为2.7g/cm3,干燥时质量为2500g,吸水饱和时质量为2900g。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工组织设计(习题集)一、填空题1、土木工程施工与一般工业生产有着显著的区别,其产品建造和使用的地点是固定不动的,具有();其生产则是在不同地点进行,具有()。

(固定性;流动性)2、我国的建设程序可划分为项目建议书、()、勘察设计、()、建设实施、生产准备、()、()八个阶段。

(可行性研究;施工准备;竣工验收;后评价)项目决策、建设准备、工程实施三大阶段3、施工准备工作的基本任务是为施工创造必要的()条件。

(技术和物质)4、施工准备工作的主要内容通常包括调查研究与收集资料、()、()、()和季节施工准备。

(技术资料准备;资源准备;施工现场准备)5、在工程竣工验收阶段,施工单位首先();再请设计单位、业主及监理单位进行检验;满足各方面要求后,再交国家质检部门进行()。

(自检合格;验收或备案)6、建设程序是指建设项目从决策、设计、施工到竣工验收整个建设过程中各个阶段的()。

(先后顺序或顺序关系)7、建筑工程施工时,常采用“先准备后施工” 、“()”、“()”、“()”、“先土建后设备” 的展开顺序。

(先地下后地上;先结构后围护;先主体后装修)8 、工程项目施工准备按准备工作的范围不同,一般可分为()准备、()准备和()准备三种。

(全场性施工;单位工程施工条件;分部分项工程作业条件)9、按拟建工程所处的施工阶段不同,施工准备一般可分为()的施工准备和()的施工准备。

(开工前;各阶段施工前)10、物资准备的内容主要包括()准备、()准备、()准备、生产工艺设备准备和运输准备。

(建筑材料;构配件及设备加工订货;施工机具)。

11 、施工组织设计是指导施工准备和施工全过程的全局性的()檔。

(技术经济)12、工程概况主要包括工程建设概况、()特征、工程()概况和施工条件。

(工程建设地点;设计)13、单项或单位工程施工一般应遵循先地下后地上、()、()、先土建后设备的程序要求。

(先主体后围护;先结构后装饰)14 、对于建筑物外墙面的装饰抹灰或涂料等施工,宜采用()的流向,以利于成品保护。

(自上至下)15、()是单位工程施工组织设计的核心。

(施工方案)16、()是施工方案的关键。

(正确选择施工方法和施工机械)17、多层混合结构房屋的施工,通常划分为()、()、屋面与装饰工程三个阶段。

(基础工程;主体工程)(自上至下)18、施工进度计划的类型包括()进度计划和()进度计划两种,其表现形式有()和()。

(控制性;指导性;横遭图;网络图)19、网络图计划的最大优点是能表示出各施工过程之间相互制约、相互依赖的逻辑关系,能找出()和(),能优化进度计划,更便于用计算机管理。

(关键工序;关键线路)20 、施工进度计划一般采用劳动定额进行编制,该定额又分为()和()两种。

(时间定额;产量定额)(两种定额互为倒数关系)21、编制施工机械需要量计划的依据是()和()。

(施工方案;施工进度计划)定额计算法;经验计算法;倒排工期法)22、按照消防要求,施工现场道路的最小宽度为( )m,现场临时消火栓管径为 100mm时,距拟建建筑的距离在()m 范围内。

(3.5 ; 5-25 )23 、季节性施工措施主要指( )和( )施工措施。

(冬季;雨季) (主要是保证在冬雨季施工中,工程的质量、安全、工期和节约) 24、 常用的施工组织方式有( )、()、( )三种。

(依次施工;平行施工;流水施工)25、 流水施工的实质是充分利用( )和(),实现()、( )地生产。

(时间;空间;连续、均衡)26、 根据流水组织的范围,流水施工可划分为()流水、()流水、( )流水和群体工程流水等四种类别。

(分项工程;分部工程;单位工程) 27、 流水施工参数按其性质不同,分为( )、( )和( )三类。

(工艺参数;空间参 数;时间参数)28、 根据节奏规律的不同,流水施工分为( )流水和()流水两类。

(有节奏;无节奏)29、 根据流水节拍的不同特征,流水施工分为—施工、—施工和—施工。

(全等节拍流水;成倍节拍流水;分别流水或异步距异节拍流水)30、 流水施工的工艺参数包括—和_。

(施工过程;流水强度) 31、 流水施工的空间参数包括_、—和_。

(工作面;施工段;施工层) 32、 流水施工的时间参数包括_、—、间歇时间、搭接时间和_。

(流水节拍;流水步距; 流水工期)33、 确定流水节拍的方法有_、_和34、网络图是由 __ 和 ____ 按照一定规则组成的、用来表示工作流程的、有向有序的网状图 形。

(箭线;节点)35、双代号网络图是用 ___ 表示工作,用___ 表示工作的开始或结束状态及工作之间的连接点。

(箭线;节点)36、双代号网络图中,箭头端点编号必须()箭尾节点编号。

(大于)37、网络计划中的逻辑关系是指各工序之间()和()的关系。

(相互制约;相互依赖)38、虚工作可起到()、()和()作用,是正确地表达某些工作之间逻辑关系的必要手段。

(联系;区分;断路)39、网络图中耗时最长的线路称为(), 它决定了该工程的()。

(关键线路;工期)40、()在网络图上通常用粗线、双箭线或彩线表示。

(关键线路)41、在双代号网络图中,进入A工作开始节点的工作,均称其为A的(),紧接在A工作之后的工作,均称其为A的()。

(紧前工作;紧后工作)42、绘制网络图时,应尽量避免箭线交叉,当交叉不可避免时,可用()或()处理。

(过桥法;指向法)43、在组织分段流水施工时,要用()和增加()的方法切断无逻辑关系工作之间的联系,以保持逻辑关系的正确。

(虚工作;节点)44、工作的最早开始时间是指()全部完成,具备了本工作开始的必要条件的最早时刻。

(紧前工作)45、某项工作的最早完成时间等于该工作的最早开始时间与该工作()之间之和。

(持续时间)46、工作总时差是指在不影响()的前提下,一项工作可利用的()。

(总工期;机动时间)47、工作的自由时差是指在不影响其紧后工作()的前提下,本工作可以利用的机动时间。

(最早开始)48、在节点计算法中,节点的时间参数只有节点的()和()。

(最早时间;最迟时间)49、当计划工期等于计算工期时,总时差为()的工作为关键工作。

(零)50、当计划工期等于计算工期时,关键工作的自由时差为()。

(零)51、网络计划中,任何一项工作的自由时差一定()总时差。

(小于或等于)52、单代号网络图用()表示工作,用()表示工作之间的逻辑关系。

(节点;箭线)54、时标网络计划以()表示实际的工作,以()表示虚工作,以()表示工作的自由对差。

实箭线;虚箭线;水平波形线)55、时标网络计划关键线路的判定,由终点节点至起点节点逆箭线方向观察,自始至终()的线路即为关键线路。

(无波形线)56、时标网络计划的计算工期是()与()所在位置的时标值之差终点节点;起53、双代号时标网络计划是以()为尺度而编制的网络计划。

(时间坐标)点节点)57、在时标网络计划中,实箭线水平投影长度表示该工作的()。

(持续时间)58、在时标网络计划中,一项工作的自由时差值,应是其()的水平投影长度。

(波形线)59、网络计划优化目标包括()目标、()目标和()目标等。

(工期;费用;资源)60、工期优化是以()为目标,通过压缩()的持续时间达到目的。

(要求工期;关键工作)61、费用优化就是寻求工程总成本最低时的()安排,或按要求工期寻求最低成本的进度计划的过程。

(工期)62、资源优化是通过改变()时间,使资源按时间的分布符合优化目标。

(工作的开始)63、网络计划的资源优化可概括为()和()两类问题。

(资源有限——工期最短;工期固定——资源均衡)64、工期固定一资源均衡优化是指在工期保持不变的条件下,利用()使资源需用量曲线的高峰压低,力求每天的资源需用量接近平均水平的过程。

(总时差)二、单项选择1.建筑产品的固定性是由()所确定。

A .建筑生产的特点B .经营管理的特点C .建筑产品本身的特点D .建筑产品的生产全过程【解析】建筑物和构筑物的建造和使用在空间上是固定不动的。

(C)2.一项工程的施工准备工作应在开工前及早开始,并()。

A .在拟建工程开工前全部完成B .在单位工程开始前完成C、贯穿于整个施工过程D .在单项工程开始前完成【解析】施工准备工作不仅是在拟建工程开工前,而且贯穿于整个建造过程。

(C)3.施工准备工作的核心是()。

A.技术资料准备B•资源准备C.季节施工准备 D .施工现场准备【解析】技术资料准备是施工准备工作的核心,它对工程的质量、安全、费用、工期控制具有重要意义4.下列不属于施工技术资料准备工作内容的是()。

A.图纸会审 B .编制施工预算C二调查自然条件 D .技术交底【解析】技术术交底属于劳动组织准备的工作内容。

(D)5.在各种施工组织设计中。

可作为指导全局性施工的技术、经济纲要的是()。

A、施工组织总设计B、单项工程施工组织设计C、分部工程作业设计D单位工程施工组织设计【解析】施工组织总设计是总的战略部署,是指导全局性施工的技术、经济纲要(A)6.施工组织设计的核心内容是()。

A .施工顺序B .质量促证措施C .施工方案D .资源供用计划【解析】选择合理又切实可行的施工方案,对工程施工来说至关重要。

(C)7.单位工程施工组织设计应由()负责编制A .建设单位B .监理单位C .分包单位D .施工单位【解析】工程施工前,编制好施工组织设计是施工单位的一项重要工作。

(D)8.负责组织工程竣工验收的是()。

A .建设单位B .监理单位C .施工单位D .质量监督部门【解析】由建设单位负责组织各相关单位进行竣工验收。

(A)9.主持施工图纸会审工作的人可能是()。

A .工程主设计人B .专业监理工程师C .甲方驻工地代表D .施工单位技术负责人【解析】图纸会审一般由建设单位或监理单位主持,监理单位主持人不应是专业监理工程师,而应该是总监理工程师或总监理工程师代表。

(C)10.施工程序中,决定了工期、质量、成本和施工企业的经济效益的最重要的一个阶段是()A .承接任务 B .施工规划C .施工准备D .组织施工[解析]组织施工阶段是整个工程实施中最重要的一个阶段。

(D 11.单位工程施工组织设计编制程序中,以下几项顺序正确的是()。

A .施工进度计划一施工方案一施工平面图B .施工方案一施工进度计划一施工平面图C .施工进度计划一施工平面图一施工方案D .划分工序一计算持续时间一绘制初始方案一确定关键线路解析]单项(位)工程施工组织设计的编制程序一般是:工程概况一施工方案一施工进度计划、各项资源需用量计划、施工平面图一十施工准备工作计划、各项技术与组织措施一技术经济指针。

(B)12.单位工程施工组织设计的工程概况应包括()。

相关文档
最新文档
