嵌岩钻孔灌注桩施工技术研究
钻孔嵌岩灌注桩施工工艺及主要技术措施

钻孔嵌岩灌注桩施工工艺及主要技术措施1.1施工工艺流程根据本工程的地层情况以及本公司以往的施工经验,对大桩径、以土层为主,持力层为⑧1、⑧2层泥岩的桩,可采用旋挖钻机进行施工;对以岩为主的桩则可采用冲击钻机进行施工;对部分以土为主、入岩不多,但岩性较硬的桩也可采用旋挖钻机施工土层,冲击钻机施工岩层的复合施工工艺进行施工。
旋挖钻机施工工艺流程如下:桩位放样→挖埋护筒→复核桩位→钻机就位↓试块制作校正垂直水平↑↓商品砼进场钢筋笼制作旋挖成孔↓↓↓成桩←灌注←下导管←下放钢筋笼←一次清孔冲击钻机施工工艺流程如下:轴线放样→桩位放样→挖埋护筒→复核桩位→钻机就位↓试块制作校正垂直水平↑↓商品砼进场钢筋笼制作冲击成孔↓↓↓成桩←灌注砼←二次清孔←下导管←下放钢筋笼←一次清孔在旋挖钻机施工后,如采用冲击钻机继续成孔,应保证冲击钻机冲击锤中心与桩孔中心偏差小于20mm。
1.2主要技术措施(1)放样、校样工艺详见测量放样专项方案。
(2)埋设护筒①在钻孔前,应埋设护筒,起定位、保护孔口等作用;护筒用8~10mm钢板制作,其内径比钻头直径大20厘米,护筒顶端高出地面0.3m,埋入土中深度在1.2~1.5米左右,在护筒顶部开设1个溢水口。
②为保持护筒的位置正确、稳定,护筒与坑壁之间应用无杂质的粘土填实;护筒中心与桩位中心偏差不大于50mm。
(3)成孔过程中的技术措施①根据设计桩型及土层特性,本工程选用冲击式钻机成孔,该机进尺效率高,能满足本工程施工的需要。
②钻头结构:选用5吨冲击钻头,以确保成孔质量和钻进效率。
③成孔工艺:开孔前制备一定量优质泥浆,作开孔段土层钻进使用,进入粘土层后循环泥浆以孔内原土造浆为主。
成孔具体机理为采用冲击钻头,冲击成孔,冲孔产生的钻渣依靠循环的泥浆将钻渣从孔底带出孔口,直至设计孔底标高位置。
旋挖钻机根据地层及地下水位情况也可采用干成孔作业。
④钻进过程中,应根据地质情况合理选择钻进参数,保持孔内泥浆比重,并根据地质变化与钻进速度及时调整泥浆比重,以保证钻渣的悬浮和孔壁护壁。
浅析码头斜向嵌岩桩施工技术

浅析码头斜向嵌岩桩施工技术摘要:近年来,在长江流域内,高桩板梁结构的码头逐步增多,建造在风化岩地基上的高桩梁板码头,当基岩(中风化岩)埋藏较深且其上强风化层较薄,钢管桩仅靠锤击沉桩,不能到达足够深度满足承载力(抗压和抗拉)的要求或不能满足桩的最浅入土深度要求,影响结构的稳定,为满足码头正常使用受力要求,采用钢管桩内灌注型嵌岩桩是一种较好的处理方法。
为保证受力满足要求以及节约造价,设计可能采用小直径(直径小于1000mm)斜向嵌岩群桩来保证结构稳定。
但在施工过程中,小直径斜桩相比较大直径斜桩而言,施工的效率更低,塌孔风险更大、钢筋笼下放更困难,导管下放易挂钢筋笼造成灌注混凝土失败风险。
基于此,本文将主要分析码头斜向嵌岩桩施工技术,以供有关人士参照借鉴。
关键词:码头;斜向嵌岩桩;技术1.码头斜向嵌岩桩施工工艺1.1护筒打设斜桩钢护筒采用打桩船锤击沉桩施工,打桩船需根据钢管桩的长度及重量进行选择合适型号的打桩船。
沉桩前利用清障船对沉桩水域范围内可能存在的大块石进行清理,确保管桩顺利入土。
沉桩前,配合相关单位完成水上桩基础试桩试验,获取标高、贯入度、锤击能量、停锤标准等设计指标后正式沉桩。
打桩船锤击沉桩前首先利用GPS设备复核打桩船自带GPS系统精度,确认管桩桩位坐标,桩位坐标测量精度满足《水运工程测量规范》和设计要求。
打桩船测量定位采用“工程远距离GPS打桩定位系统”,该系统由三台固定在船体上的GPS流动站和岸基GPS参考站来实时动态模式控制船体的位置、方向和姿态。
GPS流动站的坐标数据经信号反馈线路传入计算机测控软件。
软件根据船上3台GPS流动站与2台激光测距仪的相对位置,推算出2台测距仪的坐标数据。
结合输入软件的桩基要素,推算出桩基中心坐标,并在测控软件上显示设计桩坐标的位置。
将船体动态桩基位置移至设计桩基位置,完成精确定位工作,定位精度达到2cm以内。
斜桩施工时,管桩的平面扭角和斜率通过感应器传输反馈信号给打桩软件后,同步调整打桩船来完成控制。

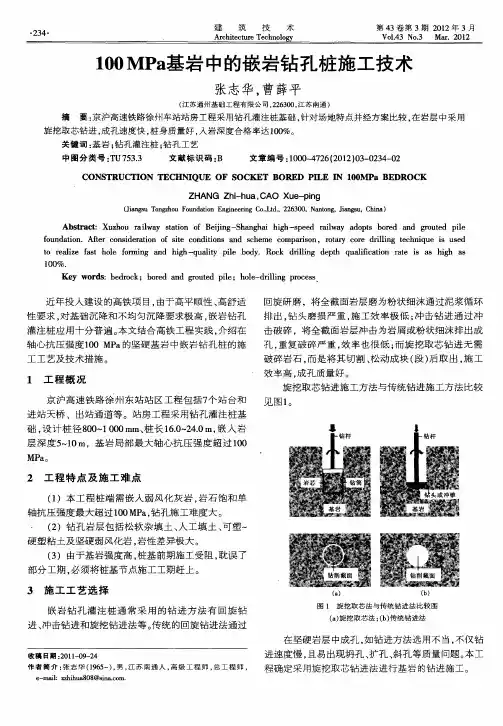

100MPa基岩中的嵌岩钻孔桩施工技术

本 工程 钻进 基岩 最 大抗 压强 度超 过 1 0 a 小 扭 0 , MP
旋 挖钻机 钻 具主 要 有旋挖 钻 斗 、 螺旋 钻 头 、 石 短 岩 筒钻 三 大类 。其 中旋 挖钻 斗 主要 用于 土层和 较 软岩 层
中的钻进 ; 螺旋 钻头 主要 用 于地 下水位 以 上土 层 、 短 砂
在坚 硬 岩层 中成 孔 , 钻 进方 法 选 用不 当 , 仅钻 如 不
收 稿 日期 :0 10 —4 2 1- 9 2
进速 度慢 , 且易 出现坍 孔 、 孔 、 孔 等 质量 问题 。 工 扩 斜 本
程确 定 采 用旋挖 取芯 钻进 法 进行 基岩 的钻 进施 工 。
作 者 简 介 : 志 华 (9 5 , , 苏 南 通 人 , 级 工 程 师 , 工 程 师 , 张 16 一) 男 江 高 总
层 深 度 5 1 —0m,基 岩 局 部 最 大 轴心 抗 压 强 度 超 过 10 0
MPa。
2 工 程 特 点 及 施 工 难 点
( )本 工 程 桩 端 需 嵌入 弱 风 化灰 岩 , 石 饱和 单 1 岩 轴抗 压 强度 最大 超过 1 0 a 钻 孔施 工难 度 大 。 0 MP ,
灌 注桩 应 用十 分普 遍 。 文结 合高 铁 工程 实践 , 本 介绍 在
轴 心抗 压强 度 1 0 MP 的坚硬 基 岩 中嵌 岩钻 孔桩 的施 0 a
工 工艺 及技 术 措施 。
破 碎 岩石 , 而是 将 其切 割 、 动 成 块 ( ) 取 出 , 工 松 段 后 施 效 率 高 , 孔质 量好 。 成
t r l e f thl f m n n i - uly pl b d.R c rl g dp u ict n r e i a i la o e i a o o ig a d hg q a t i oy ok dii et qa f a o a s shg az s e r h i e ln h li i t ls

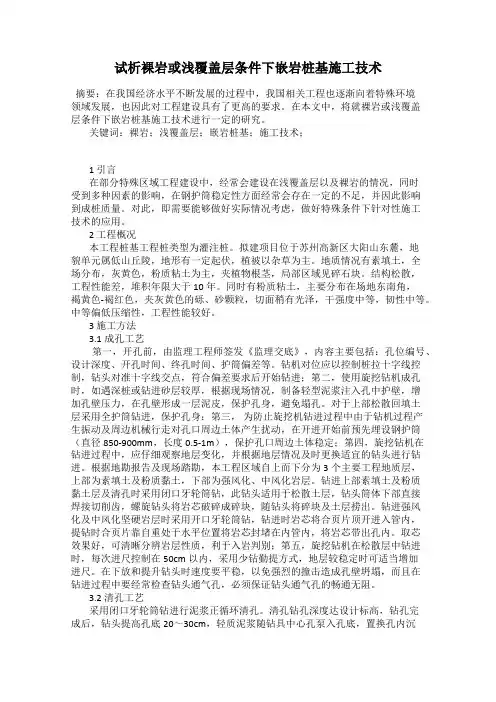

试析裸岩或浅覆盖层条件下嵌岩桩基施工技术

试析裸岩或浅覆盖层条件下嵌岩桩基施工技术摘要:在我国经济水平不断发展的过程中,我国相关工程也逐渐向着特殊环境领域发展,也因此对工程建设具有了更高的要求。
在本文中,将就裸岩或浅覆盖层条件下嵌岩桩基施工技术进行一定的研究。
关键词:裸岩;浅覆盖层;嵌岩桩基;施工技术;1 引言在部分特殊区域工程建设中,经常会建设在浅覆盖层以及裸岩的情况,同时受到多种因素的影响,在钢护筒稳定性方面经常会存在一定的不足,并因此影响到成桩质量。
对此,即需要能够做好实际情况考虑,做好特殊条件下针对性施工技术的应用。
2 工程概况本工程桩基工程桩类型为灌注桩。
拟建项目位于苏州高新区大阳山东麓,地貌单元属低山丘陵,地形有一定起伏,植被以杂草为主。
地质情况有素填土,全场分布,灰黄色,粉质粘土为主,夹植物根茎,局部区域见碎石块。
结构松散,工程性能差,堆积年限大于10年。
同时有粉质粘土,主要分布在场地东南角,褐黄色-褐红色,夹灰黄色的砾、砂颗粒,切面稍有光泽,干强度中等,韧性中等。
中等偏低压缩性,工程性能较好。
3 施工方法3.1成孔工艺第一,开孔前,由监理工程师签发《监理交底》,内容主要包括:孔位编号、设计深度、开孔时间、终孔时间、护筒偏差等。
钻机对位应以控制桩拉十字线控制,钻头对准十字线交点,符合偏差要求后开始钻进;第二,使用旋挖钻机成孔时,如遇深桩或钻进砂层较厚,根据现场情况,制备轻型泥浆注入孔中护壁,增加孔壁压力,在孔壁形成一层泥皮,保护孔身,避免塌孔。
对于上部松散回填土层采用全护筒钻进,保护孔身;第三,为防止旋挖机钻进过程中由于钻机过程产生振动及周边机械行走对孔口周边土体产生扰动,在开进开始前预先埋设钢护筒(直径850-900mm,长度0.5-1m),保护孔口周边土体稳定;第四,旋挖钻机在钻进过程中,应仔细观察地层变化,并根据地层情况及时更换适宜的钻头进行钻进。
根据地勘报告及现场踏勘,本工程区域自上而下分为3个主要工程地质层,上部为素填土及粉质黏土,下部为强风化、中风化岩层。
离岸深水区高桩码头薄覆盖层嵌岩灌注桩施工技术研究

离岸深水区高桩码头薄覆盖层嵌岩灌注桩施工技术研究◎ 吕雷雷 中交四航局第三工程有限公司摘 要:越南永昂二期燃煤电厂海工工程卸煤码头项目,设计结构为高桩梁板式码头,桩基础为嵌岩灌注桩。
码头靠泊区桩基岩性为硬质流纹岩,岩石风化程度有所差异,海床面覆盖层薄,离岸远,水深大。
通过对灌注桩施工全过程的质量控制,进行工艺技术比选,总结嵌岩灌注桩施工经验,提出针对性的优化建议,以解决离岸深水区薄覆盖层码头桩基础施工问题,为今后类似工程项目提供参考。
关键词:离岸深水区;高桩码头;薄覆盖层;嵌岩灌注桩1.前言嵌岩灌注桩施工是通过在地基中预先钻孔,然后在孔内灌注混凝土来加固地基,使得结构可以稳固地嵌入岩石或坚硬地层中以建立坚固的桩基础[1]。
由于其高承载力、长寿命、抗冲刷性好和环境影响小等优点,国内诸如福建大唐国际宁德电厂煤码头、广东国华慧洲大亚湾热电工程码头工程等项目已成功实施嵌岩灌注桩施工技术,并积累了实践经验。
然而,离岸深水区的海床地质条件多变,水下环境各异,从坚硬岩石到沉积淤泥,每个项目都有其独特的地质特点,选择并应用最适合的嵌岩灌注桩技术来确保码头结构稳定性至关重要。
对离岸深水区高桩码头的薄覆盖层嵌岩灌注桩施工技术的研究,可为类似工程项目的设计施工提供更加可靠高效的技术思路,具有广泛的应用前景。
2.工程概况2.1依托工程越南永昂二期燃煤电厂海工工程项目,新建一座10万吨级的卸煤码头泊位,码头前沿水深约17~20m,严重受季风期影响,海况恶劣。
码头设计为高桩梁板式结构(见图1),长度310m,宽度23.5m。
码头平台桩基础为φ1500m m的混凝土嵌岩灌注桩,共计140根,采用φ1600mm,壁厚10mm且桩顶和桩趾均由10mm钢板加强圈的永久钢护筒辅助施工,桩基平均嵌岩深度为11m。
码头泊位处桩基岩性为硬质流纹岩,风化程度各不相同,海床表面为松软泥沙,覆盖层薄,平均层厚约为6m,施工条件复杂,成桩难度大,采用整体钢平台结合冲孔钻机进行嵌岩灌注桩施工,确保施工过程中的稳定性和安全性。
嵌岩钻孔灌注桩入岩判定方法及其应用探讨

57第1卷 第27期嵌岩钻孔灌注桩入岩判定方法及其应用探讨姚善荣(南京西部路桥集团有限公司,江苏 南京 210000)摘要:在工程建设的施工过程中,对嵌岩钻孔灌注桩入岩进行判定是尤为必要的,通过这一环节不仅能够有效缩短工程施工的整体周期,还能优化工程建设的最终成果质量,对施工单位的经济效益发展也会起到极大的促进作用。
但是,当前我国施工单位所掌握的嵌岩钻孔灌注桩入岩判定方法还存在着上升空间,在施工过程中往往会因各种因素的影响导致工程质量出现下滑趋势,正因如此,本文就当前我国嵌岩钻孔灌注桩入岩判定方法加以分析,并以此为基础进行应用方面的研究。
关键词:嵌岩钻孔灌注;判定方法;勘察中图分类号:TU753 文献标识码:A 文章编号:2096-6164(2019)27-0057-02嵌岩钻孔灌注桩入岩的判定工作是桥梁工程建设过程中不可或缺的环节,随着我国科学技术的不断提升,传统嵌岩钻孔灌注桩入岩的判定工作正面临极为严峻的挑战。
由于工程施工的环境地下岩层具备极高的复杂性,硬度较高并且内部结构分布不均匀,因而相关人员在进行嵌岩钻孔灌注桩入岩的判定过程中会因此受到一定程度的影响。
为保证工程施工质量,正确判定钻进入岩位置是桩基施工现场人员应当了解和掌握的。
1 嵌岩钻孔灌注桩入岩判定基础工艺(1)通常情况下,工作人员在进行嵌岩钻孔灌注桩入岩的判定过程中,往往需要采用综合性判定方法,通过不同方法之间的结论进行比较,当入岩的实际深度满足相关标准并且误差较小时便可完成判定工作,确定为已入中风化基岩。
倘若在进行判定过程中出现不同程度的异常问题,那么需要工作人员对问题进行深入分析,对外界因素一一代入其中,从而确保最终的判定结果具备极高的准确性。
当基岩分布相对复杂时,极容易出现勘察报告与实际情况不符的现象,在这一过程中则需要工作人员通过钻孔方式来进行取芯工作,以此来完成基岩检测。
(2)一般来说,工作人员所进行嵌岩钻孔灌注桩入岩的判定工作是确保桩基施工能够顺利进行的有效保障,在通过对试桩阶段的保障不仅能够有效提升桩基的稳定性与质量,还能避免在进行施工过程发生安全事故。
钻孔灌注桩嵌岩施工质量控制及思考

温州市市级行政 管理 中心行政主楼建筑面积 8 3 2 , 8 9m。地上
2 层 , 下 1 , 剪 结 构 , + 片筏 基 础 , 基 工 程 采 用 1 地 层 框 桩 桩
80 m钻孔灌 注桩 ( 0m 嵌岩 ) 。
进行 了综合 比较与选择 , 确定设计选 型如下 : 最终
GP 一1 S 5型钻机嵌入 中风化基岩 时 ( 配牙 轮钻 头) 每小时进 尺为 5 Om, 注时充盈 系数一般 在 1 1 12之 间,  ̄l c 灌 .~ . 除较为坚
还 可 以适 当的减 少 桩 的 长度 , 而 降 低 工 程 造 价 、 约 建 设 从 节
资金 , 在具 备 条件 的工 程 中推 广后 压 浆施 工 工 艺 有 着 重要 的 2 5 R=5O R . 2 m, . m、 . m、 一7 6 5 分别均匀 布置 , 共计 4 , 际钻 意 义 和广 阔 的前 景 。 3根 实 孔深度 2 .5 7 9 m。 1 2 #、 筒仓 和 3 筒仓 的 8 0和 1O 0 O O各试桩 3 , 『O 参 考 文 献 : 根 (8O 2 灌注桩试桩长 1. m, 1 0 8 5 0 0灌注桩试桩长 3. m。 35 [] 陈飞 , 1 段新胜. 钻孔 潲} 舴桩 侧桩 端后压 浆技 术 武汉瑞通 广场 的
1 项 目概况及工程地质概 况
根据施工项 目的工程地质特点 、 试成孔情况 、 基桩 没计要求 、
施工技术可行性 以及对经 济效 益指 标 的综 合 分析 , 工项 目部 施
对 GP —l 型钻机 、 S 1 S 5 GP - 0型钻 机 、 温州 本地 ( 安 ) 吲 一 瑞 产 2 2型简易冲击钻机 、 河北 产“ 卡斯 ” 乌 冲击 钻机 共 4 部 探 矿 工 程
临海地区嵌岩钻孔灌注桩施工

磨 损 、脱落 现象十 分 明显 ,每钻 进 约5 0 0 mm即需更换 或加
固合 金 刀头 。泥 浆循环 停 止时 间超 过O . 5 h 即 会导 致沉 渣 回 落掩埋 钻头 ,极易 发生 卡钻 事故 ( 图1) 。 该 钻 头进 尺速 度 不稳 定 ,总体 趋 势 为更换 新合 金 刀头 后 ,平均 进尺 速 度 为3 O mm/ h:进 尺速 度 随进 尺 深度 增加
( C)由于 岩层 埋 深较 深 , 目前 尚无 权威 的指 标 可 用
以指 导 判定 钻头 是否进 入 中风化岩层 。
下2 层 。建成 后将 是舟 山市第 一高楼 。
设计 采 用钻 孔灌 注 桩 ,桩 身混凝 土采 用 水下 c 4 O 混 凝 土 ,桩径 1 . O m,钻 孔深度 约8 O m,有效桩长 7 O~7 5 m。设 计 要 求桩端 入 中风化 岩层 1 . 5 m的嵌 岩桩 单桩 竖 向抗 压 承载
和 涌7 f < 。
4 . 3 . 1 三 翼合 金 钻 头钻 进
钻 进过 程 中 ,桩机 周期 性抖 动剧 烈 ,抖 动频 率 随钻 速
提 高 而 变大 ;钻 头扭 曲变形严 重 ,边 缘 及钻 尖 的合 金 刀头
3 施 工 难 点
( a) 本工程 嵌岩 桩持 力层 为中风 化凝灰 岩 ,其 莫 氏硬
8 7 8 I 建 筑 施 工第 3 5 卷第 1 o 期
4 施 工 工艺
4 . 1 工 艺 流 程 场 地平 整一 桩位 放样 一 护筒 埋设一 桩 机就 位一 非 中风
化 岩层 钻 进 ( 普通 三 翼合 金钻 头 ) 一 更换 钻 头一 中风 化 岩
力特征 值 为8 5 0 0 k N,桩 端入 中风 化岩层 2 . 5 m的嵌 岩桩 单 桩 竖 向抗 压承 载力特 征值 为9 5 0 0 k N 。本工 程嵌 岩桩选 中风 化凝 灰 岩为持 力层 。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
S t u d y o n C o n s t r u c t i o n T e c h n o l o g y f o r
R o c k - S o c k e t e d B o r e d P i l e
章 磊
同济 大 学 上 海 2 0 0 0 9 0
摘要 :针对慈溪财富中, bT程 中嵌岩钻孔灌注桩 的施工特点及地质 条件 ,因地 制宜地 选择最优 的钻头和机械设备进行 施工 ,通过对岩样判别 ,得 出了一套行 之有效 的入岩 判定标准 。在 二次清孔的关键 步骤时采用气举反循环清孔工艺 , 缩短了二次清孑 L 时间且完全满足设计要求 ,取得 了良好 的效益 ,可为类似工程提供参考。 关键词 :基坑施工 嵌岩钻孔灌注桩 岩样判定 气举反循环 中图分 类号 :T U 7 5 3 . 3 文献标识码 :B 文章编号 :1 0 0 4 — 1 0 0 1 ( 2 0 1 3 ) 0 2 — 0 1 O 0 — 0 3
档 商住 综合体 。 工程 基 坑 呈不 规 则L 字 形布 置 ,开挖 深 度 约 1 4 m,采
3 施工 的重点和难点
3 . 1 岩面起伏 较大
根据 详 勘 报告 , ⑨3 层 中风 化火 山沉积 岩全 场 均 有 分 布 ,层位 起 伏 较 大 ,层 面 标 高 从一 6 2 m到 一 7 2 m有 1 0 m之
风化 火山沉积 岩 。
基 坑 面 积约 1 8 0 0 0 m ,主要 由5 幢3 0 层 高 层住 宅 组成 ,底 部通过5 层商 用裙 房 连成 整体 ,3 层 地 下 室用于 地 下车 库和 设 备机 房 。建成 后 的财 富 中 心将是 一 座集 购 物 、休 闲、 娱 乐 、餐 饮 、居住 、 商务 办 公等 多项 功 能于 一 身的 中心 区 高
土保护层厚度 为5 0 mm,充盈系数不得小于1 . 1 5 ,有效桩长约 5 5 ~ 6 3 m,顶部4 5 m范 围使 用主筋2 0 0 2 5 mm ( H R B 3 3 5),
差。另一方面 , ⑨3 层岩性变化较大,由岩质较硬的角砾凝 灰岩和岩质软的凝灰质粉砂岩共生整合而成 ,并 同时伴有
பைடு நூலகம்
2 水 文地 质 概 况
场地 地 处第 四纪 滨海 淤积 平 原 ,基坑 开 挖深 度范 围 内
所涉及土层主要为①、①1 、② 1 、②2 、②3 层土 ,基底设 置于②3 层泥质粉质黏土中。开挖深度范围内地基土性质总
体较差 ,淤泥质粉质黏土强度低 ,易于流变 ,开挖时易产
4
施 工 工艺
1 工 程概 况
慈 溪 财 富 中 心 工程 位 于 浙 江 省 慈 溪 市 ,西 靠 新 城 大
道 ,北 临3 2 9 国道 ,与市 行政 中心 隔路相望 。工程 总 建筑面 积1 9 7 8 5 6 m ,建筑 高度 为9 9 . 7 m,地 下3 层 ,地上 3 0 层,
生蠕变和侧向变形 ,②1 层中的粉土夹层和②2 层粉土通过
局 部 与地 表水 体 的联 系可 能 会产 生较 大 涌水 量 。坑 底 以下
的⑤层土为相对较硬的黏性土,物理力学性质较好 ,宜作
为围护结构桩端嵌 固层使用。⑦ 层土 由⑦1 层中细砂、⑦2 层粉质黏土和⑦3 层黏土组成 ,⑨3 层为上侏罗统大爽组中
制 作所 用 的 钢筋 规格 、数量 及 焊接 制 作 的质 量要 求严 格 按 照 设计 图纸和 有 关规 范 要 求进 行 ,钢 筋笼 制作 偏 差应 严格
用逆 作 法施 工 ,围护体 系为钻 孔灌 注 桩和 三轴 搅 拌桩 止 水
帷幕及高压旋喷桩。本工程桩基 为钻孔灌注桩 ,以⑨3 层
中风化 火 山沉 积岩 作 为持 力层 ,工程桩 共计 1 0 4 5 根 ,其 中 2 8 2 根立 柱桩 由下部 钻孔灌 注桩和 上部 插钢格 构柱 组成 ,该 部 分柱 、桩形成 了逆作 法施 工 中的一柱 一桩 支撑体 系。 钻孔 灌注桩 混设计 混凝土 强度等级 为C 4 0 ,桩 纵筋 混凝
作者简介:章 磊 ( 1 9 8 3 ' ),男,在读硕士,工程师。 通 迅地址 :上海 市梧 州 ̄ i - 2 8 9 号( 2 0 0 O 8 O)。 收 稿 日期 :2 0 1 2 q卜 0 1
1 0 0 l 建 筑 施 工第 3 5 卷第 2 期
桩位 中 心线 的允许 偏差 不大 于2 O mm,并 应保 持垂直 川 。
4 5 m以下 为1 0 0 2 5 mm,螺旋 箍筋 为0 8 mm@ 2 0 0 mm,桩 长 以全 截面进 入持 力层 1 d 深度 为控 制 。
清 孔 结 束后还 有 格构 柱 起 吊、定 位 、调 垂等 工 序 ,二 次清 孔至 灌桩 时 间相 比常规嵌 岩 桩 更长 ,故 对嵌 岩 桩 的桩 底沉 渣提 出了很 高 的要 求。 为此 ,采 用 气举 反循 环 清 孔工 艺来 满足 施工要 求。
节理 裂隙 发育 、 岩体 完整 性 差 的不利 因素 ,给岩 面 的 判定 带来 很 大困难 。
3 . 2 桩底沉渣要求高
本 工程 采 用 逆作 法 施 工 ,2 8 2 根 立柱 桩 形 成逆 作 法 中
的一柱 一 桩支 撑体 系。 由于逆 作 阶段 施 工荷 载 大 、相邻 立 柱 桩 的不 均 匀沉 降要 求 高 ,同 时 ,立柱 桩沉 桩 完成 、 二次
根据 业 主在 场地 周 边高 楼上 布 置 的城 市 坐标 点 ,采 用
4 . 1 测量定位 、护筒埋设
全站仪引测4 个二级控制点 ,计算各个桩位中心点坐标 ,直
接用全 站仪从 二级控 制点 对各个 桩位逐 一测 放。 护 筒埋 设 时 ,采用 “ 中点 校正 尺 ” ,确 保 其 中心 线 与
