(完整)钢管桩施工安全技术交底

(完整)钢管桩施工安全技术交底编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望((完整)钢管桩施工安全技术交底)的内容能够给您的工作和学习带来便利。
同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。
本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为(完整)钢管桩施工安全技术交底的全部内容。
技术交底记录钢管桩施工安全技术交底交底类别安全技术交底技术交底内容及要求:1、钢管桩施工安全技术交底2、严格执行交底主要内容(附后):交底人复核人日期日期接收人副经理日期安质部日期技术交底记录钢管桩施工安全技术交底一、施工概况京沪高铁泰安站出站口和西外环路综合改造工程中基坑围护桩分两种:站房内柱基础位置设超前钢管桩,桩基之间设人工挖孔桩。
钢管桩合计138根,桩径219mm,单排钢管桩桩长为 5.23—8.4m,双排钢管桩桩长为9.01m。
桩间距500mm,排距300mm。
钢管桩施工前需先破除既有结构侧墙。
二、施工准备1、现场准备钢管桩施工前,需提前对既有机构进行拆除。
分层破除既有通道敞口段侧墙,同时对承台侧土体进行放坡,达到设计位置.2、机械及材料准备:潜孔钻1台,灰浆搅拌机1台,注浆泵1台,注浆管,橡胶水管,电缆,P.Ο42。
5水泥,Ф219mm*16mm无缝钢管。
三、施工工艺流程既有设施拆除———注浆钢管制作-—-测量定位-—-钻孔机就位并钻孔——-清孔--—下放钢管---注浆机安装-—-拌制水泥浆---高压注浆四、施工方法1、既有设施拆除;根据设计要求定出桩位,在确定地下无障碍物时安装钻机进行成孔作业。
后弃土集中存放,土方开挖时同步外运至施工区域外。
2、注浆钢管制作:根据设计图纸要求进行下料。
3、测量定位:根据设计进行测量定位,根据设计的孔洞直径、间距、排距使用筷子或焊条打入地下进行定位。
钢管结构施工技术交底记录(最新版本)

钢管结构施工技术交底记录(最新版本)本文档旨在记录钢管结构施工技术交底的重要内容和要点。
以下是对施工技术的详细描述:1. 施工前准备- 施工前,主要包括设计方案确认、材料准备、工具设备准备等。
- 需要根据设计方案,对材料进行检查和验收,确保其质量符合要求。
- 准备好必要的工具设备,并进行测试和校准,确保其正常使用。
2. 钢管安装- 钢管安装是施工的关键环节,需要严格按照设计要求进行操作。
- 钢管的安装位置、间距、连接方式等都需要进行仔细测量和确认,确保准确度和稳固性。
- 安装前需要确保钢管表面无损坏、无腐蚀,并进行防腐涂层处理。
- 安装过程中要注意钢管的垂直度和水平度,避免出现偏差。
3. 焊接工艺- 钢管结构的施工中会涉及到焊接工艺。
- 焊接前,需要对焊接材料进行选择和检查,确保其质量符合要求。
- 焊接过程中,要注意操作规范,确保焊缝的质量和强度。
- 焊接完成后,要进行焊缝外观检查和质量评定。
4. 安全施工- 钢管结构施工中,安全始终是最重要的。
- 施工人员要严格遵守安全操作规程,戴好安全帽、防护眼镜等个人防护装备。
- 吊装钢管时,要确保合理、安全的吊装方式,避免发生事故。
- 施工现场要做好防护措施,确保周围人员和设施的安全。
5. 施工记录- 在施工过程中,要做好详细的施工记录。
- 记录包括施工日期、施工人员、施工内容、遇到的问题和解决方法等。
- 施工记录有助于后期的验收和追溯,也是施工质量的重要证据。
以上是钢管结构施工技术交底的重要内容和要点。
希望施工人员能严格按照要求进行操作,确保施工质量和施工安全。
铁塔施工安全技术交底模板

一、工程概况1. 工程名称:__________项目铁塔组立工程2. 工程地点:__________3. 施工单位:__________4. 施工时间:__________至__________二、安全目标1. 遵循“安全第一、预防为主”的方针,确保施工过程中不发生重大安全事故。
2. 确保施工人员生命安全与健康,减少职业伤害。
三、施工安全措施1. 施工人员安全培训1.1 对所有施工人员进行安全教育培训,提高安全意识。
1.2 对新进人员进行岗前培训,确保其熟悉岗位操作规程和安全知识。
2. 施工现场安全措施2.1 施工现场应设置明显的安全警示标志,包括安全通道、危险区域等。
2.2 施工现场应配备必要的安全防护设施,如安全网、防护栏杆、安全带等。
2.3 高空作业人员必须佩戴安全带,并系好保险绳。
2.4 施工现场应设置安全监护人,负责现场安全管理工作。
3. 铁塔组立安全措施3.1 组立前,应确保铁塔基础施工质量合格,接地系统完整。
3.2 组立过程中,应严格遵守操作规程,防止铁塔倾倒、抱杆掉落等事故发生。
3.3 组立铁塔时,应及时拧紧塔腿地脚螺栓,确保铁塔稳定。
3.4 组装方案和现场布置应符合施工技术措施的规定,工器具不得超载使用。
4. 防雷措施4.1 铁塔组立前,应保证其接地系统已经完成,避免组立过程中遭雷击。
4.2 雷雨天气,禁止进行铁塔组立、拆除等高空作业。
四、安全责任制1. 施工单位应建立健全安全管理制度,明确各级人员的安全职责。
2. 施工项目经理为施工安全第一责任人,对施工现场安全负全面责任。
3. 施工班组负责人对本班组施工安全负直接责任。
4. 施工人员应严格遵守操作规程,确保自身和他人的安全。
五、应急措施1. 施工现场应配备必要的应急救援设备,如急救箱、消防器材等。
2. 施工人员应熟悉应急救援流程,确保在发生事故时能够迅速有效地进行处置。
六、施工验收1. 施工单位应按照相关标准对施工过程进行自检、互检、专检,确保工程质量。

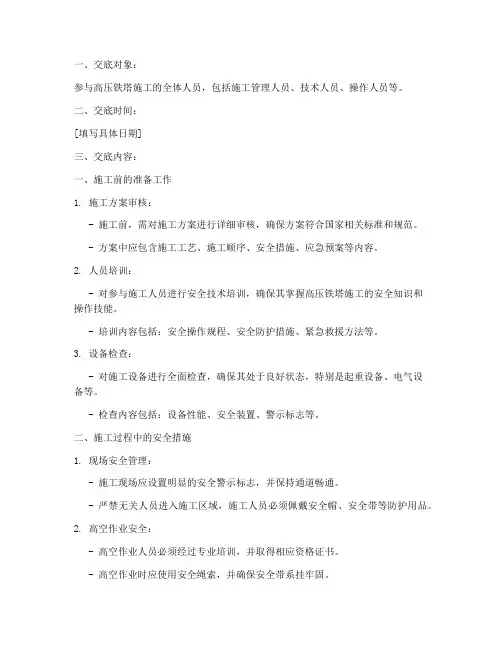

高压铁塔施工安全技术交底模板

一、交底对象:参与高压铁塔施工的全体人员,包括施工管理人员、技术人员、操作人员等。
二、交底时间:[填写具体日期]三、交底内容:一、施工前的准备工作1. 施工方案审核:- 施工前,需对施工方案进行详细审核,确保方案符合国家相关标准和规范。
- 方案中应包含施工工艺、施工顺序、安全措施、应急预案等内容。
2. 人员培训:- 对参与施工人员进行安全技术培训,确保其掌握高压铁塔施工的安全知识和操作技能。
- 培训内容包括:安全操作规程、安全防护措施、紧急救援方法等。
3. 设备检查:- 对施工设备进行全面检查,确保其处于良好状态,特别是起重设备、电气设备等。
- 检查内容包括:设备性能、安全装置、警示标志等。
二、施工过程中的安全措施1. 现场安全管理:- 施工现场应设置明显的安全警示标志,并保持通道畅通。
- 严禁无关人员进入施工区域,施工人员必须佩戴安全帽、安全带等防护用品。
2. 高空作业安全:- 高空作业人员必须经过专业培训,并取得相应资格证书。
- 高空作业时应使用安全绳索,并确保安全带系挂牢固。
- 高空作业平台应牢固可靠,并定期进行检查和维护。
3. 电气安全:- 施工现场应使用符合国家标准的电气设备,并确保设备接地良好。
- 电气设备操作人员必须经过专业培训,并取得相应资格证书。
- 严禁在高压线路附近进行施工,如需施工,应采取隔离措施。
4. 起重作业安全:- 起重作业人员必须经过专业培训,并取得相应资格证书。
- 起重设备应经过定期检查和维护,确保其性能良好。
- 起重作业时应遵守操作规程,确保吊装安全。
三、应急处置1. 事故报告:- 发生事故时,应立即停止施工,并向上级报告。
- 报告内容包括:事故发生时间、地点、原因、人员伤亡情况等。
2. 应急救援:- 施工现场应配备必要的应急救援设备,如急救箱、消防器材等。
- 应急救援人员应经过专业培训,并熟悉应急救援程序。
四、施工结束后的工作1. 清理现场:- 施工结束后,应对施工现场进行清理,确保无安全隐患。
铁塔架设技术交底书

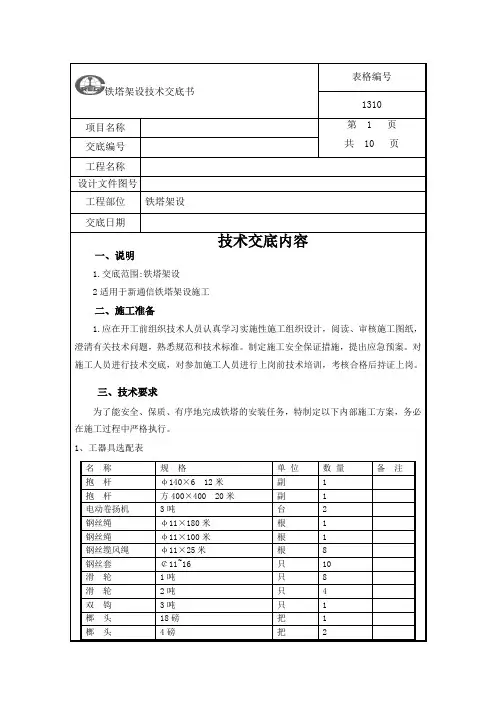

表格编号铁塔架设技术交底书
1310 项目名称第 1 页
共 10 页交底编号
工程名称
设计文件图号
工程部位铁塔架设
交底日期
技术交底内容
一、说明
1.交底范围:铁塔架设
2适用于新通信铁塔架设施工
二、施工准备
1.应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
三、技术要求
为了能安全、保质、有序地完成铁塔的安装任务,特制定以下内部施工方案,务必在施工过程中严格执行。
1、工器具选配表
名称规格单位数量备注抱杆φ140×6 12米副 1
抱杆方400×400 20米副 1
电动卷扬机3吨台 2
钢丝绳φ11×180米根 1
钢丝绳φ11×100米根 1
钢丝缆风绳φ11×25米根8
钢丝套¢11~16 只10
滑轮1吨只8
滑轮2吨只 4
双钩3吨只 1
榔头18磅把 1
榔头4磅把 2
交底记录表。
钢管搭设安全技术交底

钢管安装安全技术交底1.搭设脚手架的操作人员,必须接受特殊培训和体检,持特种作业证方可上岗。
如患有高血压、心脏病、癫痫及其他不适宜高处作业人员,一律不准从事搭拆作业。
2.进入作业区域,必须戴安全帽,带工具袋,悬空危险作业,必须先挂扣安全带,严禁穿拖鞋、赤脚或硬底鞋脚手架作业。
严禁作业中吸烟,严禁酒后作业。
3.安装用新材料和紧固件的规格和质量必须符合相关技术法规和施工方案的要求,并经试验合格后才能使用。
不准使用不合格的材料、扣件,不准钢、竹材料混搭。
4.架子地基应平整夯实(或和基础)。
并找平后,加设垫木、垫板或底座。
脚手架不得直接安装在未经处理的不平和软硬地面上。
不准用红砖作垫块。
5.严格按照脚手架搭设方案中规定的结构尺寸搭设脚手架,控制好立杆的垂直偏差和横杆的水平偏差,并确保节点连接达到要求(绑好,拧紧或插挂好);垂直度<1/1000,绝对值不大于15cm。
6.首层、顶层和施工层必须用脚手板覆盖,铺平铺稳,保证有3个支撑点绑扎牢固,不得有探头板。
架体与建筑之间应逐层进行封闭(用水平网或板)。
7.传递杆件料具,连接高低压电源线和电气设备时,不要触摸压力钩。
8.搭设过程中要及时设置联墙杆、斜撑杆、剪刀撑、插地杆以及必要的卸荷吊索,确保框架斜撑与地面之间的角度不小于45°,不大于60°。
9.立网拉挂平整顺直,网络连接材料应符合要求。
10.脚手架与建筑物之间每高4m,水平每隔7m应设置一道牢固的连接点,刚性墙体连接杆在高层建筑工程外脚手架中的应用,总高度超过100m时,应增设抗拔措施。
最新整理钢管塔技术交底

最新整理钢管塔技术交底20xx年11月25日下午在110KXX变进线(220kV线路部分)工程项目部召开了立塔工程安全技术会议。
参加单位:XXXXXXXXXXXXXXXXXXX。
纪要如下:一、钢管塔组立注意事项:1、抱杆四角浪风对地夹角不应大于45度,托根对地夹角不应大于30度,以确保施工安全。
2、采用抱杆起吊时,其根部应用千斤套和双钩锁根。
3、抱杆根部支立于软土质处时,其根部须垫防沉木。
4、起吊钢丝绳与铁件接触应垫软物,防止锌层破坏。
5、起立抱杆时,在1.2倍抱杆高度范围内不得有人。
6、钢管塔在分段起吊上部带横担段时,在其稍部与根部均需带控制绳进行控制,以使其横担不碰浪风,且帮助其就位。
7、所有吊点绳绑扎均采用单绳兜绳捆绑法,即将千斤套中间兜于主杆上,两头单头都挂于吊钩上(双绳受力)。
8、吊装说明中,重心位置均从该段下法兰向上法兰量起。
9、抱杆座落点使用的抱杆需要安装牢固,上下段对接法兰处的工作平台应安装牢固。
二、质量要求严格执行《110-500kV架空电力线路施工及验收规范》(GBJ20233-20xx)、设计图纸、施工图会审会议纪要等。
1、钢管塔组立后应全面复紧横担及法兰连接等处的螺栓,其扭矩值应符合《规范》要求。
2、钢管塔在组立结束后地脚螺栓的丝扣须打毛,防止被盗。
3、吊装前必须检查法兰面是否平整,清除毛刺,以保证对接后接触面良好。
4、吊立后的塔身,整体偏斜度应满足《规范》要求,做好施工记录。
5、螺栓应与构件垂直,螺头平面与构件间不得有空隙。
螺栓紧固以后,露出的丝扣长度为:单螺母不应少于两个螺距;双螺母允许与螺杆平齐。
对加装扣紧螺母等螺栓单帽螺栓出牙不应少于三个螺距。
加垫片处每端不超过两个垫片。
6、滑牙和棱角的螺栓应予跟换。
三、安全健康和环境管理要求为了确保铁塔组立的安全施工,贯彻执行“安全第一、预防为主”的安全生产方针。
铁塔组立时需注意以下安全事项:1、认证学习并严格执行《电力建设安全工作规程》(DL5009.2-20xx)、《电业安全工作规程》(DL409-91)、《电力建设安全健康与环境管理工作规定》以及国家和上级部门对安全生产方面的规定。
钢管塔组立安全技术交底模板

一、交底目的为确保钢管塔组立过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特进行本次安全技术交底。
二、交底对象全体参与钢管塔组立施工的施工人员、管理人员及监理人员。
三、交底内容1. 现场安全要求- 所有人员进入施工现场必须佩戴安全帽,系好安全带,锁好带扣。
- 严禁酒后上岗、吸烟、穿拖鞋或光背作业。
- 禁止私自拆改防护设备,施工现场禁止追逐打闹。
- 禁止操作与自己无关的机械设备。
- 作业时要确保作业点上方无危险,做好防护措施,有专人监护,严禁上下交叉作业。
- 施工人员必须进行安全教育培训,经安全知识考试合格后方可上岗。
2. 吊装前准备工作- 检查吊点是否焊牢,钢丝绳断丝率是否在控制范围内。
- 观察四周是否有阻碍物,确保吊运方便。
- 吊运前底部要通垫长木方子,分类码放。
3. 吊装过程- 吊运时要有挂钩工按标准绑牢,再由信号工指挥吊运。
- 卸料平台钢管码放,首先阅读平台管理制度和限量说明再进行码放,严禁超载。
- 严禁违章作业或将钢管码放在护栏上或超量码放。
- 严禁将钢管和其他物品混合吊运。
4. 吊装后检查- 吊装完成后,检查钢管塔是否牢固,是否存在变形、裂纹等问题。
- 确认无误后,方可进行下一步施工。
5. 现场安全管理- 楼梯内闲杂人员不得进入,并设危险警戒区。
- 吊装时任何人不得进入预留孔内作业,特殊情况下要征得管理人员同意方可进入且须挂好安全带。
- 钢管下降时要派人随着钢管一起往下走并拿对讲机与塔吊司机保持联系。
四、交底要求1. 施工人员要认真听取交底内容,并做好记录。
2. 施工人员要严格按照安全技术交底执行,不得擅自更改。
3. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
五、附则1. 本安全技术交底自发布之日起生效。
2. 如有未尽事宜,由施工单位根据实际情况另行制定补充措施。
六、交底人(签名):__________七、接交人(签名):__________八、日期:____年__月__日。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
最新整理钢管塔技术交底
20xx年11月25日下午在110KXX变进线(220kV线路部分)工程项目部召开了立塔工程安全技术会议。
参加单位:XXXXXXXXXXXXXXXXXXX。
纪要如下:
一、钢管塔组立注意事项:
1、抱杆四角浪风对地夹角不应大于45度,托根对地夹角不应大于30度,以确保施工安全。
2、采用抱杆起吊时,其根部应用千斤套和双钩锁根。
3、抱杆根部支立于软土质处时,其根部须垫防沉木。
4、起吊钢丝绳与铁件接触应垫软物,防止锌层破坏。
5、起立抱杆时,在1.2倍抱杆高度范围内不得有人。
6、钢管塔在分段起吊上部带横担段时,在其稍部与根部均需带控制绳进行控制,以使其横担不碰浪风,且帮助其就位。
7、所有吊点绳绑扎均采用单绳兜绳捆绑法,即将千斤套中间兜于主杆上,两头单头都挂于吊钩上(双绳受力)。
8、吊装说明中,重心位置均从该段下法兰向上法兰量起。
9、抱杆座落点使用的抱杆需要安装牢固,上下段对接法兰处的工作平台应安装牢固。
二、质量要求
严格执行《110-500kV架空电力线路施工及验收规范》(GBJ20233-
20xx)、设计图纸、施工图会审会议纪要等。
1、钢管塔组立后应全面复紧横担及法兰连接等处的螺栓,其扭矩值应符合《规范》要求。
2、钢管塔在组立结束后地脚螺栓的丝扣须打毛,防止被盗。
3、吊装前必须检查法兰面是否平整,清除毛刺,以保证对接后接触面良好。
4、吊立后的塔身,整体偏斜度应满足《规范》要求,做好施工记录。
5、螺栓应与构件垂直,螺头平面与构件间不得有空隙。
螺栓紧固以后,露出的丝扣长度为:单螺母不应少于两个螺距;双螺母允许与螺杆平齐。
对加装扣紧螺母等螺栓单帽螺栓出牙不应少于三个螺距。
加垫片处每端不超过两个垫片。
6、滑牙和棱角的螺栓应予跟换。
三、安全健康和环境管理要求
为了确保铁塔组立的安全施工,贯彻执行“安全第一、预防为主”的安全生产方针。
铁塔组立时需注意以下安全事项:
1、认证学习并严格执行《电力建设安全工作规程》(DL5009.2-20xx)、《电业安全工作规程》(DL409-91)、《电力建设安全健康与环境管理工作规定》以及国家和上级部门对安全生产方面的规定。
2、钢管塔运输需确保安全和快捷。
搬运材料时应注意四周是否有人,两人以上搬运时应同肩同起同落;组装人员应戴手套,不得将手指伸入螺孔内找正;传递工器具和材料不得抛扔;组装和起吊在同处进行时,起吊件下方不得有人,如因地形限制应待构件就位后再进行组装。
3、施工人员进入施工现场必须正确佩戴安全帽。
登高作业人员必须正确使用安全带及安全绳,安全带应挂在法兰加劲板凳孔上。
高处作业所用的连接螺栓,工具等应放在工具袋内,上下传递物品应使用吊绳,严禁高空抛物。
非施工人员不得进入施工现场。
4、施工现场除必要的工作人员外,其他人员应离开塔高1.2倍的范围以外,任何人不得在受力钢丝绳内测逗留。
5、工器具应符合技术检验标准要求,并附有许用荷载标志;使用前必须进行外观检查,不合格者不得使用,并不得以小代大。
6、现场施工需设护栏与警告警示牌,做到文明施工。
7、遇到浓雾、六级以上大风、雨雪时应停止施工;钢管塔最下面一段立好后应随即安装好接地。
8、吊车吊臂、千斤绳、吊物及所有移动金属构件与架空送电线路的距离应大于下表规定,并设专人监护,若不满足距离要求,应预先联系停电,并按照公司颁发的《线路施工停电作业管理办法》执行。
4.0
3.5
2.0
工器具、吊件
220
110
35
10及以下
电压等级(kV)
5.0
4.0
2.5
2.0
1.7
人员活动范围
9、作业前,吊车应放好支腿,支腿下用道木、小钢板铺垫。
调平车身,不得在支腿未完全伸出的情况下进行作业。
10、吊车指挥必须经安全技术培训并取得合格证。
指挥人员必须与吊车操作人员统一指挥信号,指挥人员发出信号必须清晰、准确。
11、施工中注意对道路、桥梁的保护。
施工前对施工现场进出道路、桥梁情况进行现场踏勘,确定施工运输路线、选择和使用运输工具、限制和分配运载重量、道路桥梁的保护措施等,尽量减少施工对道路、桥梁的损坏。
12、在组立施工过程中,地钻和临时拉线位置要尽量做到不占和少占农田。
施工结束保证现场工完、料净、场地清。
13、施工驻地内生活设施布置合理,遵循当地的环境卫生规定,制定环境卫生公约,并要求职工自觉遵守,保持驻地环境卫生。
妥善处理生活垃圾,不影响周围环境。
14、施工及运输车辆服从施工现场负责人的指挥,车辆临时停放时不影响施工现场人员的操作和其它车辆安全的行驶。
参加会议人员XXXXXXXXXXXXXXXX
110KVXXXXX线(220KV线路部分)工程
项目监理部
20xx年11月25日。
