公路施工组织及概预算习题及答案

第一章施工组织概论1、公路建设的内容和特点是什么? 其资金来源有哪些?答:公路建设的内容:公路的小修、保养;公路工程的大中修与技术改造;公路工程基本建设。
公路建筑产品的特点:产品的固定性、产品的多样性、产品形体的庞大性、产品部分结构的易损性。
公路施工的技术经济特点:施工流动性大,施工协作性高,施工周期长,受外界干扰及自然因素影响大。
资金来源是:凡属于固定资产的维修、固定资产的更新和技术改造资金由交通经费即养路费开支;而扩大再生产中的新建公路和新建大中桥等基本建设投资开支。
12、施工组织设计的定义,目的,任务是什么?答:施工组织设计:从工程的全局出发,按照客观的施工规律和当时当地的具体条件,统筹考虑施工活动中的人力、资金、材料、机械和施工方法这五个主要因素后,对整个工程的施工进度和资源消耗等做出的科学而合理的安排。
施工组织研究的目的是:从人力、资金、材料、机械和施工方法这五个主要因素进行科学而合理的安排,使之在一定的时间和空间内,得以实现有组织、有计划、均衡地施工,使整个工程在施工中取得时间上消耗少、工期短;质量上精度高、功能好;经济上资金省、成本低。
任务:确定开工前必须完成的各项准备工作;计算工程量、合理部署施工力量、确定劳动力、机械、材料等的需要量和供应方案;确定施工方案,选择施工机具;安排施工顺序,编制施工进度计划;确定工地上的设备停放场、料场、仓库、办公室、预制场地等的平面布置;制定确保工程质量及安全生产的有效技术措施。
第二章施工过程组织原理15、施工过程组织的原则是什么?保持施工过程连续性的意义是什么?答:施工组织的原则是:施工过程的连续性,施工过程的协调性、施工过程的均衡性、施工过程的经济性。
保持施工过程连续性的意义是:可以缩短建设周期,减少在制品数量,节省流动资金,可以避免产品在停放等待时引起的损失,对提高劳动生产率,具有很大的经济意义。
16、施工过程空间组织和时间组织解决问题是什么?答:施工过程时间组织解决的问题是:解决项目的施工作业方式,以及施工作业单位(工序)的排序和衔接问题。
公路施工组织与概预算(新)

一、多选(共计25分,每题2.5分,每题答案完全一样得满分,少选、多选、错选均不得分。
)1、概(预)算总金额由()组成。
A. 土地使用及拆迁补偿费B. 建筑安装工程费C. 建设期贷款利息D. 工程建设其他费用E. 预备费错误:【A;B;C;D;E】2、保持施工过程连续性的目的是()。
A. 避免施工队产生窝工现象B. 缩短建设工期C. 减少施工成本D. 避免发生时松时紧的现象错误:【A;B;C】3、我国现行公路工程造价的构成包括()。
A. 建筑安装工程费B. 土地使用及拆迁补偿费C. 工程建设其他费用D. 预备费E. 流动资金错误:【A;B;C;D】4、公路建设项目造价文件有()。
A. 估算B. 概算C. 预算D. 报价E. 拆迁费错误:【A;B;C;D】5、施工组织设计文件按深度、内容分为()。
A. 施工方案B. 施工组织计划C. 施工组织设计D. 修正施工方案E. 施工组织大纲错误:【A;B;C;D】6、单代号网络图的三要素分别是()。
A. 箭线B. 节点D. 代号E. 线路错误:【A;B;E】7、下列说法正确的是()。
A. 网络计划的起点节点只有外向箭杆,而无内向箭杆B. 网络计划的中间节点只有外向箭杆C. 网络计划的中间节点既无外向箭杆,也无内向箭杆D. 网络计划的中间节点既有外向箭杆,也有内向箭杆E. 网络计划的终点节点只有内向箭杆错误:【A;D;E】8、根据基本建设项目的性质和设计内容不同,工程设计一般可分为()。
A. 一阶段B. 二阶段C. 三阶段D. 四阶段E. 五阶段错误:【A;B;C】9、流水作业参数有()。
A. 空间参数B. 工艺参数C. 时间参数D. 分段参数错误:【A;B;C】10、网络计划按有无时间坐标分成()。
A. 时标网络图B. 非时标网络图C. 单代号网路图D. 双代号网络图E. 搭接网络图错误:【A;B】二、判断(共计25分,每题2.5分)11、在网络图中,有可能出现多条关键线路。
公路施工组织与概预算复习题(答案).doc

《公路施工组织与概预算》复习题一.填空题(每空1分)1.某项目划分4个施工段,毎施工段划分3道工序,流水步距共有个,若流水步距均为2天,则流水展幵期为___ 4 ________ .2._________ __________ 是施工组织设计地最小要素.3.B工作在A工作完成之后开始,B是A地-紧后工作.4.总时差为零地工作是关键工作.5.双代号网络图地三要素是箭线.节点. 线路 .6.工艺参数包括工序数流水强度.7.直接费包括_其他工程费直接工程费、.8.空间参数包括_施工段数工作面___________ .9.材料预算单价包括材料原价. 运杂费场外运输损耗费. 采购保管费以及回收金额.10.基本建设按投资额地构成和工作性质分为:建筑安装工程费.设备工具器具购置费以及其他基本建设等三部分.11.初步设计阶段编制地造价文件是m_,编制地技术经济文件是_施工方案_ .12.行车干扰费地计算基数是_人丁.费和机械费之和_ .13.台班单价由_不变费用、和可变费甩纟11成.14.施工进度汁划地检查与调整地内荇包括工期和劳动力是否均衡.15.双代号网络计划图中允许有多_条关键线路.16.分项工程是概.预算地最小计量单位.17.A工作在B工作完成之后开始,B是A地紧前工作.18.流水作业可分为有节拍流水________________ . 无节拍流水_____________ .19.单代号网络图地三要素是节点.箭线代号20.流水作业地参数包括时间参数空间参数__________ .工艺参数.21.双代号网络图中表示工作地是_箭线__________ .22.劳动定额地两种表现形式分别是_时间定额和_产量定额_ ,这两种表现形式之间地关系是互为倒数_______________ .23.施工图设计阶段编制地造价文件是_施工图预算_ .编制地施工组织设计文件是_ _施工组织计划.24.规费地计算基数是人工费 ___________________ .25.网络汁划技术按表示方法分为_单代号网络图___________ 和双代号网络图 _ .26.双代号网络计划图中允许有_1__个开始节点,_1_个结束节点,_____________ 多 _____ 个中间节点.27.公路工程项目地施工过程组织,包括时间组织和空间组织两方面地问题.28.网络汁划地优化内容包括工期优化.费用优化. 资源优化.29.施工时间组织基本作业方法有顺序作业法__ . 流水作业法平行作业法__ .30.单代号网络图中表示工作地是节点二.选择题1.在我国,经过国家或其授权机关颁发地定额是具有(A )地一种指标,不得擠自修改.法令性B.科学性C.系统性D.统一性2.( B )是指生产单位数量合格产品所消耗地劳动量标准.A.材料消耗定额i时间定额C.机械设备定额1).产量定额3.( D )是指劳动者在单位劳动fiA完成合格产品地数g大小.A.材料消耗定额B.时间定额C.机械设备定额产璧定额4.时间定额以工FI为单位,除潜水工程.隧道工程外,每个工日地工作时间按照现行劳动规定为(B ).A. 4小时_B^8小时C. 10小时1). 12小时5.概算定额与预算定额地定额表屮地劳动定额数伉是以(B )地形式表示地.A.定额基价i时间定额C.产量定额D.工程闪容6.《公路工程机械台班费用定额》屮地折旧费.大修理费和经常修理费是属于(C ).A.人工费B.修理费L不变费用D.可变费用7.《公路工程机械台班费用定额》中地人工费.动力燃料费是属于(D ).A.材料费B.修理费C.不变费用1可变费用8.以下(A )是属于《公路工程机械台班费用定额》屮地可变费用.k动力燃料费B.大修理费C.折旧费1).安装拆卸费9.( C )是编制施工预算地基础.A.概算定额B.预算定额_匕施工定额D.公路工程机械台班费用定额10.概预算费用地组成第三部分费用是指( B )A.建筑安装工程费B.工程建设其他费用C.设备及工具.器具及家具购置费D.建设单位管理费11.以下选项属其他工程费地有(C )A.直接工程费B.规费C.临时设施费属D.企业管理费12.公路建设前期准备工作屮赔偿村民水稻费用属于(B )A.建筑安装工程费B. 土地补偿费C.工程建设其他费用D.其他工程费13.某工地采用挖掘机.推土机修建一条5m宽3500m施工便道(无路而),其他工程费及间接费取费标准地工程类别为(A )A.人工土方B.机械土方C.汽车运输D.其他路而14.某同学编制桥梁工程施工阁预算,施工方案采用8t向卸汽车运输人行道板预制构件,计算人行道板预制构件运输其他工程费及间接费取费标准地工程类别应为(C )A.构造物iB.构造物11C.汽车运输D.其他路而15.某同学计算桥梁橡胶板式伸缩缝预算,其他工程费及间接费取费标准地工程类别为(D )A.构造物iB.构造物IIC.构造物illD.钢材及钢结构16.概预算项目第二部分费用是指(C )A.建筑安装工程费B.公路设施及预埋管线工程C.设备及工具.器具及家具购置费D.建设单位管理费17.工地转移费属(B )A.直接工程费B.其他工程费C.规费D.企业管理费18.桥梁工程预算临时轨道铺设费用属(B )八.临时没施费 B.临时工程 C.企业管理费 D.工程建没其他费用19.征地拆迁费用属于(C )A.建筑安装工程费B.设备.工具.器具及家具购置费C.工程建设其他费用D.其他工程费20.人工伐树挖根其他工程费及间接费取费标准地工程类别为(A )A.人工土方B.机械土方C.汽车运输D.人工石方21.推土机伐树挖根其他工程费及间接费取费称准地工程类别为(B )A.人工土方B.机械土方C.汽车运输D.人工石方22.厂拌水泥稳定碎石混合料运输其他工程费及间接费取费标准地工程类别为(C )八.高级路而 B.其他路而 C.汽车运输 D.构造物I23.沥青碎石混合料运输其他工程费及间接费取费标准地工程类别为(C )八.高级路面 B.其他路面 C.汽车运输 D.构造物I24.机械打眼开炸石方其他工程费及间接费取费准地工程类别为(B )A.人工石方B.机械石方C.汽车运输D.构造物I25.厂拌水泥稳定碎石混合料拌和其他工程费及间接费取费标准地工程类别为(D )A.汽车运输B.构造物IC.高级路面D.其他路面26.碾压混凝土路而基层其他工程费及间接费取费标准地工程类别为(D )八.汽车运输 B.构造物I C.高级路而 D.其他路而27.沥青路而封层其他工程费及间接费取费标准地工程类别为(D )A.汽车运输B.构造物IC.高级路面D.其他路面28.石灰桩处理软土路基其他工程费及间接费取费标准地工程类别为(C )A.汽车运输B.高级路面C.其他路面D.构造物I29.灌注桩施工其他工程费及间接费取费称准地工程类别为(B )八.构造物I B.构造物II C.构造物III D.技术复杂大桥30.泥结碎石路而施工便道施工其他工程费及间接费取费标准地工程类别为(C )八.机械土方 B.高级路而 C.其他路而 D.构造物I31.某工地梁板预制采用商品混凝土,其他工程费及间接费取费标准地工程类别应取(C 八.构造物I B.构造物II C.构造物III D.技术复杂大桥32.四氟板式橡胶支座其他工程费及间接费取费称准地工程类别应取(D )八.构造物I B.构造物II C.技术复杂大桥 D.钢材及钢结构32.其他工程费计算基数为(B )八.直接费 B.直接工程费 C.定额基价 D.间接费33.诸暨市雨量区.雨季期为(B )A. 1,2B. 11,6C. 1,7D. 11,7 34.新建公路工程施工图预算不应计取(C )费用.八.直接工程费 B.其他工程费 C.行车干扰费 D.职工取暖补贴35. 工地转移距离在(B ) km 以|Aj 地工程不计取工地转移费. A. 30 B. 50 C.100 D. 15036. 编制办法规定地预算利润率应取(D )A. 3%B. 4%C. 5%D. 7%37. 某项目经批准地概算为5000万元,则其批准地预算可能为(A )A. 4500B. 5100C. 5500D. 600038. 纳税地点在市区地企业,可行性研宂投资估算税金地综合税率按(C )计算. A. 3. 22%B. 3. 35%C. 3.41%D. 10%39. 水泥稳定碎石基层设计厚度38cm 须分层施工,则每1000m2增加(A )工日. A. 3 B. 5C. 10D. 15 40.施工单位工程结算费用属于( A )A.建筑安装工程费B.设备.工具.器具及家具购置费C.工程建设其他费用 41. 预算造价不包括(A.建筑安装工程费 C.工程建没其他费用42. 项目建议书阶段应编制(A )造价文件.A.投资估算B.概算C.施工图预算D.施工预算43. 工程监理费以(D )为计算基数.A.直接工程费B.直接费C.间接费D.建筑安装工程费44. 某二级公路工程监理费费率按《公路工程基本建没项目概算预算编制办法》(JTG B06-2007)规定 应取(B ).A. 2.0%B. 2.5%C. 3.0%D. 3.5% 45.桥梁基础尺寸为10mX 3mX 2m,混凝土工艺损耗率为1. 5%,则浇桥梁基础混凝土定额消耗量为(C ) m3. A. 59. 1 B. 60 C. 60. 9D. 6946. 公路施工机械一般(C )小时为一个台班.A. 6B. 7C. 8D. 947. 《公路公路工程机械台班费用定额》90kw 以内推土机履带式不变费用311.14元.人工2工日.柴油 65. 37kg.人工49. 2元/工円.柴汕7. 0元/kg,则其台班预算单价为(B )元.A. 729. 85B. 867. 13C. 555. 79D. 768. 7348.某老路改建工程机械土方10000m3,雨季施工增加费费率为 3. 0%,建筑安装工程费为150000元,直接 费为120000元,间接费为20000元,直接工程费为90000元,则雨季施工增加费为(D )元.D.生产人员培训费 B )费用.B.工程运营费用 D.生产人员培训费49.某老路改建工程机械土方10000ni3,行车干扰施工增加费费率为3. 0%,建筑安装工程费为150000元,直接费为120000元,间接费为20000元,直接工程费为90000 (其中人工费5000元.机械费75000元)元,则行车干扰施工增加费为(C )元.A. 4500B. 3600C. 2400D. 270050.某造价员编制杭(州)长(兴)高速公路工程某标段施工图预算,直接工程费10000万元,其他工程费2000万元,规费500万元,间接费700万元,则利润应为(B )万元.A. 433B. 854C. 924D. 88951.规费以各类工程地(A )为计算基数.八.人工费之和 B.机械费之和 C.人工费+机械费 D.直接费52.厂拌石灰粉煤灰矿渣混合料定额配合比为5: 15: 80,生石灰定额消耗量为15. 448t;设计配合比为4: 16:80,则调整后石灰消耗定额为(A ) t.A. 12. 358B. 19. 310C. 14. 483D. 16. 47853.施工企业投标报价需考虑投标项目地(A )费用.A.建筑安装工程费B.办公和生活用家具购置费C.勘察设计费D.建设期贷款利息54.对于建没工程,具有先进性地施工作业方式是(C )A.顺序作业B.平行作业C.流水作业D.顺序平行作业55.施工组织往往以(B )为对象.A.操作过程B.工序C.动作与操作D.综合过程56.双代号网络图中地虚工作(B ).A不占用时间,但消耗资源B不占用时间,不消耗资源C既占用时间,又消耗资源D占用时间,不消耗资源57.在网络图中对编号地描述错误地是(D ).A箭头编号大于箭尾编号B应从小到大.从左往右编号C可以间隔编号D必要时可以编号重复二.多选题1.概.预算甲组文件包括:(BDE )A.分项工程概(预)算表B.总概(预)算表C.材料预算单价计算表D.建筑安装工程费计算表E.编制说明2.概(预)算总金额由(BD )组成.A.直接费B.建筑安装工程费C.建设弟位管理费D.工程建设其他费用E.价差预备费3.建筑安装工程费由(CDE )组成.八.人工费 B.直接工程费 C.直接费 D.间接费 E.税金4.直接工程费包括(BD ).A.直接费B.人工费C.材料预算价格D.施工机械使用费 E.其他机械使用费5.其他工程费包括(AD E )A.冬季施工增加费B.职工取暖补贴C.医疗保险费D.行车干扰工程施工增加费E.夜间施工增加费6.临时设施费属八.直接工程费以下(AB A.住房公积金 D.基本费用 以下(ABD 八.财务费用7. 8. BE ) B.其他工程费 )属规费.B.工伤保险费 E.生产人员培训费 )属企业管理费.B.基本费用C.失业保险费C.规费D.企业管理费I建筑安装工程费C.人工费D.主副食运费补贴E.施工辅助费9. 办公及生活用家具购賈费与什么有关(BCEA.工程规模B.新建改建C.公路等级D.家具价格E.工程所在地.10. 可以编制夜间施工增加费地工程类别有(A.机械土方B.其他路面C.构造物ID.构造物nE.钢材及钢结构 11. 基本建设工程可划分为(ABCD )A.建设项0B.单项工程C.单位工程D.分部工程E.其他工程12. 公路建设项目造价文件有(ABCDE )A.投资估算B.初步设计概算C.预算D.结算E.决算13. 工程定额地特点有(ABCE )八.科学性 B.系统性 C.统一性 D.地区性 E.法令性14. 套用工程定额必须查阅(ABCE )A.定额说明B.工作内容C.定额计量单位D.人工消耗数量E.定额小注15. 属公路工程机械台班费川不变费川地有(八.人工费 B.折旧费 C.大修理费 D.安装拆卸费E.经常修理费16. 属公路工程机械台班费用可变费用地有(A.人工费B.燃油费C.经常修理费D.安装拆卸费 R.电费 17. 粗粒式沥青混凝土路面施工图预算一般套用(ACE )定额.A.混合料拌和B.浞合料装车C.混合料运输D.卸料E.摊铺18. 根据基本建设项目地性质和设计内容不同,工程设计-•般可分为(A. 一阶段B.二阶段C.三阶段D.四阶段E.五阶段19. 工程建设定额按其所反映地物质消耗A 容分为(BCD ).DR )BCDEABE )ABC ).A.施工定额B.劳动消耗定额C.机械消耗定额I ).材料消耗定额20.下列各项费用中(ABC )属于公路工程机械台班单价地组成部分.26. 施工进度图地分类包括(ABD )八.横线进度图 B.垂直进度图 C.时标进度图D.网络进度图27. 单代号网络图地三要素分别是(ABD ).八.箭线 B.节点 C.资源D.代号E.线路28. 网络计划按有无时间坐标分类分成(AB ).八.时f 小网络图B.非时标网络图C.单代号网络图D.双代号网络图三. 简答题1. 简述双代号网络计划绘阁规则.答:(1) 一个网络图中不允许单.双代号混用.(2) —个网络图只能有一个始节点,一个终节点. (3) 一对节点间只能有一条箭线 (4) 网络图中不允许出现闭合回路. (5) 网络图中不允许出现双箭线. (6) 节点编号从小到大,不能重复. (7) 两箭线相交时,宜采用断线或暗桥. 2. 简述施工图预算01〜11表地绘制顺序.A.大修理费及经常修理费 C 21 A C22 A C 23 A C 24 A C 25机上人工及燃料动力费B.折旧费D.大型机械进退场费初步设计阶段编制工程造价文件采用地主要计价依据包括(BCD ). 《公路基本建设工程投资佔算编制办法》 B.《公路工程概算定额》《公路基本建设工程概算.预算编制办法》D.《公路工程预算定额》 《公路工程机械台班费用定额》中,下列(BD )属于可变费用. 经常性修理费安装.拆卸及辅助设施费 公路工程中地间接费由下列( 临吋设施费 规费B.机上人工费D.燃料动力费.CD )组成.B.现场管理费 D.企业管理费公路工程中组成材料预算价格地内容有(ABCD ) 供销部门手续费 运杂费B.材料原价D.包装费E.场内损耗下列(ABC )属于建筑安装工程费地内容.A 直接工程费B 利润C 税金D 设备.工具.器具购賈费E 建设期贷款利息答:01表列项一08表套川定额一10表.09表材料单价计算一11表机械单价计算一04表费率选取一完成08表一03表建筑安装工程费计算一05表设备工具器具购罝费一06表工程其他建设费用计算一01表金额汇总一02表数量汇总.3.工程量清单工程量地准确与否对投标报价有何影响.答:清单工程量应尽可能准确,误差将产生两个方面地不利影响:a.F IDIC合同条件第52条中指出,当变更工程涉及工程金额超过合同价格地2%,且变更后地工程量大于或小于原来淸单工程量地25%时,应调整原合同单价.b.工程量计算不准给投标人不平衡报价造成机会,当实际工程量较多地大于清单工程量时,承包人可报较高地单价,施工吋该项0费用增加很多,业主不易控制工程总费用.4.简述工程造价地投资体系以及编制阶段.答:估算一项目建议书阶段和可行性研究阶段初步概算一初步设汁修正概算一技术设计施工图预算一施工图设计投标.报价一招投标阶段施工预算一施工准备阶段工程结算一施工阶段竣工决算一竣工验收阶段5.简述施工组织设计文件地分类以及编制阶段.答:施工方案一初步设计修正地施工方案一技术设计施工组织计划一施工图设计实施性施工组织设计一施工准备阶段6.试指出写列网络图地错误(注意:一个图可能存在多处错误)两个节点之间W能有一条正向箭线.(1)两个节点之间只能绘制正14箭线,不能双向箭线或箭杆.两个节点之间只能有一条正向箭线.四.计算题1.人工挖运20 m普通土100 m3天然密实土所需时间24. 5工FI,计算其产量定额.2.杭州某工地用碎石从瓶窑采购,原价20元/m3,运距35km,运率0. 4元/km吨,装卸费2元/m3,过磅费1 元/m3,装卸1次,计算碎石预算价格.补充:由《编制办法》查得碎石场外运输损耗率为1%,采购及保管费率为2. 5%.3.教材P152页案例2建设期贷款利息.4.教材P108页案例6.5.某路基工程挖方1000m3,其屮普通土400m3,硬土600m3,可全部利用,现填方所需为土方为900m3,试判断是否需要借土方,如需要借土方,借方量是多少?6.杭州市新建公路沥青浞凝土路而,经过预算人工费为114万元,材料费为232万元,机械使用费为312 万元,请计算建筑安装工程费.7.某水泥浞凝土工程,浞凝土工程量为50000m2,实现一班制作业.其中:混凝土人工——339. 2工日/1000m2 混凝土真空吸水机组一一3.48台班/1000m2 水泥混凝土搅拌机一一0. 68台班/1000m2若安排100人,2套混凝土真空吸水机组,2台混凝土搅拌机,计算主导工期.8.根据不列工序之间地逻辑关系绘制网络图,计算节点时间参数和工作时间参数,确定关键线路与工期.9.现有一工程项FI,包桮4个施工任务,每个任务有3道工序,每道工序地工作时间如下表所示,用约贝法则确定项目地最优施工顺序顺序;用直接编阵法计算最短工期;用潘式法则在最优排序地基础上组织工序间地连续施工并绘制横线进度图.施工段。
公路施工组织与概预算习题集有答案

公路施工组织与概预算第一章公路施工组织概论一、单项选择题【每题的备选项中,只有1个最符合题意】1.从再生产的角度来看,实现固定资本扩大再生产主要是通过(D)实现的。
A.公路工程的小修、保养B.公路工程大中修C.公路工程技术改造D.公路工程基本建设2.以下哪项不属于公路建筑产品特点的是(C)。
A.固定性B.庞大性C.批量性D.多样性3.与一般工业生产相比,公路建筑产品最明显的特点是(A)。
A.固定性B.庞大性C.易损性D.多样性4.公路建筑产品的特点决定了公路工程施工的技术经济特点,其中施工的流动性是由于(C)决定的。
A.产品的多样性B.产品的形体庞大性C.产品的固定性D.产品的易损性5.不属于公路基本建设活动的内容的是(D)。
A.建筑安装工程B.设备及工器具购置C.其它基本建设工作D.运营与养护管理6.施工组织总设计是以(A)为编制对象。
A.建设项目B.单位工程C.分部工程D.分项工程7.有独立的设计文件,竣工后可以独立发挥生产能力或效益的工程称之为(A)。
A.建设项目B.分项工程C.单位工程D.分部工程8.以下说法正确的是(A)。
A.在初步设计阶段编制设计概算,采用概算定额B.在施工图设计阶段编制修正概算,采用修正概算定额C.在预可行性阶段编制施工预算,采用施工定额D.施工阶段中编制施工图预算,采用预算定额9.关于公路工程基本建设项目的设计,以下说法正确的是(C)。
A.公路工程项目一般采用三阶段设计的方式B.一阶段设计方式是指初步设计C.二阶段设计是指初步设计和施工图设计D.三阶段设计是指初步设计、工艺设计和施工图设计10.在桥梁基础施工中,通常划分为围堰、挖基础、砌筑基础、回填土方等,这种按不同材料、不同施工方法划分的项目,称为(D)。
A.单项工程B.单位工程C.分部工程D.分项工程二、多项选择题【每题的备选项中,有2个或2个以上符合题意,至少有1个错项。
错选,本题不得分;少选,所选的每个正确选项得0.5分】1.施工组织设计按工程规模和工程进展秩序,可以分为(CDE)。
公路工程施工组织与概预算课后习题答案

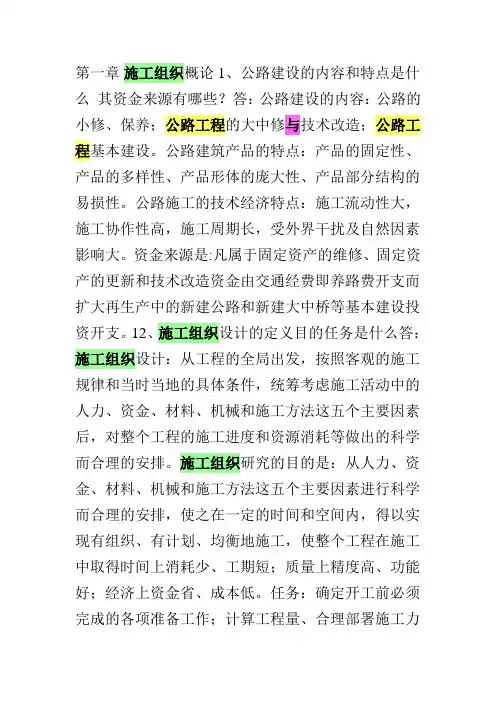

第一章施工组织概论1、公路建设的内容和特点是什么其资金来源有哪些?答:公路建设的内容:公路的小修、保养;公路工程的大中修与技术改造;公路工程基本建设。
公路建筑产品的特点:产品的固定性、产品的多样性、产品形体的庞大性、产品部分结构的易损性。
公路施工的技术经济特点:施工流动性大,施工协作性高,施工周期长,受外界干扰及自然因素影响大。
资金来源是:凡属于固定资产的维修、固定资产的更新和技术改造资金由交通经费即养路费开支而扩大再生产中的新建公路和新建大中桥等基本建设投资开支。
12、施工组织设计的定义目的任务是什么答:施工组织设计:从工程的全局出发,按照客观的施工规律和当时当地的具体条件,统筹考虑施工活动中的人力、资金、材料、机械和施工方法这五个主要因素后,对整个工程的施工进度和资源消耗等做出的科学而合理的安排。
施工组织研究的目的是:从人力、资金、材料、机械和施工方法这五个主要因素进行科学而合理的安排,使之在一定的时间和空间内,得以实现有组织、有计划、均衡地施工,使整个工程在施工中取得时间上消耗少、工期短;质量上精度高、功能好;经济上资金省、成本低。
任务:确定开工前必须完成的各项准备工作;计算工程量、合理部署施工力量、确定劳动力、机械、材料等的需要量和供应方案;确定施工方案,选择施工机具;安排施工顺序,编制施工进度计划;确定工地上的设备停放场、料场、仓库、办公室、预制场地等的平面布置;制定确保工程质量及安全生产的有效技术措施。
第二章施工过程组织原理15、施工过程组织的原则是什么保持施工过程连续性的意义是什么?答:施工组织的原则是:施工过程的连续性,施工过程的协调性、施工过程的均衡性、施工过程的经济性。
保持施工过程连续性的意义是:可以缩短建设周期,减少在制品数量,节省流动资金,可以避免产品在停放等待时引起的损失,对提高劳动生产率,具有很大的经济意义。
16、施工过程空间组织和时间组织解决问题是什么答:施工过程时间组织解决的问题是:解决项目的施工作业方式,以及施工作业单位(工序)的排序和衔接问题。
江西理工_公路施工组织及概预算试题以及答案很全啊.doc

第一章施工组织概论1、公路建设的内容和特点是什么? 其资金来源有哪些?答:公路建设的内容:公路的小修、保养;公路工程的大中修与技术改造;公路工程基本建设。
公路建筑产品的特点:产品的固定性、产品的多样性、产品形体的庞大性、产品部分结构的易损性。
公路施工的技术经济特点:施工流动性大,施工协作性高,施工周期长,受外界干扰及自然因素影响大。
资金来源是:凡属于固定资产的维修、固定资产的更新和技术改造资金由交通经费即养路费开支;而扩大再生产中的新建公路和新建大中桥等基本建设投资开支。
2、公路基本建设通过哪些形式实现固定资产扩大再生产?答:公路基本建设通过新建、改建、扩建和重建四种形式实现固定资产的扩大再生产。
凡属于固定资产的维修、固定资产的更新和技术改造资金,由交通经费即养路费开支。
而扩大再生产中的新建公路和新建独立大桥等由基本建设投资开支。
3、公路基本建设的定义,内容及其组成项目是什么?答:公路基本建设:指公路运输业有关固定资产的建筑、购置、安装活动以及与其相关的如勘察设计、征用土地等工作。
内容:建筑安装工程,设备、工具、器具的购置,其它基本建设工作。
组成项目:基本建设项目,单项工程,单位工程,分部工程,分项工程。
4、公路基本建设程序的定义及内容是什么?答:公路基本建设程序:基本建设项目在整个建设过程中各项工作的先后顺序,称基本建设程序。
坚持基本建设程序的意义:基本建设涉及面广,它受到地质、气候、水文等自然条件和资源供应、技术水平等物质技术条件的严格制约,需要内外各个环节的密切配合,并且要求按照既定需要和有科学根据的总体设计进行建设。
内容:项目建议书,可行性研究,设计文件,列入年度基建计划,施工准备,组织施工,竣工验收、交付使用。
5、公路基本建设项目通常有几种设计,包括哪些设计文件,各适用什么工程?答:公路基本建设项目通常有一阶段设计、两阶段设计、三阶段设计三种设计。
包括一阶段施工图设计,适用于方案明确的简单小型项目,两阶段初步设计和施工图设计,适用于一般工程项目,三阶段初步设计、三阶段技术设计、三阶段施工图设计,适用于技术复杂的大型项目。
公路施工组织及概预算习题及答案[1]
![公路施工组织及概预算习题及答案[1]](https://img.taocdn.com/s3/m/505662cfa76e58fafbb00385.png)
第一章施工组织概论1、公路建设的内容和特点是什么? 其资金来源有哪些?答:公路建设的内容:公路的小修、保养;公路工程的大中修与技术改造;公路工程基本建设。
公路建筑产品的特点:产品的固定性、产品的多样性、产品形体的庞大性、产品部分结构的易损性。
公路施工的技术经济特点:施工流动性大,施工协作性高,施工周期长,受外界干扰及自然因素影响大。
资金来源是:凡属于固定资产的维修、固定资产的更新和技术改造资金由交通经费即养路费开支;而扩大再生产中的新建公路和新建大中桥等基本建设投资开支。
2、公路基本建设通过哪些形式实现固定资产扩大再生产?答:公路基本建设通过新建、改建、扩建和重建四种形式实现固定资产的扩大再生产。
凡属于固定资产的维修、固定资产的更新和技术改造资金,由交通经费即养路费开支。
而扩大再生产中的新建公路和新建独立大桥等由基本建设投资开支。
3、公路基本建设的定义,内容及其组成项目是什么?答:公路基本建设:指公路运输业有关固定资产的建筑、购置、安装活动以及与其相关的如勘察设计、征用土地等工作。
内容:建筑安装工程,设备、工具、器具的购置,其它基本建设工作。
组成项目:基本建设项目,单项工程,单位工程,分部工程,分项工程。
4、公路基本建设程序的定义及内容是什么?答:公路基本建设程序:基本建设项目在整个建设过程中各项工作的先后顺序,称基本建设程序。
坚持基本建设程序的意义:基本建设涉及面广,它受到地质、气候、水文等自然条件和资源供应、技术水平等物质技术条件的严格制约,需要内外各个环节的密切配合,并且要求按照既定需要和有科学根据的总体设计进行建设。
内容:项目建议书,可行性研究,设计文件,列入年度基建计划,施工准备,组织施工,竣工验收、交付使用。
5、公路基本建设项目通常有几种设计,包括哪些设计文件,各适用什么工程?答:公路基本建设项目通常有一阶段设计、两阶段设计、三阶段设计三种设计。
包括一阶段施工图设计,适用于方案明确的简单小型项目,两阶段初步设计和施工图设计,适用于一般工程项目,三阶段初步设计、三阶段技术设计、三阶段施工图设计,适用于技术复杂的大型项目。
公路施工组织与概预算习题集有答案

公路施工组织与概预算第一章公路施工组织概论一、单项选择题【每题的备选项中,只有1个最符合题意】1.从再生产的角度来瞧,实现固定资本扩大再生产主要就是通过(D)实现的。
A.公路工程的小修、保养B.公路工程大中修C.公路工程技术改造D.公路工程基本建设2.以下哪项不属于公路建筑产品特点的就是(C)。
A.固定性B.庞大性C.批量性D.多样性3.与一般工业生产相比,公路建筑产品最明显的特点就是(A)。
A.固定性B.庞大性C.易损性D.多样性4.公路建筑产品的特点决定了公路工程施工的技术经济特点,其中施工的流动性就是由于(C)决定的。
A.产品的多样性B.产品的形体庞大性C.产品的固定性D.产品的易损性5.不属于公路基本建设活动的内容的就是(D)。
A.建筑安装工程B.设备及工器具购置C.其它基本建设工作D.运营与养护管理6.施工组织总设计就是以(A)为编制对象。
A.建设项目B.单位工程C.分部工程D.分项工程7.有独立的设计文件,竣工后可以独立发挥生产能力或效益的工程称之为(A)。
A.建设项目B.分项工程C.单位工程D.分部工程8.以下说法正确的就是(A)。
A.在初步设计阶段编制设计概算,采用概算定额B.在施工图设计阶段编制修正概算,采用修正概算定额C.在预可行性阶段编制施工预算,采用施工定额D.施工阶段中编制施工图预算,采用预算定额9.关于公路工程基本建设项目的设计,以下说法正确的就是(C)。
A.公路工程项目一般采用三阶段设计的方式B.一阶段设计方式就是指初步设计C.二阶段设计就是指初步设计与施工图设计D.三阶段设计就是指初步设计、工艺设计与施工图设计10.在桥梁基础施工中,通常划分为围堰、挖基础、砌筑基础、回填土方等,这种按不同材料、不同施工方法划分的项目,称为(D)。
A.单项工程B.单位工程C.分部工程D.分项工程二、多项选择题【每题的备选项中,有2个或2个以上符合题意,至少有1个错项。
错选,本题不得分;少选,所选的每个正确选项得0、5分】1.施工组织设计按工程规模与工程进展秩序,可以分为(CDE)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章施工组织概论1、公路建设的内容和特点是什么?其资金来源有哪些?答:公路建设的内容:公路的小修、保养;公路工程的大中修与技术改造;公路工程基本建设。
公路建筑产品的特点:产品的固定性、产品的多样性、产品形体的庞大性、产品部分结构的易损性。
公路施工的技术经济特点:施工流动性大,施工协作性高,施工周期长,受外界干扰及自然因素影响大。
资金来源是:凡属于固定资产的维修、固定资产的更新和技术改造资金由交通经费即养路费开支;而扩大再生产中的新建公路和新建大中桥等基本建设投资开支。
2、公路基本建设通过哪些形式实现固定资产扩大再生产?答:公路基本建设通过新建、改建、扩建和重建四种形式实现固定资产的扩大再生产。
凡属于固定资产的维修、固定资产的更新和技木改造资金,由交通经费即养路费开支。
而扩大再生产中的新建公路和新建独立大桥等由基本建设投资开支。
3、公路基本建设的定义,内容及其组成项目是什么?答:公路基本建设:指公路运输业有关固定资产的建筑、购置、安装活动以及与其相关的如勘察设计、征用土地等工作。
内容:建筑安装工程,设备、工具、器具的购置,其它基本建设工作。
组成项目:基本建设项目,单项工程,单位工程,分部工程,分项工程。
4、公路基本建设程序的定义及内容是什么?答:公路基本建设程序:基本建设项目在整个建设过程中各项工作的先后顺序,称基本建设程序。
坚持基本建设程序的意义:基本建设涉及面广,它受到地质、气候、水文等自然条件和资源供应、技术水平等物质技术条件的严格制约,需要内外各个环节的密切配合,并且要求按照既定需要和有科学根据的总体设计进行建设。
内容:项目建议书,可行性研究,设计文件,列入年度基建计划,施工准备,组织施工,竣工验收、交付使用。
5、公路基本建设项目通常有几种设计,包括哪些设计文件,各适用什么工程?答:公路基本建设项目通常有一阶段设计、两阶段设计、三阶段设计三种设计。
包括一阶段施工图设计,适用于方案明确的简单小型项目,两阶段初步设计和施工图设计,适用于一般工程项目,三阶段初步设计、三阶段技术设计、三阶段施工图设计,适用于技术复杂的大型项目。
6、我国基本建设投资来源有哪些?答:国家投资,地方投资,银行贷款,国外资金,其它资金来源。
7、施工企业接受任务的方式及肯定方式是什么?答:施工企业接受任务的方式通常有三种:一是上级主管单位统一接受任务,安排计划下达。
二是经主管部门同意,自行对外接受任务。
三是参加投标,中|标而获得任务°施工单位接受任务后是以签订合同的形式加以肯定的。
8、施工单位接受任务后应进行什么工作,其内容是什么?答:施工单位接受任务后应着手进行施工准备工作。
施工准备工作的内容是:技术准备:熟悉、核对设计文件、图纸及有关资料;补充调查资料;编制实施性施工组织设计、施工预算; 组织先遣人员进场,做好施工准备工作。
施工现场准备:开始测出占地范围和征用土地、拆迁房屋、电讯设备等各种障碍物;平整场地、做好施工放样;修建便桥、便道、搭盖工棚, 大型临时设施的修建;料场布置、供水、供电设备等的安装;各种施工物资资源的调查与准备;建立工地试验室;施工队伍集结、施工机构设置、进场及开工前的政治思想教育和安全教育。
9、什么是施工组织调查,进行阶段,姓质及内容是什么?答:施工单位接受任务后应若手进行施工准备工作。
施工准备工作的内容是:技术准备:熟悉、核对设计文件、图纸及有关资料;补充调查资料;编制实施性施工组织设计、施工预算; 组织先遣人员进场,做好施工准备工作。
施工现场准备:开始测出占地范围和征用土地、拆迁房屋、电讯设备等各种障碍物;平整场地、做好施工放样;修建便桥、便道、搭盖工棚, 大型临时设施的修建;料场布置、供水、供电设备等的安装;各种施工物资资源的调查与准备;建立工地试验室;施工队伍集结、施工机构设置、进场及开工前的政治思想教育和安全教育。
10、施工组织设计资料的收集有哪些内容?答:施工组织设计资料的收集:施工单位和施工.组织方式;气象资料;水文地质资料;技木经济情况;运输情况;供水、供电、通讯情况;生活供应及其它。
11、概预算资料调查的内容有哪些?答:施工组织的方式及工资标准;筑路材料;运输;占地补偿;拆迁补偿;路线交叉调查; 沿线可利用的房屋;供水、供电;其它直接费与间接费;设备、工具、器具及家具购置费; 其它费用与预留费;协议书、合同书等。
12、施工组织设计的定义,目的,任务是什么?答:施工组织设计:从工程的全局出发,按照客观的施工规律和当时当地的具体条件,统筹考虑施工活动中的人力、资金、材料、机械和施工方法这五个主要因素后,对整个工程的施工进度和资源消耗等做出的科学而合理的安排。
施工组织研究的目的是:从人力、资金、材料、机械和施工方法这五个主要因素进行科学而合理的安排,使之在一定的时间和空间内,得以实现有组织、有计划、均衡地施工,使整个工程在施工中取得时间上消耗少、工期短; 质量上精度高、功能好;经济上资金省、成本低。
任务:确定开工前必须完成的各项准备工作;计算工程量、合理部署施工力量、确定劳动力、机械、材料等的需要量和供应方案;确定施工方案,选择施工机具;安排施工顺序,编制施工进度计划;确定工地上的设备停放场、料场、仓库、办公室、预制场地等的平面布置;制定确保工程质量及安全生产的有效技术措施。
第二章施工过程组织原理13、从劳动的性质及其在产品中的作用可将施工过程划分为哪些类型?答:从劳动的性质及其在产品中的作用出发可将施工过程划分为:施工准备过程、基木施工过程、辅助施工过程、施工服务过程。
14、从施工组织出发,施工过程可划分为什么?答:从施工组织的需要出发,公路施工过程可划分为:动作与操作、工序、操作过程、综合过程。
动作:工人在劳动时一次完成的最基本的活动。
如:整形、碾压。
操作:若干个相互关联的动作组成操作。
如:铺料、碾压。
工序:指劳动组织上不可分,施工技术相同的施工过程。
它由若干个操作组成。
施工组织往往以工序为对象。
垫层、基层、面层。
操作过程:是由几个在技术上相互关联的工序所组成,可以相对独立完成的一种细部工程。
综合过程:是若干个在产品结构上密切联系,能获得一种产品的施工过程的总和。
如: 路线工程。
15、施工过程组织的原则是什么?保持施工过程连续性的意义是什么?答:施工组织的原则是:施工过程的连续性,施工过程的协调性、施工过程的均衡性、施工过程的经济性。
保持施工过程连续性的意义是:可以缩短建设周期,减少在制品数量,节省流动资金,可以避免产品在停放等待时引起的损失,对提高劳动生产率,具有很大的经济意义。
16、施工过程空间组织和时间组织解决问题是什么?答:施工过程时间组织解决的问题是:解决项目的施工作业方式,以及施工作业单位(工序)的排序和衔接问题。
施工过程空间组织解决的问题是:解决作业单位的设置问题和各种生产、生活、运输、行政等设施的空间分布问题,亦即施工平面设计。
17、工程项目施工作业方式及特点是怎样的?答:作业方式:顺序作业法、平行作业法、流水作业法。
特点:顺序作业法:总工期长,劳动力需要量较少,周期起伏不定。
材料供应作业班组的作业是间歇的,在工种和技工的使用上形成极大的不合理。
平行作业法:总工期短,劳动力需要量增加,设备、机具供应不易实现,出现人力高峰,易形成窝工,增加生活福利设施的支出,材料供应集中而间歇。
流水作业法:工期适中,劳动力得到合理的利用,避免了短期内的高峰现象,在整个施工期内显得均衡一致。
当各专业队都进入流水作业后,机具和材料的供应与使用都稳定而均衡。
流水作业法是组织专业队施工,工程质量有保证。
20、流水施工有哪些主要参数,其定义是什么?答:施工过程数:将一个最后的施工过程划分为若干具有独立工艺特点的个别施工过程,其数量为施工过程数,即工序数。
流水强度:每一施工过程在单位时间内完成的工程量,称流水强度。
流水节拍:某施工过程在某个施工段上的持续时间。
流水步距:两个相邻的施工队先后进入第一施工段进行流水施工的时•间间隔。
流水开展期:从第一个专业队开始作业起,至最后一个专业队开始作业止的时•间间隔。
作业俑:安置工人操作和布置机械地段的大小。
施工段:把劳动对象划分为劳动量大致相同的段。
21、确定流水步距及划分施工段的目的是什么?答:确定流水步距的目的:保证作业组在不同的施工段上连续作业,不出现窝工现象。
划分施工段的目的:保证不同工种在不同作业面上同时工作,为流水作业创造条件。
第三章公路工程施工组织设计31、编制施工组织设计的基本原则是什么?答:严格执行基本建设程序和施工程序;科学地安排施工顺序;采用先进的施工技术和设备; 应用科学的计划方法制定最合理的施工方案;落实季节性施工的措施,确保全年连续施工; 确保工程质量和施工安全;节约基建费用,降低工程成本。
32、施工组织设计的关键,文件类型及作用是什么?答:施工组织设计的关键是:依客观条件选择施工方案和施工组织方法。
分属于设计文件和指导施工的两类。
施工方案为编制设计概算服务,修正施工方案为编制修正概算服务,施工组织计划为编制施工图预算服务,实施性施工组织设计指导施工和为编制施工预算服务。
42、资源需要量计划有哪些?答:劳动力需要量计划;主要材料计划;主要施工机具、设备计划;临时过程计划;技术组织措施计划。
43、施工平面图设计的定义及依据是什么?原则是什么?答:施工平面图设计:是施工过程空间组织的具体成果,亦即根据施工过程空间组织的原则, 对施工过程所需的工艺路线、施工设备、原材料堆放、动力供应、场内运输、半成品生产、仓库、料场、生活设施等进行空间特别是平而的科学规划与设计,并以平而图的形式加以表达。
这项工作就是施工平面图设计。
依据:工程平面图;施工进度计划和主要施工方案;各种材料、半成品的供应计划和运输方式;各类临时设施的性质、形式、面积和尺寸;各加工车间、场地规模和设备数量;水源、电源情况。
44、施工总平面图包括的内容是什么?答:施工总平面图的内容:图中应标出原有河流、居民点、交通路线、车站、码头、通讯、运输点等及工地附近、与施工有关的建筑物;施工用地范围和工程主要项目;施工组织成果: 临时便道、便桥、仓库等的位置;施工管理机构;其他与施工有关的内容。
45、工地加工地及临时仓库施工组织的任务是什么?答:工地加工场施工组织的任务是:确定建筑面积和结构形式。
工地临时仓库施工组织的任务是:确定材料储备量和仓库面积,选择仓库位置和进行仓库设计。
46、工地运输组织应解决的问题有哪些?答:工地运输组织应解决的问题是:确定运输最、选择运输方式、计算运输工具需要量等。
47、主要材料供应计划图表与材料计划表有什么区别?答:主要材料供应计划图表与材料计划表的区别是:表中数量除消耗数外还应包括一定的储备量;进一步做出材料供应图。
