定额工程量计算规则
清单定额工程算量计算规则

清单定额工程算量计算规则
定额工程算量计算是指对出现在施工清单中的工程量进行计算的一种方法。
根据不同的施工清单,定额工程量的计算方法也有所不同。
以下就是常用的定额工程量计算规则。
一、块状砌筑以及面状砌筑
1、块状砌筑:块状砌筑是指以长方体、圆柱体或多面体块状砌筑的各种分量,通常指混凝土砌筑,其中拆分计量方法为:
(1)按体积计算:将墙面、地面等分成几个体积等分(如:每层
1m3,每层2m3),根据不同层面的尺寸,确定每层体积。
(2)按重量计算:将墙面、地面等分成所需数量的块状砌筑部分,确定每部分的重量,根据重量计算建设工程量。
(3)按面积计算:将墙面、地面等分成所需数量的面部砌筑,确定每部分面积,根据面积计算建设工程量。
2、面状砌筑:面状砌筑是指以一块材料为面板,以垂直、水平、斜面排列成不同图形的墙面、地面等连续的砌体,其中计量方法为:(1)按单价计算:将墙面、地面等分成几个面状砌筑(如:每块1米、每块0.5米),根据不同层面的尺寸,确定每层的单价。

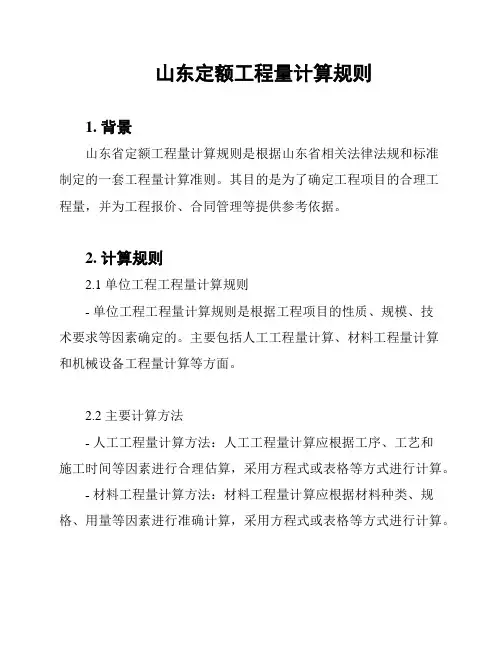

山东定额工程量计算规则

山东定额工程量计算规则
1. 背景
山东省定额工程量计算规则是根据山东省相关法律法规和标准
制定的一套工程量计算准则。
其目的是为了确定工程项目的合理工
程量,并为工程报价、合同管理等提供参考依据。
2. 计算规则
2.1 单位工程工程量计算规则
- 单位工程工程量计算规则是根据工程项目的性质、规模、技
术要求等因素确定的。
主要包括人工工程量计算、材料工程量计算
和机械设备工程量计算等方面。
2.2 主要计算方法
- 人工工程量计算方法:人工工程量计算应根据工序、工艺和
施工时间等因素进行合理估算,采用方程式或表格等方式进行计算。
- 材料工程量计算方法:材料工程量计算应根据材料种类、规格、用量等因素进行准确计算,采用方程式或表格等方式进行计算。
- 机械设备工程量计算方法:机械设备工程量计算应根据设备种类、使用时间、设备效率等因素进行合理估算,采用方程式或表格等方式进行计算。
2.3 检查与审核
- 工程量计算结果应经过专业人员的检查与审核,确保计算准确性和合理性。
3. 使用范围
山东省定额工程量计算规则适用于山东省内的工程项目,包括建筑工程、市政工程、交通工程等各类工程项目。
4. 参考依据
- 山东省相关法律法规和标准
5. 结论
山东省定额工程量计算规则是根据山东省相关法律法规和标准制定的一套工程量计算准则,适用于山东省内的各类工程项目。
通过合理的计算方法和检查与审核流程,可以为工程报价、合同管理等提供参考依据,促进工程项目的顺利进行。

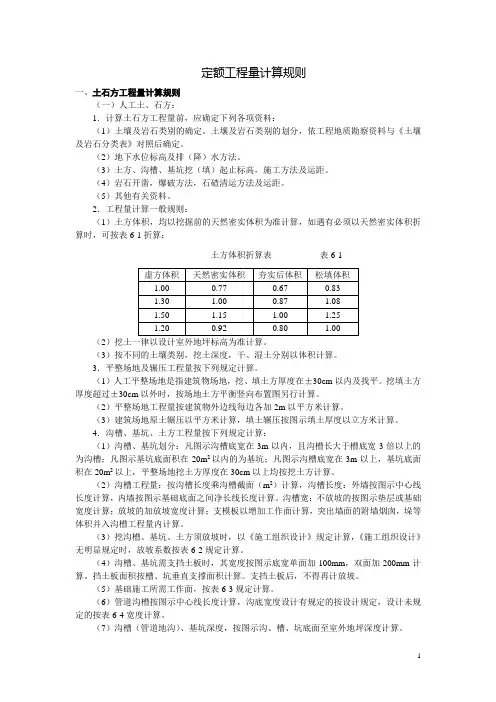

定额工程量计算规则

定额工程量计算规则一、土石方工程量计算规则(一)人工土、石方:1.计算土石方工程量前,应确定下列各项资料:(1)土壤及岩石类别的确定。
土壤及岩石类别的划分,依工程地质勘察资料与《土壤及岩石分类表》对照后确定。
(2)地下水位标高及排(降)水方法。
(3)土方、沟槽、基坑挖(填)起止标高,施工方法及运距。
(4)岩石开凿,爆破方法,石碴清运方法及运距。
(5)其他有关资料。
2.工程量计算一般规则:(1)土方体积,均以挖掘前的天然密实体积为准计算,如遇有必须以天然密实体积折算时,可按表6-1折算:土方体积折算表表6-1(2)挖土一律以设计室外地坪标高为准计算。
(3)按不同的土壤类别,挖土深度,干、湿土分别以体积计算。
3.平整场地及辗压工程量按下列规定计算。
(1)人工平整场地是指建筑物场地,挖、填土方厚度在±30cm以内及找平。
挖填土方厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算。
(2)平整场地工程量按建筑物外边线每边各加2m以平方米计算。
(3)建筑场地原土辗压以平方米计算,填土辗压按图示填土厚度以立方米计算。
4.沟槽、基坑、土方工程量按下列规定计算:(1)沟槽、基坑划分:凡图示沟槽底宽在3m以内,且沟槽长大于槽底宽3倍以上的为沟槽;凡图示基坑底面积在20m2以内的为基坑;凡图示沟槽底宽在3m以上,基坑底面积在20m2以上,平整场地挖土方厚度在30cm以上均按挖土方计算。
(2)沟槽工程量:按沟槽长度乘沟槽截面(m2)计算,沟槽长度:外墙按图示中心线长度计算,内墙按图示基础底面之间净长线长度计算。
沟槽宽:不放坡的按图示垫层或基础宽度计算;放坡的加放坡宽度计算;支模板以增加工作面计算,突出墙面的附墙烟囱,垛等体积并入沟槽工程量内计算。
(3)挖沟槽、基坑、土方须放坡时,以《施工组织设计》规定计算,《施工组织设计》无明显规定时,放坡系数按表6-2规定计算。
(4)沟槽、基坑需支挡土板时,其宽度按图示底宽单面加100mm,双面加200mm计算。
全国统一建筑工程基础定额工程量计算规则

全国统一建筑工程基础定额工程量计算规则1.定额工程量计算的目的和原则2.定额工程量计算的单位定额工程量计算的单位主要有长度单位、面积单位和体积单位。
长度单位包括米、千米、毫米等;面积单位包括平方米、公顷等;体积单位包括立方米、升等。
3.定额工程量计算的内容定额工程量计算的内容包括工程量计算公式、工程数量计算、工程量计算必要的材料性能参数等。
4.定额工程量计算的步骤定额工程量计算的步骤包括确定工程的基本要素和工程性质、编制工程量清单、确定工程量计算公式、计算工程量和编制工程量计算报告等。
5.定额工程量计算的基本要素定额工程量计算的基本要素包括工程的长度、面积和体积等主要尺寸参数,工程的材料消耗比例和材料的性能指标等。
这些基本要素是确定工程量计算公式和计算工程量的基础。
6.定额工程量计算的工程性质定额工程量计算的工程性质包括普通工程、重点工程和特殊工程等,不同的工程性质有不同的计算方法和要求。
7.定额工程量计算的公式定额工程量计算的公式是根据工程的设计参数和工程性质确定的一套计算公式。
公式的编制需要考虑工程的具体情况和特点,以确保计算结果的准确性和可靠性。
8.定额工程量计算的材料性能参数定额工程量计算的材料性能参数包括材料的密度、强度、粘结性能等。
这些参数是计算工程量时必要的参考数据,对于确保工程量计算结果的准确性非常重要。
9.定额工程量计算报告的编制定额工程量计算报告是对工程量计算的结果进行总结和归纳的文档。
报告中需要包括工程的基本信息、计算过程和计算结果等内容,以便于工程监理和验收单位进行审核和评估。
总之,全国统一建筑工程基础定额工程量计算规则是一套科学合理的计算方法和规范,能够为建筑工程的施工提供准确、可靠的工程量计算依据。
在工程施工过程中,合理应用定额工程量计算规则能够提高工程质量,降低工程成本,并确保工程的安全可靠性。
定额工程量计算规则

xx定额工程量计算规则一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式xx:S———平整场地工程量;A———建筑物xx方向外墙外边线xx;B———建筑物宽度方向外墙外边线xx;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周xx。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土xx计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土xx计算。
槽底面积应以槽底的xx乘以槽底的宽,槽底xx和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量xx。
2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土xx。
(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。
式xx:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽xx;L———基槽xx。
.其xx外墙基槽xx以外墙xx心线计算,内墙基槽xx以内墙净xx计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。
式xx:V———基坑体积;A—基坑xx口xx;B———基坑xx口宽度;a———基坑底面xx;b———基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式xx室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(Lxx×墙厚+L内×墙厚)式xx:底———底层建筑面积;Lxx———外墙xx心线xx;L内———内墙净xx线xx。
定额工程量计算规则

定额工程量计算规则定额工程量计算规则是指对建设工程工程量进行计算、核算的规则,它是工程计量的基础,是工程预算、工程计价的依据。
定额工程量计算规则能够确保工程量的准确性,有助于工程投标、工程施工和工程决算,对于保障工程质量和控制工程成本都具有重要意义。
1.定额的编制单位:定额是以计算、核算工程的基本单位为依据进行编制的,一般以立方米、平方米、米为单位。
2.定额工作量计算:定额工程量计算的基础是以工程项目的形式进行划分,对于不同的工程项目,需要根据工程实际情况进行详细测算,并按照相应的计量规则进行工作量的计算。
3.定额工作量的核定:定额工作量计算完成后,需要进行核定,确定工作量的准确性和合理性。
在核定定额工作量时,需要考虑到工程设计、施工方法、材料配比等因素,确保工作量的科学性和可操作性。
4.定额费用计算:定额工程量计算不仅包括工程量本身的计算,还涉及到相应费用的计算。
定额费用计算一般包括人工费、材料费、机械使用费等方面的核算,需要根据定额编制的规定,按照标准单价进行计算。
5.定额工程量计算书编制:定额工程量计算书是定额工程量计算的成果,对于工程项目的承包商或者施工单位具有重要的参考价值。
定额工程量计算书主要包括工作量计算表、费用计算表、技术要求、计算说明等内容。
6.定额工程量计算的变更与调整:在工程项目实施过程中,难免会遇到一些情况需要进行工程量计算的变更和调整。
这时,需要根据实际情况和相关法律法规进行调整,并对定额工程量计算进行相应的变更和调整。
总之,定额工程量计算规则是建设工程中重要的计量和核算工作,它有助于确保工程量的准确性和合理性,提高工程项目的管理水平,为工程预算、工程计价和工程决算提供了重要依据。
通过遵循定额工程量计算规则,能够更加科学地进行工程计量,减少工程量计算的差异性,实现工程项目的精确计量和合理核算,对于监督工程质量和控制工程成本具有重要价值。
定额工程量计算规则

建筑面积单层建筑1、按外墙勒脚以上结构外围水平面积计算2、高度2.2m及以上计算全面积3、高度不足2.2m计算1/2面积利用坡屋顶空间1、净高超过2.1m部位计算全面积2、净高不足1.2m~2.1m部位计算1/2面积3、净高不足1.2m部位不计算面积局部楼层1、层高2.2m及以上计算全面积2、层高不足2.2m计算1/2面积二层及以上楼层——1、有围护结构的按围护结构外围水平面积2、无围护结构的按结构板底水平面积多层建筑1、首层按其外墙勒脚以上结构外围水平面积计算2、二层及以上楼层按外墙结构外围水平面积计算3、层高2.2m及以上计算全面积4、层高不足2.2m计算1/2面积坡屋顶内场馆看台下设计加以利用——1、净高超过2.1m部位计算全面积2、净高1.2m~2.1m的部位计算1/2面积3、净高不足1.2m的部位不计算面积设计不加以利用——1、不计算建筑面积其他高低连跨的建筑物——1、应以高跨结构外边线为界分别计算建筑面积2、其高低跨内部连通时,其变形缝应计算在低跨面积内以幕墙作为围护结构的建筑物——1、应按幕墙外边线计算建筑面积。
外墙外侧有保温隔热层的建筑物——1、应按保温隔热层外边线计算建筑面积设有围护结构不垂直于水平面而超出底板外沿的建筑物——1、应该起底板面的外围水平面积计算2、层高在2.2m及以上者应计算全面积;层高不足2.2m者应计算1/2面积。
坡地的建筑物吊脚架空层、深基础架空层——1、设计加以利用有围护结构,层高2.2m及以上部位计全面积;层高不足2.2m部位1/2面积建筑物吊脚架空层——1、设计加以利用无围护结构,按利用部位水平面积1/2计算深基础架空层——1、设计不利用不计算面积建筑物内的变形缝——1、应按其自然层合并在建筑物面积内计算地下室、半地下室(包括有永久性顶盖的出入口)——1、按其外墙上口外边线所围水平面积计算。
(不包括采光井、外墙防潮层及其保护墙)2、层高在2.2m及以上者应计算全面积;层高不足2.2m者应计算1/2面积楼梯间、水箱间、电梯机房(顶部有围护结构的)——1、层高在2.2m及以上者应计算全面积;层高不足2.2m者应计算1/2面积。
定额项目设置及工程量计算规则

定额项目设置及工程量计算规则在建设工程领域,定额项目设置和工程量计算规则是非常重要的,它们对项目的预算、资源配置和进度计划都起到了关键的作用。
下面将详细介绍定额项目设置及工程量计算规则。
1.分解原则:将工程分解为适宜计算的、施工管理的单位。
分解的单位既要符合施工组织和管理的需要,又要有利于计算审查、支付和查询。
2.一致原则:将同一种类工程项目的定额项目相互协调一致,相互配合。
其大小关系、计算方法、工艺要求、技术规范等应相互衔接,以便合理计算工程量。
3.完整原则:定额项目要全面、完整,既包括直接费用的项目,也包括间接费用的项目。
同时,还应考虑到质量管理、安全管理和环境保护等要求。
4.明确原则:定额项目的名称、编码、计量单位、计算式等应明确清晰,以便计算和查询。
同时,还要确保定额项目与工程实际相符,不出现模糊和歧义的情况。
5.标准化原则:定额项目应符合国家和行业的标准规范,考虑到不同工程的特点和要求,使之具有广泛的适用性。
工程量计算规则是指根据定额项目对构件和工程的材料、人工和机械设备进行细化,计算出工程的数量,并根据不同的项目特点和要求,采用不同的计算方法。
工程量计算的规则包括以下几个方面:1.计量单位的确定:根据工程项目的特点和国家相关标准,确定适当的计量单位。
计量单位应简明、易懂,符合国际通用的计量规则。
2.材料的计算:根据工程项目的要求和定额项目,计算出所需材料的数量。
计算时应考虑到材料的损耗、浪费和尺寸的差异。
3.人工的计算:根据工程项目的要求和施工方法,计算出所需的人工数量。
计算时应考虑到不同工种的工作时间、工作强度和工作效率等因素。
4.机械设备的计算:根据工程项目的要求和施工条件,计算出所需的机械设备数量。
计算时应考虑到设备的使用时间、使用效率和设备的负荷等因素。
5.小计的计算:根据各项工程量的计算结果,进行小计的计算。
小计包括各项材料、人工和机械设备费用的总计,以及各个部分的小计。
总的来说,定额项目设置和工程量计算规则的制定需要考虑到工程项目的特点和要求,以及国家和行业的相关标准。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢筋、混凝土工程量计算规则一、现浇混凝土工程量按以下规则计算。
(一)建筑物现浇混凝土工程量按以下规则计算。
1.建筑物现浇混凝土制作,按照相应建筑物现浇混凝土浇捣子目中的混凝土含量(已包括损耗率)计算。
2.建筑物现浇混凝土浇捣、养护,除另有规定者外,均按实体体积以m3计算,不扣除构件内钢筋、预埋件及墙、板中单孔面积0.3m2以内的孔洞所占体积。
3.混凝土及钢筋混凝土基础与墙(柱)身的划分以设计图纸规定为准。
如图纸未明确表示时,则按照基础的扩大顶面为界;无扩大顶面时,可按照墙(柱)脚分界。
4.设备基础的二次灌浆是指设备基础与设备间空隙及地脚螺栓孔洞浇灌砂浆,按实体体积以m3计算。
5.圈梁通过门窗洞口时,按门窗洞口宽加500mm的长度作过梁计算,其余作圈梁计算。
6.钢筋混凝土矩形柱、T形柱、L型柱与混凝土墙按照以下规则划分:以矩形柱、T 形柱、L型柱长边(h)与短边(b)之比r(r=h/b)为基准进行划分,当r≤4时按柱计算;当r>4时按墙计算。
与墙相连的柱,无论与墙同厚与否,其工程量均并入于其相连的墙,执行墙的相关子目计价。
7.正八边形柱、工字型柱、十字型柱、T形柱按照异形柱计算,L型柱按照矩形柱计算,与墙相连的柱,无论与墙同厚与否,其工程量均并入与其相连的墙,执行墙相应子目计价。
8.基础:(1)有肋带形混凝土基础,其肋部高宽比在4∶1以内的,肋部和底部均按照带形基础计算;高宽比大于4∶1时,其底部按照带形基础计算,肋部按照墙计算。
(2)箱式基础,分别按顶板、墙、底板有关规定计算,墙与顶板、底板的划分以顶板底、底板面为界。
边缘实体体积按照底板计算。
(3)设备基础除块体以外,其他类型设备基础按照基础、柱、梁、板、墙有关规定分别计算。
9.柱:按图示断面面积乘以柱高以m3计算。
柱高按照以下规定计算:(1)有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算。
有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算。
(2)无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。
(3)框架柱的柱高,应自柱基上表面至柱顶之间的高度计算。
(4)构造柱按全高计算,与墙体嵌接部分的体积并入柱身体积内计算。
(5)依附在柱上的牛腿,并入柱身体积内计算。
10.梁:按图示断面面积乘以梁长以m3计算。
伸入砌体内的梁头、梁垫并入梁体积内计算;伸入混凝土墙内的梁部分体积并入墙计算。
梁高为梁底至梁顶面的高度,与板相接的梁其梁高算至板底(梁两侧与不同厚度楼板连接时,应取平均板厚)。
挑檐、天沟与梁连接时,以梁外边线为分界线。
梁长按照以下规定计算:(1)梁与柱连接时,梁长算至柱侧面。
(2)主梁与次梁连接时,次梁长算至主梁侧面。
11.墙:外墙按照图示中心线长度、内墙按照图示净长乘以墙高及墙厚以m3计算,应扣除门窗洞口及单孔面积0.3m2以外孔洞所占的体积,墙垛(附墙柱)、暗柱、暗梁及墙突出部分并入墙体积计算。
12.板:按照图示面积乘以板厚以m3计算。
其中:(1)有梁板,其体积包括与梁相重叠部分。
(2)无梁板,其体积按照板和柱帽体积之和以m3计算。
有梁板,其体积包括与梁相重叠部分。
(3)平板,其体积按照板的体积以m3计算。
(4)天沟、挑檐与板(包括屋面板、楼板)连接时,以外墙外边线为分界线。
(5)雨蓬、阳台板按墙外部分体积以m3计算,包括伸出墙外的牛腿和雨蓬反檐的体积,伸出墙外150mm的以内并入板计算。
(6)各类板伸入砌体内的板头并入板体积内计算;与混凝土柱、墙相接的板部分体积分别并入柱、墙计算。
13.墙:外墙按照图示中心线长度、内墙按照图示净长乘以墙高及墙厚以m3计算,应扣除门窗洞口及单孔面积0.3m2以外孔洞所占的体积,墙垛(附墙柱)、暗柱、暗梁及墙突出部分并入墙体积计算。
14.梁、板、墙工程量均应扣除后浇带体积,后浇带工程量另按图示体积以m3计算。
15.整体楼梯,包括休息平台、平台梁、斜梁及楼梯与楼板连接的梁、踏步板、踏步按体积以m3计算,伸入混凝土墙内部分体积并入墙计算。
16.阳台、雨蓬(包括带反檐的雨蓬)、挑檐(悬挑板)按伸出墙外的实体体积以m3计算。
栏板(包括其伸入砌体内部分)按体积以m3计算。
17.悬挑板包括伸出墙外的牛腿、挑梁,其嵌入墙内的梁按照相应的子目另行计算。
伸出墙外150mm以内的挑板仍按照板计算,伸出墙外500mm以内的挑板按照挑檐计算,伸出墙外500mm以上的挑板按照雨蓬计算,伸出墙外1500mm以上的阳台、雨蓬并入楼板计算。
18.板边反檐:高度超出板面600mm以内的檐板按反檐计算;高度在600mm至1000mm的按栏板计算,高度超出1000mm以上的按墙计算。
19.预制板补现浇板缝时按照平板计算。
20.预制钢筋混凝土框架柱现浇接头(包括梁接头)按图示断面乘以长度以m3计算。
21.单个容量在50m3以内的屋面(房上)水池,按房上水池计算,超过50m3容量的水池,按柱、梁、墙、板分别计算。
22.单件体积在0.05m3内的构件按小型构件计算。
(二)构筑物现浇混凝土工程量按以下规则计算:1.构筑物现浇混凝土制作,按相应构筑物现浇混凝土浇捣子目中的混凝土含量计算。
2.构筑物现浇混凝土浇捣、养护,除另有规定外,均按实体体积以m3计算,不扣除构件内钢筋、预埋件及单孔面积0.3m2以内的孔洞所占体积。
3.现浇混凝土水塔浇捣、养护,按以下规则计算。
(1)钢筋混凝土筒式塔身以筒座上表面或板或满堂基础上表面为分界线;钢筋混凝土柱式塔身以柱脚为分界线;筒身与槽底以槽底连接圈梁底为界,以上为筒身,以下为槽底。
(2)筒式塔身及依附于筒身的过梁、雨蓬、挑檐等并入筒身体积内以m3计算;柱式塔身、柱、梁合并计算。
(3)塔顶及槽底,塔顶包括顶板和圈梁,槽底包括底板挑出的斜壁板和圈梁等合并计算。
(4)钢筋混凝土塔顶板(不分锥形、球形)、槽底板(不分平底、拱底)挑出斜壁,以及与顶板槽底连结的梁,均以实体体积以m3计算。
(5)钢筋混凝土贮水塔箱、外围壁及依附于壁内的柱、梁按照水槽外壁计算,塔箱内壁按照水槽内壁计算,应扣除内外壁中单孔面积0.3m2以外孔洞所占体积。
(6)塔顶填铺保温材料应另列子目计算。
4.现浇混凝土贮水(油)池浇捣、养护,按以下规则计算。
(1)贮水(油)池池底不分平底、锥底、坡底均按照池底计算。
(2)壁基梁、池壁不分圆形和矩形壁,均按照池壁计算。
(3)各类池盖中的进人孔、透气管、水泥盖以及与盖相连接的结构物,可并入池盖的工程量内计算。
(4)其他部分均按照现浇混凝土部分相应子目计算。
5.现浇混凝土贮仓浇捣、养护,按以下规则计算。
(1)贮仓类似烟囱的基础、圈梁可按烟囱基础计算。
(2)贮仓立壁(圆形壁)与斜壁按照相交点水平线分界。
6.现浇混凝土烟囱浇捣、养护,按以下规则计算。
(1)钢筋混凝土烟囱基础与筒身以室外地面为分界,地面以下为基础,地面以上为筒身。
(2)烟囱筒身:钢筋混凝土集灰斗(包括分隔墙、水平隔墙、梁、柱等)按混凝土与钢筋混凝土构件相应子目执行;轻质混凝土填充及钢筋混凝土地面应按照《深圳市装饰工程消耗量标准》(2003)“楼地面工程”中相应子目执行。
(3)烟囱内表面涂刷隔绝层,按照筒身内壁面积以m2计算,并扣除单孔面积0.3m2以外孔洞面积,按本章相应子目执行。
三、钢筋制作、安装工程量按以下规则计算。
1.钢筋笼、网片、插筋、锚筋制作、安装区分现浇、预制构件、不同钢种和规格,按设计图示钢筋(网)长度(面积)乘以单位理论重量以t计算,其加工搭接和施工损耗已包括在子目含量内。
人工挖孔桩护壁钢筋制作、安装按现浇混凝土钢筋制作、安装相应规则计算。
2.锚杆制作、安装按设计图示长度乘以单位理论重量以t计算。
3.钢筋电渣压力焊接头、套筒锥形螺栓钢筋接头、冷挤压钢筋接头以个计算。
4.先张法预应力钢筋,按照设计图示钢筋长度乘以单位理论重量以t计算;后张法预应力钢筋按照设计图纸规定的预应力钢筋预留孔道长度,并区别不同锚具类型,分别按照下列规则计算。
(1)低合金钢筋两端采用螺杆锚具时,预应力钢筋按照预留孔道长度减0.35m,螺杆另行计算。
(2)低合金钢筋一端采用镦头插件,另一端采用螺杆锚具时,预应力钢筋长度按照预留孔道长度计算,螺杆另行计算。
(3)低合金钢筋一端采用镦头插件,另一端采用帮条锚具时,预应力钢筋长度增加0.15m,两端均采用帮条锚具时预应力钢筋长度共增加0.3m计算。
(4)低合金钢筋采用后张混凝土自锚时,预应力钢筋增加0.35m计算。
(5)低合金钢筋或钢绞线采用JM、XM、QM型锚具,孔道长度在20m内时,预应力钢筋长度增加1m,孔道长度在20m以上时,预应力钢筋长度增加1.8m计算。
(6)碳素钢丝采用锥形锚具,孔道长度在20m内时,预应力钢筋长度增加1m,孔道长度在20m以上时,预应力钢筋长度增加1.8m计算。
(7)碳素钢丝两端采用镦粗头时,预应力钢丝长度增加0.35m计算。
5.计算钢筋工程量时,接头采用搭接连接的,设计未明确设置钢筋接头的,不另计钢筋接头的工程量;设计明确设置钢筋接头的,钢筋接头的数量按设计要求计算,其搭接长度按设计或规范要求计算。
6.现浇混凝土构件预埋铁件,按设计图示尺寸以t计算。
7.固定预埋螺栓及预埋铁件的支架工程量并入预埋螺栓及预埋铁件工程量内计算;固定双层钢筋的马凳铁、垫铁的工程量按照审定的施工组织设计中的规定计算,并入相应钢筋制安工程量中。
模板工程量计算规则一、现浇混凝土及钢筋混凝土模板工程量按以下规则计算。
1.现浇混凝土及钢筋混凝土模板,除另有规定者外,均应区分模板的不同材质,按照混凝土与模板的接触面积以m2计算。
2.计算梁顶架时,梁截面面积计至与梁相连接板的上表面;计算板顶架时,应扣除与梁相重叠板的面积;当混凝土楼板超高,而与其相连接的梁未超高,计算混凝土楼板超高顶架时,不必扣除与梁相重叠板的面积。
现浇钢筋混凝土斜板支模平均高度超过4.5米时,可计楼面顶架,面积按斜板水平投影面积以m2计算。
3.现浇钢筋混凝土墙、板上单孔面积在1.0m2以内的孔洞,不予扣除,洞口侧壁模板亦不增加;单孔面积在1.0m2以外的孔洞,应予扣除,洞口侧壁模板并入墙、板模板工程量内计算。
4.现浇钢筋混凝土框架分别按照柱、板、梁、墙有关规定计算。
5.钢筋混凝土矩形柱、T形柱、L型柱与混凝土墙按照以下规则划分:以矩形柱、T 形柱、L型柱长边(h)与短边(b)之比r(r=h/b)为基准进行划分,当r≤4时按柱计算;当r>4时按墙计算。
6.正八边形柱、工字型柱、十字型柱、T形柱按照异形柱计算,L型柱按照矩形柱计算。
与墙相连的柱,无论与墙同厚与否,其工程量均并入与其相连的墙,执行墙相应子目计价。
7.凸出墙面的钢筋混凝土窗套模板时,窗上下挑出板按挑檐计算,窗左右侧挑出板按栏板计算。
