基坑边坡渗水流沙处理方案
基坑支护渗水处理方案

基坑支护渗水处理方案一、工程概况。
咱这个基坑啊,就像一个大盒子埋在地里,本来应该稳稳当当的。
可是呢,现在出现了渗水的情况,就好像这个盒子破了几个小缝,水开始往里面钻了。
这可不行,得赶紧想办法解决。
二、渗水原因分析。
# (一)地质因素。
这地底下的土质啊,就像一块有很多小孔隙的海绵,地下水在这些孔隙里到处乱窜。
如果基坑支护没做好跟这些“海绵”的隔离,水就会顺着这些孔隙渗到基坑里来。
比如说咱这儿有砂质土层,这种土的颗粒之间空隙比较大,水就特别容易通过。
# (二)支护结构问题。
1. 可能是支护桩之间的缝隙没处理好。
这就好比篱笆墙,桩子之间有了缝,水就像小老鼠一样从缝里钻进来了。
2. 还有可能是防水层破损了。
这防水层就像给基坑穿的一件防水雨衣,要是破了个洞,水肯定就进来了。
# (三)降水措施不到位。
如果降水井的数量不够或者抽水速度跟不上,地下水位降不下去,水就会往基坑里渗。
就像家里的地漏排水慢了,水就会在地上积起来一样。
三、处理原则。
1. 先堵后疏。
咱得先把那些大的漏水点堵住,就像给伤口先贴上创可贴一样。
然后再把那些小的渗水慢慢疏导出去,不能让水在基坑里乱流。
2. 因地制宜。
根据不同的渗水位置和渗水程度,采用不同的处理方法。
不能一刀切,就像给不同的病人开不同的药一样。
3. 保证安全。
在处理渗水的过程中,可不能把基坑支护结构搞坏了,不然就像拆了东墙补西墙,得不偿失啊。
四、具体处理措施。
# (一)渗漏点查找。
1. 全面检查。
安排几个经验丰富的工人师傅,拿着强光手电筒,像寻宝一样,沿着基坑支护结构仔细检查。
看看有没有明显的水痕、湿斑或者小水流。
2. 重点排查。
对于那些地质条件比较复杂的区域,比如说靠近砂质土层或者以前就发现过渗水迹象的地方,要重点查看。
这就像警察破案,重点怀疑对象要重点排查。
# (二)小面积渗水处理。
1. 堵漏剂封堵。
如果是小面积的渗水,像出汗一样一点点的,那就用堵漏剂。
把堵漏剂像揉面团一样揉好,然后迅速地堵在渗水的地方,把小孔隙都填满,让水没有路可走。
【专业知识】水利工程出现流砂、管涌时的处理方法

【专业知识】水利工程出现流砂、管涌时的处理方法【学员问题】水利工程出现流砂、管涌时的处理方法?【解答】1、基坑出现流砂时的应急措施在开挖过程中,如果出现流砂,要立刻停止开挖,并用土回填,不然就放入水,使水位超过地下水浸润线,基坑周边的二级或三级井点要闭合。
为了避免流砂的出现,要保证二级或三级井点要进行一段时间,因为井点的功能是使深坑周边的地下水浸润线逐渐下降。
2、基础出现管涌时的处理方法(1)集水井强排法。
在基坑底标高在不透水层之下,并且坑底标高于待挖土体中的地下水浸润线标高低的情况下,可以采用集水井强排法。
当基坑出现管涌的原因是地下承压水的作用,要在第一时间内用细石或绿豆砂将涌口堵住,并且将坑内的水排出,对坑中土进行抢挖。
等到挖土到坑底标高后,用土将集水井覆盖,改用潜水泵排水,并设置盲沟使管涌的流水沿盲沟流入集水井。
集水井的直径是600800mm,材质是铁或塑料。
当坑内的水位在基坑底设计标高之下时,要浇筑混凝土垫层,并用钢板将集水井口封实,将水泵的出水管引出基坑。
待垫层混凝土凝固之后,可以进行基坑中钢筋混凝土施工。
(2)深井降水法。
如果在开挖基坑时出现管涌现象,要立马停止开挖,并且要用土方回填超过地下承压水头。
打深井要采用钻孔下套的方法,深井的深度要控制在不透水层以下2~3m的范围内。
深井的作用是抽水,使基坑部位的地下承压水头降低到坑底标高以下0.5m.深井的数量没有固定的限制,但有计算的标准,其中会涉及到基坑大小、压水头的高度以及承压水土层的渗透系数等因素。
(3)注浆法。
注浆法是在开挖基坑中局部深坑时,出现管涌但承压水头较低的情况下使用的。
起先,要立马停止开挖,并要对深挖的局部进行回填,回填的高度要在承压水头之上,并用土体覆盖流砂、管涌点。
接着是采用注浆法对土体进行加固,浆液中的水泥采用425号普通硅酸盐水泥,外加剂则要根据具体情况而定,水灰比的范围是1:1~0.8:1,水玻璃浓度大约在3040.Be之间,模数为2.4~2.8,水泥一水玻璃浆配比为1:1.因为这种方案应用于突发事件,所以最好避免使用大型设备。
深基坑流沙层边坡支护渗水处理施工工法模板

深基坑流沙层边坡支护渗水处理施工工法关键字: 房屋建筑工程深基坑边坡支护流沙层1.前言1.1概述1.1.1 编制依据《建筑基坑支护技术规程》( GBJ120-99)《建筑施工安全检查标准》( JGJ59-99)《建筑地基基础设计规范》( GBJ5007- )及其它设计、施工过程中涉及的相关规范、规程。
2.工法特点本工程质量要求严格, 质量要求目标高, 工程竣工要求达到优良级标准。
我项目将用科学、严谨、求实、创新的科学态度来做好每一项施工技术措施, 施工管理工作, 确保达到预期质量要求。
我们从技术培训开始, 提高项目施工管理人员的技术水平。
从编制最合适的施工方案入手, 采取最优秀的施工方案。
严格要求施工在过程中控制。
保证施工的安全顺利进行。
本工程各工序之间的施工交叉作业影响比较大, 必须做到合理安排施工工序, 精心组织, 认真施工, 做到流水作业。
我们将以认真务实的工作态度、科学的管理方法、合理安排工程进度, 在保证安全和施工质量的前提下, 确保工程如期完成, 一次性达标合格。
根据甲方对本工程的进度要求, 本工程工期非常的紧张。
本项目基础开挖施工主要集中在秋冬季节。
根据以往的经验, 这个阶段的地下室施工, 条件比较困难, 主要是气温温差比较大, 秋冬天气可能存在一定的阴雨天气, 因此要根据现场实际情况及时调整施工计划方案, 理顺施工流程, 优化施工方案, 确保工程如期完成。
3.适用范围本工法适用于地下室基础开挖, 流沙层及地下水丰富的基坑边坡支护及流沙处理工程项目4、工艺原理:为满足大商汇层基坑支护施工要求进度快速要求, 因此在众多边坡支护技术方案中, 首选是钢管桩加竹排档土支护技术。
4.1.减小或平衡水压力或使动水压力向下, 采取水下挖土使基坑内水压与坑外地下压力相平衡, 采用井点降水, 使水位降至基坑底0.5m以下, 坑底土面保持无水状态。
4.2.使坑底土粒稳定、不受水压干扰沿基坑四周打板桩, 深入坑底下面一定深度, 增加地下水从坑外流入坑内的渗流路线和渗水量, 减小动水压力, 如基坑面积小可在四周设钢板护筒, 随挖土不断加深, 直至穿过流沙层或达到设计坑底深度。
基坑开挖渗水及漏水应急封堵措施

基坑开挖渗水及漏水应急封堵措施旦发生水则应采取断然措施,避免大量夹泥水对护本身和周环境造成损害以及可能带来的其它不可预料的损失。
一、基坑渗分类1.正常渗。
1)基坑止水帷幕达到设计要求的防渗条件下,仍然存在的自然渗透。
2)不影响基坑安全和施工的局部渗透。
正常渗水不需要特别治理,只需在渗点注浆或者水泥干粉封堵,且在基坑开挖过程中,采用常规明排方法解决。
2.非正常渗。
除正常渗水之外的基坑渗属于非正常渗,非正常渗必须进行治理。
二、常用封堵材料一般情况下常用采用化学灌浆法进行封堵。
常用化学灌浆材料如下:2.1水泥浆—水玻璃。
目前是使用最广的化学灌浆材料之一。
水泥水玻璃浆液(双液注浆)最重要的性能是胶凝时间和结石强度。
水泥~水玻璃浆液的胶凝时间可以按需调节。
2.2水泥—水玻璃浆液灌浆是将水玻璃和水泥分别配成两种浆液,并按照一定的比例,用两台泵同时注入,这种浆液具有水泥浆液的特点,强度高、材料来源多、价格便宜,又兼具化学灌浆的可灌性能,凝胶时间快,可以从几秒钟到几十分钟准确地控制凝固时间,可灌性明显提高,早期强度增长很快。
2.3聚氨酷类灌浆材料。
聚氨酷类灌浆材料是采用多异氰酸酷和聚醚树脂等作为主要原材料,再掺入各种外加剂配置而成。
三、渗治理造成帷幕渗的原因是多方面的,治理帷幕戴基坑渗一般应本着“外填内疏、见水不见土、封闭减压”的原则采取相应措施。
可采用以下几种治理手段。
a.基坑底部有较大上层滞水层水压力的治理。
首先要分析造成管涌的原因和根据涌出水的压力以及含泥砂情况,考虑在管涌口填一定量的级配碎石以减少土体流失;为避免长时间大范泡槽,应及时挖集水坑和排水沟疏导涌出水至坑外;停止与其相邻的基坑开挖段的开挖工作,利用坑内大口井降水来降低动水压力,同时采用高压注浆在管涌坑段范护结构内侧四周进行双液注浆(水:水泥:水玻璃=3:5:8)封闭此段滞水层,减小与外滞水层的沟通;管涌压力减少后立即进行垫层施工,并考虑在垫层上加一定重量的荷载以防基底起;然后采用高压注浆将管涌口由外向里逐渐封死,整个处理过程应随时监测基坑起。
基坑边坡渗水流沙解决措施方案

基坑边坡渗水流沙解决措施方案基坑边坡渗水、流沙应急方案编制:审核:审批:目录一、编制依据 (4)二、工程概况及工程水文地质条件 (4)2.1工程概况 (4)2.2工程地质条件 (5)2.3水文地质条件 (9)三、边坡渗水原因分析及处理措施 (9)3.1 边坡渗水原因分析 (9)3.2 边坡渗水、流沙处理措施 (9)四、突发事件应急预防 (14)一、编制依据1.1设计文件1、《岩土工程勘察报告》2、本工程相关图纸。
1.2国家相关规程规范《建筑基坑支护技术规程》(JGJ120-2012);《建筑边坡工程技术规范》(GB50330-2002);《建筑基坑工程监测技术规范》(GB 50497-2009)《建筑机械使用安全技术规程》(JGJ33-2012);《建筑与市政降水工程技术规范》(JGJ/T111-98)。
二、工程概况及工程水文地质条件2.1工程概况2.1.1 参建单位概况建设单位:勘察单位:设计单位:监理单位:施工单位:2.1.2 工程基本概况拟建工程场地位于石嘴山市大武口区。
坐落在世纪大道西侧,北与金晶路相邻,总建筑面积约为150000平方米,本工程±0.00相当于绝对高程1101.000m。
经调查,场区原为连片鱼塘。
经填方平整后,整个场地地形较平坦。
本工程±0.00m为1101.0m,成形工段场地基本平整,场地标高接近±0.00,熔化工段场地起伏较大,自然地面标高约为-0.5m。
熔化工段垫层底标高为-11.76m,基坑开挖深度为10.70m,基坑安全等级为二级。
配料车间垫层底标高为-7.15m,基坑深度为6.25m设计,基坑安全等级为三级。
根据目前图纸提供情况,已确定熔化工段边坡采用联合支护方式,-11.76m~-6.76m采用1:0.5土钉墙支护,-6.76m~-0.5m采用1:1自然放坡;配料车间-7.15m~-5.15m采用1:1.25自然放坡,上部采用1:1自然放坡。
基坑涌水涌砂处置方案

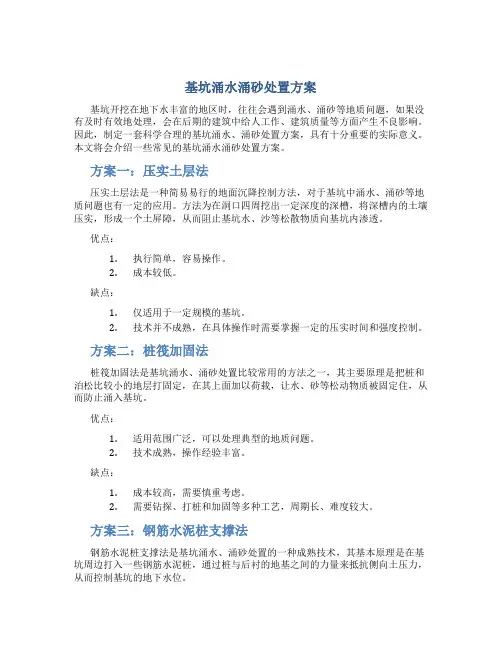

基坑涌水涌砂处置方案基坑开挖在地下水丰富的地区时,往往会遇到涌水、涌砂等地质问题,如果没有及时有效地处理,会在后期的建筑中给人工作、建筑质量等方面产生不良影响。
因此,制定一套科学合理的基坑涌水、涌砂处置方案,具有十分重要的实际意义。
本文将会介绍一些常见的基坑涌水涌砂处置方案。
方案一:压实土层法压实土层法是一种简易易行的地面沉降控制方法,对于基坑中涌水、涌砂等地质问题也有一定的应用。
方法为在洞口四周挖出一定深度的深槽,将深槽内的土壤压实,形成一个土屏障,从而阻止基坑水、沙等松散物质向基坑内渗透。
优点:1.执行简单,容易操作。
2.成本较低。
缺点:1.仅适用于一定规模的基坑。
2.技术并不成熟,在具体操作时需要掌握一定的压实时间和强度控制。
方案二:桩筏加固法桩筏加固法是基坑涌水、涌砂处置比较常用的方法之一,其主要原理是把桩和泊松比较小的地层打固定,在其上面加以荷载,让水、砂等松动物质被固定住,从而防止涌入基坑。
优点:1.适用范围广泛,可以处理典型的地质问题。
2.技术成熟,操作经验丰富。
缺点:1.成本较高,需要慎重考虑。
2.需要钻探、打桩和加固等多种工艺,周期长、难度较大。
方案三:钢筋水泥桩支撑法钢筋水泥桩支撑法是基坑涌水、涌砂处置的一种成熟技术,其基本原理是在基坑周边打入一些钢筋水泥桩,通过桩与后衬的地基之间的力量来抵抗侧向土压力,从而控制基坑的地下水位。
优点:1.技术成熟,可靠性高。
2.实施难度小,容易操作。
缺点:1.执行costly,成本较高。
2.限制较大,仅适用于一定规模的基坑。
方案四:垂直排水法垂直排水法是针对基坑地下水过多、渗透速度太快这一问题操纵的一种方案。
垂直排水具有较强的排水能力,作为一种经典地下排水工法,广泛应用于基坑涌水、涌砂处置中。
优点:1.处理效果较好。
2.适用范围广泛。
缺点:1.成本较高,工期较长。
2.制定方案时需要考虑周密,以免影响环境。
方案五:冻结法冻结法是较为常见的基坑涌水、涌砂处置技术之一,其将冻土安置于基坑边界处,形成一层防水屏障,并可以定向控制这一屏障的渗透速度和渗透量,从而达到基坑涌水、涌砂处置的目的。
流沙全面防治方法

关于基坑挖土施工时遇到流沙的防治方法1、流砂成因基坑挖土至地下水位以下,当土质为细砂土或粉砂土的情况下,往往会出现一种称为“流砂”的现象,即土颗粒不断地从基坑边或基坑底部冒出的现象。
一旦出现流砂,土体边挖边冒流砂,土完全丧失承载力,至使施工条件恶化,基坑难以挖到设计深度。
严重时会引起基坑边坡塌方临近建筑因地基被掏空而出现开裂下沉、倾斜,甚至倒塌。
流砂现象产生的原因是水在土中渗流所产生的动水压力对土体作用的结果。
动水压力GD的大小与水力坡度成正比,即水位差愈大,渗透路径L愈短,则GD 愈大。
当动水压力大于土的浮重度时,土颗粒处于悬浮状态,土颗粒往往会随渗流的水一起流动,涌入基坑内,形成流砂。
细颗粒、松散、饱和的非粘性土特别容易发生流砂现象。
2、防治方法由于产生流砂的主要原因是动水压力的大小和方向。
当动水压力方向向上且足够大时,土颗粒被带出而形成为流砂,而动水压力方向向下时,如发生土颗粒的流动,其方向向下,使土体稳定。
因此,在基坑开挖中,防治流砂应从“治水”着手。
防治流砂的基本原则是减少或平衡动水压力;设法使动水压力方向向下;截断地下水流。
其具体措施有:(1)枯水期施工法枯水期地下水位较低,基坑内外水位差小,动水压力小,就不易产生流砂。
(2)抢挖并抛大石块法分段抢挖土方,使挖土速度超过冒砂速度,在挖至标高后立即铺竹、芦席,(也可就地取材用废旧模板铺在流沙表面)并抛大石块,块石的大面应向下,平放。
抛石的厚度一般≥300~500mm,以平衡动水压力,将流砂压住。
此法适用于治理局部的或轻微的流砂。
(3)设止水帷幕法将连续的止水支护结构(如连续板桩、深层搅拌桩、密排灌注桩等)打入基坑底面以下一定深度,形成封闭的止水帷幕,从而使地下水只能从支护结构下端向基坑渗流,增加地下水从坑外流入基坑内的渗流路径,减小水力坡度,从而减小动水压力,防止流砂产生。
(4)冻结法将出现流砂区域的土进行冻结,阻止地下水的渗流,以防止流砂发生。
基坑开挖渗水处理方法

基坑开挖渗水处理方法引言基坑开挖是建筑施工中常见的一项工作,但在实际操作中,经常会遇到基坑渗水的问题。
基坑渗水不仅会对施工进度造成影响,还可能对周围环境和工程安全带来风险。
因此,采取适当的渗水处理方法是非常重要的。
本文将介绍一些常见的基坑开挖渗水处理方法,并分析其优缺点,以帮助施工方选择合适的处理方案。
常见的基坑开挖渗水处理方法1. 封堵法封堵法是一种较为常用且简单的处理方法。
其原理是通过封闭渗水源头,阻止地下水进入基坑。
具体操作包括: - 定位和标记渗水源头; - 使用适当材料(如混凝土、聚合物材料等)进行封堵。
优点: - 操作简单易行; - 成本相对较低。
缺点: - 无法完全阻止地下水进入基坑,仅能减少渗水量; - 长期使用可能出现材料老化、破损等问题。
2. 排水法排水法是一种通过排除基坑内的地下水来处理渗水问题的方法。
常见的排水方法包括: - 地下水抽排:使用抽水机将地下水抽出; - 地下水降低:通过井点降低地下水位。
优点: - 可以有效控制基坑内地下水位; - 适用于大部分渗水情况。
缺点: - 需要占用一定的施工空间; - 对于大规模基坑,排水工作量较大。
3. 挡土墙法挡土墙法是一种通过建立防渗墙来处理渗水问题的方法。
常见的挡土墙类型包括:- 压密土壤挡墙:通过压实土壤形成防渗层; - 钢板桩挡墙:使用钢板桩构筑防渗结构。
优点: - 可以有效阻止地下水进入基坑; - 技术成熟,施工效果可靠。
缺点: - 施工周期较长; - 成本相对较高。
4. 围堰法围堰法是一种将整个基坑围起来,形成封闭空间处理渗水问题的方法。
常见的围堰类型包括: - 沉箱围堰:使用沉箱将基坑封闭,形成干作业空间; - 帆布围堰:使用帆布等材料将基坑围起来。
优点: - 可以有效隔离地下水和外部环境; - 适用于大规模基坑施工。
缺点: - 施工周期较长; - 成本较高。
结论在基坑开挖渗水处理中,选择合适的处理方法是确保施工顺利进行的关键。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
基坑边坡渗水、流沙应急方案编制:审核:审批:目录一、编制依据设计文件1、《岩土工程勘察报告》2、本工程相关图纸。
国家相关规程规范《建筑基坑支护技术规程》(JGJ120-2012);《建筑边坡工程技术规范》(GB50330-2002);《建筑基坑工程监测技术规范》(GB 50497-2009)《建筑机械使用安全技术规程》(JGJ33-2012);《建筑与市政降水工程技术规范》(JGJ/T111-98)。
二、工程概况及工程水文地质条件工程概况2.1.1 参建单位概况建设单位:勘察单位:设计单位:监理单位:施工单位:2.1.2 工程基本概况拟建工程场地位于石嘴山市大武口区。
坐落在世纪大道西侧,北与金晶路相邻,总建筑面积约为150000平方米,本工程±相当于绝对高程。
经调查,场区原为连片鱼塘。
经填方平整后,整个场地地形较平坦。
本工程±为,成形工段场地基本平整,场地标高接近±,熔化工段场地起伏较大,自然地面标高约为。
熔化工段垫层底标高为,基坑开挖深度为,基坑安全等级为二级。
配料车间垫层底标高为,基坑深度为设计,基坑安全等级为三级。
根据目前图纸提供情况,已确定熔化工段边坡采用联合支护方式,~采用1:土钉墙支护,~采用1:1自然放坡;配料车间~采用1:自然放坡,上部采用1:1自然放坡。
工程地质条件2.2.1 场地地形概况勘探点地面高程~,最大高差。
地貌单元隶属贺兰山东麓冲洪积平原。
拟建场区大地构造位置处于祁吕贺山字型构造脊柱复合部位。
场区及周围没有发现大的区域性断裂构造,第四系沉积地层厚度巨大,以砂土为主,地质条件稳定。
拟建场地地表有植被发育,熔化成形工段场地不平整,高差较大,表层为新近回填的素填土,混有小卵石煤渣等。
场地周边无建筑物和地下管线,且场地较宽阔。
2.2.2 气象环境石嘴山属中温带干旱、半干旱大陆性高原气候区,气候干燥,雨量稀少,日照充分,蒸发强烈,风大沙多,夏热而短促,冬寒而漫长,冷热变化急剧,年温差、日温差较大。
统计近35年气象资料,石嘴山大武口地区,最高气温39℃,最低气温-23℃。
最大降雨量174mm,最大蒸发量2157mm,最大风速22m/s,西北风及偏西风为主导风,基本风压值m2,基本雪压值取m2。
土壤标准冻深,每年11月下旬开始冰冻,翌年3月解冻。
2.2.3 地层土质概述场区内除地表浅部分布有素填土外,其下为第四系湖积、冲洪积相地层。
各土层岩土工程性状自上而下分述如下(地层编号与剖面图一致):①素填土(Q4ml):厚~2.20m,平均 1.22m;层底标高~1100.64m,平均1099.60m。
土黄色~黄绿色,以粉土为主,含黏土物质,混有少量草根,局部含煤渣。
干燥~稍湿,松散。
层内取Ⅱ级原状土样9件,做标准贯入试验87次,物理力学指标统计如下表:堆积年代小于5年,土质很不均匀,建议挖除。
②粉质黏土(Q4al+l):厚~,平均。
层底埋深~,平均;层底标高~,平均。
整个场区均有分布。
黄绿色,局部泛灰绿色。
夹粉土条带,局部增厚成层状或透镜状(②-1粉土,另述)。
含少量粉细砂。
湿~饱和,可塑。
层内取Ⅱ级原状土样69件,做标准贯入试验1240次,物理力学指标统计如下表:由原状土样孔隙比e0及液性指数IL查表确定承载力基本值0=260kPa,回归修正系数ψf=,承载力特征值ak=247kPa;标贯统计结果确定承载力特征值ak=250kPa。
考虑土层不均匀因素,推荐其承载力特征值ak=180kPa。
②-1粉土(Q4al+pl):厚~2.3m,平均1.23m。
层底埋深~7.6m,平均5.0m。
夹于第②层粉质黏土层中,黄绿色及黄褐色,含粉质黏土条带。
摇振反应中等,无光泽反应,干强度、韧性低。
湿~饱和。
多呈中密状态。
层内取Ⅱ级原状土样11件,做标准贯入试验78次,物理力学指标统计如下表:由原状土样孔隙比e0及含水量W确定承载力基本值0=220kPa,回归修正系数ψf=,承载力特征值ak=205kPa;标贯统计结果确定承载力特征值ak=180kPa。
综合推荐其承载力特征值ak=180kPa。
③细砂(Q4al+pl):厚~,平均。
层底埋深~,平均;层顶标高~,平均。
灰绿色~黄褐色,以细砂为主,含小砾,局部夹砾石薄层及透镜体,夹粉土及粉质黏土条带。
主要矿物成分以石英、长石为主,含云母及暗色矿物。
饱和,多呈中密状态。
层内做标准贯入试验424次,将标贯修正击数分别进行统计,结果如下表:推荐地基土承载力特征值ak=220kPa④粉土(Q4al+pl):层顶埋深~11.0m,平均8.64m。
层顶标高~1095.0m,平均1092.08m。
黄褐色,含少量粉砂颗粒。
饱和。
无光泽反应。
呈中密状态。
层内做标准贯入试验682次,将标贯修正击数分别进行统计,结果如下表:推荐地基土承载力特征值ak=250kPa。
⑤粉质黏土(Q4al+pl):厚~2.75m,平均2.09m。
为本次勘察底部控制地层。
黄褐色及灰绿色,含少量粉土颗粒。
可塑~硬塑。
无摇振反应。
切口光滑,具光泽。
干强度及韧性高。
层内做标准贯入试验21次,将标贯修正击数分别进行统计,结果如下表:推荐地基土承载力特征值ak=350kPa。
水文地质条件场地及周边无河流、水库、湖泊等地表水系,勘察期间正值丰水期,实测地下水位埋深,平均(即水位高程)。
属潜水类型,受大气降水及地下水侧向补给,水位动态年变化幅度约。
石嘴山市大武口区地处宁夏干旱区(K>),场地土层以粉质黏土为主,属弱透水层。
土的含水量W>20%,熔化工段和配料车间采用深基础,基础置于弱透水层的地下水中,根据《岩土工程勘察规范》(GB50021—2001)(2009年版)附录G之规定,判定场地环境类型为Ⅱ类。
三、边坡渗水原因分析及处理措施边坡渗水原因分析本工程基坑降水方式采用井点降水,目前熔化工段周边共设降水井40口,间距为12m,熔化、成形工段之间降水井共设4口,间距20m,井深21-22m,截止至本方案编制之日,熔化工段已持续降水40天,成形工段未降水。
目前熔化工段周边降水井内水位保持在-21m~-22m,各井出水量均匀,无明显减小现象,基坑内观测井水位-14m~-18m。
因场地原为连片鱼塘,且开挖后发现地质状况较复杂,经分析,熔化工段边坡渗水主要为土层内富含水。
因局部含水层(细沙)被弱透水层及隔水层(粉质粘土、粘土层)隔离,水无法快速渗入降水井内,导致基坑开挖后局部出现渗水现象,且伴随流沙。
边坡渗水、流沙处理措施截止日熔化工段基坑内渗水及流沙位置如下图:3.2.1 边坡渗水处理措施结合当地经验及相关专家建议,根据本工程特点及现状,制定边坡渗水处理措施如下:1、在局部水量较大的部位加设降水井。
2、因边坡渗水处持续时间较长,为防止坡脚长期浸泡冲刷导致边坡坍塌,在对坡脚进行修整后,采用沿坡脚位置垂直打入3m长钢管,根据现场情况,钢管间距取2m,锚固段长度2m,外露部分长度1m,钢管应刷防锈漆后使用。
在钢管上固定3m长竹串片(8#铁丝固定牢固)形成支挡结构,并在边坡及竹串片间填碎石作为反滤层,保证坡脚渗水能排入排水沟内且不造成泥土流失,沿钢管外侧设200x200排水沟坡度5‰,表面硬化避免渗水,在排水沟端部设500深集水坑。
具体做法如下图:3、局部独立基础开挖后有少量渗水的,可先将水清除后,将槽底淤泥清理完毕,然后用设计指定地基换填材料拌干水泥,并及时分层回填夯实。
边坡流沙处理措施加强地质勘探和调查研究,在地层标高附近有粉砂层时,加大降水措施力度,做好预防工作;若开挖到砂层遇流砂时,应立即停止开挖,针对不同程度的流砂现象可采取下列措施。
3.2.1引流导流开挖过程中发现流沙后应及时用沙袋及土工布封堵,然后距流沙处5m挖探沟引流,集水并及时排出,目前探沟位置如图所示3.2.2 尽快锚喷封闭1、为防止渗水时连带的涌沙、涌水甚至坍塌,基坑开挖后,立即对开挖面封闭。
基坑开挖面出来后及时进行土钉墙施工,达到围护土体效果。
砂层存在坍塌可能时,可先绑扎钢筋网片并稍作喷护,边坡稳定后再打孔进行土钉施工,土钉的数量可根据现场情况适当增加,若土质不稳定,可局部增加一排土钉。
2、调整土方开挖分层厚度,由1.5m~2m调整为不超过1.5m。
当开挖到砂层时,可适当调整开挖高度为1m,依靠反压土阻挡对外侧砂层土体的涌动力,对开挖出的桩面及时采取防护措施。
3、现场配备沙袋、土工布等材料,如遇到桩间土急剧流失且水量较大的情况,立即使用沙袋和土工布进行封堵。
沙袋装适量砂有序堆垒在桩间土流失的部位填实,并用土工布封堵防止砂土流失。
3.2.3 备用支护方案若砂层厚度较大且持续渗水,土钉墙无法按方案施工、土钉深度不能满足要求时,应调整方案,采取放坡复合土钉墙支护,根据现场情况,可用微型钢管桩复合土钉墙作为备用方案。
微型钢管桩施工工艺如下:1、施工工序与施工工艺施工机械:成孔采用SH-30钻机或锚杆钻机。
施工顺序:首先开始进行微桩成孔施工,成孔验收合格后放入钢管,钢管直径为48mm,注入水泥浆。
施工工艺:场地平整→放桩位→钻机就位→钻进成孔→注浆→放入钢管。
2、微桩施工简述平整场地;根据设计要求放出基坑边线及定出桩位,安装钻机进行成孔作业。
注浆钢管制作焊接:根据设计图纸要求的深度进行下料,钢管连接处进行加强焊接。
本工程桩长为6m,可不考虑焊接。
测量放线:根据设计要求的间距、排距及设计提供的标高进行测量放线。
孔距定位:根据设计的孔洞直径、间距、排距使用筷子打入地下进行定位。
微型桩定位:本工艺采用干成孔方式钻孔,根据微型桩定位,在成孔位置上进行钻头准确定位,支撑脚腿下进行夯实后垫方木,确保其稳定。
就位钻孔:将螺旋钻机或SH-30安放在指定位置,安放水平,防止倾斜;将钻杆抬至钻机旁,启动钻机,慢慢钻进;每进深2m,需要接一次钻杆,直至得到设计有效深度。
钻孔:钻孔前按设计方案要求将钢管接长,搭接部位要用12钢筋加固帮接接焊,帮接长度不小于钢管直径的两倍,焊缝应饱满,并应检查钢管的垂直度,焊工必须有焊工证,施焊前应试焊;桩尖端部2米以下范围内钻出浆口,直径15mm,间距400mm,出浆孔呈梅花型交错布置。
拌制水泥浆:水泥浆采用专用机械进行拌制,水泥采用矿渣硅酸盐水泥,水灰比控制在~之间,把拌制的水泥浆放入钢制的1m*1m*1m灰槽内或地面储浆坑内,然后由注浆机注浆。
成孔后放入钢管,钢管采用直径48mm的钢管。
钢管放入孔中要居中。
注水泥浆:注浆管需装设压力表,注浆压力为,水灰比控制在~之间,注浆后暂不拔管,直至水泥浆从管外流出为止,拔出注浆管,密封钢管端部,加压数分钟,待水泥浆再次从钢管外流出为止。
水泥浆强度不小于M20。
3、微桩质量控制标准孔垂直度不能大于%。
实际注浆量与理论注浆量之比应大于。
