路基冲击碾压施工方案
路基冲击碾压施工方案

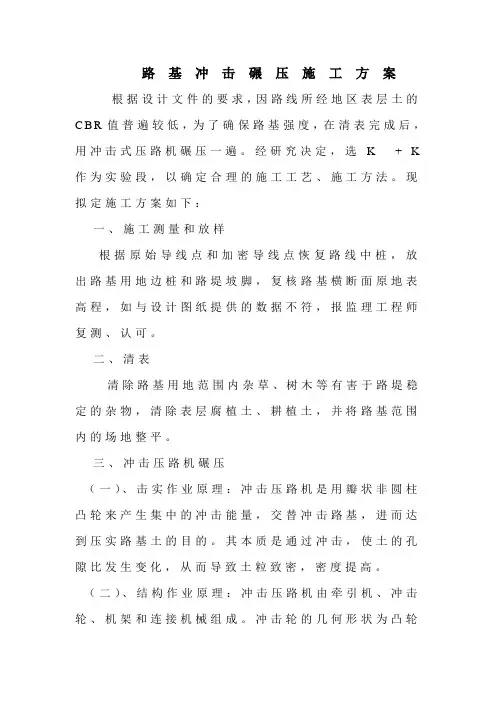

路基冲击碾压施工方案根据设计文件的要求,因路线所经地区表层土的C B R值普遍较低,为了确保路基强度,在清表完成后,用冲击式压路机碾压一遍。
经研究决定,选K+K 作为实验段,以确定合理的施工工艺、施工方法。
现拟定施工方案如下:一、施工测量和放样根据原始导线点和加密导线点恢复路线中桩,放出路基用地边桩和路堤坡脚,复核路基横断面原地表高程,如与设计图纸提供的数据不符,报监理工程师复测、认可。
二、清表清除路基用地范围内杂草、树木等有害于路堤稳定的杂物,清除表层腐植土、耕植土,并将路基范围内的场地整平。
三、冲击压路机碾压(一)、击实作业原理:冲击压路机是用瓣状非圆柱凸轮来产生集中的冲击能量,交替冲击路基,进而达到压实路基土的目的。
其本质是通过冲击,使土的孔隙比发生变化,从而导致土粒致密,密度提高。
(二)、结构作业原理:冲击压路机由牵引机、冲击轮、机架和连接机械组成。
冲击轮的几何形状为凸轮形瓣状非圆柱体,一般为三瓣式。
在压实过程中,凸出部分断续地与地面接触,从而形成冲击效应。
(三)、有关技术参数:1、工作速度:工作速度是冲击力的可变因素,速度越快,冲击能越大。
一般规定,牵引车速不宜低于10K M/h。
2、排压遍数:对于三瓣式冲击压路机,车轮旋转一周,共三次击实、三次冲击。
对于土体表面任一点冲击次数,一周内的概率为1/6。
一般规定,冲击式压路机在土表面行驶六次为一遍,且每次横向错半轮行驶。
若压三遍,则为二十次。
(四)、施工方法1、原地表取样,确定原地表的天然含水量、最大干密度、最佳含水量及液、塑限。
2、用竹桩(或木桩,或灰线)标示出路基坡脚,确定冲击压实范围。
并将该路段分为两个工作区,即Ⅰ区和Ⅱ区。
3、在Ⅰ区内进行冲击压实。
取工作速度为10K M/h,冲压时每次行驶错半轮,共行驶6次(即一遍)。
然后进行压实度检测,如符合设计文件和规范要求,则确定原地表冲击压实采用:工作速度10K M/h,冲压一遍的方法。
4、如上述方法不能达到要求,则在Ⅱ区内进行冲压。
路基碾压施工方案(3篇)

第1篇一、前言路基是公路工程的重要组成部分,其质量直接影响到道路的稳定性、使用寿命和行车安全。
路基碾压施工是路基施工的关键环节,本方案旨在确保路基碾压施工的顺利进行,提高施工质量,确保工程的安全、高效、环保。
二、施工准备1. 施工图纸及技术资料- 完整的施工图纸,包括路基设计图纸、施工图纸、变更通知单等。
- 相关技术规范和标准,如《公路路基施工规范》(JTG F10)、《公路工程质量检验评定标准》等。
2. 人员组织- 成立路基碾压施工项目部,明确项目经理、技术负责人、施工负责人等职务。
- 组织施工队伍,包括施工人员、技术人员、质检人员等。
3. 机械设备- 碾压机械:振动压路机、静力压路机等。
- 土方运输机械:自卸汽车、挖掘机、推土机等。
- 测量设备:全站仪、水准仪、经纬仪等。
- 其他设备:装载机、洒水车、空压机等。
4. 材料准备- 路基填料:砂砾、碎石、土等。
- 水泥、石灰等结合料。
- 沥青等路面材料。
5. 施工场地准备- 清理施工场地,平整场地,确保场地符合施工要求。
- 设置施工便道,方便材料运输和人员进出。
- 设置安全警示标志,确保施工安全。
三、施工工艺1. 填料准备- 选择符合要求的填料,确保填料的强度、稳定性。
- 对填料进行筛分,去除杂质,确保填料质量。
- 对填料进行拌和,使填料均匀。
2. 填筑- 按照设计要求进行填筑,分层填筑,每层厚度控制在30cm左右。
- 填筑过程中,及时进行平整,确保填筑层表面平整。
3. 碾压- 碾压前,检查填筑层厚度,确保符合要求。
- 选择合适的碾压机械,按照碾压顺序进行碾压。
- 碾压过程中,注意控制碾压速度,确保碾压均匀。
- 碾压后,检查路基表面平整度,确保符合要求。
4. 接缝处理- 对路基接缝进行处理,确保接缝平顺,防止路基开裂。
- 可采用填缝、涂缝等方法进行处理。
5. 检测- 施工过程中,对路基进行检测,包括压实度、平整度、高程等。
- 检测不合格的部位,进行返工处理。
路基的冲击碾压施工方案

路基的冲击碾压施工方案一、施工前准备1.制定详细的施工计划,包括工期、工序和施工队伍的组织安排等。
2.准备好必要的施工设备,如振动压路机、压路机等。
3.对施工现场进行排水和清理,确保施工区域的平整和干燥。
4.检查施工材料的质量和数量,确保施工材料符合要求。
二、施工工序1.开挖路基:根据设计要求和土质情况,进行路基的开挖工作,确保路基的均匀、平整和稳定。
开挖的深度和宽度应符合设计要求。
2.填充路基:将符合要求的填充土均匀地铺设在路基上,然后使用铺装机械对填充土进行压实,以提高路基的稳定性和承载能力。
3.冲击碾压:按照设计要求,在填充土层上进行冲击碾压施工。
首先进行冲击作业,即使用振动压路机进行快速、有规律的碾压,以提高填充土的密实度。
然后进行碾压作业,即使用重型振动压路机进行均匀、连续的碾压,使填充土达到所需的密实度和平整度。
4.排水施工:根据设计要求,在路基上布设排水管道,并进行相应的接口处理和固定。
确保路基排水畅通,防止路基水分对填充土的影响。
5.加固施工:根据设计要求,在路基上进行加固工程,如土工格室、钢筋筏板等。
加固工程应按照规范进行施工,确保路基的稳定性和承载能力。
6.检查验收:对施工过程进行定期检查,确保施工符合设计要求和规范。
对施工工程进行验收,确保施工质量合格。
三、施工注意事项1.施工操作人员应具备相应的技术培训和操作证书,严格按照操作规程进行施工。
2.施工现场应设置安全警示标志,提供工人必要的安全防护措施,确保施工过程中的人身安全。
3.施工过程中应注意环境保护,防止施工造成的杂音和粉尘污染对周围环境的影响。
4.施工完成后,对施工现场进行清理,保持施工地区的清洁和整洁。
四、施工质量控制1.施工过程中应定期采集填充土的样品,进行密实度和含水量的测定,确保填充土达到规范要求的密实度和含水量。
2.施工过程中应检查振动压路机的振动频率和振动力,确保施工过程中的振动参数符合规范要求。
3.施工过程中应进行施工记录和施工日志,包括施工的时间、工序、施工人员等信息,以备工程验收和质量评定。
路基冲击碾压施工方案

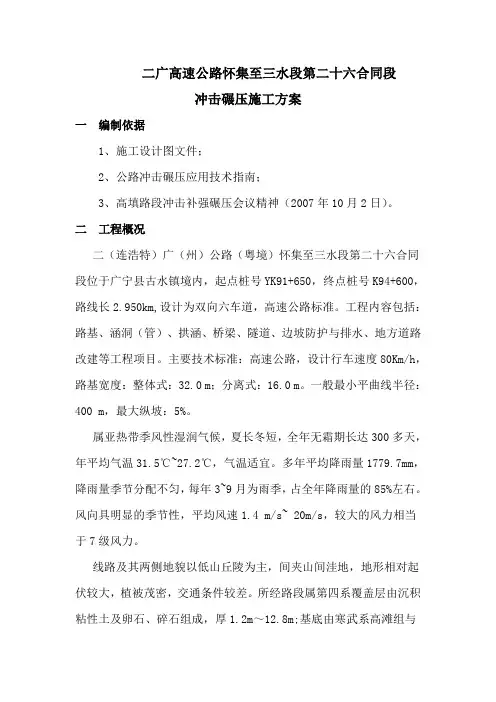

二广高速公路怀集至三水段第二十六合同段冲击碾压施工方案一编制依据1、施工设计图文件;2、公路冲击碾压应用技术指南;3、高填路段冲击补强碾压会议精神(2007年10月2日)。
二工程概况二(连浩特)广(州)公路(粤境)怀集至三水段第二十六合同段位于广宁县古水镇境内,起点桩号YK91+650,终点桩号K94+600,路线长2.950km,设计为双向六车道,高速公路标准。
工程内容包括:路基、涵洞(管)、拱涵、桥梁、隧道、边坡防护与排水、地方道路改建等工程项目。
主要技术标准:高速公路,设计行车速度80Km/h,路基宽度:整体式:32.0 m;分离式:16.0 m。
一般最小平曲线半径:400 m,最大纵坡:5%。
属亚热带季风性湿润气候,夏长冬短,全年无霜期长达300多天,年平均气温31.5℃~27.2℃,气温适宜。
多年平均降雨量1779.7mm,降雨量季节分配不匀,每年3~9月为雨季,占全年降雨量的85%左右。
风向具明显的季节性,平均风速1.4 m/s~ 20m/s,较大的风力相当于7级风力。
线路及其两侧地貌以低山丘陵为主,间夹山间洼地,地形相对起伏较大,植被茂密,交通条件较差。
所经路段属第四系覆盖层由沉积粘性土及卵石、碎石组成,厚1.2m~12.8m;基底由寒武系高滩组与牛角河组变质砂岩、变质粉砂岩,夹炭质板岩及其风化层组成。
岩石风化强烈,全~强风化层较厚。
区内水系比较发育,属北江水系。
根据地下水的赋存条件,水理性质及水力特征,区内地下水主要类型为松散沉积层孔隙水及基岩裂隙水。
2、试验段位置经过现场勘察,K94+040至K94+360挖方段土质状况具代表性,K94+400至K94+560填方段工作面平坦,交通及试验条件较好,确定为试验段。
试验段长度超过140米,宽度约60米,面积约10000 m2。
三、试验内容和目的1、试验内容①用3YCT32冲击压路机对填高已超过10米的高填路段进行10遍、20遍冲压补强,②分别检测补强碾压面以下50cm和100cm处的各项试验指标;③总结分析试验成果。
冲击碾压专项施工方案

一、工程概况本工程为某道路路基冲击碾压施工项目,路基全长X公里,路基宽度Y米,路面结构为沥青混凝土路面。
为确保路基施工质量,优化冲击碾压施工工艺,特制定本专项施工方案。
二、施工准备1. 施工人员:组织具备冲击碾压施工经验的技术人员、施工人员、质检人员等,并对施工人员进行专项培训,确保施工质量。
2. 施工设备:根据工程需要,配置冲击压路机、平地机、推土机、洒水车等设备。
3. 施工材料:准备足够数量的砂石、水泥、土工布等材料。
4. 施工场地:清理施工场地,确保施工道路畅通,无障碍物。
三、施工工艺1. 试验段施工:在正式施工前,选取一段路基进行试验,试验长度不小于100米。
试验内容包括路堑冲击压实和填筑路堤压实。
通过试验和检测,确定冲击碾压施工工艺的经济性、合理性、可行性,达到标准化工艺流程和实用性工艺参数。
2. 施工测量:进行导线、中线及高程的复测、水准点的复查与增设、横断面的测量与绘制等,确保施工精度。
3. 施工放样:根据设计文件,放出路基中线、坡脚、取土场等具体位置,并报请监理工程师检查批准。
4. 施工流程:a. 清理场地:清除施工范围内的树根、有机物残渣等障碍物。
b. 按设计要求进行填筑,分层填筑,每层厚度控制在30cm左右。
c. 冲击碾压:根据试验结果,确定冲击碾压遍数、行走速度、松铺厚度及压实时的最佳含水量等参数。
d. 平整场地:冲击碾压结束后,用平地机对冲击碾压面进行整平。
e. 静压碾压:用三轮静压压路机碾压至规定的压实度。
5. 施工注意事项:a. 施工过程中,严格控制含水量,确保土的塑性指数符合要求。
b. 冲击碾压时,保持施工设备运行稳定,避免发生故障。
c. 定期检查施工质量,确保路基压实度达到设计要求。
四、质量保证措施1. 严格执行施工工艺,确保施工质量。
2. 加强施工过程中的质量监控,及时发现和处理问题。
3. 定期进行路基压实度检测,确保路基质量符合设计要求。
五、安全文明施工1. 严格执行安全生产规章制度,确保施工安全。
路基工程冲击碾压施工方案

第一章、编制依据第二章、工程概况工程概况工程地质条件水文地质气象特征第三章、工期安排第四章、资源配置施工机械人员配置仪器配置第五章、施工工艺及方法施工准备施工方法试验检测施工注意事项第六章、质量保证措施第七章、安全保证体系及措施安全保证体系安全生产管理制度安全保证措施第八章、环境保护及消防安全措施环境保护现场文明施工消防安全措施第九章、雨季应急措施太焦铁路TJZ0-8标路基工程冲击碾压施工方案路基工程冲击碾压施工方案第一章、编制依据()新建太原至焦作铁路站前工程标施工图设计文件。
()新建太原至焦作铁路指导性施工组织设计。
()大西铁路客专公司文件汇编。
()新建太原至焦作铁路《指导性施工组织设计》()《高速铁路路基工程施工技术规程》()。
()《铁路工程地基处理技术规程》()。
()《高速铁路路基工程施工质量验收标准》()。
()《铁路工程基本作业施工安全技术规程》()。
()《铁路路基工程施工安全技术规程》()。
()《高速铁路施工技术》(路基工程分册)。
()《铁路路基工程施工机械配置技术规程》()。
()《路基工程冲击碾压工艺性试验总结》第二章、工程概况2.1工程概况新建太原至焦作铁路站前工程标范围内共有路基段,长路基工程共有冲击碾压具体里程布置见下表。
标冲击碾压工程量统计表中铁四局集团有限公司12.2工程地质条件本段地层主要有填筑土、黏质新黄土、砂质新黄土、细圆砾土、细角砾土、粗圆砾土、粗角砾土、老黄土、黏土、粉质黏土等,其中新黄土具有湿陷性,粉质黏土胶结层具有弱膨胀性。
地下水位以上的土对处于盐类结晶破坏环境条件下的铁路混凝土结构具盐类结晶侵蚀,环境作用等级为。
2.3水文地质勘测期间测得地水位埋深〜(高程〜)。
水位年变幅〜。
地下水对铁路混凝土结构不具侵蚀性。
2.4气象特征本区属温带大陆性季风气候,四季分明,昼夜温差大,冬季寒冷干燥,夏季炎热多雨,降水量多集中在七、八月份,季风气候明显。
历年平均气温°C,雨季主要集中在〜月,历年平均降水量;历年平均风速。
路基的冲击碾压施工方案

路基的冲击碾压施工方案路基的施工是道路建设中至关重要的环节之一,对道路的使用和寿命具有直接的影响。
冲击碾压作为路基施工中常用的方法之一,具有施工快速、效率高的特点。
本文将结合实际情况,探讨路基冲击碾压施工方案,以期提高施工质量和效率。
一、前期准备工作1.设计方案:在进行冲击碾压施工前,需要根据道路设计要求制定具体的施工方案,包括施工工艺、施工顺序等。
2.材料准备:准备好需要使用的材料,包括路基土、砾石等,确保施工过程中材料供应充足。
3.设备调试:保证冲击碾压机等施工设备处于良好状态,确保施工过程中设备的顺利运行。
二、施工过程1.路基整平:首先对路基进行整平,确保路基表面平整,没有凹凸不平的情况。
2.初级碾压:采用较小型的碾压机进行初级碾压,压实路基表面,提高路基的密实度。
3.水平校正:对路基进行水平校正,确保路基的平整度满足设计要求。
4.冲击碾压:采用较大型的冲击碾压机进行冲击碾压作业,通过冲击力和振动力将路基压实,提高路基的承载力和稳定性。
5.密实度检测:在施工过程中,定期进行密实度检测,确保路基的密实度满足设计要求。
三、施工质量控制1.实时监控:在施工过程中,设置监控点对路基的施工质量进行实时监控,及时发现问题并进行调整。
2.记录检测:对每一次施工进行详细记录和检测,建立档案,以备日后查阅和分析。
3.质量验收:施工完成后进行质量验收,确保路基施工质量符合设计要求。
四、施工安全1.人员培训:对参与施工的工作人员进行安全培训,增强安全意识,减少施工事故的发生。
2.安全防护:在施工现场设置安全防护设施,确保施工人员和设备的安全。
五、施工后期1.绿化工作:在路基施工完成后进行绿化工作,美化路基周边环境,增加景观价值。
2.定期检测:施工完成后定期对路基进行检测,发现问题及时处理,延长道路的使用寿命。
六、总结通过以上路基的冲击碾压施工方案,我们可以提高施工效率,确保施工质量,为道路的使用和维护提供有力保障。
路基冲击碾压施工方案

路基冲击碾压施工方案
路基冲碾施工方案
一、施工总体规划
1、施工面积:该工程总面积为xx平方米,主要为干碾道、排水道及
路基两侧绿化等。
2、施工内容:
(1)根据设计图施工路基护坡;
(2)路基冲碾,按照设计要求实施碾实;
(3)施工路肩护坡及排水系统;
(4)绿化路肩,种植围绕道路的绿色植物,对周边的环境保护做到
美观宜人。
二、施工方案
1、施工准备
施工前应充分准备材料和设备,确保本次工程施工质量。
具体包括:(1)调查和处理路基有关的地质问题,确定路基地质条件,把控施
工安全;
(2)根据施工平面图,按照要求完成路基的开挖、平整及路面安装;
(3)购进材料,如:铲斗、挖掘机、平地机、汽车专用碾压机及其
他相关设备;
(4)结合设计图,按照碾实所需要的坡度、厚度及混合料构成,确定路基的配套材料;
(5)组建施工组织,安排施工管理体系,并施工时集中安排专业技术人员。
2、施工步骤
(1)护坡施工:根据设计图纸,进行护坡的施工;
(2)平整路基:将护坡施工后的路基进行平整处理,使路基面的稳定性提高;。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
路基冲击碾压施工方案一、编制依据(1)招标文件、设计图纸等有关资料(2)交通部颁发现行公路工程标准、规范、规程(3)《公路工程技术标准》(JTG B01—2003)(4)《公路工程质量检验评定标准》(JTG F80/1-2004)(5)《公路路基施工技术规范》(JTG F10-2006)(6)《公路工程施工安全技术规程》(JTJ076-95)(7)现场调查资料(8)本工程相关地质勘察、水文资料(9)已批复的本项目总体施工组织设计二、工程概况本合同段为沈阳(王家沟)至铁岭(杏山)公路改扩建工程路基七标,里程桩号为K811+900~K821+500,本合同段有短链一处,K820+940=K820+942.221,路线缩短2.221m,路线全长9597.779m。
ZK818+075.557~ZK820+939.601为左线分离式改线新建段,对应主线段K818+075.557~K820+940利用原高速公路整幅作为改扩建后的右半幅使用;其余段落主线为正常双侧加宽,利用原高速公路路基和路面。
项目地域位于昌图县境内,设计带地貌类型为冲洪积平原区、山前坡洪积区、微丘区三个地貌单元,地势总体北高南低。
线路通过区地层主要有上太古界混合岩、混合花岗岩,中生界白垩系砾岩、砂岩、泥岩、安山岩,海西期花岗岩、辉绿岩等,冲积平原及山间河谷主要以第四系冲洪积和坡洪积地层为主。
线路自南向北穿越蒲河、万泉河、凡河、柴河、梅林河、沙河、清河、马仲河、牤牛河及二道河,大气降水入渗为主要补给方式,其次为河流入渗补给,排泄方式以地下水径流、河水排泄及人工开采排泄为主。
按岩土体赋水条件和含水介质的不同,可划分为基岩裂隙孔隙水和第四系孔隙潜水及上层滞水三种类型。
工作区属半干旱,半湿润大陆性季风气候,冬冷夏热,春秋两季多风。
近年来,沙尘暴频发。
最高气温36.6~37.6℃,最低气温-34.3~-36.7℃,年平均降水量600~700mm,年平均蒸发量1600~1800mm。
从11月中旬至翌年4月为冰冻期,多年平均冻土深度在K693+000-K813+000段位1.2-1.4米,K813+000-终点为1.4-1.6米,因此取K693+000-K813+000段标准冻深为1.4米,K813+000-终点段标准冻深为1.5米。
三、人员、机械设备、施工时间计划1、主要管理人员分工见下表:2、机械设备3、总体工期时间计划路基冲击碾压施工时间计划:计划开工时间2014年10月28日,计划完工时间2015年6月20日。
2.适用范围冲击碾压的适用范围:①对填方段路基的原地面清表后填前处理;②填方高度小于1.57m及挖方段路基路床开挖后回填前;③凡大于100m的段落须进行冲击碾压。
3.4工程数量(2) 机械配置5.主要施工标准四、工程施工方案6.1作业准备1、冲击碾压前需清表,及进行场地平整,墓穴、水井按要求处理完毕,地理管线做出明确标识或进行加固处理,以免损坏,导致不必要的纠纷和经济损失。
2、场地平整,清除表层土,进行表面松散碾压,修筑机械设备进出口道路,排除地表水,施工区周边作排水沟以确保场地排水畅通防止积水。
3、测量放线,定出控制轴线、冲击碾压场地边线。
4、根据设计要求的压实度及沉降量,初步确定冲击碾压参数,在大面积冲击碾压施工前选择有代表性的路段进行碾压试验,通过试验,总结出人员安排、采用的机械设备的规格及性能,确定冲击碾压的遍数,冲击能等参数,确定质量检测方法及评价标准。
6.2施工工序冲击碾压处理路基施工工艺框图6.3试验段布置根据路基填土冲击碾压工作段的长度不同,按以下要求布设沉降和压实度检测断面。
冲击碾压工作段长度100m,并设置五个检测断面,20米一个断面。
沉降检测每个断面布置3个检测点, 检测点标志采用埋设Ф18钢筋头,埋设位置如图1所示:图1 路基冲击碾压沉降观测断面注:1、图中“○”为高程检测点,“■”为高程和距离固定桩;2、测量时,各点位置准确量取,压实度检测在图中各点周围2m内检测。
压实度检测断面与沉降检测断面相同,每断面仅检测路中线左右各一点。
在碾压过程中按照检测方法每5遍检测一次压实度及沉降,并详细记录数据,待碾压完毕后对检测数据进行整理分析,确定最佳碾压数据以指导冲击碾压施工。
6.4施工工艺1、清表后用平地机对冲压工作面进行清理,整平,压路机进行碾压。
2、埋设观测点标志,冲击前观测沉降标志的标高,并做好记录。
3、检测冲击碾压前的路基含水量,并保证含水量在最佳含水量的±4%范围内,要根据情况适时洒水。
4、冲击碾压前对检测点进行压实度检测,经检测压实度达到90%后方可进行冲碾施工。
5、冲击压路机进行冲击碾压,机械行进速度在10~15km/h之间,从路基的一侧向另一侧转圈冲碾。
6、冲碾前测量一次埋设钢筋顶的标高,以后每冲碾5次测量一遍标高,以计算沉降量,直至冲碾20遍。
7、冲击碾压施工过程中,施工场地宽度大于冲击压路机转弯半径的四倍时,以道路中心线对称地将场地分成两半,压实行驶路线按图2所示:冲碾顺序应符合“先两边,后中间”错轮进行,轮迹覆盖整个路基表面为冲碾一遍。
1号窄道2号3号4号5号6号窄道图2 冲击碾压路线示意图(a) 如图,将路面沿行进方向分成多个平行的窄道并依次编号。
冲击压路机开始时沿1号窄道冲碾,冲碾到该路段末尾后调头,由距1号窄道半个路宽的4号窄道反方向冲碾,冲碾至该路段起点后,再次转弯调头,对与1号窄道相邻的2号窄道进行冲碾。
以此类推,采用上述循环方法,对各窄道进行冲碾施工。
冲击压路机行驶路线及方向已在图中标出。
(b) 当施工场地宽度小于四倍转弯半径时,可按图3的冲压方式进行:冲击压路机由1号窄道驶入,冲碾到路段尾端后,直接调头从2号窄道继续冲碾,冲碾至路段另一端后,在调头冲碾与之相邻的3号窄道。
以此类推,采用上述循环方法,对各窄道进行冲碾施工。
图3 冲击碾压路线示意图(c) 根据实际情况在施工场地的两端设置所需的转弯场地。
(d) 本标段冲击压路机型号为25KJ型,轮宽为0.9m,两冲碾轮的内间距为1.17m,每遍冲碾要保证轮迹重叠宽度不小于1/3轮宽。
(e) 以上两图仅为示意图,仅为说明冲击压路机的冲碾路线,具体窄道划分要依据施工现场冲碾路段的具体情况。
现场技术人员应提前测量需进行冲碾的路宽、路长,已提前确定冲击压路机行车路线,尽量避免影响施工进度的情况发生。
8、冲碾结束,用平地机整平施工冲碾路段,然后采用振动压路机将路基表面碾压密实平整,若表土干燥,下道应适量洒水,以保证压实效果。
7.质量控制及检验7.1 质量控制1、严格控制地基土的含水量,避免土层冲压时形成弹簧土而无法压实,施工时若出现“弹簧”现象,可暂停施工,将“弹簧土”全部挖走,调运符合要求的新土,整平后方可继续施工。
2、施工过程中须有专人负责记录,记录资料归档备案。
3、机械操作人员必须经过培训,持证上岗,压路机的行驶速度控制在10~15km/h,如工作面起伏较大应停止冲压工作,对工作面进行平整后再继续工作。
4、冲压路基表层土的含水量应保持在最佳含水量的±4%,施工过程中根据情况适时进行洒水湿润;冲击碾压过程中,应注意冲击波峰,错峰压实,距离保持错位20-40cm;冲击4-5遍应用刮平机或推土机整平,然后改变方向继续冲压。
5、冲击压实时应均匀碾压,相邻两段冲击碾压搭接长度不小于30-50cm。
6、冲压过程中应匀速冲击压实,变速时必须停机,在一个冲击压实行程中不得变速。
冲压过程中应保持正确的行驶方向,并保证不产生漏压现象。
上下坡时,应事先选好档位,不得在坡顶上换挡,下坡时,不得使用空挡向下滑行。
7、冲压边角及转弯区域应采取其他措施压实,以达到设计标准。
8、冲碾过程中如果因轮迹过深而影响压实进行时,可用平地机平整后再进行冲击碾压,若路基表面扬尘,可用洒水车适量均匀洒水继续冲碾。
9、正确理解冲击碾压有较宽的含水量范围。
由于冲击压路机具有高能量的压实功能,相当于超重型击实标准的击实功,达到重型压实度的含水量仅在小于最佳含水量范围内扩大,其大于最佳含水量的范围不会扩大。
因此,含水量视土的塑性指数大小,宜控制稠度不小于 1.1~1.2。
否则土层冲压会形成弹簧土,无法压实。
10、控制构造物的安全距离。
为了避免结构物遭到损坏,必须制定相应的措施,严格控制冲击碾压的范围。
冲击压路机的轮边与构造物应有至少1m的安全距离,桥涵构造物上填土厚度不得少于2.5m,明涵构造物上则不允许进行冲压。
7.2质量检验冲击碾压施工的允许偏差、检验数量及检验方法8、安全及环保要求8.1安全要求1、进入施工现场所以人员必须统一着装、戴安全帽,管理人员必须佩戴胸卡上岗。
特殊工种应穿安全防护服装以及采取必要的保护措施,并持证上岗。
2、夜间施工时,现场必须有符号操作要求的照明设备,施工场地要设置路灯,对于需要保护的结构物、施工中的小桥涵、两侧穿越路基的管线等临时工程应设置围栏,并悬挂红灯警示标志,对于路堤边坡等必须有夜间警示标志。
3、施工现场无关不员不得私自动用施工设备、电力机械、不得擅自点火做饭,接线接灯,使用电热器材具。
4、进入施工现场的机械设备,必须布局合理、安装牢固,并配备必要的安全警示标志和设置操作规程牌。
5、冲击碾压范围内的出入口应有醒目的安全标记,禁止无关车辆与闲杂人员出入。
6、场地内应在合适的地方设置一定数量的质量、安全标语、标牌、彩旗。
8.2环保要求1、施工中产生的废水、废碴应根据当地的环保要求进行处理,不得随意排放、堆弃,做到文明施工。
2、施工过程中应合理安排施工时间,减少噪声与振动对环境的影响。
3、在场地规划时就树立好环境保护意识,并对施工过程环境因素进行识别,加以控制。
4、场地、道路尽量采取硬化处理,加强养护,避免道路的扬尘对周边农户和农作物的污染。
5、场内及周边排水通畅,雨水不得集中冲刷周边农田、农作物、农房等。
6、砂浆、混凝土在搅拌、运输、使用过程中,要做到不洒、不漏、不剩。
7、施工现场清洁整齐,做到活完料清,工完场清。
