脚手架的搭设与拆除方案

合集下载

脚手架搭设及拆除施工方案

脚手架搭设及拆除施工方案

脚手架搭设及拆除施工方案1. 概述脚手架是建筑施工中常用的工具,在施工过程中起到支撑、搭设工人工具和材料的作用。

本文档将介绍脚手架搭设及拆除的施工方案,包括搭设前准备、搭设过程、安全措施以及拆除过程等内容。

2. 搭设准备在开始搭设脚手架之前,应进行以下准备工作:•确定搭设位置和高度,根据建筑平面图和高度要求确定脚手架的搭设位置和高度。

•准备所需材料和设备,包括钢管、脚手板、连接件、安全带、安全网等。

•做好安全防护准备工作,包括佩戴安全帽、安全鞋、手套等。

3. 搭设过程3.1 设置基础支撑第一步是设置好脚手架的基础支撑,一般采用钢管和扣件连接构件,确保脚手架的稳定性和安全性。

在搭设过程中应注意以下事项:•设置好基础支撑的位置和高度,确保脚手架的平稳和平整。

•使用正确的连接件将钢管连接起来,确保连接牢固、结构稳定。

•使用水平仪检查脚手架的水平度,进行必要的调整。

3.2 安装脚手板第二步是安装脚手板,脚手板是工人工作的平台,应确保其牢固、平整。

在安装过程中应注意以下事项:•使用正确规格的脚手板,确保其承载能力满足施工需求。

•将脚手板安装在脚手架的横向支撑上,使用锁扣等连接件固定。

•定期检查脚手板的状况,如有损坏应及时更换或修复。

3.3 安全措施在脚手架搭设过程中,应注意施工安全,采取必要的安全措施,防止发生意外事故。

以下是一些常见的安全措施:•工人佩戴好安全帽、安全鞋、安全带等个人防护装备。

•脚手架周围设置警示标志,提醒人员远离施工区域。

•遵守搭设规范,不超载、不随意拆卸。

4. 拆除过程脚手架的拆除过程需要谨慎进行,避免发生意外伤害。

以下是脚手架拆除的一般步骤:4.1 清理脚手板和材料首先需要将脚手板上的工具、材料等清理干净,确保期间没有遗留物。

4.2 逐层拆除脚手架支撑从最高层开始逐层拆除脚手架支撑,拆除过程中需要注意以下事项:•严禁一次性拆除多层支撑,应逐层拆除,确保拆除过程的稳定性。

•使用工具逐一拆除连接件,确保拆除过程的安全和牢固。

钢管脚手架搭、拆施工方案

钢管脚手架搭、拆施工方案

钢管脚手架搭、拆施工方案一、概述钢管脚手架是建筑工地搭建临时支架和平台的重要工具,能够提高施工效率和保障工人的安全。

本文将介绍钢管脚手架的搭建、拆除施工方案及注意事项,以确保施工过程顺利进行。

二、搭建钢管脚手架1. 准备工作在搭建钢管脚手架之前,需准备好以下工具和材料: - 钢管:直径、长度符合标准要求 - 螺纹连接件:用于连接钢管 - 手动工具:扳手、扳子等 - 木板:用于搭建平台 - 安全带、安全帽等安全防护用品2. 搭建步骤第一步:确定搭建位置和高度根据实际需要确定搭建钢管脚手架的位置和高度,并进行标识。

第二步:安装基础支架在搭建位置安装基础支架,确保支架稳固。

第三步:连接钢管将钢管按照规定长度连接成所需形状,使用螺纹连接件固定连接。

第四步:安装水平和垂直支撑在钢管脚手架上安装水平和垂直支撑,以增强结构稳定性。

第五步:铺设木板将木板铺设在钢管上,形成工作平台。

3. 安全注意事项•搭建钢管脚手架时,必须保证每一步操作都符合规范要求,不得有任何疏忽。

•搭建过程中要注意固定连接件的牢固性,确保整个结构稳定。

•在搭建高度较高的脚手架时,必须佩戴好安全带,并建立安全警戒区。

三、拆除钢管脚手架1. 拆除前准备在拆除钢管脚手架之前,需要做好以下准备工作: - 安排专业人员进行拆除作业 - 检查脚手架是否存在损坏或松动的部分 - 准备好必要的拆除工具2. 拆除步骤第一步:撤离人员在拆除开始前,必须将脚手架上的所有人员撤离到安全区域。

第二步:逐层拆除按照自上而下的顺序,逐层拆除钢管和支撑,确保拆除过程稳定有序。

第三步:清理工作拆除完成后,清理现场,处理好脚手架零部件和工具。

3. 安全注意事项•拆除过程中要注意不要使支撑物倒塌,以免造成人员伤亡。

•在拆除高度较高的脚手架时,应注意防护措施,确保安全。

四、总结钢管脚手架的搭建和拆除是建筑施工过程中重要的环节,必须严格按照规范操作,确保施工安全和效率。

希望本文介绍的施工方案和注意事项能够对相关人员提供帮助,使施工过程更加顺利和安全。

高层外脚手架搭设与拆除方案

高层外脚手架搭设与拆除方案

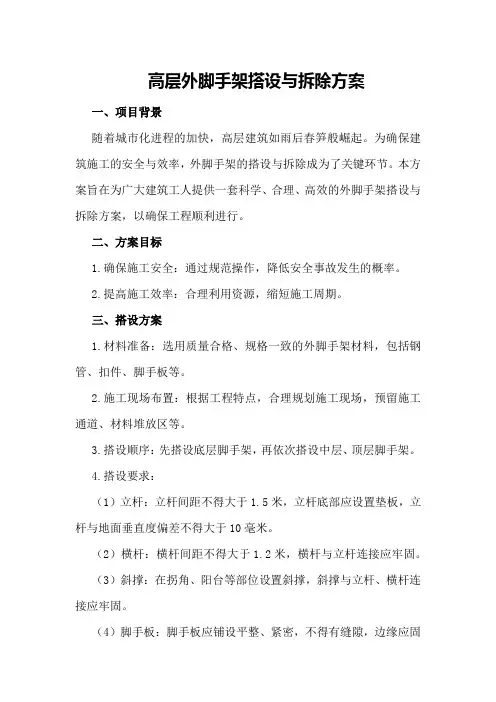

高层外脚手架搭设与拆除方案一、项目背景随着城市化进程的加快,高层建筑如雨后春笋般崛起。

为确保建筑施工的安全与效率,外脚手架的搭设与拆除成为了关键环节。

本方案旨在为广大建筑工人提供一套科学、合理、高效的外脚手架搭设与拆除方案,以确保工程顺利进行。

二、方案目标1.确保施工安全:通过规范操作,降低安全事故发生的概率。

2.提高施工效率:合理利用资源,缩短施工周期。

三、搭设方案1.材料准备:选用质量合格、规格一致的外脚手架材料,包括钢管、扣件、脚手板等。

2.施工现场布置:根据工程特点,合理规划施工现场,预留施工通道、材料堆放区等。

3.搭设顺序:先搭设底层脚手架,再依次搭设中层、顶层脚手架。

4.搭设要求:(1)立杆:立杆间距不得大于1.5米,立杆底部应设置垫板,立杆与地面垂直度偏差不得大于10毫米。

(2)横杆:横杆间距不得大于1.2米,横杆与立杆连接应牢固。

(3)斜撑:在拐角、阳台等部位设置斜撑,斜撑与立杆、横杆连接应牢固。

(4)脚手板:脚手板应铺设平整、紧密,不得有缝隙,边缘应固定牢固。

(5)防护栏杆:在脚手架外侧设置防护栏杆,高度不得低于1.2米。

(6)安全网:在脚手架内侧设置安全网,安全网与脚手架连接应牢固。

四、拆除方案1.拆除顺序:先拆除顶层脚手架,再依次拆除中层、底层脚手架。

2.拆除要求:(1)拆除前,应检查脚手架的稳定性,确保无安全隐患。

(2)拆除时,应遵循先拆除非承重构件,再拆除承重构件的原则。

(3)拆除过程中,严禁抛掷钢管、扣件等材料,防止发生安全事故。

(4)拆除后,应及时清理施工现场,将材料堆放整齐。

五、安全管理1.安全培训:对施工人员进行安全知识培训,提高安全意识。

2.安全检查:定期对施工现场进行安全检查,发现问题及时整改。

3.应急预案:制定应急预案,应对突发事件,确保施工安全。

4.安全防护:施工现场设置安全标志,配备防护用品,确保施工人员安全。

六、施工进度安排1.搭设阶段:根据工程进度,合理安排施工人员,确保在规定时间内完成脚手架搭设。

脚手架拆除施工方案4篇

脚手架拆除施工方案4篇

脚手架拆除施工方案脚手架拆除施工方案精选4篇(一)脚手架拆除是一项复杂的工程,需要注意安全性和施工流程。

下面是一种常见的脚手架拆除施工方案:1. 清理工作区域:首先,清理拆除工作区域,移除任何可能干扰拆除施工的障碍物,并确保周围空间足够使用拆除设备。

2. 材料准备:准备所有必要的工具和设备,包括安全绳、安全带、安全帽、手套、切割工具、螺丝刀、气动工具等。

3. 拆除脚手架横杆:使用螺丝刀或气动工具逐个拆除脚手架横杆,确保拆除过程中不会有任何杆件掉落或摇晃。

使用安全绳和安全带,并在需要时请工人穿戴安全帽和手套。

4. 拆除脚手架立杆:开始拆除脚手架立杆前,请确保所有立杆都已经与建筑物牢固地连接。

然后,使用切割工具对立杆进行切割,确保安全地拆除。

5. 拆除脚手架底部支撑:接下来,拆除脚手架的底部支撑,包括支撑台和垫脚。

确保拆除过程中不会对建筑物或地面产生损坏。

6. 清理工作区域:最后,清理工作区域,移除所有的拆除碎片和杂物。

确保工作区域干净整洁,没有任何安全隐患。

需要注意的是,在拆除脚手架的过程中,一定要严格按照安全规范操作,并保持沟通和协作,确保工人和现场周围人员的安全。

如果对脚手架拆除施工不熟悉,建议请专业的拆除公司进行操作,以确保工作的高效和安全。

脚手架拆除施工方案精选4篇(二)脚手架施工方案一、施工前准备工作1.施工现场的勘测:对施工现场进展勘测,查明地形、地质条件,并制定相应的施工方案。

2.材料准备:根据施工需求,准备所需的脚手架材料,包括主材、配材、连接件等。

3.脚手架搭设方案:根据施工图纸和实际情况,制定脚手架的搭设方案。

4.平安措施的制定:根据相关法规和标准,制定相应的平安措施,确保施工平安。

二、脚手架搭设工作1.搭设根底支撑:根据地基的质量和形状,选择适当的根底支撑方式,如使用钢管插入地面或使用定型根底支撑。

2.竖杆搭设:在根底支撑的根底上,按照施工方案和设计要求,开场搭设竖杆,首先确定竖杆位置,然后按照一定的间距进展竖杆的固定和调整。

脚手架搭设及拆卸方案

脚手架搭设及拆卸方案

脚手架搭设及拆卸方案一、脚手架搭设方案(一)立杆基础1、按脚手架的柱距、排距要求进行放线、定位,钢管脚手架基础用砼硬化,落地立杆垂直稳放在砼预制块上,尺寸为150×150×100,设纵横相连扫地杆。

2、立杆基础外侧设置截面为300×250mm的排水沟,并在外侧设800mm宽的砼地面。

(二)杆件搭设脚手架搭设顺序如下:放置纵向扫地杆→立柱→横向扫地杆→第一步纵向水平杆→第一步横向水平杆→连墙件→第二步纵向水平杆→第二步横向水平杆(三)剪刀撑的设置脚手架外侧设置剪刀撑,由脚手架端头开始按水平距离9米设置一排剪刀撑,剪刀撑杆件与地面成45度角,自下而上,左右连续设置。

杆件搭接不宜设在同一平面上,搭接长度不小于100cm,且不少于两个扣件紧固。

(四)脚手架外侧自第二步起设1.2米高同材质的防护栏杆和30cm高的踢脚杆,顶排防护栏杆设两道,高度分别为0.9米和1.3米。

脚手架的高度,里立杆低于檐口50cm,平屋顶外立杆高于檐口1.2米。

脚手板用不细于18号铅丝双股并联绑扎。

外侧用合格的密目安全网封闭。

每隔10米,内侧作业层与墙面处用密目安全网封闭。

(五)连墙件的设置连墙件在底层第一步纵向水平杆处开始设置,宜靠近主节点设置,偏离主节点的距离不应大于300mm。

连墙件竖向间距为3.6米,水平间距为4.5米。

当处在墙角处,连墙件偏1.0米设置一个,其它按水平间距每隔4.5米设置一个。

脚手架到顶时,最后一道连墙件必须加密。

连墙件必须采用可承受拉力和压力的构造。

采用配用顶撑,顶撑应可靠地顶在混凝土圈梁、柱等结构部位。

拉结应采用刚性拉结,一段用钢管锚入梁中,用扣件连接。

二、脚手架拆卸方案1、全面检查脚手架的扣件连接、连墙件、支撑体系是否符合安全要求。

2、拆除安全技术措施,由单位工程负责人逐级进行安全技术交底。

3、拆除顺序必须按搭设的逆顺序逐层自上而下进行,作到一步一清,严禁上下同时拆卸。

脚手架拆除施工方案(3篇)

脚手架拆除施工方案(3篇)

第1篇一、前言为确保脚手架拆除施工安全、高效、有序进行,特制定本施工方案。

本方案遵循《建筑工程施工安全规范》、《建筑工程脚手架搭设与拆除安全技术规程》等相关法律法规和标准,确保施工过程中的安全与质量。

二、工程概况1. 工程名称:XX建筑工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:总建筑面积XX万平方米4. 脚手架类型:双排扣件式钢管脚手架5. 脚手架搭设高度:XX米6. 脚手架拆除时间:预计XX年XX月XX日至XX年XX月XX日三、施工准备1. 组织机构(1)成立脚手架拆除工程领导小组,负责工程的组织、协调、监督工作。

(2)设立现场施工管理组,负责现场施工的日常管理工作。

2. 技术准备(1)熟悉施工图纸,了解脚手架搭设及拆除的技术要求。

(2)组织施工人员进行技术交底,明确施工过程中的安全注意事项。

3. 材料准备(1)脚手架拆除所需工具:剪刀式脚手架拆除机、手动葫芦、钢丝绳、吊钩、铁锤、撬棍等。

(2)脚手架拆除所需材料:安全网、防护栏杆、踢脚板、防护罩等。

4. 人员准备(1)组织施工人员进行安全教育和技术培训,提高施工人员的安全意识和操作技能。

(2)对施工人员进行安全技术交底,确保施工人员了解施工过程中的安全注意事项。

四、施工方法及工艺1. 拆除前的准备工作(1)检查脚手架结构,确认无损坏、变形等情况。

(2)清除脚手架上的杂物,确保施工环境整洁。

(3)设置安全警示标志,提醒过往人员注意安全。

2. 拆除顺序(1)拆除脚手架顶部防护栏杆、安全网、踢脚板等附属设施。

(2)拆除脚手架立杆、横杆、斜撑等主体结构。

(3)拆除脚手架连接件,如扣件、螺栓等。

3. 拆除步骤(1)拆除顶部防护栏杆、安全网、踢脚板等附属设施时,注意不要对脚手架结构造成影响。

(2)拆除立杆、横杆、斜撑等主体结构时,从上往下依次进行,确保脚手架结构稳定。

(3)拆除连接件时,先松开扣件、螺栓等连接部位,再逐步拆除。

4. 拆除注意事项(1)拆除过程中,严禁施工人员攀爬脚手架,应使用梯子或升降机等设备进行作业。

脚手架搭设与拆除安全技术施工方案

脚手架搭设与拆除安全技术施工方案

脚手架搭设与拆除安全技术施工方案脚手架是建筑工程中常用的设施,用于支撑工人和材料。

然而,脚手架搭设和拆除过程中存在一定的安全风险。

为了保障工人的安全,必须制定合理的安全技术施工方案。

本文将从搭设脚手架和拆除脚手架两个方面,详细介绍相应的安全技术措施。

一、脚手架搭设安全技术施工方案1. 施工前准备在搭设脚手架之前,必须进行充分的准备工作。

这包括但不限于以下几项:- 制定详细的施工计划,包括脚手架的类型、规格、高度等,并明确各个施工阶段的时间节点。

- 设计合理的脚手架结构,满足建筑工程的要求,并确保其稳定性和安全性。

- 安排专业的脚手架搭设队伍,确保工人具备相关证书和经验,熟悉脚手架的搭设和安全操作。

- 准备必要的工具和设备,包括千斤顶、支撑杆、钢管、连接件等。

2. 安全防护措施在脚手架搭设过程中,必须采取一系列的安全防护措施,以保证工人的安全。

如下是一些必要的措施:- 严格落实脚手架搭设的责任制,明确各级责任人和工人的职责和权限。

- 提供安全培训和技术指导,确保工人了解脚手架的搭设和使用规范,熟悉安全操作。

- 配备必要的个人防护装备,如安全帽、安全带、防滑鞋等。

- 在脚手架搭设现场设置明显的安全警示标志和告示牌,提醒工人注意安全。

- 保证脚手架搭设现场的整洁和通道的畅通,避免杂物堆积和行人滑倒。

3. 脚手架搭设程序脚手架搭设程序应包括以下几个步骤:- 地基处理:清理施工区域,确保地面平整和稳定。

- 立杆支撑:按照设计要求,安装主立杆和支撑杆,确保脚手架的垂直度和稳定性。

- 横杆安装:安装横杆和斜杆,确保脚手架的水平度和横向稳定性。

- 底座支撑:设置脚手架的底座支撑,确保脚手架的整体稳定性。

- 加固固定:加固脚手架的连接件,确保脚手架的结构稳定性和安全性。

二、脚手架拆除安全技术施工方案1. 施工前准备在拆除脚手架之前,也需要进行充分的准备工作。

必须进行详细的施工计划,包括拆除的时间、顺序、方法等。

2. 安全防护措施在拆除脚手架过程中,同样需要采取一系列的安全防护措施,以保证工人的安全。

脚手架搭设、拆除施工方案

脚手架搭设、拆除施工方案

脚手架搭设、拆除施工方案一、工程概况本工程为_____,位于_____,建筑总面积为_____平方米,结构形式为_____。

为满足施工需要,拟在建筑物周边搭设脚手架。

二、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2、《建筑结构荷载规范》(GB50009-2012)3、本工程施工图纸及相关文件三、施工准备1、技术准备(1)熟悉施工图纸,了解建筑物结构形式及特点。

(2)编制脚手架施工方案,并向施工人员进行技术交底。

2、材料准备(1)脚手架钢管选用外径 48mm,壁厚 35mm 的焊接钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T700)中 Q235-A 级钢的规定。

钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。

(2)扣件采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831)的规定。

在螺栓拧紧扭力矩达65N·m 时,不得发生破坏。

(3)脚手板采用竹笆脚手板,其质量应符合相关标准的要求。

(4)安全网采用密目式安全网,其质量应符合国家相关标准的要求。

3、人员准备(1)架子工必须经过专业培训,并取得特种作业操作资格证书,方可上岗作业。

(2)架子工应定期进行体检,凡患有高血压、心脏病、癫痫病等不适于高处作业的人员,不得从事架子工作业。

4、现场准备(1)清除搭设场地的杂物,平整场地,并做好排水措施。

(2)在搭设脚手架的位置设置明显的警示标志,严禁非施工人员进入。

四、脚手架搭设方案1、脚手架的选型本工程采用落地式双排扣件式钢管脚手架。

2、脚手架的搭设参数(1)立杆横距为 105m,立杆纵距为 15m,步距为 18m。

(2)内立杆距建筑物外墙皮的距离为 03m。

(3)剪刀撑在架体外侧周边及内部纵、横向每隔 5m~8m,由底至顶设置连续竖向剪刀撑,剪刀撑宽度为 5m~8m。

在竖向剪刀撑顶部交点平面设置连续水平剪刀撑。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

脚手架的搭设与拆除方案————————————————————————————————作者:————————————————————————————————日期:脚手架的搭设与拆除方案南京医科大学江宁新校区04幢学生公寓外围所选择脚手架的类型为:双排扣件式钢管脚手架,为了使脚手架的材料满足安全要求,在钢管进场之前检验钢管、扣件、脚手板是否符合国家有关规定,并且要求材料提供方出示生产许可证、安全使用证、合格证。

抛弃弯曲的、锈腐严重的、两端口截面不平整的钢管以及断裂的扣件和劣质的脚手板。

一、脚手架立杆的基础住宅楼四周均为回填土,首先分层夯实,在测定土的地耐达到50~100KN/m2之后,再在夯实地面上铺长2.0~2.5米,厚50~60毫米的木板,并垂直墙面放置,或采用4.0米左右长的垫板,平行墙面放置,然后绑扎纵横向扫地杆,纵横向扫地杆应采用直角扣件固定在距底座上皮不大于200毫米处的立杆上。

横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。

当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向扫地杆低处延长两跨与立杆固定,高低差不应大于1米。

靠边坡上方的立杆轴线到边坡的距离不应小于500毫米。

如下图所示:立杆纵向水平杆扫地杆200地坪在基础的处理过程中,施工人员清除搭设场所的杂物,平整搭设场地,并确保排水畅通;如脚手架基础下方有设备基础,管沟时,在脚手架使用过程中不应开挖,否则必须采用加固措施。

二、立杆搭设技术要求立杆的接长除顶层采用搭接外,其余各层各步的接头都采用对接扣件连接。

不论是对接还是搭接都需符合以下规定:1、立杆上的对接扣件交错布置:相邻立杆的接头不设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不小于500毫米;各接头中心到主节点的距离不宜大于步距长度的1/3。

2、如果是搭接,搭接的长度不小于1米,用2个以上旋转扣件固定,端部扣件盖板的边缘到杆端距离不应小于100毫米。

3、脚手架的顶端应高出女儿墙上皮1.0米。

4、如脚手架的高度超过了24米,底部采用双立杆加固,其中副立杆的高度不低于3步,且钢管的长度不小于6米。

三、纵向水平杆的搭设技术要求纵向水平杆、横向水平杆之间一般宜采用直角扣件相互扣紧,每个扣件的拧紧力距不小于40牛.米,且不大于65牛.米。

1、纵向水平杆一般设在横向水平杆之下,立杆的内侧,其长度不小于3跨。

2、纵向水平杆的接长采用对接扣件连接,如采用搭接,搭接长度不小于1米,并等间距设置3个旋转扣件固定,端部扣件盖板边缘到搭接纵向水平杆端的距离小于100毫米。

3、对接接头交错布置,两根相邻纵向水平杆不设在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离小于500毫米;各接头中心到最近主节点的距离小于纵距的确1/3。

4、当脚手架砌筑时步距为1.3米,装饰时1.8米。

四、横向水平杆的搭设技术要求横向水平杆又称小横杆、横档,是与立杆、纵向水平杆,连接内外立杆,垂直与墙面的水平杆件,支撑脚手架或模板的横梁,是承受能力并传递施工荷载的主要受力杆件,要求如下:1、主节点处必须设置一根横向水平杆,用直角扣件扣紧且严禁拆除。

主节点处两个直角扣件的中心距离小于150毫米。

在双排脚手架中,靠墙一端的外伸长度小于500毫米,外伸长度的偏差小于50毫米。

2、作业层上非主节点处的横向水平杆,根据支承脚手板的需要等间距设置,最大间距小于纵距的1/2。

3、在空心墙、空心砖,1/2砖墙和柱子上下不得搁置横向水平杆。

4、横向水平杆两端的高差小于10毫米。

五、脚手板与竹笆的铺设1、作业层脚手板应满铺、铺稳,离开墙面120~150毫米。

2、脚手板应设置在三根横向水平杆上,脚手板可采用对接铺,也可以采用搭接铺.3、竹笆脚手板应按其主竹筋垂直于纵向水平杆方向铺设,且采用对接平铺,四个角应用直径1.2毫米的镀锌钢丝固定在纵向水平杆上4、作业层端部脚手板探头长度应取150毫米,其板长两端均应与支承杆可靠的固定。

六、连墙件的设置要求每隔二个竖向间距,三个横向间距设置一个连墙件,其布置应符合以下要求:1、靠近主节点设置,偏离主节点的距离小于300毫米。

2、从底层第一纵向水平杆处开始设置。

3、采用钢性连墙件,在建筑物框架梁上预埋钢管,然后用钢管与建筑物上预埋钢管进行可靠的连接,预埋钢管长50~60厘米,埋入梁约1/2长。

4、当脚手架下部不能设置连墙件时可搭设抛撑。

抛撑应采用通长杆件与脚手架可靠连接,与地面的倾角应在45度到60度之间;连接点中心到主节点的距离小于300毫米。

抛撑在连墙件搭设后方可拆除。

5、在工程进入砌墙阶段,不允许将连墙件拆除,如非拆除不可,应经安全员的同意,并采取有效的解决措施。

七、剪刀撑的设置在脚手架的外侧设置间断式剪刀撑,剪刀撑的设置需符合以下要求:1、剪刀撑与地面的倾角45度,剪刀撑跨越力杆的最多数不超过7根,且剪刀撑的宽度不少4跨。

2、剪刀撑从低到顶连续设置;中间各道剪刀撑的净距小于15米。

3、剪刀撑斜杆的接长采用搭接,搭接长度不小于1米,用不少于两个旋转扣件固定,斜杆用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线到主节点的距离小于150毫米。

八、门洞的搭设要求在每栋楼的每个单元都设置一个门洞,每个门洞均挑空一根立杆,搭设时需符合以下规定:在挑空的立杆处,均需用两根斜撑与挑空立杆的上部相连,斜撑与地面成45度到60度的夹角,并在两边加两根立杆加固。

九、脚手架的高度计算1、脚手架的最大高度的计算公式为:H max<=H/(1+H/100) (1)式其中(1)式中的H=[K AφAƒ-1.3(1.2N GK2+1.4N QK)]h/1.2N GK1脚手架选用的构架参数为:步距h=1.80米,横距b=1.05米,纵距L=1.50米。

1、因选用脚手架的步距h=1.80米,横距b=1.05米,脚手架与建筑物结构连接点为2 h,H1=2 h=3.60米,查附表1得:φAƒ=48.491KN。

2、立杆的横距选取b=1.05米,纵距选取L=1.50米,施工脚手板的铺设二层(底下全封闭一层,施工作业层一层),所以附表2得:N GK2=1.715KN。

3、由横距b=1.05米,纵距L=1.50米,N QK=2.0KN/m(装饰脚手架中要求的每层不超过的荷载),查附表3得N QK=4.0KN。

5、由h=1.80米,纵距L=1.50米,查附表4得:N GK1=0.442KN。

6、因为脚手架的底部是单根钢管,所以K A=0.85,将φAƒ、N GK1、N QK、N GK2代入式(2)得:H=[K AφAƒ-1.3(1.2N GK2+1.4N QK)]h/1.2N GK1=104.8米将H的值代入(1)式得H max<=51.1米因为该小区的楼层最大高度为51.1米>20米,所以该构架系数符合高度方面的要求。

附表1 格构式压杆φAƒ(KN)立杆横距b(m) H1 步距1.20 1.35 1.50 1.802.001.05 2h 97.756 80.876 67.521 48.491 39.731 3h 72.979 58.808 48.491 34.362 29.971 4h 64.769 52.217 42.988 30.321 24.7141.30 2h 92.899 76.511 63.641 45.447 37.45 3h 76.511 62.159 51.264 36.357 29.783 4h 69.705 56.465 46.388 32.808 26.7431.552h 86.018 70.532 58.475 41.605 34.1243h 70.532 57.110 47.028 33.289 27.2324h 62.876 50.664 41.605 29.302 23.925 附表2 脚手架一个立杆纵距的附设构件及物品自重N GK2立杆横距b(m) 立杆纵距L(m)脚手架上脚手板铺设的层数二层四层六层1.05 1.2 1.3722.3603.348 1.5 1.715 2.9504.1851.82.0583.540 5.0222.0 2.2863.933 5.5801.30 1.2 1.5492.7133.877 1.5 1.936 3.3914.8471.82.323 4.069 508162.0 2.581 4.521 6.4641.55 1.2 1.725 3.066 4.406 1.52.1563.832 5.5081.82.587 4.598 6.6092.0 2.875 5.109 7.344附表3 一步一纵距内钢管、扣件的重量N GK1(KN)立杆纵距L(m)步距h(m)1.2 1.35 1.50 1.802.001.2 0.351 0.366 0.380 0.411 0.431 1.5 0.380 0.396 0.411 0.442 0.4631.8 0.409 0.425 0.441 0.474 0.4962.0 0.429 0.445 0.462 0.495 0.517附表4 一个立杆纵距的施工荷载标准值产生的轴力N QK(KN)立杆横距b(m) 立杆纵距L(m)均布施工荷载(KN/m)1.52.03.04.05.01.05 1.22.523.36 5.04 6.72 8.40 1.5 3.154.20 6.30 8.40 10.501.8 3.78 5.04 7.56 10.08 12.602.0 4.20 5.60 8.40 11.20 14.001.30 1.22.973.96 5.94 7.92 9.90 1.5 3.714.95 7.43 9.90 12.38 1.8 4.465.94 8.91 11.80 14.852.0 4.95 6.60 9.90 13.20 16.501.55 1.2 3.12 4.56 6.84 9.12 11.40 1.5 4.28 5.70 8.55 11.40 14.251.8 5.13 6.84 10.26 13.68 17.102.0 5.70 7.60 11.40 15.20 00九、连墙杆的强度计算:考虑南京市高层建筑较多,故地面粗糙度取C级,搭设高度取80m,查相关规范:风压高度系数μz =1.64, μs=1.0×1.2AN/AW=1.2则 WK=0.7×1.64×1.2×0.30=0.413KN/㎡本脚手架采用二步三跨刚性连墙,即H1=2×1.8=3.6m L1=2×1.5=3m则由风荷载产生的连墙件的轴向力为:N CW =1.4*WK*AW=1.4*WK*H1*L1=6.249KN由规范知,直角扣件的抗滑移力为:Nw0=8.0KN.故连墙杆的强度满足要求。
