钢木结构施工组织设计范本前言本文档的目的是为了提供关于钢木结构施工组织设计的范本,以帮助有需要的人士开展工作。

本文档中囊括了施工组织设计的各个方面,包括但不限于基本要求、组织架构、施工计划、安全预防措施等。

基本要求钢木结构施工组织设计的基本要求如下:* 预先规划施工过程,制定明确的施工计划。

* 优先考虑安全性,制定详细的安全预防措施。

* 严格遵守相关施工标准。

* 组织施工人员接受必要的技术培训。

* 做好现场管理和协调。

组织架构钢木结构施工组织设计的组织架构如下:* 项目经理:负责全面管理和协调项目的施工。

* 技术负责人:负责技术指导和技术管理。

* 安全主管:负责安全预防措施及现场安全管理。

* 监理:负责监督施工质量和进度。

* 班组长:负责协调并督促施工人员工作。

施工计划钢木结构施工组织设计的施工计划如下:* 编制施工方案和施工图纸。

* 制定施工流程,确定施工单元和每个施工单元的施工工序。

* 制定施工工期和施工进度表,提醒施工人员按期完成。

* 立项前进行现场勘察,为施工方案制定提供基础资料。

* 施工前进行技术培训,确保施工过程安全,保障质量。

安全预防措施钢木结构施工组织设计的安全预防措施包括但不限于:* 组织施工人员进行必要的安全教育和培训,增强安全意识和预防能力。

* 对施工现场进行安全检查,及时发现及处理安全隐患。

* 采取安全防护措施,在施工现场设置安全警示标志和标线。

* 采取适当的措施,保障工人的人身安全和生命健康。

结语以上就是本文档提供的钢木结构施工组织设计范本,希望能对您有所帮助。

同时在进行工作时要时刻牢记安全第一的原则,确保施工质量和工人生命安全。

多层木结构施工组织设计

多层木结构施工组织设计

多层木结构施工组织设计一、建筑介绍本项目位于城市中心,为一栋8层多用途建筑,其中9楼和10楼为餐厅和娱乐场所。

本建筑采用多层木结构,屋顶为混凝土结构,地下室为钢筋混凝土结构。

二、施工组织设计内容1. 模块化设计本项目采用模块化设计,将施工分为数个模块,便于管理和监控各模块的进度。

同时,各个模块之间需要协调配合,确保整体施工进度不受影响。

2. 人员组织本项目需配置建筑师、结构师、施工人员和质检人员等各类人员。

建筑师和结构师需要参与设计工作,并对施工进行监督和指导。

施工人员和质检人员需要按时到岗、保证质量。

3. 施工周期本项目施工周期为14个月,具体时间为2022年3月至2023年5月,具体实施方案需根据实际情况进行调整。

4. 安全措施本项目施工过程中需加强安全管理,设置安全区域,并配备足够的安全设施和防护措施。

同时,施工人员需要经过相关培训,掌握安全操作技能和应对紧急事件的能力。

任何违反安全规定的行为都将严格制止和惩罚。

三、施工要求1. 施工材料本项目采用多层木结构,建议选用符合国家标准的木材,施工时需对木材进行防腐、防潮处理,确保木结构的使用寿命和安全。

2. 施工技术本项目采用的木结构施工技术需符合国家标准和相关规定,并经过专业人员的验收,确保施工质量和安全。

3. 环保要求本项目需要符合环保要求和标准,施工过程中需要采用环保材料和技术,减少对环境的影响和损害。

四、结语本项目施工组织设计需经过相关部门的批准和验收,并依据实际情况进行修改和完善。

施工过程中需严格按照设计要求、施工要求和安全措施执行,确保建筑质量和施工安全。

木结构施工组织设计(全)

木结构施工组织设计(全)

一、主体木构造工程1.施工准备工作1〕依据施工图进展测量放线,检查根底构造尺寸、标高是否与设计文件符合;2〕检查根底平整度:2m内不大于4mm,且整体不大于10mm;2.基方铺装:1〕房屋根底底座木方采用CCA防腐木材下垫一层普通SBS卷材防潮;2〕预埋螺栓漏植或位置不准确,采用Ф14 mm锤击螺栓沿底座木方中心布置间距不大于1200mm,且每段不少于两个锤击螺栓;3)装完毕后对基方平整度进展调整;3.墙体制安:1〕依据墙体制作图,采用SPF木方和OSB板现场制作墙体,做好后的墙体妥善放置,防止变形;2)按墙体布置图进展墙体安装,采用90mm螺纹钉与基方固定,每小于或等于1200mm采用镀锌钢钉板进展加固;3)墙体拼装完毕后进展垂直校正、固定;4〕压顶木方安装;5〕双拼木构造中间双层玉龙板安装应错开布置,不许开洞。

4.楼板梁安装:1〕工厂预制加工成品楼板梁,运至现场妥善保管防止变形;2〕按楼板梁布置图依次进展安装;3〕钢梁安装采用吊车或紧箍铹安装;4〕校正楼板梁,采用SPF木方拉结加固;5.楼板安装:1〕按图放线排尺;2〕在楼板梁上涂匀楼板胶,楼板从一边依次错缝安装;6.屋架安装:1〕将预制加工好后的屋架按屋架布置图依次进展安装,校正屋架垂直度,屋架采用直角铁件与墙体可靠连接;2〕在屋架内部采用木方做水平支撑和斜支撑将屋架拉接成一体;3〕校正屋架平整度,木龙骨安装,铺装OSB板;二、屋面工程1.清扫及验收基层:调整屋面平整度及方正度到达技术要求;2.屋面放线:先铺垫2.5mm厚自粘性防水卷材一道,然后在防水卷材上弹挂瓦线条。

弹线时首先确定屋面的轮廓线〔如屋脊、水沟等〕:1)沟的位置放线:依据排水沟的轮廓线〔即中心线〕,在中心线的两侧各160mm 弹出平行线,此线是安装附加顺水条的依据墨线;2)水条的位置间距:450—600mm垂直于屋面檐口均匀分布排列;3)条位置间距:挂瓦条的间距不能大于345mm,以保证上下瓦层搭接不小于75mm,使上一排瓦片的挡雨檐将下一排瓦的钉孔盖住。

木结构工程施工组织

木结构工程施工组织

木结构工程施工组织设计一、编制依据1.1 施工合同:根据合同条款,明确施工范围、工程量、质量标准、工期要求等。

1.2 施工图纸:详细分析木结构工程的平面布局、立面设计、结构形式、构造细节等。

1.3 主要规范、规程:依据《木结构工程施工质量验收规范》(GB50206-2012)、《木结构设计规范》(GB50005-2003)等相关标准进行施工。

1.4 主要标准:参照《木结构施工标准》(GB/T 50772-2012)、《木结构工程质量验收规范》(GB50206-2012)等。

1.5 主要图集:根据设计图纸,选择相应的木结构图集,如《木结构节点图集》(01J101-1)等。

1.6 其它有关文件:参考施工现场实际情况,查阅相关文件,如施工现场安全管理规定、环境保护措施等。

二、工程概况2.1 现场情况:分析施工现场的地理位置、交通状况、周边环境、气候条件等。

2.2 工程简介:简要介绍木结构工程的项目名称、工程规模、结构类型、主要构造等。

2.3 设计概况:阐述木结构设计的原则、材料选择、结构计算、构造要求等。

2.4 工程平面分布图:根据施工图纸,绘制工程平面分布图,明确各施工区域的划分。

2.5 工程特点及难点:分析木结构工程的技术特点、施工难点,制定针对性的施工措施。

三、施工部署3.1 施工组织架构:建立项目组织架构,明确项目经理、技术负责人、施工员的职责。

3.2 任务划分:将施工任务细化,分配给各施工班组,明确施工顺序和责任分工。

3.3 部署原则:遵循“安全第一、质量为本、进度协调、环保节能”的原则。

3.4 主要劳动力计划:根据施工任务,编制劳动力需求计划,确保施工人员数量和素质。

四、施工准备4.1 技术准备:熟悉施工图纸,研究施工方案,组织技术交底。

4.2 施工现场准备:平整施工场地,搭建临时设施,确保施工用水、用电、用气等。

4.3 加工订货计划:根据设计要求,制定木材加工订货计划,确保材料质量和供应。

砖木结构施工组织设计

砖木结构施工组织设计

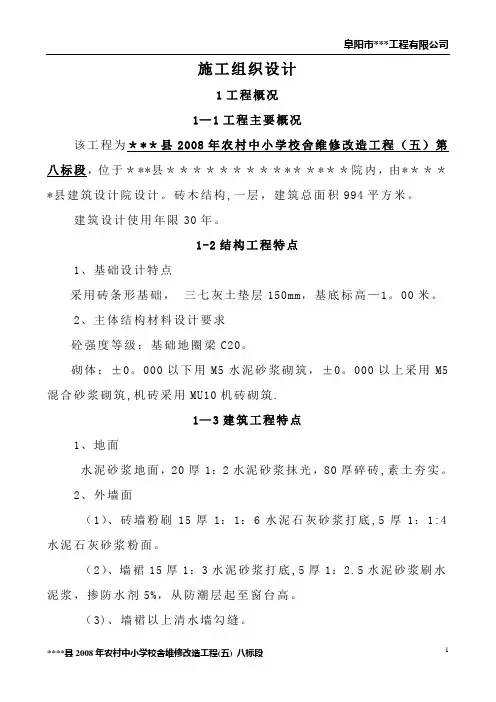

施工组织设计1工程概况1—1工程主要概况该工程为***县2008年农村中小学校舍维修改造工程(五)第八标段,位于***县***************院内,由*****县建筑设计院设计。

砖木结构,一层,建筑总面积994平方米。

建筑设计使用年限30年。

1-2结构工程特点1、基础设计特点采用砖条形基础,三七灰土垫层150mm,基底标高—1。

00米。

2、主体结构材料设计要求砼强度等级:基础地圈梁C20。

砌体:±0。

000以下用M5水泥砂浆砌筑,±0。

000以上采用M5混合砂浆砌筑,机砖采用MU10机砖砌筑.1—3建筑工程特点1、地面水泥砂浆地面,20厚1:2水泥砂浆抹光,80厚碎砖,素土夯实。

2、外墙面(1)、砖墙粉刷15厚1:1:6水泥石灰砂浆打底,5厚1:1:4水泥石灰砂浆粉面。

(2)、墙裙15厚1:3水泥砂浆打底,5厚1:2.5水泥砂浆刷水泥浆,掺防水剂5%,从防潮层起至窗台高。

(3)、墙裙以上清水墙勾缝。

3、内墙面(1)、内墙混合砂浆粉面:8厚1:3:9水泥石灰膏面细黄砂粉面,12厚1:3:9水泥石灰砂浆打底。

(2)、墙裙:14厚1:3水泥砂浆打底,6厚1:2。

5水泥砂浆。

4、屋面本建筑屋面为瓦屋面。

2工程管理目标2—1工程质量管理目标根据该工程的具体情况,经过公司有关部门的认真研究,最终确定,我公司把该工程作为公司本年度的重点工程,并确保该工程的质量达到合格工程。

为此,我公司各级领导和有关职能部门及项目经理部全体人员将对本工程质量高度重视,在总结类似工程施工经验之上,继续坚持“质量第一、信誉至上”的原则,运用科学的管理方法,制定严格的质量控制措施,大力采用新技术、新工艺和新材料,做到精心组织、精心施工,确保将本工程建成优良工程,让业主满意.2-2工程进度管理目标本工程工期为(见商务标)日。

为按时完成本次施工任务,我公司加强内部管理,健全竞争机制,全面实行分项责任制,为保证工期进度特采取以下措施:1、成立公司该工程指挥中心,能够有效地调度公司的人、财、物,以保证工程需要。

木结构建筑施工组织设计方案保证结构安全性

木结构建筑施工组织设计方案保证结构安全性

木结构建筑施工组织设计方案保证结构安全性在木结构建筑的施工过程中,施工组织设计是确保结构安全性的重要一环。

本文将就木结构建筑施工组织设计方案来保证结构安全性展开论述。

一、前期准备工作1. 确定工程施工范围:明确木结构建筑的施工范围,包括主体结构、外墙、屋面等。

2. 检查设计文件:对木结构建筑的结构设计文件进行仔细检查,确保设计符合相关标准和规范要求。

3. 梳理施工工序:根据设计文件,细化施工工序,明确每个工序的工作内容和施工要求。

二、材料采购与储备1. 材料选购:根据设计要求,选购符合标准的木材、板材、胶合剂等材料,并进行质量检测和验收。

2. 材料储备:建立科学的材料储备管理制度,确保材料的及时供应和合理储存,防止材料受潮、破损等问题。

三、施工方案制定1. 架构施工方案:根据木结构建筑的布置和设计要求,制定合理的架构施工方案,包括施工顺序、工艺措施等。

2. 足够的施工力量:确保有足够的合格施工人员和技术人员,根据工程规模和施工周期,合理分配人力资源。

3. 施工设备准备:根据施工方案需要,准备必要的施工设备,如起重机械、木工工具等。

四、施工流程控制1. 施工工序控制:根据木结构建筑施工的特点,制定详细的施工工序计划,确保施工流程的有序进行。

2. 质量控制:建立质量控制体系,对每个工序进行严格的质量把关,及时发现并解决施工质量问题。

3. 安全控制:加强施工现场安全管理,做好安全隐患排查,确保施工过程中没有安全事故发生。

五、技术交底和质量验收1. 技术交底:在施工前,对施工人员进行相关技术交底,让施工人员对工艺要求和质量标准有清晰的认识。

2. 质量验收:在施工过程中,进行逐步的质量验收,确保每个工序的质量符合设计要求和相关规范。

六、施工管理和监督1. 施工管理:建立科学的施工管理制度,包括施工记录、进度管理、材料管理等,实时掌握施工进展情况。

2. 监督检查:由专业的监理人员进行监督检查,确保施工过程的合规性和质量安全性。

木屋-工程施工组织设计

木屋-工程施工组织设计

目录一. 编制说明及编制依据------------------------------------------------31.编制说明---------------------------------------------------------32.编制依据---------------------------------------------------------3二. 施工组织设计------------------------------------------------------4(一). 施工现场总平面布置----------------------------------------------41.工程总体概况-----------------------------------------------------42.临时设施布置-----------------------------------------------------53.现场用电布置-----------------------------------------------------54.现场排水布置-----------------------------------------------------55.施工平面管理-----------------------------------------------------66.施工机具设备配备-------------------------------------------------6(二). 主要分项工程施工方法及技术措施----------------------------------61.木结构主体基础防潮层施工-----------------------------------------62.木结构墙体施工---------------------------------------------------73.门窗过梁施工-----------------------------------------------------114.屋架施工---------------------------------------------------------145.柱梁施工---------------------------------------------------------166.墙面板施工-------------------------------------------------------187.装饰工程施工-----------------------------------------------------218.防水和地砖地面施工-----------------------------------------------239.屋面板(屋面基层板)施工--------------------------------------------2710.天沟及落水管安装------------------------------------------------3011.铝合金门窗安装--------------------------------------------------3012. 栏杆扶手工程---------------------------------------------------3213. 脚手架工程-----------------------------------------------------3214. 给排水管道安装-------------------------------------------------3215. 电气管线布设施工-----------------------------------------------3616. 避雷接地施工----------------------------------------------------4017. 木结构防噪音措施------------------------------------------------41(三). 确保工程质量安全文明施工的具体措施-----------------------------411. 图纸会审及设计交底-----------------------------------------------412. 质量规范资料准备-------------------------------------------------423. 材料物资准备-----------------------------------------------------424. 质量目标控制-----------------------------------------------------425. 质量保证措施-----------------------------------------------------446. 工期保证措施-----------------------------------------------------487. 主要管理措施-----------------------------------------------------498. 安全管理体系与保证措施-------------------------------------------509. 文明施工管理及保证措施-------------------------------------------52(四). 劳动力组织和现场人员配备---------------------------------------531. 总体措施---------------------------------------------------------542.管理措施---------------------------------------------------------543.对各专业单位劳动力的管理措施-------------------------------------554.土建、绿化、外围、木结构与装饰/安装工程的配合协调措施------------55(五). 冬雨期施工措施及保护--------------------------------------------56(六). 质量安全文明施工进度管理网络图-------------------------------57(七). 施工组织过程图-------------------------------------------------58(八). 紧急事务处理程序------------------------------------------------59(九). 施工总进度编制说明----------------------------------------------60(十). 施工总平面图布置说明--------------------------------------------60一. 编制依据及说明1. 编制说明首先,我们诚恳地表示:我们将全心全意为业主服务,服从业主、监理的管理,全力以赴地做好各项施工准备工作,充分发挥我司的管理优势、技术优势、队伍优势、材料设备等资源优势,科学地组织施工,选派我司最优秀的项目经理姚志明担当本工程项目经理,施工中与设计单位、监理单位和其它施工单位密切配合,共同努力,优质高速地完成本项样板工程的建设工作。

木结构建筑施工组织设计方案

木结构建筑施工组织设计方案

木结构建筑施工组织设计方案随着环保意识的提高和对可持续发展的要求,木结构建筑在现代建筑中日益受到青睐。

作为一种环保、高效、美观的建筑材料,木结构的施工组织设计方案对于确保施工质量、提高效率至关重要。

本文将探讨木结构建筑施工组织设计方案中的关键要素,以帮助工程师和项目管理人员有效地进行木结构建筑施工。

1. 施工阶段划分与工期计划木结构建筑的施工阶段划分应该考虑到建筑的整体结构特点,合理安排施工顺序,确保施工各工序的前后协调。

此外,需要根据工期要求和实际施工条件进行工期计划,合理分配人力和资源,确保工期的顺利进行。

2. 施工人员组织与安全管理在木结构建筑的施工中,施工人员的组织与管理是至关重要的环节。

项目管理方应根据施工工序和要求,合理分配施工人员的数量和职责,确保施工人员的专业性和工作效率。

同时,要注重施工现场的安全管理,确保施工人员的人身安全,采取必要的安全预防措施,以防止意外事故的发生。

3. 材料采购与供应管理木结构建筑的施工过程中,材料采购与供应的管理至关重要。

项目管理方需要提前计划并确定所需的木材种类和规格,选择可靠的供应商。

同时,需要建立健全的材料供应管理机制,确保材料的质量和供应的及时性。

在施工中,要对材料的接收、验收和储存进行严格管理,防止材料损坏和浪费。

4. 施工设备与机械管理木结构建筑的施工需要合适的设备和机械的支持。

项目管理方应根据施工实际需求,选择适合的施工设备和机械,并且对其进行有效的管理和维护。

在施工过程中,要对设备和机械进行定期检查和维修,确保其正常工作并提高施工效率。

5. 施工质量控制与验收木结构建筑的施工质量是保证建筑安全和耐久性的关键。

项目管理方需要制定详细的施工工艺和施工规范,并严格按照施工图纸和相关标准进行施工过程中的质量控制。

在施工完成后,需要对施工质量进行全面的验收,确保符合设计要求和规范,满足使用功能。

6. 环境保护与施工现场管理木结构建筑的施工应注重环境保护,合理使用资源,减少对周边环境的影响。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

木结构施工方案木结构施工方案一、基础防潮层施工木结构墙脚与混凝土基础的防潮层应采用质的耐腐透气的地梁膜;地梁板采用CCA防腐木材,当CCA木材局部开孔或切割时,由于经加压处理过的木材比未经加压处理的木材更具有效的防腐能力,但母材经过二次钻孔切割后易泄漏, 所以对于锯切或钻孔后暴露木材的端部和孔洞,至少涂抹两层适当的木材专用防腐剂。

木柱柱脚的防腐对搁置在基础上或混凝土地基上的木柱同样按照上述防腐处理要求进行处理。

木结构柱脚防腐的典型方法是采用钢板地脚锚固件。

二、木结构墙体施工墙龙骨施工要点:主要内容墙体体系的构成墙骨柱的材质等级墙骨柱的规格要求墙体体系的构成墙体通常由下列构件组成:·底梁板, 规格材制成,水平置于楼盖上,尺寸与其所支承的墙骨柱尺寸相同·墙骨柱(40mmx90mm 或140mm 士2mm或184mm), 规格材制成, 垂直置于顶梁板和底梁板之间·顶梁板由规格材制成, 水平置于墙骨柱顶部并与墙骨柱连接·门窗过梁, 规格材或工程木产品制成或为主合梁, 连接门窗洞口两边的墙骨柱起横梁作用, 并支承门窗洞口上部的短墙骨柱和顶梁板·托柱( 比全长墙骨柱短), 规格材制成, 支撑门窗过梁·窗台梁, 规格材制成, 构成窗洞口的底部边框·短柱( 比全长墙骨柱短), 规格材制成,支承门过梁上方的顶梁板或底梁板上方的窗台梁·覆面板, 木基结构板材制成, 位于外墙框架外侧墙体体系紧固要求,具体如下1): 墙骨柱末端应钉在顶梁板和底梁板2): 采用双墙骨柱时, 以及在墙体相交和转角部位,墙骨柱应钉在一起3): 采用双顶梁板时, 应将顶梁板钉在一起4): 外墙底梁板应钉在楼盖搁栅或填块上5): 内墙底梁板应钉在楼盖搁栅或填块上6): 门窗过梁( 通常是钉在一起的组合规格材) 两端都应钉在墙骨柱上7): 在墙相交处应将叠拼的顶梁板钉在一起1 、墙骨柱的材质等级墙骨柱是墙体框架的竖向构件,墙面板和墙内饰层均固定于其上。

承重墙骨柱承受来自屋顶或其它楼层的荷载。

墙骨柱立于底梁板上并将荷载传递到梁、及其它墙或直接传递至基础。

规范规定承重墙的墙骨柱应采用材质等级为V C级及其以上的规格材。

非承重墙的墙骨柱可采用任何等级的规格材。

2、墙骨柱的规格要求墙骨柱的最小尺寸根据GB50005 的要求经工程计算确定。

墙骨柱在层高内应连续( 孔洞处除外)允许采用指接连接但不得采用连接板连接。

墙骨柱间距不得超过600mm(+lOmm 容差) 。

经验表明, 对于最大屋盖跨距为12m, 最大楼盖跨距为6m, 且墙骨柱不超过3m 的房屋, 层高为两层时, 底层墙骨柱采用40×90mm 、间距为406mm 。

层高为三层时, 底层墙骨柱采用40×140mm 、间距为406mm 。

如果不满足这些限制, 建议通过工程计算确定墙骨柱尺寸和间距。

通常承重墙的墙骨柱尺寸为4O×l40mm( ±2mm), 间距400mm(+6mm 容差), 墙骨柱侧面垂直于墙表面。

非承重墙的墙骨柱尺寸为40×90mm( ±2mm) 。

3、墙骨柱与保温隔声关系墙骨柱尺寸越大, 填充保温材料的空间越大, 节能隔声效果越好。

4、墙骨柱结构开洞要求规范规定开洞宽度大于墙骨柱间距孔洞两侧应用双骨柱,开洞宽度小于墙骨柱间距,开孔两侧可用单根墙骨柱。

墙体转角和墙相交处的墙骨柱数量不得少于二根,以保证墙内饰、墙面板和护墙板具有足够的支撑。

对于较大的墙体孔洞, 诸如需采用三层以上规格材组合或结构复合材制作过梁的孔洞处, 建议孔洞两侧各采用三根墙骨柱, 其中两根用于支承门窗过梁。

对于搁置于墙上的结构梁或桁梁所作用的荷载, 必须用柱子( 通常用墙骨柱组合而成) 来支承。

必须有足够的墙骨柱或柱来支承由大型结构构件传来的集中荷载并将荷载传到基础。

对于大型梁和桁架的支承需要进行工程计算。

墙上开孔洞是为了安装门和窗,有关开洞空的要求将在门窗过梁里详述。

5、墙转角和墙相交处的墙骨柱布置要求规范要求,墙转角处至少应设两根墙骨柱, 实际工程中建议最好采用三根墙骨柱。

以便墙内外两侧面板的固定,以及墙体构件的组装和固定。

6 、墙骨柱的打孔和缺口(见下图) 墙骨柱和顶梁板、底梁板的开孔和缺口限制条件规范允许在限制范围内对墙体框架构件开孔或开凿缺口: 承重墙墙骨柱开孔或开凿缺口后的剩余高度不应小于截小于50mm 。

如果超过该限值, 则应对顶梁板进行加固(如图所示)门窗过梁施工要点;1 、墙体开洞空的要求孔洞上的荷载通过过梁传递到支承托柱和相邻的全长墙骨柱,再传至楼盖。

全长墙骨柱与托柱和过梁的端部固定。

承重墙的所有开孔( 开孔宽度小于全长墙骨柱最大允许间距的除外) 必须采用过梁和双墙骨柱。

如下图4.1.1图4.1.1采用规格材制作的过梁的最小尺寸由跨度表决定,承重墙的顶梁板和门窗过梁间的短柱的间距必须符合墙骨柱的间距要求, 因为它们承受来自顶梁板的荷载并传至过梁。

对非承重墙来说, 也要求使用短柱, 此时的短柱仅供覆盖墙面板时使用。

对于窗洞, 洞口底部设窗台梁, 其荷载通过下部的短柱传至底梁板。

这些构件不承受任何主要荷载但其间距应满足安装墙面板的要求。

规范规定, 构成孔洞的所有构件( 过梁除外) 的宽度应与墙骨柱截面高度相同。

2 、门窗过梁的设置要求保证门窗过梁与附近墙体的牢固连接是很重要的。

最好的办法是保证过梁上的顶梁板是连续的并且不与过梁的端部连接, 使过梁处于较高位置, 为洞口上部留有净空。

用钢板或木板拼接为次选见(图4.3.2)。

图4.3.2a小孔洞上方的过梁一般由两层规格材组合而成。

较大孔洞上方的过梁通常由三层至五层规格材组合而成。

与组合楼盖梁一样,组合过梁的钉连接应满足或超出规范的最低要求。

工程木产品,如层板胶合木或结构复合材(SCL), 通常也用作较大孔洞的过梁。

SCL 也必须经工程计算验证是否满足荷载要求。

供应商必须提供产品满足工程设计的证书以及有关产品的其它一些设计资料。

所有有关产品的信息必须保存以备检查。

而且, 较大孔洞上方的过梁所需支承比托柱和全长墙骨柱在两端支座所需支承要大如图4.3.2b图4.3.2b3、预留门窗孔洞尺寸墙上开孔洞是为了安装门和窗。

通常在建筑平面图上并不标明这些预留孔洞的精确尺寸而只标注门窗的尺寸门窗尺寸可由门窗表查出。

应慎重确定门窗预留孔洞的精确尺寸。

如果孔洞过大, 在墙上安装门窗框时比较困难且内部装饰可能掩盖不住缝隙。

如果孔洞太小,门窗可能装不上或不能保证其平直。

开窗洞时, 确定预留孔洞尺寸不仅必须考虑窗户和窗框, 而且必须为填隙和调整平直留出空间。

因此, 通常在孔洞和窗框周边之间预留10-12mm 的空间。

门窗制造商通常会提供其门窗产品所需的预留孔洞尺寸。

这对窗户安装非常重要, 因为不同制造商生产的窗户规格各不相同。

而且窗户的尺寸、类型和材料众多给精确计算预留孔洞尺寸带来困难。

开门洞时, 确定预留孔洞尺寸应考虑下列因素并留出额外空间: 门框两侧构件和顶部构件的厚度、调整门框平直, 进户门门槛的厚度、空气流动和室内门下的楼面装饰。

五、楼面搁栅施工要点;1、楼盖体系构成楼盖搁栅(由规格材和或工程木产品制成),支承于地梁板和梁上,并横跨建筑物宽度,如图5.3.2图5.3.2·组合梁(由规格材或工程木产品组合制成),在基础墙之间支承楼盖搁栅·与楼盖搁栅垂直的封头搁栅(规格材或工程木产品制成),用来固定搁栅端部,并支承于地梁板上·由规格材制成的木底撑,剪刀撑或搁栅横撑,在支座间将搁栅连接起来·由木基结构板材制成的楼面板,板材长度方向与搁栅垂直、宽度方向拼缝与搁栅平行并相互错开。

该剖视图显示了典型楼盖体系的一些其它特征。

非承重墙下的搁栅可以加倍。

搁栅在梁上互相搭接。

楼盖需要开孔以便安装楼梯。

各类结构构件必须紧固在一起。

1)木底撑与楼盖搁栅下侧用钉连接2)剪刀撑与楼盖搁栅用钉连接3)楼面板与楼盖搁栅用钉连接4)封头搁栅与搁栅末端垂直钉连接5)封头搁栅和搁栅端部与地梁板斜向钉连接2、楼盖系统应可靠锚固在基础以抵抗由风和地震引起的上拔力和侧向力。

底层楼盖搁栅和整个楼盖系统通过螺栓和地梁板连接在一起,螺栓应埋入基础内,不要将搁栅搁置在混凝土或砌体基础的预留槽内,应采用地梁板和螺栓将楼盖搁栅锚固在基础上,因为这样能提供更坚实的锚固,地梁板除了有助于锚固,还能支承楼盖搁栅和封头搁栅并将楼盖荷载传至基础墙上。

地梁板最小规格为40*90 mm( 士2mm)。

规范规定锚固螺栓最小直径为12mm,最大间距为2m。

距地梁板两端100—300 mm内应该保证有一螺栓。

螺栓应该埋入混凝土至少300 mm。

尽管规范没有特别规定,但是L形锚固螺栓能更好地抵抗外拔力。

如下图3、施工注意事项楼盖系统的图纸和工程报告上应包括支座详图、桁架位置、支撑和剪刀撑详图、集中荷载、恒荷载、活荷载、支承长度、连接件以及其它细节方面的信息。

当需要进行构件设计时,其它结构构件以及地基基础都必须加以考虑。

任何情况下都需要进行严格的结构设计。

用于申请建筑许可证的制造商的设计资料应该保存在现场,以备检查及参考所用。

4、(1.) 提高楼盖系统的整体强度增加楼面板厚度也有助于荷载在搁栅间的传递。

楼面板通过胶粘接和钉接或通过螺丝紧固在搁栅上可以提高楼盖系统的强度和整体性。

楼面板通过胶粘接和螺丝连接也有助于减少楼盖噪音。

荷载分配包括紧固楼盖构件以便楼盖系统形成一个整体。

5、(2.) 楼盖搁栅的规格,材质,间距,跨度-------选择根据规范, 楼盖搁栅由符合设计要求的规格材或人字梁制成。

搁栅间距不得超过600mm 。

由规格材和人字梁制成的楼盖搁栅尺寸根据符合GB50005 规定的跨度表确定。

楼盖搁栅由规格材和人字梁制成的楼盖搁栅的最小尺寸的选择取决于这些表中的各项因素的联合作用和相互影响。

6、使用木撑使用木底撑和剪刀撑或木底撑和搁栅横撑有助于增加刚度和减少振动。

避免搁栅发生屈曲变形。

木底撑尺寸一般不小于2Ox65mm, 当荷载分配要求使用木底撑、剪刀撑或搁栅横撑时, 它们与支座或布置在其它排的构件的距离不得超过2.1m 。

同时使用木底撑和剪刀撑或木底撑和搁栅可提高楼盖性能, 超过单独使用剪刀撑或搁栅横撑的楼盖性能。

增加木底撑与剪刀撑或搁栅横撑排数, 使得它们之间的距离小于2.1m, 可进一步增强楼盖性能。

7、搁栅横撑由填块组成的搁置在搁栅之间并与搁栅垂直。

8、木底撑指的是紧固在搁栅下侧的木条。

成排的搁栅横撑、剪刀撑或木底撑应延楼盖长度连续设置, 并且在楼面板安装后用钉子或螺丝紧固。

搁栅横撑一般与搁栅具有同样规格。
