透水混凝土施工方案1.0

合集下载

彩色透水混凝土施工方案

彩色透水混凝土施工方案

彩色透水混凝土施工方案彩色透水混凝土在现代城市建设中得到了越来越广泛的应用,其具有良好的透水性能和美观的色彩,能够有效改善城市的雨水径流问题。

本文将就彩色透水混凝土的施工方案进行详细介绍,以帮助施工人员更好地理解和应用这一新型建材。

一、材料准备1. 彩色透水混凝土所需材料包括水泥、骨料、外加剂和颜料等。

在选择材料时,要确保材料的质量符合相关标准要求,以保证施工质量。

2. 特别需要注意的是,颜料的选择应符合环保标准,具有抗紫外线和耐磨损等特点,以确保彩色透水混凝土在使用过程中能够长期保持色彩鲜艳。

二、施工准备1. 在进行彩色透水混凝土的施工前,要对施工现场进行清理和平整,确保施工区域没有积水或其他杂物。

2. 同时,要对施工人员进行相关培训,确保他们了解施工工艺和安全规范,做好施工准备工作。

三、施工工艺1. 浇筑底层:首先在施工区域铺设一层透水基层,然后将彩色透水混凝土浇筑在基层上,并采用振捣和抹光等工艺进行处理,使其表面平整。

2. 涂刷防水层:待彩色透水混凝土初凝后,应及时涂刷防水层,以提高其抗渗性能,防止雨水倒灌。

3. 进行色彩处理:在彩色透水混凝土表面喷涂或滚涂颜料,使其呈现出丰富多彩的色彩,提高视觉效果。

四、施工注意事项1. 施工过程中要注意控制水泥浆的含水量和混凝土的比例,确保混凝土的强度和透水性能达标。

2. 在施工现场要严格按照安全规范进行操作,做好施工人员的防护措施,避免发生意外事故。

五、施工验收1. 彩色透水混凝土施工完成后,应进行质量验收,检查混凝土的强度、色彩和透水性能等指标是否符合相关要求。

2. 如发现质量问题,应及时进行整改,并重新进行验收,确保施工质量达标。

通过本文的详细介绍,相信读者已经对彩色透水混凝土的施工方案有了更深入的了解。

在今后的城市建设中,我们可以更加灵活地运用彩色透水混凝土,为城市增添一道独特的风景线。

愿本文对您的工作有所帮助,谢谢阅读!。

透水混凝土详细铺装施工方案

透水混凝土详细铺装施工方案

透水混凝土详细铺装施工方案一、前期准备工作:1.建立详细的工程进度计划,包括施工时间、人员、机械的安排等。

2.确定施工现场,并进行必要的土地平整、清理等工作。

3.测量并标记好施工区域的边界和要素点位。

4.提前订购所需的透水混凝土材料,并进行检验,确保质量符合要求。

二、透水混凝土铺装工程:1.从施工区域的一侧开始,先进行一段试铺,检查透水混凝土的铺装效果和质量。

2.将透水混凝土倒在试铺区域内,利用平板摊铺机进行均匀的压实,确保表面光滑平整。

3.对铺装区域进行适当的压实,以确保透水混凝土的密实度,但避免过度压实导致排水性能下降。

4.使用倒板机对透水混凝土进行初步的整平,确保表面平整度符合要求。

5.利用扫把或平板机对表面进行最后的整平,并确保与周围地面的接缝处理合理、平整。

6.对铺装好的透水混凝土进行水养护,一般要保持湿润状态7-14天,以确保混凝土的强度和密实度。

三、透水混凝土铺装后续工程:1.透水混凝土的表面可以进行必要的除尘和清洁,以确保排水性能。

2.对透水混凝土进行定期的检查和维护,及时发现并修复可能存在的损坏和缺陷。

3.在透水混凝土铺装区域周围设置必要的雨水收集和排水设施,确保雨水能够及时排解。

4.对透水混凝土铺装的区域做好绿化,种植适合的植物,增加自然的美观度和生态效益。

以上是透水混凝土的详细铺装施工方案,通过严格的施工控制和质量检查,可以确保透水混凝土的铺装质量和性能达到设计要求,并且能够有效地减少城市表面径流,改善城市的水环境。

在施工过程中,需要严格按照相关的工程规范和标准进行操作,确保施工质量和安全。

透水混凝土专项施工方案

透水混凝土专项施工方案

透水混凝土专项施工方案一、工程概况本次施工的项目为_____,施工面积约为_____平方米。

透水混凝土将用于_____区域,旨在提高地面的透水性能,改善生态环境,减少雨水径流。

二、编制依据1、相关的国家及地方标准规范,如《透水水泥混凝土路面技术规程》(CJJ/T 135-2009)等。

2、工程设计图纸及相关技术文件。

3、施工现场的实际情况和勘察资料。

三、施工准备1、技术准备(1)熟悉施工图纸和技术规范,进行技术交底。

(2)确定施工工艺和施工流程。

2、材料准备(1)水泥:选用强度等级不低于 425 的硅酸盐水泥或普通硅酸盐水泥。

(2)骨料:选用单粒级或间断粒级的粗骨料,如碎石、卵石等,其含泥量不应大于 1%。

(3)增强剂:选用符合要求的透水混凝土增强剂。

(4)水:使用清洁的自来水。

3、主要机具准备(1)搅拌机:强制式搅拌机。

(2)运输车辆:小型自卸车。

(3)摊铺设备:平板振动器、抹光机等。

(4)其他工具:如铁锹、刮尺、水准仪、全站仪等。

4、作业条件准备(1)基层已施工完成,并验收合格。

(2)施工所需的水电已接通。

(3)施工现场的道路畅通,材料运输方便。

四、施工工艺流程1、基层处理清理基层表面的杂物、灰尘和油污,确保基层表面平整、坚实。

对基层存在的裂缝、坑洼等缺陷进行处理,保证基层的质量。

2、测量放线根据设计图纸,使用全站仪或水准仪进行测量放线,确定透水混凝土的施工范围和标高。

3、搅拌(1)将水泥、骨料、增强剂和水按照一定的比例投入搅拌机中,搅拌均匀。

(2)搅拌时间应根据搅拌机的类型和性能确定,一般不少于 3 分钟。

4、运输(1)透水混凝土拌合物运输宜采用小型自卸车,运输过程中应防止拌合物离析。

(2)运输时间应控制在规定的时间内,超过规定时间的拌合物不得使用。

5、摊铺(1)将拌合物均匀摊铺在基层上,使用平板振动器进行振捣,使拌合物密实。

(2)摊铺厚度应根据设计要求确定,一般为 80 200mm。

6、抹光(1)振捣完成后,使用抹光机进行抹光,表面应平整、光滑。

车场透水混凝土施工方案

车场透水混凝土施工方案

车场透水混凝土施工方案一、施工前期准备对施工现场进行详细勘察,了解车场的结构、地面情况及其他环境因素,为后续施工提供依据。

制定详细的施工计划,包括施工进度、人员配置、材料采购等,确保施工顺利进行。

对施工人员进行技术交底和安全培训,确保施工质量和安全。

二、材料选择与检验选择符合规范要求的透水混凝土材料,如骨料、水泥、掺合料、添加剂等。

对进场的材料进行严格检验,确保材料质量符合设计要求。

三、地面处理与找平清除车场地面上的杂物、油污等,确保地面干净、平整。

对地面进行找平处理,确保透水混凝土铺设后的平整度。

四、透水混凝土搅拌按照设计要求,严格控制透水混凝土的配合比。

使用专业的搅拌设备,确保透水混凝土搅拌均匀、无杂质。

五、透水混凝土浇筑在搅拌好的透水混凝土铺设前,再次检查地面情况,确保无积水、无杂物。

采用专业的铺设设备,按照设计要求进行透水混凝土的铺设。

铺设过程中,注意控制透水混凝土的厚度、平整度等指标。

六、养护与固化处理透水混凝土浇筑完成后,及时进行养护,保持地面湿润。

养护期间,避免重型车辆和机械设备在透水混凝土上行驶。

养护期满后,进行透水混凝土的固化处理,提高地面的强度和耐久性。

七、质量检测与验收对施工完成的透水混凝土进行质量检测,包括强度、透水性、平整度等指标。

质量检测合格后,进行验收,确保施工质量符合设计要求。

八、施工安全与环保施工过程中,严格遵守安全操作规程,确保施工人员的人身安全。

采取有效的环保措施,减少施工对环境的影响,如控制扬尘、噪声等。

通过以上步骤的实施,可以确保车场透水混凝土的施工质量和安全,同时满足环保要求。

人行道透水混凝土专项施工方案

人行道透水混凝土专项施工方案

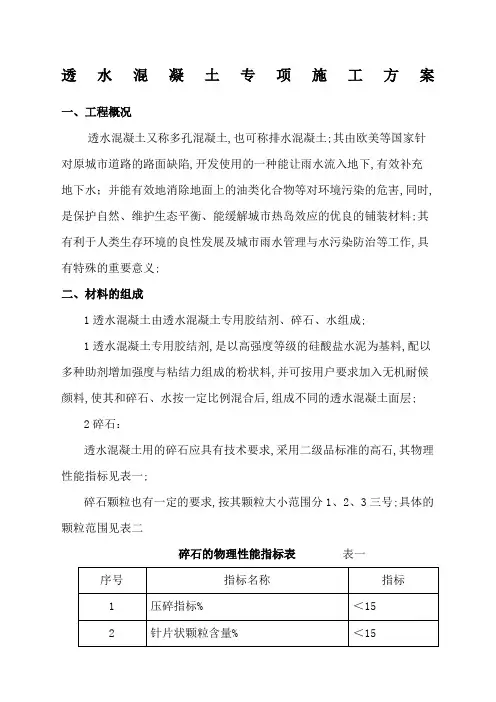

透水混凝土专项施工方案一、工程概况透水混凝土又称多孔混凝土,也可称排水混凝土;其由欧美等国家针对原城市道路的路面缺陷,开发使用的一种能让雨水流入地下,有效补充地下水;并能有效地消除地面上的油类化合物等对环境污染的危害,同时,是保护自然、维护生态平衡、能缓解城市热岛效应的优良的铺装材料;其有利于人类生存环境的良性发展及城市雨水管理与水污染防治等工作,具有特殊的重要意义;二、材料的组成1透水混凝土由透水混凝土专用胶结剂、碎石、水组成;1透水混凝土专用胶结剂,是以高强度等级的硅酸盐水泥为基料,配以多种助剂增加强度与粘结力组成的粉状料,并可按用户要求加入无机耐候颜料,使其和碎石、水按一定比例混合后,组成不同的透水混凝土面层;2碎石:透水混凝土用的碎石应具有技术要求,采用二级品标准的高石,其物理性能指标见表一;碎石颗粒也有一定的要求,按其颗粒大小范围分1、2、3三号;具体的颗粒范围见表二碎石的物理性能指标表表一碎石按颗粒分号2级碎石是透水混凝土的主要材料之一,其质量必须要控制好;3水:普通自来水即可用;一般末经过滤的混浊的地下水或使用过的不洁水,不能利用;2、三种原材料在施工过程中配合比:要施工出高质量、高标准的透水混凝土地面,在原材料固定的条件下,严格控制以上三种原材料的配比,是施工中的重要关键,在施工现场负责人必须严格控制比例;透水混凝土配合比按质量计:水:水泥:胶结剂:碎石=113:310:100:1520三、透水混凝土的要求1、用于人行道20cm 厚C20透水水泥混凝土基层;2、为确保路体结构层具有足够的整体强度和透水性,表面层下需有透水基层和较好保水性的垫层;基层要求:在素土层夯实层上,配用的基层材料,应有适当的强度外,须有较好的透水性,采用级配砂砾或级配碎石等;采用级配碎石时,碎石的最大粒径应小于倍的基层厚度,且不超过50mm;四、透水混凝土的施工1.施工前的准备:施工前应做好组织、物质、技术等三大准备;组织准备:建立健全的施工项目组织机构的人员设置,配备技术素质高的专业施工队伍;现场物质准备:施工时需配备满足施工进度的一定量材料胶结料、水泥需要有防水措施;故需设置工程材料堆放场地、人员住宿、所需的水电供应;搅拌机械的设置场地等一系列的准备工作;搅拌机最佳设置方案是施工现场的中段,因透水混凝土是属干料性质的混凝土,其初凝快,要保证运输时间尽量短技术准备:了解分析工程项目的特点、进度要求,了解施工的客观条件,根据设计要求合理布置施工力量,制定详细的施工方案为工程顺利完成做好技术上的准备工作;2.施工:在准备工作充分的基础上,人员设备方可进场施工;立模:本工程可使用已经施工完成的砖砌路牙石为模;搅拌:透水混凝土不得采用人工搅拌,采用普通混凝土搅拌机械进行搅拌,搅拌时按照物料的规定比例及投料顺序将物料投入搅拌机,先将胶结料和碎石搅拌约30秒后,使其初步混合,再将规定量的水分2-3次加入继续进行搅拌约15-20分钟;视搅拌均匀程度,可适当延长机械搅拌的时间;注意事项:施工现场须专人负责物料的配比;严格控制水灰比,即控制水的加入量,水分2-3次加入,不允许一次性加入;为使物料搅拌均匀,适当延长机械搅拌时间;运输:透水混凝土属于干性混凝土料,其初凝快,一般根据气候条件控制混合物的运输时间,运输一般控制在20分钟以内,运输过程中不要停留,翻斗车必须平稳;摊铺浇筑成型:透水混凝土属于干性混凝土料,其初凝快,摊铺必须及时;对于人行道路面,大面积施工采用分块隔仓方式进行摊铺,其松铺系数为;将混合物均匀摊铺在工作面上,用滚筒压实、抹平,表面不能有明水;基层厚度超过20公分的要使用平板振动器振平压实;3.养生:透水混凝土与水泥混凝土属性类似,因此摊铺结束后,经检验标高平整度均达到要求后,宜立即覆盖塑料薄膜,保持水分;浇筑后一天开始洒水养生,高温时八小时后开始养护,每天不得少于两次,湿养护时间不少于七天;4.面层密封工艺涂覆封闭剂:待表面混凝土成型干燥后,喷涂封闭剂,增强耐久性和美观性,防止时间过长会使透水混凝土空隙受污而堵塞空隙;5.透水混凝土仍属混凝土的一种,必须设置伸缩缝,其伸缩缝的设置须与结构层混凝土的切割缝上下一致,5米设一通缝,缝宽3-5mm,使用柔性物质嵌缝;因透水混凝土系统拥有系列配方,配合设计的创意,针对不同环境和个性要求的装饰风格进行铺设施工;这是传统铺装和一般透水砖不能实现的特殊铺装材料;透水混凝土的铺装工艺,类似于混凝土的铺装,但又不同于混凝土铺装方面;3施工机械、推车、瓦工工具等必备的工具、立模用的木料或型钢等配备;水、电设施到位,生活用水、电以及施工用水、电;施工用电:三相电,施工用水:普通自来水连接到搅拌设备旁;4施工前的技术准备:了解和分析工程项目特点、进度要求,了解施工的客观条件,根据设计要求,熟悉设计图纸,合理布置施工力量,制定出施工方案,为工程顺利完成作好技术上的准备工作;5配合做基础方的土建队,在做地面基层的同时进行专用透水管道的铺设,透水管道除按图子要求铺设外,必须与原道路排水系统相连接,成为道路排水系统的一部分;2、施工:在准备工作充分的基础上,人员设备方可进场施工;1立模:施工人员在首先须按设计要求进行分隔立模及区域立模工作,立模中须注意高度、垂直度、泛水坡度等的问题;2搅拌:搅拌器:根据工程量的大小,配置不同容量的机械搅拌器,机械搅拌器的一定范围内的地面处,应设置防止水和物料散落的接料设备如方型板式斗类,保护施工环境的卫生,减少施工后的清理工作;透水混凝土不能采用人工搅拌,采用普通混凝土搅拌机械进行搅拌,搅拌时按物料的规定比例及投料顺序将物料投入搅拌机,先将胶结料和碎石搅拌约30秒后,使其初步混合,再将规定量的水分2-3次加入继续进行搅拌约分钟;视搅拌均匀程度,可适当延长机械搅拌的时间,但不宜过长时间的搅拌;透水混凝土搅拌工艺流程图五、注意事项:1施工现场须专人负责物料的配比;2严格控制水灰比,即控制水的加入量,水在搅拌中分2-3次加入,不允许一次性加入;3为使物料搅拌均匀,适当延长机械搅拌时间,但不宜过长;3运输透水混凝土属干性混凝土料,其初凝快,一般根据气候条件控制混合物的运输时间,运输一般控制在10分钟以内,运输过程中不要停留,手推车必须平稳;4摊铺、浇筑成型:透水混凝土属干性混凝土料,其初凝快,摊铺必须及时;对于人行道面,大面积施工采用分块隔仓方式进行摊铺物料,其松铺系数为;将混合物均匀摊铺在工作面上,用括尺找准平整度和控制一定的泛水度,然而平板振动器厚度厚的用平板振动器或人工捣实;捣实不宜采用高频振动器,;最后用抹合拍平;抹合不能有明水;注意事项:1松铺系数即为物料摊铺高度高于实际高度的比,按透水混凝土的干湿度,一般采用之间;2平板振动器振动时间不能过长,防止过于密实,可出现离析现象;3摊铺时尽量快和正确;4因透水混凝土其孔隙率大,水份散失快,当天气温高于35℃时,施工时间应宜避开中午,适合在早晚进行施工;4养生:透水混凝土与水泥混凝土属性类似,因此铺摊结束后,经检验标高、平整度均达到要求后;当气温较高时,为减少水分的蒸发,宜立即覆盖塑料薄膜,以保持水分;也可采用洒水养生,所有养生期不得少于7d,使其在养护期内强度遂渐地提高;洒水养生,透水混凝土在浇注后1天开始洒水养护,高温时在8小时后开始养护,但淋水时不宜用压力水直接冲淋混凝土表面,应直接从上往下淋水;透水混凝土湿养时间不少于7天;养生时间应根据施工温度而定,一般养生期为14—21天,高温时不少于14天,低温时不少于21天,5℃以下施工,养生期不少于28天;4、涂覆透明封闭剂:待表面混凝土成型干燥后在3天左右,涂刷透明封闭剂,增强耐久性和美观性;防止时间过会使透水混凝土孔隙受污而堵塞孔隙;七、透水性混凝土路面面层质量检验标准原材料质量应符合下列要求1水泥品种、级别、质量、包装、贮存,应符合国家现行有关标准的规定;检查数量:按同一生产厂家、同一等级、同一品种、同一批号且连续进场的水泥,袋装水泥不超过200t为一批,散装水泥不超过500t为一批,每批抽样l次;水泥出厂超过三个月时,应进行复验,复验合格后方可使用;检验方法:检查产品合格证、出厂检验报告,进场复验;2 混凝土中掺加外加剂的质量应符合现行国家标准混凝土外加剂GB8076和混凝土外加剂应用技术规范GB50119的规定;检查数量:按进场批次和产品抽样检验方法确定;每批不少于1次;检验方法:检查产品合格证、出厂检验报告和进场复验报告;3检查数量:同产地、同品种、同规格且连续进场的集料,每400m3为一批,不足400m3按一批计,每批抽检l次;检验方法:检查出厂合格证和抽检报告;六、透水混凝土路面面层质量应符合设计要求;1透水混凝土路面弯拉强度应符合设计规定;检查数量:每l00m3同配合比的透水混凝土,取样l次;不足l00m3时按l次计;每次取样应至少留置1组标准养护试件;同条件养护试件的留置组数应根据实际需要确定,最少1组;检验方法:检查试件强度试验报告;2透水混凝土路面抗压强度应符合设计规定;检查数量:每l00m3同配合比的透水混凝土,取样l次;不足l00m3时按l次计;每次取样应至少留置1组标准养护试件;同条件养护试件的留置组数应根据实际需要确定,最少1组;检验方法:检查试件强度试验报告3透水混凝土路面面层透水系数应达到设计要求;检查数量;每500㎡抽测l点;检验方法:查试验报告、复测;注:①在每一单位工程中,以40m×40m定方格网,进行编号,作为量测检查的基本施工单元,不足40mX40m的部分以一个单元计;在基本施工单元中再以lOmXlOm或20mX20m为子单元,每基本施工单元范围内只抽一个子单元检查;检查方法为随机取样,即基本施工单元在室内确定,子单元在现场确定,量取3点取最大值计为检查频率中的1个点;。

透水路面施工方案

透水路面施工方案

透水路面施工方案(1)透水混凝土施工①透水混凝土的运输:透水混凝土属干性混凝土料,其初凝快,一般根据气候条件控制混合物的运输时间,运输一般控制在10分钟以内,运输过程中不要停留,手推车必须平稳。

②摊铺、浇筑成型:透水混凝土属干性混凝土料,其初凝快,摊铺必须及时。

对于人行道面,大面积施工采用分块隔仓方式进行摊铺物料,其松铺系数为1.1。

将混合物均匀摊铺在工作面上,用括尺找准平整度和控制一定的泛水度,然而平板振动器(厚度厚的用平板振动器)或人工捣实。

捣实不宜采用高频振动器,最后用抹合拍平,抹合不能有明水。

③注意事项:a.松铺系数即为物料摊铺高度高于实际高度的比,按透水混凝土的干湿度,一般采用1.1-1.15之间。

b.平板振动器振动时间不能过长,防止过于密实,可出现离析现象。

c.摊铺时尽量快和正确。

d.因透水混凝土其孔隙率大,水份散失快,当天气温高于 35℃时,施工时间应宜避开中午,适合在早晚进行施工。

e.由于是分层施工,为了更好保证下层和上层的黏结强度,最好在素色层未完全干燥前做彩色层施工易是最佳。

④养护:a.透水混凝土与水泥混凝土属性类似,因此铺摊结束后,经检验标高、平整度均达到要求后。

当气温较高时,为减少水分的蒸发,宜立即覆盖塑料薄膜,以保持水分。

也可采用洒水养护,所有养护期不得少于 7d,使其在养护期内强度遂渐地提高。

b.洒水养护,透水混凝土在浇注后1天开始洒水养护,高温时在8小时后开始养护,但淋水时不宜用压力水直接冲淋混凝土表面,应直接从上往下淋水。

透水混凝土湿养时间不少于7天。

c.养护时间应根据施工温度而定,一般养生期为14—21天,高温时不少于14天,低温时不少于21天,5℃以下施工,养生期不少于28天。

(2)透水沥青施工①透水性沥青混合料的运输透水性沥青混合料的空隙率较大,因此温度下降速度比普通沥青混合料快, 故在运输过程中应注意以下几点:a.透水性沥青混合料宜采用大吨位运料车运输,以保证在摊铺机前形成一个不问断的供料车流。

透水混凝土施工方案

透水混凝土施工方案

透水混凝土施工方案背景介绍透水混凝土是一种具有良好排水性能的特殊建筑材料,它可以有效地降低城市雨洪和地下水位的升高。

为了实现这一目标,需要制定透水混凝土的施工方案,确保材料的正确使用和施工质量的保证。

施工步骤1. 地面准备:先清理施工区域,确保地面平整,无任何障碍物。

如果有必要,进行地基处理和排水设施的安装。

2. 透水混凝土配方:根据实际情况确定透水混凝土配方,包括水泥、骨料和添加剂的比例。

确保配方符合相关标准和要求。

3. 混凝土搅拌:采用机械搅拌方式将水泥、骨料和适量的水混合,直到达到均匀浆状。

4. 混凝土铺设:将混凝土均匀地铺设在准备好的施工区域上。

可以采用喷射或振捣的方式进行铺设,确保混凝土的密实性和平整度。

5. 表面处理:依据设计要求,采用适当的工艺对透水混凝土表面进行处理,如刷涂或喷涂防水剂等。

6. 养护:施工完成后,对透水混凝土进行充分养护,保持湿润状态,避免混凝土表面龟裂和破损。

施工要点1. 施工过程中要严格控制水灰比,确保透水混凝土的强度和排水性能。

2. 在施工过程中避免混凝土的踩踏和机械碾压,以免影响透水性能。

3. 施工区域周边要做好临时排水措施,避免降雨对施工的影响。

4. 施工结束后,进行施工质量检测,确保透水混凝土的质量符合要求。

安全注意事项1. 在施工过程中,工作人员必须佩戴符合相关要求的个人防护装备,确保施工安全。

2. 施工现场要设置明显的警示标识和隔离设施,防止他人进入施工区域。

3. 如遇恶劣天气条件,应暂停施工,并采取相应的措施确保施工人员的安全。

总结透水混凝土的施工方案是实现城市雨洪和地下水位调控的重要手段。

通过合理的施工步骤、施工要点和安全注意事项的落实,可以确保透水混凝土的施工质量和效果。

施工前需制定详细的施工方案,严格按照方案执行,并充分注意施工中的安全风险。

最详细的透水混凝土施工方案

最详细的透水混凝土施工方案

最详细的透水混凝土施工方案透水混凝土,听起来可能有点陌生,但它可不是个新鲜玩意儿。

这种混凝土不仅环保,还能有效排水,减少城市内涝。

今天,我们就来聊聊透水混凝土的施工方案。

内容虽多,咱们也不急,慢慢道来。

首先,咱们得搞清楚透水混凝土的材料。

这玩意儿需要的材料其实挺简单,主要有水泥、骨料和水。

水泥用的最好是早强型,骨料呢,得是粒径在5到10毫米的小石子。

别小看这些材料,比例的把控可是关键。

一般来说,水泥和骨料的比例是1:4,水的用量则根据气温和湿度调整。

这样,才能确保混凝土的透水性。

然后,施工的环境也很重要。

要是温度过低或者下雨,施工就得打个打岔。

理想情况下,温度在10到30度之间,湿度控制在40%到60%最好。

否则,混凝土会出现裂缝,得不偿失。

接下来,咱们说说施工流程。

第一步,清理场地。

把地上的杂物、杂草都清理干净,确保基础平整。

这时候,铲子、扫把可都得派上用场。

地面准备好了,下一步就是分区。

根据设计图纸,划出施工区域,别忘了留出排水口。

再往下,就是浇筑混凝土。

这步可得小心了,浇筑的时候,混凝土的厚度一般控制在10到15厘米。

用振动器把混凝土的气泡震出来,这样能提高密实度,增强强度。

浇筑完后,要用抹子将表面抹平,确保平整。

记得,表面不要太光滑,要留一点粗糙度,这样有助于行人抓地。

浇筑后,保持湿润是关键。

这段时间里,混凝土要保持湿润,至少要养护7天。

可以用湿麻袋覆盖,或者定期洒水。

这样能避免干裂,让混凝土强度更高。

最后,施工完毕,咱们得进行质量检测。

看看透水性是否达标,确保能排水。

如果有问题,那可就得重来,浪费时间和资源。

总结一下,透水混凝土的施工虽然步骤多,但只要掌握好材料、环境和施工流程,就能顺利完成。

它不仅能为城市排水,还能给环境增添一抹亮色。

施工过程中,注意细节,才能让这个环保的好东西发挥出最大的效果。

希望大家在施工时,都能像对待自己的家一样,精益求精,让透水混凝土的美好,浸润在每一个角落。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

透水混凝土施工方案
一、透水砼的概念
透水砼是多孔砼的一种,常用的透水砼按照组成材料分,有水泥透水砼、沥青透水砼等。

透水性混凝土按照外观效果分为普通透水混凝土、彩色透水混凝土和露骨料透水混凝土路面等。

同时还可按功能分为普通透水混凝土路面、景观透水混凝土路面和承载透水混凝土等。

透水混凝土是由一系列相连通的孔隙和实体混凝土部分骨架组成的具有透水性的多孔结构的混凝土,在施工中主要靠包裹在骨料表面的胶结材料浆体硬化后,骨料颗粒胶结在一起,达到混凝土设计强度的一种专用混凝土的施工方法。

二、施工前准备1
透水混凝土施工前的准备工作:是指透水混凝土施工前道工序完成,已通过验收,符合透水混凝土施工的前期准备工作。

这项工作准备可分为下列工序:
1、施工现场已达到“三通一平”,即路通、水通、电通、场地平整。

施工场地符合原料堆放条件,设备安装已经完成,多种施工机械进场满足施工要求。

2、底层、基层施工已经达到设计标高,多项地埋管线已经预埋结束,基层已经碾压结束,平整。

(施工面准备完毕,符合施工条件)
3、施工人员组成进场,满足施工的人员需求。

4、材料进场,通过检验合格,符合施工条件。

三、施工机械
根据项目工程量的数量决定进场机械的配置,一般情况下可配置:
1、混凝土搅拌机
2、小铲车
3、翻斗车
4、自动平板夯
5、混凝土磨光机
6、锯缝机
7、无气喷涂机8、水泵、高压水枪9、基本手工工具若干
四、材料
1、水泥根据混凝土设计强度要求C20、C25、C30 强度混凝土宜用42.5#普通硅酸盐水泥;低于C25以下强度混凝土可采用32.5#普通硅酸盐水泥。

2、结构层石子要求无粉尘、含泥量低。

普通石子粒径10~20mm的即可,透水率要求高于25%的混凝土可采用10~30mm的石子。

面层石子粒径5~8mm为适宜,要求石粉含量低,不超过0.5%。

粒径颗粒均匀,满足强度要求。

检查面层石子石粉含量,现场可用人工方法检验,即用手先在水中湿润,将手伸进石子堆中,抓起一把石子,放开后检查吸附在手面上的石粉含量多少,用观感方法确定是否适宜施工。

要求单手伸进石子中30cm向上即可。

3、透水砼添加剂(SR)为专用添加剂,检查添加剂有无潮湿。

混凝土搅拌用水采用清洁用水,人能饮用即可。

五、施工工艺
1、透水砼配合比:425水泥例:
2、混凝土搅拌
A、透水砼搅拌投料必须严格按配合比进行,不得错投、误投。

第一次投料必须过磅,随后可在投料机械容器中做记号,按标准参照投料。

B、投料顺序
本着搅拌机料斗中先投1/2石子,再投水泥、添加剂,然后另投放1/2石子,即保持水泥、添加剂放置在石子中间位置较为适宜。

C、搅拌方法
先在空机中放用水量的20%,空机搅拌,再提升料斗进料。

在搅拌中分多次加水,直到水灰比完成计量。

要求搅拌均匀,符合施工要求。

合适的用水量搅拌的砼用手能攥成团,手松开后,手表面吸附浆体较少。

D、搅拌时间
从投料到出料,一般情况下,350型搅拌机为4分钟。

500型强制式搅拌机为3.5分钟。

E、成品料运输
搅拌好的成品料出机后应及时运到施工现场,10分钟以内运到现场施工为宜。

如遇气温高于300C时。

混凝土必须采取覆盖保持水份,防止水份蒸发,影响施工质量。

透水混凝土施工规程规定,透水混凝土出机至工作面运输时间不宜超过30分钟。

F、透水混凝土摊铺施工
透水混凝土摊铺施工,在结构层施工中应优先确定胀缝位置,规定尺寸、做好标记、按照要求留置、松铺摊平后用低频平板夯夯实,夯实后表面应符合设计高程,以保证面层的施工厚度,要求平整、密实。

留置的胀缝应采用聚氨酯类或氯丁橡胶类的回弹性好的柔性材料。

面层施工必须计算松铺高度,合理控制高度能够使压实后与周边的铺装材料(或模板)高度一致,符合道路面层的设计高程,松铺摊平后采用低频液压工作站进行滚平碾压,以保证路面混凝土的密实性,从而保证混凝土的强度。

滚平碾压后及时用混凝土磨光机械磨平,周边磨光机无法磨到的地方用人工抹平,要求表面平整,石子分布均匀,无缺失石子
现象,禁止有积浆现象。

透水混凝土路面施工摊铺有两种施工方法:第一种为连续施工法,在结构层浇筑单块体积满足缩缝要求时,随即摊铺面层,这种施工方法使结构层与面层粘结牢固不容易发生空鼓现象,但容易压坏结构层,不能保证结构层混凝土强度,施工时应尽量不损坏结构层。

另一种方法是间隔式施工法,就是上午铺设结构层,下午施工面层。

这种方法能保证结构层混凝土强度,交叉施工影响小,还可以减少搅拌机械,降低机械投入和人工投入。

但是必须在面层施工时在结构层表面充分浇水湿润的情况下,采用素水泥浆做粘接层,防止空鼓现象发生。

在透水混凝土施工周边为铺装带时,应优先考虑对前道工序产品的保护工作,可采用塑料薄膜铺盖的方法予以保护。

G、养护
透水混凝土成型后的养护工作,是透水混凝土施工的重要环节,由于透水混凝土内添加了有机胶结材料,混凝土的早期强度增长较快,面层完成后需及时养护。

我们采取的方法是塑料薄膜全覆盖保护,即面层周边的塑料薄膜要大于面层50cm以上,塑料薄膜的搭接宽度满足20cm以上,并在覆盖好的薄膜上洒水湿润,使薄膜均匀的覆盖在层面上。

做到密闭完好,不留缝隙。

而且薄膜不能有损害现象,局部损坏直接导致养护漏缺,会产生掉子现象,透水混凝土的养护周期为两周,每天浇水养护必须保证两次以上,不可缺少,养护的最佳效果是薄膜内有大量露珠为最好。

薄膜覆盖养护必须压牢,防止风吹造成薄膜飘起,千万不能有漏空现象,造成局部透水混凝土损坏。

凡是薄膜覆盖不严或飘起的地方,应该特别注意,都会不同程度的起沙或掉子,造成产品的瑕疵。

H、切缝、填缝
当透水混凝土强度达到70%左右时(冬天10℃以下2个星期,春秋天10天,夏天3-5天),可以进行机械切缝。

机械切缝的厚度必须满足面层厚
度的贯通。

切缝后必须用水及时冲洗缝内的石粉积浆,保证缝内干净无粉尘,并将切缝时造成的混凝土表面的泥浆冲洗干净。

切到胀缝时保持结构层与面层的缝口上下一致,不得错缝。

单块缩缝面积的设置首先满足设计要求,其次必须按规范规定的25㎡~30㎡,不得超过30㎡以上,最佳是控制在25m²以内,面积过大会造成混凝土面层产生裂纹,甚至会有空鼓现象发生。

对胀缝的填置采取泡沫板嵌缝,缩缝内填泡沫条,填缝时的缝表面预留2~3mm高度,然后注入结构胶封闭,嵌完的缝口宽度一致,表面平直,观感良好,所以要求嵌缝材料必须粘接力强,回弹性好,适应混凝土的膨胀与收缩,并且不溶于水,不渗水,耐老化,高温时不流淌,低温时不脆裂。

I、产品保护
透水混凝土路面在施工和养护过程中,必须注重成品保护,路面上应严格禁止上人,动物行走、车辆行驶,做法是在成型后的路面周围设置围挡,布置彩旗,做明显标志,并安排专人值守对产品进行有效地保护。

透水混凝土与普通混凝土不同,修补困难,表面不容易粘结成原来的水平,所以产品保护一直要坚持到竣工验收交付使用后方能结束。

J、路面喷漆罩面
路面喷漆材料为固化剂路面漆,这种漆层色彩鲜艳、观感好,抗紫外线功能较强、耐久性能好。

喷涂机械为无气喷涂机,一台无气喷涂机每天工作8小时可以完成喷漆面积700~800㎡左右,每平方米单位耗漆量为0.15kg(含固化剂)。

浅色路面耗漆量会稍大一些。

因为浅色遮盖率差,所以耗料较大。

喷漆时应对周边的前道工序材料予以保护,可采用胶带粘贴,也可用钢(木)板遮挡。

必须做到边到边整齐,线条笔直,美观大方。

调漆时要保证配比统一,防止发生色差现象,喷漆时搭接度要一致。

如果在辅导施工过程中遇特殊情况和其他要求时,应参照《透水砼路面
技术规程》为指导。

相关文档
最新文档
