防水闸门试压安全技术措施通用版
防水闸门的安全技术措施

定期对防水闸门进行检查和维 护,确保其正常运转。
对违反安全规定的行为及时进 行处理,对事故进行调查和分 析,防止类似事故再次发生。
防水闸门的安全培训和教育
01
对操作人员进行定期的安全培训和教育,提高他们的安全意识 和操作技能。
02
对管理人员进行培训,提高他们对防水闸门安全管理的认识和
水平。
对员工进行安全教育,提高员工的安全意识和自我保护能力。
吸取教训
应加强对防水闸门的运输和安装过程 的监督和管理,确保其质量和安全; 在基坑施工前,应进行充分的地质勘 查和设计,确保基坑排水系统的安全 性和可靠性;在施工过程中,应加强 监测和维护,及时发现和解决潜在的 安全隐患。
06
防水闸门安全技术的发展趋 势和展望
防水闸门安全技术的现状和问题
现状
当前防水闸门安全技术已经取得了一定的成果,包括 防水闸门的设计、制造、安装和使用等方面的技术标 准和规范逐步完善,同时也涌现出一批具有较高技术 水平和一定创新能力的企业和研究机构。然而,在实 际应用中仍然存在一些问题,如防水闸门的密封性能 不稳定、使用寿命较短、安装和使用过程中的安全隐 患等。
发展前景
防水闸门安全技术的发展前景广阔,未来有望在多个领 域得到广泛应用,包括建筑、水利、交通等领域。同时 ,随着人们对防水闸门安全技术的不断认识和研究深入 ,防水闸门安全技术有望在未来实现更加高效、可靠、 智能化的目标,为人们的生产和生活提供更加安全可靠 的保障。
THANKS
谢谢您的观看
方向
防水闸门安全技术的发展方向主要包括提高防水闸门的密封性能和可靠性、加强 安装和使用过程中的安全性、提高防水闸门的使用寿命、以及研发更加智能化的 防水闸门安全技术等方面。
防水闸门的安全技术措施

防水闸门的安全技术措施防水闸门是一种水利工程设施,用于控制水流,防止洪水、潮水、涌潮等水灾发生。
但是,防水闸门在运行中也存在着一些安全隐患,因此需要采取一些技术措施来保障安全。
安全措施定期维护和检查防水闸门在运行中会受到自然因素、工程负荷、设备老化等影响,容易出现各种故障,所以需要对防水闸门进行定期维护和检查。
具体措施包括:•清理闸门及闸孔内部泥沙,保持畅通;•检查闸门运行轨道,加油润滑;•检查闸门密封性能,确保密封良好;•检查闸门液压系统,确保正常工作;•检查闸门钢结构和预应力混凝土板,确保安全稳定。
实施紧急措施在防水闸门运行过程中,如果发生异常情况,需要迅速实施紧急措施,避免造成安全事故。
紧急措施包括:•紧急抽水:当闸门密封性能受损、泄漏严重时,可以迅速抽水以减轻水压,避免闸门被水压冲垮;•紧急暴涨:当防水闸门工作状态不正常时,需要及时放水,以避免闸门被淹没造成安全事故;•紧急封闭:当发现异常情况时,可以通过快速关闭闸门来避免灾害发生。
采用智能控制系统传统的防水闸门操作都是手动的,存在着人为操作失误的风险。
而采用智能控制系统则可以实现自动化操作,提高工作效率和安全性。
智能控制系统可以通过传感器实时监测各项参数,根据实际情况自动调整闸门开闭状态,避免出现闸门误操作或故障。
增强防盗、防破坏能力防水闸门是重要的公共设施,需要保证其安全。
为了增强防盗、防破坏能力,需要在闸门上设置一些措施,如:•安装摄像头进行监控;•增加防撬、防切套管;•关键部位采用防弹材料等。
总结防水闸门在运营过程中需要采取现代化的技术手段和安全措施来确保安全。
定期维护检查,实施紧急措施,采用智能控制系统和增强防盗、防破坏能力,这些安全技术措施都能够有效地降低安全事故的发生率,保障设施的安全运行。
防水闸门试压安全技术措施(通用版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改防水闸门试压安全技术措施(通用版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes防水闸门试压安全技术措施(通用版)一、工程概况S(-400)水闸门是为S-400亚水平开发服务的防治水配套工程。
墙体设计承压3.5MPa,防水闸门设计承压2.5MPa。
设计长度为13.5m,掘进体积为292.2m3,浇灌砼136.4m3。
S(-400)防水闸门硐室布置在-400主石门5#导线点以内30~43.5米处,标高-399.5。
水闸门硐室①-②、③--④段为混泥土碹支护,施工长度为10m;②-③为水闸门硐室主体支护段,施工长度为3.5m。
支护形式为钢筋砼,硐室总长度为13.5米,坡度为+3‰。
水闸门硐室布置在长兴灰岩中下部,岩性中厚层、性脆,岩石硬度f=6~8。
二、注水试耐压方案(一)、试压依据:根据《煤矿安全规程》第273条和《煤矿防治水规定》第68条之规定,对新浇筑的防水闸门必须进行防水耐压试验。
(二)、注水耐压试验方案:注水方案:采用生产用水预注水,逐步加注稳压,利用排水管卸压稳压的方案。
1、水闸门设计压力为2.5MPa注水压力计算:2.5×110%=2.75MPa2、注水系统:水源:利用-300水仓储水源,-300泵房D580型及D600型水泵;从主排水母管(480mm,静水压4.5~4.6MPa)出接节,安装1.5寸无缝钢管做为注水管,将压力水送至注水试压点。
在-400增设备用潜水泵一台,做为排水之用。
3、注水硐室(巷道)概况:硐室结构已完工,混泥土结构达到养护期,硐室周围已进行注浆处理,距耐压试验已有2个多月。
防水闸门的安全技术措施

仅供参考[整理] 安全管理文书防水闸门的安全技术措施日期:__________________单位:__________________第1 页共4 页防水闸门的安全技术措施一、工程概况对中央水泵房安装(2*1.85)m防水闸门2个,栅栏2个,为了使原断面符合安门的要求,用风镐对两帮和顶板进行扩帮、扩顶,由原来的(3*5.1)m扩至(3.3*6)m、(3.6*5.7)m扩至(3.6*6)m,对两帮和顶底板进行掏槽,深度20公分,槽内各打8根锚杆,外露1米。
二、施工工艺1、把门框和门心分解从而减少重量。
2、用装载机配合手拉葫芦将闸门吊起。
3、用钢管及管卡固定,锚杆焊接配合固定。
二、安全技术措施1、吊装之前,应检查作业场所的环境、安全设施等,确认符合有关安全规定,方可进行作业。
2、作业时,按规定必须正确;佩戴和使用劳动防护用品.3、现场所使用的的各种机械设备要有专人看护管理和专人管理。
4、吊装时,应设专人进行施工安全指挥,吊装工作区域,应禁止非工作人员入内。
起吊时,闸门下面不得站人或者有人通行。
起重机停止工作时,吊钩不得悬挂物件,吊钩必须升到高处,以免摆动伤人。
5、起吊闸门时应慢速均匀平稳起落,避免冲击现象发生。
6、吊装闸门时,应设专人指挥,操作人员必须接受指挥人员的指挥。
严禁违章指挥,违章施工。
7、每天上班前及起吊过程中,必须有专人负责检查吊装设备、索具等是否有损坏和松动现象,对断丝、锈蚀严重的钢丝绳不得使用。
第 2 页共 4 页8、吊装闸门的区域应设立安全警示标语牌,严禁闲杂人等进入。
9、吊装之前做好信号的沟通,防止吊装过程中信号混乱。
10、现场安全监督人员必须随时观察生产安全情况,对有安全隐患等情况出现应予及时提出并采取相应的防护措施,必要时可停止施工,确保施工安全进行。
第 3 页共 4 页仅供参考[整理] 安全管理文书整理范文,仅供参考!日期:__________________单位:__________________第4 页共4 页。
2021新版水闸门试关安全技术措施

2021新版水闸门试关安全技术措施Security technology is an industry that uses security technology to provide security services to society・ Systematic design, service and management・(安全管理)单位: ________________________________姓名:________________________ 日期:________________________编号:AQ-SN-0542矿山安全技术I Mine Safety Technology 矿山安全2021新版水闸门试关安全技术措施r ...................................................................................................................................................... ;I说明:安全技术防范就是利用安全防范技术为社会公众提供一种安全服务的产II业。
既然是一种产业,就要有产品的研制与开发,就要有系统的设计、工程的II施工、服务和管理。
可以下载修改后或直接打印使用。
II I I I I U ---------------------------------------------------------------------------------------------------------------------------- 1根据煤矿安全规程规定,防水闸门每年必须进行两次试关,为保证防水闸门灵活可靠,XXX组织有关部门对井下所有防水闸门(墙) 进行一次试关(检查),为确保施工质量及施工安全,特编制专项措施如下:技术要求:1、防水闸门门扇:附件齐全、完好、关闭灵活。
铁生沟煤矿井下防水闸门关闭试验安全技术措施

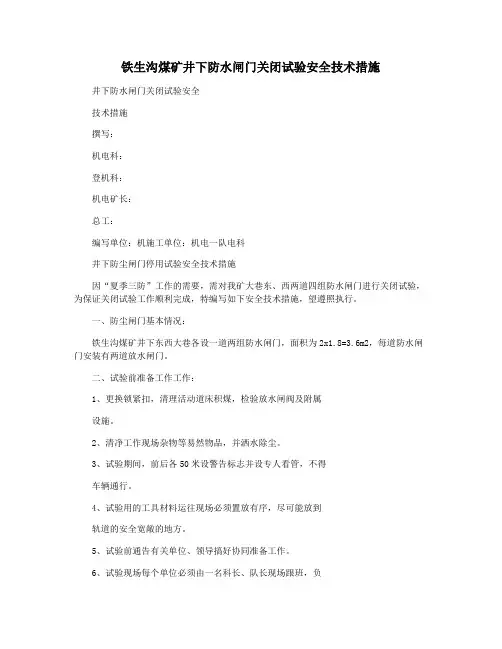

铁生沟煤矿井下防水闸门关闭试验安全技术措施井下防水闸门关闭试验安全技术措施撰写:机电科:登机科:机电矿长:总工:编写单位:机施工单位:机电一队电科井下防尘闸门停用试验安全技术措施因“夏季三防”工作的需要,需对我矿大巷东、西两道四组防水闸门进行关闭试验,为保证关闭试验工作顺利完成,特编写如下安全技术措施,望遵照执行。
一、防尘闸门基本情况:铁生沟煤矿井下东西大巷各设一道两组防水闸门,面积为2x1.8=3.6m2,每道防水闸门安装有两道放水闸门。
二、试验前准备工作工作:1、更换锁紧扣,清理活动道床积煤,检验放水闸阀及附属设施。
2、清净工作现场杂物等易然物品,并洒水除尘。
3、试验期间,前后各50米设警告标志并设专人看管,不得车辆通行。
4、试验用的工具材料运往现场必须置放有序,尽可能放到轨道的安全宽敞的地方。
5、试验前通告有关单位、领导搞好协同准备工作。
6、试验现场每个单位必须由一名科长、队长现场跟班,负责当值试验进度及安全质量,保证试验任务保质保量顺利完成。
三、关闭试验安全技术要求:1、首先存有搞好水闸阀打开试验,观测并记录试验结果。
22、试验过程中,防尘闸门附近严禁存有闲杂人员吻合或步入,并设专人把口。
3、拆除活动道床,观察并记录试验结果。
所有拆除的紧固件及其它物件要集中堆放,并编号,施工场地安置2~3个物料箱或桶,便于收集小型物件。
4、拆毁所用的工具必须安全可靠,避免爆胎或损毁,受伤至工作人员。
5、试验中使用的工具材料要放在安全可靠位置,用后及时清理干净。
6、试验时,严禁车辆通行。
工具不得甩仍,避免工具伤及人员。
7、试验中严禁打闹、嬉戏。
8、若存有车辆必须通过,在标志段内必须减速慢行,速度严禁大于0.5米/秒,出席试验工作人员在车辆通过时暂停工作,所有人员东站在证实安全的地方。
9、在试验过程中,若有其它情况发生,必须与有关部门协调,保证试验正常完成。
10、检查并记录防尘闸门打开情况,门轴旋转情况,门锁紧贴情况,防尘闸门有没有变形情况,及停用后门缝间隙情况,测量记录必须精确,以便于制订试验报告。
防水闸门的安全技术措施

防水闸门的安全技术措施防水闸门作为防洪设备,在各类水工工程、河道治理、城市防洪等领域中发挥着重要作用,但其安全问题也备受关注。
为了确保防水闸门的安全运行,需要采取科学的技术措施,以下将对防水闸门安全技术措施进行介绍。
一、设计阶段的安全性评估在防水闸门的设计阶段,必须进行安全性评估,以确定是否符合运行要求和安全要求。
设计者应当根据实际工程情况,考虑生产、安装、调试、运行及维护等方面的安全问题,特别是考虑到极端环境和自然灾害对防水闸门的影响,确保其能够在恶劣环境下安全运行。
二、及时维修和保养防水闸门在使用过程中,需要定期进行维修和保养,以确保其正常运行和延长寿命。
其中最重要的是关于闸门密封橡胶的维护和更换,防止密封橡胶失效导致水流溢出。
此外,还需要检查和维修闸门的各种附件、电气控制系统等,保证其完好无损。
三、应急预案制定在防水闸门运行过程中,如果发生突发事件或自然灾害,需要采用应急预案,及时处理问题,保障人员和财产的安全。
因此,应制定针对性的应急预案,并定期组织演练,以充分发挥防水闸门在应急情况下的作用。
四、远程监测和控制系统随着智能化技术的应用,可以通过远程监测和控制系统,对防水闸门进行实时监测,并远程调节参数,及时发现和处理异常情况,改善运行效率。
此外,远程控制系统还可以通过视频监控和报警装置提醒管理人员,保障运行和管理的安全。
五、安全教育培训在日常管理中,需要开展安全教育培训,加强员工安全防范意识,提高应急处理能力,确保防水闸门的安全运行。
教育培训内容可包括工作操作规程、设备维护保养、事故处理等方面,培训的形式可以是集中培训、岗位培训、专题讲座等。
六、机械安全装置为保障防水闸门的安全运行,需安装机械安全装置,如闸门底部设有液压缓冲器或减震装置,以减少闸门关闭时的冲击力。
同时,在设备的不同部位安装安全警报和安全开关,减少设备损伤和职员伤亡。
以上所述是防水闸门安全技术措施的几个方面,但需要注意的是,不同场景需要采取不同的安全技术措施,因此在实际操作中,应根据具体工程和实际情况制定应对措施。
防水闸门试压安全技术措施

防水闸门试压安全技术措施随着现代化建筑和水利工程的不断发展,防水闸门在各种水利设施中的使用越来越广泛。
为了确保防水闸门在使用时的安全性,必须在试压试验过程中采取一系列合理有效的安全技术措施。
防水闸门试压试验的意义防水闸门在设计完成后需要进行水密性和泄水性试验,这是确认防水闸门是否具有必要功能的重要手段。
在试验过程中,可以发现防水闸门的缺陷,从而及时采取措施进行修缮,确保防水闸门在实际使用中具备优异的性能。
防水闸门试压试验的步骤板槽式防水闸门板槽式防水闸门的试验步骤如下:1.清洁门体。
将门体表面清理干净,去掉污物和尘土。
2.封堵门缝。
在水密性试验时需要封堵门缝,使用防水胶条或其他防水材料进行封堵。
3.启动水泵。
根据试验规定,启动水泵将水池内的水位升高至试验水位。
4.压测。
观测试验周期内的压力、变形和泄漏情况。
底扇式防水闸门底扇式防水闸门的试验步骤如下:1.进行门体检查。
检查防水闸门尺寸、开启、关闭等情况,提前排除隐患。
2.封堵缝隙。
在水密性试验时,封堵缝隙,使用防水胶条或其他防水材料进行封堵。
3.启动水泵。
开启水泵,将水库水位逐渐升高至规定试验水位。
4.观察变形、渗漏和振动情况。
在试验过程中观察闸门变形、渗漏和振动情况,确保防水闸门具有良好的密封性能和结构稳定性。
防水闸门试压试验过程中应采取的安全技术措施1.试验现场必须设置安全警示牌,明确标识试验场所及安全注意事项,保证试验场地环境安全。
2.试验前,应对试验设备进行全面检查。
确保试验设备和试验场地符合安全要求,防止事故发生。
3.试验期间,应严格按照试验规程进行试验。
若试验中发现异常情况,应立即停止试验,采取必要措施消除隐患。
4.在试验过程中要确保人员的安全。
应对试验人员进行安全教育,提高安全意识,同时要着防护具和安全带,确保人员身体安全。
5.处理好试验过程中和试验设备故障事故。
在出现设备故障或事故时,应立即主动向相关部门报告,采取措施及时处理问题,以降低事故影响。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
解决方案编号:YTO-FS-PD675
防水闸门试压安全技术措施通用版
The Problems, Defects, Requirements, Etc. That Have Been Reflected Or Can Be Expected, And A Solution Proposed T o Solve The Overall Problem Can Ensure The Rapid And Effective Implementation.
标准/ 权威/ 规范/ 实用
Authoritative And Practical Standards
防水闸门试压安全技术措施通用版
使用提示:本解决方案文件可用于已经体现出的,或者可以预期的问题、不足、缺陷、需求等等,所提出的一个解决整体问题的方案(建议书、计划表),同时能够确保加以快速有效的执行。
文件下载后可定制修改,请根据实际需要进行调整和使用。
一、工程概况
S(-400)水闸门是为S-400亚水平开发服务的防治水配套工程。
墙体设计承压3.5 MPa,防水闸门设计承压2.5MPa。
设计长度为13.5m,掘进体积为292.2m3,浇灌砼136.4m3。
S(-400)防水闸门硐室布置在-400主石门5#导线点以内30~43.5米处,标高-399.5。
水闸门硐室①-②、③--④段为混泥土碹支护,施工长度为10m;②-③为水闸门硐室主体支护段,施工长度为3.5m。
支护形式为钢筋砼,硐室总长度为13.5米,坡度为+3‰。
水闸门硐室布置在长兴灰岩中下部,岩性中厚层、性脆,岩石硬度f=6~8。
二、注水试耐压方案
(一)、试压依据:
根据《煤矿安全规程》第273条和《煤矿防治水规定》第68条之规定,对新浇筑的防水闸门必须进行防水耐压试验。
(二)、注水耐压试验方案:
注水方案:采用生产用水预注水,逐步加注稳压,利用排水管卸压稳压的方案。
1、水闸门设计压力为2.5MPa 注水压力计算:2.5×110%=2.75MPa
2、注水系统:水源:利用-300水仓储水源,-300泵房D580型及D600型水泵;从主排水母管(480mm,静水压4.5~4.6 MPa)出接节,安装1.5寸无缝钢管做为注水管,将压力水送至注水试压点。
在-400增设备用潜水泵一台,做为排水之用。
3、注水硐室(巷道)概况:硐室结构已完工,混泥土结构达到养护期,硐室周围已进行注浆处理,距耐压试验已有2个多月。
水闸门前方巷道断面为19.1m2 ,长度为15m,容积为约为286立方。
三、注水试耐压试验要求及试验步骤
(一)、组织领导
为加强对本次试压工作的组织领导,确保安全顺利,公司成立S(-400)水闸门试压工作领导小组。
1、成立领导小组:
组长:
副组长:
成员:施工队队长、生产科、机电队、安通科相关人员
2、人员组织、材料、设备准备
人员组织由负责
技术由负责。
设备的准备(包括采购、租借)由负责。
设备安装、检修由负责。
(二)、试验压力不得低于2.75 MPa,连续稳压时间不少于24小时。
(三)、注水耐压试验前期准备
1、清理注水水闸门前后杂物,撤掉活动轨道;
2、排气管必须延接至巷道当头最高处;
3、水闸门门铰、闸阀加注润滑油;
4、未用预留管道里侧加盖蒙板;
5、铲除清理水闸门及门框密封部分所有水泥琐碎杂物;
6、将右墙体上的4寸无缝钢管水管(用于排水、稳定和卸压)出口安装4MPa压力表和放水卸(稳)压闸阀;
7、排气管安装4MPa球阀;
8、注水管道加装稳压阀及4MPa压力表;
9、在水闸门后方不少于20米处安装井下通讯电话机,直通调度室;
10、清理墙体上注浆管;
11、上述工作完毕之后,对注排水系统进行一次全面
的检查,要求管道通畅,各机械、仪表运转正常;
12、正式注水试压前,先进行一次预注水试验。
(四)、经检查,确认安全无误后,进入注水加压试验。
四、注水耐压试验
1、在进入试验前必须再次进行确认:要求水闸门启合正常,放水、稳压闸阀,仪表运转正常。
2、水闸门密封圈要求接触严密,密封条要擦拭干净。
3、确认安全之后,由总指挥下达预注水指令。
4、预注水水量达到250m³时,开始进行控制加压。
5、只有当排气管内没有空气排出,才可以关闭开关。
6、试压期间,设观察员一人,调压人员两人(分别控制进水闸阀和排水闸阀);调压员根据观察人员意见进行注水调节。
7、压力达到1MPa、2MPa、2.5MPa、3MPa时,各稳定30分钟,进行观察,检查仪表、闸阀、硐体,巷道等情况;最终压力稳定在2.75MPa时。
8、在试压期间,如果出现墙体裂缝、漏水量骤增、漏水压力突然增大、水闸门变形或仪表等异常时,立即停止试压,并进行排水卸压,同时报告调度室。
9、注水压力达到设计压力后,一般情况下不得卸压,特殊情况下带班负责人根据试际情况可指令放水卸压,并
报调度室。
10、试压期间,必须有矿领导跟班,随时检查和及时处理试压中出现的问题。
11、注水试压期间,采矿、机运、技术、安通、调度室等有关单位必须全面参与试验
12、注水试压期间,水闸门前设专人进行观察,测水、测压,对漏水量、压力变化,门硐有无裂缝都要按要求半小时记录一次,同时向矿值班调度室汇报。
13、试压期间,必须做好原始记录,由技术部门负责组织绘制试压曲线。
a、时间和压力关系曲线
b、时间和漏水量关系曲线
c、水压和漏水量关系曲线
14、注水试验达到设计压力,稳压时间不少于24小时后,由总指挥下达试验结束命令,注水试验结束。
15、泄压后,打开闸阀,放出巷道积水,然后打开水闸门进行全面检查。
特别是要检查水闸门前室、前方巷道四周是否滴水和硐室前后方巷道顶帮情况。
如有滴水则要记录水量,持续时间,及时进行注浆、加固处理。
16、结束后技术科负责编制试压报告,有关人员签字后,归档备查。
五、主要安全措施
1、水闸门前直接参与试验人员不得超过4人(值班领导、观察员、调压员二人);闸门关闭后,则把水闸门上的紧固拉杆固定,要求紧固有力;
2、试验期间必须保持正常通风,并加强瓦斯检查;
3、试验期间,必须停止在-400水平的作业,撤出所有施工人员;
4、水闸门试压观察员必须认真进行观察,测水、测压;对漏水量、压力变化、门硐有无漏水等情况,半小时记录一次,并向矿调度室汇报;
5、在试压期间,只允许观察员一人靠近水闸门进行观察,其他人未经允许,不得靠近水闸门和试验区域(整个S322-400水平);
6、试验人员必须坚守岗位,不得喝酒或做连班;严守岗位,积极配合,及时汇报;
7、试压前必须准备必要的工具和相关仪表,并有备用件。
材质必须保证质量,不合格的产品不允许下井;
8、试压结束之后,只能用4寸卸压管进行卸压放水,放水量不得超过潜水泵的排水量;
9、所有试验作业人员,必须实行现场交接班;
10、试验期间加强对顶板观察,发现问题及时处理;
11、上下山不得蹬钩,搭矿车上下;
12、加强-400水平的一通三防管理,风机不得停风。
13、在试验期间,整个S322-400区域为警戒区域,并在S322轨下山及S322排水下山-300区域用红色纤维带设置隔离带。
未经允许任何人严禁进入试验区。
该位置可输入公司/组织对应的名字地址
The Name Of The Organization Can Be Entered In This Location。
