挖土方计算规则

合集下载

有关土方开挖计算规则

有关土方开挖计算规则

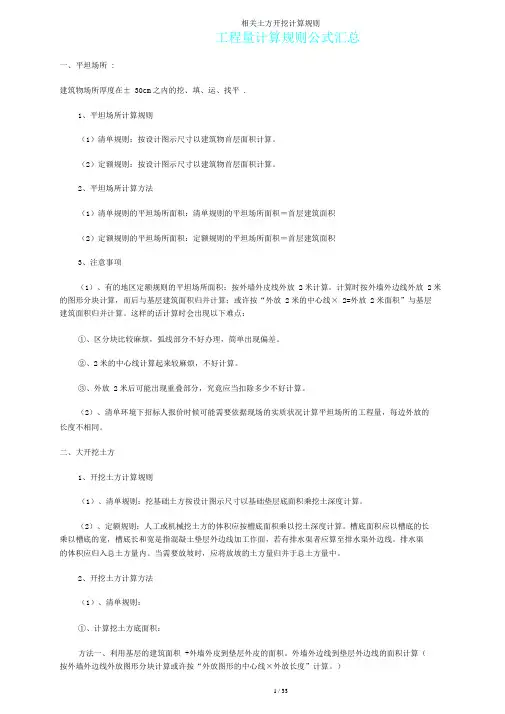

工程量计算规则公式汇总一、平坦场所 :建筑物场所厚度在± 30cm之内的挖、填、运、找平 .1、平坦场所计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。

(2)定额规则:按设计图示尺寸以建筑物首层面积计算。

2、平坦场所计算方法(1)清单规则的平坦场所面积:清单规则的平坦场所面积=首层建筑面积(2)定额规则的平坦场所面积:定额规则的平坦场所面积=首层建筑面积3、注意事项(1)、有的地区定额规则的平坦场所面积:按外墙外皮线外放 2米计算。

计算时按外墙外边线外放 2米的图形分块计算,而后与基层建筑面积归并计算;或许按“外放 2米的中心线× 2=外放 2米面积”与基层建筑面积归并计算。

这样的话计算时会出现以下难点:①、区分块比较麻烦,弧线部分不好办理,简单出现偏差。

②、2米的中心线计算起来较麻烦,不好计算。

③、外放 2米后可能出现重叠部分,究竟应当扣除多少不好计算。

(2)、清单环境下招标人报价时候可能需要依据现场的实质状况计算平坦场所的工程量,每边外放的长度不相同。

二、大开挖土方1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。

(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。

槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,若有排水渠者应算至排水渠外边线。

排水渠的体积应归入总土方量内。

当需要放坡时,应将放坡的土方量归并于总土方量中。

2、开挖土方计算方法(1)、清单规则:①、计算挖土方底面积:方法一、利用基层的建筑面积 +外墙外皮到垫层外皮的面积。

外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或许按“外放图形的中心线×外放长度”计算。

)方法二、分块计算垫层外边线的面积(同分块计算建筑面积)。

1 / 17②、计算挖土方的体积:土方体积=挖土方的底面积 *挖土深度。

挖土方的工程量清单计价及定额计算规则

挖土方的工程量清单计价及定额计算规则

挖土方的工程量清单计价及定额计算规则挖土方是建筑工程中常见的一项活动,其施工过程涉及到很多方面,包括土地准备、基础工程、路面修建等。

在进行挖土方的工程量清单计价及定额计算规则制定时,需要考虑多种因素,以保证施工质量和工程成本控制。

一、工程量清单计价的基本要素1.计价方法:计价方法通常分为承包金额法和单位工程金额法。

前者是根据合同总价进行控制,后者则是按照单位工程进行控制和计价。

2.计量单位:计量单位包括体积单位、面积单位和长度单位。

在挖土方工程中,主要采用的是立方米和平方米。

3.材料单价:素土、普通土、棕土等价格不同,因此需要对材料进行分类,结合市场行情,进行价格的确定。

4.人工单价:根据劳务市场行情,综合考虑工作难度、工期等因素,确定人工单价。

5.机械单价:一般分为固定工作费用、机械油费、人工费用、机械大修费用、折旧费用等。

二、定额计算规则1.测量方法:挖土方施工前,需要进行土体的检测和评估,确定挖土体积和质量。

测量方法包括三角形剖分法、二次抛物线法、道路平面面积法等。

2.挖土体积计算:将测量得到的挖土体积按照不同土层进行分类,并根据体积计价的计算方法进行总结。

3.机械工作量计算:根据现有机械和作业效率等因素,确定机械工作量和单价。

4.人工工作量计算:根据施工工作难度和人工费用等因素,确定工作时间和工作单价。

5.材料消耗量计算:根据施工工程中材料的规格和需要用量等因素,计算出需要的材料量,并确定单价。

三、挖土方施工中的注意事项1.防止土质侵蚀:施工过程中需要注意保护周边地区的土地资源,重视土壤保育,避免造成水、土侵蚀等不利影响。

2.避免人为破坏:施工现场应设置安全隔离带和安全提示标识牌,防止人为破坏施工区域和相关设施。

3.严格控制施工质量:挖土方施工涉及到基础工程和道路建设等重要环节,必须保证施工质量,以防止出现安全问题和质量风险。

4.合理控制施工成本:挖土方工程的成本控制是保证工程质量和施工进度的关键,因此需要从多个方面考虑成本控制策略,确保挖土方工程的经济性和有效性。

土石方计算规则

土石方计算规则

土石方工程量的计算(一)、人工土石方1、土壤分类:人工挖土方、地槽、地坑定额深度按6m以内考虑的。

2、人工土方定额是按干土编制的,如挖湿土时,人工乘以系数 1.18。

干湿土的划分,应根据地质勘测资料以地下常水位为准划分,地下常水位以上为干土,以下为湿土。

3、人工挖孔桩定额,适用于在有安全防护措施的条件下施工。

4、人工挖孔桩,孔内垂直运输方式按人工考虑。

如深度超过12m时,16m以内按12m项目人工用量乘以系数1.3,20m以内乘以系数1.5计算。

同一孔内土壤类别不同时,按定额加权计算,如遇有流砂、淤泥时,另行处理。

加权平均坡度系数:∑=h1/h+h2/h+h3/h挖坡长度:L=2*(L外1+L外2)-0.37*4V=h3*(a+2c+∑*h3)*LV=h2*(a+2c+∑*h3*2+∑*h2)*LV=h1*[(a+∑*h3*2)+∑*h1]*L5、人工挖桩间土方,按实挖体积,扣除桩所占体积,人工乘以系数1.05。

6、支挡土板定额项目分为密撑和稀撑,密撑是指满支挡土板;稀撑是指间隔支挡土板。

定额中稀撑间隔是按常规考虑的。

7、在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.20。

8、人工挖沟槽、基坑土方需要排地表水时,按相应定额计算。

9、场地竖向布置挖填土方时,已考虑了平整场地的工作内容。

11、石方爆破(1)定额是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另行计算;(2)定额是按电雷管导电起爆编制的,如采用火雷管爆破时,雷管应换算,数量不变。

扣除定额中胶质导线,换为导火索,导火索的长度按每个雷管2.12m计算。

(3)定额中的爆破材料是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,处理渗水或积水发生的费用另行计算。

定额内未计爆破时所需覆盖的安全网、草袋、架设安全屏障等设施,发生时另行计算。

(4)定额是按一般爆破考虑的,若设计要求光面爆破时,按相应定额乘以系数1.07计算。

开挖土石方计算规则

开挖土石方计算规则

开挖土石方计算规则
1、土壤的分类:松填土、松次坚石、普坚石。

2、人工挖土方、挖地坑、地槽项目按干土编。

如挖湿土按相应人工乘以系数1.18。

3、地槽、地坑土方超过6米时,按深6米项目乘以系数1.14;深度超过8米的,
按深度6米项目乘以系数2。

4、人工土、石方如遇基础需剔除时,按相应的人工凿石项目乘以系数1.8。

5、平整场地工程量按建筑物外墙外边线每边各加2米,以平方米计算。

6
(2)原槽基础垫层,放坡应从垫层上表面开始计算。

8、人工平基土、石方,使用人工运土、石方时,深度超过1.5米,和槽、坑人
有石时,应按其土层与岩石的不同深度分别计算工程量,执行相应项目。

挖土深
按下表计算:
有关沟槽挖土地计算方法:
沟槽的定义是:沟槽挖土在3米之内,长度在沟宽的3倍以上。

土方的边坡坡度=H/B=1/B/H=1:m
其中H为沟槽深度,B为边坡底宽;m为坡度系数(即m=B/H)。

土方算量规则

土方算量规则

第一章土方一、土方工程量计算一般规则:1、土方体积均以挖掘前的天然密实体积为准计算。

土方体积折算表虚方体积天然密实体积夯实后体积松填体积1.00 0.77 0.67 0.831.30 1.00 0.87 1.081.50 1.15 1.00 1.251.20 0.92 0.80 1.002、挖土以设计室外地坪标高为准。

挖土深度按图示槽、坑底至设计室外地坪计算。

二、挖地槽、地坑、土方工程量,按下列规定计算:1、地坑、地槽、土方工程量的划分:凡图示坑底宽度在3米以内,且槽长大于槽宽三倍以上的为地槽。

1-凡坑底面积在20平方米以内的为地坑。

凡图示槽底宽3米以外,坑底面积20平方米以外,平整场地挖土厚度在300毫米以外,均按挖土方计算。

2、挖地槽长度:外墙按图示中心线长度计算,内墙按图示基础底面间净长计算,内外突出部分(垛、附墙烟囱等)体积并入地槽土方工程量内计算。

3、挖地坑以图示尺寸的体积计算。

4、挖管道、沟槽长度按图示尺寸计算,宽度按设计规定计算,如设计物无规定时可按下表计算。

各种检查井和排水管道接口处,因加宽而增加的工程量均不计算,但铺设铸铁管给水管时,接口处的土方工程量应按铸铁管道沟槽全部土方工程量增加2.5%计算。

管、沟底宽尺寸表管径(毫米)铸铁、钢管P PVC-U管50-75 0.60 ---100-200 0.70 0.90250-350 0.80 1.00400-450 1.00 1.30500-600 1.30 ---700-800 1.60 ---900-1000 1.80 ---1100-1200 2.00 ---1300-1400 2.20 ---三、人工平整场地为建筑场地就地挖、填土方厚度在±300毫米以内及找平。

平整场地工程量按建筑物或构筑2-物底面积的外边线,每边各加2米计算。

四、放坡及支挡土板,按下列规定计算:1、挖地槽、地坑、土方需放坡时,按下表计算放坡系数(放坡起点为基坑底):名称挖土深度(米以内)放坡系数挖土 1.5 ---挖土 2.5 1:0.5挖土 3.5 1:0.7挖土 5.0 1:1.0采用井点抽水不分深度1:0.52、计算放坡和支挡土板时,在交接处所产生的重复工程量不予扣除。

土方开挖工程量清单计算规则

土方开挖工程量清单计算规则

土方开挖工程量清单计算规则
以下是 8 条关于土方开挖工程量清单计算规则的内容:
1. 要记住,土方开挖可不是随便挖挖就行的呀!就好比你挖个小土坑种个花,那也得知道多大地方合适呀!比如你要挖个长方体的基坑,那计算规则不就是长乘宽乘高嘛!就像给自己家盖个小房子挖地基一样,得算清楚咯!
2. 嘿呀,土方开挖的计算那可得精细着点儿!你想想,要是算多了,那不就浪费钱啦?算少了,工程又没法好好完成!就像做蛋糕,材料得量得刚刚好才行呢!比如一个圆形的坑,那得用π乘半径的平方乘深度来算呀!
3. 哇塞,土方开挖工程量清单计算规则可重要啦!这就跟搭积木一样,一块一块得放对位置呀!像那种不规则形状的,就得分割成小块来计算嘛,这不难理解吧?
4. 哎呀呀,计算土方开挖量的时候可别马虎哟!比如有个斜坡的开挖,那得考虑坡度呀,这就跟爬山一样,得知道坡有多陡嘛,对吧?以合适的方式去计算,才能准确呀!
5. 你知道吗,土方开挖的计算规则有时候就像解谜题一样有趣呢!比如遇到有管道要穿过开挖区域,那得减去管道所占的体积呀,这很容易想明白吧?
6. 嘿,可别小瞧土方开挖工程量清单计算规则啊!它就像给你指引方向的地图一样重要呢!比如说在一个大场地里挖,得清楚从哪儿开始挖,挖到什么程度,不弄清楚这些,那不就乱套啦?
7. 哇哦,土方开挖的计算真的要搞清楚呀!就好比赛跑,你得知道起点和终点在哪里呀!像一些有特殊形状的区域,不按规则算,那怎么能行呢?
8. 记住咯,土方开挖工程量清单计算规则就像是游戏规则!你不遵守,那游戏可就没法玩啦!比如挖个沟槽,那长度、宽度、深度都是要严格计算的呀!
我的观点结论:土方开挖工程量清单计算规则细致而重要,大家一定要认真对待和掌握呀!。

挖土方工作面计算规则

挖土方工作面计算规则

挖土方工作面计算规则
挖土方工作面计算是用于确定土方工程中挖土工作的面积和体积的规则。

下面是常见的挖土方工作面计算规则:
1.挖土工作面积计算:
⏹简化法:根据土方工作面的边界线,通过测量直线或曲
线的长度,计算出工作面的总面积。

⏹网格法:将工作面划分为规则的网格或方块,通过测量
每个网格的边长,并计算出每个网格的面积,然后将所
有网格的面积相加得出总面积。

2.挖土体积计算:
⏹单层法:将工作面分为多个水平的层,并计算每层的面
积和深度,然后将每层的体积相加得到总体积。

⏹棱柱法:将工作面分为多个小块,如长方形或梯形等,
先计算每个小块的面积,然后乘以对应的深度,最后将
各小块的体积相加得到总体积。

具体选择哪种计算方法取决于工程的实际情况和要求。

在进行挖土方工作面计算时,需要准确测量和记录工作面的尺寸,并根据工程要求选择合适的计算方法。

此外,还需要注意以下几点:
●考虑工程的精度和准确性要求,尽量进行精确的测量和计算。

●根据工程条件和土质特性,选择合适的挖土施工方法和装备,
进行合理的排土、倾倒和堆存。

需要合理评估土方运输距离和运输能力,协调好挖土量和土方运输的组织安排,以提高工作效率。

挖土方工程量计算规则

挖土方工程量计算规则

建筑工程预算工程量计算规则,在各省、市、自治区的《建筑工程预算定额》中均有明确规定,各地因定额不同而略有差异。

本书以《全国统一建筑工程预算工程量计算规则》为依据,介绍建筑工程主要分部分项工程工程量计算规则。

一、土方工程1、平整场地1)人工平整场地是指建筑场地在30cm以内挖、填土方及找平。

挖、填土,厚度超过士30cm以外时,按场地土方平衡竖向布置图另行计算。

2)平整场地工程量按建筑物外墙外边线每边各加2m ,以平方米计算。

以上判断平整场地与挖土方的关键依据:挖的高度以及填的深度是否超过30cm2.人工挖土,即挖掘沟槽、基坑与土方等工程量的计算1)沟槽、基坑与土方的划分。

凡图示沟槽底宽在3m 以内,且沟槽长大于槽宽三倍以上的为沟槽。

凡图示基坑底面积在20m2以内,且坑底的长与宽之比小于或等于3的为基坑。

凡图示沟槽底宽3m以外坑底面积20m2以陛场地挖土方厚度在士30cm以外,均按挖土方计算。

2)计算挖沟槽、基坑与土方等工程量需放坡时,放坡系数按表规定计算。

放坡系数表注:1)沟槽、基坑中土的类别不同时,分别按其放坡起点、放坡系数,依不同土壤厚度加权平均计算。

2)计算放坡时,在交接处的重复工程量不予扣除。

原槽、坑作基础垫层时,放坡自垫层上表面开始计算。

3)挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽,单面加10cm,双面加20cm计算。

挡土板面积,按槽、坑垂直支撑面积计算。

支挡土板后,不得再计算放坡。

4)基础施工所需工作面,按表规定计算。

基础施工所需工作面宽度计算表5)挖沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长度计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。

挖基坑土方均以图示尺寸计算。

6)沟槽、基坑深度,按图示槽、坑底面至室外地坪深度计算;管道地沟按图示沟底至室外地坪深度计算。

3.土方工程有关计算公式1)平整场地公式平整场地二S底+2X外+16式中:S底——底层建筑面积;L外——外墙外边线长。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

挖土方计算规则
-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
建筑工程预算工程量计算规则,在各省、市、自治区的《建筑工程预算定额》中均有明确规定,各地因定额不同而略有差异。

本书以《全国统一建筑工程预算工程量计算规则》为依据,介绍建筑工程主要分部分项工程工程量计算规则。

一、土方工程
1、平整场地
1)人工平整场地是指建筑场地在±30cm以内挖、填土方及找平。

挖、填土,厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算。

2)平整场地工程量按建筑物外墙外边线每边各加2m,以平方米计算。

以上判断平整场地与挖土方的关键依据:挖的高度以及填的深度是否超过30cm。

2.人工挖土,即挖掘沟槽、基坑与土方等工程量的计算
1)沟槽、基坑与土方的划分。

凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的为沟槽。

凡图示基坑底面积在20m2以内,且坑底的长与宽之比小于或等于3的为基坑。

凡图示沟槽底宽3m以外,坑底面积20m2以外,平整场地挖土方厚度在±30cm以外,均按挖土方计算。

2)计算挖沟槽、基坑与土方等工程量需放坡时,放坡系数按表规定计算。

放坡系数表
注:1) 沟槽、基坑中土的类别不同时,分别按其放坡起点、放坡系数,依不同土壤厚度加权平均计算。

2) 计算放坡时,在交接处的重复工程量不予扣除。

原槽、坑作基础垫层时,放坡自垫层上表面开始计算。

3)挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽,单面加
10cm,双面加20cm计算。

挡土板面积,按槽、坑垂直支撑面积计算。

支挡土板后,不得再计算放坡。

4)基础施工所需工作面,按表规定计算。

基础施工所需工作面宽度计算表
5)挖沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长度计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。

挖基坑土方均以图示尺寸计算。

6)沟槽、基坑深度,按图示槽、坑底面至室外地坪深度计算;管道地沟按图示沟底至室外地坪深度计算。

3.土方工程有关计算公式
(1)平整场地公式
平整场地=S底 +2×L 外 +16
式中:S底——底层建筑面积;
L外——外墙外边线长。

(2)挖地槽公式
1)不放坡和不支挡土板
V=(B+2C)×H×L
2)由垫层下表面放坡
V=(B+2C+KH)×H×L
3)由垫层上表面放坡
V=BH 1 L+(B+KH 2 )×H 2 ×L
4)支双面挡土板
V=(B+2C+0.2)×H×L
以上式中:
V——地槽挖土体积;
B——垫层底面宽度;
H——为挖土深度,以室外设计地坪为计算起点;
L——地槽长度,其长度的计算:外墙按图示尺寸的中心线长;内墙按图示基础底面之间净长度计算;
C——工作面宽度,按施工组织设计规定计算,如无规定,可按规定计算;K——放坡系数;
0.2——两侧挡土板的厚度。

例6-3图6-34为某砖混结构工程条形基础平面图,图6-35为基础剖面图,土质为二类土,室外地坪标高为-0.2,试计算以下工程量:(1)平整场地;(2)人工挖沟槽
解:按照《全国统一建筑工程预算工程量计算规则》,计算各项工程量如下:
(1)平整场地工程量计算:
S底=(3+3.3+3.3+0.12×2+4)×(2.1+4.2+0.12×2+4)+1.5×(3.3+0.12×2+4)=157.18(㎡) (2)人工挖沟槽工程量计算:
基础的断面如图6-35,其土方量应根据基础所要求的不同挖深和底宽分别计算:
因混凝土垫层需支模板,取C=0.3m;已知槽底标高为-1.5m,室外地坪标高为-0.2,则H=1.5-0.2=1.3(m);土质为二类土,根据表6-3,取K=0.5。

根据已知条件可按以下步骤计算:
①外槽中心线长:
L外=(3+3.3+3.3+2.1+4.2+1.5)×2=34.80(m)
②内槽净长:
L内=(4.2-0.4-0.3-0.3-0.3)+(3.3-3.0-0.4-0.3-0.3-0.3)+(4.2+2.1-0.4-0.3-0.4-
0.3)=12.80(m)
注:内槽净长的计算,应以内槽中心线长度扣除与其两端效的内、外槽底一半尺寸而得。

如②号轴线BC段内槽净长,其内槽中心线长度为4.2米,与C 轴外槽交接,外槽混凝土垫层底宽为0.8米,混凝土垫层支模板,预留工作面宽每侧为0.3m故应扣除外槽底宽一半为(0.4+0.3);与B轴内槽交接处,应扣除内槽底宽一半,同理为(0.3+0.3)
③外槽土方量:
V外=(a+2c+KH)×H×L=(0.8+2×0.3+0.5×1.3)×1.3×34.80=92.74(m3)
④内槽土方量:
V内=(a+2c+KH)×H×L=(0.6+2×0.3+0.5×1.3)×1.3×12.8=30.78(m3)
⑤人工挖沟槽工程量:
V=V外+V内=92.74+30.78=123.52(m3)。
