工程竣工资料编制要求

工程竣工资料编制要求

4.验评记录 见证点签证书,停工待检点验收签证书;隐 蔽工序验收记录签证书;严密性试验签证书 ;安装工程质量检验记录;分项、分部、单 位工程质量验评记录;安装工程质量静态检 验报告;安装工程质量动态检验报告。(注 :验评记录,除要有齐全的各单位参检人员 签名外,还应加盖各单位的图章。)根据建 设单位要求办理。
准备工作
3 竣 工 资 料 编 制 流 程 图
确定需归档的单项资料
按要求编制
汇总全部的单项资料
制作样本
送审
监理、建设单位审核
未通过
通过
编页码、复制、装订、盖章
验收资料、存档
移交办理移交签证
三.工程竣工资料办理要求:
1.竣工资料应完整、有序、真实、记录历史 、可追溯。 2.竣工文字资料的编制必需格式统一、内容 清楚、字迹清晰,签字认可手续完备,须加盖 公章、签字方不能用副本或复印件归档。按合 同要求办理竣工资料的移交份数,并交电子光 盘;竣工文字资料的书写必须用碳素黑墨水或 黑色签字水笔。
8.声像资料 声像资料包括录像、录音、电子扫描文件、照 片等。
六.竣工资料组卷顺序、内容 竣工资料的组卷顺序应该参照建设单位下发 的档案管理实施细则来做组卷顺序的排列, 若是文件里没有组卷顺序的排序可与甲方相 关人员协商可按照单项工程在安装过程中所 形成文字资料、按时间、类别进行排序。
例1:兰热项目锅炉专业(锅炉燃油管道安装 单位工程竣工资料组卷内容)附件1 例2:焊接专业及金属检验所包含的组卷内容 及清单附件2 例3:电气专业调试记录组卷内容及清单附件3 例4:热控专业调试记录组卷内容及清单附件4
所有必须填入的表格中除备注栏外每一栏都必 须填写,若填报单位对某一栏无填写内容,须 在此栏中写上“无”。 表格空余部分在紧贴正文之后一行写上“(以 下空白)”,不用划斜线,手工填写的文字必 须工整清楚。已经填写“无”的表格不需再填 写“(以下空白)”。 凡某栏内容填写不下或不能详尽表达时,均可 增补附件,并在原位置或备注栏填注“详见附 件”。

竣工资料编制要求

竣工资料编制要求

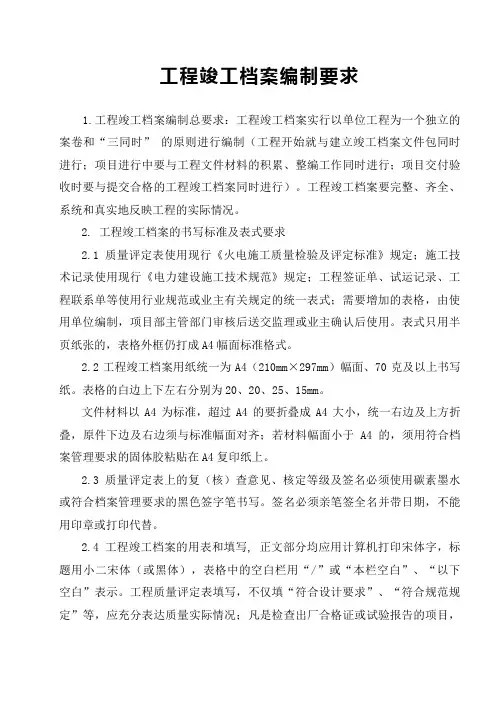

工程竣工档案编制要求1.工程竣工档案编制总要求:工程竣工档案实行以单位工程为一个独立的案卷和“三同时”的原则进行编制(工程开始就与建立竣工档案文件包同时进行;项目进行中要与工程文件材料的积累、整编工作同时进行;项目交付验收时要与提交合格的工程竣工档案同时进行)。

工程竣工档案要完整、齐全、系统和真实地反映工程的实际情况。

2. 工程竣工档案的书写标准及表式要求2.1质量评定表使用现行《火电施工质量检验及评定标准》规定;施工技术记录使用现行《电力建设施工技术规范》规定;工程签证单、试运记录、工程联系单等使用行业规范或业主有关规定的统一表式;需要增加的表格,由使用单位编制,项目部主管部门审核后送交监理或业主确认后使用。

表式只用半页纸张的,表格外框仍打成A4幅面标准格式。

2.2工程竣工档案用纸统一为A4(210mm×297mm)幅面、70克及以上书写纸。

表格的白边上下左右分别为20、20、25、15mm。

文件材料以A4为标准,超过A4的要折叠成A4大小,统一右边及上方折叠,原件下边及右边须与标准幅面对齐;若材料幅面小于A4的,须用符合档案管理要求的固体胶粘贴在A4复印纸上。

2.3质量评定表上的复(核)查意见、核定等级及签名必须使用碳素墨水或符合档案管理要求的黑色签字笔书写。

签名必须亲笔签全名并带日期,不能用印章或打印代替。

2.4工程竣工档案的用表和填写, 正文部分均应用计算机打印宋体字,标题用小二宋体(或黑体),表格中的空白栏用“/”或“本栏空白”、“以下空白”表示。

工程质量评定表填写,不仅填“符合设计要求”、“符合规范规定”等,应充分表达质量实际情况;凡是检查出厂合格证或试验报告的项目,均应填写其编号;凡要求符合“验标”项目的,应另附检验记录表;凡隐蔽工程记录上已写明情况的或另附实测记录的项目,可填写为“见XX记录”;有单位盖章栏目的还须加盖单位公章。

2.5凡供货单位和试验单位提供的技术文件、报告、证明材料等须取得原件或合格的书写材料,不得使用复印件和不合格书写材料(如红笔、圆珠笔、铅笔、纯兰墨水笔、复写等)。

竣工资料编制要求

竣工资料编制要求
(九)商品住宅质量保证书和商品住宅使用说明书1份(提供原件、复印件);
(十)市政基础设施的有关质量检测和功能性试验资料1份(提供原件、复印件);
(十一)法律、规章等规定必须提供的其它文件(防雷、航道等)1份(提供原件)。
五、办理程序
1、建设单位到市建设委员会领取竣工验收备案申请书,并将验收的时间、地点及验收组名单书面通知工程质量监督机构。
工程简报、通讯报道 2.Leabharlann 量支付材料 第二册 监理资料
1.工程质量检验监测评定材料
2.工程月进度材料(报省报表)
3.各分项工程质量抽检材料
4.往来文件材料
5.监理工程师通知、工地指示、现场指示
6.设计变更通知
7.工程例会记录及签到簿
8.监理工程师日记
2、隐蔽工程记录、管道吹扫记录;
3、管道强度试验记录,工艺管、外管、户内管;
4、管道气密性试验记录,工艺管、外管、产内管
5、焊缝无损探伤检验记录及照片;
6、防腐绝缘层检验记录;
7、设计变更资料;
8、挖沟、管道敷设、回填土质量检查记录,管道埋深,坡度测量记录;
9、开工报告;
3.关于工程项目执行情况的报告
4.关于工程项目设计情况的报告
5.关于工程施工情况的报告
6.关于工程监理情况的报告
7.关于工程养护情况的报告
8.工程财务决算审计报告
第二卷 竣工图表
第一册 路线平面竣工图
1.竣工说明
2.平面竣工图
3.路线竣工表
3.工程总结
4.工程质量自评分
5.工程施工月进度报告
第二册 路基及防护工程

竣工资料编制要求

竣工资料编制要求

二、竣工资料的编制范围

土建工程: 工程质量验评记录 (1)单位工程验评表 (2)单位工程观感质量验评表 (3)单位工程质量验评主要技术资料核查表 (4)分部、分项、分段工程验评表 (5)隐蔽工程验收记录(注:隐蔽工程验收指:地基验槽、砼中钢筋、 地下砼、地下防水、防腐)
二、竣工资料的编制范围
四、竣工资料的编制方法及装订






.8.2填写本卷内文件材料的件数、页数,不同载体形式文件的数量,如文字材料X页, 附图X张,以及在组卷和案卷使用过程需要说明的问题。 8.3立卷人:由立卷的责任者签名。 8.4检查人:由立卷部门负责人填写。 8.5立卷时间:填写立卷完成的日期。 9竣工资料的装订、存放。 9.1竣工图纸折成A4号图样,标题栏在外,不装订。文件按目录编制顺序排列。 9.2竣工资料规格为统一A4幅面,小于标准幅面的要粘贴在A4规格白纸上,大于标准 幅面的要折叠成A4规格,白纸采用80克复印纸,原件下边及右边与白纸对齐。 9.3所以文字资料均要去除金属装订物。 9.4所有竣工资料必须经过施工单位、监理单位、建设单位审核,经验收合格后,方 可进行装订。 9.5竣工文字资料必须采用三孔一线装订法。整卷装订的案卷,装订要求四边齐,厚 度不足时,以纸板条填充至标准厚度。 9.6装订厚度为10MM、20MM、30MM三种规格。外文资料档案应保持原来案卷及文件 排列顺序。 9.7卷皮尺寸为310MM×220MM。 7.9.8竣工技术记录表面要求整洁,装订处页边距为20MM。

一、竣工资料编制总要求



1.竣工资料的编制必须规格统一,内容完整,排列系统,数据准确,图 文清晰,签字盖章手续完备,印章用红色(不退色)印泥,份数为一式四份(资 料一式六份报监理后返回)。并提供电子版一套刻成光盘。 2.竣工资料统一规格为A4幅面,各种记录、报验、验收签证等表式应 符合标准,其表格一律采用计算机激光打印。字迹材料一律使用碳素墨水 书写,杜绝红色、纯蓝色墨水、圆珠笔、铅笔、复写纸字迹。签名应真实、 规范,杜绝签名不齐全、不是亲笔签名、用印章代替签名、没有签署法律 效力的真名、没有签全名、签名潦草难以辨认、单位印章不齐全等。时间 应为原始时间。 3.设计变更及签证、材料代用签证、设备缺陷处理签证按专业、车间 单独组卷,在竣工资料中可提供索引。 4.竣工资料移交时间:该分包段工程完工后3个月内移交。最后一批必 须在试生产运行后一个月内完成。 5.竣工资料的移交方式为施工单位自检合格交监理单位审核,再交建 设单位审核,符合竣工资料编制要求后返回施工单位装订,最后办理有关移 交手续。

竣工资料的编制要求及资料装订顺序

竣工资料的编制要求及资料装订顺序

竣工资料的编制要求及资料装订顺序
竣工资料是指在一个工程项目完成后,编制的一系列文件和资料,用
于记录工程项目的建设过程、质量验收情况、设备参数等信息。

竣工资料
的编制要求和资料装订顺序是确保工程资料的完整性和准确性的重要工作。

竣工资料编制要求:
1.根据国家相关法律法规、标准以及工程项目的特殊要求制定相关编
制规范。

2.编制须要熟悉各类工程质量验收规范、检验规程、标准等。

3.编制工作应高度重视真实性和科学性,确保主观因素对竣工资料的
影响最小化。

4.编制时要注意科学论证,结合实际情况,采取科学方法和手段进行
数据采集和处理。

5.资料必须准确齐全,要求文字简洁明了,图表清晰,排版规范。

6.严格按照编制流程进行,确保资料的科学性、规范性、系统性和时
效性。

7.需要相关设计、施工、监理等部门进行审核和签章,以保证资料的
权威性。

8.资料编制完成后,应进行备份和存档,确保资料的安全性和可追溯性。

竣工资料装订顺序:
1.封皮:竣工资料的封皮应注明工程项目名称、编码、规模以及竣工
日期等信息。

3.前言:对工程项目的基本信息进行简要介绍,包括工程项目的背景、目的和意义等。

竣工资料编制要求

竣工资料编制要求

竣工资料编制要求竣工资料编制是一个工程建设项目完结阶段必不可少的环节。

它是工程建设项目的最终成果,准确全面的竣工资料编制可以为该工程项目在运营和维护过程中提供可靠的技术资料、管理依据和运行指导。

在竣工资料编制过程中,要求做到以下几点。

一、资料审查1.初步审查:在竣工资料编制之前,要进行资料审查,对建设工程进行初步评估,对项目建设历程和投资情况进行检查,对工程项目质量进行审查评估,为资料编制提供准确、全面的信息基础。

2.详细审查:在初步审查后,对资料进行详细审查,进行必要的调整和修补,以保证资料的完整性和准确性,同时清晰地展示工程的建设情况、工程技术指标的达成情况、工程质量的考核情况以及投资情况等。

3.抽样检验:在资料编制过程中,对部分资料进行抽查,对其准确性、真实性、合规性进行检验,以确保资料的可靠度和质量。

二、编制内容1.工程概况:列明工程名称、建设地点、建设单位、主要建设内容、建设规模、总投资等基本情况。

2.总体设计:对于建设工程项目,要对其进行总体设计,以保证工程建设中的合理性、经济性和可操作性。

3.施工图设计:对建设工程项目进行施工图设计,明确各项施工工序规范和标准。

4.专项设计:对特殊工程技术进行详细的专项设计,列明设计参数和理论模型。

5.验收报告:依据工程竣工标准,对工程项目进行全面的验收,提供完整的验收报告。

6.质量保证资料:对工程质量保证所需各项资料进行收集和整合,包括质量检测记录、质量评审报告以及工程部件检验报告等。

7.安全管理资料:对工程项目的安全管理过程所需资料进行收集和整合,包括安全管理手册、安全日志、安全检查记录等。

8.技术资料:对各供应商和设计单位提供的技术指导和处理方案进行整合、分类和归档,以备工程运营和维护过程中的参考。

三、编制要求1.集中时间、协同作业。

竣工资料编制是在工程建设项目结束的阶段进行的,要求参与编制的人员集中时间,并加强协调和协作,以确保资料编制质量和时间进度。

竣工图、资料编制要求

竣工图、资料编制要求

工程竣工资料、竣工图编制要求一、竣工资料1、竣工资料编制、移交应有资料清单并有单位盖章、负责人签字。

2、资料必须分别装订立卷;卷内应有页面编号。

3、资料立卷应有封面,封面应包括案卷(或成册)提名:工程名称、专业名称、图号、卷内文件内容、编制单位、编制人、审批人、编制日期等。

4、竣工资料细目按“河北省工程建设标准—DB13(J)35—2002建筑工程技术资料管理规程执行”(附:工程管理、土建、给排水、电器仪表、设备等专业资料目录)。

5、工程资料名称以单位工程标注,其工程名称、专业名称、图号要与设计图纸目录相符(附图纸目录和单位工程清单)。

二、竣工图1、竣工图应完整、准确、清晰、规范、修改到位真实反映项目竣工验收时的实际情况。

2、所有竣工图均应用蓝图加盖竣工图章(盖在图表上方空白处或折叠后外翻图标上方),竣工图章的内容填写应齐全、清楚、不得代签。

3、利用施工图改绘竣工图,必须标明变更修改的依据,凡重大改变部分超过图面1/3的,应重新绘制竣工图。

4、竣工图按单位工程、装置或专业编制,并配有详细编制说明和目录。

5、竣工图由施工单位负责编制,监理单位负责审核。

竣工图编制完成后监理单位应督促和协助竣工图编制单位检查其竣工图编制情况,发现不准确或短缺时要及时些该和补齐。

6、竣工图套数一般为两套,如果合同中有特殊要求的按合同要求套数编制。

三、有关要求说明1、竣工图、竣工资料编制整理要真实、准确、与工程实际相符合。

2、书写要采用耐久书写材料、如碳素墨水、蓝黑墨水书写。

不应用易褪色的(如:红色墨水、纯蓝墨水、圆珠笔、复写纸、铅笔等)书写材料,如果有应附一份复印件。

3、如果有录音、录像、照片等文件资料的应保证载体的有效性。

4、要求统一采用A4幅面装订成册成卷、有卷盒、卷夹的外表尺寸为310mm*220mm。

竣工图、竣工资料需要两套(土建专业竣工资料另交监理方壹份)。

5、编制审定:施工单位项目部编制,甲方监理单位及建设单位专业主管审核签字,移交清单由建设单位总工批准,综合科资料员与甲方资料室交接入档。

竣工文件资料及竣工图的整理及编制要求

竣工文件资料及竣工图的整理及编制要求

竣工文件资料及竣工图的整理及编制要求1)按照国家评定标准要求划分单位工程。

2)文字材料用电脑打印或用碳素墨水填写,填写要求字迹工整、清晰、不得涂改及使用其他书写方式。

3)文字材料规格尺寸:都必须使用A4纸标准(297X210mm)。

4)资料表格:(施工资料、质量评定)须使用统一表式,不得自行使用其他表式。

5)交工资料填写须注明单位工程名称及分部、分项名称。

6)质量评定按国家评定标准,评定至分部,室内工程做好观感评定。

7)资料必须与工程同步,需监理及甲方签字认可的记录须及时签证。

8)材料、设备进场必须收集好质量保证书、合格证,做到齐全完整。

规格、数量应与实物相符。

9)对进入现场的各类材料设备等,必须验证材料质保书及合格证。

原件必须盖有供货商的红章,复印件在盖章的同时注明原件存放处、复印人签名和日期。

10)经设计、甲方、监理等签证生效的业务联系单、设计变更单的原件必须妥善保管。

11)及时做好开工报告;图纸会审记录;安全交底记录;技术交底记录 (内容包括工程执行的规范、标准、单位工程划分及质量条款等)。

12)必须拍摄一定数量的工程照片,重大工程还需拍摄录像资料。

(内容包括:工程前期阶段、施工过程阶段、竣工验收阶段)。

13)竣工验收资料,各施工员应及时、准确、完整地记录施工过程中的质量、施工情况和工程质量逐项评定的结论,交项目或公司资料部门汇总,装订成册后移交建设单位。

14)向建设单位移交二套完整的竣工资料和三套竣工图。

15)竣工图折叠成A4图纸大小(297X210mm)规格,图面朝外,图标外露(右下角),折叠方式采用手风琴式,装入档案盒内。

16)每一保管单位的竣工图应填写卷内目录和备考表,卷内目录中应对每一份图纸逐一填写。

17)竣工实物与原施工图一致的竣工图,则在原图标旁加盖(竣工图)章。

18)套用的标准图集中的相关图应归入竣工图内,实际未使用的施工图不需编制竣工图,但应在竣工图目录中注明“作废”,并注记更改依据。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程竣工资料编制要求竣工文件是全面反映工程建设的全过程,真实地记录各种地下、地上建筑物、构造物、交通设施等施工情况的技术文件,是业主代表、设计、监理、施工等部门的工作总结,是对工程进行验收、改造、扩建的依据,是国家的重要技术档案。

为了使竣工文件标准统一,系统完整,符合国家有关规定和档案部门的要求,便于在施工过程中及时收集整理资料,做好竣工文件的编制工作,现将编制要求明确如下:一、一般要求:1.竣工文件应全面正确反映工程过程和竣工的实际情况;2.竣工文件除原始记录资料及单位名称、建设项目工程名称、合同段等采用碳素墨水钢笔填写外,其余文字说明、表格均应打印。

3.竣工文件所有线条、字迹、图表、数据等必须工整、清楚、干净、无涂改,标注、签名完整。

4.竣工资料验交期限:施工单位及驻地办、总监办竣工资料每年验交一次,各单位全部竣工文件要在工程交工验收前完成,全线汇总资料在工程竣工验收前完成。

5.竣工文件验交程序:承包单位按规定编制好竣工文件,并由监理工程师审查、签字后,及时通知业主代表组织有关人员进行验收,承包单位按验收意见修改合格后装订成册,按验交期限送交改建办备查,待竣工资料全部齐全后,统一编好档号,由改建办按规定送交有关部门存档。

6.除音像资料不装订外,其余所有资料全部采用三孔一线方式装订,装盒,档案盒封面和脊背均用铅笔填写,最后根据有关规定统一填写。

二.组卷要求施工单位:每单位工程共分五卷,每卷可分若干册。

册数由第一卷的第一册顺排至第五卷的第x册。

第一卷:综合文件1.工程竣工报告施工概况主要内容:a.工程概况及技术标准、b工程决算造价及主要材料用量、c.工程概况总结、d.提出给予验收。

2.工程交工验收申请书;3.合同协议书或计划任务书;4.单位工程开工报告及批复;5.工程质量自检及评定结果;6.施工总结;7.未完工程及遗留问题清单;8.管理性文件a.安全、廉政、通知、制度等来往文件,按重要或时间先后排列; b.会议纪要、工地例会单立一册。

第二卷:竣工决算1.工程变更及增加费用一览表;2.劳动力、主要材料实际消耗一览表;3.计量支付文件(包括支付证书、确认单、核定资料);4. 批复预算与工程实际造价比较,合同价与工程实际造价比较。

第三卷:竣工图1.竣工图应全面、准确地反映工程竣工的实际情况,各项数据如长度、宽度、厚度、高程、坡度、角度、地质情况等应与竣工部位的实际完成一致,特别是隐蔽工程;2.竣工图一定要与工程实际相吻合,要完整,应根据工程变更设计情况,及时调整、完善,对变化较大的要附有详细说明(尤其是地表碾压后的标高、路基土石方比例、桩基土石方比例、结构物基础标高变更等隐蔽工程),坚决杜绝不加审核将施工图直接作为竣工图的行为。

3.竣工图章加盖位置要注意,不能出现压字、影响字迹辨认的现象,应盖在竣工图纸的右下方、设计图标栏上方,或盖在不压图形和文字的空白处。

4.重复使用的标准图、通用图可不编入竣工图中,但必须在图纸目录中列出图号,指明该图所在位置并在编制说明中注明。

5.竣工图、表的编号方法,参照原设计图纸按实际竣工图纸的数量重新编图号和页码号。

6、图纸按420mm×297mm(A3号纸)规格装订成册对折入盒;对某些大的或结构复杂的结构物图纸应逐张按手风琴式折叠成297mm×210mm(A4号纸)规格,图标外露;图纸目录中图号与页号对应的不编页号,不能对应的需重新编制页号。

7、竣工图编制要求(详见附件)8、竣工图的格式详见下图,竣工图应附有竣工图说明。

其中a、建设单位为:***公路管理局b、第二栏填写内容例如:“省道*******段改建工程0k+000-13k+300”c、图纸名称如“路线平面图、路线纵断面图、路线结构图”等内容。

第四卷:设计、施工文件1.审批的施工组织设计及有关文件,审批的各分项工程开工报告及有关文件;2.审批的设计变更及有关文件:变更申请报告、批复文件、必要的设计变更备忘录等,按里程桩号、分项工程排列;3.设计施工中重大技术问题的往来文件;4.审批的试验路段施工方案、施工总结及检测资料;5.技术交底记录:技术交底记录内容有工程名称、日期、内容、交底人、职务;接收单位、签名、职务;6.分项工程开工申请批复单7.工序交接单8.施工自检资料:a、路面工程要求各结构层及附属工程(底基层、基层、面层、路缘石、路肩)按每lkm~3km分段填写检验汇总表,各汇总表放在各结构层检验表之首,每lkm~3km立一册,分段顺排;b、桥梁工程要求:按各结构基础及下部构造(基础或桩基、墩柱、盖梁、台身等),以每墩台为单位填写检验汇总表;上部构造(板预制、安装、铺装、搭板、护栏等),桥梁总体以每孔为单位填写检验汇总表;单位工程汇总表在检验表之前,立册顺序:O#台至x承台下部构造,第l 孔至第X孔上部构造,第1孔至第X孔桥梁总体。

c、路基工程要求:路基填筑以每lkm一3km段内分层填写检验表并填写分项工程汇总表,涵洞以每道为单位填写检验表并填写单位工程汇总表、挡土墙以处为单位填写检验表并填写单位工程汇总表、护坡以道为单位填写检验表并填写单位工程汇总表,每lkm一3km立一册,分段顺排;第五卷:试验资料1. 各种建筑材料试验检测资料齐全,包括厂家的质量报告单以及施工单位按规范频率抽检的资料和委托检验的资料报告;2.各路面结构层配合比按路面结构从下到上的顺序及批复文件顺序组卷;3. 桥涵结构混凝土及砂浆配合比按结构、批复文件从下到上的顺序组卷;4.各路面结构施工检测资料依据施工规范检测项目,按结构从下到上组卷;5. 桥涵结构施工试验资料按结构部位组卷;6.各结构或部位的标准试验和对比试验等分别组卷。

监理单位:组卷要求参照施工单位要求组卷:第一卷:综合文件1.监理总结;2. 批复的开工报告、施工组织设计、计量支付、工程变更;3.往来文件、会议纪要、月报、通知、制度等;4.隐蔽工程检查记录;5. 工地会议纪要:概述工地会议的准备工作情况,工地会议解决哪些问题,工地会议有哪些议程等,工程技术调查报告;6. 批复的各种试验文件;第四卷:监理抽检资料按规定要求进行抽检,由现场监理填表并签字,其他要求同施工单位。

第五卷:试验资料主要工程必做的平行试验、旁站的试验记录,其他要求同施工单位。

三、鉴定要求(一)单位工程和分部工程的划分(需经驻地办文件批复)1、单位工程每个合同段范围内的路基工程、路面工程、交通安全设施分别作为一个单位工程,单位工程由各分部工程组成:特大桥、大桥、中桥、隧道以每座作为一个单位工程(特大桥、大桥、特长隧道、长隧道分为多个合同段施工时,以每个合同段作为一个单位工程);互通式立体交叉的路基、路面、交通安全设施按合同段纳入相应单位工程。

桥梁工程按特大桥、大桥、中桥分别作为一个单位工程。

2、分部工程每个合同段的路基土石方、排水、小桥、涵洞、支挡、路面面层、标志、防护栏等分别作为一个分部工程,分部工程由各分项工程组成,其中路基填筑以lkm~3km作为一个分项工程汇总评定,涵洞以每道作为一个分项工程,路面工程按各结构层每lkm~3km检验评定;桥梁单位工程由四个分部工程组成:第一分部基础及下部构造,第二分部上部构造预制和安装,第三分部上部构造现场浇筑,第四分部总体、桥面系和附属工程。

第一分部以每墩台为单位,每单位由各分项工程组成评定;第二、三、四分部以每孔为单位,每单位由各分项工程组成评定;隧道衬砌、总体各作为一个分部工程。

(二)“分项工程质量检验评定表”的填写说明1. 实测偏差:实测偏差数据多于10个点时,填于附表,用数理统计方法进行数据处理的,要将计算过程填写在附表下方空白处;2. 外观鉴定:应回答该分项工程是否满足JTG F80/1—2004《公路工程质量检验评定标准》中“外观鉴定”的要求,减分应说明原因; 3.质量等级:施工单位如实填写“合格”或“不合格”;4.分项工程检验评定表中平均、代表值一栏,当用数理方法评定时(如压实度、厚度、强度等)应填写其代表值,并在合格率一栏根据《质量检验评定标准》中具体要求填写合格率,其它不按数理方法评定的检查项目其平均、代表值一栏可填“/”。

但宽度指标可填平均值。

(三)鉴定方法1、分部工程质量鉴定方法工程实体检测以本办法规定的抽查项目及频率为基础,按抽查项目的合格率加权平均计算分部工程的合格率,乘lOO作为分部工程实测得分;外观检查存在的缺陷,在分部工程实测得分的基础上采用扣分制,扣分累计不得超过15分;内业资料审查时资料中存在的问题,在合同段工程质量得分的基础上采用扣分制,扣分累计不得超过5分。

分部工程得分=分部工程实测得分一外观扣分2、单位工程、合同段建设项目工程质量鉴定方法根据分部工程得分采用加权平均值计算单位工程得分,再逐级加权计算合同段工程质量得分。

合同段工程质量得分减去内业资料扣分为该合同段工程质量鉴定得分,采用加权平均值计算建设项目工程质量鉴定得分。

(四)工程质量等级鉴定1、总体要求对于路基路面压实度、弯沉代表值、厚度代表值、构造物混凝土强度、半刚性材料强度等检查项目,分别采用《公路工程质量检验评定标准》》(JTGF80)附录B至附录I所列方法评定,且评定均合格;桩基的无破损检测、预应力构件的张拉应力、桥梁荷载试验等均符合设计要求,桥梁主要受力部位无超过规范要求的裂缝,桥梁通航净空尺度满足设计要求;隧道支护、衬砌厚度无严重不足,隧道支护、衬砌背后无严重空洞;重要支挡工程无严重变形、高填方无严重沉陷变形、高边坡无失稳等现象。

只有上述要求得到满足后,方可对工程质量进行鉴定。

2、工程质量等级划分工程质量等级应按分部工程、单位工程、合同段、建设项目逐级进行评定,分为合格、不合格两个等级,工程质量评分值大于等于75分的为合格,小于75分的为不合格。

不合格分部工程经整修、加固、补强或返工后可重新进行鉴定。

但出现过重大质量事故,造成大面积返工或经加固、补强后造成历史性缺陷的工程,其相应的单位工程、合同段工程质量不得评为合格,并视其对建设项目的影响,由竣工验收委员会决定建设项目工程质量是否可评为优良。

四、工程日志填写、整理要求“工程日志”是施工、监理中一项十分重要的原始资料,它不仅是施工、监理活动的真实记录,也是研究、分析、总结施工、监理的宝贵资料。

(一)、“工程日志”填写和整理的要求1、《施工日志》、《监理日志》表格使用统一用表(详见附表)。

2、“工程日志”填写应认真及时、字迹清楚、项目齐全、记录准确、用词规范、完整真实。

3、“工程日志”应从进场开始逐日记录,连续编号不得间断,每月一本,并有封面,日志单独组卷。

4、“工程日志”签名必须真实、及时,不得代签。

5、“工程日志”不得任意涂改、伪造、随意抽撤、损毁。
