顶管工程雨季施工专项方案
顶管专项施工方案(泥水平衡法)

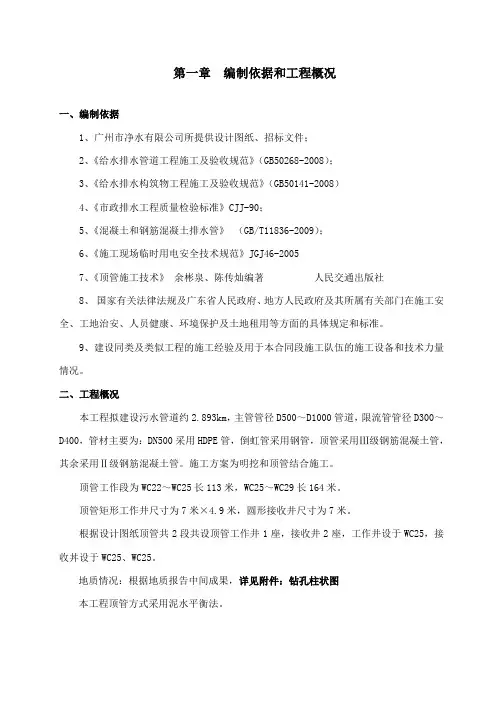

第一章编制依据和工程概况一、编制依据1、广州市净水有限公司所提供设计图纸、招标文件;2、《给水排水管道工程施工及验收规范》(GB50268-2008);3、《给水排水构筑物工程施工及验收规范》(GB50141-2008)4、《市政排水工程质量检验标准》CJJ-90;5、《混凝土和钢筋混凝土排水管》(GB/T11836-2009);6、《施工现场临时用电安全技术规范》JGJ46-20057、《顶管施工技术》余彬泉、陈传灿编著人民交通出版社8、国家有关法律法规及广东省人民政府、地方人民政府及其所属有关部门在施工安全、工地治安、人员健康、环境保护及土地租用等方面的具体规定和标准。
9、建设同类及类似工程的施工经验及用于本合同段施工队伍的施工设备和技术力量情况。
二、工程概况本工程拟建设污水管道约2.893km,主管管径D500~D1000管道,限流管管径D300~D400,管材主要为:DN500采用HDPE管,倒虹管采用钢管,顶管采用Ⅲ级钢筋混凝土管,其余采用Ⅱ级钢筋混凝土管。
施工方案为明挖和顶管结合施工。
顶管工作段为WC22~WC25长113米,WC25~WC29长164米。
顶管矩形工作井尺寸为7米×4.9米,圆形接收井尺寸为7米。
根据设计图纸顶管共2段共设顶管工作井1座,接收井2座,工作井设于WC25,接收丼设于WC25、WC25。
地质情况:根据地质报告中间成果,详见附件:钻孔柱状图本工程顶管方式采用泥水平衡法。
第二章工程特点和施工前的准备工作一、工程特点1、本工程平面位置按排水工程管道走向依次布置,施工线路较长,施工放线及结构的模板、钢筋施工的方案必须周密,重点控制。
2、由于本工程为全现浇钢筋混凝土结构,因此混凝土质量直接关系到结构的安全和质量情况,因此必须确保混凝土的工程质量。
3、本工程施工历经雨季,所以抓好雨季施工是重点。
4、本工程施工场地要根据工程施工需要迁移,在每相临两座工作坑之间进行流水施工是本工程的施工特点。
河南市政道路热力顶管工程雨季施工方案(沉井施工,附图)

郑州市开元路过金洼干沟热力顶管工程雨季施工方工程名称:郑州市开元路过金洼干沟热力顶管工程建设单位:郑州市热力总公司施工单位:河南恒泰建筑安装工程有限公司编制:审核:编制日期:2015 年9 月11 日第一章工程概况工程概况1、工程概况本工程位于郑州市区北部,本工程为热力顶管工程,本标段主要施工任务管道敷设和过金洼干沟顶管工程。
本标段顶管管径为D1400,主管管道埋深8~8.5 米,工作井及接收井为钢筋混凝土沉井,管道顶进全部采用土压平衡机械顶管施工。
污水管道采用“ F”型钢承口钢筋混凝土Ⅲ级管材,管材执行标准《顶进施工法用钢筋混凝土排水管》 (JC/T640-2010),管道混凝土强度等级不低于C50,抗渗等级不低于P8,承插管插口插入方向一致。
管道接口采用滑动胶圈接口。
第二章雨季施工总体布署一、组织机构成立雨季施工(防汛)领导小组,全面领导雨季期间的施工指挥工作,建立健全的值班和气象记录制度,及时做好值班和气象记录做好交接班工作,发现阴雨天气预报及时通知作好准备,项目部成立以项目经理为组长的雨季施工领导小组。
二、技术准备雨季到来之前,组织有关人员按照方案要求进行技术交底,提出雨季施工计划,并经监理公司和甲方项目部审核同意,为施工提供技术准备。
三、材料准备雨季施工前,各土建队伍应根据工程情况准备一定数量的防雨、排水材料和机具(如编织带、塑料布、苫布、泥浆泵等),以备急用。
详见附表《雨季施工措施机具材料表》。
四、现场准备雨季施工前,施工作业区域必须按平面布置的要求统一划分,保证合理有序。
材料场、施工现场以及运输道路保持畅通,尤其是基础周边的环行道路既要保证车辆行走,又要保证半成品的摆放。
所以为了防止雨后道路湿滑,影响施工的正常运行,以上区域均要求压实平整。
清理施工现场的排水沟,保证排水畅通,检查场内外的排水设施,确保排水设备完好,以保证暴雨后能在较短的时间排出积水。
定期检查施工现场水泥库、料具库、加工棚等的防雨情况,保证现场内棚库不渗漏;检查现场各种机具、设备的防雨设施,保证机具入棚和具备防雨功能,漏点接地保护装置灵敏有效。
冬雨季施工方案(污水顶管)

冬雨季施工方案(污水顶管) 目录第一章编制依据及说明1.1 编制依据本文档的编制依据为《建设工程施工方案编制规范》(GB -2013)和相关法律法规。
1.2 编制原则本文档的编制原则为科学性、合理性、可操作性和安全性。
第二章工程概况2.1 工程名称与参建信息本工程名称为XX项目,参建单位有XX公司、XXX等。
2.2 工程范围及内容本工程的范围包括XX、XX、XX等部分,主要内容为XX、XX、XX等。
2.3 项目工程特点、重点、难点本项目的特点为XX,重点为XX,难点为XX。
第三章冬季施工方案3.1 施工时间安排本工程的冬季施工时间为XX月至XX月,共XX天。
3.2 施工组织安排本工程的冬季施工组织安排包括XX、XX、XX等方面。
3.3 施工安全措施本工程的冬季施工安全措施包括XX、XX、XX等方面。
3.4 施工质量控制本工程的冬季施工质量控制包括XX、XX、XX等方面。
3.5 施工进度控制本工程的冬季施工进度控制包括XX、XX、XX等方面。
1.现状下的管线保护问题在管线施工过程中,需要注意管线的保护问题。
特别是在现有管线周围进行施工时,需要采取措施避免对管线造成损害。
为此,应该对管线进行清理,避免施工材料和设备对其造成冲击和挤压。
同时,需要进行管线的标记和保护,以便在施工过程中及时发现并解决问题。
2.冬季混凝土工程的注意事项冬季混凝土工程需要注意保温和加热问题,以确保混凝土的质量。
在施工过程中,应该使用加热设备对混凝土进行加热,并采取保温措施,避免混凝土受到低温影响而导致质量下降。
3.冬季施工物资设备管理的重要性在冬季施工过程中,需要注意物资和设备的管理问题。
特别是在低温环境下,需要对设备进行保养和维护,以确保其正常运转。
同时,需要注意物资的储存和保护,避免受到低温和湿度的影响而导致损失。
4.雨季施工方案的制定4.1 施工现场排水系统的建设在雨季施工过程中,需要注意现场排水系统的建设问题。
应该对施工现场进行排水设计,并采取相应的措施确保排水系统的畅通。
贵阳雨季施工方案

贵阳雨季施工方案在贵阳这座美丽的城市里,雨季是一个不可避免的自然现象。
雨水给大地带来了生机与活力,但同时也给施工工作带来了一定的困难。
在贵阳雨季进行施工需要采取一系列有效的措施,以确保施工进度和质量。
1. 管理策略1.1 施工计划调整在雨季来临之前,需要对原有的施工计划进行充分的调整和优化。
根据天气预报制定灵活的施工进度安排,合理安排雨天和晴天的工作内容,避免雨水对施工造成较大影响。
1.2 资源调配在雨季施工过程中,需要合理调配人力、物力和设备资源。
确保施工现场有充足的雨具、防滑鞋等应急工具,以及排水设备等必备设施,尽可能减少雨季施工对工人和设备的影响。
2. 施工技术2.1 防水防滑在雨季施工中,需要特别注意施工现场的防水和防滑工作。
选择具有防水性能的建筑材料,做好地面的防滑处理,以确保施工安全和质量。
2.2 施工排水及时清理施工现场的积水,确保施工现场的排水设施畅通有效。
合理设置排水口和排水渠,避免雨水在施工现场积聚造成浸水现象。
3. 质量控制3.1 质量检验在雨季施工中,质量控制尤为重要。
加强对施工过程中材料的检验和施工质量的把关,确保在恶劣天气条件下依然能够保证施工质量。
3.2 施工记录及时记录施工过程中的关键信息,包括施工进度、质量检测结果、安全事故等情况。
建立健全的施工档案,为施工后期的验收和维护提供有效依据。
结语贵阳雨季施工虽然面临一定的挑战,但只要采取有效的管理策略、施工技术和质量控制措施,就能够有效应对各种困难,确保施工工作的顺利进行。
在雨季施工中,各相关部门和施工单位应密切合作,共同努力,确保施工工作安全、高效、质量可靠。
顶管工程冬雨季施工方案

顶管工程冬雨季施工方案一、引言顶管工程是一种地下城市交通通道的建设方式,通常用于地铁、水利、排水及地下管线等工程。
冬雨季是施工过程中常见的气候条件,对于顶管工程来说,冬雨季的施工难度更大,工期延长,施工成本增加等问题就越加突出。
在冬雨季顶管工程的施工中,需要采取一系列的工程管理措施,以确保施工进度和工程质量的同时,保障施工人员的安全。
本文旨在对冬雨季顶管工程的施工方案进行探讨,为项目经理、施工人员和相关管理部门提供参考。
二、冬雨季气候特点冬雨季通常在十一月至次年三月份,这段时间内,气温偏低,日照时间短,降雨频率高,雨水多,季风强劲。
这样的气候特点对于地下施工而言,是极大的挑战。
1.气温偏低:冬季气温一般在零下5度至5度之间,有时甚至会更低。
这对于施工机械和设备的运行造成了很大的影响,需要采取一定的保温措施。
2.雨水多:冬季雨水较多,降雨频率高。
这对于地下施工而言,意味着施工场地可能出现积水现象,同时也需要加强排水设施的管理和维护。
3.扬尘和污染:冬季由于风力较大,扬尘和空气污染成为了一个严重问题,需采取措施加以处理。
综上所述,冬雨季的气候特点对于顶管工程的施工提出了挑战,需要制定科学合理的施工方案,以确保施工正常进行。
三、施工前的准备工作在冬雨季施工开始之前,需要进行一系列的准备工作,主要包括下列内容:1.气象监测:对施工地点进行气象监测,预测未来一段时间的气温、降雨量等情况,为施工方案的制定提供数据支持。
2.材料准备:根据冬季气候特点,及时准备保温材料、防雨设备和雨具等,以确保施工机械和设备的正常运行。
3.排水设施检查:对施工场地的排水设施进行检查,确保排水设施畅通,防止因雨水造成的场地积水,影响施工进度。
4.安全措施:对施工场地和施工设备进行安全检查,着重对防寒设备、防滑设施和防护设施进行检查和维护。
5.人员培训:针对冬季气候特点,进行施工人员的安全教育和技能培训,提高员工的安全意识和应急处理能力。
(2021年整理)顶管专项施工方案(专家论证)

顶管专项施工方案(专家论证)顶管专项施工方案(专家论证)编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望(顶管专项施工方案(专家论证))的内容能够给您的工作和学习带来便利。
同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。
本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为顶管专项施工方案(专家论证)的全部内容。
顶管专项施工方案(专家论证) 施工方案报审表工程名称: 编号: 致: (项目监理机构)我方已完成 的编制和审批,请予以审查.附件:□ 施工组织设计□ 专项施工方案□ 施工方案施工单位项目部(印章)项目经理(签字):年 月日审查意见:□ 同意 □ 不同意 □ 按以下主要内容修改专业监理工程师(签字):年 月日B001JL四川省住房和城乡建设厅制目录第1章编制依据 (7)1.1编制依据 (7)1。
2编制说明 (8)第2章工程概述 (10)2。
1 工程概况 (10)2.2周围环境情况 (11)2。
3主要工作内容 (11)2。
4主要工程数量 (11)2.5自然条件 (12)2.6重点及难点分析和措施 (18)第3 章施工总体部署 (21)3.1 施工总体目标 (21)3。
2施工组织机构 (23)3.2施工总体安排 (23)3.3资源配置 (24)3.4施工总平面布置及临时设施 (33)3.5 施工平面布置图(附后) (35)第4章施工方法 (36)4。
1 施工方法 (36)4。
2 施工布署 (36)4。
3、施工工艺流程 (37)4.4 施工准备 (37)4.5 降排水措施 (38)4.6 工作井施工 (50)4。
7 测量放线 (57)4。
8、顶力计算及后背墙土抗力 (60)4。
9、导轨安装 (62)4.10、后背的设置 (63)4.11、顶管设备的安装 (64)4。
顶管专项施工方案

施工方案表 B.0.1施工组织设计/(专项)施工方案报审表工程名称: 编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
目录1. 编制依据及使用范围 (4)1.1、编制依据 (4)1.2、适用范围 (4)2. 工程概况及主要工程量 (4)2.1、主要工程量 (4)2.2、地质水文 (5)3. 施工准备 (5)3.1、工程项目的领导机构 (5)3.2、组织机构 (5)3.4、施工现场准备 (8)3.5、施工物资材料准备 (9)3.6、技术准备 (9)3.7、施工部署 (10)3.8、施工总平面布置 (10)4. 工期安排计划 (11)5. 资源配备 (12)6. 顶管施工方案 (12)7. 质量保证措施 (18)8. 安全保证措施 (18)9. 安全施工措施 (19)10. 文明施工措施 (20)11. 质量保证体系及措施 (20)12. 安全管理体系及保证措施 (21)13. 文明施工、环境保护体系及措施 (24)14. 应急救援预案 (26)1.编制依据及使用范围1.1、编制依据1、《给水排水管道工程施工及验收规范》GB 50268-2008;2、《市政公用工程设计文件编制深度规定》建质[2013]57号;3、《城市工程管线综合规划规范》GB 50289-98;4、《钢筋混凝土管体结构尺寸与配筋设计手册》2006-6;5、《顶进施工法用钢筋混凝土排水管》JC/T640-2010;6、《市政排水管道工程及附属设施》06MS201;6、《给水排水工程顶管技术规程》CECS246-2008;7、《水点整治工程》;8、业主的委托以及相关要求9、现行的国家及地方安全生产和环境保护等方面的法律法规;10、我公司相似工程施工中成熟的施工技术和管理经验,及相关管理办法;11、当地气象、交通运输情况、当地建筑材料分布、临时辅助设施的修建条件,以及水、电、通信等情况;12、实施性施工组织设计1.2、适用范围本方案适用于**桥南积水点处下穿四港**顶管施工。
顶管雨季施工方案

顶管雨季施工方案1. 引言顶管是一种广泛应用于城市地下管网建设的技术,其优点包括无需开挖地面、施工周期短等。
然而,在雨季时,顶管施工可能会受到一些不利因素的影响,如泥浆流失、坍塌等。
因此,为了确保顶管施工的顺利进行,需要制定一套适应雨季施工的方案。
2. 施工前的准备工作在顶管施工之前,需要进行一系列的准备工作来确保施工的顺利进行。
这些准备工作包括:•雨季天气预测:及时了解雨季的天气情况,制定合理的施工计划。
•土壤检测:对施工现场的土壤进行检测,确定土壤的稳定性和可承载能力。
•施工材料准备:准备好所需的顶管、背填材料、护管等材料,并检查其质量。
•工程设备检查:对顶管施工所需要的设备进行检查和维护,确保其正常运行。
3. 施工过程中的措施在顶管施工过程中,需要采取一些措施来应对雨季带来的影响。
下面是几个常用的措施:3.1 排水措施由于雨季会带来大量的降水,需要确保施工现场的排水能力,防止积水对施工造成影响。
具体措施包括:•设置排水沟和排水管道,及时将雨水排出施工现场。
•对施工现场的地面进行必要的平整和坡度设置,以保证雨水能够迅速排走。
3.2 泥浆控制施工过程中会产生大量的泥浆,如果泥浆流失过多,会导致土壤沉降和坑洞出现,影响施工质量。
为了控制泥浆,可以采取以下措施:•设置泥浆池,收集和处理施工过程中产生的泥浆。
•在管道口和施工进度中设置泥浆挡板,防止泥浆流失。
3.3 防坍塌措施雨季期间,地面土壤容易发生松动和坍塌现象,对顶管施工造成威胁。
为了防止坍塌,可以采取以下措施:•在顶管上设置适当的支撑和加固结构,保证顶管的稳定性。
•加强土壤的加固措施,如使用加固材料和进行土壤固结。
4. 施工后的监测和维护顶管施工完成后,还需要进行监测和维护工作,确保施工质量和安全。
具体工作包括:•对施工现场进行巡查,及时发现和解决施工过程中出现的问题。
•对顶管进行监测,检查其稳定性和液压试验结果是否符合要求。
•进行背填材料的加固和护管的维护,防止管道受到外界影响而损坏。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
顶管工程雨季施工专项方案
顶管工程是地下管道施工中常用的一种方法,它可以实现隧道无需挖掘,节省
时间和成本的效果。
然而,在雨季来临时,顶管工程施工面临很大的困难和挑战,因此需要制定相应的雨季施工方案,以确保工程顺利完成。
雨季施工的困难和挑战
在雨季来临时,顶管工程施工面临以下困难和挑战:
1.没有足够的地面支撑力,容易导致顶管的波动和错位;
2.土壤变得湿滑,使得车辆等机械无法行驶,增加人工作业的难度;
3.雨水会影响环境污染,使得顶管内部变得潮湿、黏稠,增加施工难度。
因此,在施工前应该制定适当的工程措施,以保证雨季施工的良好顺利。
雨季施工的措施
1.设计雨季施工专项方案
在顶管工程的设计阶段,应该考虑到雨季施工的难点和挑战,制定出针对性的
专项方案。
这个方案应该包括各种工程建议以及相应的预案,以应对各种可能出现的问题。
2.完善现场排水系统
建立起高效安全的排水系统,以确保施工现场的安全,并且排除积水对自然环
境的影响。
同时,还要定期进行现场沟渠的清理工作,保障排水系统的顺畅。
3.加强设备保养
在雨季施工中,设备的维护和保养显得尤为重要。
因为雨季中土壤湿度大,施
工设备易生锈、易腐蚀,因此加强设备的保养可以延长设备的使用寿命,减少设备故障的概率,提高施工效率。
4.导入机械化施工
机械化作业能够有效减少施工人员数量,提高施工派工的效率。
尤其是在雨季
施工时,机械化施工还可以缓解人力作业难度,在确保工程质量的基础上提高施工效率。
5.保护现场安全
保障现场安全是最基本的施工要求,因此在雨季施工中更需要加强安全意识,注意施工过程中的安全风险,制定完善的安全制度和标准化流程,严格按照规范操作。
总结
顶管工程的施工涉及许多方面,雨季施工方案的制定既需要考虑到工程质量,也要注重施工的安全和人员的健康。
雨季施工专项方案的制定和仔细实施,可以有效降低施工运行风险,保证工程顺利完成。
