彩钢板专项施工方案
一.工程概况
1.工程名称:陕西蒲城3x84000Nm3/h空分装置
2.工程地点:陕西省渭南市蒲城东陈煤化工业园平路庙乡空气
工产品(蒲城)有限公司
3.设计单位:宜兴市建筑设计研究院有限公司
4.监理单位:抚顺诚信石化工程项目管理有限公司
压缩厂房为单层钢结构厂房,建筑面积950m2,南北长39m,东西长24m,建筑物高23m,彩板围护,屋面系统采用0.6mm—820压型彩钢板+100mm玻璃保温棉+,0.4mm—900压型彩钢板组成。
二、施工工序
材料准备→施工作业区安全围护和监护→屋面板吊装→铺设下脊瓦及下层板→安装附加檩条→铺玻璃棉→安装上层板→包边折件
三、施工要求
1、材料进场检验
(1)、材料进场厂商应附原厂(素材提供厂商)出厂材质检验证明并依规定办法取样送检。
(2)、检验成型板规格尺寸、厚度、数量、长度及宽度。
(3)、检验各式收边料规格尺寸、厚度、数量及形式是否符合料单。
(4)、检验零配件自攻螺丝及垫片、拉钉、止水胶、、固定座等。
(5)、彩色钢板外观不得有刮伤磨损、扭曲、污染色差、翘角等现象。
(6)、材料安置屋架后,所有板肋须朝上,板面应朝同一方向(并应以尼龙绳或麻绳固定于钢构之主构件上,屋面板隔跨堆放,不得置于檩条中央。
2、生命绳的固定和检查
在现有屋面的四周已经安装好正式生命绳,在每一跨中间设有临时生命绳,在作业前检查生命绳的连接是否牢固,生命绳有无破损,确认合格后,方可进行作业,在作业时要100%挂好安全带。
3、吊运
(1)、材料吊运屋面前应以钢带捆扎束紧。
(2)保持平衡缓缓安升,吊车作业范围内非安装人员不得靠近(3)吊运屋面板时,需用麻绳系于钢板另一端(一般系在板尾,靠近檐口端),以控制安升过程中,因风力使整束钢板在空中旋转,易
发生危险。
4、安装
(1)彩色钢板铺设及固定彩色钢板铺设顺序原则是由常年风尾方向铺起,彩钢板铺设时要注意常年风向,板肋搭接与常年风向相背。
(2)彩钢板连接只搭接一个肋时,必须母肋扣在公肋上。
(3)固定支架要与彩钢板和檩条垂直,并对准檩条中心,支架安装前挂线,使螺钉在一条直线上。
(4)彩钢板与檩条之间的连接采用固定支架,且每块板同一水平固定
处至少有两个固定支架固定。
其金属连接件应符合《自钻自攻螺钉》(GB/T15856.1-4 和 GB/T3098.11)规定。
板纵向连接间距不小于500mm。
四.工程建设目标
1.承建方针
遵守法规守合同,科学管理节约资源。
技术进步塑造精品,安全健康优化环境。
规范行为满足用户,追求完美奉献社会。
2.指导思想
1、本公司按照优质、高效、低耗、安全、顺利的原则,以合同为准则。
2、在总体上,以符合性为原则,严格遵守招标文件的精神,使整个投标施工组织设计完全符合和满足招标文件的要求。
3、在方案上,以先进性和合理性为前提,采取先进的施工工艺,制定合理的施工程序,以科学、先进、合理、经济为总的指导思想。
4、在工期上,科学合理地制定网络进度计划,设立阶段性里程碑节点,按照里程碑节点组织阶段性施工,保证里程碑的实现。
5、在组织上,以项目为对象,实行项目管理,建立高效的工程项目管理组织体系,代表公司对本工程进行全过程管理。
6、在质量上,以完善的质量管理体系和专业,工序质量控制措施、管理制度为基础,制定保证关键工序质量和对质量通病的预防、控制措施,实现本工程的质量目标。
7、在安全上,建立鲜明安全、环保体系和保证措施,实现本工程的安全、环保达标。
3. 安全要求
1、攀登和悬空高处作业人员,必须经过高处作业培训。
指挥吊车必须是合格的专职起重工。
其他人员不得指挥。
2、按规定佩戴安全带、手套、安全帽防护眼镜等,能够正确使用防坠落用品。
3、对患有职业禁忌证和年老体弱、疲劳过度、视力不佳及酒后人员等,不准进行高处作业
4、作业前必须进行安全教育,安全技术交底要清楚明了,严格执照施工程序作业。
5、在作业前要对作业区域进行围护,指派专人监护、并坚守岗位。
6、检查材料工具必须安全可靠。
必须有防坠落措施(手动工具用手绳绑扎在作业人员安全带胸扣处,将螺栓装入安全可靠的工具包内,防止失手坠落)。
7、高处作业中所用的物料,均应堆放平稳,不妨碍通行和装卸。
工具应随手放人工具袋;作业中的走道、通道板和登高用具,应随时清扫干净;拆卸下的物件及余料和废料均应及时清理运走,不得随意乱置或向下丢弃。
8、施工中对高处作业的安全技术设施,发现有缺陷和隐患时,必须及时解决;危险人身安全的,必须停止作业。
9、采取可靠的隔离措施,拉设警示带并派专职监护人员监护;按指定的路线上下,避免垂直交叉作业。
10、行走时必须精神集中,禁止手中持手等危险行为,工具、材料、零件必须装入安全的工具袋中;人员必须正确百分百的系挂安全带。
11、不准抛掷物品;作业后清理现场杂物。
12、作业前要检查屋面及构件上是否有霜雪,露水等,若有有霜雪,露水不得再上作业,遇到雨、雪及大风应立即停止作业。
五.施工用水、用电计划
1.施工用水计划
因围护工程施工现场生产用水相对较少,故可以使用本工程已有的施工用水管网系统,不必另行设置用水管网。
生活区也因由总包统一规划,用水系统按统一线路进行布置。
2.施工用电需求计划
现场施工用电包括现场设备用电和现场照明用电,现场设备用电根据现场施工设备数量和额定功率来计算,并根据使用情况(使用频率和使用时间)考虑一定的折减系数,现场照明用电则应考虑整个施工现场的照明和倒班作业这一实际情况。
因此,工程开工前,必须事先布置一定数量和容量供电点(变压器),以满足现场施工用电的要求和一定的用电安全储备。
因钢结构工程与彩板工程的施工高峰期存在一定的时间差,故彩板工程施工时,部分用电线路可以采用钢结构工程的施工用电线路,其余绝大部分施工用电线路应根据用电总需求量另外进行设置。
现场
生活用电使用独立的三相五线制电缆由现场接驳点引至生活区;现场施工用电由一级配电箱引至施工区,再由二级配电箱引至施工作业面内,电缆靠边悬空挂设,配电箱内需设置自动空气开关、漏电开关,各配电箱必须作重复接地,现场所有设备实施一机、一闸、一漏电开关制,由专人负责管理,以确保施工用电安全。
彩钢板施工方案范本 彩钢板的施工方案3篇
彩钢板施工方案范本彩钢板的施工方案3篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如计划报告、合同协议、心得体会、演讲致辞、条据文书、策划方案、规章制度、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as plan reports, contract agreements, insights, speeches, policy documents, planning plans, rules and regulations, teaching materials, complete essays, and other sample essays. If you would like to learn about different sample formats and writing methods, please stay tuned!彩钢板施工方案范本彩钢板的施工方案3篇关于彩钢板施工方案篇一发包方(以下简称甲方):承包方(以下简称乙方):由甲方开发建设的经甲乙双方协商由乙方承建。
彩钢板板安装施工方案
本工程采用彩钢板作为建筑屋面及墙面材料,主要包括屋面彩钢板、墙面彩钢板、檩条、支撑等。
施工区域为某新建厂房,占地面积约5000平方米,屋面及墙面总面积约10000平方米。
二、施工方案1. 施工准备(1)人员准备:组织专业施工队伍,明确施工人员职责,进行施工技术培训和安全教育。
(2)材料准备:采购符合设计要求的彩钢板、檩条、支撑等材料,并确保材料质量。
(3)工具准备:准备电动切割机、钻床、扳手、螺丝刀、电焊机、水平尺、经纬仪等施工工具。
2. 施工工艺(1)放样:根据设计图纸,确定屋面及墙面彩钢板尺寸,并在现场进行放样,标明檩条位置。
(2)檩条安装:在屋面及墙面结构上,按照放样位置安装檩条,确保檩条水平、垂直。
(3)彩钢板安装:屋面彩钢板安装:1)将彩钢板按顺序吊运至檩条上,用自攻螺丝固定。
2)在檩条上安装专用固定支架,将彩钢板与支架固定。
3)在彩钢板波峰处,用密封膏填充缝隙,防止雨水渗入。
墙面彩钢板安装:1)在墙面结构上,按照放样位置安装檩条。
2)将彩钢板按顺序吊运至檩条上,用自攻螺丝固定。
3)在彩钢板波峰处,用密封膏填充缝隙,防止雨水渗入。
(4)收边处理:在屋面及墙面彩钢板边缘,安装收边材料,确保美观。
(5)检查验收:对安装完成的彩钢板进行检查,确保安装质量符合设计要求。
3. 施工注意事项(1)施工过程中,注意安全防护,确保施工人员人身安全。
(2)施工过程中,注意材料保护,避免损坏。
(3)施工过程中,注意测量控制,确保安装精度。
(4)施工完成后,及时清理施工现场,保持环境整洁。
三、质量保证措施1. 严格按照设计图纸和施工规范进行施工。
2. 选用优质材料,确保材料质量。
3. 加强施工过程质量控制,确保施工质量。
4. 施工完成后,进行质量检查,确保工程质量符合设计要求。
四、安全文明施工措施1. 施工现场设置安全警示标志,确保施工安全。
2. 施工过程中,注意文明施工,保持施工现场整洁。
3. 加强施工人员安全教育,提高安全意识。
屋面彩钢板施工方案
屋面彩钢板施工方案一、施工前准备。
在进行屋面彩钢板施工之前,首先需要对施工现场进行充分的准备工作。
包括但不限于清理施工区域,确保施工现场的整洁和安全;准备好所需的施工材料和工具,确保施工过程中不会因为缺少必要的材料而中断施工。
二、施工方案设计。
在进行屋面彩钢板施工之前,需要制定详细的施工方案设计。
这包括但不限于确定彩钢板的规格和数量,设计好彩钢板的安装方式和连接方式,确保施工过程中能够高效、安全地进行。
三、施工流程。
1. 安装支撑结构,在进行屋面彩钢板施工之前,首先需要安装好支撑结构,确保彩钢板能够稳固地安装在支撑结构上。
2. 安装彩钢板,根据设计方案,将彩钢板按照规定的方式安装在支撑结构上,确保彩钢板的安装牢固、平整。
3. 连接彩钢板,在安装彩钢板的过程中,需要对彩钢板进行连接,确保彩钢板之间的连接牢固可靠,不会因为外部因素而脱落或者移动。
4. 完成收尾工作,在彩钢板安装完成之后,需要进行一些收尾工作,包括但不限于清理施工现场、检查彩钢板的安装质量等。
四、施工注意事项。
1. 安全第一,在进行屋面彩钢板施工的过程中,安全永远是第一位的。
施工人员需要严格遵守施工现场的安全规定,佩戴好安全防护用具,确保施工过程中不会发生安全事故。
2. 质量保证,在进行屋面彩钢板施工的过程中,需要严格按照设计方案进行施工,确保彩钢板的安装质量符合相关标准和要求。
3. 环保施工,在进行屋面彩钢板施工的过程中,需要注意环保要求,确保施工过程不会对周围环境造成污染。
五、施工结束。
在屋面彩钢板施工结束之后,需要对施工质量进行检查,确保彩钢板的安装质量符合相关标准和要求。
同时,还需要对施工现场进行清理,确保施工现场的整洁和安全。
六、总结。
屋面彩钢板施工是一项复杂的工程,需要在施工前做好充分的准备工作,制定详细的施工方案设计,严格按照施工流程进行施工,同时要注意施工过程中的安全、质量和环保要求。
只有这样,才能确保屋面彩钢板施工的顺利进行,达到预期的效果。
超高彩钢板墙板专项施工方案
超高彩钢板墙板专项施工方案.项目概况本项目综合仓库高架库区域中1-11轴/G-L轴处成品常温库内部装修做法为100mm厚岩棉夹芯彩钢板隔墙及吊顶,且吊顶高度为19.7m。
常温库围护结构为240mm厚蒸压加气混凝土砌块墙,高度至楼顶。
常温库建筑层高22m。
内部装饰墙板安装高空作业、施工难度大。
根据我司多年超高墙板安装施工经验,将本项目超高墙板分为5段安装,每段高度3.94m,墙板长度方向加设两根加强筋,保证墙板强度。
「2施工工艺本着安全第一原则,超高墙板施工前,对施工人员进行专项安全技术交底。
拟采用卷扬机对首层以上彩钢板进行输送,人员使用曲臂式升降车进行安装作业。
施工前在结构板上安装固定卷扬机滑轮轨道,方便输送点的移动。
轨道布置图卷扬机输送示意图彩钢板运输吊挂示意图钢丝绳与彩钢板固定节点1)放线定位:根据图纸进行放线定位,通常是以两个方向的轴线为原始基准,确定一条对各专业施工有利的安装基准线,确定地面最高点,在地面上尽可能低的地方用激光水平仪或一定精度的水准仪寻找并确定最高点,将地面上的最高点确切标出,并在柱中央相对于地面的最高点绘出500mm的水准测量点;2)根据墙板排版图,将墙板板缝立面网格线在现场标记,将成品墙板固定底座根据板缝网格线固定在砌块墙上,固定底座的安装时需注意,因考虑砌块墙的强度,不得使用膨胀螺丝固定,需使用通长螺栓固定,使用电钻将砌块墙打穿,首先将砌块墙背面钢板及通长螺栓、螺帽安装完成后,进行固定底座的安装。
固定底座有四个固定腰形孔,方便墙板安装过程中底座的调整。
固定底座与砌块墙连接示意图3)将100马槽地轨采用铆钉M5*30与地面固定,宽度方向必须有两个固定点,长度方向不得大于300~400mm,放置一个固定点。
4)首层墙板安装,撕去背面保护膜。
墙板安装进行垂直度水平度调整,并进行固定底座安装,每块彩钢板安装完成后侧面需使用自攻螺丝与固定底座固定。
固定底座与底座中间安装时放置中字铝。
彩钢板墙面施工方案(3篇)
第1篇一、项目背景随着建筑行业的不断发展,彩钢板因其轻质、高强度、防火、防水、隔音、保温等优良性能,被广泛应用于建筑外墙、室内隔断等领域。
为确保彩钢板墙面的施工质量,提高施工效率,特制定本施工方案。
二、施工准备1. 工程概况(1)工程名称:XX项目彩钢板墙面施工(2)工程地点:XX市XX区XX街道(3)工程规模:XX平方米2. 施工队伍(1)项目经理:负责施工组织、协调和管理(2)技术负责人:负责技术指导、质量控制(3)施工员:负责现场施工管理、技术交底(4)操作人员:负责具体施工操作3. 材料设备(1)彩钢板:选用符合国家标准的彩钢板,厚度、颜色、规格应符合设计要求(2)连接件:螺栓、螺母、垫圈等连接件(3)密封材料:防水胶、密封胶等(4)工具:扳手、电钻、水平尺、线锤等4. 施工方案编制(1)编制依据:国家相关建筑规范、标准、设计图纸等(2)编制原则:安全、质量、进度、环保(3)施工流程:施工准备→放线定位→安装支撑结构→安装彩钢板→固定连接件→密封处理→检查验收三、施工流程1. 施工准备(1)熟悉图纸,了解工程概况(2)组织施工队伍,进行技术交底(3)准备施工材料、设备2. 放线定位(1)根据设计图纸,确定墙面位置、尺寸(2)使用水平尺、线锤等工具,放线定位3. 安装支撑结构(1)根据设计要求,安装支撑结构,确保其稳固、水平(2)检查支撑结构,确保其符合设计要求4. 安装彩钢板(1)将彩钢板按照设计要求,依次安装到支撑结构上(2)确保彩钢板安装平整、牢固5. 固定连接件(1)使用螺栓、螺母、垫圈等连接件,将彩钢板固定在支撑结构上(2)确保连接件紧固,无松动6. 密封处理(1)使用防水胶、密封胶等材料,对彩钢板接缝处进行密封处理(2)确保密封效果良好,无渗漏7. 检查验收(1)对彩钢板墙面进行自检,确保施工质量(2)组织相关单位进行验收,确保工程符合设计要求四、质量控制1. 材料质量:选用符合国家标准的彩钢板、连接件等材料,确保材料质量2. 施工质量:严格按照施工流程进行施工,确保施工质量3. 接缝处理:彩钢板接缝处要平整、牢固,无渗漏4. 装饰效果:彩钢板墙面颜色、光泽等应符合设计要求五、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品2. 施工现场应设置安全警示标志,确保施工安全3. 高空作业应使用安全防护设施,防止坠落4. 施工过程中,注意用电安全,防止触电事故六、环保措施1. 施工过程中,注意节约材料,减少浪费2. 施工现场应保持整洁,及时清理施工垃圾3. 施工过程中,注意降低噪音,减少对周边环境的影响4. 施工结束后,对施工现场进行清理,恢复原状七、进度安排根据工程规模,制定合理的施工进度计划,确保工程按时完成。
彩钢板专项施工方案

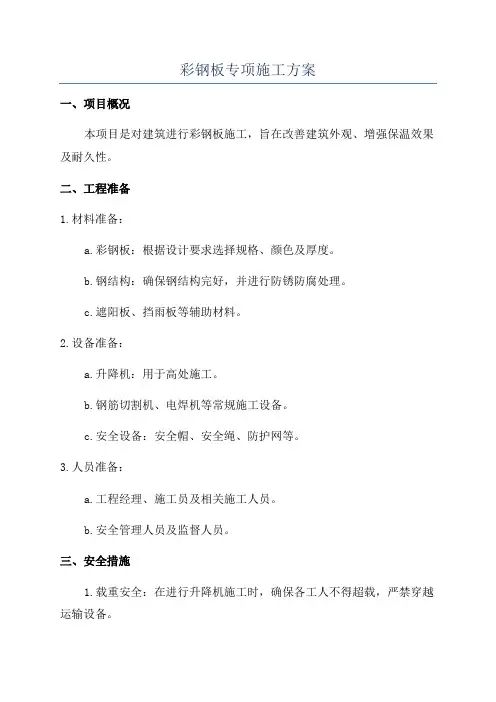

彩钢板专项施工方案一、项目概况本项目是对建筑进行彩钢板施工,旨在改善建筑外观、增强保温效果及耐久性。
二、工程准备1.材料准备:a.彩钢板:根据设计要求选择规格、颜色及厚度。
b.钢结构:确保钢结构完好,并进行防锈防腐处理。
c.遮阳板、挡雨板等辅助材料。
2.设备准备:a.升降机:用于高处施工。
b.钢筋切割机、电焊机等常规施工设备。
c.安全设备:安全帽、安全绳、防护网等。
3.人员准备:a.工程经理、施工员及相关施工人员。
b.安全管理人员及监督人员。
三、安全措施1.载重安全:在进行升降机施工时,确保各工人不得超载,严禁穿越运输设备。
2.安全预警:工作区域设置警示标志,并做好防护措施。
3.火灾防范:施工现场禁止吸烟,保持清洁,定期检查用电设备。
4.高空安全:使用升降机时,工人必须系好安全绳。
5.施工作业制度:严格遵守施工规范和操作规程,确保施工安全无事故。
四、施工步骤1.确定施工平面方向和高度。
2.安装钢结构支架:根据设计要求安装支架,确保稳固。
3.安装彩钢板:根据设计要求,将彩钢板固定在钢结构上,使用螺丝和膨胀螺栓进行固定。
4.进一步美化:根据需要安装遮阳板、挡雨板等辅助结构。
5.完善工程质量:对施工过程中出现的问题进行及时修复和整改,确保质量。
五、质量控制1.材料质量:对彩钢板和钢结构进行严格检查,确保合格。
2.施工质量:根据施工工艺和相关规范进行施工,确保工程质量。
六、竣工验收1.按照相关规范进行竣工验收。
2.对施工质量进行评估,及时修复和整改问题。
七、保养与维护1.定期检查彩钢板表面,及时清洁。
2.发现问题及时修复或更换。
八、文明施工1.严格遵守环境保护要求,不乱扔建筑垃圾。
2.施工现场保持整洁,遵守规范操作。
九、项目总结通过本次彩钢板专项施工,实现了建筑外观改善和提升保温性能的目标。
在施工过程中,我们高度重视安全措施,严格按照工艺要求进行施工,确保了工程质量。
通过竣工验收,项目顺利完成,工程质量得到认可。
彩钢板施工方案
彩钢板施工方案摘要:彩钢板是一种常用于建筑和工业领域的材料,因其具有轻质、高强度和防火阻燃等特性而广受欢迎。
本文将介绍彩钢板的施工方案,包括施工前的准备工作、彩钢板的安装步骤以及施工后的注意事项。
一、施工前的准备工作1. 确定彩钢板的尺寸和数量:根据施工图纸和设计要求,确定所需彩钢板的尺寸和数量,并进行合理的货物运输计划。
2. 准备施工工具和设备:包括彩钢板卷扬机、彩钢板裁切机、螺丝刀、电钻、螺丝批等工具和设备。
确保这些工具和设备完好并能正常使用。
3. 安全措施:在施工现场设置警示标志,并配备必要的安全设备,例如安全帽、安全绳等,以确保施工人员的安全。
二、彩钢板的安装步骤1. 安装彩钢板的龙骨:根据设计要求,在檩条或屋顶桁架上安装彩钢板的龙骨。
确保龙骨的安装位置和间距符合施工图纸和设计要求。
2. 进行彩钢板的裁切:根据实际尺寸,使用彩钢板裁切机将彩钢板切割成合适的尺寸。
注意,使用裁切机时需戴好防护手套和护目镜,以防止意外伤害。
3. 安装彩钢板:将裁切好的彩钢板卷扬到施工位置,使用螺丝刀、电钻等工具将彩钢板固定在龙骨上。
确保彩钢板与龙骨之间的连接牢固可靠。
4. 进一步处理彩钢板:根据建筑设计的需要,对彩钢板进行进一步的处理,例如涂层、防腐处理等。
确保彩钢板的表面光滑、平整,并具有良好的防腐性能。
三、施工后的注意事项1. 清理施工现场:施工结束后,及时清理施工现场的残留物,保持施工环境的整洁。
2. 检查彩钢板的安装质量:经过彩钢板安装后,仔细检查彩钢板与龙骨之间的连接处是否牢固,无松动或缝隙。
确保彩钢板的安装质量符合要求。
3. 定期维护彩钢板:彩钢板在使用过程中,定期进行检查和维护,确保彩钢板的功能和外观不受影响。
4. 安全注意事项:在使用彩钢板进行施工时,施工人员要注意安全,佩戴好安全帽、防护手套、护目镜等,避免发生意外伤害。
结论:彩钢板施工方案在建筑和工业领域中应用广泛,本文介绍了彩钢板施工的准备工作、安装步骤以及施工后的注意事项。
彩钢板施工方案
彩钢板施工方案
一、施工前的准备工作
在施工前,需要对施工现场进行全面的勘察,了解现场的具体条件,包括地面平整度、基础承重能力、周边环境等因素。
同时,根据设计图纸和技术要求,制定详细的施工方案和进度计划。
二、材料准备
根据施工图纸和实际需求,准备相应规格和数量的彩钢板材料,以及必要的辅助材料,如自攻螺钉、密封胶、压条等。
所有材料应符合国家标准和环保要求。
三、施工工具准备
准备所需的施工工具,包括电钻、剪刀、钳子、水平仪、卷尺等,并确保工具处于良好的工作状态。
四、施工流程
1. 基础处理:确保基础干净、坚实、平整,必要时进行找平处理。
2. 定位放线:按照设计图纸进行精确放线,标出彩钢板的安装位置。
3. 安装支架:固定好金属支架,保证其水平和垂直度符合要求。
4. 彩钢板安装:将彩钢板按照预定位置安装到支架上,使用自攻螺钉固定。
5. 接缝处理:对接缝处进行密封处理,确保防水性能。
6. 检查验收:施工完成后进行全面检查,确保安装正确无误。
五、质量控制
在整个施工过程中,应严格按照施工规范操作,定期进行检查,确保每一步施工都达到质量标准。
对于出现的任何问题,应及时采取措施进行整改。
六、安全措施
施工期间,要严格遵守安全操作规程,设置警示标志,配备必要的安全防护设施,确保施工人员的安全。
七、环境保护
在施工过程中,应注意环境保护,合理处置废弃物料,减少对环境的影响。
八、工程验收
施工完成后,由项目负责人组织相关人员进行工程验收,确保工程质量符合设计要求和相关标准。
彩钢板专项施工方案1
彩钢板专项施工方案1彩钢板专项施工方案1彩钢板是一种常用于建筑工程中的材料,其优点包括重量轻、强度高、耐腐蚀、易安装等。
彩钢板专项施工方案是为了确保彩钢板在施工过程中能够达到设计要求并保证施工质量。
以下是一个针对彩钢板专项施工的方案:一、施工前的准备工作1.设计与预算:依据建筑设计方案,确定彩钢板的类型、规格和数量,并提前进行预算,确保施工不会超出预算。
2.材料采购:根据设计要求和预算,采购符合标准的彩钢板及配件,并进行检验,确保材料的质量符合要求。
3.施工人员:组织好具备相关专业知识和经验的施工人员,并进行培训,使其熟悉彩钢板施工的要求和技术。
4.施工现场准备:清理施工现场,确保施工区域的平整度和干净度,确保施工过程的顺利进行。
二、彩钢板施工步骤1.基础处理:根据设计要求,进行基础的处理和松土,以确保基础的平整度和稳定性。
2.搭设脚手架:根据需要,搭设脚手架,为施工人员提供安全和便利。
3.安装彩钢板:根据设计图纸和施工要求,进行彩钢板的安装。
首先,根据彩钢板的长度和宽度,调整安装位置,并进行标线。
然后,使用专门的工具,将彩钢板固定在承重结构上,并使用螺丝牢固地连接彩钢板。
4.彩钢板连接处理:在彩钢板的连接处,使用防水胶带进行处理,以确保连接处的密封性和抗水性。
5.安装配件:根据设计要求,安装彩钢板的配件,如排水系统、门窗等。
6.玻璃与门窗安装:在彩钢板上安装玻璃和门窗时,需要确保安装位置的准确性和稳定性,以及玻璃和门窗的密封性和抗风性。
7.吊装和安装设备:如果需要在彩钢板上安装设备,如空调、通风设备等,需要进行吊装和固定,确保设备的安全和稳定性。
8.防腐处理:根据需要,在彩钢板表面进行防腐处理,以延长彩钢板的使用寿命。
三、施工后的收尾工作1.清理施工现场:施工完成后,及时清理施工现场,将废弃材料和垃圾清理干净,保持环境整洁。
2.质量检查:进行彩钢板施工质量的检查,确保彩钢板的安装质量符合设计要求和规范。
彩钢板施工方案范文
彩钢板施工方案范文
一、安全措施
1、施工现场严格执行《安全生产法》及有关规定。
2、施工单位要认真贯彻安全管理制度,根据施工现场实际情况,组织安全技术交底,有关人员上岗前必须进行安全教育、培训及佩戴劳动防护用品。
3、严禁在装卸彩钢板及安装过程中,使用未经检验的吊具、电动工具及安装设备。
4、严禁无证上岗,施工期间携带易燃易爆物品,施工现场必须设置消防器材。
5、施工现场周围应设置警示标识,施工现场禁止吸烟、饮酒等,以免造成火灾事故的发生。
二、施工工艺
1、彩钢板的安装,应由有资质的施工单位进行,并组织相关人员按照彩钢板施工工艺和标准进行安装。
2、彩钢板装配前,应先用绳索、铁丝等把彩钢板串联,做好弯曲度及方向的检查,再根据蓝图和实际情况进行安装。
3、施工安装后,应检查彩钢板安装是否牢固,螺钉是否拧紧,严禁有任何变形、脱落的现象。
三、质量控制
1、施工过程中,应定期进行彩钢板的检验。
2、检查时,应以彩钢板的质量及强度检测为主,检验车间的设施、设备、质量标准及技术要求,检查现场施工质量,检查涂层是否符合国家规定。
