深水基础加固技术
技术特点:水下作业、防腐性、耐久性。 主要施工步骤:
1、表面处理; 2、玻纤套筒安装; 3、底部密封条安装 4、环氧灌浆料灌注 5、封倒角
纤维网格加固法与夹克法工艺类似,属于新型不排水加固方 法,目前工程实践亦较少。
水文条件包括水深、流量、流速、冲刷、水流方向、 水位涨落幅度、船只及漂流物冲击力等。
地质条件主要为覆盖层厚度、覆盖层土质类别、覆盖 层土质透水性能、岩面高程及岩石风化程度等。
概述
4、深水基础加固影响因素
影响因素之三:气象条件
气象条件主要为:风浪、气温及降水。 施工时所使用的作业平台、工作船舶、起吊设备以及锚 碇靠驳设施等等,无不是处于风力及波浪力之下。特别是海 上深水基础,由于其恶劣的海象、气象所产生的环境荷载力 比内河深水基础大得多,其允许在海上施工作业时间长短, 也主要决定于气象而不是水位,因而在施工方案制定时,要 重视飓风、巨浪及大潮的影响。
概述
4、深水基础加固影响因素
影响因素之五:施工工期
施工方案的制定与施工工期密切相关。只有把施工工期 和现场实际情况紧密结合起来,才能制定出既满足施工工期 ,符合现场情况较为经济合理的施工方案。
C目 录 ONTENTS
1 概述 2 常用基础加固方法 3 工程实例 4 结论与展望
11
常用基础加固方法
概述
4、深水基础加固影响因素
影响因素之四:环境条件
环境条件主要包括桥位处河道宽度、地形地貌、通航、交 通运输、现有构筑物等条件。
现有构筑物主要指驳岸、码头、防汛墙、堤岸及抛石护坡 等。对于深水基础施工方案选择,有时环境条件变成控制条件 。例如:围堰浮运时,围堰的下水方案直接受地形地貌所控制 ,在航运繁忙河道不可压缩之处,施工方案有可能因锚碇设置 不当被航道主管部门所否定。
常用基础加固方法
排水作业法类型及适用条件
常用基础加固方法
方案比较:
加固方法
施工特点
工期 成本 质量 通航影响
排水作业法
施工工艺成熟,临时结构投入 较多,需大型水上施工设备
较长
较大
可控
较大
不排水作业法
施工工艺先进,临时结构投入 较少,无需大型水上施工设备
较短
较小
较难控 制
较小
C目 录 ONTENTS
概述
3、深水基础加固特点
1、加固施工与原结构设计、水文地质条件、气象条件和施工工 期有关。 2、因维修加固一般是在原桥结构不拆除的前提下进行,施工条 件更为复杂。 3、部分修建较早桥梁,其基础设计及施工资料往往缺失;
概述 4、深水基础加固影响因素
深水 基础 加固 影响 因素
基础设计情况 水文地质条件
气象条件 环境条件
施工工期
概述
4、深水基础加固影响因素
影响因素之一:基础设计情况
深水基础主要有桩基础、管柱基础、沉井沉箱基 础、地下连续墙基础等。桥梁深水基础最常见的是混 凝土灌注桩基础,其承台的埋深及和外形尺寸与维修 加固设计及施工方案密切相关。
概述
4、深水基础加固影响因素
影响因素之二:水文地质条件
工程实例
南昌大桥、八一大桥
施工条件
1、水文水位 桥区潮汐特征属于不正规半日混合潮型,在一个大阴日内出现两次高潮和两次低潮,
平均潮差为1.56m,桥区水域20年一遇洪水最大流速为1.23m/s。 2、工程地质
桥区河床覆盖层主要由淤泥质细砂组成,下伏基岩为泥质粉砂岩。
3、通航及航道 桥区河面宽约180m,航道宽100m,航道水深8m以上,最深处超过9m。航道等级为Ⅲ
单个U形围堰自浮稳定性差,U形围堰浮运过程中水流阻力作用点与围堰 重心高度不一致,易造成围堰翻转。我们采用平板驳与U形围堰一起浮运,增 加浮运过程中稳定性。带缆点设置需满足围堰拖带力及抗倾覆要求。
级。
工程实例
总体施工步骤
广州海珠桥
工程实例
广州海珠桥
基础加固施工特点: 1、桥梁修建时间早,基础资料缺失; 2、人行边桥施工期间照常使用,常规围堰整体安装施工方法不适用;
工程实例
广州海珠桥
中墩基础加固方法:因人行桥未拆除,采用分体式双壁钢围堰施工方法 。围堰平面尺寸按人行边桥+主桥基础大小设计。
一、基础加固设计
常用 深水 基础 维修 加固 方法
ห้องสมุดไป่ตู้
原基础维修
仅对原基础进行维修,为最常见加固方案。一般 在原桥基础承载能力满足条件下使用
原基础加桩 加桩+原基础维修
原桥基础不动,新增桩基础。一般在原桥基础承 载力不足时采用,设计时考虑新增桩基承受全部 荷载,原基础承载力作为安全储备,如灵桥基础 加固原设计方案。
1 概述 2 常用基础加固方法 3 工程实例 4 结论与展望
17
工程实例
工程概况
广州海珠桥
海珠桥为广州市八景之一,位于中心城区,为广州市人民心中的第一桥。大 桥始建于1929年,经历两毁三建,1999年最后一次改扩建为67.7m+49.1m+67.7m 三跨连续索桁混合结构。
海珠桥主墩基础病害较多,基础浪溅区范围内存在大量空洞。
一般在原桥基础承载能力基本可满足要求,但又 不能承担桥梁维修时新增围堰及封底混凝土等荷 载时采用。如福州市闽江大桥基础加固。
常用基础加固方法
二、基础维修施工方法
基础 维修 施工 方法
不排水作业 排水作业
夹克法 纤维网格法
土石堰 钢板(管)桩围堰 钢套(吊)箱围堰
常用基础加固方法
夹克法: 夹克法属水下加固施工方法,目前工程应用实践较少,查询
工程实例
施工关键技术
施工 关键 技术
围堰平衡分体 围堰单体浮运 围堰对接合拢
广州海珠桥
工程实例
广州海珠桥
关键技术之一:围堰平衡分体
分体单个U形围堰重心与浮心不重合,围堰分体瞬间可能前倾或后倒。分体 前采用分仓加水调节,无线应变传感器实施监控,实现了安全平衡分体。
工程实例
广州海珠桥
关键技术之二:围堰单体浮运
C目 录 ONTENTS
1 概述 2 常用基础加固方法 3 工程实例 4 结论与展望
1
概述
1、深水基础定义
基础工程中的所谓“浅水基础”或“深水基础” 目前尚没有明确的定量界限,一般将水深在5m-6m以 上,不能采用一般的土围堰、木板桩围堰施工的基础 定义为深水基础。
概述
2、深水基础加固现状
目前,深水基础加固工程案例较多,且有加速发展趋势。 主要是因为有些早年修建的桥梁达到其设计使用年限,但因为 种种原因需超期服役;或者是桥梁虽然未达到设计年限,但因 种种因素,桥梁基础受河流的冲蚀,漂浮物的撞击力等作用, 桥墩基础出现病害,影响其耐久性甚至承载力。
深水桩基加固施工方案
深水桩基加固施工方案一、前言深水桩基加固是建筑工程中一项重要的工程技术,它可以有效地提高桩基的承载能力和稳定性,保证建筑物的安全运行。
本文将介绍深水桩基加固施工方案,包括方案概述、施工准备、施工过程和质量控制等内容。
二、方案概述深水桩基加固施工方案是指在普通桩基施工的基础上,通过采取一系列加固措施,提高桩基的承载能力和稳定性。
深水桩基加固施工方案包括以下几个步骤:1.确定桩基加固的需求和目标;2.选择合适的加固措施和施工方法;3.制定详细的施工方案和施工计划;4.实施施工并进行质量控制;5.验收和监测加固效果。
三、施工准备在进行深水桩基加固施工前,需要进行充分的施工准备工作,包括:1.勘察设计:对桩基进行详细的勘察设计,确定加固措施和方案;2.材料准备:准备好所需的加固材料和设备;3.安全防护:做好安全防护工作,确保施工安全;4.环境保护:保护施工环境,减少对周围环境的影响;5.管理组织:建立施工管理组织,合理分工,确保施工顺利进行。
四、施工过程深水桩基加固施工通常包括以下几个步骤:1.桩基清理:清理桩基表面的泥土和杂物;2.钻孔灌浆:在桩基周围钻孔,并进行灌浆;3.钢筋加固:在桩基周围加固钢筋网或钢筋筋笼;4.砼浇筑:浇筑混凝土,在桩基周围形成加固层;5.养护完成:对加固层进行养护,确保加固效果。
五、质量控制在深水桩基加固施工过程中,需要进行严格的质量控制,确保施工质量。
质量控制包括以下几个方面:1.施工过程管控:对施工过程进行全程监控,确保施工顺利进行;2.质量检测:对加固材料和施工质量进行检测,及时发现并解决质量问题;3.验收验收:进行加固效果验收,确保加固效果达到设计要求;4.档案管理:建立完善的档案管理制度,记录施工全过程,为日后的维护和管理提供参考依据。
六、结论深水桩基加固施工是一项复杂的工程技术,需要充分的施工准备和严格的质量控制。
通过制定科学合理的施工方案和严格执行,可以提高桩基的承载能力和稳定性,确保建筑物的安全运行。

深水基础的施工技术(二)2024
深水基础的施工技术(二)引言:深水基础的施工技术在海洋工程领域具有重要意义。
在上一篇文章中,我们已经探讨了深水基础施工技术的一些基本概念和方法。
本文将进一步讨论深水基础的施工技术,重点介绍深水基础的建造和安装过程中需注意的关键点。
正文:一、土壤勘察与地基设计1.进行溢流沉箱或吊桶的选型和数量评估。
2.开展现场地质勘测,包括土层性质、地层压实度及垂直传导率等参数的测试。
3.基于勘察结果进行地基设计,包括桩的位置、数量和深度的确定等。
二、基础建造与浇筑1.施工前进行水下地面清理,确保基础的建造环境清洁。
2.选择适当的混凝土配比和混凝土结构形式,确保基础具有足够的抗浪和抗冲击能力。
3.采用合适的施工工艺,如逐层浇筑、防波堤航道浇筑等。
4.保证混凝土浇筑过程中的严密性,防止浪涌和水泥混凝土流失。
三、基础安装与定位1.选择适当的起吊设备,包括吊船、吊机等,并进行必要的安全措施。
2.确保基础与海底之间的平衡,避免基础在安装过程中倾斜或下沉。
3.使用合适的定位方法,如全球定位系统(GPS)或声纳定位系统(SONAR),准确测量基础的位置和方向。
4.对于较深的水深,可以考虑采用遥控和自动定位装置,提高安装的准确性和效率。
四、基础固结与加固1.在基础安装完成后,进行固结处理,如注浆、沉沙等,以增加基础的稳定性。
2.采用适当的加固措施,如添加钢筋或纤维增强材料,增加基础的抗震和承载能力。
3.定期监测基础的稳定性和变形情况,及时采取补强措施。
五、质量检验与安全控制1.进行基础质量检验,包括混凝土强度测试、牢固性检查等。
2.进行安全控制,确保施工现场的安全,加强工人的安全意识和操作规范。
总结:深水基础的施工技术涉及诸多关键点,包括土壤勘察与地基设计、基础建造与浇筑、基础安装与定位、基础固结与加固以及质量检验与安全控制等。
只有在每个环节都严格把控,并采取适当的措施,才能确保深水基础的施工顺利进行,并具备足够的稳定性和安全性。
深水基础的施工技术ppt课件
.
深水基础的施工技术
6.2 锁口钢管桩围堰
二、设计验算
锁口钢管桩围堰的受力与围堰内抽水、除土及封底的施工 作业顺序有关,按以下几种不利的工况分别进行验算。
(1)不排水开挖至封底混凝土底面标高。 (2)封底混凝土施工刚完成。 (3)封底混凝土达到设计强度后围堰内抽水完毕。 (4)承台混凝土灌注完成。
E a H a E p H p 2 E a ( H t ) 3 E p ( H 2 t3 ) 0 t (3 E p 2 E a )H (2 (E a E p ))
强度条件:
先求A点反力Ra=Ea-Ep画出受力图并求出剪力为零的点。该点处求出最 大弯矩Mmax,据此选用钢板桩截面和型号。因为EaEp是t的函数t要试算 得出最合适的结果。考虑安全被动土压力(BCD)一般只取其一半即安全系数
6.1 钢板桩围堰
嵌固支承模式的简化
a变形
b土压力
c理想土压力分布 d简化土压力分布
.
深水基础的施工技术
自由支承模式假定
6.1 钢板桩围堰
a变形
b理想土压力分布
.
深水基础的施工技术
Байду номын сангаас
6.1 钢板桩围堰
几种常用算法简介
1 悬臂式板桩
稳定条件:
(1)计算入土深度,先假定由被动土压力def 对e取矩大于由acd对e取矩的2倍(即安全系 数大于2)试算得出计算入土深度t1; (2)实际入土深度为1.15×t1。
2、钢管桩内除土和围堰内除土
主要除土工具是吸泥机、抓泥斗和高压射水设施等。对于 沉船部分的管桩采取了冲击和吸泥交替的方法进行。围堰内除 土,是采用边吸泥边补水的方法。
.
深水基础的施工技术
深水基础施工技术
深水基础施工技术深水基础施工技术一、引言深水基础施工技术是用于在深水环境下建设稳定结构的一种工程技术。
随着海洋工程的发展和对深海资源的开发利用不断增加,深水基础施工技术的重要性也日益凸显。
本文将详细介绍深水基础施工技术的各个方面。
二、水下地质调查在进行深水基础施工之前,需要进行水下地质调查,以了解施工区域的地质特征和潜在的风险。
水下地质调查内容包括海底地貌、海底底质、水文条件等方面的调查。
1. 海底地貌调查:通过测绘方法获取海底地貌的高程图和分布图,确定施工区域的地貌特征,以便后续的基础设计和构造选择。
2. 海底底质调查:使用水下取样设备获取海底底质样品,并进行实验室分析,确定各个层次的土壤特性,包括密度、含水率、剪切强度等参数,为后续基础设计提供参考。
3. 水文条件调查:通过水文测量仪器获取水深、水流速度、水质等信息,评估对施工的影响,针对性地制定相应的施工方案,确保施工安全性。
三、深水基础类型深水基础施工技术主要包括以下几类基础类型:1. 钢筒沉井基础:通过在海底打桩并灌注混凝土,形成一个稳定的钢筒基础,适用于深水区域的建筑物和设施。
2. 浮式基础:通过在水下安装浮筒,并通过浮力和重力使其稳定在海底,适用于浮动设备的固定。
3. 锚固基础:通过使用锚链、锚桩或吊锚器等固定装置将建筑物或设施固定在海底,适用于需要抵抗水流和风浪力的环境。
4. 桩基础:通过在海底打桩并灌注混凝土或使用钢管桩来支撑建筑物或设施,适用于需要更大承载力的深水区域。
四、深水基础施工工艺深水基础施工的工艺主要包括基础设计、基础制造、基础安装和基础监测等。
1. 基础设计:根据水下地质调查的结果和工程要求,进行深水基础的设计,包括结构设计、材料选择和施工工艺等方面。
2. 基础制造:根据基础设计图纸和施工方案,进行基础的制造,包括钢筒制造、混凝土浇筑、桩基施工等工艺。
3. 基础安装:将制造好的基础组件运输到施工现场,并进行安装,包括吊装、沉井、水下焊接等工艺。
深水基础施工技术
深水基础施工技术目录一、桥梁深水基础施工的关键技术(一)水上施工运输方式1、施工栈桥运输方式2、船运方案3、综合运输方案4、水上施工运输方式总结(二)钻孔平台1、固定工作平台2、浮动工作平台3、钻孔平台总结(三)钻孔桩施工1、钻机选型2、护筒3、泥浆的配制4、成孔工艺5、灌注工艺6、钻孔灌注桩施工工艺流程7、深水钻孔桩施工控制措施8、钻孔桩的质量检验9、钻孔桩基础施工小结(四)围堰施工1、低桩承台的围堰施工2、高桩承台的围堰施工3、围堰施工总结(五)封底及承台的大体积混凝土施工1、水下大体积封底混凝土的施工2、承台大体积混凝土的施工二、深水基础施工所需要的主要机具设备三:深水基础墩施工的方案及设备案例深水基础施工技术一、桥梁深水基础施工的关键技术随着我国大型桥梁建设的跨径增长,深水基础的施工技术已成为大型桥梁建设的关键技术。
深水基础施工包括桩基础和承台的施工,分析深水基础的施工,其关键技术包括水上施工运输方式、水上施工平台的结构形式、水上钻孔桩的施工、围堰的施工以及土封底及承台大体积混凝土的施工等方面。
(一)水上施工运输方式水上施工的关键就是如何进行设备、材料的运输以及混凝土的施工,目前水上施工运输的方式主要有三种:施工栈桥运输方案、船运方案、综合运输方案。
1、施工栈桥运输方案一般情况下,深水基础施工的环境多为大江大河,其风大浪大,自然条件对施工影响较大,施工多采用栈桥方案。
搭设临时栈桥作为深水基础施工的便桥,利用栈桥进行钻孔灌注桩的施工的材料及机械设备的运输通道。
另外,水中墩越多,跨度越小,水深越浅,落潮时大船难以进入的深水基础施工,采用栈桥作为陆上运输方案越合理。
栈桥的形式有如下几种:浮式栈桥和固定式栈桥,浮式栈桥和固定式栈桥均可分为单线或双线栈桥两种。
(1)浮式栈桥方案在水位较深、流速较小、不受台风影响的深水基础施工中,可采用浮式栈桥作为交通运输便道。
浮式栈桥施工避免了风险性较大船只运输,施工进度快,减少了临时工程的时间。

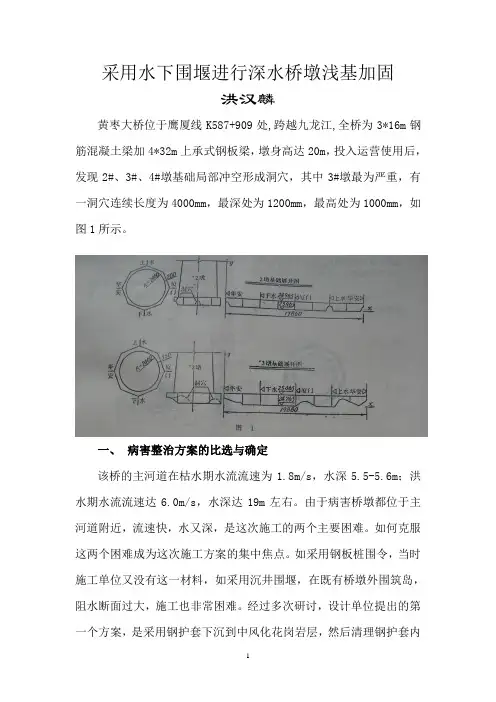

采用水下围堰进行深水桥墩浅基加固
采用水下围堰进行深水桥墩浅基加固洪汉麟黄枣大桥位于鹰厦线K587+909处,跨越九龙江,全桥为3*16m钢筋混凝土梁加4*32m上承式钢板梁,墩身高达20m,投入运营使用后,发现2#、3#、4#墩基础局部冲空形成洞穴,其中3#墩最为严重,有一洞穴连续长度为4000mm,最深处为1200mm,最高处为1000mm,如图1所示。
一、病害整治方案的比选与确定该桥的主河道在枯水期水流流速为1.8m/s,水深5.5-5.6m;洪水期水流流速达6.0m/s,水深达19m左右。
由于病害桥墩都位于主河道附近,流速快,水又深,是这次施工的两个主要困难。
如何克服这两个困难成为这次施工方案的集中焦点。
如采用钢板桩围令,当时施工单位又没有这一材料,如采用沉井围堰,在既有桥墩外围筑岛,阻水断面过大,施工也非常困难。
经过多次研讨,设计单位提出的第一个方案,是采用钢护套下沉到中风化花岗岩层,然后清理钢护套内的砂卵石等,最后在钢护套内浇筑200级混凝土基础成围裙形状。
但钢护套阻水断面仍然太大,而且施工难,成本高,未获通过。
采纳了第二个方案,采用钻孔埋设钢轨桩,在钢轨桩上套工字型卡,然后在两根桩之间横插轻质钢筋混凝土围板,在围板内清底,最后在清好底的围板内浇筑水下混凝土。
参见图2。
该方案在实施过程中,由于水中情况复杂,钻机钻孔时遇孤石,钻头出现打滑、偏移,成孔非常困难。
钻孔委托福建省第一水文大队施工,历时三个月才完成两根桩的钻孔埋设工作,按这种进度在1991年汛期前将无法进行水下混凝土的施工。
1991年年初,上海铁路局工务处要求施工单位在1991年汛期之前一定要完成一个桥墩的加固任务。
为此,向塘桥隧大修段根据水文、地质情况以及前一时期施工中出现的各种问题,提出了第三个方案,就是将原钻孔钢轨桩固定钢筋混凝土围板改为钢架固定钢筋混凝土围板,同时对其它方面也作了相应改进,使该方案更加完善,得到局工务处的同意。
见图3。
二、新方案的构思与优点第三个方案主要考虑了以下几个方面的因素并体现出它的优点:1、由于河床较复杂,钢轨桩成孔困难,那么,采用钢架的方法既可固定混凝土围板,又避开了成孔困难这一问题。
深水基础施工技术
深水基础施工技术随着经济的发展和科技的进步,水深海洋工程的建设逐渐向深海领域发展。
海洋深处,水流湍急,海底地形不规则,地质条件复杂,海洋环境的恶劣和船舶的限制,都给海洋工程的建设带来了极大的困难。
深水基础施工技术是现代海洋工程建设的重要组成部分。
在深水海洋工程建设中,要保证基础的牢固、安全和稳定,深水基础施工技术是非常关键的,本文将从以下几个方面对深水基础施工技术进行介绍。
一、深水基础施工技术的概述深水基础施工技术是解决深水海洋工程基础技术问题的一种综合技术。
深水基础施工技术针对深水海洋工程建设过程中海水深度超过40米的基础问题,采用特殊的传统技术和新材料技术。
深水基础施工技术的施工过程主要包括试验研究、设计方案、构件制作、堆载试验和安装。
二、深水基础施工技术常用的技术和方法1. 螺旋钻孔法螺旋钻孔法也称为桩孔重注法,是目前广泛使用的一种深水基础处理方法,其优点是施工简单、速度较快、施工土方较少和孔侧土体受到的干扰较小。
螺旋钻孔法的技术原理是把钢管螺旋推进到海底,通过旋转作用挖掘土壤,并把混凝土灌注到桩孔内,最后在桩孔顶部钻一个孔,用混凝土注入孔内固化成混凝土桩。
2. 胶结桩胶结桩是一种靠地壳胶结材料施工成的桩。
在深海矿山工程、大型海上工程的基础施工中,胶结桩已广泛采用。
胶结桩的施工过程如下:首先需要将基础部分挖掉,然后涂上堆距,再将天然高砂堆滚压整平,相邻的高砂堆之间间隔不少于0.8m,再采取腻子喷涂和成菜腻散、成硬的麻石高力绝缘防护材料,最后在上面涂上0.1m厚的水泥浆,并施工成为圆形的胶结桩。
3. 钻桩法钻桩法是一种通过回转钻孔机和钻孔桶将土样挖掘或钻成钻孔,并经过重新加固加密成桩而形成的一种深度基础施工技术。
其特点是施工技术稳定,对深水堆载和地基标高识别能力较高,施工速度较快。
但其缺点是施工设备较为复杂,成本较高。
三、未来深水基础施工技术的发展趋势当前,不断推进的深水走向和海底智能油田等能源领域的发展,为深水基础施工技术的发展提供了多方面的支持。
深水桩基注浆加固施工方案探索
深水桩基注浆加固施工方案探索摘要:桩基础处于松散沙层和卵石层,整体式群桩在钻进过程中极易发生流沙、坍塌,导致桩孔无法成孔,桩基无法施工。
采取先对群桩基础的沙层和卵石层等松散地层进行注浆加固,待松散层固结后,再施工群桩方案。
笔者就桥梁深水桩基注浆加固施工技术在该桥做了有益的探索。
关键词:深水桩基;注浆加固;施工方案;探索1 工程概况1.1 工程项目特征某特大桥是国家网某高速公路上的一座特大型桥梁,是全线控制工程之一。
主桥为95m+170m+170m+95m跨径双薄壁高墩、深水基础连续刚构桥。
水中基础为整体式群桩深水基础。
承台为整体式16.2m宽×24.5m长×4.5m高;基础为嵌岩桩,设计桩长49m,桩径φ2.0m,共24根。
设计最低水位:313.37m,设计300年一遇最高洪水位:329.37m,设计100年一遇最高洪水位:328.37m。
水中基础立面布置图如下:1.2 工程地质主墩处地质情况自河床向下依次为:淤泥,灰色~黑色,土质不均,软塑~流塑,σ=80kpaτ=30kpa;圆砾:灰色~黄灰色,骨架颗粒以千枚岩、板岩及辉绿岩为主,大小不一,一般为3~8cm,局部见漂石,磨圆较好,充填以砾砂、粗细沙及粉沙为主,湿~饱和,稍密~密实;强风化辉绿岩,灰黄色,灰绿结构,块状构造,风化强烈,岩质软,τ=170kpa;弱风化辉绿岩,灰黄色,灰绿结构,块状构造,岩质较硬,岩心柱桩,σ=1800kpa。
根据地质钻探情况,得到地质资料如下:平台顶标高:329.5m;淤泥层289.5m~284.9m;砂卵石层284.9m~271.6m;强风化辉绿岩271.6m~271.1m;271.1m以下为弱风化辉绿岩。
2.3 水文条件路线所处区域属长江水系汉江流域,主桥桥跨越汉江,水位受下游水库控制。
主汛期(7月至9月)水位控制在最低水位313.37米~323.37米之间,蓄水期(11月~4月)水位控制在329.37米以下。
概论桥梁深水基础施工技术
概论桥梁深水基础施工技术摘要:桥梁深水基础施工方法的选择要根据桥梁基础结构、桥梁附近水域情况、墩位离岸远近,墩位处水下地形、覆盖层厚度和土层性质、基岩埋深及表面状况,水深及水位变幅、水流速度和流态、施工期通航要求等方面来选择确定。
本文探讨了桥梁深水基础施工技术。
关键词:桥梁;深水;基础;施工技术桥梁深水桩基础施工是近年来随着国内交通设施的高速发展而逐步发展起来的。
深水桩具备施工难度高危险性大等特点,所以,近年来一直被人们所重视。
施工中只有按照深水桩施工的工艺要求进行施工,并时刻注意施工过程中的一些具体技术问题,才能取得工程的良好质量。
一、平台设计及搭设1、平台设计桥梁深水桩基础所处的深水环境对其设计和施工方面都有影响。
在设计过程中无论是基础类型选择、基础埋深确定、外荷载或作用力计算等方面都要考虑是环境的特性。
由于在深水环境中桥梁深水基础所受的水平力比陆上或浅水环境中要大得多,同时,深水基础属于水下隐蔽工程,其设计与施工时,必须将水的流速,深度等方面因素综合考虑,并采取相应的技术措施。
2、平台基槽开挖深水桩基槽所需平台一般要保证施工水深达数十米的要求,一次一般采用双壁钢围堰止水工艺。
在搭设施工平台前必须将钢围堰范围内河床面清平至水面以下一定深度,之后根据当地河床岩层情况,采用特定的施工机械进行开槽作业,施工过程中要尽量减少爆破作业以免对周围环境造成破坏。
采用该种方法同时能节省开槽作业时间、施工费用。
3、平台搭设平台搭设一般采用浮吊及驳船、平板船配合施工。
浮吊上设钢管桩简易导向装置,一般按照从上游侧至下游侧顺序打入钢管桩,钢管桩插打完后,再用水平两层型钢和竖面剪刀撑型钢将钢管桩连接,形成固定插打钢护筒平台。
平台搭设完成后利用钢护筒导向架精确定位上游钢护筒,利用浮吊和振动锤振动下沉护筒,然后利用浮吊上的钢管桩简易定位导向架定位并插打下一排钢管桩,并与其与上一排钢管桩采用水平两层型钢和竖面剪刀撑型钢连接,又形成固定插打钢护筒的平台。
主桥墩深水基础施工方案
主桥墩深水基础施工方案深水基础是指在大江、湖泊、海洋等深水区域中,为支撑大型桥梁等工程设施而建设的基础。
主桥墩深水基础施工方案是指在主桥墩的建设过程中所采用的一系列施工方法和工艺。
主桥墩深水基础施工方案需要综合考虑工程施工的可行性、经济性和安全性等因素,以确保施工过程顺利进行,并确保建设的主桥墩能够牢固地承载桥梁的荷载。
1.墩柱施工方案:墩柱是主桥墩的核心承载组件,其施工方案应考虑墩柱的材料选择、加固策略和施工方法等。
在深水区域中,墩柱通常采用预制混凝土结构,可以利用浮吊等设备进行吊装和定位。
墩柱的加固策略可以采用液压圈封和加固钢筋等措施,以提高其抗浪力和抗流力。
2.基座施工方案:基座是主桥墩的承台,其施工方案应考虑基座的选址和固定、基座混凝土的浇筑和养护等。
基座的选址要考虑到水深、地质条件和航道要求等因素,选择合适的位置并采用合适的固定方法,如沉箱基础或挖孔灌注桩等。
基座混凝土的浇筑可以采用搅拌站输送混凝土,通过钢管、喷射泵等设备进行定向浇筑。
3.浮吊设备和施工平台方案:浮吊设备和施工平台是深水基础施工的关键设备和工具,其施工方案应考虑到浮吊设备的选型、布置和使用方法,以及施工平台的搭设和固定等。
浮吊设备的选型应根据桥梁的跨度和荷载要求确定,施工平台的搭设则可以采用悬垂链锚定、浮体固定或旋转浮吊等方法,以保证设备和施工人员的安全。
4.施工过程控制方案:深水基础施工过程控制方案包括施工进度控制、质量控制和安全控制等。
施工进度控制要根据进度计划和施工条件,合理安排施工任务和资源调度,确保按时完成施工目标。
质量控制要根据工程要求,制定相应的检验和测试方案,确保主桥墩的质量达到设计要求。
安全控制要依据安全规范和风险评估,制定相应的安全措施,例如设置安全警戒线、使用个人防护装备等,以确保施工过程的安全。
综上所述,主桥墩深水基础施工方案是一个系统工程,涉及到多个方面的考虑和决策。
通过合理的施工方案,并结合现代化的施工设备和技术,可以确保深水基础施工的顺利进行,为主桥墩的建设提供坚实可靠的支撑。
