木工施工的工艺流程
木工施工的工艺流程

引言:木工施工是一项重要的建筑施工工艺,涉及到木材的加工、安装和修饰等方面。
良好的木工施工工艺流程不仅可以提高施工效率,还能保证施工质量。
本文将介绍木工施工的工艺流程,包括准备工作、木材加工、安装和修饰等方面。
概述:正文内容:一、准备工作1. 施工现场准备:清理施工现场,移除障碍物,确保施工环境整洁和安全。
2. 材料准备:根据设计需求,准备所需的木材和其他辅助材料,如粘合剂、螺丝和胶水等。
3. 工具准备:准备合适的工具,如锯、电钻、锤子、量具等。
二、木材加工1. 切割木材:根据设计尺寸,在木材上做出标记并使用锯将其切割成所需尺寸的部件。
2. 木材定型:使用木工工具和机械设备对木材进行定型,使其符合设计要求的形状和曲线。
3. 木材喷涂处理:根据需求,对木材进行防腐、防水和美化处理。
使用喷涂设备或刷子涂抹合适的涂料。
三、安装1. 部件安装:按照设计要求,将木材部件按照正确的顺序和位置安装到施工现场上,使用螺丝和胶水等固定连接。
2. 拼接部件:对于需要拼接的部件,使用专用工具和技术将其拼接在一起,并确保连接牢固和稳定。
四、调整1. 尺寸调整:检查安装的木材部件的尺寸是否与设计要求一致,如有差异,需要进行适当的调整,如切割和修整等。
2. 角度调整:检查木材部件的角度是否符合设计要求,如有需要,使用角度测量工具进行调整。
3. 质量检查:对已安装的木工进行质量检查,确保无开裂、变形或其他质量问题,如有问题需要及时修复。
五、修饰1. 表面处理:对木材进行砂光和抛光处理,以获得平滑的表面。
2. 木工装饰:根据设计要求,对木工进行装饰,如雕刻、涂绘和贴饰等。
3. 修复和调整:对施工过程中出现的瑕疵进行修复和调整,如修补破损的木材、调整不平整的表面等。
总结:木工施工的工艺流程包括准备工作、木材加工、安装、调整和修饰等多个环节。
通过合理的流程安排和专业的施工技术,可以确保木工施工的质量和效率。
准备工作的细致和全面是施工成功的关键,木材加工的精细和准确是保证施工结果的基础,安装过程中的拼接和固定是保证结构牢固的重要环节,调整阶段的尺寸和角度调整保证了施工质量的精细和准确,修饰环节的表面处理和装饰是提升施工品质的关键。
属于木工施工工艺流程的是

属于木工施工工艺流程的是
《属于木工施工工艺流程的是》
木工施工工艺流程是指在木工行业中,进行木制品加工和安装的一系列工艺步骤。
这些步骤包括设计、测量、切割、组装、砂光、喷涂和安装等环节。
在这些步骤中,木工需要根据客户的要求和设计图纸,将木材加工成各种合适的形状和尺寸,同时进行精细的装配和调整,最终完成一件完美的木制品。
首先,木工需要根据客户的需求和设计要求,进行初步的设计和测量工作。
这包括根据图纸和尺寸要求,选择合适的木材和工具,进行必要的测量和计算。
接下来是木材的切割和加工环节,木工需要根据设计图纸,使用锯床、刨床、铣床等工具,将木材切割和加工成需要的形状和尺寸。
然后是木材的组装和调整,木工需要将各个零件进行精细的组装,同时进行调整,确保每个零件的连接和配合都符合要求。
接着是砂光和打磨环节,木工需要使用各种砂纸和打磨工具,将木制品的表面进行磨光和打磨,达到光滑和细腻的效果。
最后是喷涂和安装环节,木工需要根据客户的要求,选择合适的涂装材料,喷涂在木制品表面,同时进行安装和固定,将木制品安装到指定的位置。
在整个木工施工工艺流程中,木工需要具备精湛的木工技术和丰富的经验,严格按照工艺流程进行操作,确保木制品的质量和外观达到客户的要求。
同时,木工还需要注重安全措施,确
保自己和周围人的安全。
只有这样,才能完成一件完美的木制品,满足客户的需求,赢得客户的信赖。
木工施工工艺流程是

木工施工工艺流程是木工施工工艺流程木工施工是指在对木材进行切割、拼接、修整、打磨、喷漆等一系列工艺的操作过程,以制作出符合需求的木制品或家具。
下面将介绍一般的木工施工工艺流程。
第一步:确定设计方案在开始施工前,需要与客户充分沟通,了解其需求和意愿,对产品的尺寸、款式、颜色等进行详细的确定。
根据客户要求提供的图纸或设计稿,对施工步骤进行规划。
第二步:木材采购与加工根据设计方案确定所需的木材种类和数量,并进行采购。
在收到木材后,对木材进行修整和切割。
修整是为了去除木材表面的毛刺、凹凸等不平整问题;切割则是将木材按照尺寸要求分割成所需的零件。
第三步:零部件加工与装配根据设计图纸或工艺要求,对零部件进行加工。
这包括切割、雕刻、镶嵌、打孔等操作。
然后,根据产品的结构,将各个零部件进行装配,使用胶水、钉子或螺丝等固定在一起。
第四步:打磨与修整在装配完成后,对产品进行打磨,以去除表面的凹凸不平和毛刺。
打磨时使用砂纸或磨光机,将产品表面磨光,并注意保持产品的线条和曲线的完整性。
打磨完成后,进行最后的修整,确保产品的外观和结构完美无缺。
第五步:上色与喷漆根据设计方案和客户要求,对产品进行上色或喷漆。
这一步是为了使产品表面保持美观,增加产品的色彩层次感和防护性能。
使用喷枪或刷子将颜料均匀地涂在产品表面,保证整体色彩的和谐统一。
第六步:表面处理与保养对喷漆后的产品进行表面处理和保养。
可以使用蜡油或木器护理剂进行保养,以增加产品的光泽度和防潮性能。
同时,对产品进行质量检查,确保产品的各个部位没有瑕疵或缺陷。
第七步:包装与安装最后,将木制产品进行包装,在运输和安装过程中保护其不受损坏。
根据产品的特点和大小,选择适当的包装材料,例如泡沫板、纸箱等。
然后,将产品送至客户指定的地点,并进行安装和调试。
木工施工工艺流程是使木材转化为实用产品的重要过程。
通过以上的步骤,可以确保木制产品的质量和外观,满足客户的需求和期望。
但每个项目可能有所不同,具体的施工步骤还需要根据实际情况进行调整和改进。
木工板的施工工艺流程

木工板的施工工艺流程
木工板是一种常用于建筑和家具制作的材料,其施工工艺流程包括选择材料、测量和切割、拼接和固定、修整和涂装等步骤。
在进行木工板施工之前,需要选择合适的木工板材料。
根据具体的使用需求和环境条件,选择适合的木工板材料,包括材质、厚度和尺寸等方面的要求。
接下来是测量和切割阶段。
根据实际需求和设计图纸,使用测量工具如尺子或测量仪器,对木工板进行准确测量。
根据测量结果,使用锯子或电动锯等工具进行切割,确保木工板符合所需尺寸。
然后是拼接和固定阶段。
根据设计要求,将切割好的木工板进行拼接,使用胶水或螺丝等固定材料,将木工板连接在一起。
在拼接过程中,需要保证拼接处的平整度和稳固度,确保木工板的整体结构牢固可靠。
接着是修整阶段。
在木工板施工完成后,需要对其进行修整,使其表面平整光滑。
使用砂纸或砂轮等工具进行打磨,去除木工板表面的凹凸不平和毛刺。
修整后的木工板表面应该光滑细腻,以便后续的涂装和装饰。
最后是涂装阶段。
根据设计要求和个人喜好,选择合适的涂料或清漆,对木工板进行涂装。
在涂装过程中,需要注意均匀涂抹,避免
出现涂料流淌、起泡或颜色不均匀的情况。
涂装完成后,需要等待足够的时间让涂料干燥固化,以确保木工板表面的装饰效果和耐久性。
总结来说,木工板的施工工艺流程包括选择材料、测量和切割、拼接和固定、修整和涂装等几个主要步骤。
每个步骤都需要仔细操作,确保木工板的质量和外观符合需求。
通过合理的施工工艺流程,可以制作出美观、实用和耐用的木工板制品。
木工施工的工艺流程与关键工序

木工施工的工艺流程与关键工序引言:木工施工是一门古老而有趣的手艺,通过木材的加工和制作,我们可以创造出各种精美的木制品。
然而,要想获得优质的木工制品,必须掌握正确的工艺流程和关键工序。
本文将介绍木工施工的工艺流程与关键工序,希望能给读者带来一些启发和指导。
一、材料准备木工施工的第一步是准备合适的木材和其他所需材料。
选择合适的木材非常重要,它直接影响制品的质量和使用寿命。
常见的木材有橡木、松木、柚木等,每种木材都有其特点和用途。
除了木材,还需要准备齿轮、螺丝和胶水等辅助材料,确保施工过程中的顺利进行。
二、测量与规划在进行木工施工之前,需要进行详细的测量与规划工作。
通过测量木材的尺寸和角度,确定所需的尺寸和形状。
然后,根据规划结果绘制出详细的设计图纸,以便后续操作参考和实施。
精确的测量和规划是确保木工制品准确度和美观度的关键步骤。
三、锯切与修整根据设计图纸,将木材按照所需尺寸进行锯切和修整。
这是施工的关键工序之一,要求操作者具备熟练的锯切技巧和良好的手眼协调能力。
在锯切过程中,要特别注意木材的存放和固定,避免产生抖动或滑移,导致不准确的切割。
四、开榫和榫卯开榫和榫卯是木工施工中常用的连接方式,它们可以提高制品的稳固性和牢固性。
开榫是制作榫槽的过程,需要使用锯子和刨子等工具将一块木材切割成特定形状,并将其连接到另一块木材上。
榫卯是将开榫和榫槽合理地连接起来,使用锤子和木槌等工具将它们互相敲入,然后用胶水或螺丝固定。
五、打磨与修饰在完成连接工序后,需要对木工制品进行打磨和修饰,以增加其观赏性和质感。
打磨可以使用砂纸、砂轮等工具进行,将木材的表面磨平,去除瑕疵和粗糙,使其变得光滑细腻。
修饰则可以根据需要进行,例如进行木雕、上漆等,以增添木工制品的艺术价值和个性化风格。
六、涂漆与保养最后,将木工制品进行涂漆和保养是确保其持久耐用的重要步骤。
涂漆可以保护木材免受潮湿、日晒和虫蛀等环境因素的侵蚀,同时也可以增加其外观效果和色彩鲜艳度。
木工腻子施工工艺流程

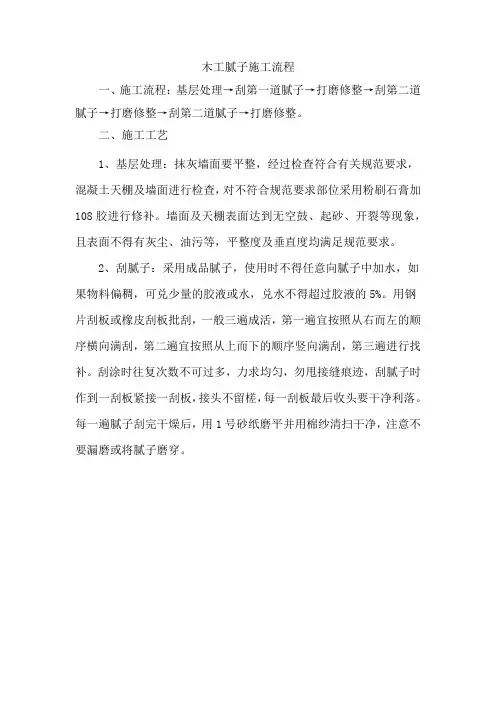

木工腻子施工流程
一、施工流程:基层处理→刮第一道腻子→打磨修整→刮第二道腻子→打磨修整→刮第二道腻子→打磨修整。
二、施工工艺
1、基层处理:抹灰墙面要平整,经过检查符合有关规范要求,混凝土天棚及墙面进行检查,对不符合规范要求部位采用粉刷石膏加108胶进行修补。
墙面及天棚表面达到无空鼓、起砂、开裂等现象,且表面不得有灰尘、油污等,平整度及垂直度均满足规范要求。
2、刮腻子:采用成品腻子,使用时不得任意向腻子中加水,如果物料偏稠,可兑少量的胶液或水,兑水不得超过胶液的5%。
用钢片刮板或橡皮刮板批刮,一般三遍成活,第一遍宜按照从右而左的顺序横向满刮,第二遍宜按照从上而下的顺序竖向满刮,第三遍进行找补。
刮涂时往复次数不可过多,力求均匀,勿甩接缝痕迹,刮腻子时作到一刮板紧接一刮板,接头不留槎,每一刮板最后收头要干净利落。
每一遍腻子刮完干燥后,用1号砂纸磨平并用棉纱清扫干净,注意不要漏磨或将腻子磨穿。
建筑施工类范本:木工施工工艺流程

建筑施工类范本:木工施工工艺流程本文将详细介绍木工施工的工艺流程,包括准备材料、测量与切割、拼装与安装等步骤。
木工施工是建筑过程中常见且重要的一环,正确执行这些步骤可以保证施工质量和效率。
下面将逐步介绍每个阶段的具体操作。
1. 准备材料在进行木工施工前,首先需要准备好所需的材料和情况,确保项目顺利进行。
以下是一些常见的木材材料:•实心木材•人造板(如胶合板、纤维板)•混凝土模板•五金配件(如螺丝、销钉)在准备材料时,还要注意查看是否有损坏或变形的情况,并做好相应的修复或更换。
2. 测量与切割针对不同的项目需求,需要进行精确的测量并使用合适的切割设备进行切割。
以下是一些常用的测量与切割步骤:1.使用尺子或卷尺测量需要加工木材的长度、宽度和厚度等尺寸。
2.使用相应的切割工具(如锯子或电动切割机)将木材按照测量结果进行切割。
在切割过程中,需要特别注意个人安全,并确保得到精确的尺寸以满足设计要求。
3. 拼装与安装在完成切割后,接下来是将木材进行拼装和安装的阶段。
根据具体项目需求,可能会使用以下方法:•钉合:使用木工钉或螺丝将两个或多个木材连接在一起。
•粘贴:使用胶水或胶带将两个或多个不同部分的木材粘接在一起。
•钻孔:使用电动钻子进行预先钻孔后再进行拼装。
确保各个部分拼装牢固,并符合设计图纸要求。
4. 表面处理与保护最后一个步骤是对已完成的木工构件进行表面处理与保护,以增加其美观性和耐用性。
这些方法包括:•平整与打磨:使用砂纸、砂轮等工具对木材表面进行打磨,使其光滑平整。
•涂漆/清漆:使用刷子或喷枪在木材表面涂上漆或清漆,提供保护并增加装饰效果。
•防腐处理:对于暴露在潮湿环境中的木材,可以进行防腐处理以延长使用寿命。
注意选择合适的材料和方法来进行表面处理与保护,以满足设计要求和预期效果。
通过以上步骤,我们详细介绍了木工施工的工艺流程。
这些步骤是通用的,但具体的施工过程可能因项目需求而有所变化。
正确执行这些步骤能够确保施工质量高、效率高,并达到预期的效果。
木工工程施工工艺流程与施工措施

木工工程施工工艺流程与施工措施随着人们对高品质家居的需求不断增长,木工工程在现代建筑中扮演着重要的角色。
木工工程施工工艺流程与施工措施的合理与否,直接关系到工程质量和最终效果。
本文将从木工工程的施工前、施工中、施工后三个阶段来论述木工工程的施工工艺流程与施工措施。
第一阶段:施工前在项目启动之前,需要进行施工前的准备工作。
首先是对施工现场进行勘测与分析,了解木工工程的具体情况,确定施工方案。
其次是制定详细的施工计划,包括工期、材料及设备的准备、人员招募等。
除此之外,还需要进行合同签订,明确施工的范围、质量要求和费用等。
第二阶段:施工中在施工中,需要按照施工计划进行工作,确保施工进度和质量。
首先,需要对施工现场进行准确的测量,确定木材和配件的尺寸。
接下来,进行木工加工,包括锯切、打磨、刨削等工序。
此外,还需要进行木材拼接、组装等工作,确保木工结构的稳固性和平整度。
在施工过程中,需要注意安全问题,配备必要的防护设备,并遵守相关安全规定。
第三阶段:施工后施工结束后,需要进行施工后的清理与验收工作。
清理工作包括清除施工现场的废料和垃圾,并对木工结构进行清洁和保养。
验收工作包括对木工工程的质量进行检验和评估,确保符合设计要求和相关标准。
如发现质量问题,需要及时进行整改和修复。
总结:木工工程施工工艺流程与施工措施关系到工程质量和最终效果。
施工前的准备工作包括施工现场的勘测与分析、施工方案的确定等。
施工中需要按照施工计划进行木工加工、组装等工序,并注意安全问题。
施工后需要进行清理与验收工作,确保工程符合设计要求和质量标准。
只有合理制定施工工艺流程和采取有效的施工措施,才能保证木工工程的施工质量,满足人们对高品质家居的需求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
木工施工的工艺流程
一、木地板的做法
1、粘贴式木地板:在混凝土结构层上用15毫米厚1:3水泥砂浆找平,现在大多采用不着高分子粘结剂,将木地板直接粘贴在地面上。
2、实铺式木地板:实铺式木地板基层采用梯形截面木搁栅(俗称木楞),木搁栅的间距一般为400毫米,中间可填一些轻质材料,以减低人行走时的空鼓声、并改善保温隔热效果。
为增强整体性,木搁栅之上铺钉毛地板,最后在毛地板能上能下打接或粘接木地板。
在木地板一墙的交接处,要用踢脚板压盖。
为散发潮气,可在踢脚板上开孔通风。
3、架空式木地板:架空式木地板是在地面先砌地垄墙,然后安装木搁栅、毛地板、面层地板。
因家庭居室高度较低,这种架空式木地板很少在家庭装饰中使用。
二、木地板施工的基本工艺流程
粘贴法施工工艺为:
基层清理→涂刷底胶→弹线、找平→钻孔、安装预埋件→安装毛地板、找平、刨平→钉术地板、找平、刨平→钉踢脚板→刨光、打磨→油漆→上蜡。
强化复合地板施工工艺:
清理基层→铺设塑料薄膜地垫→粘贴复合地板→安装踢脚板。
实铺法施工工艺为:
基层清理→弹线→钻孔安装预埋件→地面防潮、防水处理→安装木龙骨→垫保温层→弹线、钉装毛地板→找平、刨平→钉木地板、找平、刨平→装踢脚板→刨光、打磨→油漆→上蜡。
三、木地板施工要领
1、实铺地板要先安装地龙骨,然后再进行木地板的铺装。
2、龙骨的安装方法:应先在地面做预埋件,以固定木龙骨,预埋件为螺栓及铅丝,预埋件间距为800毫米,从地面钻孔下入。
3、铺实木地板时应有基面板,基面板使用大芯板。
4、地板铺装完成后,先用刨子将表面刨平刨光,将地板表面清扫干净后涂刷地板漆,进行抛光上蜡处理。
5、所有木地板运到施工安装现场后,应拆包在室内存放一个星期以上,使木地板与居室温度、湿度相适应后才能使用。
6、木地板安装前应进行挑选,剔除有明显质量缺陷的不合格品。
将颜色花纹一致的铺在同一房间,有轻微质量缺欠但不影响使用的,可摆放在床、柜等家具底部使用,同一房间的板厚必须一致。
购买时应按实际铺装面积增加10%的损耗一次购买齐备。
7、铺装木地板的龙骨应使用松木、杉木等不易变形的树种,木龙骨、踢脚板背面均应进行防腐处理。
8、铺装实木地板应避免在大雨、阴雨等气候条件下施工。
施工中最好能够保持室内温度、湿度的稳定。
9、同一房间的木地板应一次铺装完,因此要备有充足的辅料,并要及时做好成品保护,严防油溃、果汁等污染表面。
安装时挤出的胶液要及时擦掉。
四、木地板施工的工期预算
一般需要一周时间完成三室两厅的施工任务,其中木龙骨安装及基层防潮处理两天,毛板及地板安装两天,地板面层刨光磨平一天,地板漆涂刷两天。
铺装硬木地板的用工量一般工可铺2.5平方米左右。
铺装松木地板则一个工日能铺5平方米。
木地板施工的注意事项
1、木地板粘贴式铺贴要确保水泥砂浆地面不起砂、不空裂,基层必须清理干净;
2、基层不平整应用水泥砂浆找平后再铺贴木地板。
基层含水率不大于15%;
3、粘贴木地板涂胶时,要薄且均匀,相临两块木地板高差不超过1毫米。
五、木门窗的施工做法
木门窗主要可分为平开门窗及推拉门窗两大类。
对原门窗的改造主要有以下三种方式:第一是对原门窗进行更换,拆去原门窗,定购或现场制作新门;第二种是原门、框不动,进行装修改造,在原门扇上加贴优质饰面材料并做装饰造型,原框保留加包门套及门口;第三种方法是加门窗,即在无门的空间加作新隔断门,在原窗不动的条件下在内侧加装饰性强的窗户,以提高密封性。
六、木门窗的施工工艺流程
1、平开木门窗:确定安装位置→弹出安装位置线→将门窗框就位,摆正→临时固定→用线坠、水平尺将门窗框校正、找直→将门窗框固定于→预埋在墙内→将门窗扇靠在框上→按门口划出高低、宽窄尺寸后刨修合页槽→位置应准确。
2、悬挂式推拉木门窗:确定安装位置→固定门的顶部→侧框板固定→吊挂件套在工字钢滑轨上→工字钢滑轨固定→固定下导轨→装入门扇上冒头顶上的专用孔内→把门顺下导轨垫平→悬挂螺栓与挂件固定→检查门边与侧框板吻合后→固定门→安装贴脸。
3、下承式推拉窗:确定安装位置→下框板固定→侧框板固定→上框板固定→剔修出与钢皮厚度相等的木槽→钢皮滑槽粘在木槽内→专用轮盒粘在窗扇下端的预留孔里→将窗扇装上轨道→检查窗边与侧框板缝隙→调整→安上贴脸。
七、木门窗的施工要点
1、在木门窗套施工中,首先应在基层墙面内打孔,下木模。
木模上下间距小于300毫米,每行间距小于150毫米。
2、然后按设计门窗贴脸宽度及门口宽度锯切大芯板,用圆钉固定在墙面及门洞口,圆钉要钉在木模子上。
检查底层垫板牢固安全后,可做防火阻燃涂料涂刷处理。
3、门窗套饰面板应选择图案花纹美观、表面平整的胶合板,胶合板的树种应符合设计要求。
4、裁切饰面板时,应先按门洞口及贴脸宽度弹出裁切线,用锋利裁刀裁开,对缝处刨45°角,背面刷乳胶液后贴于底板上,表层用射钉枪钉入无帽直钉加固。
5、门洞口及墙面接口处的接缝要求平直,45°角对缝。
饰面板粘贴安装后用木角线封边收口,角线横竖接口处刨45°角接缝处理。
八、木门窗工程的工期概算
制作—樘新门木工需两天时间,改造一樘需一天,安装需半天一樘,木门油漆涂刷一樘需半天。
制作安装木窗每扇的用工量为0.8工日(包括油漆),木纱窗制作安装每扇约为0.7工日(包括油漆)。
九、暖气罩
暖气罩的施工内容
暖气罩就是将暖气散热片做隐蔽包装的设施。
最常用的处理方法就是制作暖气罩,将暖气散热片做隐蔽处理,再在暖气罩的饰面进行装修装饰处理,以提高居室的装修效果。
常见的暖气罩有固定式和活动式两种。
暖气罩的施工工艺
确定暖气罩的位置→打孔下木模→制作术龙骨架→木龙骨架固定→散热罩的框架应刨光、平正→暖气罩框架外侧刷乳胶→面饰板对→固定。
暖气罩的施工要领
1、暖气罩施工应在室内顶棚、墙体已做完基层处理后开始,基层墙面应平整。
2、饰面板应加工尺寸正确,表面光滑平整,线条顺通,嵌合严密,无明棒、挂胶、外露钉帽和污染等缺陷。
3、暖气罩木工制作完成后,应立即进行饰面处理,涂刷一遍清油后方可进行其他作业。
4、保证散热片散热良好,罩体遇热不变形,表面造型美观、安全,便于检查维修暖气散热片。
暖气罩的长度应比散热片长100毫米,高度应在窗台以下或与窗台接平,厚度应比暖气宽10毫米以上,散热罩面积应占散热片面积80%以上。
5、活动式暖气罩应视为家具制作,根据散热片的长、宽、高尺寸,按长度大于100毫米、高度大于50毫米、宽度大于15毫米的尺寸即可。
暖气罩施工的工期概算
如三室两厅共7个暖气罩,木工制作安装需要2~3天时间,油漆工根据使用漆的品种及施工方式不同而不同,一般在3~4天之间。
十、木窗帘盒
木窗帘盒的施工内容
窗帘盒有两种形式:一种是房间有吊顶的,窗帘盒应隐蔽在吊顶内,在做顶部吊顶时就一同完成;另一种是房间未吊顶,窗帘盒固定在墙上,与窗框套成为一个整体。
木窗帘盒的施工要点
1、窗帘盒的规格为高100毫米左右,单杆宽度为120毫米,双杆宽度为150毫米以上,长度最短应超过窗口宽度300毫米,窗口两侧各超出150毫米,最长可与墙体通长。
2、制作窗帘盒使用大芯板,如饰面为清油涂刷,应做与窗框套同材质的饰面板粘贴,粘贴面为窗帘盒的外侧面及底面。
3、贯通式窗帘盒可直接固定在两侧墙面及顶面上,非贯通式窗帘应使用金属支架,为保证窗帘盒安装平整,两侧距窗洞口长度相等,安装前应先弹线。
4、木窗帘盒的工期概算:木窗帘盒制作安装工期,综合用工每日可制作安装2延长米左右的窗帘盒。
