屋面水泥焦渣找坡层技术交底(已完成)

合集下载

屋面找坡层技术交底

屋面找坡层技术交底

屋面水泥炉渣找坡层技术交底施工单中铁十二局集团建筑安装有限公司第十六项目部位工程名西安铁路局南郊43栋旧楼改造分部工程建筑屋面称交底部屋面水泥炉渣找坡层日 期2011年8月15日位1.材料要求(1)炉渣:宜采用烟煤炉渣,表观密度应为800kg/m3以内;炉渣内不应含有机杂质和未燃尽的煤块,粒径不应大于40mm,且不可大于垫层厚度的1/2;炉渣粒径在5mm以下者,不得超过炉渣总体积的40%。

(2)水泥:325号普通硅酸盐水泥或矿渣硅酸盐水泥,也可用火山灰水泥或粉煤灰水泥。

2.主要机具(1) 机械:搅拌机、手推车、平板振捣器。

(2)工具:压滚(直径200mm、长600mm),平铣、计量斗、筛子、喷壶、浆壶、木拍板、3m和1m木制大杠和扫帚等。

3.作业条件(1)屋面工程已经验收,控制屋面的+50cm标高水平线已弹好。

(2)出屋面的各种管道施工完毕。

(3)垫层施工前应经隐蔽工程验收。

4.操作工艺工艺流程:基层处理→炉渣过筛与水焖→ 按体积比拌合→做成平墩→ 铺设拌合好的炉渣→ 上杠找平控制标高→ 滚压并找平→拍边修整→ 养护(1)基层处理:正式施工炉渣垫层前,把基层上粘结的杂物认真清除,清除后撒水湿润,经验收合格方可进行垫层施工。

(2)炉渣过筛与水焖:为保证所需炉渣的粒径和清除杂物,炉渣使用前应过两遍筛,第一遍过大孔筛,筛孔为30mm~40mm,根据垫层厚度确定,第二遍过小孔筛,筛孔为5mm,主要筛去细粉末,保证粒径5mm以下者不大于总体积的40%。

内容水泥炉渣:施工前应浇清水将炉渣焖透,水焖时间应不少于5d。

(3)拌合:水泥炉渣宜采用1:8(体积比)。

搅拌前应先按比例计量加水拌合,干料入机后先干搅1min,再加入适量的水搅拌1.5~2min,使水泥浆分布均匀。

其干湿程度以便于滚压密实,有少量浆不泌水为宜;人工搅拌时应先将水泥和焖好的炉渣干拌均匀,再用喷壶缓缓加水湿拌,直至拌合均匀。

(4)控制标高:按相对标高+50cm的平线,根据设计垫层厚度用尺量出垫层的上平标高,拉小线做好找平墩,一般找平墩的间距为2m左右,按2%坡度找出最高点和最低点的标高,最薄处不小于30mm,同样做成平墩,用来控制垫层的表面标高。

水泥焦砟技术交底

水泥焦砟技术交底
3.1.2施工配合比,铺压密实度应符合设计和施工验收规范的要求。
3.1.3焦渣垫层与基层间,不得有空鼓和表面积散现象。
3.2允许偏差项目
序号
项目
允许偏差(mm)
Hale Waihona Puke 检验方法1表面平整度
10
用2m靠尺和楔形塞尺检查
2
标高
±10
用水准仪检查
3
坡度
2/1000,且不大于30
用坡度尺检查
4
厚度
个别地方不大于厚度1/10
5.1.2焦渣含有未燃尽的煤渣,或焦渣闷水不透。
5.1.3焦渣内微小颗粒(直径在5mm及以下)比例较大。
5.2焦渣垫层表面不平:主要是焦渣铺设后,未进行按线找平,待水泥初凝后在进行抹平,已比较困难了,因此必须严格俺工艺流程操作,整个操作控制在2h之内,滚压过程中随时拉水平线检查。
5.3垫层松散,强度低:主要是在拌合过程中配合比不准,施工过程过长,初凝后仍进行滚压,造成垫层松散,垫层浇筑后,未经养护过早上人操作等因素,都易导致表面松散强度低。
量尺检查
4成品保护
4.1运输拌合料的手推车不得碰撞墙体、门框等。
4.2焦渣垫层浇筑完毕后,注意加以养护。
4.3不得在垫层上存放各种材料,以免影响与面层的粘结力。
4.4当垫层强度达到80%时,方可上人。
5应注意的质量问题
5.1垫层空鼓开裂,由于以下原因造成:
5.1.1基层杂物未清理干净,水泥浆皮没有剔掉刷净,铺垫层前又没洒水等,影响垫层与基层之间的粘结力。
1施工准备条件
1.1材料及主要机具
1.1.1焦渣:焦渣内不应含有有机杂质和未燃尽的煤块,颗粒不应大于40mm(且不得大于垫层厚底的1/2),粒径在5mm以下的体积,不得大于总体积的40%。

屋面找坡层技术交底

屋面找坡层技术交底
有找平层
7
2
保温层
厚度
松散材料
+10δ/100
-5δ/100
用钢针插入
和尺量检查
整体
板状材料
±5δ/100且不大于4
3
隔热板相邻高低差
3
用直尺
和楔形塞尺检查
注:δ指保温层厚度。
7.成品保护
7.1隔气层施工前应将基层表面的砂、土、硬块杂物等清扫干净,防止降低隔气效果。
技术队长
施工员
班组长

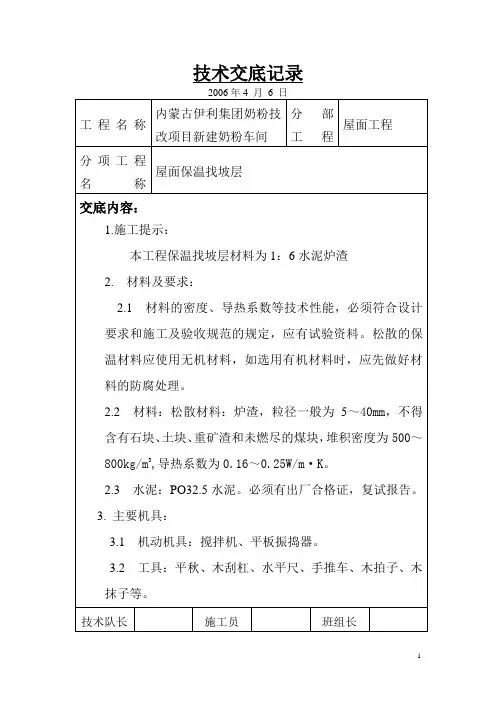

技术交底记录
2006年4月6日
工程名称
内蒙古伊利集团奶粉技改项目新建奶粉车间
分部
工程
屋面工程
分项工程
名称
屋面保温找坡层
交底内容:
7.2在已铺好的松保温找坡层上不得随意施工,应采取必要措施,保证保温找坡层不受损坏。
7.3保温找坡层施工完成后,应及时铺抹水泥砂浆找平层,以保证保温效果。
8.应注意的质量问题
8.1保温找坡层功能不良:保温材料导热系数、粒径级配、含水量、铺实密度等原因;施工选用的材料应达到技术标准,控制密度、保证保温的功能效果。
2.2材料:松散材料:炉渣,粒径一般为5~40mm,不得含有石块、土块、重矿渣和未燃尽的煤块,堆积密度为500~800kg/m3,导热系数为0.16~0.25W/m·K。
2.3水泥:PO32.5水泥。必须有出厂合格证,复试报告。
3.主要机具:
3.1机动机具:搅拌机、平板振捣器。
3.2工具:平秋、木刮杠、水平尺、手推车、木拍子、木抹子等。
技术交底记录
2006年4月6日
工程名称
内蒙古伊利集团奶粉技改项目新建奶粉车间
分部
工程
屋面工程

屋面找坡层施工技术交底

屋面找坡层施工技术交底
(5)摊铺轻集料混凝土:按分格块装料、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子搓平,铁抹子压光。待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活,找坡层坡度为2%,找坡层最薄处30mm,最厚处90mm。雨水口周围直径500mm范围内坡度为5%,最厚处30mm,最薄处10mm。
(6)验收:找坡层施工完毕后报项目部进行验收,排水坡度满足要求,表面不能有砂眼、下陷等现象,验收合格后方可进行下道工序施工。
三、质量要求
(1)原材料质量及配合比符合要求。
(2)屋面找坡应满足排水坡度要求,材料找坡宜为2%,最高处90mm,最低30mm;不能出现倒坡。
(3)轻集料混凝土应有出厂合格证或试验资料。
(1)轻集料混凝土拌制时间不得少于3min。
(2)找坡层与突出屋面构造交接处和转角处,应做成圆弧形或钝角,且要求整齐平顺。
(7)实行限额领料制度,保证材料使用与工程进度同步,减少材料的损耗。
(8)加强材料管理,做到不返工、不浪费、不丢失。
3、环境保护
(1)严格遵守市政府和上级主管部门有关环境保护条例及规定。,防止光污染。
(3)施工完毕后剩余的材料容器及少量废料严禁随意丢弃、倾倒,应装袋及时回收处理,以免造成污染。
(10)施工现场遇到突发事故或险情(兆),应第一时间停止施工或采取紧急措施后撤离现场,并立即上报值班人员。
六、绿色施工
1、职业健康
(1)操作人员男士年龄不大于60岁,女士年龄不大于55岁,严禁招用不满16周岁的未成年人,并定期对操作人员进行体检,对于体检不合格及故意隐瞒身体状况的应及时劝退处理。
(2)施工作业前检查安全防护用品完好,并佩戴齐全。
(2)容易飞扬的细颗粒散体材料,安排在库内存放或严密遮盖。

屋面找坡层施工技术交底+屋面找平层施工技术交底

屋面找坡层施工技术交底+屋面找平层施工技术交底

编号051表C2-1工程名称交底日期施工单位分项工程名称交底提要屋面找坡层施工技术交底交底内容:一、材料要求P.O32.5水泥、粉煤灰(二级)、粘土陶粒等。

二、主要机具1、机动机具:砂浆搅拌机、平板振捣器。

2、施工工具:大小平锹、铁板、手推车、木抹子、木杠等。

三、作业条件:1、将屋面上的垃圾、杂物等清理干净,凸出基层上的水泥浆、灰渣用凿子凿掉并清理干净;各种出屋面管道封堵密实,自检合格后,报项目部验收合格。

2、找坡层用陶粒提前用热水闷透,闷透时间不小于5d。

四、操作工艺1、清理基层:将屋面保温层上的垃圾、杂物等清理干净。

2、水泥粉煤灰粘土陶粒找坡2%:2.1铺好聚苯板保温层后,在平屋面上面施工配比为:P.O32.5水泥:粉煤灰(二级):粘土陶粒=1:0.2:3.5(重量比)的陶粒混凝土向雨水口处找坡。

2.2施工时,找坡层最薄处30mm,找坡坡雨水口,坡度5%。

为便于排水,排水沟沿长度方向找坡2%。

2.3施工过程中,根据找坡长宽尺寸计算厚度,然后立杆做标志,以便于施工过程中控制厚度。

施工前,检查保温板层的平整度,然后将拌制均匀的材料依次铺放在保温板上。

材料拌制顺序:陶粒+粉煤灰+水泥+水,搅拌时必须将骨料拌和均匀后方可加水,加水量要适当,先加到粉煤灰和水泥不起灰,然后逐步粗略找平,根据需要在适当加水。

审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

编号051表C2-1工程名称交底日期施工单位分项工程名称交底提要屋面找坡层施工技术交底交底内容:2.4混凝土采用机械分层振捣抹压,以保证砼密实。

平板式振捣器要振捣均匀,平板振捣器振捣时覆盖上次振捣器振捣宽度的三分之一,且按东西方向拖动振捣器由北端向南端进行,严防漏振,并用木抹子赶压两至三遍拍压密实,防止产生裂缝。

浇筑过程中严格控制标高,拉线分层抹平,并用坡度尺逐一进行检查,确保坡向正确。

屋面水泥焦渣找坡层技术交底(已完成)

屋面水泥焦渣找坡层技术交底(已完成)
3、将水闷透后的焦渣与水泥按水泥:焦渣=1:6的体积比拌和均匀,干料入机后先干拌1min后再加入适当的水拌和均匀,使水泥浆与焦渣充分融和。
4、基层处理:铺设水泥焦渣前,先将基层清扫干净,清除粘结在基层上的砂浆块等杂物,并浇水湿润,经验收合格后方可进行铺设。
5、根据屋面排水方向和排水坡度拉通线进行找坡(排水坡度为2%,雨水口周围直径500mm范围内找坡5%),作好找平墩,间距1.5m成梅花型布置。
对于报告厅屋面反梁过水口两侧铺放焦渣时,注意沿排水方向一侧的焦渣比迎水侧的焦渣低5mm。
当屋面上有预留的孔洞时,要找相关工种的负责人核实,能封堵的封堵后施工,不能封堵的,在洞口四周做好护挡,待其施工完毕后封堵严密。
7、养护:水泥焦渣铺设后要及时浇水养护,待其凝固后方可进行下一道工序。
质量
标准
1、应分层铺设、压实适当,表面平整、找坡正确。
4、使用搅拌机和室外电梯时,必须有专人负责,其他人员严禁私自使用。
5、施工时,操作人员严禁将身子探出女儿墙外,防止发生意外。
6、手推车运输时,要确保手推车运输通道畅通,不得有杂物堵塞通道,操作人员必须事先检查通道的状况良好后方可运输。
7、倒卸焦渣时,不得将手推车翻倒后倾卸。
质量
保证
措施
找坡层表面平整,找坡方向和坡度正确,无空鼓开裂现象。
施工
操作
要点
一、施工准备:
1、水泥:水泥采用P.S32.5水泥,入场后经复试合格方可使用。
2、焦渣:焦渣内不得含有有机杂质和未燃尽的煤块,粒径在5mm以下的不得超过总体积的40%,使用前必须用水闷透,且不得少于3d。
3、结构工程已验收完毕,四周墙上有水平标高控制线。
4、穿屋面的预留、预埋管线已敷设完毕,并固定牢靠。

屋面炉渣垫层技术交底

屋面炉渣垫层技术交底

屋面水泥焦渣找坡层技术交底一.施工准备1.作业条件:1.1.本工程屋面找坡层为1:6水泥焦渣。

1.2.屋面焦渣按2%找坡,最低处厚度不得低于30mm。

1.3.结构验收已经完成,60mm厚聚苯板已铺设严密,并经监理验收并办理隐检手续。

1.4.与垫层有关的设备管线及埋件安装完毕,并固定牢固。

2.材质要求:2.1.焦渣:采用烟煤炉渣,容重为800kg/m3以内;焦渣内不得含有机杂质和未燃尽的煤块;粒径不得大于40mm,且不得大于垫层厚度的1/2。

2.2.水泥:强度等级为32.5散装水泥。

3.工器具:手推车、铁锹、小线、墨汁、轧辊二.质量要求1.保证项目:找坡所用材料必须符合设计要求及施工规范规定;2.基本项目:分层铺设,压实适当,表面平整,找坡正确。

3.允许偏差:3.1.表面平整度:5;3.2.标高:±5;3.3.坡度:2/1000且不大于5;3.4.厚度:1/20。

三.工艺流程基层处理⇒焦渣过筛与水闷⇒按体积比拌合⇒做找平墩⇒铺设拌合好的焦渣⇒上杠找平控制标高⇒滚压并找平⇒拍边修整⇒养护。

四.操作工艺1.基层处理:施工前把基层上粘结的杂物认真清除,清除后撒水湿润,经验收合格方可进行垫层施工。

2.焦渣过筛与水闷:为保证所需焦渣的粒经和清除杂物,焦渣使用前过两遍筛,第一遍过大孔筛,筛孔为30-40mm,根据垫层厚度确定,第二遍过小孔筛,筛孔为5mm,主要筛去细粉末,保证粒径5mm以下的不得大于总体积的40%。

水泥焦渣水闷时间不小于5天。

3.拌合:水泥焦渣采用1:6(体积比),机械搅拌,搅拌前先按比例计量加水拌合,干料入机后先干搅拌1分钟,再加入适量的水,搅拌1.5-2分钟,使水泥浆分布均匀,其干湿程度以便于滚压密实。

4.控制标高:根据设计坡度找出最高点和最低点的标高,做成平墩,用来控制垫层的表面标高。

5.铺设与滚压:焦渣垫层厚度60mm以上,虚铺和实铺厚度的比例是1.3:1。

铺设焦渣垫层时,先在铺设基层撒水湿润,再撒1:0.5水泥浆,涂刷均匀成水泥浆结合层;做好找平墩,装满焦渣熟料,按找平墩用铁锨粗略找平,再上大杠细找平,全部或分段铺好后滚压,在滚压中局部撒垫调整平整度。

屋面找坡层、找平层技术交底

屋面找坡层、找平层技术交底
(2)屋面、天沟找平层的坡度,必须符合设计要求,如设计无要求时,平屋面坡度不宜小于3%;天沟、檐沟纵向坡度不宜小于5‰;
(3)细石混凝土找平层无脱皮、起砂、开裂等缺陷。
(4)找平层与突出屋面构造交接处和转角处,应做成圆弧形或钝角,且要求整齐平顺。
(5)表面平整度5mm用2m靠尺和楔形尺检查
五、成品保护
2)穿过结构的管根部位,应用细石混凝土填塞密实,以使管子固定。
二、操作工艺:
1、工艺流程:
1)基层清理弹线找坡管根固定保温层铺设抹找平层压槽
技术
负 责 人
交底人
接受人
技 术 交 底 记 录
2017年3月20日
工程名称
保运锦苑2#、3#、4#楼
分部工程
建筑屋面工程
分项工程名称:
屋面保温找坡层工程
交底内容
技术
负 责 人
交底人
接受人
技 术 交 底 记 录
2017年3月20日
工程名称
保运锦苑2#、3#、4#楼
分部工程
建筑屋面工程
分项工程名称:
屋面找平层工程
交底内容:
(5)养护:找平层抹平、压实以后24h可浇水养护,一般养护期为7d,经干燥后铺设防水层。
四、质量标准
(1)原材料及配合比,必须符合设计要求和施工及验收规范的规定。
2、保温层边角处质量问题:边线不直,边槎不齐整,影响找坡、找平排水。
3、排气孔沟槽间距不宜大于6米,深度至保温层。
技术
负 责 人
交底人
接受人
技 术 交 底 记 录
2017年3月20日
工程名称
保运锦苑2#、3#、4#楼
分部工程
建筑屋面工程
分项工程名称:
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5、搅拌机、滚筒、铁锹、刮杠、筛子、手推车等已准备齐全。
6、主要工具:搅拌机、滚筒、铁锹、刮杠、筛子、手推车等已准备齐全。
二、操作工艺:
1、流程:
基层处理→涂刷水泥砂浆结合层
焦渣过筛与水闷→按1:6比例拌和均匀→作墩找坡→铺放焦渣→上杠找平→滚压平整→拍边修整→养护
2、焦渣过筛与水闷:焦渣在使用前过两遍筛子,第一遍过30mm的筛子,滤去过大的颗粒;第二遍过5mm的筛子,滤去焦渣里的粉末,确保粒径在5mm以下的焦渣不大于总体积的40%。同时,施工前,焦渣必须浇水闷透,水闷时间为5d。
4、使用搅拌机和室外电梯时,必须有专人负责,其他人员严禁私自使用。
5、施工时,操作人员严禁将身子探出女儿墙外,防止发生意外。
6、手推车运输时,要确保手推车运输通道畅通,不得有杂物堵塞通道,操作人员必须事先检查通道的状况良好后方可运输。
7、倒卸焦渣时,不得将手推车翻倒后倾卸。
质量
保证
措施
找坡层表面平整,找坡方向和坡度正确,无空鼓开裂现象。
施工
操作
要点
一、施工准备:
1、水泥:水泥采用P.S32.5水泥,入场后经复试合格方可使用。
2、焦渣:焦渣内不得含有有机杂质和未燃尽的煤块,粒径在5mm以下的不得超过总体积的40%,使用前必须用水闷透,且不得少于3d。
3、结构工程已验收完毕,四周墙上有水平标高控制线。
4、穿屋面的预留、预埋管线已敷设完毕,并固定牢靠。
6、铺放焦渣:铺放焦渣时,焦渣的虚铺厚度与压实厚度的比为1.3:1。铺设时,先在基层上洒水湿润并均匀的涂刷一层素水泥浆结合层后,再铺水泥焦渣,按找平墩用刮杠找平,随铺随滚压。在滚压过程中,随时拉通线检查其表面的平整度和坡度,对局部过低处用水泥焦渣填平,高出部位铲掉,调整平整度,直至滚压平整,表面出浆且无松散颗粒为止。对于墙角、管根等局部滚压不到的部位,用木抹子拍打密实。
3、将水闷透后的焦渣与水泥按水泥:焦渣=1:6的体积比拌和均匀,干料入机后先干拌1min后再加入适当的水拌和均匀,使水泥浆与焦渣充分融和。
4、基层处理:铺设水泥焦渣前,先将基层清扫干净,清除粘结在基层上的砂浆块等杂物,并浇水湿润,经验收合格后方可进行铺设。
5、根据屋面排水方向和排水坡度拉通线进行找坡(排水坡度为2%,雨水口周围直径500mm范围内找坡5%),作好找平墩,间距1.5m成梅花型布置。
水泥焦渣找坡技术交底
单位工程名称:XX工程编号:
分部或分项工程:水泥焦渣找坡层
交底
范围
交底内容
分项
工程
概况
本工程地上九层及机房层平屋面建筑面积约为?平方米,钢筋混凝土楼面以上第一道用1:6水泥焦渣找2%泛水,最薄处30mm,最厚处210mm,焦渣量约为?立方米,水泥约为?立方米,计划?天完成,工人?人。
对于报告厅屋面反梁过水口两侧铺放焦渣时,注意沿排水方向一侧的焦渣比迎水侧的焦渣低5mm。
当屋面上有预留的孔洞时,要找相关工种的负责人核实,能封堵的封堵后施工,不能封堵的,在洞口四周做好护挡,待其施工完毕后封堵严密。
7、养护:水泥焦渣铺设后要及时浇水养护,待其凝固后方可进行下一道工序。
质量
标准
1、应分层铺设、压实适当,表面平整、找坡正确。
成品
保护
要求
1、手预留的洞口、雨水口、地漏等部位事先做好封堵或维护,防止有杂物进入将其堵塞。
3、焦渣找坡层未凝固前,严禁上人施工
交底者签名:被交底者签收:
2012年月日2012年月日
2、铺设厚度不均匀:铺设时不认真操作,应拉线坡,铺顺平整,操作中应避免材料在屋面上堆积产生二次倒运,保证铺设质量和厚度。
3、保温层施工完成后,应及时进行找平层的施工。
工序
交接
要求
技术
安全
措施
1、手推车运输时,不得急奔快跑,防止发生事故。
2、出入室外电梯时,随手关闭电梯的防护门。
3、施工时,必须戴好安全帽,严禁酒后作业,严禁嬉笑打闹,严禁吸烟。
