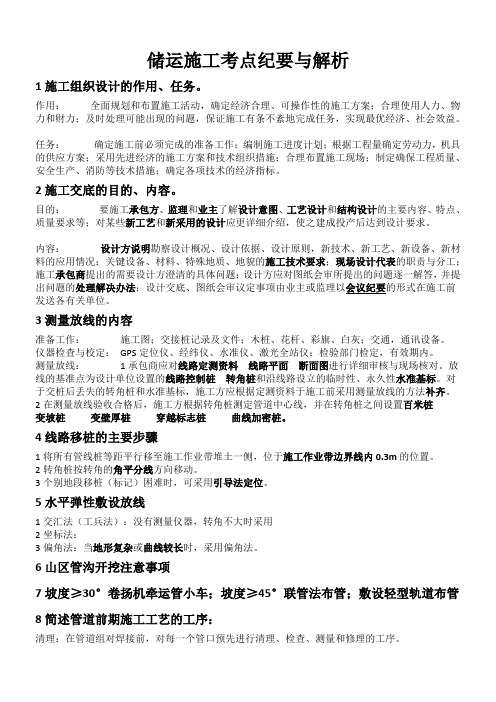

储运施工考点纪要与解析1施工组织设计的作用、任务。
作用:全面规划和布置施工活动,确定经济合理、可操作性的施工方案;合理使用人力、物力和财力;及时处理可能出现的问题,保证施工有条不紊地完成任务,实现最优经济、社会效益。
任务:确定施工前必须完成的准备工作;编制施工进度计划;根据工程量确定劳动力,机具的供应方案;采用先进经济的施工方案和技术组织措施;合理布置施工现场;制定确保工程质量、安全生产、消防等技术措施;确定各项技术的经济指标。
2施工交底的目的、内容。
目的:要施工承包方、监理和业主了解设计意图、工艺设计和结构设计的主要内容、特点、质量要求等;对某些新工艺和新采用的设计应更详细介绍,使之建成投产后达到设计要求。
内容:设计方说明勘察设计概况、设计依据、设计原则,新技术、新工艺、新设备、新材料的应用情况;关键设备、材料、特殊地质、地貌的施工技术要求;现场设计代表的职责与分工;施工承包商提出的需要设计方澄清的具体问题;设计方应对图纸会审所提出的问题逐一解答,并提出问题的处理解决办法;设计交底、图纸会审议定事项由业主或监理以会议纪要的形式在施工前发送各有关单位。
3测量放线的内容准备工作:施工图;交接桩记录及文件;木桩、花杆、彩旗、白灰;交通,通讯设备。
仪器检查与校定:GPS定位仪、经纬仪、水准仪、激光全站仪;检验部门检定,有效期内。
测量放线:1承包商应对线路定测资料线路平面断面图进行详细审核与现场核对。
放线的基准点为设计单位设置的线路控制桩转角桩和沿线路设立的临时性、永久性水准基标。
对于交桩后丢失的转角桩和水准基标,施工方应根据定测资料于施工前采用测量放线的方法补齐。
2在测量放线验收合格后,施工方根据转角桩测定管道中心线,并在转角桩之间设置百米桩变坡桩变壁厚桩穿越标志桩曲线加密桩。
4线路移桩的主要步骤1将所有管线桩等距平行移至施工作业带堆土一侧,位于施工作业带边界线内0.3m的位置。
2转角桩按转角的角平分线方向移动。
油气储运工程专业复习资料备课讲稿

油气储运工程专业复习资料《油气储运工程》复习题一、名词解析(30分):1、LNG,PNG , CNG , NGH(天然气水合物),IEALNG :液化天然气 PNG :管输天然气 CNG :压缩天然气NGH:(天然气水合物) IEA:国际能源署2、系统安全所谓系统安全,是在系统寿命周期内应用系统安全管理及系统安全工程原理,识别危险源并使其危险性减至最小,从而使系统在规定的性能、时间和成本范围内达到最佳的安全程度。
3、“油气储运”定义广义上讲:油和气的“储存”与“运输”,还应包括水以及处理。
狭义上讲:在石油工业内它是连接产、运、销各环节的纽带,包括矿场油气集输及处理、油气的长距离运输、各转运枢纽的存储和装卸、终点分配油库(或配气站)的营销、炼油厂和石化厂的油气储运等。
4、安全生产管理所谓安全生产管理就是针对人们在安全生产过程中的安全问题,运用有效的资源,发挥人们的智慧,通过人们的努力,进行有关决策、计划、组织和控制等活动,实现生产过程中人与机器设备、物料环境的和谐,达到安全生产的目标。
5、风险管理风险管理:风险管理就是综合考虑事故(失效)的损失和控制事故发生所需花费的费用,以达到在可接受的风险的情况下,采取最经济有效的措施控制风险的一门学科。
6、长距离油气管道风险来源(四大类)第三方损坏、腐蚀、设计因素及误操作。
7、 SCADA系统SCADA系统:应用于长距离油气管道的计算机监控与数据采集系统。
8、顺序输送在同一管道内,按一定顺序连续地输送几种油品,这种输送方式称为顺序输送。
10、顺序输送时产生混油的原因一是管道横截面上流速分布不均,使后行油品呈楔形进入前行油品中;二是管内流体沿管道径向、轴向的紊流扩散作用。
11、天然气供气系统的组成一个完整的天然气供气系统通常由油气田矿场集输管网、天然气净化厂、长距离干线输气管道或管网、城市输配气管网、储气库等几个子系统构成。
这些子系统既各有分工又相互连接成一个统一的一体化系统。
储运施工工程试题(3篇)

第1篇一、单项选择题(每题2分,共20分)1. 储运施工工程中,下列哪项不属于常见的储罐类型?A. 球形储罐B. 柱形储罐C. 水平储罐D. 立式储罐2. 储罐基础的施工,下列哪项是错误的?A. 基础垫层应平整、坚实B. 基础垫层应进行排水处理C. 基础垫层应避免积水D. 基础垫层应采用水泥砂浆铺设3. 储罐的安装过程中,下列哪项不是对安装质量的要求?A. 储罐的垂直度应满足设计要求B. 储罐的组装缝应严密C. 储罐的焊接质量应符合国家标准D. 储罐的安装时间应避开高温季节4. 储运施工工程中,下列哪项不是常见的管道类型?A. 钢管B. 塑料管C. 铸铁管D. 钢筋管5. 管道安装过程中,下列哪项不是对管道连接的要求?A. 管道连接应牢固B. 管道连接应密封C. 管道连接应美观D. 管道连接应便于维护6. 储运施工工程中,下列哪项不是常见的输送设备?A. 泵B. 风机C. 压缩机D. 发电机7. 输送设备的安装过程中,下列哪项不是对安装质量的要求?A. 输送设备的垂直度应满足设计要求B. 输送设备的水平度应满足设计要求C. 输送设备的组装缝应严密D. 输送设备的安装时间应避开雨季8. 储运施工工程中,下列哪项不是常见的自动化控制设备?A. 可编程逻辑控制器(PLC)B. 工业计算机C. 传感器D. 电线9. 自动化控制设备的安装过程中,下列哪项不是对安装质量的要求?A. 自动化控制设备的稳定性应满足设计要求B. 自动化控制设备的通讯接口应符合国家标准C. 自动化控制设备的安装位置应便于操作和维护D. 自动化控制设备的安装时间应避开高温季节10. 储运施工工程中,下列哪项不是常见的电气设备?A. 变压器B. 开关C. 接触器D. 红外线探测器二、多项选择题(每题3分,共15分)1. 储运施工工程中,储罐施工的主要工序包括哪些?A. 基础施工B. 储罐组装C. 储罐焊接D. 储罐防腐E. 储罐验收2. 管道施工的主要工序包括哪些?A. 管道制作B. 管道运输C. 管道安装D. 管道试压E. 管道防腐3. 输送设备安装的主要工序包括哪些?A. 设备运输B. 设备组装C. 设备调试D. 设备试运行E. 设备验收4. 自动化控制设备安装的主要工序包括哪些?A. 设备运输B. 设备组装C. 设备调试D. 设备通讯测试E. 设备验收5. 储运施工工程中,施工安全管理主要包括哪些方面?A. 安全教育培训B. 施工现场安全管理C. 事故处理D. 应急预案E. 施工资料管理三、简答题(每题10分,共30分)1. 简述储罐施工中基础施工的关键步骤。
油气储运工程施工考题(3篇)

第1篇一、选择题(每题2分,共20分)1. 油气储运工程施工中,下列哪项不属于油气管道的组成部分?A. 管道本体B. 管道附件C. 管道支座D. 管道清洗设备2. 在油气管道施工中,下列哪项不是管道焊接前的准备工作?A. 焊接材料的选择B. 焊接设备的检查C. 焊接人员的培训D. 管道基础的验收3. 油气管道的防腐层施工,下列哪种方法不是常用的防腐层类型?A. 涂层防腐B. 电化学防腐C. 热喷涂防腐D. 镀锌防腐4. 在油气储运工程施工中,下列哪项不是施工质量验收的内容?A. 施工工艺的合规性B. 施工材料的质量C. 施工进度D. 施工人员的安全操作5. 油气管道施工中,下列哪项不是管道内检测的主要目的?A. 检测管道内壁的磨损情况B. 检测管道的腐蚀情况C. 检测管道的泄漏情况D. 检测管道的运行温度6. 在油气储运工程施工中,下列哪项不是管道施工安全管理的重点?A. 施工人员的安全培训B. 施工现场的安全防护C. 施工设备的维护保养D. 施工项目的成本控制7. 油气管道施工中,下列哪项不是管道试压的方法?A. 水压试验B. 气压试验C. 真空试验D. 超声波试验8. 油气储运工程施工中,下列哪项不是管道防腐层施工的质量控制要点?A. 防腐层厚度B. 防腐层的均匀性C. 防腐层的粘结力D. 防腐层的耐磨性9. 在油气管道施工中,下列哪项不是管道焊接的质量要求?A. 焊缝的连续性B. 焊缝的平整度C. 焊缝的强度D. 焊缝的化学成分10. 油气储运工程施工中,下列哪项不是管道施工的安全操作规程?A. 佩戴安全帽B. 使用安全带C. 遵守施工时间D. 遵守施工规范二、填空题(每空1分,共10分)1. 油气储运工程施工中,管道的焊接质量直接影响着管道的______和______。
2. 油气管道的防腐层施工,常用的防腐材料有______、______和______。
3. 油气管道的试压方法主要包括______、______和______。
油气储运工程施工复习

油气储运工程施工复习一、引言随着石油和天然气的日益短缺,油气储运工程的重要性日益凸显。
油气储运工程施工作为石油和天然气运输的主要环节,对于保障国家能源安全和经济发展具有重要意义。
因此,对油气储运工程施工进行系统复习,不仅可以加深对施工流程和技术的理解,还可以提高施工质量和效率,确保工程顺利完成。
二、油气储运工程施工概述油气储运工程施工是指在规划设计完成后,根据施工图纸和技术要求,按照施工进度计划和质量要求,进行各项施工活动的过程。
油气储运工程施工包括设备安装、管道施工、电气施工、运输、质量检验等多个方面,需要各个施工专业的协作配合,才能顺利完成。
1.设备安装设备安装是油气储运工程施工的核心内容之一。
设备安装包括油气储罐、泵类设备、管线设备等各种设备的安装和调试。
在设备安装过程中,需要根据设备安装图纸和相关技术要求,合理安装各种设备,并进行安装质量验收和调试调整,确保设备运行正常。
2.管道施工管道施工是油气储运工程施工的另一个重要内容。
管道施工主要包括管道铺设、焊接、保温、涂装等工作。
在管道施工过程中,需要按照设计要求和工艺标准进行管道铺设,确保管道连接牢固、密封可靠,同时要做好管道保温和防腐蚀工作,延长管道使用寿命。
3.电气施工电气施工是油气储运工程施工的另一个重要环节。
电气施工包括电气设备安装、配线、接地、接地焊接等工作。
在电气施工过程中,需要按照设计要求和电气标准进行电气设备安装和接线,确保电气设备运行正常,保障油气储运设施的安全稳定。
4.运输运输是油气储运工程施工过程中的另一个重要环节。
运输包括设备运输、材料运输、人员运输等。
在运输过程中,需要做好物资调度和运输计划,确保物资和人员按时到达施工现场,保障施工进度和质量。
5.质量检验质量检验是油气储运工程施工的质量保证环节。
质量检验包括施工过程中的质量监督和检测,以及施工结束后的质量验收。
在质量检验过程中,需要做好质量记录和报告,及时发现和解决质量问题,确保工程质量达标。
2011级油气储运专业油气储运工程施工试题

D.φ-土壤内摩擦角
二、填空(共10题,每题4分。)
1、油气储存设备所处的位置不同,可分为(路上)、(海上)、(沙漠)、(地上)、(地下)和(半地下)油气储存设施施工。
2、挡风墙的类型有(肩式挡风墙)、(堤式挡风墙)、(堑式挡风墙)、(山坡挡风墙)、(漫水挡风墙)和(抗滑挡风墙)。
9、布管的工序流程正确的是(A)。
A.准备工作——布管顺序检查——布管作业——填写布管记录——下道工序
B.准备工作——制管——布管作业——布管顺序检查——填写布管记录——下道工序
C.准备工作——布管顺序检查——布管作业——填写布管记录
D.准备工作——布管顺序检查——制管——布管作业——填写布管记录
3、置换法分为(振冲置换法)、(石灰桩法)、(强夯置换法)和(泥粉煤灰碎石桩法)。
4、油气储运系统主要包括(长距离输油气管道)、(工艺战场)和(大型油气存储设备)。
5、施工道与施工作业带清理工序流程为(准备工作)、(修筑施工道)、(作业带清理)、(填写施工记录)和(下道工序)。
6、焊接技术分为(手工电弧焊)、(STT半自动焊)、(脉冲半自动焊)、(內焊机焊接)和(PWT自动外焊机焊接)。
2、简述战场工艺管道安装的区别?
答:(1)先地下、再地面、后架空。(2)先室内后室外。(3)先机泵设备后配备。(4)先低压再高压,先大管后小管。(5)先主干线后支干线。
3、简述布管工序的流程?
答:(1)准备工作。(2)布管顺序检查。(3)布管作业。(4)填写布管记录。(5)下道工序。
1、简述施工平面布置有哪些要求?
答:(1)满足施工作业方法的要求,避免往返施工和二次施工。
(2)尽量减少职工上下班的时间。
油气储运工程施工复习(1)
油气储运工程施工复习(1)1.美国石油协会规范规定壁板的最大允许厚度为45mm,罐壁最大屈服强度60000磅/平方英寸(420mpa),日本油罐规范规定低碳钢为38mm,高强度钢为45mm,高强度钢最大屈服强度为490MPA。
2.LNG用9%镍钢,6mm;35%镍,殷瓦钢,0.7mm。
(老师写黑板上的不知道是啥)3.15万立方米浮顶罐用正装法,10万立方米固定顶罐用倒装法。
1.浮顶储罐罐顶施工工序:(1)浮顶支架,船舱花架,顶板预制(2)浮顶临时支架搭设(3)浮顶底板铺设与焊接(4)浮顶船舱组焊(5)浮顶顶板铺设与焊接(6)立柱安装与船舱隔板,环板焊缝的煤油试漏(7)浮顶单舱气密试验2.挡土墙种类:(1)肩式挡土墙(2)堤式挡土墙(3)椠式挡土墙(4)山坡挡土墙(5)浸水挡土墙(6)扛滑挡土墙3.油气储运系统主要包括长距离输油气管道,工艺站场和大型油气储存设施等。
4.混凝土基础,锚固墩施工:(1)钢筋安装(2)模板安装(3)混凝土浇筑(4)地脚螺栓,锚固螺栓定位措施(5)地基回填1.油气储运工程施工的目的:根据油漆储运系统各设施或各单体的设计要求,在施工、验收规范的指导下,高效、低耗、优质、高速的完成设施或单体建设,以达到投产的要求。
2.油气储运工程施工的任务:按照设计要求进行油气储运工程中各单体设备、工艺管线的施工和仪表安装,达到试运、投产一次成功。
7.泥水加压平衡盾构机主要构件:盾构机主体、盾构推进千斤顶、盾尾刷、刀盘装置、搅拌装置、环片拼装机、送泥、排泥管、后方伸出台、药液注入管、后续台车。
6.土压平衡顶管施工步骤:(1)工作井制作(2)顶管掘进施工:轨道铺设、顶管机安装和初始顶进、出土处理、水泥管处理及顶进过程中管线的续接、土压力控制、中继间的使用、测量、纠偏、注浆系统、顶进过程中容易出现的问题以及应急预案。
(3)管道安装3.长距离输油前施工商的准备工作:技术准备,物资准备,施工队伍准备,施工现场准备,管理文件及资料准备。
油气储运复习题
油气储运复习题油气储运复习题一、简答题1. 什么是油气储运?油气储运是指将石油和天然气从生产地输送到加工厂或终端用户的过程。
它包括储存、输送和分销等环节。
2. 油气储运的重要性是什么?油气储运是能源产业的重要组成部分,对于保障能源供应、促进经济发展具有重要意义。
它能够将石油和天然气从产地快速、安全地输送到需要的地方,满足人们对能源的需求。
3. 油气储运的主要方式有哪些?油气储运的主要方式包括管道输送、船舶运输和铁路运输。
其中,管道输送是最常用、最经济的方式,船舶运输适用于远距离海上运输,铁路运输则适用于中短距离的陆上运输。
4. 油气储运中的关键设备有哪些?油气储运中的关键设备包括储罐、输油管道、泵站、压缩机站和气体液化设备等。
这些设备能够保证油气的安全储存和有效输送。
5. 油气储运中的安全问题有哪些?油气储运中的安全问题包括泄漏、爆炸、火灾等。
这些问题可能导致环境污染、人员伤亡和财产损失。
因此,在油气储运过程中,需要严格遵守安全操作规程,加强设备维护和监测,以确保安全运输。
二、分析题1. 管道输送和船舶运输的优缺点分别是什么?管道输送的优点是输送量大、成本低、效率高,适用于长距离输送。
缺点是受地理条件限制,无法覆盖所有地区。
船舶运输的优点是能够覆盖海洋和河流等水域,适用于远距离运输。
缺点是成本较高,对天气和海况要求较高。
2. 油气储运中的环境保护措施有哪些?油气储运中的环境保护措施包括防泄漏措施、废气处理措施和废水处理措施等。
防泄漏措施包括定期检查设备、加强维护和监测管道等。
废气处理措施包括减少尾气排放、使用环保燃料等。
废水处理措施包括净化废水、回收利用等。
3. 油气储运中的技术创新有哪些?油气储运中的技术创新包括智能监测技术、自动化控制技术和新材料应用等。
智能监测技术能够实时监测油气管道的运行状态,提前预警可能出现的问题。
自动化控制技术能够实现对储运过程的自动化控制,提高运输效率和安全性。
新材料应用能够提高设备的耐腐蚀性和抗压性,延长使用寿命。
油气储运工程施工复习
1.油气储运工程施工的目的:根据油气储运系统各设施或各单位体的设计要求,在施工、验收规范的指导下,高效、低耗、优质、高速地完成设施或单体建设,以达到投产的要求。
2.油气储运工程施工的任务:在设计阶段,要完成工艺设计和结构设计两部分。
在施工阶段,要按照设计要求进行油气储运工程中各个单体设备、工艺管线的施工和仪表的安装,达到试运、投产一次成功。
3.油气储运工程施工的分类管道施工,工艺站场施工和大型油气储存设施施工。
按照管线布置方式:埋地管线的施工、管堤埋设管线施工和架空管线施工按照管线所处的地理环境:路上管线施工、海上管线施工和沙漠管线施工按照管线施工位置:站(库)内管线施工与安装和干线管道施工按照管线内所输送的介质:原油管线施工、天然气管线施工、成品油管线施工、蒸汽和压缩空气管线施工。
4.工艺站场的分类;按其用途,分为油气田计量站、联合站、接转站、和污水处理站施工,输油气管道的首站、中间站、末站和线路阀室的施工,海上油气生产系统的生产平台与处理平台施工,炼油厂、化工厂的施工,城市燃气系统的门站、调压站和计量站施工。
按工艺站场地理环境不同;分为陆上、海上、沙漠工艺站场施工。
按输送介质不同;分为油田工艺战场施工、气田工艺站场施工、原油管道工艺、成品油管道工艺、天然气管道工艺、和城市燃气工艺战场施工。
5.大型油气存储设施施工的分类;按储存戒指的不同分为,原油储存设施施工、成品油储存设施施工、储气设施施工。
按所处位置的不同分为,陆上、海上、沙漠、地上、地下、和半地下油气储存设施施工。
6.管线施工的特点:①施工作业的单一性和连续性。
②野外作业且作业线长③施工作业速度快,流动性大。
④自然障碍多7.管线施工的内容,一般包括开工前的准备工作、工程施工、以及试运、投产和交工。
测量放线、扫线、开挖管沟、运管、预制弯管、布管、管道组装、管道焊接、焊缝探伤、防腐绝缘、补口、检漏与补伤、下沟、回填、试压、通球扫线、恢复地貌。
储运工程施工复习资料
当横向坡度为 20°~30°时,在作业带填方坡 脚处修建挡土墙 当横向坡度大于 30°时,修建分级式护坡 在坡度小于 15°地段,修建“Z”字形施工 通道 4、 施工作业带的清理
三、 开挖管沟
1、 施工前的准备工作 管沟开挖前应向操作人员进行交底,包括管沟断面、堆土 位置、地下障碍分布情况及施工技术要求等 2、 管沟开挖的工序流程
一、 管道水工保护的概念 .......................................................... 42 二、 支挡防护 ............................................................................. 43 三、 冲刷防护 ............................................................................. 44
9
本资料仅作参考 储运 2011 级 XY 制
混凝土或钢筋混凝土 适用:在流砂或涌土现象严重的地段 打桩处理法 长桩可把管道的荷载传至未扰动的深层土中去, 适用于扰动土层深度达2.0m以上的情况; 短桩则是使扰动的土层挤密,恢复其承载力,适 用于扰动土层深度0.8~2.0m之间 管沟回填: 回填工序
(2) 管沟沟底宽度 管沟沟底宽度应根据管道外径、开挖方式、管沟深 度、组装焊接工艺及工程地质等因素确定 (3) 管沟边坡坡度 管沟边坡坡度应根据试挖或土壤的内摩擦角、粘聚 力、湿度、密度等物理力学性质确定。 (4) 沟槽支撑 沟槽支撑是防止沟壁土坍塌或阻水,保证安全施工 的临时挡土结构,由木材或钢材制成。当沟槽土质 较差、深度较大而又必须挖成直槽时,或地下水位
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
油气储运工程施工复习资料第一章施工准备与土方工程 (3)一、施工准备的内容 (3)二、土方工程 (3)三、开挖管沟 (6)第二章工程施工常用材料 (10)一、钢材 (10)二、管材 (11)三、管件 (13)第三章管线的施工 (14)一、管道的焊接 (14)二、焊接质量检验 (17)三、管道法兰连接 (19)四、埋地管道下沟 (19)五、管道的安装 (20)六、天然气管道试运投产 (20)第四章穿、跨越工程施工 (25)一、油气管道穿越道路施工方法(开挖施工和非开挖施工) 25二、管道跨越工程施工 (31)第五章站、库的施工 (31)一、城市燃气调压站安装施工 (31)二、机泵的安装 (31)三、工艺管道的安装 (33)四、站场内其他设备及系统施工 (33)五、储罐基础 (33)六、立式金属油罐的安装施工 (35)第六章防腐层与绝热层施工 (37)一、防腐层涂料 (37)二、钢材表面处理与涂料的施工 (37)三、地下钢质管道防腐层施工 (39)第七章水工保护 (42)一、管道水工保护的概念 (42)二、支挡防护 (43)三、冲刷防护 (44)第一章施工准备与土方工程一、施工准备的内容1、技术经济资料准备(1)熟悉图纸及有关资料(2)设计交底与图纸会审(交底、踏勘、会审)2、编制施工组织设计与施工预算3、施工现场及物资准备(1)施工现场的”三通一平”:水通、电通、道路通,场地平整(2)物资准备:资金、材料、机具、施工队伍准备、临时设施的搭设4、施工内外关系的协调补充:管线施工的特点——①施工作业的单一性和连续性②野外作业且作业线长③施工作业速度快,流动性大④自然障碍多典型的管线施工队伍任务:⑴测量放线⑵扫线⑶开挖管沟⑷运管⑸预制弯管⑹布管⑺管道组装⑻管道焊接⑼焊缝探伤⑽防腐绝缘⑾补口⑿检漏与补伤⒀下沟⒁回填⒂试压⒃通球扫线⒄恢复地貌二、土方工程1、测量及放线任务:确定管道实地安装中心线位置,并划出施工带界限测量放线工序流程图2、管道伴行路、施工通道与施工作业带(1)施工通道与施工作业带清理工序流程准备工作→修筑施工通道→作业带清理→填写施工记录→下道工序(2)管道伴行路与施工通道定义管道伴行路:用于管道施工运输和日后管道运营、维护、巡检的道路施工通道:连接国家正规公路与施工作业带之间的道路3、管道伴行路和施工通道(1)一般地带修筑施工通道永久性施工通道:在原油道路两侧加宽并在两旁设置排水沟非永久性施工通道:在道路一侧加宽并设置排水沟与公路衔接处:在公路旁边开挖并埋下涵管,用袋装土填实、碾压,不得影响公路排水梯田、台地上:将阶梯推成斜坡修筑(2)水网地区施工通道涵管法:对于一些小型的农田灌溉沟渠,敷设过流涵管,涵管的数目由水渠内的水量而定。
便桥法:当河面宽度在5~10m时,可采用钢管、型钢组焊成钢结构,上铺8~10mm厚的钢板和防滑筋,做成钢便桥。
(3)山区的施工通道在横坡上修筑通道:在进行作业带开拓时,需将横坡坡度降至8°以下当横向坡度为10°~20°时,可直接在斜坡上挖填土修建●当横向坡度为20°~30°时,在作业带填方坡脚处修建挡土墙●当横向坡度大于30°时,修建分级式护坡●在坡度小于15°地段,修建“Z”字形施工通道4、施工作业带的清理三、开挖管沟1、施工前的准备工作管沟开挖前应向操作人员进行交底,包括管沟断面、堆土位置、地下障碍分布情况及施工技术要求等2、管沟开挖的工序流程3、管沟的形状和尺寸(1)管沟(沟槽)的断面形式管沟的断面形状主要取决于管沟所在处的土壤性质、挖沟方式、地下水水位、管径和埋深等。
分类:●直沟适用于粘土等粘结力强的土壤和岩石地带的管沟,且地下水位较低●梯形沟适用于土壤较松、粘结力较小、地下水位较高,且采用机械化施工时●混合沟适用于沟深范围内各层土壤特性不同或者沟槽很深,需人工开挖时●阶梯沟和联合沟适用于多管道同沟敷设时,若各管道的管底不在同一标高上(2)管沟沟底宽度管沟沟底宽度应根据管道外径、开挖方式、管沟深度、组装焊接工艺及工程地质等因素确定(3)管沟边坡坡度管沟边坡坡度应根据试挖或土壤的内摩擦角、粘聚力、湿度、密度等物理力学性质确定。
(4)沟槽支撑沟槽支撑是防止沟壁土坍塌或阻水,保证安全施工的临时挡土结构,由木材或钢材制成。
当沟槽土质较差、深度较大而又必须挖成直槽时,或地下水位高、土质为砂性土质并用表面排水措施时,均应设支撑。
种类:●水平支撑(挡土板中间留出间隔)适用于挖掘湿度小的粘性土及挖掘深度小于3m 的沟●连续式水平支撑(挡土板中间不留间隔)适用于挖掘较潮湿或散粒的土以及挖土深度小于5m的沟槽●连续式垂直支撑适用于挖掘松散的或湿度很高的土(5)沟槽排水●地面排水利用开挖的素土筑堤截水,沟槽处于低凹处时,可两侧堆土●沟内排水按开挖沟槽的坡度在管段沟槽的低点开挖集水坑,其深度大于沟槽深度0.5m以上,设置潜水泵或离心泵排水●人工降低地下水位当地下水位较高,而设支撑、水泵排水等不能有效阻止地下水涌水时,可用人工降低地下水位来解决,常用的方法是井点排水法。
井点排水法:在沟边线1~1.5m处埋下深于沟底的井点管,与总管连接抽水,使地下水下降低于沟底(6)管道地基处理与回填管道地基处理的目的是增加天然土基的承载能力和防止管道外覆盖层的损坏地基处理方法:●砂垫层和砂石垫层适用:在坚硬的岩石或卵石上铺设油气管道●灰土地基适用:位于地下水以上的软弱土质●混凝土或钢筋混凝土适用:在流砂或涌土现象严重的地段●打桩处理法长桩可把管道的荷载传至未扰动的深层土中去,适用于扰动土层深度达2.0m以上的情况;短桩则是使扰动的土层挤密,恢复其承载力,适用于扰动土层深度0.8~2.0m之间管沟回填:●回填工序●土方回填质量要求土方回填质量主要是正确选择土料和控制填方密实度夯实方法:人工夯实、机械夯实第二章工程施工常用材料一、钢材1、铸铁:灰铸铁、球墨铸铁、可锻铸铁2、铸钢ZG25:“ZG”代表铸钢,25代表平均含碳量为0.25%二、管材1、钢管(1)无缝钢管用普通碳素钢、优质碳素钢、低合金钢或合金结构钢轧而成。
特点:品种规格多、强度高、耐压力高、韧性强、管段长,是工业管道最常用的一种管材。
广泛用于工作压力为1.57MPa以下的管道。
(2)焊接钢管焊接钢管亦称有缝钢管,其品种有低压流体输送用焊接钢管,螺旋缝电焊钢管和钢板卷制直缝电焊钢管螺旋焊缝管特点:管子的最大工作压力一般不超过2.0MPa,当前最大直径为820mm2、非金属管材塑料管优点:有材质轻,较强的耐腐蚀性,良好的气密性,施工非常方便缺点:机械强度较低,只有60℃以下才能保证适当的强度,当温度在70℃以上时,强度显著降低,高于90℃则不能作管材使用。
分类:(1)硬聚氯乙烯塑料塑料管主要用于室外埋地天然气输送管线;聚乙烯燃气管道连接应采用电熔连接(电熔承插连接、电熔鞍形连接)或热熔连接(热熔承插连接、热熔对接连接、热熔鞍形连接),不得采用螺纹连接和粘接。
(2)A BS工程塑料(3)钢衬玻璃管(4)耐酸橡胶管(5)耐酸陶瓷管3、目前输油气用管材的基本特点(1)钢级X70:X代表管线钢,70代表70千镑每平方英寸(屈服强度),1MPa≈0.159千磅/平方英寸;现阶段各石油业主不首先采用X80钢的原因:制造工艺、技术手段尚未发展成熟(无法保证钢管的合格率),采用需承担风险(2)管型常用管型:螺旋埋弧焊管、直缝埋弧焊管、电阻焊管、无缝钢管(管径较小时采用)在管型选择时不但要结合常用几种钢管类型的特点,还应重点考虑管输介质、管径、设计压力、沿途的自然状况和钢管价格等问题。
(3)金相组织分类:铁素体~珠光体钢、少珠光体钢、针状铁素体钢、超低碳贝氏体钢(4)焊管“无缝化”两个方面:几何无缝化、物理无缝化使用有缝管的原因:成本较无缝管低得多三、管件1、无缝钢管管件(1)冲压弯头分类:冲压无缝弯头、冲压焊接弯头(2)冲压异径管分类:同心冲压异径管、偏心冲压异径管(3)冲压三通分类:等径三通、异径三通2、螺纹连接管件室内燃气管道的管径不大于50mm时,一般均采用螺纹连接管件3、塑料管件4、管件的加工(1)钢管冷弯定义:指钢管不加热,在常温下弯管加工(2)钢管热弯定义:通过将管子加热,增加塑性,降低机械强度,从而降低弯曲时需要的动力来煨制弯管注:热煨弯头的曲率半径应大于5DN管径(3)大小头制作在具有冷凝水的管道上,水平安装时一般采用偏心大小头,垂直安装时一般采用同心大小头第三章管线的施工一、管道的焊接管道的连接方法:焊接、法兰连接、螺纹连接、承插连接和胀管连接焊接定义:通过加热或(和)加压,用或不用填充材料,使焊件达到原子结合的一种加工方法管口焊缝主要分为三个层次施焊:①第一层为根焊,将对口后的两根管子连结②第二层为填充焊,将两个管口坡口形成的凹度(即钢管壁厚深度)用焊接材料填平;③第三层为盖面焊,使管口焊缝外观成型1、氧-乙炔焊(气焊)适用范围:不锈钢管道不准许用气焊进行焊接缺点:气体火焰温度低(3100~3300℃),热量比较分散,生产效率低,焊接变形大,接头性能较差氧气切割:用金属在高温(金属燃点)下与纯氧燃烧的原理而进行的切割2、手工电弧焊(1)手工电弧焊上向焊优点:使用电流小、运弧角度易掌握、焊道不易产生过瘤缺点:焊接效率和焊接质量低:焊接速度慢,焊道易出现气孔和夹渣(2)手工电弧焊下向焊优点:使用电流大,焊接成型好,不易产生气孔,穿透性好,电弧稳定,焊接速度比上向焊快一倍。
焊层厚度薄,焊接效率高。
通过后面焊层对前面焊层的热处理作用可提高环焊缝接头的力学性能,具有灵活简便、适应性强等特点。
缺点:飞溅较大,对口要求高,必须使用专用焊条3、埋弧焊优点:是焊缝质量好,焊接速度高,特别适于焊接大型工件的直缝,而且多数采用机械化焊接4、自动焊定义:管道相对固定的情况下,焊接小车带动焊枪沿轨道围绕管壁运动,从而实现自动焊接5、手工钨极氩弧焊定义:是用氩气作保护气体的一种焊接方法(氩气在电弧周围形成保护层,防止空气污染)优点:焊接质量好,生产效率高,电弧集中,热影响区小,焊接变形小、不受空间位置的限制,可以进行全位置焊接。
6、焊接接头形式、坡口的形状和选择(1)接头形式分类:对焊、搭焊、角焊、丁字焊和卷边焊(2)坡口定义:焊接时,焊件的接缝处要留出一定的间隙或制成必要形状的坡口,以解决金属的熔化深度问题。
坡口的选择:由管子的壁厚决定7、管子对接焊缝的组对要点基本要求:①在对口处两个管口的中心要正②两根管子的倾斜角度不能超过要求对口器的选择:外对口器只限于起伏较大的,设备不能靠近的山地和管线联头使用,其余皆使用内对口器二、焊接质量检验1、焊接缺陷分析焊接时产生的缺陷分为外部缺陷和内部缺陷两类外部缺陷用眼睛和放大镜进行观察即可发现。
