一建【建筑】考前串讲:进度篇

合集下载

一建【建筑】第25讲-施工进度控制方法【课件版】

一建【建筑】第25讲-施工进度控制方法【课件版】

2020年一级建造师《建筑工程管理与实务》1A422000 项目施工进度管理施工进度控制方法1A422011流水施工方法【例】某工程包括三个结构形式与建造规模完全一样的单体建筑,共由五个施工过程组成,分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。

根据施工工艺要求,地上结构、二次砌筑两施工过程间时间间隔为2周。

现在拟采用五个专业工作队组织施工,各施工过程的流水节拍见下表。

【答案】1.上述五个专业工作队的流水施工属于异节奏(异步距异节奏)流水施工。

根据表中数据,采用“累加节拍、错位相减、取大差法(简称‘大差法’)”计算流水步距:①各施工过程流水节拍的累加节拍:施工过程Ⅰ:246;施工过程Ⅱ:246;施工过程Ⅲ:61218;施工过程Ⅳ:4812;施工过程Ⅴ:4812。

问题:2.根据本工程的特点,宜采用何种形式的流水施工形式,并简述理由。

并重新绘制流水施工进度计划,并计算总工期。

【答案】(1)本工程比较适合采用等步距异节奏流水施工(成倍节拍流水施工)。

理由:因五个施工过程的流水节拍分别为2、2、6、4、4,存在最大公约数,且最大公约数为2。

(2)如采用成倍节拍流水施工,则应增加相应的专业队。

流水步距:K=min(2,2,6,4,4)=2周。

确定专业队数:b=2/2=1;ⅠbⅡ=2/2=1;bⅢ=6/2=3;bⅣ=4/2=2;bⅤ=4/2=2;故:专业队总数N=1+1+3+2+2=9。

流水施工工期:T=(M+N-1)K+ΣG=(3+9-1)×2+2=24周。

采用成倍节拍流水施工进度计划如下图所示。

1A422012网络计划技术【例】某房屋建筑工程,经监理工程师确认的施工进度如下图(时间单位:周)。

因建设单位设计变更导致工作B的实际施工时间为35天。

施工总承包单位以设计变更影响进度为由,向项目监理机构提出工期索赔14天的要求。

问题:写出网络图的关键线路(用工作表示)和总工期。

施工总承包单位提出的工期索赔天数是否成立?说明理由。

1V1建造师施工管理讲义进度管理

1V1建造师施工管理讲义进度管理
当有要求工期(gōngqī)时,Tp≦Tr、 当无要求工期(gōngqī)时,Tp=Tc
第十八页,共85页。
考点2:双代号网络方案的时间参数 〔1〕Di-j ---义务继续时间 〔2〕ESi-j----最早末尾时间:一切紧前义务全部 (quánbù)完成后,转义务有可以末尾的最早时间 〔3〕EFi-j---最早完成时间:一切紧前义务全部 (quánbù)完成后,转义务有可以完成的最早时辰
实箭线表示一项实真真实的工序〔一定占用时间 或消耗资源〕
虚箭线表示并不存在的虚义务〔既不消耗时间也 不消耗资源,只是用来表示义务之间的逻辑关系〔工 艺关系和组织关系〕,它起着义务之间联络、区分和 断路的作用〔P130左以以下图〕
箭线不能直接交叉,可经过指向圈或过桥方式〔
第十五页,共85页。
〔3〕义务:用箭线和两端带编号的节点(jié diǎn) 表示义务,
1V1建造师施工管理讲义 (jiǎngyì)进度管理
2021/11/7
第一页,共85页。
2Z103010进度控制的目的和义务 考点(kǎo diǎn)1:进度控制最基本的原那么是:
在确保工程质量平安的前提下,控制工程进度
第二页,共85页。
考点2:树立工程项目总进度目的 〔1〕树立工程项目的总进度目的指的是整个项目的 进度目的,它是在项目决策阶段(jiēduàn)项目定义 时确定的,项目总进度目的控制是业主方项目管理的 义务 〔2〕在中止树立工程项目总进度目的控制前,首先 应剖析和论证目的完成的可以性。 〔3〕大型树立工程项目总进度目的论证的中心是经 过编制总进度纲要论证总进度目的完成的可以性
第二十四页,共85页。
关于关键义务的说法:
总时差最小的义务为关键义务

王玮 一级建造师 建筑工程管理与实务 冲刺串讲 (2)进度与索赔模块

王玮 一级建造师 建筑工程管理与实务 冲刺串讲 (2)进度与索赔模块

建筑实务专业案例模块案例出题模块进度与索赔横道图,双代号网络图,双代号时标网络图的应用及调整,双代号与索赔结合问题,索赔与造价结合问题技术与质量各分部分项工程质量控制要点,材料验收,过程验收隐蔽验收,竣工验收,室内污染验收,质量问题处理,档案资料相关安全与现场87号文,安全生产检查,隐患防范,安全事故处理,文明施工环境保护,施工现场管理造价与成本44号文及《工程量清单计价规范》(GB50500-2013)的相关规定合同及其他《招标投标实施条例》的相关规定《建设工程施工合同(示范文本)》《建设工程施工专业分包合同(示范文本)》的相关规定,其他相关知识点1.横道图(流水组织形式的判断;等节奏、无节奏、成倍节奏组织形式的判断,步距、工期的计算及横道图的绘制)2.双代号网络图(双代号网络图绘制;六时参数计算;工期的计算;关键线路的确定;总时差的确定及索赔问题的判断;工期优化问题;双代号时标网络图;前锋线衡量进度及成本偏差)3.双代号网络图和横道图互转。

4.索赔成立的判断及索赔费用的计算1.横道图(流水组织形式的判断;等节奏、无节奏、成倍节奏组织形式的判断,步距、工期的计算及横道图的绘制)流水施工的类型确定K(步距)工期的公式等节奏流水K=t(节拍)(M+n-1)K无节奏流水大差法ΣK+Σtn+ΣG-ΣZ异节奏流水(成倍节拍)提取公因式法(M+N-1)K其中:ΣK+Σtn+ΣG-ΣZ为通用公式。

【典型案例】某项目工程包括A、B、C三个施工过程,项目包含四个的住宅,流水节拍表见下图,为了缩短工期,施工总承包单位安排B施工过程提前2天开工,且B施工过程每个施工段完成后至少要停留2天的技术间歇,C施工队才能进行施工。

施工过程(工序)流水节拍(d)1#住宅2#住宅3#住宅4#住宅A 4 4 1 2B 3 2 2 2C 2 2 3 2【问题】1.该项目属于哪种组织形式的流水施工。

2.计算总工期并绘制该工程的流水施工横道图。

肖国祥 一级建造师 建设工程项目管理 冲刺串讲(3) 建设工程项目进度控制

肖国祥 一级建造师 建设工程项目管理 冲刺串讲(3) 建设工程项目进度控制

16
将一个子项目进度计划分解为若干个工作项,属 于 项 目 总 进 度 目 标 论 证 工 作 的 ( ) 。 2012-40 【1Z203022项目总进度目标论证的工作步骤】P127 A.项目的结构分析 B.进度计划系统的结构分析 C.项目的工作编码 D.各层进度计划的关系协调 【答案】B 【解析】大型建设工程项目的结构分析是根据编 制总进度纲要的需要,将整个项目进行逐层分解,并 确立相应的工作目录。其中三级工作任务目录,将每 一个子项目分解为若干个子工作项,因此答案为B。

17
关于横道图的说法,错误的是(
)。习题集
【1Z203031横道图进度计划的编制方法】P127
A.横道图上所能表达的信息量较少,不能表示 活动的重要性
B.横道图不能确定计划的关键工作、关键路线
与时差 C.横道图适用于手工编制计划
D.横道图能清楚表达工序(工作)之间的逻辑

10
在建设工程项目进度计划系统中,既由业主方、
设计方、施工和设备安装方编制的进度计划应与( 编制的进度计划相互协调。2009-8【1Z203013项目 )
进度计划系统的建立】p124
A.监理方 B.政府行政主管部门
C.投资方
D.采购和供货方 【答案】D
【解析】业主方编制的整个项目实施的进度计划、
第0周而最迟开始时间为第1周,两者差值即为总时
差。另外可以使用简单方法,假设 A工期延长一天, 调整后会发现并不影响总工期,延长两天则会影响,
说明总时差即为1周。

度目标的控制是业主方项目管理的任务(若采用建
设项目工程总承包的模式,协助业主进行项目总进 度目标的控制也是建设项目工程总承包方项目管理
的任务)。在进行建设工程项目总进度目标控制前,

一建【建筑】精讲第43讲项目施工进度管理2

一建【建筑】精讲第43讲项目施工进度管理2

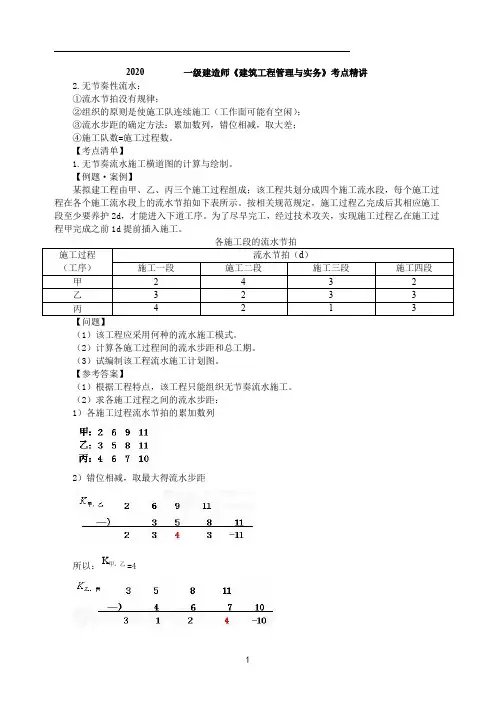

2020一级建造师《建筑工程管理与实务》考点精讲2.无节奏性流水:①流水节拍没有规律;②组织的原则是使施工队连续施工(工作面可能有空闲);③流水步距的确定方法:累加数列,错位相减,取大差;④施工队数=施工过程数。

【考点清单】1.无节奏流水施工横道图的计算与绘制。

【例题·案例】某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。

按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d ,才能进入下道工序。

为了尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前1d 提前插入施工。

(1)该工程应采用何种的流水施工模式。

(2)计算各施工过程间的流水步距和总工期。

(3)试编制该工程流水施工计划图。

【参考答案】(1)根据工程特点,该工程只能组织无节奏流水施工。

(2)求各施工过程之间的流水步距: 1)各施工过程流水节拍的累加数列2)错位相减,取最大得流水步距所以:甲,乙K =4所以:乙,丙K =43)总工期∑∑=-++++++=∑-∑++=1912)3124()44(C G t K T n 工期(3)流水施工计划图如下所示。

【例题·案例】【2016】 背景资料:某综合楼工程,地下三层,地上二十层,总建筑面积68000m ²,地基基础设计等级为甲级,灌注桩筏板基础,现浇钢筋混凝土框架剪力墙结构,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF-2013-0201)签订了施工合同,约定竣工时需向建设单位移交变形测量报告,部分主要材料由建设单位采购提供,施工单位委托第三方测量单位进行施工阶段的建筑变形测量。

装修施工单位将地上标准层(F6~F20)划分为三个施工段组织流水施工,各施工段上均包含三个施工工序,其流水节拍如下表示:【问题】参照下图图示,在答题卡上相应位置绘制标准层装修的流水施工横道图。

一建【建筑】精讲-第34讲-项目施工进度管理3

一建【建筑】精讲-第34讲-项目施工进度管理3

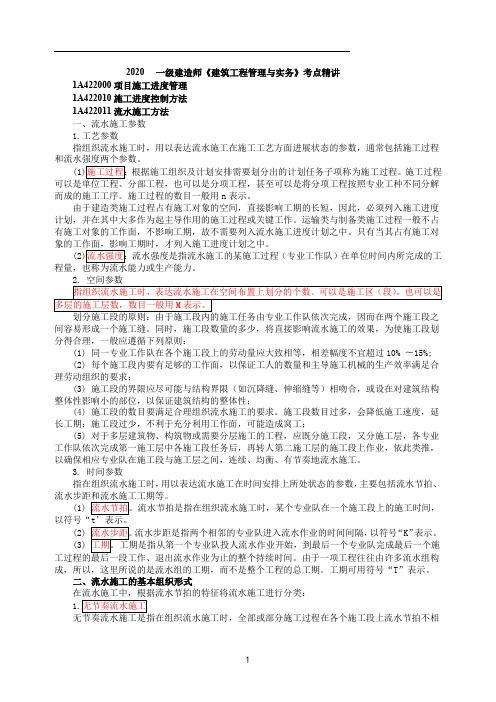

2020 一级建造师《建筑工程管理与实务》考点精讲1A422000项目施工进度管理1A422010施工进度控制方法1A422011流水施工方法一、流水施工参数1.工艺参数指组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程根据施工组织及计划安排需要划分出的计划任务子项称为施工过程。

施工过程而成的施工工序。

施工过程的数目一般用n表示。

由于建造类施工过程占有施工对象的空间,直接影响工期的长短,因此,必须列入施工进度计划,并在其中大多作为起主导作用的施工过程或关键工作。

运输类与制备类施工过程一般不占有施工对象的工作面,不影响工期,故不需要列入流水施工进度计划之中。

只有当其占有施工对间容易形成一个施工缝。

同时,施工段数量的多少,将直接影响流水施工的效果,为使施工段划分得合理,一般应遵循下列原则:(1) 同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10% 〜15%;(2) 每个施工段内要有足够的工作面,以保证工人的数量和主导施工机械的生产效率满足合理劳动组织的要求;(3) 施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性;(4) 施工段的数目要满足合理组织流水施工的要求。

施工段数目过多,会降低施工速度,延长工期;施工段过少,不利于充分利用工作面,可能造成窝工;(5) 对于多层建筑物、构筑物或需要分层施工的工程,应既分施工段,又分施工层,各专业工作队依次完成第一施工层中各施工段任务后,再转人第二施工层的施工段上作业,依此类推,以确保相应专业队在施工段与施工层之间,连续、均衡、有节奏地流水施工。

3.时间参数指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距是指两个相邻的专业队进入流水作业的时间间隔,以符号“K”表示。

成,所以,这里所说的是流水组的工期,而不是整个工程的总工期。

一建【建筑】《建工》项目施工进度管理讲义2201

1A422010 施工进度控制方法(目)说明:进度计划的表现形式主要有横道图、双代号网络计划、时标网络计划。

题型:案例分析计算题、实操题1A422011 流水施工方法(条)知识点小结及案例分析一、施工组织实施的方式工程施工组织实施的方式分三种:依次施工、平行施工、流水施工。

二、流水施工的特点1.科学利用工作面,争取时间,合理压缩工期;2.工作队实现专业化施工,有利于工作质量和效率的提升;3.工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;4.单位时间内资源投入量较均衡,有利于资源组织与供给。

三、流水施工参数1.工艺参数(1)施工过程(n)(2)流水强度2.空间参数(1)施工段数(M)(2)施工层数3.时间参数(1)流水节拍(t)(2)流水步距(K)(3)工期(T)四、流水施工的基本组织形式根据流水节拍,主要可分为无节奏流水、等节奏流水、异节奏流水(等步距、异步距)。

重点掌握各流水施工的特点、工期计算公式、横道图。

(一)无节奏流水(最广泛)1.特点(1)各施工过程在各施工段上的流水节拍不全相等;(2)相邻施工过程的流水步距不尽相等;(取大差法)(3)专业工作队数等于施工过程数;(4)各专业工作队都能够在各施工段上连续作业,但有的施工过程间可能有间歇时间。

其中:“取大差法”:累计相加;错位相减;取最大值。

要求会计算。

2.工期计算公式:T=∑t n+∑k+∑G-∑C说明:(1)t n:最后一个施工过程的流水节拍(2)K:流水步距(3)G:间歇时间(包括组织间歇和技术间歇时间)(4)C:提前插入时间(平行工作时间)3.横道图的绘制4.背景资料:【2016年真题摘录】某综合楼工程,地下三层,地上二十层,总建筑面积68000m2,地基基础设计等级为甲级,灌注桩筏板基础,现浇钢筋混凝土框架剪力墙结构,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,约定竣工时需向建设单位移交变形测量报告,部分主要材料由建设单位采购提供,施工单位委托第三方测量单位进行施工阶段的建筑变形测量。

一建【建筑】第二讲-项目施工进度【彩色版】


知识点如下: 一、流水施工方法 二、网络计划技术 三、施工进度计划编制 四、施工进度控制
知识点一:流水施工方法 【例】下列流水施工参数中,属于工艺参数的是( A.流水节拍 B.流水强度 C.流水步距 D.施工段 E.施工过程
)。
【答案】BE
【例】关于异节奏流水施工特点的说法,正确的是( A.流水步距等于流水节拍 B.专业工作队数目大于施工过程数目 C.所有施工过程在各施工段上的流水节拍均相等 D.同一施工过程在不同施工段上的流水节拍均相等
4)绘制流水施工横道图如下

施工进度(周)

过1 2 3 4 5 6 7 8 9 1 1 1 1 1 1 1 1 1 1 2 2

012345678901
工 序 ①
工 序 ②
工 序 ③
【例】施工单位根据工程特点绘制的施工进度计划如图所示:
施工过程中,各专业队均按照进度计划如期进场,当工程进行到第七周初时, 因建设单位提供的材料未按时进场,导致第三个单体建筑的基础施工开始时间延期 10周,按照合同约定的每个专业队一天的窝工费均为1万元,施工单位向建设单位 提出了相应的费用索赔和10周的工期索赔。
再对F、G工作组织异节奏流水施工计算完成这两项工作需要的时间:
异节奏 公约数
节拍的最大公约

流水施工的共性:各施工过程的专业队一定能够连续作业。
N=n N=n N=n
N>n( 加快)
1.等节奏流水施工、无节奏流水施工、异步距异节奏流水施工 流水工期计算 公式相同:
T=ƩK+Ʃtn+ƩG -ΣC
式中:ƩK为流水步距之和;Ʃtn为最后一个施工过程的流水节拍之和;ƩG为 间歇时间;ΣC为搭接时间(提前插入)。

2019一建《建筑》精讲班(1A422020施工进度计划)-打印版


分阶段(或专项工 程)工程进度计划
专业工程师或负责分部分项的工长编制
分部分项工程 进度计划
--------
谢谢观看
2019年一级建造师 《建筑工程管理与实务》
精讲课程
主讲老师:魏国安
1A422000 项目施工进度管理
1A422020 施工进度计划
1A422020 施工进度计划
2014年~2018年度真题考点分值表
2018 命题点 题型
年ห้องสมุดไป่ตู้
单选 1A42
多选 2020 施工进 案例 4分 度计划 本节合
4分 计分值
2017 年
2016 年
2015 年
3分 3分
2014 年
1A422020 施工进度计划
思维导图如下:
施工进度计划编制
施工进度计划
施工进度控制
1A422021 施工进度计划编制
考点一:施工进度计划的分类
分类
编制
施工总进度计划
总包单位总工程师领导下编制
单位工程进度计划 项目经理组织,项目技术负责人领导下编制

一建【建筑】第40讲-项目施工进度及质量(二)

2020一级建造师《建筑工程管理与实务》1A423030 项目施工质量检查与检验1A423031 地基基础工程质量检查与检验一、土方工程(1)土方开挖前,应检查定位放线、排水和降低地下水位系统。

(4)基坑(槽)验槽,应重点观察柱基、墙角、承重墙下或其他受力较大部位,如有异常部位,要会同勘察、设计等有关单位进行处理。

1A423032 主体结构工程质量检查与检验一、钢筋混凝土工程该考点为低频考点,一般考查案例分析题,均为记忆性内容。

1A423033 防水工程质量检查与检验三、防水工程施工完成后的检查与检验(二)屋面防水工程24h蓄水试验(三)厨房、厕浴间防水工程厨房、厕浴间防水层完成后,蓄水试验,确认无渗漏时再做保护层和面层。

【重点提示】1.该考点为非高频考点,一般考查案例分析题。

2.注意蓄水试验的蓄水时间不应少于24h,室内防水要做两次蓄水试验。

案例分析题中一般只给出开始和结束的时间,需要通过计算得出是否满足24h。

1A423040 工程质量问题防治1A423041 质量问题分类一、工程质量问题的分类1.工程质量缺陷工程质量缺陷是指建筑工程施工质量中不符合规定要求的检验项或检验点,按其程度可分为严重缺陷和一般缺陷。

2.工程质量通病工程质量通病是指各类影响工程结构、使用功能和外形观感的常见性质量损伤。

犹如“多发病”一样,故称质量通病,例如结构表面不平整、局部漏浆、管线不顺直等。

3.工程质量事故工程质量事故是指由于建设、勘察、设计、施工、监理等单位违反工程质量有关法律法规和依据住房和城乡建设部《关于做好房屋建筑和市政基础设施工程质量事故报告和调查处理工作的通知》(建质【2010】111将工程质量事故分为四个等级:人以上死亡,或者100人以上重伤,或者1亿元以上直接经济损失的事故;(2)重大事故,是指造成10人以上30人以下死亡,或者50人以上100人以下重伤,或者5000万元以上1亿元以下直接经济损失的事故;(3)较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故;(4)一般事故,是指造成3人以下死亡,或者10人以下重伤,或者100万元以上1000万元以下【重点提示】1.该考点为案例分析题与选择题都可能考查,案例分析题考查居多。
