建设工程跟踪审计报告实用模板.docx
建设工程跟踪审计报告格式范文

建设工程跟踪审计报告格式范文[建设工程跟踪审计报告]报告编号:xxx-xx-xx报告日期:xxxx年x月x日审计主体:xxxx公司审计范围:xxxx项目1. 摘要本次审计对xxxx项目进行了全面跟踪,包括项目计划、进度、质量、成本等方面的审计。
审计发现了一些问题,并提出相应的建议和改进措施。
本摘要将对审计发现的重要问题进行总结。
2. 项目背景[对项目背景进行简要介绍,包括项目目标、规模、预算等信息。
]3. 审计目的[明确本次审计的目的,例如检查项目是否按照合同要求进行,项目进度是否符合计划等。
]4. 审计方法[具体描述本次审计所采用的方法和程序,例如文件审核、现场调查、数据分析等。
]5. 审计发现5.1 项目计划[对项目计划进行审计,包括计划编制是否合理、计划执行情况是否符合计划等方面的问题和建议。
]5.2 项目进度[对项目进度进行审计,包括施工进度是否按照进度计划进行、进度延迟原因等方面的问题和建议。
]5.3 项目质量[对项目质量进行审计,包括施工质量是否符合相关标准、施工过程中是否存在质量隐患等方面的问题和建议。
]5.4 项目成本[对项目成本进行审计,包括成本控制情况、费用支出是否符合合同要求等方面的问题和建议。
]6. 审计结论[根据审计发现的问题和改进措施,给出对项目的总体评价和建议。
]7. 建议和改进措施[根据审计结论,提出具体的建议和改进措施,帮助项目方改进管理和执行。
]8. 附录[包括本次审计所使用的文件、数据、调查记录等附件。
]本报告为机密文件,请妥善保存。
审计师:xxxx审计部门:xxxx公司以上为建设工程跟踪审计报告的格式范文,供参考使用。
具体报告内容应根据实际情况进行调整和填写。
2018年工程跟踪审计报告-范文word版 (8页)

本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==工程跟踪审计报告篇一:建设工程跟踪审计报告模板XXXXXX建设工程跟踪审计协审月(季、半年、年)报(201X年X月X日-201X年X月X日)协审单位:日期:宁国市审计局:根据贵局委派,我公司于XXXX年XX月XX日派出人员,进驻XXXXXX工程现场,根据审计局规章制度和审计方案要求,对该工程进行跟踪审计。
现将XXXX年XX月XX日-XXXX年XX月XX日的月(季、半年、年)度审计情况报告如下:一、项目概况项目基本情况。
(位置、建设内容、总投资、总建筑面积、总合同价款等);审计组组成。
组长XXX,主审XXX,成员XXX、XXX。
二、项目建设情况1、工程建设情况。
(1)该工程本月(本季度、本半年、本年)完成哪些主要内容,完成形象进度多少;本月(本季度、本半年、本年)完成多少投资金额,占合同总金额比例;本月(本季度、本半年、本年)工程实际进度较计划提前或滞后,其原因是什么等。
如工程划分几个标段,则各标段情况同前叙述。
(2)至审计时,该工程完成总体形象进度比例多少,完成多少总投资金额,完成哪些主要内容;工程实际进度较计划提前或滞后,其原因是什么等。
如工程划分几个标段,则各标段情况同前叙述。
2、资金支付情况。
(1)本月支付施工进度款XX万元(一期或一标XX万元,二期或二标XX万元,三期或三标XX万元…..)。
该工程累计共支付工程款XX万元(一期或一标XX万元,二期或二标XX万元,三期或三标XX万元…..)。
(此条月报提交)(2)本季度(本半年、本年)该工程支出费用为XX万元。
其中工程建安投资支出XX万元(一期或一标XX万元,二期或二标XX万元,三期或三标XX万元…..);工程设备投资支出XX万元(一期或一标XX万元,二期或二标XX万元,三期或三标XX万元…..);工程其他投资支出XX万元。
跟踪审计项目总结报告范文(3篇)

第1篇一、项目概述项目名称:XX工程项目项目地点:XX市项目时间:20XX年X月至20XX年X月项目概况:本工程项目为XX市重点建设项目,主要内容包括主楼、辅楼及配套设施。
项目总投资约为XX万元,其中土建造价XX万元,幕墙工程造价XX万元,钢构工程造价XX万元,内装工程分多个标段进行。
二、跟踪审计工作内容1. 前期准备- 组建审计团队,明确审计目标、任务及工作计划。
- 审核项目立项文件、设计文件、招标文件、施工合同等相关资料。
- 制定跟踪审计方案,明确审计重点和审计方法。
2. 现场审计- 定期对施工现场进行巡查,了解施工进度、质量、安全等情况。
- 对隐蔽工程、关键工序进行计量审查,确保工程量准确无误。
- 审查施工过程中的变更、签证等手续,确保变更合理合法。
- 监督施工单位执行合同条款,确保工程质量、进度、安全等方面的要求得到满足。
3. 后期审计- 对已完成的工程进行验收,审核竣工资料,确保工程符合设计要求。
- 对审计过程中发现的问题进行整改跟踪,确保问题得到妥善解决。
- 撰写审计报告,对项目整体情况进行评价。
三、审计发现的主要问题及整改措施1. 问题一:部分工程材料质量不达标- 整改措施:要求施工单位更换不合格材料,并加强对材料的进场检验。
2. 问题二:施工进度滞后- 整改措施:督促施工单位优化施工方案,合理安排人力、物力资源,确保工程按期完成。
3. 问题三:施工过程中存在安全隐患- 整改措施:要求施工单位加强施工现场安全管理,落实安全责任,确保施工安全。
四、跟踪审计工作成效1. 通过跟踪审计,确保了工程项目的质量、进度、安全等方面的要求得到满足。
2. 及时发现并解决了项目实施过程中存在的问题,避免了潜在风险。
3. 提高了项目管理的规范化水平,为类似项目提供了有益借鉴。
五、总结与展望本项目的跟踪审计工作取得了显著成效,为项目的顺利实施提供了有力保障。
在今后的工作中,我们将继续坚持跟踪审计原则,不断提高审计质量,为我国工程建设事业贡献力量。
建设工程跟踪审计报告范文

X X X X X X X X X X X X X有限责任公司XXXXXXXXX跟踪审计[202X]第00XX号基本建设工程跟踪审计报告XXXXX局(公司):我公司接受贵单位委托,于20XX年XX月对XXX项目进行了跟踪审计,我们的责任是对项目跟踪审计并发表审计意见。
我们的跟踪审计工作是遵循独立、客观公正、科学合理、实事求是的原则进行的。
在跟踪审计过程中,我们结合该工程具体情况,分类收集整理资料,实施现场勘查等我们认为必要的审计程序,现将跟踪审计进度报告如下:一、基本情况建设内容:新建一栋XXX,占地XXX亩,建筑面积XXX平方米,并配有XX设备、XX设施以及供水、供暖、供电等必要的基本和辅助设备、道路硬化、绿化建设等。
资金来源:项目总投资XX万元,其中XX预算内投资XX万元,XX级配套XX万元。
建设地点:XXXX,左邻XX,右邻XX、前方为XXX,地理位置优势明显。
各参建设单位:建设单位为XXX;施工单位为XXX;监理单位为XXX;设计单位为XXX。
建设期限:XXX项目施工合同中工期总日历天数XX 天,计划开、竣工日期为XX年XX月XX至XX年XX月XX日。
二、跟踪审计依据1、《XXX项目可行性研究报告的批复》;2、《XXX建设项目初步设计及概算的批复》;3、XXX建设项目实施方案;4、XXX建设项目施工合同;5、XXX建设项目施工图纸;6、XXX建设项目监理合同;7、混凝土结构工程施工规范(GB50666-2011);8、建筑工程质量管理条例;9、建设工程监理规范(GB50319-2013);10、建筑工程施工质量评价标准(GBT50375-2016 )11、与项目相关的会计账册、会计凭证等财务资料及与项目相关的合同资料。
三、项目进展情况20XX年XX月XX日取得项目建议书批复;20XX年XX月XX日取得不动产权证书;20XX年XX月XX日取得建设用地规划许可证;20XX 年XX月XX日取得可行性研究报告批复;20XX年XX月XX日取得初步设计及概算批复;20XX年XX月XX日,取得XXX建设项目XXXX建设工程施工图设计文件审查合格书;20XX年XX月XX日取得建设工程规划许可证;20XX年XX月XX日取得预算评审报告;20XX年XX月XX日通过XX发布工程施工招标公告,项目投标最高限价为X万元;20XX年1X月XX日取得中标通知书确定施工中标单位为XXXX,中标金额为XX万元;202X年X月X日签订施工合同,合同价款同中标金额;202X年XX月XX日通过XX公共资源交易中心发布工程监理招标公告,项目投标最高限价为XX万元;202X年XX月XX日取得中标通知书确定监理中标单位为XX工程项目管理有限公司,中标金额为XX 万元;202X年XX月XX日签订监理合同,合同价款同中标金额;202X 年XX月XX日取得施工许可证;20XX年XX月XX日监理单位签署工程开工令。
工程审计报告模板

工程审计报告模板一、项目概况。
本次工程审计的项目为XX工程,位于XX地区,项目总投资XX万元,建设内容包括XX。
工程建设单位为XX公司,施工单位为XX公司,监理单位为XX公司。
二、审计目的。
本次工程审计的目的是对工程建设过程中的质量、安全、进度、成本等方面进行全面审计,发现存在的问题和隐患,提出改进建议,保障工程建设的质量和安全,确保工程按时按质完成。
三、审计范围。
本次审计范围包括工程设计、施工、材料采购、质量检验、安全管理、工程进度、成本控制等各个环节。
四、审计内容。
1. 工程设计审计。
对工程设计文件进行审查,包括设计图纸、设计说明、设计变更等内容,重点关注设计是否符合相关规范标准,是否满足工程实际需求,是否存在设计漏洞等问题。
2. 施工质量审计。
对施工过程中的质量管理制度、工程质量检验记录、质量事故处理等进行审查,重点关注施工过程中是否存在违规施工、材料偷工减料、质量隐患等问题。
3. 安全生产审计。
对工程施工现场的安全管理制度、安全生产记录、事故处理情况等进行审查,重点关注施工现场是否存在安全隐患、违规操作、安全事故等问题。
4. 工程进度审计。
对工程施工进度计划、实际施工进度、进度延误原因等进行审查,重点关注工程进度是否符合计划要求,是否存在进度延误等问题。
5. 工程成本审计。
对工程造价核算、工程变更、材料采购成本、施工成本等进行审查,重点关注工程成本是否合理、是否存在超支情况等问题。
五、审计结果。
经过全面审计,发现工程存在设计不合理、施工质量不达标、安全管理不到位、工程进度延误、成本超支等问题。
具体包括:1. 设计方面存在XX问题,需要进行设计调整;2. 施工质量方面存在XX问题,需进行整改;3. 安全管理方面存在XX问题,需加强安全监管;4. 工程进度方面存在XX问题,需加快施工进度;5. 成本控制方面存在XX问题,需加强成本管理。
六、审计建议。
针对发现的问题,提出改进建议:1. 设计方面应XX;2. 施工质量方面应XX;3. 安全管理方面应XX;4. 工程进度方面应XX;5. 成本控制方面应XX。
建设工程项目年度跟踪审计报告

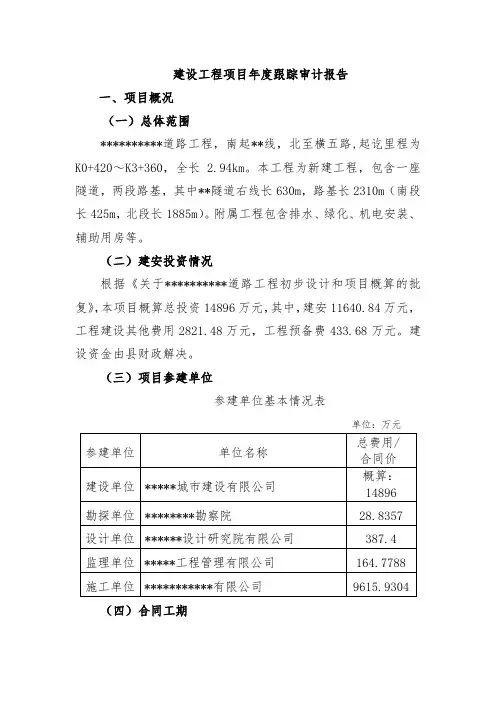

建设工程项目年度跟踪审计报告一、项目概况(一)总体范围**********道路工程,南起**线,北至横五路,起讫里程为K0+420~K3+360,全长 2.94km。
本工程为新建工程,包含一座隧道,两段路基,其中**隧道右线长630m,路基长2310m(南段长425m,北段长1885m)。
附属工程包含排水、绿化、机电安装、辅助用房等。
(二)建安投资情况根据《关于**********道路工程初步设计和项目概算的批复》,本项目概算总投资14896万元,其中,建安11640.84万元,工程建设其他费用2821.48万元,工程预备费433.68万元。
建设资金由县财政解决。
(三)项目参建单位参建单位基本情况表单位:万元(四)合同工期本工程合同计划工期730天,缺陷责任期24个月。
监理发开工令日期20**年12月5日,计划完工日期20**年12月4日。
(五)工程质量标准工程质量符合《城镇道路工程施工与质量验收规范》、《给水排水构筑物工程施工及验收规范》、《给水排水管道工程施工及验收规范》和相关专业质量验收规范标准。
二、工程进度及变更情况(一)工程进度和工程款支付情况截至6月底,道路工程已完成约 75.55%;隧道工程完成约76.92%,排水工程完成约99.72%,绿化工程约完成5.78%,变电所及附属约完成17.05%,总的完成工程量约76.29%。
截至6月底,支付工程进度款13期,金额4306.0129万元,占合同总价的44.78%。
(二)工程变更情况一是:由景区三级公路改为城市主干道,隧道由单隧道改为双隧道,原13米宽双向双车道改为20米宽双向四车道;该变更施工单位已完成编制,申报金额为297.42万元(仅土建部分,不含机电安装),目前处于建设单位审核阶段。
二是:**隧道(右线)上台阶掌子面(桩号K0+892)爆破开挖遇垂直隧道轴线方向的矿道(当时涌水严重)。
为保证安全和质量的前提下,充分考虑施工作业的可操作性,经各建设主体单位协商,设计单位调整了相应的支护方案。
【最新2018】项目建设跟踪审计报告-精选word文档 (8页)

本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==项目建设跟踪审计报告篇一:建设工程跟踪审计报告模板XXXXXX建设工程跟踪审计协审月(季、半年、年)报(201X年X月X日-201X年X月X日)协审单位:日期:宁国市审计局:根据贵局委派,我公司于XXXX年XX月XX日派出人员,进驻XXXXXX工程现场,根据审计局规章制度和审计方案要求,对该工程进行跟踪审计。
现将XXXX年XX月XX日-XXXX年XX月XX日的月(季、半年、年)度审计情况报告如下:一、项目概况项目基本情况。
(位置、建设内容、总投资、总建筑面积、总合同价款等);审计组组成。
组长XXX,主审XXX,成员XXX、XXX。
二、项目建设情况1、工程建设情况。
(1)该工程本月(本季度、本半年、本年)完成哪些主要内容,完成形象进度多少;本月(本季度、本半年、本年)完成多少投资金额,占合同总金额比例;本月(本季度、本半年、本年)工程实际进度较计划提前或滞后,其原因是什么等。
如工程划分几个标段,则各标段情况同前叙述。
(2)至审计时,该工程完成总体形象进度比例多少,完成多少总投资金额,完成哪些主要内容;工程实际进度较计划提前或滞后,其原因是什么等。
如工程划分几个标段,则各标段情况同前叙述。
2、资金支付情况。
(1)本月支付施工进度款XX万元(一期或一标XX万元,二期或二标XX万元,三期或三标XX万元…..)。
该工程累计共支付工程款XX万元(一期或一标XX万元,二期或二标XX万元,三期或三标XX万元…..)。
(此条月报提交)(2)本季度(本半年、本年)该工程支出费用为XX万元。
其中工程建安投资支出XX万元(一期或一标XX万元,二期或二标XX万元,三期或三标XX万元…..);工程设备投资支出XX万元(一期或一标XX万元,二期或二标XX万元,三期或三标XX万元…..);工程其他投资支出XX万元。
跟踪审计报告及建议(完整一套跟踪审计报告)

XX有限公司XX审字[2018]第XX号关于XXX工程跟踪审计报告XXX受贵单位的委托,我司组织专业技术人员,在委托咨询合同的约定范围内,对“ XXX工程”进行跟踪审计,此项工作已经完成,现将跟踪审计情况报告如下:一、工程概况1、本工程共分二个标段:标段一:XXX等工程; 标段二:XXX等工程。
具体包括内容如下:(1)XXX(2) XXX(3) XXX2、本工程承包方式为包工包料,固定单价合同。
一标段合同价为XXX (控制价XXX万元);二标段合同价为XXX元(控制价XXX万元)。
3、本工程建设单位为“ XXX ;一标段施工单位为“ XXX ;二标段施工单位为“ xxx。
4、本工程于XXXX年XX月XX日正式开工,于XXXX年XX月XX 日竣工。
二、跟踪审计依据1、国家有关工程建设法律、法规、规章和政策文件;2、施工合同、招标文件、投标文件等;3、《建设工程工程量清单计价规范》(GB50500-2013、《房屋建筑与装饰工程工程量计算规范》(GB50854-2013、《通用安装工程工程量计算规范》、《江苏省房屋修缮工程计价表》(2009)、《江苏省建筑与装饰工程计价表》(2014)、《江苏省安装工程计价表》(2014)、及营改增后的《江苏省建设工程费用定额》(2014);4、施工同期《XX市建设工程材料指导价》;5、江苏省建设厅发布的江苏省建设工程人工指导价文件(苏建函价[2018]156 号文);6、江苏省关于工程计价的有关标准、规范、文件等。
三、跟踪审计原则根据我司与委托人签订的咨询合同及工程造价相关法律、法规、规范、规程及相关规定等,对本工程施工过程实施跟踪,实事求是,客观、公正地维护建设单位、施工单位的合法权益。
四、跟踪审计主要工作(一)资料收集及准备工作1、成立现场跟踪审计工作组,配备项目负责人及相关专业技术人员,并制订分工协作的职责范围及排班;2、编制详细的切实可行的实施方案,特别是可能引起造价上升的会审、变更、材料选配、隐蔽验收等重点部位进行重点跟踪,做好相应的记录,并做好审计日志;3、根据建设单位的要求,我司提前介入,及时对招标控制价、招标文件、工程量清单、招标控制价、施工合同等进行深入细致的研究分析、复审,并书面提出分析报告及意见及建议。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
XXXXXX建设工程跟踪审计
协
审
月(季、半年、年)
报
(201X年 X 月 X 日-201X 年 X 月 X 日)
协审单位:
日期:
宁国市局:
根据局委派,我公司于XXXX年 XX月 XX日派出人,XXXXXX工程,根据局章制度和方案要求,
工程行跟踪。
将 XXXX年 XX月 XX日 -XXXX年 XX月
XX日的月(季、半年、年)度情况告如下:
一、目概况
目基本情况。
(位置、建内容、投、建筑面、合同价款等);
成。
XXX,主 XXX,成 XXX、 XXX。
二、目建情况
1、工程建情况。
(1)工程本月(本季度、本半年、本年)完成哪些主要内容,
完成形象度多少;本月(本季度、本半年、本年)完成多少投金,
占合同金比例;本月(本季度、本半年、本年)工程度划提前或
滞后,其原因是什么等。
如工程划分几个段,各段情况同前叙述。
(2)至,工程完成体形象度比例多少,完成多少投金,
完成哪些主要内容;工程度划提前或滞后,其原因是什么等。
如工程划分几个段,各段情况同前叙述。
2、金支付情况。
(1)本月支付施工度款 XX万元(一期或一 XX万元,二期或二XX万元,三期或三 XX万元⋯.. )。
工程累
共支付工程款XX万元(一期或一XX万元,二期或二XX万元,三期或三XX万元⋯.. )。
(此条月提交)
欢迎下载
(2)本季度(本半年、本年)工程支出用 XX万元。
其中工程建安投支出 XX万元(一期或一 XX万元,二期或二 XX万元,三期或三XX万元⋯ .. );工程投支出
XX万元(一期或一XX万元,二期或二XX万元,三期或三
XX万元⋯ .. );工程其他投支出 XX万元。
(此条季、半年、年
提交)
(3)截止,工程目支出用 XX万元。
其中工程建安投支出XX万元(一期或一 XX万元,二期或二XX万元,三期或三 XX万元⋯.. );工程投支出 XX
万元(一期或一 XX万元,二期或二 XX万元,三期或三XX万元⋯ .. );
工程其他投支出 XX万元(可研 XX万元,XX万元,理 XX万元,勘察
XX万元⋯⋯⋯⋯ . )。
(此条季、半年、年提交)
3、工程造价更情况。
(1)本月涉及价款增减的具体情况。
要有具体内容、原因、
金、是否更管理程序等情况。
(此条月提交)
(2)本季度(本半年、本年)涉及价款增减的具体情况。
要有
具体内容、原因、金、是否更管理程序等情况。
(此条季、半
年、年提交)
(3)至,工程更增加造价XX万元。
主要原因:一是XXXXXXXXXXXX增加造价XXX万元;二是XXXXXXXXXXXX增加造价 XXX万元;三是 XXXXXXXXXXXX增加造价 XXX万
元⋯⋯⋯⋯⋯⋯⋯ . 减少造价目也叙述。
(此条季、半年、年提交)
三、施情况
(1)、本月(本季度、本半年、本年)完成跟踪审计的主
要工作。
1、去施工现场巡查XX次,填写审计证据单XX份,填写审计记录单XX份,主要记录、取证事项。
2、填报整改通知书 XX份,填报审计建议书 XX份,主要内容及建议。
3、参加工地例会XX次,参加材料询价采购XX次,主要内容。
4、工程发生的有关重要事件。
5、其他工作内容。
(2)、本月(本季度、本半年、本年)跟踪审计取得的成
果。
对项目的造价、进度、质量、建设程序、内控制度、进度
款的拨付等跟踪审计取得的成果,通过跟踪审计核减多少工程
量,核减多少造价,通过建议完善了建设、施工等单位哪些制
度,通过哪些合理化建议减少了工程造价等。
能够实际反映你
本期通过审计取得的成果。
(3)、上期发现问题的整改落实情况
对上期报告发现的问题进行复查,是否整改落实。
(4)、下期跟踪审计的重点内容
根据下期项目施工内容和重点,拟定下期跟踪审计的重点
内容。
四、审计中发现的主要问题
该项目在造价、进度、安全及质量控制、各参建单位内部
控制制度、各参建单位资料管理等方面存在哪些问题。
问题应
客观公正,详细具体。
五、审计意见及建议
针对审计发现问题,提出具体可操作性建议。
附件:项目基本情况(信息表-1 )
资金支出(信息表-2 )(季、半年、年报提交)
建设情况(信息表-3 )
审计证据表(取证表-1 )
审计记录单(取证表-2 )
整改通知书(建议表-1 )
审计建议书(建议表-2 )
审计业务台账表(台账表-3 )
协审单位:(盖章)
日期:
月报、季报、半年报、年报均应按上述模板填写,纸质和电子版本各 1 份,由审计组长进行审核。
报告提交的最迟时间
月报: 2、3、5、6、8、9、11、12 月 5 号前提交上月报告。
季报: 4 月、 10 月 10 号提交上一季度报告。
半年报: 7 月 10 号前提交前半年度报告。
年报: 1 月 10 号前提交上一年度报告。
