110kV架空输电线路进行防鸟刺安装维护检修

合集下载

110kV输电线路鸟害治理措施探讨

110kV输电线路鸟害治理措施探讨

110kV输电线路鸟害治理措施探讨摘要:输电线路在电网运行中起着重要的输送电能的作用。

而鸟害已成为影响输电线路可靠供电的主要跳闸因素之一,尤其110kV输电线路由于架空导线与杆塔横担之间的空气间隙相对较小,比更高电压等级的输电线路更易发生鸟害故障。

因此,为了有效降低110kV输电线路鸟害故障发生的概率,本文分析了多年来110kV输电线路所采取的各种鸟害治理措施的应用效果,提出了输电线路防鸟害治理工作的一些经济实用且有效的方法。

关键词:110kV输电线路;鸟害治理架空输电线路作为长距离输送电能的电力设施,大部分都经过郊外、平原、山区等地区,这些地区鸟类繁多,是输电线路鸟害故障频发的地段。

要杜绝110kV输电线路鸟害的发生,首先需要对鸟害原因进行全面的分析,并制定相对应的措施,其次根据所采取措施实施的效果,最终确定最佳的防鸟害治理方案,以达到防鸟害的目的。

1、输电线路鸟害原因分析输电线路鸟害故障可以分为鸟类身体短路故障、筑巢捕食故障、鸟粪闪络故障等。

其中鸟类身体短路故障主要由于体型较大的鸟类由于翼展较长,碰触线路的时候容易造成相间短路或单相对地短路;筑巢捕食故障主要由于鸟类衔着带有导电性的筑巢材料或细长导电食物在线路附近飞行,当这些细长的导电体掉落在导线上时就容易发生短路故障;鸟粪闪络故障主要由于在杆塔上以及附近活动的各种鸟类排便引发的电力线路跳闸故障,按形成机理可以分为鸟粪空间闪络和鸟粪污闪。

以上三种鸟害故障中,由于鸟类身体短路故障、筑巢捕食故障主要发生在空气间隙更小的35kV及以下电压等级的输配电线路上,在110kV输电线路上发生的概率很小,因此不做为110kV输电线路防鸟害治理的研究重点。

而鸟粪闪络故障是110kV输电线路最常见的鸟害故障原因,几乎占到所有鸟害故障的90%以上,因此我们重点针对此类鸟害故障研究对应的鸟害治理措施。

2、鸟粪闪络故障机理鸟粪空间闪络是鸟粪沿着绝缘子旁空气间隙下落,引起空气间隙击穿,这种闪络的形成过程主要分为三个阶段:其一,当鸟类展翅离开杆塔时,习惯清空其泄殖腔并将鸟粪以一定初速度排出,鸟粪排出后逐渐下落并拉伸,在绝缘子旁边的空间间隙上形成一段具有导电特性的通道。

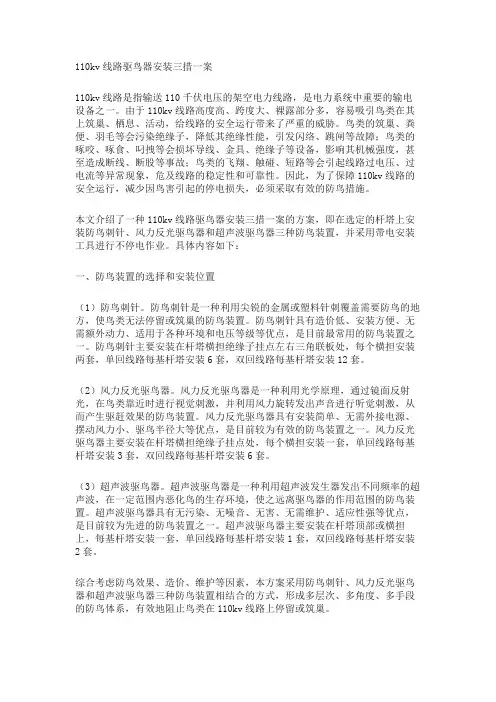

110kv线路驱鸟器安装三措一案

110kv线路驱鸟器安装三措一案

110kv线路驱鸟器安装三措一案110kv线路是指输送110千伏电压的架空电力线路,是电力系统中重要的输电设备之一。

由于110kv线路高度高、跨度大、裸露部分多,容易吸引鸟类在其上筑巢、栖息、活动,给线路的安全运行带来了严重的威胁。

鸟类的筑巢、粪便、羽毛等会污染绝缘子,降低其绝缘性能,引发闪络、跳闸等故障;鸟类的啄咬、啄食、叼拽等会损坏导线、金具、绝缘子等设备,影响其机械强度,甚至造成断线、断股等事故;鸟类的飞翔、触碰、短路等会引起线路过电压、过电流等异常现象,危及线路的稳定性和可靠性。

因此,为了保障110kv线路的安全运行,减少因鸟害引起的停电损失,必须采取有效的防鸟措施。

本文介绍了一种110kv线路驱鸟器安装三措一案的方案,即在选定的杆塔上安装防鸟刺针、风力反光驱鸟器和超声波驱鸟器三种防鸟装置,并采用带电安装工具进行不停电作业。

具体内容如下:一、防鸟装置的选择和安装位置(1)防鸟刺针。

防鸟刺针是一种利用尖锐的金属或塑料针刺覆盖需要防鸟的地方,使鸟类无法停留或筑巢的防鸟装置。

防鸟刺针具有造价低、安装方便、无需额外动力、适用于各种环境和电压等级等优点,是目前最常用的防鸟装置之一。

防鸟刺针主要安装在杆塔横担绝缘子挂点左右三角联板处,每个横担安装两套,单回线路每基杆塔安装6套,双回线路每基杆塔安装12套。

(2)风力反光驱鸟器。

风力反光驱鸟器是一种利用光学原理,通过镜面反射光,在鸟类靠近时进行视觉刺激,并利用风力旋转发出声音进行听觉刺激,从而产生驱赶效果的防鸟装置。

风力反光驱鸟器具有安装简单、无需外接电源、摆动风力小、驱鸟半径大等优点,是目前较为有效的防鸟装置之一。

风力反光驱鸟器主要安装在杆塔横担绝缘子挂点处,每个横担安装一套,单回线路每基杆塔安装3套,双回线路每基杆塔安装6套。

(3)超声波驱鸟器。

超声波驱鸟器是一种利用超声波发生器发出不同频率的超声波,在一定范围内恶化鸟的生存环境,使之远离驱鸟器的作用范围的防鸟装置。

110kV及以上架空输电线路鸟害防治

110kV及以上架空输电线路鸟害防治
模 拟液 电导牢 (H s / c m )
近 电场导 致空 气 击 穿造 成 闪络 ,因此 可 分 别在 横
担 向两侧 增加 安装 一至两 支 防鸟刺 ( 见图 4 ) 。 即
图2 鸟粪 模 拟 液 电 导 率 与 闪络 概 率 的 关 系
在 中相安 装三 支 或 五支 防鸟 刺 ,边 相 安装 两支 或 三 支防 鸟刺 ,横 担 过 宽则 安 装 两 排 。防 鸟 刺 间可 有一 定 的间 隙 ,以使 防鸟刺 的防护 区域更 大 。
第4 2卷 2 0 1 4年 2月






V o 1 . 4 2 N o .增 刊
F e b . 2 01 4
YUNNAN EL ECTRI C P0W ER
1 1 0 k V及 以上 架 空输 电线 路 鸟 害 防治
艾 上 美
( 云 南 电 网公 司楚 雄 供 电局 ,云 南 楚雄 6 7 5 0 0 0 )
图1 模 拟 鸟 粪 闪 络 试 验 示 意 图
试验 还表 明 ,鸟粪 下 落 畸变 绝 缘 子 串 附 近 电 场引 起 的闪络 具 有 一 定 的规 律 性 ,当鸟 粪 的导 电 率小 于 2 0 0 0 ̄ s / c m 时 闪 络几 乎 不 会 发 生 ,而 鸟 粪 的导 电率 大 于 3 2 0 0 ̄ s / c m 时 几 乎 每 次试 验 都
障 接地 。
2 鸟 害 故 障 分 析
鸟 害故 障 具 有 较 为 明 显 的 区 域 性 、季 节 性 、
时 间性 、设 备 选择 性 、瞬 时性 、迁 移 性 和 重 复 性
等特征。在造成线路鸟害故障跳闸的筑巢类故障、 飞行类故障 、猛禽类故 障和鸟粪类故 障中以鸟粪

110kV架空输电线路涉鸟故障分析

110kV架空输电线路涉鸟故障分析

110 kV架空输电线路涉鸟故障分析摘要:随着国家的发展越来越好,电力事业也不断的改革和进步,在电力架空输电线路,鸟类数目逐渐增多,频繁的鸟类活动给架空输电线路的安全稳定运行带来了严重威胁。

近年来,各地区均多次发生渉鸟故障导致的线路跳闸,鸟类繁衍与线路安全运行的矛盾日益突出。

关键词:110kV架空;架空输电线路;涉鸟故障引言通常架空输电线路鸟害是由鸟粪引起的,特别是大型鸟类迁徙季节,当架空输电线路杆塔位于迁徙通道内,邻近水源,便容易引起鸟类停留。

尽管输电杆塔上安装了防鸟刺和防鸟挡板,起到了一定的防鸟效果。

然而,由于对鸟类在杆塔上的活动特性不是很了解,使得在安装了防鸟刺和防鸟挡板的杆塔上,依然有鸟害跳闸事件的发生。

1架空输电线路鸟害故障分析架空输电线路鸟害以鸟粪闪络为主,鸟巢材料短路和鸟啄复合绝缘子故障也时有发生。

下面就具体分析故障原因。

(1)筑巢类故障。

筑巢类故障是指鸟类在输电杆塔上筑巢或其他并发原因引起的线路闪络或跳闸。

鸟类在杆塔上筑巢过程中会衔着杂草、枯枝、稻秆等易形成导电通道的物体往返于绝缘子悬挂点附近,筑巢期间这些物体可能会散落于导线与绝缘子串之间,从而导致电力线路短路、接地等故障,或在狂风、雷雨等恶劣天气下,杆塔上与导线或绝缘子串水平距离过近的鸟巢散落,导致线路短路故障。

部分鸟类由于输电杆塔高度足够而更偏向于筑巢于杆塔,且有繁殖经历的鸟对原鸟巢有一定依恋性,会出现在同一地点多次筑巢繁殖的情况。

运行人员发现,有时拆除鸟巢不但不能有效防止鸟巢类故障,反而增加了鸟类重新筑巢造成的跳闸风险。

(2)猛禽类故障。

猛禽类故障是指各类猛禽在架空线路杆塔上猎食小动物引起的线路跳闸故障。

一般猛禽类故障有以下几种情形:猛禽在杆塔附近捕食小动物时躯体与导线或绝缘子的距离过近,导致线路跳闸;猛禽在带电体附近进食时,动物的血液、肠子和其他内脏,可能流落到导线或绝缘子上,导致线路接地或短路。

此类故障在南方地区不常发生。

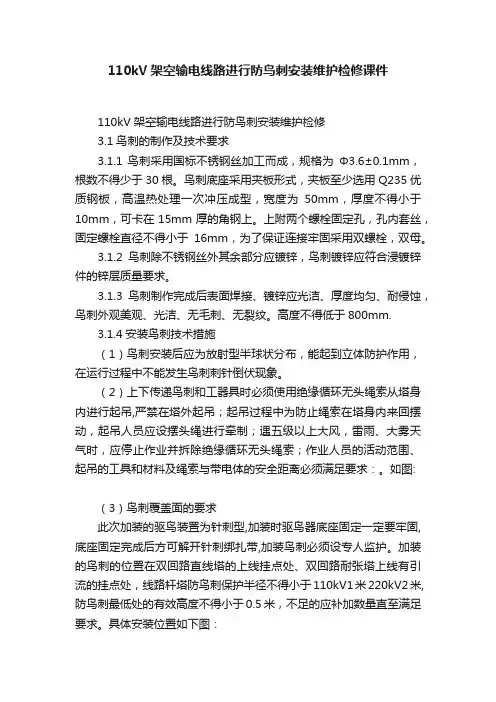

110kV架空输电线路进行防鸟刺安装维护检修课件

110kV架空输电线路进行防鸟刺安装维护检修课件

110kV架空输电线路进行防鸟刺安装维护检修课件110kV架空输电线路进行防鸟刺安装维护检修3.1鸟刺的制作及技术要求3.1.1 鸟刺采用国标不锈钢丝加工而成,规格为Φ3.6±0.1mm,根数不得少于30根。

鸟刺底座采用夹板形式,夹板至少选用Q235优质钢板,高温热处理一次冲压成型,宽度为50mm,厚度不得小于10mm,可卡在15mm厚的角钢上。

上附两个螺栓固定孔,孔内套丝,固定螺栓直径不得小于16mm,为了保证连接牢固采用双螺栓,双母。

3.1.2鸟刺除不锈钢丝外其余部分应镀锌,鸟刺镀锌应符合浸镀锌件的锌层质量要求。

3.1.3鸟刺制作完成后表面焊接、镀锌应光洁、厚度均匀、耐侵蚀,鸟刺外观美观、光洁、无毛刺、无裂纹。

高度不得低于800mm.3.1.4安装鸟刺技术措施(1)鸟刺安装后应为放射型半球状分布,能起到立体防护作用,在运行过程中不能发生鸟刺刺针倒伏现象。

(2)上下传递鸟刺和工器具时必须使用绝缘循环无头绳索从塔身内进行起吊,严禁在塔外起吊;起吊过程中为防止绳索在塔身内来回摆动,起吊人员应设摆头绳进行牵制;遇五级以上大风,雷雨、大雾天气时,应停止作业并拆除绝缘循环无头绳索;作业人员的活动范围、起吊的工具和材料及绳索与带电体的安全距离必须满足要求:。

如图:(3)鸟刺覆盖面的要求此次加装的驱鸟装置为针刺型,加装时驱鸟器底座固定一定要牢固,底座固定完成后方可解开针刺绑扎带,加装鸟刺必须设专人监护。

加装的鸟刺的位置在双回路直线塔的上线挂点处、双回路耐张塔上线有引流的挂点处,线路杆塔防鸟刺保护半径不得小于110kV1米220kV2米,防鸟刺最低处的有效高度不得小于0.5米,不足的应补加数量直至满足要求。

具体安装位置如下图:线路杆塔鸟刺安装位置及要求(4)安装数量要求110kV线路防鸟刺安装标准1)上字型直线杆:左边相和中相绝缘子上方横担处安装1只普通防鸟刺;右边相考虑与中相导线的安全距离,横担处可安装2只短式防鸟刺。

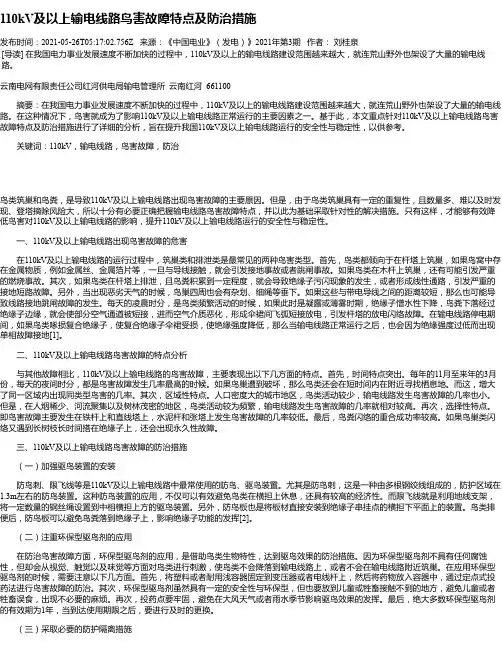

110kV及以上输电线路鸟害故障特点及防治措施

110kV及以上输电线路鸟害故障特点及防治措施

110kV及以上输电线路鸟害故障特点及防治措施发布时间:2021-05-26T05:17:02.756Z 来源:《中国电业》(发电)》2021年第3期作者:刘桂泉[导读] 在我国电力事业发展速度不断加快的过程中,110kV及以上的输电线路建设范围越来越大,就连荒山野外也架设了大量的输电线路。

云南电网有限责任公司红河供电局输电管理所云南红河 661100摘要:在我国电力事业发展速度不断加快的过程中,110kV及以上的输电线路建设范围越来越大,就连荒山野外也架设了大量的输电线路。

在这种情况下,鸟害就成为了影响110kV及以上输电线路正常运行的主要因素之一。

基于此,本文重点针对110kV及以上输电线路鸟害故障特点及防治措施进行了详细的分析,旨在提升我国110kV及以上输电线路运行的安全性与稳定性,以供参考。

关键词:110kV,输电线路,鸟害故障,防治鸟类筑巢和鸟粪,是导致110kV及以上输电线路出现鸟害故障的主要原因。

但是,由于鸟类筑巢具有一定的重复性,且数量多、难以及时发现、登塔摘除风险大,所以十分有必要正确把握输电线路鸟害故障特点,并以此为基础采取针对性的解决措施。

只有这样,才能够有效降低鸟害对110kV及以上输电线路的影响,提升110kV及以上输电线路运行的安全性与稳定性。

一、110kV及以上输电线路出现鸟害故障的危害在110kV及以上输电线路的运行过程中,筑巢类和排泄类是最常见的两种鸟害类型。

首先,鸟类都倾向于在杆塔上筑巢,如果鸟窝中存在金属物质,例如金属丝、金属箔片等,一旦与导线接触,就会引发接地事故或者跳闸事故。

如果鸟类在木杆上筑巢,还有可能引发严重的燃烧事故。

其次,如果鸟类在杆塔上排泄,且鸟粪积累到一定程度,就会导致绝缘子污闪现象的发生,或者形成线性通路,引发严重的接地短路故障。

另外,当出现恶劣天气的时候,鸟巢四周也会有杂划、细绳等垂下。

如果这些与带电导线之间的距离较短,那么也可能导致线路接地跳闸故障的发生。

架空线路铁塔上防鸟刺的安装措施和方案

架空线路铁塔上防鸟刺的安装措施和方案

架空线路铁塔上防鸟刺的安装措施和方案1. 简介架空线路铁塔上安装防鸟刺是为了防止鸟类在铁塔上筑巢、滋生和栖息,从而避免对电力设施造成损坏和故障。

本文将介绍架空线路铁塔上防鸟刺的安装措施和方案。

2. 安装位置选择在安装防鸟刺时,需要选择合适的位置以确保其有效性。

以下是一些安装位置选择的建议:- 铁塔上横跨导线的位置:鸟类通常会在导线上筑巢,因此在导线下方安装防鸟刺可以有效防止鸟类进入。

- 铁塔上的横梁和平台:鸟类也喜欢在铁塔的横梁和平台上筑巢,因此在这些位置安装防鸟刺可以有效防止鸟类滋生。

3. 防鸟刺选择选择合适的防鸟刺是确保其有效性的关键。

以下是一些常见的防鸟刺选择:- 尖锐刺针:这种类型的防鸟刺通常由尖锐的钢针组成,能有效刺激鸟类,使其无法在铁塔上停留。

- 电击防鸟刺:电击防鸟刺通过释放低电压电击鸟类,从而驱赶它们离开铁塔。

- 振动式防鸟刺:这种类型的防鸟刺通过产生振动来阻止鸟类在铁塔上停留。

4. 安装步骤以下是安装架空线路铁塔上防鸟刺的一般步骤:- 清理铁塔表面:确保铁塔表面干净,没有杂物和尘土。

- 定位安装位置:根据安装位置选择的建议,确定防鸟刺的安装位置。

- 固定防鸟刺:使用合适的固定装置将防鸟刺牢固地安装在铁塔上。

- 检查安装质量:确保防鸟刺安装牢固,没有松动和损坏。

5. 定期维护为了保证防鸟刺的有效性,需要进行定期维护。

以下是一些维护建议:- 清洁:定期清洁防鸟刺,确保其表面没有积聚杂物和鸟粪。

- 检查损坏:定期检查防鸟刺是否有损坏,如有需要及时更换。

总结:架空线路铁塔上防鸟刺的安装措施和方案包括选择合适的安装位置、选择合适的防鸟刺、按照安装步骤进行安装,并定期进行维护。

这些措施能够有效地防止鸟类在铁塔上筑巢、滋生和栖息,保护电力设施的正常运行。

110kV带电安装防鸟刺标准化作业指导书

110kV带电安装防鸟刺标准化作业指导书

110kV带电安装防鸟刺标准化作业指导书12020年4月19日编号:Q/TJ-SD-JX- -041输电线路带电安装防鸟刺标准化作业书(110kV)作业类别:一类作业负责人:作业日期:年月日时分至年月日时分吐鲁番电业局输电运维工区班22020年4月19日1 范围适用于吐鲁番电业局所管辖的110kV线路2 引用文件国家电网安监[ ]83号电力安全工作规程(电力线路部分)国家标准GB50233- (110-500kV架空送电线路施工及验收规范)检修规范:1.每项作业开始前,由作业负责人组织作业人员,从人员、作业方法、作业环境、设备系统及使用各种工器具等方面查找存在的危险点,要求准确,无遗漏。

2.有针对性地制定安全技术措施。

安全技术措施内容要具体、严谨、完整可靠,且责任明确落实,做到安全措施到项、责任到人、监督到位,确保安全措施落实。

对所有作业人员进行安全措施交底。

3.找出危险点,制定预控措施的关键是让每一个作业人员清楚危险点在哪里,如何控制。

4.抓住危险点预控实施过程中的关键环节,突出危险点预控措施的针对性、实效性,坚持每项措施32020年4月19日有的放矢,针对每个危险点制定相应预控措施,克服形式主义的不良行为。

5.注意对实施中的危险点预控措施的补充,提高预控措施的可靠性,由于危险点预控措施在编审过程中,可能存在对于潜在的危险点认识不全的问题。

因此,在实施中结合当时的作业情况,对预控措施加以补充,使其更加完善,对危险点控制更加有效。

6.预控措施执行后的总结。

每一项预控措施执行后,由工作负责人组织所有作业人员进行总结,找出执行中存在的问题,为下一次作业提供经验。

3 工作前准备3.1宣读工作任务。

宣读人:工作任务单编号:42020年4月19日3.2 分工:3..3备品备件52020年4月19日3.4 工器具3.5材料62020年4月19日。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

110kV架空输电线路进行防鸟刺安装维护检修3。

1鸟刺得制作及技术要求3。

1。

1 鸟刺采用国标不锈钢丝加工而成,规格为Φ3、6±0.1mm,根数不得少于30根。

鸟刺底座采用夹板形式,夹板至少选用Q235优质钢板,高温热处理一次冲压成型,宽度为50mm,厚度不得小于10mm,可卡在15mm厚得角钢上。

上附两个螺栓固定孔,孔内套丝,固定螺栓直径不得小于16mm,为了保证连接牢固采用双螺栓,双母。

3.1。

2鸟刺除不锈钢丝外其余部分应镀锌,鸟刺镀锌应符合浸镀锌件得锌层质量要求。

3.1。

3鸟刺制作完成后表面焊接、镀锌应光洁、厚度均匀、耐侵蚀,鸟刺外观美观、光洁、无毛刺、无裂纹、高度不得低于800mm。

3。

1.4安装鸟刺技术措施(1)鸟刺安装后应为放射型半球状分布,能起到立体防护作用,在运行过程中不能发生鸟刺刺针倒伏现象、(2)上下传递鸟刺与工器具时必须使用绝缘循环无头绳索从塔身内进行起吊,严禁在塔外起吊;起吊过程中为防止绳索在塔身内来回摆动,起吊人员应设摆头绳进行牵制;遇五级以上大风,雷雨、大雾天气时,应停止作业并拆除绝缘循环无头绳索;作业人员得活动范围、起吊得工具与材料及绳索与带电体得安全距离必须满足要求:。

如图:((4)安装数量要求110kV线路防鸟刺安装标准1)上字型直线杆:左边相与中相绝缘子上方横担处安装1只普通防鸟刺;右边相考虑与中相导线得安全距离,横担处可安装2只短式防鸟刺。

2)上字型直线塔:左边相与中相绝缘子上方横担处安装2只普通防鸟刺;右边相考虑与中相导线得安全距离,横担处可安装4只短式防鸟刺。

3)直线门型杆:每相绝缘子上方横担处安装2只普通防鸟刺。

4)耐张门型杆:每相引流线上方横担处安装2~3只普通防鸟刺、5)猫头塔:边相导线横担安装每处安装2只普通防鸟刺,中相在地线横担处安装4只普通防鸟刺。

6)耐张铁塔:每相引流线上方横担处安装2~3只普通防鸟刺,中相跳线横担处安装2只普通防鸟刺。

7)双回路直线塔(耐张塔)中、下相参照上字型直线塔中相安装规定,安装4只短式防鸟刺;上相参照边相安装规定,安装2只普通防鸟刺。

8)其她特殊形式杆塔应根据现场情况确定安装数量。

220kV线路防鸟刺安装标准1)直线门型杆:每相绝缘子上方横担处安装4只普通防鸟刺。

2)猫头塔(拉V塔、酒杯塔):边相导线横担安装每处安装2只普通防鸟刺,中相在地线横担处安装6只普通防鸟刺。

3)耐张塔:每相引流线上方横担处安装4只普通防鸟刺,中相跳线横担处安装4~5只普通防鸟刺。

4)双回路直线塔(耐张塔)中、下相参照110kV上字型直线塔中相安装规定,安装6只短式防鸟刺;上相安装4只普通防鸟刺。

5)其她特殊形式杆塔应根据现场情况确定安装数量。

4、项目实施要求(需求)4、1气象条件4。

1、1环境温度不高于50度,不低于-40度、4、1、2海拔高度不超过2000米。

4。

1。

3最大风速不超过35米/秒。

4.1.4最大覆冰厚度不大于5mm.4.1、5地震烈度7度以下地区、4。

2施工要求4、2.1上下传递鸟刺与工器具时必须使用绝缘循环无头绳索从塔身内进行起吊,严禁在塔外起吊;起吊过程中为防止绳索在塔身内来回摆动,起吊人员应设摆头绳进行牵制。

4.2、2遇五级以上大风,雷雨、大雾天气时,应停止作业并拆除绝缘循环无头绳索。

4、2.3作业人员得活动范围、起吊得工具与材料及绳索与带电体得安全距离必须满足如下要求:110kV线路得安全距离为1.5米;220kV线路得安全距离为3米;500kV线路得安全距离为5米。

4。

2、4加装鸟刺得防护范围,110kV、220kV、500kV线路分别不得小于1米、1米、2米;防鸟刺最低处得有效高度不得小于0、5米,不足得应补加数量直至满足要求。

4。

2.5鸟刺底座对导线横担水平夹角不应大于 5 度,鸟刺与横担防护间隙不应大于50mm 、4、2、6加装时防鸟刺底座固定一定要牢固,底座固定完成后方可解开针刺绑扎带,加装鸟刺必须设专人监护、4。

2、7防鸟刺安装施工应严格执行《电力安全工作规程》(线路部分)得有关规定。

4、2、8现场所有人员按规定着装,戴安全帽并系紧下颚带;地面2米以上得作业应遵守高空作业规定,并使用带后背保护得安全带。

4。

3组织要求项目实施组织机构为了实现工程目标,做到安全、文明施工,确保工程质量及施工工期,公司各主要部门为主体对施工进行综合控制管理、施工现场设项目部,实行项目经理负责制,负责本标段得施工日常管理工作。

(组织机构图见下表)组织机构图1)代理人者,(1)(2),(3),安排部署施工工作。

(4)析及纠偏。

(5)针对工程实施与检查中出现得重大问题,负责妥善处理,提请有关方协调解决,并制订纠正预防措施、(6)合理安排工程资金使用;审核“安措费”使用计划、(7)组织落实安全文明施工、职业健康与环境保护有关要求,促进项目得各项管理活动得开展落实。

(8)组织工程内部验收与质量评定工作,申请工程验收,安排工程竣工后期相关管理工作。

(9)项目投产后,组织对项目管理工作进行总结;接受审计,安排项目部解体后得收尾工作。

技术专责(1)认真贯彻执行有关技术管理规定,积极协助项目经理或项目总工做好各项技术管理工作。

(2)认真阅读有关设计文件与施工图纸,在施工过程中发现设计文件与施工图纸存在问题及时向项目总工提出、施工过程中加强对设计文件等资料做到闭环管理。

(3)编写与出版各工序施工作业指导书、安全技术措施等技术文件;并在施工过程中负责落实有关要求与技术指导。

(4)在工程施工过程中随时进行检查与技术指导,当存在问题或隐患时,提出技术解决与防范措施。

(5)负责组织施工队伍做好项目施工过程中得施工记录与签证。

(6)不断提高自身得业务素质,并从技术方面指导与支持项目部各项管理工作。

质量、安全专责(1)积极协助项目经理全面负责项目实施过程中得质量控制与管理工作、(2)认真贯彻执行上级与公司颁发得规章制度、技术规范、质量标准,参与编制符合项目管理实际情况得质量实施细则与措施,并在施工过程中监督落实与业务指导。

(3)组织项目部职工学习工程质量验收规范与产品质量标准、定期检查工程施工质量情况,参加质量事故调查,提出事故处理意见。

(4)按照有关要求或档案资料管理办法,收集、审查、整理施工记录表格、试验报告等资料。

(5)组织进行隐蔽工程与关键工序检查,对不合格得项目应责成返工,督促班组做好质量自检与施工记录得填写工作。

(6)完成项目经理安排得其她各项施工管理工作。

安全职责(1)积极协助项目经理全面负责施工过程中得安全文明施工与管理工作,确保施工过程中得安全、(2)认真贯彻执行上级与公司颁发得规章制度、安全文明施工规程规范,结合项目特点制订安全健康环境管理制度,并监督指导施工现场落实。

(3)负责施工人员得安全教育与上岗培训,参加项目总工组织得安全交底、参与有关安全技术措施等实施文件编制,审查安全技术措施落实情况。

(4)负责制订工程项目安全工作目标计划。

负责编制安全防护用品与安全工器具得购置计划。

负责建立并管理安全台账、(5)负责布置、检查、指导施工队伍安全施工措施得落实工作,并协助施工队伍提高专业水平,开展各项业务工作。

(6)监督、检查施工场所得安全文明施工情况,组织召开安全专业工作例会,总结安全工作。

(7)调查安全事故,提交调查报告,提出整改意见与防范措施。

有权制止与处罚违章作业与违章指挥行为。

(8)督促并协助施工班组做好劳动防护用品、用具重要工器具得定期试验、鉴定工作、(9)开展安全施工得宣传与推广安全施工经验。

材料专责(1)严格遵守物资管理及验收制度,加强对设备、材料与危险品得保管,建立各种物资供应台账,做到账、卡、物相符。

(2)以审定后得设备、材料供应计划为依据,负责办理甲供设备材料得催运、装卸、保管、发放,自购材料得供应、运输、发放、补料等工作。

(3)负责对到达现场(仓库)得设备、材料进行型号、数量、质量得核对与检查。

收集项目设备、材料及机具得质保等文件。

(4)负责工程项目完工后多余材料得冲减退料工作。

(5)做好到场物资得跟踪管理,以实现质量可追溯性、施工队实行施工段长负责制,负责落实项目部制定得施工进度计划,积极配合有关部门得工作,自觉地接受监督检查。

在保证安全与质量得前提下,合理组织安排施工,按计划完成各项施工任务,确保工程所定目标得实现。

4.4安全要求4.4.1安全管理目标1)不发生人员重伤及以上事故、造成较大影响得人员群体轻伤事故;2)不发生因工程建设引起得电网及设备事故;3)不发生一般施工机械设备损坏事故;4)不发生火灾事故;5)不发生环境污染事件;6)不发生负主要责任得一般交通事故;7)不发生对公司造成影响得安全事件。

4。

4.2安全保证体系我公司完成了三标一体管理体系得认证工作,并已正式运行,安全控制及管理已纳入新得体系之中,公司各类安全管理制度已经颁布、本工程将严格执行此管理体系及相应得各项规章制度、结合本工程得特点及合同要求将进一步完善安全保证体系结构,建立安全管理体系,健全安全管理制度,自觉接受项目法人、监理工程师得监督检查,使安全体系在本工程施工中持续有效地运行,使该工程施工全过程始终处于有效得安全受控状态下。

4.3。

3安全控制措施高空坠落1)攀登杆塔时注意检查脚钉就是否牢靠,脚扣就是否合格。

2)杆塔上作业,必须系好安全带、戴好安全帽、安全带要系在牢固得部件上,防止从杆顶脱出或被锋物割断,还要检查环扣就是否扣好,转位时不得失去安全带得保护、人身触电1)人体与带电体得最小距离不得小于3.0米、2)起吊防鸟刺用无极绝缘绳索,在起吊过程中,防鸟刺与带电体得距离最小不得小于3。

0米。

3)必须设立专责监护人。

物件打击1)现场工作人员,必须佩戴安全帽。

2)杆塔上作业人员应防止掉东西,使用得工器具及材料应装在工具袋内,并用无级绝缘绳索传递,不得乱扔,作业现场禁止行人逗留。

4。

5质量要求4。

5、1本着“百年大计,质量第一"得宗旨,搞好施工前得质量策划,严格执行公司ISO9001:2000体系文件与各项管理规定与检验标准,狠抓施工全过程得质量控制,确保本工程质量方针目标得顺利实现。

1)实行全面质量管理,对关键项目、薄弱环节、新得施工技术与安装工艺组织技术攻关与工艺改进,采取科学得管理方法与必要得管理措施,实现预测、预控,逐步提高工程质量得目得、2)落实各项制度,建立健全岗位质量责任制,开展各项质量活动,增强职工质量意识,使职工具备“严肃认真、周到细致、稳妥可靠、万无一失"得工作态度,把工程质量隐患与不满足运行要求得一切问题消灭在施工过程中与投运之前,建设长期稳定运行得、让项目法人满意得工程、3)支持图纸会审制度,理解设计意图,加强与设计院得联系,提前解决设计与施工得矛盾,保证工程得施工质量、4)坚持技术交底,即施工前由项目总工对项目部各部门交底,项目工程部对各施工队交底,贯彻项目法人得要求与设计意图,对施工技术要求、质量标准、施工方案等进行详细说明,使施工人员做到心中有数、5)树立下道工序就是上道工序顾客得观念,坚持质量三级监、检制度,即自检不合格不转序,专检不合格不接受,未经专职质检人员检查、验收、签字不准进入下一工序得施工。

相关文档
最新文档
