塔机拆卸方案

合集下载

塔式起重机安装和拆卸方案

塔式起重机安装和拆卸方案

塔式起重机安装和拆卸方案一、工程概况锦绣华俯人防地下室工程位于宜昌市东湖一路和夷陵路交界处,为附建与掘开相结合的人防地下室工程,平时功能为地下汽车库,战时为3个防护单元。

正负0.000高程为60.65米。

二、装拆塔机的基本情况塔机备案证:鄂E-A604工程名称:锦绣华俯人防地下室项目。

制造单位:广西建工集团建筑机械制造有限责任公司塔机型号:QTZ63(5510)最大起重量(力矩):6T使用单位:葛洲坝基础公司锦绣华俯工程项目部三、装拆塔机的人员组成张如海:负责安装过程中的指挥刘鹏飞:负责设备安装中地面吊钩及标准节的起吊黄万海:负责电气安装刘剑:负责进行塔机起升及操作。

梅运乾:负责设备安装四、建筑物及场地情况和需要特殊说明的问题:无高压线及与建筑物相互干涉情况五、了解安装塔机的技术性能是否与说明书相符以及有无需检修的工作1、塔机装拆前有无发生过异常情况;2、各机构是否正常工作;3、塔机的起重性能能否达到说明要求;4、结构件有无损伤害;六、塔机拆装前准备工作:1、组长召集全体装拆人员学习塔机装拆技术方案和安全技术措施内容,进行技术交底,明确分工,落实每项具体工作(严格按照安全技术措施执行)。

2、根据塔机装拆调试工作需要,事先准备好以下物品:七、塔机装拆程序及注意事项1、塔机装拆准备工作A、按照“隐蔽工程验收记录”塔机说明书、基础设计资料的要求,核实基础的施工质量。

B、测定基础预埋件的高度误差,以便准备垫块。

清点零部件规格及数量,检查工具、仪器。

C、详细了解安装场地的状况,有组长向吊车司机交代安装程序及吊装主要大件的尺寸、重量、高度,并召集作业人员、吊车机组人员及吊装指挥人员,共同讨论落实安全技术措施,进一步明确各专项人员的位置及职责,认真学习装拆程序和相应的注意事项。

2、塔机的安装安装底架:将底架置于混凝土平台上,装上压板,拧紧地脚螺栓,测量底架上四个支腿的水平度,其误差应在1.5mm以内,若超差则在底架与基础的接触面间用楔形调整块及铁板等垫平,注意垫块必须垫实垫牢,不允许垫块有任何可能的松动,再次拧紧20-m30地脚螺栓(双螺母防松)。

塔机安装(拆卸)专项施工方案

塔机安装(拆卸)专项施工方案

塔机安装(拆卸)专项施工方案一、编制依据:1、塔式起重机使用说明书;2、建筑施工安全检查标准(JGJ59-99);3、国家及行业有关塔式起重机标准、规程、规范;4、企业有关塔式起重机安装(拆卸)制度及规定;5、工程现场作业环境。

一、工程概况二、拟定安装(拆卸)时间:年月日至月日。

三、塔机位置及现场环境(情况说明)1、2、3、4、四、安装(拆卸)人员的组成及相关职责1、安装(拆卸)人员主要由建筑起重机械司机、建筑起重机械安装拆卸工、建筑起重机司索信号工、电工、架子工等组成。

原机操作人员和辅助安装(拆卸)的起重工,运输汽车的驾驶员为配合人员,还要配备机械或电气技术人员,由专业队长统一领导,由于安装(拆卸)作业大多是在高空进行,作业面狭窄,不允许人员过多,要求队伍精干,分工明确,各就其位,都能胜任岗位职责。

作业人员名册及分工见附表2、安装(拆卸)拆卸队长的主要职责(1)认真贯彻执行国家有关安全方针、政策、法令以及上级颁发的安全规章制度,并检查执行情况。

(2)负责拆卸作业前的准备工作,编制拆卸作业技术方案和工艺要求,组织技术交底。

(3)编制和落实安全技术措施,监督安全作业。

(4)及时处理拆卸作业中技术问题。

(5)主持塔式起重机拆卸作业中发生的机械及人身伤亡事故的调查分析,提出处理意见和改进措施,并督促实施。

3、安装(拆卸)班长的职责(1)认真执行质量管理制度,不断提高质量意识。

(2)遵守安全规程、制度和有关安全生产指令,根据班组长人员情况,合理安排工作,做好技术交底,对本组人员的安全生产负责。

(3)组织安全日活动,开好班前班后安全会,学习贯彻安全规章制度,并检查执行情况。

(4)认真执行各项任务的安全技术交底,教育班组职工不违章蛮干,经常检查拆装作业现场的安全生产情况,发现问题及时解决。

(5)熟悉塔式起重机的拆卸工艺规程,严格按塔式起重机的拆卸方案进行拆卸作业。

(6)发生机械及人身事故时,要保护好现场,及时填写事故报告,并上报,并组织全组人员认真分析,提出防范措施。

QTZ4510A型塔式起重机拆卸方案及安全技术措施

QTZ4510A型塔式起重机拆卸方案及安全技术措施

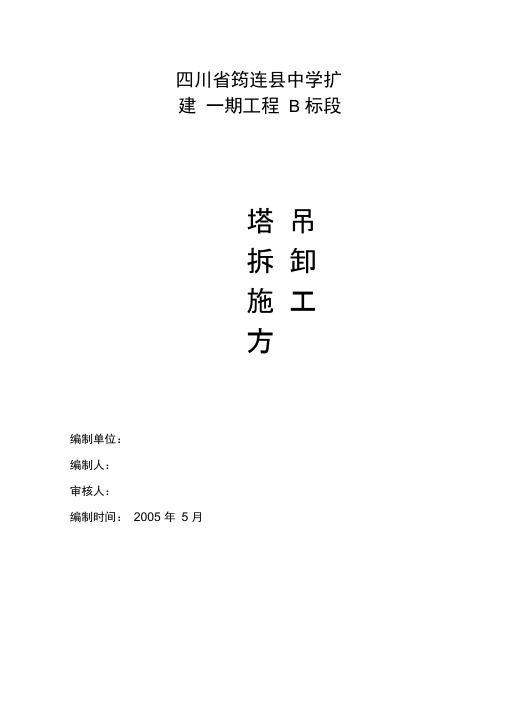

四川省筠连县中学扩建一期工程 B 标段塔吊拆卸施工方编制单位:编制人:审核人:编制时间:2005 年5 月QTZ4510A 型塔式起重机拆卸方案及安全技术措施1、拆装单位:2、拆装单位负责人:3、拆装技术负责人:4、使用单位负责人:5、编制人:6、编制时间:QTZ4510A型塔式起重机安装方案及安全技术措施一、塔机拆卸方案及安全技术措施编制依据二、拆卸方案步骤......................三、塔机拆卸准备......................四、塔机拆卸退场......................五、塔机拆卸安全技术措施..............QTZA4510 型塔式起重机拆卸方案及安全技术措施四川省华鼎建设有限责任公司承建的筠连中学B 标段工程,该工程根据施工组织设计,确定使用QTZA4510 型塔式起重机。

经公司领导布置安排,确定本公司塔机拆装队承担QTZA4510 型塔式起重机拆卸任务。

本公司塔机拆安队具有四川省劳动厅颁发的起重、机械、安装、维修安全认证,证书编号QA51010。

为确保优质、安全、快速、高效安装QTZA4510 型塔式起重机,特制定QTZA4510 型塔式起重机拆卸方案及安全技术措施。

一、编制依据:QTZA4510 型塔式起重机拆卸方案及技术措施编织是依据塔机生产厂家所提供的《使用说明书》、《安装顺序图》、《塔机构造图、基础图》及《电气原理图、电气布线图》等技术资料,同时遵守国家有关标准和专业标准,从而使安装工艺符合规范的要求,满足生产厂家对组装该种塔机所提出的技术要求。

二、塔机安装步骤:1、认真细致研究塔机厂家提供的有关技术资料,熟悉了解塔机的性能、结构及外形尺寸,熟悉各零部件安装位置及性能,了解每个部位的重量、吊点位置及拆卸高度。

2、根据现场实地勘察,具体了解塔机所在位置,可用常规工艺拆卸。

3、制定拆卸工艺路线检查塔机垂直度»检查塔机结构有无锈蚀、裂纹、开焊、消除隐患检查电气电缆及各运转机构有无卡阻——检查液压顶升系统——拆卸标准节----- 拆卸置于五楼的塔机附着 ------- ►拆卸标准节------ 拆卸支撑再拆标准节(最后保留一标准节和底节,此时过渡节与两臂铰接点至地面高度约9.8米)——拆卸三块平衡配重块——拆卸起重臂——拆卸平衡臂——拆卸塔帽——拆卸驾驶室——-过渡节、上支座、下支座为一体拆卸 ------------- 塔身底节、一标准节、顶升油缸为一体拆卸 --------------------------------- ►塔机底座---- 装车退场。

QTZ20塔式起重机拆装方案

QTZ20塔式起重机拆装方案

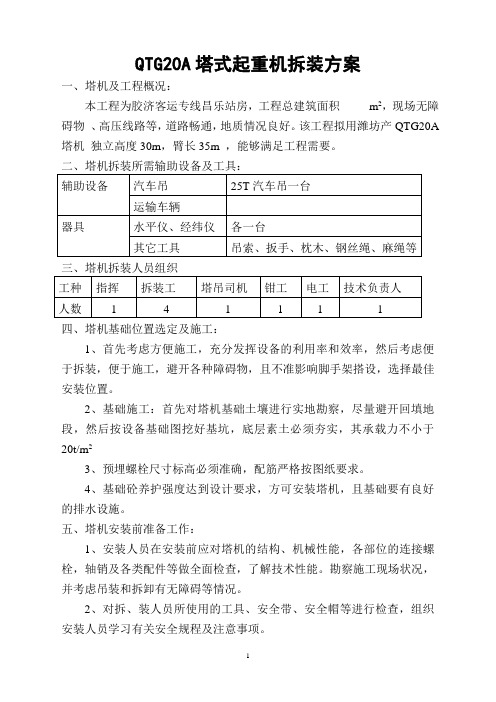

QTG20A塔式起重机拆装方案一、塔机及工程概况:本工程为胶济客运专线昌乐站房,工程总建筑面积m2,现场无障碍物、高压线路等,道路畅通,地质情况良好。

该工程拟用潍坊产QTG20A 塔机独立高度30m,臂长35m ,能够满足工程需要。

二、塔机拆装所需输助设备及工具:三、塔机拆装人员组织四、塔机基础位置选定及施工:1、首先考虑方便施工,充分发挥设备的利用率和效率,然后考虑便于拆装,便于施工,避开各种障碍物,且不准影响脚手架搭设,选择最佳安装位置。

2、基础施工:首先对塔机基础土壤进行实地勘察,尽量避开回填地段,然后按设备基础图挖好基坑,底层素土必须夯实,其承载力不小于20t/m23、预埋螺栓尺寸标高必须准确,配筋严格按图纸要求。

4、基础砼养护强度达到设计要求,方可安装塔机,且基础要有良好的排水设施。

五、塔机安装前准备工作:1、安装人员在安装前应对塔机的结构、机械性能,各部位的连接螺栓,轴销及各类配件等做全面检查,了解技术性能。

勘察施工现场状况,并考虑吊装和拆卸有无障碍等情况。

2、对拆、装人员所使用的工具、安全带、安全帽等进行检查,组织安装人员学习有关安全规程及注意事项。

3、对塔机砼基础表面水平度及强度进行检测,清除现场障碍物,设作业警戒区。

4、准备好安装塔机使用的辅助材料,如绳具、吊索扳手、钳子。

六、塔机安装程序:1、将底架十字梁置于基础上,并安装连接好,用水平仪将四主支撑座联接套上平面找平,平面度允许偏差2mm,将基础地脚螺栓紧固牢固,紧固后且再次校正四主支撑座上平面度。

2、安装第一节标准节,标准节于底座用高强度螺栓连接,予紧扭矩值为530N.m,塔身标准节安装到第五节时安装塔身斜撑杆,然后继续安装到使用高度。

3、吊装上下转台3.1、吊装完最后一个标准节后,将下悬台和回转支承在地面上,用螺栓紧固好,一起吊装。

3.2、将上转台和回转机构连接在一起吊装。

3.3、将上转台与回转支承之间的连接螺栓紧固好。

4、吊装塔帽和司机室及走台4.1、吊装塔帽前,应先把吊臂前后拉杆和平衡臂拉杆各组装在塔帽上,并捆扎在主弦杆上。

塔机附着拆卸方案

塔机附着拆卸方案

塔机附着拆卸方案
塔机附着拆卸是指将塔机从建筑物或其他结构上拆卸下来的过程。

下面是一种常用的塔机附着拆卸方案:
1.确定拆卸顺序:根据塔机的安装位置和具体情况,确定拆卸顺序。

一般而言,先拆卸塔身,再拆卸臂和吊钩。

2.准备工作:清理周围环境,确保拆卸过程安全顺利。

在需要拆卸的部位设置支撑和固定装置,以确保塔机在拆卸过程中稳定。

3.解除连接:先解除塔身与建筑物或其他结构的连接,包括钢丝绳、连接板等。

确保解除连接时塔机稳定。

4.拆卸塔身:用专业的塔机起重设备,将塔身逐节下降并搁置在安全的区域,同时由工人协助控制,确保操作安全。

5.拆卸臂和吊钩:将塔机臂和吊钩逐节拆卸,并使用起重设备将其安全降落。

6.检查清理:检查拆卸过程中塔机和其他设备的完整性,并进行清理工作,确保没有遗留物。

7.搬运和存放:使用起重设备将拆卸的塔机和部件搬运到指定地点,进行存放或运输。

需要注意的是,塔机附着拆卸是一项复杂的工作,需要由专业
人员进行操作。

在拆卸过程中,要确保安全措施到位,并根据具体情况进行调整和改进。

塔机拆卸技术指导

塔机拆卸技术指导

塔机拆卸技术指导塔机拆卸是一项复杂且危险的工作,需要进行严密的技术指导。

在进行塔机拆卸时,操作人员必须具备一定的专业知识和操作技巧,以确保工作的安全顺利进行。

以下是塔机拆卸的技术指导:一、准备工作1. 安全检查:在进行塔机拆卸之前,必须对塔机及周围环境进行全面的安全检查。

确保机械设备的各项功能正常,没有任何异常情况。

2. 拆卸计划:制定详细的拆卸计划,包括拆卸的顺序、使用的设备和工具等。

确保每一个步骤都得到合理安排,并对可能出现的问题进行预先评估和解决方案的制定。

二、拆卸步骤1. 塔机吊臂的拆解:根据拆卸计划,先拆卸塔机的吊臂。

首先,将吊臂上的各种附件进行拆卸,并将其分类存放。

然后,使用适当的设备和工具,拆卸吊臂与塔身之间的连接部分。

确保拆卸过程中吊臂的平衡和稳定,避免发生倒塌等危险情况。

2. 塔机附件的拆卸:根据拆卸计划,逐一拆卸塔机的附件。

例如,拆卸塔机的转台、平衡重块等。

在拆卸过程中,要注意使用专用工具,防止损坏设备并确保操作人员的安全。

3. 塔身的分段拆卸:根据拆卸计划,将塔身分成适当大小的段。

在拆卸过程中,要注意使用适当的设备和工具,确保每一段的平衡和稳定。

同时,要注意防止塔身的下落对周围环境和人员造成危险。

4. 塔基的拆卸:根据拆卸计划,将塔基进行拆解。

在拆卸过程中,要注意使用适当的设备和工具,以确保工作的安全顺利进行。

同时,要注意对地面环境的保护,避免对周围建筑物和设施造成破坏。

三、安全注意事项1. 安全防护:在拆卸塔机的过程中,操作人员必须戴好防护安全帽、防护眼镜和手套等,以确保自身的安全。

同时,要设立安全警戒区域,并妥善设置相关安全标志,避免无关人员进入作业区域。

2. 现场管理:现场必须有专人负责塔机拆卸的工作,并进行全程监控。

同时,要保持现场的整洁有序,避免杂物和障碍物对工作造成影响。

当天气恶劣时,需要采取相应的安全措施,如限制工作范围、停工等。

3. 协同合作:塔机拆卸是一项需要协同合作的工作,各个环节之间必须密切配合。

塔机拆除方案范文

塔机拆除方案范文一、前期准备工作1.预先了解塔机结构及相关参数:根据塔吊使用说明书和技术资料,了解塔机的主要结构和技术参数,包括高度、最大起重量、最大幅度、悬挂绳数量和长度等。

2.安排专业人员组成拆除小组:由经验丰富的工程师和塔吊操作人员组成塔机拆除小组,负责具体工程操作。

3.做好现场安全和环境保护措施:确保现场工作区域的安全,设置相关标志牌,为工作人员配备安全防护用具,风险管控措施。

4.安排合适的机械设备:根据塔机拆除的具体条件,选择合适的机械设备,包括大型吊车、施工升降机、起重吊装设备等。

二、拆除方案1.开始拆除前的准备工作(1)检查塔机的各个部件:确认塔机的各个部件是否正常运转,如轮胎、起重臂、吊车臂、液压系统等。

(2)检查工作平台和周围环境:确保工作平台平稳,周围没有积水或其他障碍物。

(3)固定工作平台:通过桩基、支架或其他固定方式,保证工作平台的稳固性。

2.拆除目标的确定根据工程需求和实际拆除条件,确定拆除的目标位置和方式,可根据以下几种方式进行拆除:(1)分段拆除:将塔机分段拆除,逐段降低高度,再进行吊装拆除。

(2)整体吊装拆除:使用起重吊装设备,将整个塔机进行吊装拆除。

(3)部分拆除:将塔机的一些部件进行拆除,如起重臂、吊笼等。

3.拆除步骤(1)卸载吊笼或吊具:将吊笼或吊具卸载到安全地带。

(2)拆除起重臂:将塔机的起重臂进行分段拆卸,逐层下降,采用吊装设备进行卸载。

(3)拆除主臂:将塔机的主臂进行分段拆卸,逐层下降,采用吊装设备进行卸载。

(4)拆除立柱:将塔机的立柱进行分段拆卸,逐层下降,采用吊装设备进行卸载。

(5)拆除顶部平台和基础:将塔机的顶部平台和基础进行分段拆卸,逐步降低高度,直到将塔机完全拆除。

4.安全措施(1)人员安全:工作人员必须佩戴防护用具,严禁在没有安全设施的地方工作,如未安装护栏或安全网等。

(2)材料安全:拆除过程中,必须采取安全有效的措施,防止材料掉落,造成人员伤亡。

塔机装拆施工方案

塔机装拆施工方案一.工程概况与塔机的选用本工程位于商丘市长江路与睢阳大道交叉口东南角,商丘市新翼花苑一期一标段工程,1#、2#楼为砖混结构八层,高23.55 米,7#楼十一层,高34.95米,为方便施工并节省费用,拟在建筑物中部设塔吊两部,混凝土浇筑拟采用现场搅拌,安装塔吊主要是为了方便木工、钢筋工和泥工的材料运输,QTZ40型自升式塔式起重机即可基本满足施工的需要。

二.装、拆塔机的基本情况使用单位:商丘国基建筑安装有限公司工程名称:商丘市新翼花苑一期一标段生产单位:山东华夏塔机型号:QTZ40 出厂日期:2010年10月12日最大起重量:3吨起升高度:27米配重重量:6.6吨本次装塔高度:7节总装塔高度:22米三.建筑物及场地情况需要特殊说明的问题四.了解安装塔机的技术性能是否与说明书相符以及有无需检修的工作1.塔机装拆前有无发生异常情况;2.各机构是否正常工作;3.塔机的起重性能能否达到说明书要求;4.结构件有无损伤等。

五.塔机装拆前的准备工作1.组长召集全体装拆人员学习塔机装拆技术方案和安全技术措施的内容,进行技术交底,明确分工,落实每项具体工作,严格按照安全技术措施执行;2.根据塔机装拆调试工作需要,事先准备好以下物品:(1)汽车吊一台(2)足够的Φ14起吊用钢丝绳、绳扣、吊环、经纬仪、铁锤、撬棍、扳手、铁丝、棕绳、力矩省力扳手、齿轮油、液压油、黄油、安全帽、安全带等(3)必备的常用电工工具及用品六.塔机装拆程序及注意事项1.塔机装拆准备工作(1)按照隐蔽工程验收记录、塔机说明书、基础设计资料的要求,核实基础的施工质量,经验收合格后方可使用。

(2)测定基础预埋件的高度误差,以备准备垫铁。

(3)清点零部件规格及数量,检查工具、仪器。

(4)详细了解安装场地的状况,由组长向吊车司机交待安装程序及吊装主要大件的尺寸、重量、高度。

(5)组长召集安装作业人员、吊车机组人员及吊车指挥人员共同讨论落实安全技术措施,进一步明确各专项人员的位置及职责,认真学习熟悉装拆程序和相应的安全规程。

塔吊安装、拆除方案

塔式起重机安装方案一、编制依据1.《建筑施工安全检查标准》2.《塔式起重机安装拆除施工安全技术规程》3.《起重机械用钢丝绳检验和报废实用规范》4.塔式起重机的使用说明书和施工现场的实际情况。

二、工程概况此次任务是将(生产厂家)生产的(型号)塔式起重机安装在(地点)使用,安装高度为米,总包单位为监理单位为施工现场平面布置图(附后)安装时应做好安全技术交底和防火工作,分工明确方可进行安装作业。

三、安装前的准备工作1)由安顺塔吊安装有限责任公司其中某一安装队会同公司安全员、技术负责人及项目负责人查看现场,提出安全措施,制定塔机安装方案。

2)安装小组作业人员进行特种作业安全技术交底,熟悉塔机安装方案及安全要求,根据《塔式起重机使用说明书》上的安装部件的重量,配齐并检查安装塔机所需的钢丝绳及吊具、吊索。

3)按《塔式起重机使用说明书》基础部分的要求,把预先加工好的预埋螺栓套在做好的木模上,并用螺栓固定,调平木模上平面的水平度,在1/1000范围内预埋螺栓的下端固定在基础钢筋上,然后用混凝土浇筑4)由所在工地负责塔机安装的场地平整工作,保证道路畅通,以便汽车进场拼装吊臂、平衡臂之用。

5)安顺公司派出的指定塔机安装队负责清点所有的塔机零部件、连接螺栓、销轴及开口销,并将连接件涂抹黄油。

四、塔机安装程序1)安装底盘:安装小组和技术负责人共同检查安装塔机的准备工作是否完善,符合要求后将底盘放在混凝土平台上,用水平仪复核底盘与标准件连接的上平面间的倾斜度不大于1/1000。

将中心架与四个支腿用销轴联接后安装压重。

分别吊四块压重安放在四个支腿上,压重窄的一方靠近标准节,用经纬仪校正中心架主弦顶面的平面度不大于1/1000。

安装第一节标准节,按序依次压上其余的压重,并使其紧靠标准节。

共同检查安装塔机的准备工作是否完善,复核预埋脚柱顶面的水平误差,并安装塔身基础节,其水平误差不得超过塔身边长的1/1000,否则在固定底座下面加垫片调平。

起重塔机安装、拆卸及使用施工方案

起重塔机安装、拆卸及使用施工方案一、起重塔机安装方案起重塔机是在建筑工地进行重物起吊的重要设备,安装时需要严格按照以下步骤进行:1. 确定安装位置选择平整、坚固、无障碍物遮挡的地基进行安装,确保地基能够承受起重塔机的重量和工作负荷。

2. 搭设起重机底座根据设计要求在地基上搭设起重机底座,确保底座的稳固和平整,底座的尺寸应符合起重塔机的安装要求。

3. 安装起重塔机主体将起重塔机主体通过吊车或其他设备吊装到预先搭设好的底座上,并进行固定,确保起重塔机垂直度和水平度符合要求。

4. 连接电气设备连接起重塔机的电气设备,确保电气系统正常运行,同时进行漏电保护和接地处理。

二、起重塔机拆卸方案起重塔机拆卸与安装相同,需要按照一定的顺序进行:1. 断开电气连接首先断开起重塔机的电气连接,关闭电源并进行好接地保护,确保没有电气危险。

2. 拆卸起重塔机主体利用吊车或其他设备将起重塔机主体从底座上吊装下来,注意安全操作,避免损坏设备和周围建筑。

3. 拆卸起重机底座拆卸起重机底座,清理现场,确保不留下杂物和碎片,保持安全通道。

三、起重塔机使用施工方案1. 操作规范使用起重塔机时,操作人员必须经过专业培训,并持证上岗,严格按照操作手册和安全规范进行操作。

2. 定期检查定期对起重塔机进行检查和维护,保证设备处于良好状态,如果发现异常情况及时处理,避免安全事故发生。

3. 安全防护在工作过程中,必须佩戴符合要求的安全防护用具,如安全带、安全帽等,确保作业安全。

以上就是起重塔机安装、拆卸及使用的施工方案,希望能够对相关人员提供帮助,保证工地施工安全顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

二、编制说明根据不同工程结构的特点和周围环境,选择塔式起重机,制定有针对性的塔式起重机拆卸施工方案,主要从技术措施、安全措施上加以控制。

编制塔式起重机拆卸方案依据(1)现行国家、行业的有关技术标准、规程《塔式起重机技术条件》GB/T9462-1999《塔式起重机安全规程》GB5144-2006《起重机械安全规程》GB6067-1985《起重机械用钢丝绳检验和报废实用规范》GB-5972-1986《塔式起重机操作使用规程》JG/T100-1999《建筑机械使用安全技术规程》JGJ33-2001《建筑施工安全检查标准》JGJ59-99《建筑施工高处作业安全技术规范》JGJ80-91(2)技术资料塔式起重机生产厂家提供的《使用说明书》、《部件拆卸图》《电气原理图及符号说明》等技术资料。

(3)查勘拆卸现场的实际情况及运输路线1三、工程概况四、塔式起重机主要技术性能五、塔机拆卸前状况六、拆卸前准备七、拆卸人员岗位职责八、拆塔程序1、全面检查塔机→减节降塔至顶升初始高度→吊拆配重3块→电气拆除→拆除钢丝绳→吊拆起重臂→吊拆其余1配重→拆除平衡臂→塔顶→驾驶室和回转塔身→回转支承→套架及顶升机构→标准节(基础节)→底座。

2、拆卸工作准备①全面检查顶升机构、电气系统和相关机件。

②由租用单位排除空间、地面和进出场道路上的所有障碍物,为拆塔工作创造条件。

3、拆塔作业注意:a、顶升机构工作必须平稳,否则不能降塔。

b、严禁在未将回转下支座和塔身标准节用高强度螺栓(或销轴)连接的情况下,回转臂架,移动小车进行起降作业。

(1)降塔①拆卸引进梁和引进小车。

②将小车移动至理论配平位置。

③松开塔身最高标准节与回转下支座及与下一节标准节之间的高强度螺栓(或销轴)。

④将引进小车与待拆标准节连接。

⑤操作液压系统顶升套架。

此时顶升横梁应可靠地放入标准节顶升踏步内,套架顶升少许距离,使标准节脱离塔身。

⑥缓缓推动标准节及引进小车,使其沿引进梁移动至套架外,手扶稳定。

⑦操作液压系统下降套架至撑杆可靠的放入标准节顶升踏步内;收缩活塞杆,使顶升横梁退出顶升踏步,伸出活塞杆使顶升横梁置入下一级顶升踏步内,顶升套架使撑杆脱离顶升踏步。

⑧继续下降套架至回转下支座与塔身可靠结合,用高强度螺栓(或销轴)连接回转下支座与塔身。

⑨收回载重小车至臂架根部,下降吊钩,起吊拆出的标准节;小车向外变幅下降吊钩将拆下的标准节放置到地面适当位置。

⑩继续上述程序,将塔身降至初装高度。

(2)拆卸部分配重逐一吊拆后拆卸的3块配重。

(3)吊拆起重臂①吊起臂架,使拉杆处于松弛状态,退出塔顶上的拉杆连接销,下放拉杆并将其固定在臂架上。

②拆卸起重钢丝绳臂端连接点。

③吊放臂架,使之处于水平状态,栓牵引绳。

④拆除臂根销轴,人工控制牵引绳,将臂架吊至地面,分段拆除。

(4)拆卸平衡臂①吊拆剩余1块配重。

②起吊平衡臂,使拉杆处于松驰状态,之后退出拉杆连接销。

③放平平衡臂拆除其根部的连接销轴,之后吊放地面。

(5)吊拆塔顶(6)吊拆回转塔身和司机室。

(7)吊拆回转支承。

(8)吊拆套架。

(9)拆除剩余标准节和底座。

九、运输注意事项1、装车时,车厢内要用枕木将吊臂垫实:并在吊臂前后各用1个2T葫芦和车厢连接在防止吊臂前后纵向移动,在转弯时应减速,并由一名专业指挥人员指挥,不要伤着行人和阻碍物发生擦挂及碰撞,配合汽车驾驶员缓慢行驶。

2、回转总承、塔帽装车时,在回转总承下面必须垫上防滑板,防止回转总承前后纵向移动。

由于塔帽放在回转总承面,所以超长,在超长部分上面标明安全警示标志,用Φ8圆丝捆牢,再用2个2T葫芦将回转总承、塔帽和车厢连接在一起。

由于回转总承离地面约4.5米左右,所以驾驶员在行驶中,必须注意空中阻碍物,如发现阻碍物,驾驶员应马上减速,并由2名专业人员排除该阻碍物后方可继续行驶。

3、后臂装车时,由于后臂上面放有小型物件,必须将该物件分类并用Φ8圆丝将其绑在后臂上面;将后臂两端各用1个2T葫芦固定在车厢内,并将超长部分标明安全警示标志,并用2名专业人员配合司机在途中排除阻碍物。

4、套架装总承时,在套架总承下面两端各垫一个枕木,防止套架总承前后纵向移动,在铁丝捆绑后,用2个2T葫芦将总承两端固定好,并由2名专业人员配合本司机在道路行驶中排除各种阻碍物。

十、塔机拆卸安全技术交底安全技术交底内容如下:1、塔机拆卸作业人员必须认真学习该塔机拆卸方案,了解该塔机的原理、构造、熟悉塔机的拆卸工艺,严格按照塔机拆卸方案实施作业。

2、进入拆卸现场必须戴好安全帽,高空作业人员必须系好安全带,穿防滑鞋。

3、拆卸前认真检查构件有无裂纹、变形、工作机构是否正常,检查电缆电线的绝缘是否良好,电器线路有无故障,确认无误后方可进行拆卸工作。

4、吊索具必须检查合格后方可使用,起吊构件吊点须绑扎正确、牢固,起落平稳,防止碰撞、损伤设备。

5、塔机钢结构的连接应符合说明书及拆卸工艺要求,各部销子须穿到位,销组的开口销规格符合要求并打开,螺栓的预紧力应达到要求。

6、顶升时须对液压系统试压,先将液压缸里的空气排除干净。

试压不少于2次,每次不少于30分钟。

顶升横梁必须有专人监护,塔机严禁回转。

7、高处作业人员严格遵守安全技术规范,严禁向下投掷工具、零件,防止落物伤人。

8、在四级风或下雨时应停止拆卸作业。

固定好未完工部份,防止发生事故。

9、遇有特殊情况应向有关人员报告,确定新方案后,严格按新方案执行,不得擅自蛮干。

技术交底人:技术接收人:应急救援预案为了预防起重机械及人员发生重、特大事故,及发生事故后能最大限度地减轻损失并及时有效地作好善后处理工作,特制定本预案。

本预案方针与原则如下:保护人员优先、防止和控制事故蔓延优先、保护环境优先;预防为主、常备不懈、统一指挥、高效协调、损失控制、持续改进。

应急策划:危险分析;起重机械设备在拆卸、使用过程中,由于指挥失误和操作不当,容易造成起重机械设备倒塌事故,其主要危险源分析如下:①、拆卸过程中:由于螺栓或销轴连接不当或不可靠;操作人员违章操作或指挥人员违章指挥,导致拆卸程序错误;拆卸用汽车吊起重力量不足。

②、使用过程中:操作人员违章操作;机械设备维护保养不够或不当;附着装置不可靠或在使用过程中遭损坏。

2、资源分析:成都市119、110救援组织机构:机械设备附墙成都市由120统一管理的成都市各省级、市级和区级医院120救护车;四川雄立建筑机械有限公司应急救援组织机构;3、法律法规要求:根据《中华人民共和国安全生产法》、《特种设备安全监察条例》等法律法规要求,编制本应急救援预案。

三、应急准备:1、机构与职责:①、机构设置:公司应急救援领导小组组成如下:组长:副组长:组员:②、成员职责:组长徐利负责向上级部门汇报现场状况以及全局指挥。

组员则负责协助项目部保护好现场,协助上级部门调查事故原因,如有人员伤亡,则协助有关部门将伤员送往医院及善后。

应急资源:成都市119急救车:成都市120救护车:微型货车一辆(川AV7757);货车一辆(外租协作单位):25T汽车吊一台(外租协作单位);气焊、气割设备各一套;安全帽10顶;安全带10根;止血带若干;对讲机若干;4、针对起重机械设备的倒塌等事故,制定如下预防措施:起重设备的用电由维护电工负责,不能随意乱接乱搭。

配电箱必须按规定设置。

随时检查线路,线皮破损的必须立即更换。

①、拆卸设备时,必须严格按拆卸方案进行,拆卸中所用的工、用具、零配件必须放置在稳妥的地方,地面划分出安全警戒线,防止坠落物伤人事故发生。

②、防止起重设备的倾翻:塔机拆卸时,必须严格按拆卸程序进行。

按规范及技术要求拆卸附墙支架,拆卸附墙支架时塔机独立高度必须符合国家规范,不能超过允许的独立高度,以防止设备发生倾翻事故。

塔机运行时,不得超载,并定期检查支架是否牢固,检查配重连接是否牢固,防止发生塔机由于附墙支架松脱而发生倾翻事故。

接警与报告:应急救援小组成员获悉现场发生起重机械设备事故后,应向报警人员询问事故发生的时间、地点、严重程度、人员伤亡情况,并迅速向组长汇报,由组长向公司安全科、租赁部及主管经理报告,以采取相应的行动。

指挥与控制:在事故现场当事故刚发生时,由本预案应急救援小组组长负责统一指挥,按本预案的方针和原则,确定优先救援程序,建立现场工作区域,确定重点保护区域,指挥和协调现场救援队伍开展救援行动。

当上级部门的应急救援组织成立后,指挥权转由上级部门的应急救援组织行使,本公司应急救援小组协助配合上级部门的应急救援组织进行工作。

警报和紧急公告:当事故可能影响到周边地区,对周边地区的公众可能造成威胁时,应及时向公众发出警报,具体方式可为设立安全警戒线,派专人负责安全警戒,向周边及过往行人提出警示。

通讯:应急救援小组通信名单:组长:副组长:公司安全设备科电话:事态监测与评估:应急救援小组负责对发生事故的设备进行监测,主要手段为现场人工监测。

6、人群疏散:发生起重机械设备事故后,所有人员疏散到安全区域。

7、应急人员安全:现场项目部应立即停止施工,除按照本预案进行操作外,还需遵守国家有关法律法规和相关操作规程、规范的要求。

特别情况下,还应制定有针对性的拆除或恢复方案,8、消防和抢险:发生机械设备事故后,①、电线起火;②、人员触电;③、人员伤亡:现场应急救援人员必须根据现场实际情况,具体措施如下:①电线起火:首先应立即切断电源,使用现场灭火装置进行灭火,如火势较大,不能自行灭火,则应立即启动应急救援预案,并向119报警。

②人员触电:发现触电,要立即关掉开关切断电源。

或用木棒等不导电物体迅速将触电者隔离开电源。

如伤者停止呼吸、心跳,应马上做人工呼吸和胸外按摩,进行抢救,直至呼吸、心跳回复。

注意事项:进行人工呼吸前,要将病人衣服、裤带解开,清除口鼻内异物,使呼吸道保持畅通。

操作时用力不可过猛,以防损伤内脏或骨折,人工呼吸速度均匀,一般以每分钟15次为宜。

⑧人员伤亡:创伤出血的急救:对由各种创伤或意外事故引起的大出血,必须迅速止血,再送医院急救。

临时止血法:用消毒纱布或干净毛巾折叠数层覆盖伤口上,再用三角巾或绷带加压包扎。

紧急情况下可用手指、手掌将出血处向下压住,可暂时止血。

外伤骨折急救:外伤骨折有出血情况,要先压迫止血,包扎伤口,再行骨折固定。

A、上肢骨折:用两块夹板(可用木板代替)在上肢内外两侧加衬(可用衣物等)后,用三角巾或绷带固定,再用绷带或三角巾悬吊于胸前。

B、下肢骨折:伤者仰卧。

小腿骨折时,用长短相等的两夹板(从脚跟到大腿根部),加衬垫后,在骨折处两端、膝下和大腿中部分别用绒绷带固定外侧打结。

脚部用八字形绷带固定,使脚面与小腿成直角。

大腿骨折,用一块自腋窝到脚跟长的夹板在伤肢外侧,健肢移向伤肢并列,夹板加衬垫后,用布条分段固定伤肢。

包扎固定后,将伤者放担架或木板上,抬送医院急救。
