防排烟消防工程预算知识大全

合集下载

消防工程预算要点

消防工程预算要点

消防工程预算要点1.项目依据:消防工程预算应根据国家相关法律法规和标准进行编制,如《建筑设计防火规范》、《建筑设计防雷技术规范》等。

同时,预算还应依据具体项目的设计文件、用地规划、施工方案等进行编制。

2.项目划分:消防工程预算一般按照项目划分,包括室内消防工程、室外消防工程和消防设施设备三个方面。

3.室内消防工程:包括消防水源、消防给水系统、消防排烟系统、室内消防设备等。

预算编制时需考虑到建筑物类型、楼层高度、使用功能等因素,合理安排设备和材料的使用量,同时还需根据地方消防规定进行严格遵守。

4.室外消防工程:包括消防车道、消防水池、室外消防设备等。

预算编制时需根据项目的具体实际情况,考虑到消防车辆进出的通行能力、消防设备的布置位置等因素。

5.消防设施设备:包括消防泵房、消防栓、消防灭火器、消防报警系统等。

预算编制时需要了解和掌握相关设备的市场价格和性能参数,并结合项目实际需求进行合理选择。

6.人工费用:消防工程预算中还需要考虑到人工作业的费用。

根据项目的不同规模和施工工艺要求,合理估算工人的工资、社保等费用。

7.材料费用:预算编制时需要详细列出各种材料的名称、型号、规格、数量和单价。

应根据实际需求合理选择材料品牌和质量,同时遵循节约资源和环保的原则。

8.费用调整:预算的编制时间一般较早,可能会受到市场行情和政策调整的影响。

因此,在预算编制时应考虑到可能的价格波动和政策变化,预留一定的调整余地。

9.其他费用:除了上述的人工费用和材料费用外,消防工程预算还需要考虑到其他可能发生的费用,如施工管理费、设备检测费、质量监督费等。

总之,消防工程预算是一项复杂的工作,需要综合考虑各种因素并根据实际情况进行合理编制。

同时,预算编制需要遵循透明、公正、合理的原则,确保预算的准确性和合理性,为消防工程的顺利进行提供坚实的经济保障。

【消防】消防预算知识点

【消防】消防预算知识点

【消防】消防预算知识点引言概述:消防预算是指对消防设备、人员及相关资源进行合理配置和经费安排的过程。

它是保障社会安全、预防火灾事故的重要环节。

本文将从四个方面介绍消防预算的知识点,包括预算编制、预算内容、预算执行和预算监控。

一、预算编制1.1 消防设备预算:根据消防设备的种类、规模和数量,结合实际需求,编制消防设备采购预算。

预算内容包括设备购买费用、安装费用、维护费用等。

1.2 人员预算:根据单位规模和工作需求,编制消防人员配备预算。

预算内容包括人员工资、培训费用、保险费用等。

1.3 资源预算:根据消防工作需要,编制相关资源的预算。

预算内容包括消防宣传费用、消防演练费用、应急救援费用等。

二、预算内容2.1 消防设备费用:包括购买、安装、维护、更新等费用。

根据设备种类和规模,确定预算金额。

2.2 人员费用:包括工资、福利、培训等费用。

根据人员数量和职务确定预算金额。

2.3 资源费用:包括宣传、演练、应急救援等费用。

根据实际需求和工作计划确定预算金额。

三、预算执行3.1 严格执行预算:按照预算编制的要求,严格执行预算计划,确保预算的有效利用。

3.2 经费管理:建立健全的经费管理制度,加强对预算执行情况的监督和管理,确保资金使用合规。

3.3 预算调整:根据实际情况,及时调整预算,确保消防工作的顺利进行。

四、预算监控4.1 预算执行情况监控:通过建立预算执行情况监控机制,及时掌握预算执行情况,发现问题并及时解决。

4.2 绩效评估:通过对预算执行情况的绩效评估,评估预算的合理性和有效性,为下一阶段的预算编制提供参考。

4.3 风险控制:通过预算监控,及时发现和控制潜在的风险,确保消防工作的安全和有效进行。

总结:消防预算是消防工作中不可或者缺的一环,它对于保障社会安全、预防火灾事故具有重要意义。

预算编制、预算内容、预算执行和预算监控是消防预算的关键要素,惟独合理编制预算并严格执行和监控,才干有效提升消防工作的水平和效果。

消防工程预算知识大全

消防工程预算知识大全

消防工程预算知识大全一、火灾自动报警系统消防工程预算知识大全“安装造价培训”(1)探测器安装探测器安装分点型探测器安装和线型探测器安装。

1)点型探测器按线制的不同分为多线制、总线制,计算时不分规格、型号、安装方式和安装位置均以“只”为计量单位。

探测器安装已业已和了探头和底座的安装及本体调试。

红外线探测器以“对”为计量单位,在量度时一对为两只。

中才定额中包括了探头支架安装和探测器的调整、对中。

2)线型方式探测器其安装方式为环绕、正弦及直线综合充分考虑,不分线制及其保护形式,以“m”为计量单位。

定额中未包括探测器连接的一只模块和终端,其工程量应按相应定额另行计算。

(2)按钮安装按钮包括消防设施按钮、手动报警按钮、气体灭火起/停按钮,以“只”为计量单位,其安装和按照在轻质墙体方式硬质墙体上两种方式综合考虑,执行时不许因安装方式不同而调整。

(3)模块(接口)安装1)控制模块(接口)是指仅能起控制作用的模块(接口),即中继器。

依据其给出控制信号的数量,分有单输出和多输出两种形式。

执行时不分安装方式,按照输出数量以“只”为计量单位。

2)报警模块(接口)不起控制作用,只能监视,使用时不分安装方式,均以“只”为计量单位。

(4)报警控制器安装报警控制器按线制的分为不尽相同分为多线制与总线制两种,其中不同线制之中按其安装方式不同又分为壁挂式、落地式、台式。

在不同线制、不同安装这种方式中按照“点”数的不同,划分定额项目,以“台”为计量单位。

多线制“点”的意义:指多件报警控制器所带报警器件(探测器、报警按钮等)的数量。

总线制“点”的意义:指多件报警控制器所带报警器件(探测器、报警按钮模块等)的数量。

但是,如果一个模块若干个带数个探测器,则只能计为一点。

(5)联动控制器安装联动控制器按线制的不同分为多线制与总线制两种,其中不同线制之中按其安装方式不同又分为壁挂式、落地式、台式。

在不同线制、不同安装方式中按照“点”数的不同,划分定额项目,以“台”为计量单位。

【消防】消防预算知识点

【消防】消防预算知识点

【消防】消防预算知识点消防预算是消防系统建设中的重要环节,它关乎到整个消防工程的质量和效果。

本文将为你深入解析消防预算的各个知识点,帮助你更好地理解和制定预算方案。

一、消防预算概述消防预算的定义消防预算是指为预防和扑灭火灾而预先安排的资金计划,包括消防设施建设、消防器材配置、消防人员培训等方面的费用。

消防预算的重要性消防预算的制定和执行对于保障人民生命财产安全、提高火灾防控能力具有重要意义。

合理的预算可以确保消防工作的有效开展,为火灾发生时迅速应对提供保障。

二、消防设施建设费用建筑结构改造费用为满足消防安全要求,需要对建筑物的结构进行改造,如增设防火隔离带、防火墙等。

消防系统购置费用包括喷淋系统、火灾报警系统、消火栓系统等设备的购置费用。

消防管道安装费用根据建筑规模和消防系统要求,需要铺设相应的消防管道,并确保其符合相关标准。

消防设施维护费用为确保消防设施的正常运行,需定期对其进行维护和保养,此项费用也需计入预算。

三、消防器材配置费用灭火器配置费用灭火器是扑灭初期火灾的重要工具,需根据场所特性和灭火需求进行合理配置。

消防栓配置费用消防栓是重要的固定灭火设备,需根据建筑规模和楼层高度进行配置。

消防应急照明和疏散指示标识配置费用为火灾发生时提供照明和疏散指示,保障人员安全撤离。

防护装备购置费用包括消防员个人防护装备、救援装备等。

四、消防人员培训费用培训计划制定费用根据消防人员的职责和任务,制定相应的培训计划。

培训组织实施费用组织专业培训机构或邀请专家对消防人员进行培训。

培训考核费用对参加培训的消防人员进行考核,以确保培训效果。

培训教材及物资费用为培训提供必要的教材和物资支持。

五、消防安全宣传费用宣传计划制定费用制定针对不同人群的消防安全宣传计划。

宣传组织实施费用组织各类宣传活动,如消防知识讲座、灭火演练等。

宣传物资费用制作宣传海报、宣传册等宣传材料。

消防工程预算学习

消防工程预算学习

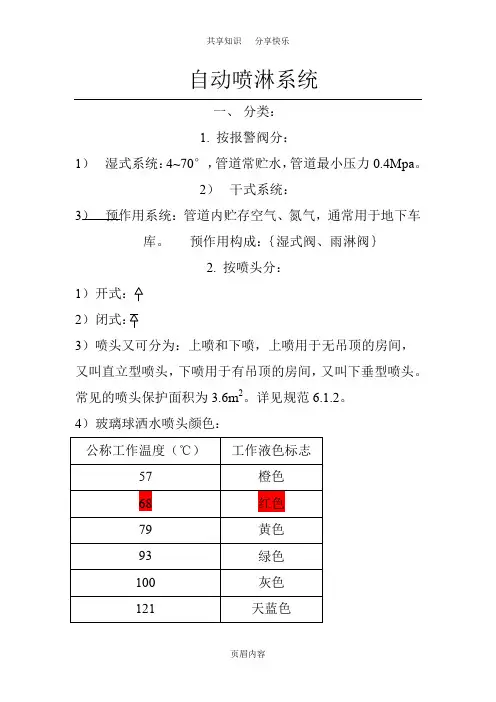

自动喷淋系统一、分类:1.按报警阀分:1)湿式系统:4~70°,管道常贮水,管道最小压力0.4Mpa。

2)干式系统:3)预作用系统:管道内贮存空气、氮气,通常用于地下车库。

预作用构成:{湿式阀、雨淋阀}2.按喷头分:123)喷头又可分为:上喷和下喷,上喷用于无吊顶的房间,又叫直立型喷头,下喷用于有吊顶的房间,又叫下垂型喷头。

常见的喷头保护面积为3.6m2。

详见规范6.1.2。

4)玻璃球洒水喷头颜色:二、湿式报警阀:1. 组成:A. 水力警铃:DN20,宜长度<20mB. 压力开关:启动泵,2对触电(市面),程序启动。

2. 湿式报警阀上下两侧须装有信号蝶阀或有启闭功能的阀。

三、末端试水装置1. 组成:压力表、球阀2. 作用:检测压力,安装于系统保护的每个防火分区和楼层中配水管道最不利点喷头处,用于检验系统及专用组件的基本性能。

3. 位置:每个分区一个。

四、管道:镀锌钢管不同规格管道所能带喷头数量:DN25的管道带1只喷头 DN32的管道带3只喷头DN40的管道带4只喷头 DN50的管道带8只喷头DN65的管道带12只喷头 DN80的管道带32只喷头DN100的管道带64只喷头五、泵房1. 消防水池:通常布置在地下3. 泵的数量:通常一用一备,或两用一备4. 泵的连接:软连接止回阀闸阀过滤器5. 自喷系统的进水必须连接湿式报警阀7、屋顶水箱消火栓系统一、消火栓1. 消火栓必须有环管设置,底层、首层有环管,立管上下应有手柄蝶阀。

2. 屋顶设有稳压系统:连接任一消火栓点,而自喷则必须回到湿式报警阀进水口。

1.七层以上住宅必须设有消火栓系统。

2.泵房:一用一备3.水泵接合器:水源不够时,用来连接消防车。

图例:组成:安全阀、止回阀、闸(蝶)阀4.试验栓:试验水泵接合器,试验栓必须配有压力表。

5.止回阀:水箱和消火栓环管连接处装6.消防电梯前室必须设有消火栓,并且带有明显标志。

8 自动排气阀:顶管管网的最高处,由DN25的自动排气阀和DN25的球阀组成。

消防工程预算要点总结.docx

消防工程预算要点总结.docx

消防工程预算注意事项常用清单:消防喷淋镀锌钢管25-150 、消火栓镀锌钢管DN65 、DN100 、DN150水流指示器、信号蝶阀、减压孔板、湿式报警阀、喷淋头、自动排气阀、末端试水阀、消火栓、干粉灭火器、对夹式蝶阀闸阀、伸缩节支架支架除锈刷油管道刷油调试2、火灾报警报警主机、楼层显示盘、消防端子箱、模块箱、消防模块、烟感、温感、手报、声光报警器、桥架、管子、电缆、线一、关于“营改增”的几个问题1、建筑业实施“营改增”后,具体哪些建设工程可按照简易计税方法进行计价?答:建筑业实施“营改增”后,建设工程计价可分为一般计税方法和简易计税方法两种。

除清包工工程、甲供工程及合同开工日期在2016 年 4 月 30 日前的建设工程可采用简易计税方法外,其他一般纳税人提供建筑服务的建设工程,应采用一般计税方法。

对于建设工程具体采用哪种计税方法,建设单位应根据工程实际情况,在招标前咨询相关税务部门进行确定。

2、建筑业实施“营改增”后,采用一般计税方法编制建筑工程概算,具体取费应如何调整?答:应按照《省住房城乡建设厅关于建筑业实施营改增后江苏省建设工程计价依据调整的通知》(苏建价﹝2016 ﹞154 号)中规定的建筑工程各项取费标准进行调整。

南京市 2016 年有关建设工程计价管理(营改增)问题解答汇编(二)二、界限划分:1.室内外界限:以建筑物外墙皮 1.5m 为界,入口处设阀门者以阀门为界(室外工程定额价格比室内低)。

2.设在高层建筑内的消防泵间管道与本章界线,以泵间外墙皮为界(泵房需套用第 8 册工业管道工程定额,第 8 册定额管件不含在管道安装中,需单独列清单、套定额)。

三、工程量计算需要注意事项(一)土方工程注意事项1、先看工程量计算规则2、室外有埋地管时需计算土方量,套土建定额3、机械挖土方工程量,按机械实际完成工程量计算。

机械确实挖不到的地方,用人工修边坡、整平的土方工程量按人工挖一般土方定额(最多不得超过挖方量的 10% ),人工乘以系数 2;4、机械挖土、石方单位工程量小于2000m3或在桩间挖土、石方,按相应定额乘以系数 1.10 。

【消防】消防预算知识点

【消防】消防预算知识点

【消防】消防预算知识点引言概述:消防预算是指为了保障社会公共安全和防止火灾事故发生而进行的经济投入计划和管理控制。

消防预算的编制和执行对于保障社会的安全稳定至关重要。

本文将从五个大点来阐述消防预算的相关知识点。

正文内容:1. 预算编制阶段1.1 预算编制的目的和原则- 目的:确保消防设施的正常运行和维护,提高火灾防控能力。

- 原则:科学性、合理性、公平性、透明性。

1.2 预算编制的程序和方法- 确定编制周期和时间节点。

- 采集和分析历史数据、技术指标和市场信息。

- 制定预算指标,确定预算分配比例。

- 编制预算报告,经相关部门审核。

1.3 预算编制的要点和难点- 要点:明确预算的用途,确保预算的合理性和有效性。

- 难点:预测消防设施的维护和更新成本,确保预算的可持续性。

2. 预算执行阶段2.1 预算执行的目标和控制要点- 目标:确保预算的执行与预期目标相符。

- 控制要点:监督预算执行进度,控制预算支出。

2.2 预算执行的程序和方法- 制定预算执行计划和预算执行标准。

- 监督预算执行进度,及时调整预算计划。

- 审核预算支出,确保资金使用合规。

2.3 预算执行的挑战和应对措施- 挑战:预算执行过程中可能浮现资金浪费、滥用等问题。

- 应对措施:加强监督和审计,建立预算执行绩效评估机制。

3. 预算监控阶段3.1 预算监控的目的和手段- 目的:确保预算执行的合规性和效果。

- 手段:制定预算监控指标,建立预算监控系统。

3.2 预算监控的内容和周期- 内容:预算执行情况、预算支出情况、预算效果评估等。

- 周期:根据实际情况,可以是月度、季度或者年度。

3.3 预算监控的重点和难点- 重点:预算执行情况的监控和预算支出的核实。

- 难点:预算效果评估的定量化和绩效评价的客观性。

4. 预算调整阶段4.1 预算调整的原因和依据- 原因:根据实际情况需要对预算进行调整。

- 依据:预算执行情况、预算效果评估结果等。

4.2 预算调整的程序和方法- 确定调整的时间节点和调整幅度。

消防工程预算培训讲义

消防工程预算培训讲义

11
消防工程
消防预算步骤: 识图——熟悉图纸、提取预算有用信息 算量——系统图与平面图相结合 组价——熟知定额组价规则 编制清单——干净、整洁、不漏项
武汉唯才教育咨询有限公司
01 消火栓系统
12
13
消防工程
消火栓系统的安装内容
管道安装
材质、连接方式、管道防腐、保温、水 压试验、管道冲洗
室内消火栓给水管道除锈及刷油执行《刷油 、防腐蚀、绝热工程》相应定额项目。按管道 表面展开面积计算工程量,表面展开面积可用 下式进行计算:S=LπD。 管道冲洗和压力试验:按《给排水、采暖、 燃气工程》定额相应内容计算。
武汉唯才教育咨询有限公司
17
消防工程
消防工程中,管道在穿越建筑基础、墙体、 楼板时,应设置套管。计量单位为“个”。 (穿越屋面及水池时,设防水套管)
武汉唯才教育咨询有限公司
18
消防工程
管道支吊架制作安装:以“100Kg”为单
位计量,定额套用《给排水、采暖、燃气工程》定 额相应子目。定额子目中己综合支架、吊架及防晃 支架的制作安装。在计算支驾的重量时,第一步根 据管道的规格找出支架的间距b,第二步根据管道 长度L和支架间距b计算支架的个数n(n=L/b),第 三步根据单个支架的重量m(查表得出单个重量, 或者根据支架的形状尺寸和每个形状位置上所用型 钢的规格尺寸和其比重求得单个重量)计算每种管 道上所采用的支架重量的合计数G′=m*n,最后求 出所有支架的重量。G=ΣG′=Σm*n
武汉唯才教育咨询有限公司
23
消防工程
消防水泵结合器安装:定额区分地上式、
地下式与墙壁式,每一种形式中又分为不同规 格以“套”为单位计量。定额套用《消防工程》 定额相应子目。未计价材料是以“套” 为单位 的消防水泵结合器。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

防排烟、消防工程预算知识大全
2016-03-09山西旭晖消防设备有限公司
消防防排烟系统如何计算工程量?
1、先计算图纸中的风机的数量并计算设备支架工程量。

2、按计算规则计算通风管道工程量,(如果是镀锌铁皮风管就不需要另计支架工程量,定额中已包含)
3、计算排烟风口、防火阀、排烟阀、正压送风口的工程量。

4、计算防火阀、排烟阀的支架工程量。

5、注意楼道内的正压送风口及屋顶的排烟风机工程量不能漏算。

6、计算各种风管与风机、防火阀连接处的软管的防火帆布工程量。

7、别忘了“系统调试”的工程量计算,如正压送风口、排烟防火阀等调试。

8、最后将以上几项进行汇总就可以了。

在消防工程做水喷淋灭火系统的预算时管道支架的工程量如何
计算
喷淋的支架量和消火栓的支架量算法是不是不一样的
消火栓的支架量是如何算呢
1.54 1.54 1.54 25 1.33 32 1.27 40 1.17 50 1.17 65 1.17 80 1.06 100 1.38 125 1.38 150
你用镀锌钢管米数乘以镀锌钢管系数就可以了
消防工程施工预算知识大全
1、请问:消防中烟感与自动喷淋的工作原理和用法区别?
当烟雾超过一定浓度的时候,烟感就能感应到,它动作,之后将动作信号送到控制中心,让接触器断电,断电的接触器常闭触点闭合,联通泵启动的交流接触器,泵动作,给水,温度超过一定温度时,喷头破裂,自动喷水。

2、请问消防工程中的自动喷淋系统的沟槽式连接的管道里的卡箍是怎么计算的?是按每隔多少米算一个么?定额里头没有含各种管件,是否所有的管件都应单独计算?
回答1:
(1)、卡箍你得按实际查,每个接口处一个,如三通处得三个,四通得四个,变径得两个,弯头处算两个,如果超过六米没有管件那得加一个直接,直接处得两个卡箍,主材价得另计。

(2)、管道安装按设计管道中心长度,以“m”为计量单位,不扣除阀门、管件及各种组件所占长度。

主材数量应按估价表用量计算,管件含量见表一:(镀锌钢管(螺纹连接)管件含量表单位:10m)
卡箍连接属于大管径螺纹连接管道的连接方式,含量参考上表。

回答2:
卡箍管件安装(管件连接)是要单独计算卡箍的安装和材料费用

直径大于100的弯头和大小头,直通都要单独计算的
直径小于100的弯头和大小头,直通的安装定额已经包括,材料费用另计
管道是4m一个,但是有一个阀门处也要算两个,弯头处算两个,同直径三通算三个,异直径三通算一个
3、在做消防中,照明应急灯的线路应该怎么算,有些人说线路中应该算三根,具体怎么算,还有那个自动报警系统调试怎么算工程量?那个消防本来有41个感烟探测器,还有7个手动报警按钮还有两个消防栓报警按钮,那我那个应该怎么算?
回答1:
按正常调试取费如下:
(1),套报警系统调试128点以下这个子目。

(2).(两个消火栓报警按钮套消防系统水调试子目).
如果想降低造价可以将2取消,因为消火栓点太少,如果是消火栓和水喷淋系统水流指示器和
信号阀,压力开关总数合计较多就因该按点记取消防系统水系统调试.
回答2:
(1).做消防的应急照明应该是按三根计算,如果设计上有不明确或含糊的地方,可以咨询答疑。

(2).自动报警系统调试是按多少个点数计算工程量并对照套相应的定额子目。

4、消防工程喷淋管道刷色环的面积怎么计算?
色环面积=3.14*管道外径*刷油管道长度。

辽宁定额是标志色环等零星刷油,执行本章定额相应项目,其人工乘以系数2.0。

管道刷色环按要求,计算出刷色环的数量*色环宽度就是刷油管道长度,定额人工费*2.0。

5、盲(堵)板安装公称直径(100mm以内)套那个子目呢?
(1)、如果是法兰的,已包括在法兰的安装定额子目了,不再套定额;
(2)、如果是在管道上焊接的,套管件安装定额。

6、喷淋系统中湿式报警阀组的进出口控制阀(信号闸阀)算一组湿式报警阀内的还是单独计算这两个阀的工程量?
水灭火系统湿式报警装置安装的定额计量单位是“组”;成套设备包括:湿式阀、蝶阀、装配管、装置压力表、试验阀、泄放试验阀、泄放试验管、试验管流量计、过滤器、延时器、水力警铃、报警截止阀、漏斗、压力开关等。

问题所说的进出口控制阀(信号闸阀)安装都应该在这一组内。

相关文档
最新文档
