船舶管系安装方案
船舶管系制作安装工艺技术

船舶管系制作安装工艺技术船舶管系制作安装工艺技术是一项与船舶管道建造和安装相关的技术,它涉及到管路设计、选材、加工、安装以及测试等方面。
以下是一些关键的工艺技术步骤。
首先是管路的设计。
在船舶管系制作安装过程中,需要根据船舶的结构和用途,设计出合理的管路布置方案。
这需要考虑到安全性、舱室利用率、航海性能等因素,以确保管道的正常运行。
第二步是选材。
船舶管道的选材需要考虑到船舶的使用环境,例如高温、高压、腐蚀性等。
常见的管道材料包括碳钢、不锈钢和铜等。
需要确保选用的材料符合相关标准,并具有良好的耐蚀和耐压性能。
接下来是管道的加工。
在制作管道过程中,需要根据设计要求进行切割、弯曲、焊接等加工工艺。
对于精确度要求高的管道,可能需要使用数控加工设备进行加工。
然后是管道的安装。
管道的安装是一项需要高度技术的工作,包括管道支架的安装、管道的连接和紧固等。
需要确保管道的安装牢固、无漏水,并符合设计要求。
最后是管道的测试。
在安装完成后,需要对管道进行压力测试和泄漏测试,以确保管道的质量和安全性。
测试包括对管道进行水压试验或气压试验,并进行相应的检测和记录。
总的来说,船舶管系制作安装工艺技术是一项综合性的工艺技术,需要具备相关的知识和经验。
在船舶建造过程中,正确应用这些技术可以确保管道的正常运行,提高船舶的安全性和可靠性。
在船舶管系制作安装工艺技术中,还有许多其他关键的步骤和考虑因素需要注意。
首先是管道支架的选择和安装。
管道支架是用来支撑管道系统,并确保其稳定性和垂直度。
在选择管道支架时,需要考虑到管道的重量、振动情况以及船舶的运动等因素。
通常,管道支架可以使用钢结构或者钢筋混凝土等材料制作,需要确保其牢固可靠。
其次是管道的连接方式。
船舶管道系统中常见的连接方式有焊接、螺纹连接、法兰连接等。
具体选择何种方式取决于管道的材质、压力要求、容易维修性以及人员的技术水平等因素。
焊接是较常见的连接方式,要求焊接接头强度高、密封性好。
浅析船舶管路安装

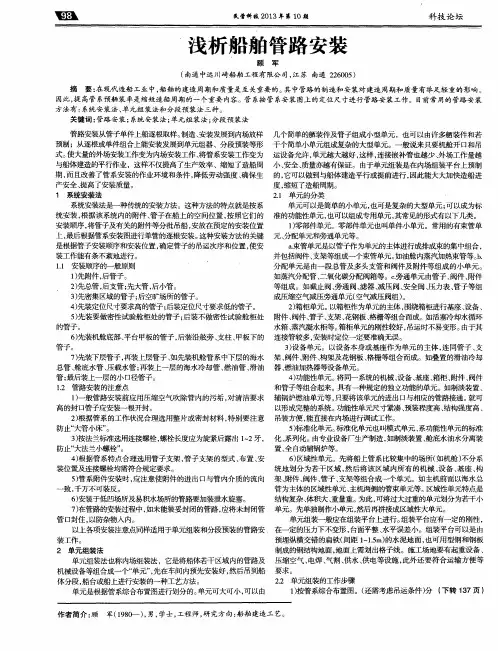

科 技 论坛
浅析船 舶管路 安装
顾 军
( 南通 中远川崎船舶工程有限公司 , 江苏 南通 2 2 6 0 0 5 ) 摘 要: 在 现代造船 工业 中, 船舶 的建造周期和质量是至 关重要的 。 其 中管路的制造和安装对建造周期和 质量 有举足轻 重的影响 。 因此 , 提高管 系预舾装 率是缩短造船周期的一个重要 内容。管系按管 系安装 图上的定位尺寸进行 管路 安装工作 。目前常用的管路安装 方法有 : 系统安 装法、 单元组装法和分段预装 法三种 。 关键词 : 管路 安装 ; 系统安装法 ; 单元组装法 ; 分段预装 法 管路安装从管子单件 匕 船逐根取样。 制造 、 安装发展到内场放样 几个简单 的舾装件及管子组成小型单元 ,也可以由许多舾装件和若 预制 ;从逐根或单件组合上能安装发展到单元组器 、分段预装等形 干个简单小单元组成复杂的大型单元。一般说来只要机舱开 口和吊 式。 使大量的外场安装工作变为内场安装工作 、 将管系安装工作变为 运设备允许 , 单元越大越好 , 这样 , 连接嵌补管也越少 、 外场工作量越 与船体建造的平行作业,这样不仅提高了生产效率 、 缩短了造船周 小、 安全 、 质量亦越有保证。由于单元组装是在内场组装平台上预制 期, 而且改善了管系安装的作业环境和条件 , 降低劳动强度 、 确保生 的, 它可以做到与船体建造平行或提前进行 , 因此能大大加快造船进 产安 全 、 提 高 了安 装质 量 。 度, 缩短了造船周期 。 1 系统安装法 2 . I 单元 的分类 系统安装法是一种传统的安装方法 。这种方法的特点就是按系 单元可以是简单 的/ J 、 单元 , 也可是复杂的大型单元 ; 可 以成为标 统安装 , 根据该系统 内的附件 、 管子在船上 的空间位置 , 按 照它们的 准的功能性单元 , 也可以组成专用单元 , 其常见的形式有以下几类 。
船舶管系安装作业指导书

船舶管系安装作业指导书11范围本指导书规定了船舶管系的安装前准备、人员、工艺要求、工艺过程和检验。
本规范适用于大中型船舶管系的安装.对于特种船舶或有特殊要求的管系,应按设计要求,编制相应的工艺文件。
2 安装前准备2.1 熟悉和掌握管系设计图纸与技术文件,按要求进行安装准备。
2.2 安装的管子应有合格标记。
管端严密封口,对封口损坏的管子,安装前需用压缩空气吹净管内壁。
2.3 安装的阀门及管件等应有产品检验合格证书。
并具有良好的清洁封口。
法兰密封面和螺纹接头的螺纹不能碰伤或其它损坏,如有损坏应予修正。
2.4 安装的管子、阀门及管件等应对照相应图样和技术文件核查其正确性和配套完整性.2。
5 管子和管件安装前应堆放在环境清洁的场所。
2.6 镀锌管或镀锌零件的镀层表面应光滑,如在装焊时局部受到损伤应及时用富锌底漆补涂。
2。
7 管子连接机械设备时,应仔细检查管子与设备的对应接口是否一致,并检查设备接口内的清洁状况,如有污物或其它不清洁的情况,应视实际情况,进行局部清洁或拆卸清洗,在达到要求后,方可与管子连接.2.8 管子连接阀门和其他管件时,应仔细检查管子与阀门和其他管件的对应接口是否一致,并检查阀门和其它管件接口内的清洁状况,如有污物或锈蚀,必须进行局部或全部清洁,在达到要求后,才能提交安装。
3 人员3。
1 安装人员和检验人员应具备专业知识,并经过相关专业培训、考试或考核取得合格证书,方可上岗操作.3.2 安装人员和检验人员应熟悉本规范要求,并严格遵守工艺纪律和现场安全操作规程.4 工艺要求4.1 管系安装必须按图纸进行,管子的排列应尽可能平直、成组成束并列、整齐和美观,避免不必要的迂回和斜交.4。
2 管系的安装间距4.2。
1 并行管或交叉管,邻近两根管子(包括管子附件)间距一般应在20㎜以上,允许极限大于10㎜,如图1所示:图1 管子间距4。
2.2 对于需要包扎绝缘的管子,包扎好绝缘后,其外缘与相邻管子、管系附件或船体结构件的间距在20㎜以上。
船舶管系安装说明书

船舶管系安装说明书第一节管系安装的一般知识一、管系安装对象品管系安装对象品包括:1.管子,包括预先制作好的管子、自制的管子、多芯管、仪表管等;2.附件,包括阀件、滤器、膨胀接头、吸入口、落水口、盲法兰、压力表等;3.支架;4.卫生设备等;二、管系安装的方式管系安装的方式有:1.单元组装;2.分段部装(双层底分段);3.分段反转舾装;4.分段正转舾装;5.盆舾装;6.总组反转舾装;7.总组正转舾装;8.露天装;9.船内装;三、垫片的选用1.材料(1)垫片材料选用的原则;①高温管垫片的材料采用不锈钢石墨,如主辅机排气、蒸汽管系等,对于温度低一些的凝水管、锅炉给水管系,可用无石棉纤维,但为密性可靠,也采用不锈钢石墨;②油管垫片的材料采用无石棉纤维,无石棉纤维能防火,但不够致密,对于需投油的系统,为防止无石棉纤维有油成分析出,改用聚四氟乙烯;③橡胶垫片具有密封性好的优点,但强度较差,适用于低压水系统,因此水系统垫片的材料除消防管因规范要求使用无石棉纤维外,其余使用氯丁橡胶;④饮水系统及相关的日用热水、淡水系统垫片的材料采用无毒硅橡胶;⑤油轮的货油及相关系统垫片的材料,因口径较大,压力较高,又需致密;因此选用密封性较好,耐压较高的衬有不锈钢片的膨胀聚四氟乙烯;⑥PN≥1.6MPa的压缩空气系统垫片的材料也应采用致密垫片,由于通径并不大,可采用聚四氟乙烯,而不必使用膨胀聚四氟乙烯;目前我公司建造的民用船舶垫片选用材料标准见表10.1.1;2.规格垫片的规格须与法兰通径、压力相符,不准在大通径法兰内安装小通径垫片,也不准在压力级高的法兰内安装压力级低的垫片;常用法兰内外径尺寸见图10.1.1和表10.1.2、10.1.3、10.1.4;兰,GB10746标准代替CBM17(25K)、CBM18(40K)T CBM19(64K)的对焊钢法兰;异,但同一通径、同一压力、同一标准的垫片外径是相同的;垫片内径比管子外径大1—5mm;四、螺栓、螺母的选用1. 材质、强度等级和表面处理目前我公司建造的民用船舶紧固法兰用的螺栓、螺母的材质、强度等级和表面处理见表10.1.5;螺栓的直径(螺纹直径)应符合法兰标准的规定,我公司常用的法兰螺栓直径见表10.1.6、10.1.7、10.1.8;表10.1.6 CB/T46-1999(GB573)、CB/T47-1999(GB574)表10.1.7 GB2506-89、GB10746-89(CBM14~CBM19)表3螺栓螺母须有强度等级的钢印,无钢印的螺栓螺母不准使用;五、管子的连接1. 带法兰管子的连接⑴连接步骤①检查管子的制造质量,对管子焊接、镀锌等缺陷设法消除,对法兰密封面作仔细检查,确保密封面平整,密封线畅通;确认管子封口去除,管子内部清洁;②检查螺栓螺母,螺栓螺母的螺纹中应清洁,无固体微粒嵌入;对于排气管用的耐热螺栓和不锈钢螺栓,在螺母拧入的范围内预先喷上二硫化钼;③将连接的二只法兰对中,插入法兰下半部分螺栓(一般为n/2+1个螺栓,n为法兰螺孔数),并拧上螺母,使法兰间留有放置垫片的间距,放入垫片,使垫片与法兰同心;然后安装剩下的螺栓、螺母;如果法兰对中有困难,除了与设备连接的法兰外,可用撬棒插入法兰螺孔帮助对中(但不准过度用力强行对中);合拢管的法兰对之间的间隙如较小,可用撬棒扁平端或凿子张开法兰面,放入垫片,摇动管子,使垫片与管子法兰同心;但这方法不适用于与设备连接的合拢管,当合拢管法兰与设备之间间隙小时,可松开原安装管子的支架,调整间隙,合拢管安装后,重新安装支架或重校合拢管;④拧紧螺栓螺母,拧紧次序为:a. 操作最不方便的位置,代号A;b. A的对称点,代号B;c. A、B的分中,代号C;d. C的对称点,代号D;e. A、C的分中…,依次类推,拧紧不能一步到位,按次序重复2—3次,直到拧紧为止;由于个别法兰螺栓拧得太紧,会使其余螺栓松动,因此用力应均匀,在最后用与上一次同样的扭矩将所有螺栓紧一遍;表10.1.9为螺栓螺母拧紧扭矩推荐值,供拧紧时使用扭矩的参考;表⑵由于管子安装必须保证系统在密性试验时不泄漏,而保证法兰密性时不会泄漏需要的螺栓紧固力矩的大小与法兰的平整度、法兰面对中的曲折、垫片的材质、厚度等因素有关,因此在法兰紧固时使用的扭矩可能会超过使用扭矩值和安全扭矩值,当超过极限扭矩时,螺栓会变形、烂牙,甚至断裂,因此此时应找出法兰泄漏的原因,采取相应措施,不能过分使劲紧固螺栓螺母;2. 平肩螺纹接头的连接⑴连接步骤①清除中间接头和外套螺帽螺纹中的灰尘等固体颗粒,并用清洁的布擦拭干净;②检查螺纹是否有碰撞损伤变形,如有应用断锯条、细锉、螺纹铰板或螺丝攻修理;③当螺纹无缺陷时,在螺纹中涂润滑剂(牛油、滑油或二硫化钼);④用手将垫片套在中间接头上或放在螺帽内平肩上,然后将外套螺帽套上中间接头,试拧螺帽,螺帽转动应轻松流畅;当用手转不动时,可用铁锤轻敲螺母六角平面再用手拧,最后用与螺帽尺寸相配的开口板拧紧;⑵注意事项①不可直接用板手拧紧螺纹,以免螺纹咬死;②当管子制作或安装有误差而不能保证中间接头和平肩接头处于同一中心线时,应修改、矫正或重新安装管子,如果强行安装会使螺纹接头容易咬死和渗漏;③螺纹接头在进行系统密性试验以及通入热介质(蒸汽、凝水、热水)后需再紧一遍;六、开孔船体甲板、水平隔舱或构件上管孔的开孔分二个阶段进行,位于垂直隔舱和构件上的管孔的开孔工作与船体零件下料同步进行,其余部分由安装部门按设计所提供的开孔图现场开孔,现场开孔分为划线、开孔、打磨三个步骤;1.划线划线的依据有二种,一种是按开孔图,另一种是按管子实物;究竟采用何种划线依据,需在开孔前阅读管子安装图、托盘零件表及零件图,管孔上通常安装贯通件,凡与贯通件相接的管子为完成管,且二个或二个以上与贯通件相接的完成管都汇集到同一主管上,则这些管孔只能预先开一个,其余按实物开孔,除上述情况外,其余可按开孔图开孔; ⑴ 按开孔图划线步骤如下:① 认清船体分段的艏艉、左右、上下、正反方向,方法为看分段标识或通过技术部门看船体分段工作图;② 根据开孔图上管孔距船体构件尺寸及构件基准面找出管孔中心线在船体上相应位置;对于正态制造的分段,因构架在反面,需从分段边缘找出构架位置移植到甲板正面,同一分段只要移植纵向、横向各一构件,就可以此为基准:找出管孔位置; ③ 划出管孔中心线和圆周线,在就近的船体上写上开孔直径,用洋冲在圆心及圆周线上打印; ⑵ 按实物划线有些管子,由一根总管上分出多个支管,支管上连接的管子穿过甲板,如图10.1.2,由于管子制作有积累误差,事先将管孔全部开好后有些管子不能安装,因此采用按实物划线的方法;如图10.1.2中的管子,四个管孔可以全部等总管安装后再根据各支管管路尺寸确定开孔位置,也可以先开一个孔,以这个孔为基准,安装一路支管和总管,再开其余三个孔;由于管子制作不可避免地存在误差,实际开孔的位置与开孔图上的位置会有偏差,但偏差不能太大,不能影响系统的使用效果或产生另外的安装问题; 2. 开孔划出的线条经有关人员校对确认无误后,进行开孔;开孔工作应由持上岗证书的焊工进行,开孔的工具尽可能使用带圆规的割矩; 3. 打磨⑴ 打磨范围打磨范围为甲板上下平面贯通件复板复盖的范围再向外延伸20mm (一般为管孔向外延伸70mm )和孔的圆柱体,见图10.1.3; ⑵ 质量要求① 甲板上下平面无熔渣;② 孔的圆柱体粗糙度;粗糙度a 的范围见图10.1.4及表.1.10;见表10.1.11;园柱体粗糙度⑴风暴舱区域的套管贯通件开孔风暴舱区域套管贯通件的开孔要求见图10.1.5;⑵隔层式套管贯通件油轮货油舱舱壁下部采用墩座型式时,贯通件需穿过二层结构,为避免管孔过大影响结构强度,将贯通件设计成隔层式套管型式;隔层式套管贯通件的开孔分三个阶段进行,见图10.1.7;第一阶段:按设计图纸开孔,不开坡口;通常此孔在船体下料时由数控切割机开好;如图中10.1.6(a);第二阶段:放上隔层式套管贯通件,然后选择船体隔舱板的某一侧开坡口,坡口位置通常选择在操作较困难的一侧,如图中10.1.6(b);第三阶段:在已开好坡口的一侧进行焊接,如图中10.1.6(c),然后在另一侧开坡口,坡口的深度应见到反面的焊缝为止(俗称出白清根),如图中10.1.6(d);开坡口的方法通常采用碳刨,也可采用气割;⑶舷旁短管(包括海底的短管)舷旁短管开孔,除图纸上注明坡口要求以外,其余坡口要求按图10.1.7所示;开孔步骤如下:按图纸要求开好管孔,并在外板内侧开坡口,留根尺寸为外板厚度的二分之一,见图中10.1.7(a);然后装上舷旁短管,在外板内侧坡口处焊接,见图中10.1.7(b);最后在外板外侧开坡口,坡口应见到反而的焊缝为止,见图中10.1.7(c);外板内侧开坡口的方法通常用气割,外侧通常用碳刨;⑷主甲板落水管主甲板落水管在分段反向时开孔不开坡口,上船台后,按图10.1.8的要求开坡口,方法为碳刨;⑸斜孔斜孔划线时,以与贯通件复板接触的甲板而为基准面,找出孔中心在基准面的位置,然后根据倾斜角度、甲板厚度,将开孔中心移到基准面反面,再在基准面反面划出开孔线,示意图见图10.1.9;七、支架的安装焊接及制作1.管子支架复板安装范围和要求见第二章第五节第二、2.和图2.5.10;除按第二章的要求外,船厂可按施工的工艺要求适量增加复板;2.管子支架在船体结构上的安装焊接要求见表2.5.6;3.禁止安装支架的部位⑴船壳板;(表2.5.6中已列出)⑵通过弯折工艺制造的柱体圆弧部分,见图10.1.10;⑶折边三角板的折边部份,见图10.1.11;⑷货油舱大肋板面板;当同一路管子的支架,有的安装于内底板上,有的安装于大肋骨面板上,包括同一只龙门支架,一只脚安装于内底板上,一只脚安装于大肋骨面板上,是不允许的,应全部安装于内底板上;4.自制支架在管子安装中,设计所设计的由集配料配送的支架全部安装后,常会发现局部区域支架需补充,管子安装工人在进度紧迫的情况下需自制支架;自制支架选用的材料规格、尺寸限止应符合设计要求,支架的螺孔须用钻床钻出,支架制作后应进行除锈处理并涂上底漆;通常自制支架按Q/HD509—1998和Q/HD515—1998标准号制造;Q/HD509—1998支架尺寸见图10.1.12和表10.1.12,Q/HD515—1998支架尺寸见图10.1.13和表10.1.13;表样,但是不管制作的支架型式怎样,只要使用Q/HD504—81的管夹,支架螺孔的钻孔尺寸与图10.1.12、10.1.13、表10.1.12、10.1.13相同;单管型钢管和铜管支架的型式和尺寸限制见表2.5.3;八、贯通件的安装和焊接1. 安装前对船体结构的检查⑴复板式贯通件安装范围内的船体拼板缝应焊接结束,对未焊接结束的板缝应在复板复盖的范围内焊接完整,并向外延伸50㎜,示意图见图10.1.14,焊后进行打磨,使焊缝高出甲板不超过3㎜;⑵复板式贯通件安装范围内的船体拼板焊缝高出甲板超过3㎜的,应进行打磨,使焊缝高出甲板在3㎜以下;1.贯通件安装⑴反转舾装的场合此时,甲板反转,贯通件需要自下向上安装;①直复板式贯通件的安装安装步骤:a. 确定贯通件法兰螺孔位置、上下方向,不要颠倒;b. 向上托起贯通件,使复板与甲板紧贴,测量管子外壁到管孔圆周的尺寸,要求四周均等,见图10.1.15;c. 用直尺放在法兰二只螺孔的公切线上,以应与直尺平行的船体构件为参照物,目测法兰螺孔位置,示意图见图10.1.16;d. 螺孔位置准确后,进行定位焊;②斜复板贯通件的安装安装步骤:a. 确定基准面:以甲板与贯通件复板接触面为基准面;b. 找出甲板椭圆孔的长短轴,并在甲板基准面背面上划出椭圆孔长短轴的延长线,如图10.1.17(a);c. 找出贯通件复板与管子相交椭圆的长短轴,并在复板上划出此长短轴的延长线,如图10.1.17(b);d. 向上托起贯通件,使甲板上椭圆孔长短轴延长线与复板上的椭圆孔长短轴延长线对准,然后进行定位焊,如图10.1.17(c);e. 定位焊;③套管式贯通件的安装套管式贯通件在反转舾装时,法兰处于上方,安装时先在套管上划出处于甲板位置的线条,作为安装基准线,然后将套管放入管孔,线条与甲板平齐,用与图10.1.16所示的方法调整法兰螺孔位置,并使套管与管孔之间的间隙均匀,进行一点定位焊,然后用水平尺测量法兰面的水平度;法兰平面水平后,继续进行定位焊,示意图见图10.1.18;④落水口的安装落水口安装前,必须按安装图上注明的落水口距甲板上平面(分段反转舾装时处于下面)的尺寸定位,安装方法与套管式贯通件相同;⑵正转舾装的场合①直复板式贯通件的安装在甲板管孔上划出垂直相交的中心线,此中心线与肋骨、纵桁平行;在复板上同样找出与船体肋骨、纵桁平行的中心线,将复板中心线与管孔中心线对准即可;由于船体构件通常在甲板反面,肋骨线与纵桁线可通过甲板边缘线移植或甲板下方构件位置移植取得;②斜复板式贯通件的安装按图10.1.17(a)所示的方法找出甲板椭圆孔的长短轴,将长短轴的延长线划在甲板基准面上,按图10.1.17(b)所示的方法找出贯通件复板与管子相交椭圆的长短轴,并将长短轴的延长线划到基准面的背面,然后放上贯通件,使复板上与甲板上的椭圆长短轴延长线对准,最后进行定位焊;③套管式贯通件和落水口的安装套管式贯通件和落水口在正转舾装状态下为朝天装,安装困难,应尽可能避免,安装方法参照反转舾装;因法兰面向下,水平度无法用水平尺检查,应用卷尺测量法兰距甲板尺寸,对于有斜度的甲板只能参照水平构件,目视检查;3.贯通件焊接⑴焊缝尺寸要求见图10.1.19;⑵焊接质量控制要求①焊接前,对焊接区域应进行清理,去除油污、锈、飞溅及毛刺;②使用船级社认可的焊条,用于手工焊的碱性焊条:E5015,E5018(7018)使用前必须进行烘焙,领出后放在保温筒内保存;对422焊条的使用加以控制,仅用于小口径套管焊接及局部补焊;③使用多道焊接时,在进行下一道焊接前,应将上道焊缝上的焊渣、焊剂除去;④所有焊接缺陷必须使用铲、磨、锘等方法清除干净,然后进行补焊;⑤当船体结构板材为厚度大于30mm的高强度板时,需在舾装件装配位置向外扩展100mm的范围内进行预热,定位焊的预热温度为50℃~75℃,正式焊接的预热温度为120℃~150℃的预热;以上要求,同样适用于支架、管子护罩、油水舱注入防冲击板的焊接;⑶焊接次序隔层式套管贯通件(见图10.1.6)的焊接必须采用如图9—76的焊接次序,并且多层多道焊的层与层之间、道与道之间焊缝起熄弧点错开50~100mm;DN≥200的套管和复板式贯通件,也应采用如图9.4.47的焊接次序,以减少变形;九、膨胀接头的安装1. 常用膨胀接头种类常用膨胀接头种类有波纹膨胀接头、整体式膨胀接头和填料函式膨胀接头,示意图见图2.4.2、2.4.3和2.4.4;2. 安装步骤⑴波纹膨胀接头①检查定位螺杆上的螺母是否锁紧,如果松动,则应在波纹管自由状态下将螺母锁紧;②安装膨胀接头,注意膨胀接头上的箭头方向必须与介质流向一致;③膨胀接头与管子应自然对中,当管子长短误差大于5mm时,应采取相应措施,不准用拉长或压缩膨胀接头的方法弥补管子尺寸误差;④安装结束后,拧松定位螺杆上螺母,拆除定位螺杆;不准使用气割的方法拆除定位螺杆;⑵整体式膨胀接头①检查管子端部的光洁度,如有粘附物应用砂纸打磨光洁;②调整管子端部间隙,间隙应在70±20范围内;;③在管子端部附近安装支架,以保证管子同心度;④在两边管子上划出与膨胀接头法兰对齐的线条;⑤松开膨胀接头上的螺栓,将膨胀接头解体,然后在管子上依次套入法兰,橡胶圈和套管,最后将螺栓螺母拧紧,注意安装后法兰应与管子上的线条对齐;⑶填料函式膨胀接头①对照膨胀接头上铭牌所标明的长度,检查膨胀接头的长度是否准确,有偏差应调整;②其余同波纹膨胀接头②、③;十、卡套接头的安装卡套接头由中间接头体、卡套和外套螺帽组成,见图10.1.20;使用卡套接头的管子表面应光洁,端口平整;卡套接头体、螺帽、卡套和管子都应保持清洁;卡套接头安装可使用胎具在车间内预先安装,将卡套压入管子,然后拆下与中间接头体连接,也可以不使用胎具直接安装;胎具相当于半只中间接头体,只是L3尺寸略小;安装步骤:1. 对于用于油系统的场合,为便于安装,在管子外表面、外套螺帽和中间接头体的螺纹上涂润滑油,卡套浸入润滑油中;用于水和蒸汽系统的管子外表及卡套不用润滑油润滑;2. 将外套螺帽、卡套套入管子,注意卡套不要颠倒,示意图见图10.1.20;3. 将管子伸入中间接头体或胎具,伸入的深度应伸到底部;4.逐步拧紧螺帽,用手握住管子转动;当管子不能转动时,在螺帽和中间接头体上划一直线,作为外套螺帽继续拧紧的初始位置记号;5. 继续拧紧螺帽,当螺帽从继续拧紧的初始位置起,转动1.25~1.5圈后,安装结束;有时因管子表面粗糙等原因,卡套压入管子的圆周上产生局部缺口,密性时发现少量渗漏,可使用聚四氟乙烯垫圈安装于图10.1.20 A处,垫圈尺寸见图10.1.21;十一、伴行管的安装1. 材料管子采用紫铜管,采用不锈钢绑带绑扎,接头采用卡套接头,通舱件采用卡套式通舱件,见图10.1.22;管子外径按设计要求通常为φ10,但φ10管子太短,施工中常使用外径为φ15的管子;2. 伴行管数量主管通径DN≤1501根主管通径DN≥2002根3. 伴行管最大长度蒸汽压力0.4Mpa 约50米蒸汽压力0.7Mpa 约70米4. 伴行位置伴行位置见图10.1.23;图10.1.23(a)中如果主管为水平管,则伴行管尽可能安装在主管下方;5. 伴行管的弯曲伴行管通常现场采用热弯的方法弯曲,在需要弯曲半径特别小的地方可采用灌砂热弯,但注意安装卡套部位不能加热,并保持园度;在卡套接头二侧、主管法兰和管夹处,伴行管弯过桥弯,见图10.1.24;6. 伴行管布置方式伴行管通常采用串联布置方式,如串联布置确有困难,需采用并联布置,则并联布置两部分的长度应基本相等;十二、仪表管、遥控管的布置1. 接头和支架接头通常采用卡套接头;支架在室内的场合可用扁钢支架和铜质管夹,或小口径管组合导架(标准号H&Z524034)和铜质管夹;扁钢支架和铜质管夹一般应采用标准号为CB/T-3780-1997的支架,也可以采用工厂标准支架;工厂标准管夹和支架的原标准号为Q/HD508-81、Q/HD517-81;Q/HD508—81管夹和Q/HD517—81支架示意图见图10.1.28,H&Z524034小口径管组合导架示意图见图10.1.25;在室外,特别是主甲板上易于受到海水浸入的地方,应使用由技术部门设计的专用支架;2. 管子布置要求⑴管子布置应平直、整齐、美观,且易于维修;⑵管子布置应不影响船上人员的行走、操作;在花钢板以下敷设管子,管子应尽量靠近花钢板格栅,不应布置于花钢板中央;在舱室人孔附近的空间内布置管子时,管子应弯曲绕开通道;⑶管子紧靠排列,管接头处相互错开,错开的方法可采用在与成排管子同一平面内弯制开档尺寸不同的过桥弯,如图10.1.27;也可以离开成排管子的平面,间隔错开弯制过桥弯,如图10.1.28;图10.1.28 管接头错开方法之二⑷压力表应布置于易于观察,并且不影响人员通行操作的地方3.通舱件制作通舱件可采用图10.1.22的卡套式通舱件,对于多联通舱件,应将多个卡套式通舱件装焊于复板上,安装时,相互间保持一定间距,以利焊接和管子安装;4. 长尺寸紫铜盘管的敷设为减少接头,对于长距离的采用紫铜管材料的遥控管、仪表管,可使用盘成圆形的长度为100多米的管子;由于紫铜管由圆变直的过程中会硬化,甚至断裂,因此,紫铜盘管安装前,应在真空的环境下进行退火软化处理,温度为600—650ºC,时间为2—2.5小时;敷设长尺寸紫铜盘管,支架宜采用小口径管组合导架,敷设时用木槌将管子按在导板上轻敲,使管子变直,然后用管夹紧固;第二节管系安装步骤一、一般步骤1. 领出安装需要的管系安装图、开孔图、零件图、支架图、托盘管理表、合拢管水压验收表等生产设计资料;2. 按托盘管理表领取管子、支架、管夹、阀件、管附件、支架复板、螺栓、螺母和垫片;3. 对与管子安装有关的机械设备、基座,与轮机方面联系领出;4. 带好必备工具和用品:板手、榔头、锉刀、凿子、卷尺、直尺、线垂、粉线袋、风磨轮、割刀、电焊龙头等工具和砂纸、石笔、电焊条、富锌底漆等用品;5. 折开管子、阀件封口,检查内部质量,有未磨尽的飞溅、焊渣应去除,对镀锌层缺陷予以修补,喷富锌底漆和面漆;对液压、主机滑油等清洁度要求高的系统,由质管员认可;6. 按开孔图在分段上划出开孔线;对于主甲板、内底板、外板、油水舱柜上的管孔经技术员校对认可;7. 开孔并打磨;8. 按安装图中的管子安装尺寸,在船体甲板上用粉线袋弹出安装尺寸线,并在相应的支架上划出管子中心线,根据安装尺寸线,借助于线垂,用拉线的方法定出支架位置,示意图见图10.2.1、10.2.2,对于多联支架,以支架中安装最大管子的中心线为准;9. 支架定位焊,位于基准位置的支架及需承受重负荷的支架先焊接,其余支架待管子安装后再焊接;10. 贯通件安装并焊接;对于类似落水管之类管子,主管上有多个支管,而且支管与贯通件相接,则只能先定位一件贯通件;11. 管子安装;安装次序的一般原则是先大后小,先下后上,先里后外,先支管多后支管少,还要考虑管子安装后是否会影响作业人员的进出和后续管子的安装、管子制作误差的影响等,合理的次序视具体情况而定;12. 支架焊接;焊接前,对支架下方的设备用三防布遮盖;对艉轴管内巴氏合金衬套,须用三防布加铁皮遮盖;13. 校托盘内部调整管(与调整管相连的管子均为托盘内已安装的管子),并将调整管制造、安装结束;14. 按托盘管理表带运管子,带运位置应安全、可靠,尽量不影响下道工作,如打磨、除砂、涂装等;且带运位置与实际安装位置之间无间隔的结构;最好带运在要连接的管子上;带运参考方法见图10.2.3;15. 对影响分段涂装的吸口、测量管端部等安装完成后拆下,带运或取出保管;16. 管子端部封口;对于液压管、主机滑油管、特涂管的法兰,用钢质盲法兰加装垫片,用螺栓螺母紧固,其它系统用塑料盖加胶带、铁皮加胶带等方式封口,对于非冲砂的分段,也可用塑料胶带粘贴;对设备、不锈钢膨胀接头等用三防面包复,艉轴壳内的滑油管接口须用钢板点焊封住; 17.对于用套管连接的焊缝(包括在管子分厂焊接的焊缝)用胶带粘贴,避免喷上油漆; 18.自检互检安装质量;检查内容:⑴螺栓应有强度等级的钢印;⑵管子与船体、舾装件之间的间距不小于10㎜,对于有绝缘的管子,间距应从绝缘层外算起;⑶阀件手轮与管子船体及其它舾装件之间间距不小于10㎜;⑷法兰之间无明显裂面,法兰紧固螺栓螺母应拧紧,DN≥250的管子,法兰紧固后,对称点间距相差不大于1㎜;⑸吸口、测量管末端距舱底尺寸与设计要求偏差不大于5㎜;⑹吸口下的防冲击复板位置应包含整个吸口范围;⑺镀锌、涂塑外表缺陷应修补;⑻同一管路中无镀锌管和涂漆管混装以及不同油漆颜色的管子混装的现象;⑼U型管夹单螺母、双螺母安装正确,并拧紧;⑽修割过的支架及无法兰端管子应打磨光洁;。
船舶管路安装方法

HUST
管路安装的三种方法
系统安装法
分段预装法
单元组装法
管路安装的三种方法
系统安装法
分段预装法
单元组装法
Hale Waihona Puke 系统安装法传统的安装方法
管子和相关附件以散件状态吊运上船,再根据管系布置 图和管子零件图提供的管路走向,管子零件安装定位坐 标尺寸,逐根顺序安装
只能在现场进行,工作效率低
系统安装法
举例: 举例:
系统安装法
系统安装法
系统安装法
注意事项:
装前检查 正确选用垫片 法兰螺栓的选用 螺栓拧紧力度 馆内介质力度 安装管路封闭
分段预装法
含义:
指在建造船体分段的同时安装管系,即按照生产设计的 分段管系布置图和管子零件图提供的安装位置尺寸,在 建造分段时,就安装通过该分段的所有管子
分段预装法
单元安装法
单元的内场安装
组装平台 区域性单元外场安装
单元的外场安装
单元组装法
优点:
改变传统安装方法,实行与船体建造的平行作业,缩短 造船周期 改善安装条件,外场工作改为内场 实现单元的标准化,系列化,通用化,简化了机舱布置 图和 管系图 充分利用内场设施,改善安装现场工作环境 批量生产极为有利
分段预装的内容:
双层底分段的预装 机舱平台甲板和机舱范围的层甲板分段的预装 舱壁分段和弦侧分段的预装 上层建筑分段的预装 甲板分段的预装
分段预装法
优点:
高空作业平地做,外场作业内场做 狭小舱室敞开做,仰装作业俯着做
单元组装法
含义:
也称内场安装法,平行作业的一种工艺方法 将船体的若干区域内的管路及设备,在车间内预先组装 好,形成若干个“单元”,然后吊到船体分段或船上进 行安装,并将它组合成完整的系统
船舶管系设计和安装

船舶管系生产设计和安装工作总结管系生产设计和安装是一个系统而又繁琐的工程,它需要我们不断地掌握更多的知识来做好这件事.现就管系在设计及安装过程中部结的经验总结如下:一、管子在设计过程中的布置要求:在进行管系生产设计前首先需要熟悉该船的建造方针、技术规格书、所有详细设计图纸及相关工艺文件。
同时需要确定所有管系对所选用的管材、阀附件及连接件型式的要求,并最终需要得到船东认可。
在保证各系统使用性能的前提下,优先考虑美观整齐、节省空间、管材消耗少、尽量减少连接件、弯曲少、便于拆装和操作,同时还需便于管子焊接、表面处理及方便于交通运输。
管路布置时,应尽量满足分段划分要求,尽量提高管子的预装率,对设备及舾装件的组合尽可能避开高空和狭窄部位的作业,尽量采用功能性单元、组装单元、集管单元、模块及分段预装,使预装率能达到90%以上;同时也应考虑船体结构油漆的可能性。
船体分段之间要设合拢管,合拢管段长度应大于或等于800mm,特殊情况不少于400mm,管端连接件应为现场校装焊接。
机舱内布置管路前,需要熟悉所有设备的性能和要求,设备布置应由大到小,由下到上进行统一布置,便于拆卸、调试、维修、操作方便,设备周围应确保操作空间的实际距离;主机、副机、锚、舵机、各种泵及吊机等应确保前、后、左、右有一定的操作空。
主机左、右侧花钢板以下周围500~600mm以内不能布管,个别不能避免也要保证通道500mm,便于人员进出检修,要确保热交换器的滤芯等能拉出检修。
布管时要尽量满足管路生产设计软件系统的要求,并结合酸洗、镀锌生产厂家的能力和要求。
考虑船上狭窄部位钢管需要进行打磨、喷塑、特涂、热浸锌,其支管长度要尽量短,从支管开口处至主管端部最长不要超过700mm。
对于弯管,在一段管子中不宜超过一个90º弯角或两个小弯角。
管子布置时需要考虑到方便工作人员的通行,在高度方向尽量保持在2000mm以上,但不得小于1900mm;主要通道的宽度应保持在800mm以上,但不得低于600mm,操作维修通道需要保持在400mm以上;对于箱柜等的人孔以及检查手孔前的空间为600mm。
船舶管系安装与膨胀补偿及防腐蚀技术样本

船舶管系安装与膨胀补偿及防腐蚀技术1船舶管系膨胀补偿安装法在船舶动力装置中,管路类别诸多,惯用有无缝钢管、焊接钢管、铜及铜合金管、铝合金管及塑料管等。
应用也非常广泛,如锅炉钢管、日用水管、卫生水管、消防水管、舱底水管、排气管、润滑油管等等。
管系安装质量好坏直接关系到船舶人员安全、以便以及船舶使用性能,而管系安装组织模式优劣,直接影响着船舶建造进程和造船单位经济效益。
因而,关注船舶管路安装组织办法和安装质量,显得非常重要。
1.1管路安装组织实行办法船舶建造中管路安装办法有单管安装、分段预装和单元组装。
1.1.1单管安装就是在船舶下水后,依照图纸规定,先装妥机器、机械设备和阀箱,再将管路以安装位置和先后顺序吊运上船,按照管路在船体内空间位置,先摆好总管,然后再摆分支管。
在安装时,要先用暂时螺栓安放所有管路,检查与否与图纸所提供路线一致,并进行必要校正工作,然后装配合拢。
这种安装办法只能在船上进行,安装效率低。
1.1.2分段预装依照分段预装图,先在平台上将船体分段内关于管路及设备布置安装好,然后分段吊至船台合拢,将各分段管路用嵌补管连接起来即可。
分段预装不但使管路安装和船体建造平行进行,节约了安装时间,并且把船舱内管路在脚手架上高空仰装变成平台胎架上落地安装,减少了劳动强度。
其重要合用于舷侧及甲板管路安装。
1.1.3单元组装按单元组装图将关于机械设备、附件、管路等不分系统地按单元在内场安装。
然后用起重设备把单元整体地吊入船上安装位置,将构架与船体固定。
在船上只须进行各单元定位和合拢工作。
以上3种安装办法要根据各船厂详细状况及船舶建造规定灵活运用。
1.2管系安装技术规定管系安装涉及管路、机械设备和附件安装。
其安装技术通则如下。
1在管系安装前,所有管路要通过校对、液压实验、清洗及表面解决后方可使用。
2按照船舶管路系统布置图及管路管件图上船进行安装,不得任意变动走向,以免影响全局。
3管路(涉及其上连接件及绝缘层)与管路间,管路与设备或船体间距离不不大于10mm;管路绝缘层与船体之间距离不不大于50mm;蒸汽管路与电缆以及高压空气管之间距离不不大于100mm,当包绝缘隔热层时,容许不不大于50mm。
某船舶技术公司管系安装工艺

管系安装工艺1、施工及厂检依据1.1主要规范和标准《钢质内河船舶入级与建造规范》(2009版)《长江钢质船舶管系通用技术条件》QJ/CL006-92《中国造船质量标准》CB/T4000-2005《船舶管系布置和安装通用技术条件》CB/Z345-85《钢管、铜管、铝管的化学清洗》CB/T3760-1996《船舶管子加工技术条件》CB/T3790-1997《船舶管路和识别符号的油漆颜色》GB3033-19821.2设计图纸、技术文件1.2.1轮机管系全套施工图纸、技术文件及有关资料。
1.2.2参考船体、舾装及轮机相关的图纸。
2、管系布置原则2.1根据设计原理图和技术要求,结合规范和标准的要求,进行管路敷设。
2.2管路布置的先后顺序以先大口径后小口径管,先水路管后油路管,先主管后支管为原则。
管子排列应横平竖直,成组成束并列,整齐和美观,拆装方便。
2.3管子尽量取直线,弯头少,管子短,法兰、管接头等互相错开。
阀件及管子附件安装位置应便于操作,拆装维修方便。
2.4高温管、油管及法兰、套接管头、管接头、阀件安装位置要远离油舱柜,配电板、控制箱、电缆等电气设备。
应尽量避免燃油舱柜的空气管、溢流管和测量管通过居住舱室,如有困难时,则管子不得有可拆接头。
清水管不得通过油舱,油管不得通过清水舱,如不可避免时,应在套管内通过。
其它管子通过时,管壁应加厚,且不得有可拆接头。
2.5高温管与油管之间间距符合规范要求,排气管不允许布置柴油机气缸上方。
2.6排污管、大便管水平管路应有一定的倾斜(5%左右)。
2.7所有管路通过水密舱壁和甲板处均应安装通舱管件且双面满焊。
2.8排出舷外与船壳板连接,箱柜与管路的连接均采用法兰座板或加厚短管连接。
3、管子的弯曲和切割3.1管子严格按照图纸要求的材料、规格选用。
3.2管子下料前应对管材内外表面质量进行检查:3.2.1钢管其内外表面不得有裂缝、折叠、分层、结疤、轧折、发纹等缺陷存在,如有上述缺陷的管子不得使用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
船舶管系安装方案一、一般步骤1. 领出安装需要的管系安装图、开孔图、零件图、支架图、托盘管理表、合拢管水压验收表等生产设计资料。
2. 按托盘管理表领取管子、支架、管夹、阀件、管附件、支架复板、螺栓、螺母和垫片。
3. 对与管子安装有关的机械设备、基座,与轮机方面联系领出。
4. 带好必备工具和用品:板手、榔头、锉刀、凿子、卷尺、直尺、线垂、粉线袋、风磨轮、割刀、电焊龙头等工具和砂纸、石笔、电焊条、富锌底漆等用品。
5. 折开管子、阀件封口,检查内部质量,有未磨尽的飞溅、焊渣应去除,对镀锌层缺陷予以修补,喷富锌底漆和面漆。
对液压、主机滑油等清洁度要求高的系统,由质管员认可。
6. 按开孔图在分段上划出开孔线。
对于主甲板、内底板、外板、油水舱柜上的管孔经技术员校对认可。
7. 开孔并打磨。
8. 按安装图中的管子安装尺寸,在船体甲板上用粉线袋弹出安装尺寸线,并在相应的支架上划出管子中心线,根据安装尺寸线,借助于线垂,用拉线的方法定出支架位置,示意图见图10.2.1、10.2.2,对于多联支架,以支架中安装最大管子的中心线为准。
9. 支架定位焊,位于基准位置的支架及需承受重负荷的支架先焊接,其余支架待管子安装后再焊接。
10. 贯通件安装并焊接。
对于类似落水管之类管子,主管上有多个支管,而且支管与贯通件相接,则只能先定位一件贯通件。
11. 管子安装。
安装次序的一般原则是先大后小,先下后上,先里后外,先支管多后支管少,还要考虑管子安装后是否会影响作业人员的进出和后续管子的安装、管子制作误差的影响等,合理的次序视具体情况而定。
12. 支架焊接。
焊接前,对支架下方的设备用三防布遮盖。
对艉轴管内巴氏合金衬套,须用三防布加铁皮遮盖。
13. 校托盘内部调整管(与调整管相连的管子均为托盘内已安装的管子),并将调整管制造、安装结束。
14. 按托盘管理表带运管子,带运位置应安全、可靠,尽量不影响下道工作,如打磨、除砂、涂装等。
且带运位置与实际安装位置之间无间隔的结构。
最好带运在要连接的管子上。
带运参考方法见图10.2.3。
15. 对影响分段涂装的吸口、测量管端部等安装完成后拆下,带运或取出保管。
16. 管子端部封口。
对于液压管、主机滑油管、特涂管的法兰,用钢质盲法兰加装垫片,用螺栓螺母紧固,其它系统用塑料盖加胶带、铁皮加胶带等方式封口,对于非冲砂的分段,也可用塑料胶带粘贴。
对设备、不锈钢膨胀接头等用三防面包复,艉轴壳内的滑油管接口须用钢板点焊封住。
17.对于用套管连接的焊缝(包括在管子分厂焊接的焊缝)用胶带粘贴,避免喷上油漆。
18.自检互检安装质量。
检查内容:⑴螺栓应有强度等级的钢印。
⑵管子与船体、舾装件之间的间距不小于10㎜,对于有绝缘的管子,间距应从绝缘层外算起。
⑶阀件手轮与管子船体及其它舾装件之间间距不小于10㎜。
⑷法兰之间无明显裂面,法兰紧固螺栓螺母应拧紧,DN≥250的管子,法兰紧固后,对称点间距相差不大于1㎜。
⑸吸口、测量管末端距舱底尺寸与设计要求偏差不大于5㎜。
⑹吸口下的防冲击复板位置应包含整个吸口范围。
⑺镀锌、涂塑外表缺陷应修补。
⑻同一管路中无镀锌管和涂漆管混装以及不同油漆颜色的管子混装的现象。
⑼U型管夹单螺母、双螺母安装正确,并拧紧。
⑽修割过的支架及无法兰端管子应打磨光洁。
19.回收多余物品,扫清场地垃圾。
二、单元组装1. 单元组装的一般知识单元组装是在车间内或平台上,将在船上位置靠近的舾装件如设备、基座、管子、阀件、附件等组装起来,形成一个整体,称为单元。
组装好的单元可吊上分段、总组或船上安装。
单元组成的条件是要有一个具体一定刚性的主体,确保单元吊运时整个单元不会有大的变形。
单元按其组成可大致分为设备管子单元和纯管子单元。
组成单元的刚性主体主要有大型设备基座和大型组合支架。
单元组装的设施主要有平台和吊车。
2. 单元组装及吊运步骤⑴同一般步骤1、2、3、4、5。
⑵在平台上划出代表船体肋骨和距舯尺寸的线条,当单元的支架不是安装于同一平面(同一甲板、同一舱壁)时,需制作胎架。
⑶基座定位。
对于组装的设备,则基座连同设备一起定位。
⑷大型支架定位。
⑸管子、附件安装,穿插其它支架安装。
⑹同一般步骤16。
⑺根据吊装需要对基座、支架进行加强,必要时安装吊环。
对因吊装困难,需将单元拆开成几个小单元的,则将单元拆开,并分别考虑加强。
⑻到分段、总组或船上单元安装位置划出基座和主要支架位置。
⑼吊上单元,对准基座和主要支架位置就位。
⑽拆去吊装用的加强和吊环。
三、分段部装分段部装的一般知识分段部装是指在船体结构部装(小组装)阶段,将管子零件当作结构部装零件的一部分进行安装。
例如散货轮等的顶边水舱分段内有一隔舱,在进行隔舱部装(隔舱板上安装加强板)的同时,安装位于隔舱板上的管子通舱件或一路管子。
这种安装方式在我公司尚未推行。
四、分段反转舾装1. 分段反转舾装的一般知识分段反转舾装是指分段以甲板为基面反造,在分段结构完工后保持反转的状态下进行管子舾装。
2..分段反转舾装的步骤⑴同一般步骤1~10。
⑵单元定位。
⑶同一般步骤11~14,16~18。
五、分段正转舾装1.分段正转舾装的一般知识分段正转舾装是指分段在正态情况下进行的预舾装工作。
分段反转舾装和正转舾装安装的部位相隔一层甲板,见图10.2.4所示。
分段正转舾装须考虑不影响上一层分段的吊装,因此靠近舷部、隔舱、肋骨的部位不宜安装。
如必须装,则安装后不能与船体焊接,须移位。
2. 安装步骤⑴同一般步骤1~5。
⑵由轮机工人划出设备基座的安装位置线条,并将组装好的设备、基座放置到位。
⑶单元吊装定位。
⑷同一般步骤8、9、11、12。
⑸检查管子与设备的对中情况,对于既有偏差,管子修改又困难的场合,移动设备或调整基座高低。
移动范围不超过25mm,对于超过25mm时,须向技术部门反馈。
基座修割工作由装配工实施,修割后的基座水平度不变。
⑹同一般步骤13、16、17、18。
六、盆舾装1. 盆舾装的一般知识盆舾装是在由机舱双层底分段、泵舱双层底分段、舷部分段、隔舱分段组合起来的总组上进行的正转舾装,对于泵舱双层底分段仅对油轮而言。
舷部分段和隔舱分段的高度一般略高于花钢板高度。
盆舾装的作用是使花钢板以下、内底板以上的密集布置的设备、管子安装完整,使与上层分段之间的合拢管移至花钢板以上,以减少上船台的工作量。
盆舾装不必考虑上一层分段的吊装问题,在盆舾装范围内可以将管子、设备、阀件以及花钢板格栅等安装完整。
2. 盆舾装的步骤盆舾装的步骤与分段正转舾装相同。
七、总组反转舾装1. 总组反转舾装的一般知识总组反转舾装是将二个或二个以上分段在反转状态下进行结构总组,总组后在反转状态下进行管子预舾装,预舾装的管子主要是分段接缝线处的管子和分段之间的合拢管。
2. 安装步骤⑴同一般步骤1~12。
⑵校分段之间合拢管,并将合拢管制造,安装结束。
⑶同一般步骤16~18。
八、总组正转舾装1. 总组正转舾装的一般知识总组正转舾装是将二个或二个以上的分段在正转状态下进行结构总组,或在反转状态下进行结构总组,总组后翻身,然后在正转状态下进行预舾装。
预舾装的管子包括:⑴分段接缝线处的管子;⑵分段之间合拢管;⑶分段正转舾装时因考虑影响上层分段吊装而未装的管子;⑷分段预舾装阶段为使管子不伸出分段而移动的管子。
2. 安装步骤⑴同分段正转舾装安装步骤(1)、(2)、(3)。
⑵对于嵌入两个分段之间的完成管,由于管子制作、安装的误差,必须将其中一个分段内的管路移动,移动的管路应是直管或平行弯管,且管路中无支管、贯通件。
⑶同分段正转舾装安装步骤(4)、(5)、(6)。
九、露天装1. 露天装的一般知识露天装是指在舱室顶板未盖之前进行的管子安装,如油轮货油舱内管子的安装。
采用露天装的原因是舱室封顶后管子及附件无法进舱或进舱不便。
采用露天装方法可以利用吊车使管子等物品进舱并配合安装,并且露天装的通风、照明环境也较好。
2. 安装步骤⑴同一般步骤1~10。
⑵单元吊入并定位。
⑶同一般步骤11~13、15~18。
十、船内装1. 船内装的一般知识船内装是指船体分段或总组上船台(或进船坞)搭载后的管子安装,安装部位主要有:⑴总组边界处的管子;⑵直接吊上船台、船坞的分段(不参加总组的分段)边界处的管子;⑶在船台、船坞安装的设备附近的管子;⑷其它无条件实施预舾装的管子。
2. 安装步骤⑴同一般步骤1、2、4。
⑵在船体搭载过程中,穿插进行管子托盘、单元的吊入。
⑶同一般步骤5~10。
⑷拆开与进行安装的管子有关的已安装的设备和管子、附件的封口,进行内部清洁检查,有缺陷须消除。
⑸同一般步骤11~13、15~18。
