天花吊顶施工作业指导书

合集下载

吊顶工程作业指导书

吊顶工程作业指导书

装饰工程1、抹灰工程的等级应符合设计要求。

2、抹灰工程所用的材料、砂浆配比应按设计要求选用。

3、抹灰砂浆的配合比和稠度等,应经检查合格后,方可使用,掺有水泥或石膏拌制的砂浆,应控制在初凝前用完。

4、砂浆中掺用外加剂时,其掺入量应通过试验确定。

5、木结构与砖结构、混凝土结构等不同材质的相接处基体表面抹灰,应先铺钉金属网,并绷紧牢固,金属网与各相关基体的搭接宽度不应小于100mm。

6、室内墙面、柱面和门洞的阳角,宜在1:2水泥砂浆做护角,其高度不应低于2m,每侧宽度不应小于50mm。

7、外墙抹灰工程施工前,应安装好门窗、阳台栏杆和预埋铁件等,并将墙上的施工孔堵塞密实。

8、外墙窗台、窗楣、雨篷、阳台,压顶和突出腰线等,上面应做流水坡度,下面应做滴水线或滴水槽,滴水槽的深度和宽度均不应小于10mm,并整齐一致。

9、水泥砂浆的抹灰层应在湿润的条件下养护。

10、大面积的石膏抹面应事先经试验室试验后,得出既保证质量又便于操作的稠度及凝结时间才能施工。

11、一般抹灰按质量要求分为普通、中级和高级三级。

主要工序如下:普通抹灰——分层赶平、修整、表面压光。

中级抹灰——阳角找方,设置标筋,分层赶平、修整、表面压光。

高级抹灰——阴阳角找方,设置标筋,分层赶平、修整、表面压光。

12、厨厕、浴室、天面等凡有泛水需要的地台抹灰应做成倾向出水口的泛水坡度,蹲式厕台应向大便器倾斜。

凡大便器的粪管口,厨浴厕的地面污水管口如未装地漏前一定要遮盖或临时堵塞。

13、凡面层灰浆要压光的,最后一次“过硬匙”,应在灰浆初凝后“收身”(即经过灰匙压磨而灰浆表层不会变成糊状)及时进行。

14、在外墙完成抹灰工序后应拆去外平桥板或将平桥部位的墙面加以遮护,防止雨水溅射使污垢散播在外墙面。

15、金属网抹灰砂浆中掺用水泥时,其掺量应经试验确定。

16、罩面石膏灰应掺入缓凝剂,其掺量应通过试验确定,宜控制在15~20min 内凝结。

涂抹应分两遍连续进行,第一遍应涂抹在干燥的中层上。

天棚吊顶工程施工(3篇)

天棚吊顶工程施工(3篇)

第1篇一、工程概述天棚吊顶工程是室内装饰工程的重要组成部分,其主要作用是美化空间、隐藏管线、提升舒适度等。

本工程采用轻钢龙骨石膏板吊顶施工工艺,以确保工程质量和施工效率。

二、施工准备1. 材料准备:根据设计要求,选择合适的吊顶材料,如石膏板、轻钢龙骨等,确保材料质量符合国家标准。

2. 工具准备:准备电钻、螺丝刀、扳手、水平尺、卷尺、线锤等常用工具。

3. 人员准备:组织专业施工队伍,进行技术交底和安全培训。

4. 施工现场准备:清理施工现场,确保场地平整、清洁。

三、施工步骤1. 施工测量:根据设计图纸,确定天棚吊顶的位置和标高线,并在四周墙面上弹线。

2. 吊杆安装:在楼板底部,用膨胀螺栓固定吊杆,吊杆间距根据设计要求确定。

3. 主龙骨安装:根据弹线,将主龙骨固定在吊杆上,主龙骨间距应符合设计要求。

4. 付龙骨安装:在主龙骨上安装付龙骨,付龙骨间距根据设计要求确定。

5. 石膏板安装:将石膏板固定在付龙骨上,确保石膏板平整、牢固。

6. 造型吊顶:根据设计要求,对造型吊顶进行施工,如安装灯具、风口等。

7. 质量检查:对施工过程进行质量检查,确保吊顶平整、牢固、美观。

四、质量控制1. 材料质量:确保所用材料符合国家标准,无破损、变形等现象。

2. 施工质量:严格按照施工规范进行施工,确保吊顶平整、牢固、美观。

3. 隐蔽工程:做好隐蔽工程记录,确保施工质量。

4. 安全文明施工:加强施工现场管理,确保施工安全、文明。

五、施工注意事项1. 施工过程中,注意保护楼板和墙体,避免损坏。

2. 施工过程中,注意安全操作,避免发生安全事故。

3. 施工过程中,注意节约材料,减少浪费。

4. 施工完成后,进行验收,确保工程质量。

通过以上施工步骤和质量控制措施,确保天棚吊顶工程施工顺利进行,达到预期效果。

第2篇一、工程概述天棚吊顶工程是室内装饰工程的重要组成部分,它不仅能够美化空间,还能起到隐藏管线、提升室内舒适度等作用。

本工程采用轻钢龙骨石膏板吊顶,施工过程中需严格按照设计要求和质量标准进行。

吊顶工程作业指导书

吊顶工程作业指导书

吊顶工程作业指导书1目的为保证吊顶工程质量符合规范操作规程,增强质量过程控制,减少和预防吊顶工程中固体废弃物、噪声、扬尘、电焊弧光辐射、能源资源浪费等给环境及施工人员造成的不良影响,特制定本作业指导书。

2依据《建筑施工手册》,《建筑装饰施工手册》图集要求,《建筑装饰装修工程质量验收规范》3施工特点3.1因吊顶施工属高空作业,所以必须使用脚手架或采用高梯进行施工。

作业人员需具有高空作业证,身体健康,惧高证、心脏病、高血压患者严禁施工。

吊顶施工前,若有成品地面,架子、梯子下端须垫好防护。

3.2需使用无齿锯、电锯、射钉枪等电动工具及手锯、手刨子、搬子等手工工具。

3.3轻钢龙骨、木龙骨、各类面板进场后须进库房存放,防止受潮及污染。

3.4由于切割、裁板等各项工作,易产生噪音、扬尘、固体废弃物、材料浪费等对环境的不良影响。

3.5需与各项顶棚设备安装的工序配合施工,在其它设备安装验收后,方可进行封板工作。

4工艺、技术、质量要求:4.1工艺流程:4.2工艺要点:4. 2.1金属吊杆、龙骨应进行表面防腐处理;木龙骨应进行防腐、防火处理。

5.2.2木骨架安装大龙骨的起拱高度为不小于房间短向跨度的1/200-1/300。

小龙骨底面要刨光、平直、截面厚度要一致。

6.2.3轻钢龙骨安装大龙骨,先按标高线定好吊杆下端头的标高,之后按大龙骨的间距及位置,将吊杆无螺丝的一端与预埋筋连接固定。

安装时,先按要求安装好吊挂件,然后将大龙骨穿入相应的吊杆螺栓、拧好螺母。

大龙骨相接处理要装好连接件,拉线调整标高、起拱。

7. 2.4顶棚内所有露明件的铁件,钉罩面板前必须刷好防锈漆。

8. 2.5顶棚放线验线后,应进行顶棚水电管的安装,重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上。

9. 2.6罩面板安装前,要进行好顶棚安装的各项验收。

隐蔽工程项目包括:a、吊顶内管道、设备的安装及水管试压。

b、木龙骨防火、防腐处理。

c、预埋件或拉结筋。

室内精装修天花吊顶施工作业指导书

室内精装修天花吊顶施工作业指导书

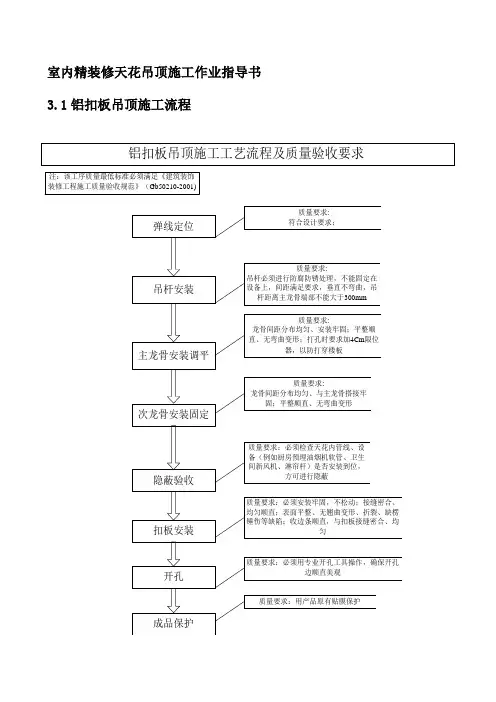

室内精装修天花吊顶施工作业指导书
3.2控制要点
工艺/工序
质量控制要点
一、材料控制
常用分类
室内精装修在吊顶中常使用的材料有三种: ①胶合板(限制使用);②铝扣板;③纸面石膏板。
材料验收
要点
(1)进场材料的品牌与甲方指定品牌相符,且需提供材料合格证、质保书、3C认证等书面资料;
(2)胶合板:主要检测甲醛释放量和胶合强度,以及标称厚度与实际厚度是否相符;
纸面石膏板间的缝隙处理
(1)石膏板的纵横接缝处相应受到各种应力的影响,应留设3~5mm板缝;
(2)板缝处理可适当延迟;
(3) 嵌缝材料包括接缝带(牛皮纸、的确良布、PVC网格布)和嵌缝腻子。嵌缝腻子要有良好强度、粘结性,而且还要有一定的韧性和好的施工性能。
标准做法示意图一:
说明:螺钉处进行防锈处理,石膏板缝采用专用腻子+胶+防裂带处理。
3.3.2质量通病:板面裂缝
原因分析:
①石膏板螺钉固定不牢固;
②固定石膏板的螺钉间距过大且固定的方法不正确;
③板与板之间未留缝、缝隙太窄或未错缝;
④吊顶面积大或过长未留施工缝;
⑤吊顶面窄小或薄弱部位未采取措施。
预防措施:
①石膏板螺丝机械固定完后再手工固牢,使石膏板面紧贴龙骨 不得有一点点松动,遇到崩落时傍边要重新补钉;
其他控制
要点
材料堆放:
(1)石膏板要有防潮、防水措施,运输时要轻拿轻放;
(2)铝扣板安装过程中,应防止切割下来的碎片材料,划伤地面瓷砖,要集中堆放。
二、施工控制
铝扣板轻钢龙骨
(1)若在厨卫间安装铝扣板,钻孔装吊杆时,必须加装限位器≤40mm;
(2)主龙骨的相互间距≤1.2m,主龙骨端部距离墙体的间距≤0.3m,当大于0.3m时,应增加吊杆;

吊顶工程作业指导书

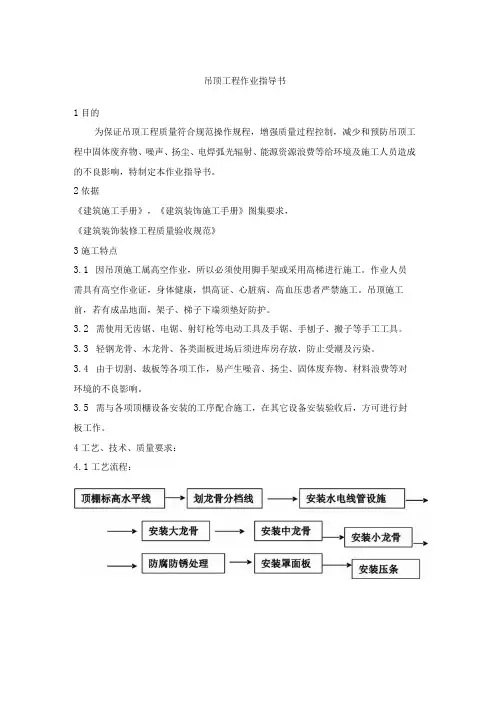

吊顶工程作业指导书
1
施工准备
1. 材料准备:龙骨、配件、吊杆、拉铆钉、面板等。
2. 工机具准备:电焊机、电锤、锯弓、切割机、刀子等。
3. 人员准备:焊工、木工、油漆工。
技术准备:检查吊杆预埋件的位置应准确。
电焊机等电动工具必须可靠接地。
1. 检查原材料型号、规格、尺寸、出厂合格证等。
2. 所有用料运输进场不得随意乱扔、乱撞,防止踩踏,堆放平正,防止材料变形、损坏、污染、缺损。
吊顶工程
1.适用范围
本节作业指导书适用于以轻钢龙骨、铝合金龙骨、木龙骨等为骨架,以埃特板、石膏板、金属板、矿棉板、木板、塑料板或格栅等为饰面材料的吊顶。
3.主要施工方法及内容、安全环保要点、质量工艺要点
序号
工序名称
施工方法及内容
安全环保要点
质量工艺要点
备注
4
安装吊顶板
吊顶板安装可分为钉挂式,搁置式和扣挂式
1. 正确使用安全工具进行裁剪。
2. 高处作业,防止坠落。
1. 吊顶板材料表面质量应洁净、色泽一致,不得有翘曲、裂缝及缺损。压条应平直、宽窄一致。
2. 饰面板上的灯具、烟感器、喷淋头、风口篦子等设备的位置应合理、美观,与饰面板的交接应吻合、严密。
3. 为保证吊顶饰面完整性和安装可靠性,在确定龙骨位置线后,需要根据板材尺寸规格以及吊顶面积来安排骨架的结构尺寸,四周靠墙边缘部分不符合板材的模数时,局部进行材料加工,确保板材组合的图案完整,四周留边尺寸对称、均匀。
3. 边龙骨的固定方法可以用水泥钉直接钉在墙、柱面或窗帘盒上,固定位置的间隔为400~600㎜。
4. 次龙骨应按装饰板材的尺寸在主龙骨底部划线,用挂件固定,并使其固定牢固,不得有松动,吊挂件安装方向应交错进行,遇有送风口、照明灯具及下部有轻钢龙骨墙体时,应在吊顶相应部位按设计节点详图附加布设中龙骨或小龙骨。

天花吊顶施工作业指导书

天花吊顶施工作业指导书

六盘水电信大楼二次装修工程天花吊顶安装施工作业指导书(技术交底)本作业指导书适用于以轻钢龙骨、铝合金龙骨、木龙骨等为骨架,以埃特板、石膏板、矿棉(岩棉)吸音板、玻璃纤维板、胶合板、钙塑板、加压水泥板以及各种金属板等为饰面材料的吊顶工程作业。

一、施工准备1、材料(1)各种材料级别、规格以及零配件应符合设计要求。

(2)各种材料应有产品质检合格证书和有关技术资料,配套齐备。

(3)对吊顶工程所使用的木吊杆、木龙骨和木饰面板进行防火处理,并达到设计防火规范的规定。

(4)对吊顶工程所使用的钢筋吊杆、型钢吊杆进行防锈处理。

2、工序(1)吊顶施工前应按设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架等的标高进行复核。

(2)对原有无用孔洞应填补完整,无裂漏现象。

(3)对上道工序安装的管线应进行工艺质量验收;所预留出口、风口等高度应符合吊顶设计标高要求。

(4)所有现场配制的粘结剂,其配合比应先进行试配,试验合格后才能使用。

二、操作工艺1、龙骨安装(1)根据吊顶的设计标高要求,在四周墙上弹出标高线,弹线应清楚,其水平允许偏差±5㎜。

(2)根据设计要求定出吊杆的吊点坐标位置。

(3)主龙骨端部吊点离墙边不应大于300㎜。

(4)主龙骨安装完成应整体校正其位置和标高,并应在跨中按规定起拱,起拱高度应不小于房间短向跨度的1/200。

(5)各种金属龙骨如需接驳,应使用同型号之接驳配件,如产品确无配件,应作适当处理。

(6)如主龙骨在安装时与设备、预留孔洞或其它吊件、灯组、工艺吊件有矛盾时,应通知设计协调处理吊点构造或增设吊杆。

(7)主龙骨与吊杆应尽量在同一平面之垂直位置,如发现偏离应作适当调整。

使用柔性吊杆作为主吊杆的,应作足够的刚性支撑,以免在安装罩面板时吊顶整体变形。

(8)主龙骨安装应留有副(次)龙骨及罩面板之安装尺寸。

(9)如设计无明确要求,主龙骨应设在平行于吊顶短跨边。

(10)安装金属次龙骨,应使用同型号产品之配件,并应卡接牢固。

现浇混凝土楼板顶棚(天花)抹灰抹纸筋灰施工作业指导书

现浇混凝土楼板顶棚(天花)抹灰抹纸筋灰施工作业指导书

现浇混凝土楼板顶棚(天花)抹灰抹纸筋灰施工作业指导书1、施工准备1.1材料:与墙面抹纸筋灰相同。

1.2作业条件⑴在墙面和梁侧面弹上标高基准墨线,连续梁底应设通长墨线。

⑵根据室内高度和抹灰现场的具体情况,提前搭好操作用的脚手架,脚手架挢板面距顶板底高度适中(约为1.8m左右)。

⑶将混凝土顶板底表面凸出部分凿平,对蜂窝、麻面、露筋、漏振等处应凿到实处,用1:2水泥砂浆分层抹平,把外露钢筋头和铅丝头等清除掉。

⑷抹灰前一天浇水湿润基体。

2、工艺流程基层处理→弹水平基准线→润湿基层→刷水泥浆→抹底层砂浆→抹纸筋灰面层3、操作工艺3.1基层处理:对采用钢模板施工的板底凿毛,并用钢丝刷满刷一遍,再浇水湿润。

3.2根据墙柱上弹出的标高基准墨线,用粉线在顶板下100mm的四周墙面上弹出一条水平线,作为顶板抹灰的水平控制线。

对于面积较大的楼盖顶或质量要求较高的顶棚,宜通线设置灰饼。

3.3抹底灰:在顶板混凝湿润的情况下,先刷素水泥浆一道,随刷随打底,打底采用1:1:6水泥混合砂浆。

对顶板对顶板凹度较大的部位,先大致找平并压实,待其干后,再抹大面底层灰,其厚度每遍不宜超过8mm。

操作时需用力抹压,然后用压尺刮抹顺平,再用木磨板磨平,要求平整稍毛,不必光滑,但不得过于粗糙,不许有凹陷深痕。

3.4抹罩面灰:待底灰约六、七成干时,即可抹面层纸筋灰。

如停歇时间长,底层过分干燥则应用水润湿。

涂抹时先分两遍抹平,压实,其厚度不应大于2mm。

待面层稍干,“收身”时(即经过铁抹子压磨灰浆表层不会变为糊状时)要及时压光,不得有匙痕、气泡、接缝不平等现象。

天花板与墙边或梁边相交的阴角应成一条水平直线,梁端与墙面,梁边相交处应成垂直。

第四部份 装饰装修工程作业指导书-吊顶作业指导书BDTJ-17

第四部份 装饰装修工程作业指导书-吊顶作业指导书BDTJ-17

(工程名称)吊顶作业指导书编码:BDTJ-17二○一○年十月作业指导书签名页目录1. 适用范围 (1)2. 编写依据 (1)3. 作业流程 (1)3.1作业(工序)流程图 (1)4. 安全风险辨析与预控.............................................. 错误!未定义书签。

5. 作业准备 (2)5.1 人员配备 (2)5.2 主要工器具及仪器仪表配置 (2)6.作业方法 (3)6.1定位 (3)6.2主龙骨安装 (3)6.3 次龙骨安装 (3)6.4安装罩面板 (3)6.5压条安装 (4)7. 质量控制措施及检验标准 (4)7.1质量控制措施 (4)7.2质量控制点 (4)7.3质量检验标准 (5)1. 适用范围适用于110~500kV电网工程室内采用轻钢或铝合金骨架安装罩面板的吊顶工程。

2. 编写依据3. 作业流程3.1作业(工序)流程图4.工作前安全风险辨析及措施施工单位检查人:监理单位检查人:日期:日期:注:对存在风险且控制措施完善填写“√”,存在风险而控制措施未完善填写“×”,不存在风险则填写“―”,未检查项空白。

5. 作业准备5.1 人员配备5.2 主要工器具及仪器仪表配置6.作业方法6.1定位6.1.1弹顶棚标高水平线:根据楼层标高水平线,用尺竖向量至顶棚设计标高,沿墙、柱四周弹顶棚标高水平线。

6.1.2划龙骨分档线:按设计要求的主、次龙骨间距布置,在已弹好的顶棚标高水平线上划龙骨分档线。

6.1.3安装龙骨杆:弹好顶棚标高水平线及龙骨分档位置线后,确定吊杆下端头的标高,按主龙骨位置及吊挂间距,将吊杆无螺栓丝扣的一端与楼板预埋钢筋连接固定。

未预埋钢筋时可用膨胀螺栓。

龙骨杆中心距一般不超过1200m,吊杆长度小于1000mm,可以采用φ6的吊杆;如果大于1000mm,应采用φ8的吊杆,还应设置反向支撑。

金属吊杆应进行表面防腐处理;吊杆安装必须牢固。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

六盘水电信大楼二次装修工程
天花吊顶安装施工作业指导书
(技术交底)
本作业指导书适用于以轻钢龙骨、铝合金龙骨、木龙骨等为骨架,以埃特板、石膏板、矿棉(岩棉)吸音板、玻璃纤维板、胶合板、钙塑板、加压水泥板以及各种金属板等为饰面材料的吊顶工程作业。

一、施工准备
1、材料
(1)各种材料级别、规格以及零配件应符合设计要求。

(2)各种材料应有产品质检合格证书和有关技术资料,配套齐备。

(3)对吊顶工程所使用的木吊杆、木龙骨和木饰面板进行防火处理,并达到设计防火规范的规定。

(4)对吊顶工程所使用的钢筋吊杆、型钢吊杆进行防锈处理。

2、工序
(1)吊顶施工前应按设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架等的标高进行复核。

(2)对原有无用孔洞应填补完整,无裂漏现象。

(3)对上道工序安装的管线应进行工艺质量验收;所预留出口、风口等高度应符合吊顶设计标高要求。

(4)所有现场配制的粘结剂,其配合比应先进行试配,试验合格后才能使用。

二、操作工艺
1、龙骨安装
(1)根据吊顶的设计标高要求,在四周墙上弹出标高线,弹线应清楚,其水平允许偏差±5㎜。

(2)根据设计要求定出吊杆的吊点坐标位置。

(3)主龙骨端部吊点离墙边不应大于300㎜。

(4)主龙骨安装完成应整体校正其位置和标高,并应在跨中按规定起拱,起拱高度应不小于房间短向跨度的1/200。

(5)各种金属龙骨如需接驳,应使用同型号之接驳配件,如产品确无配件,应作适当处理。

(6)如主龙骨在安装时与设备、预留孔洞或其它吊件、灯组、工艺吊件有矛盾时,应通知设计协调处理吊点构造或增设吊杆。

(7)主龙骨与吊杆应尽量在同一平面之垂直位置,如发现偏离应作适当调整。

使用柔性吊杆作为主吊杆的,应作足够的刚性支撑,以免在安装罩面板时吊顶整体变形。

(8)主龙骨安装应留有副(次)龙骨及罩面板之安装尺寸。

(9)如设计无明确要求,主龙骨应设在平行于吊顶短跨边。

(10)安装金属次龙骨,应使用同型号产品之配件,并应卡接牢固。

(11)如为木骨架,在安装时注意所选用材料规格及材质应符合设计要求,并应按现行《木结构工程施工及验收规范》的有关规定执行。

2、罩面板施工(分钉挂式、搁置式和扣挂式)
通常情况下,当采用埃特板、木板、胶合板、纤维板、石膏板和加压水泥板做吊顶的罩面板时,多用钉挂形式。

当用钙塑板、岩棉板、矿棉板、玻璃纤维板、刨花板、木丝板时多用搁置式。

当用金属装饰板时多为扣挂式。

(1)钉挂式罩面板,通常情况下表面还有饰面层,所以,安装时除表面平整外,板块之间应留缝隙间疏,并应将板材边角去一小角,以利填缝时刮腻子。

(2)用埃特板、石膏板、加压水泥板作吊顶罩面板,所选自攻螺丝应先进行防锈处
理,螺丝间距离在200㎜内为适宜,钉头沉入板内0.5~1㎜为好,钉头过沉,会造成因挤压过紧而出现脱挂。

(3)一般胶合板、木板,目前安装多使用经处理的气压射钉,如使用一般圆钉作钉挂,应将钉头打扁处理,在沉头后再用油漆作防锈处理。

(4)搁置式罩面板应搁置在铝合金⊥型龙骨或其它龙骨之上,一般多为轻质材料加工,安装时除注意保持龙骨的平直外,安装后不要有外力重压。

A、搁置式罩面板,如是玻璃纤维板等,有孔洞时,应在骨面作适当的贴填加固,任何外物不能直接加在玻璃纤维板、岩棉板、矿棉板之类的罩面之上。

B、采用搁置法安装时,应留有板材安装缝,每边缝隙不宜大于1㎜。

(5)扣挂式金属罩面板,通常都已涂了饰面层,并有表层保护膜,加工比较整齐,安装容易,只要注意产品保护、平整、统一容易达标。

扣挂式罩面板还有一种暗骨做法,暗骨罩面板在安装时特别要保护好其边角,其整体平正,完全决定于骨架质量。

此类产品通常表面不再作装饰,所以施工时应十分注意表面保护。

三、质量标准
1、保证项目
(1)所有的品种规格、颜色、质量及其骨架构造、固定方法应符合设计要求和质量标准。

(2)吊顶龙骨及罩面板安装必须牢固,外形整齐不变形、不脱色、不残缺、不折裂。

(3)轻钢骨架不得弯曲变形,纸面板不得受潮、翘曲变形、缺棱掉角、无脱层、干裂、厚薄一致。

2、基本项目
(1)吊顶安装完毕不允许外来物体撞击、污染。

(2)已带图案、花饰的罩面板其图案、花饰应统一端正,找缝处花纹图案吻合,压条应保证平直。

(3)在完成吊顶安装后,应进行实测,通常情况下,通道在10m内,大面积的礼堂、厅堂等以两轴之间抽查不小于10%的测检点。

3、允许偏差
钢木骨架罩面板安装允许偏差应符合表1-1的规定。

吊顶罩面板工程质量允许偏差1-1
四、施工注意事项
1、避免工程质量通病
(1)各种外露的铁件,必须作防锈处理;各种预埋木砖,必须作防腐处理;木骨架、木质罩面板背面必须作防火涂层处理,其防火涂料应为消防部门认可的合格产品,并保存好产品合格证书、检验报告备案。

(2)吊顶内的一切空调、消防、电讯设备管线,必须自行独立架设。

(3)如果原建筑物有裂漏情况,必须经修补合格后方可进行吊顶安装。

(4)所有焊接部分必须焊缝饱满;吊扣、挂件必须拧夹牢固。

(5)控制吊顶不平,施工中应拉通线检查,做到标高位置正确、大面平整。

2、主要安全技术措施
(1)所有龙骨不能作施工或其它重物悬吊支点。

(2)不要直接将吊杆打在空心板、墙上,如必要时应作特殊处理。

(3)吊顶(天花)高度离楼地面超过3.7m时应搭设固定脚手架。

(4)使用脚手架前,应先检查脚手架,确认稳定可靠后,方能上去操作。

(5)现场一切用电不得乱拉、乱架、乱接;工具暂不使用时应拔掉电源插头。

3、产品保护
(1)骨架、罩面板及其它吊顶材料在进场、存放、使用过程中应严格管理,保证不变形、不受潮、不生锈。

(2)施工部位已安装的门窗、地面、墙面、窗台等应注意保护,防止损坏。

(3)已装好的轻钢骨架上不得上人踩踏,其它工种的吊挂件不得吊于轻钢骨架上。

(4)一切结构未经设计审核,不能乱打乱凿。

(5)罩面板安装后,应采取保护措施,防止损坏、污染。

(6)拆架子或搬运材料、设备及施工工具时,注意不要碰撞天花。

五、施工过程环境控制应注意事项
(1)使用电动工具时,要注意噪声控制、防止噪声扰民。

(2)使用易扬尘的材料时,要注意轻拿轻放,防止扬起灰尘,污染空气和周围环境。

(3)易燃材料要加强管理,设置仓库专人保管。

按用量领用,即领即用,余料及时退回仓库,防止火灾隐患。

(4)饰面板、玻璃等贵重易损材料,要小心搬运,设仓库放置保管好,不得在工地随处堆放,防止损坏和堵塞施工通道。

(6)施工现场临时用电,要执行安全用电的有关规定,严禁乱拉、乱接,确保用电和人身安全。

(7)做好防火工作,执行有关安全防火规定。

施工动火要办理动火报批手续,要有防火措施。

(8)纸箱、木箱等包装材料,用后要统一收回,集中存放。

避免堵塞施工通道,占
用施工场地和防止火灾隐患。

贵州新开元建筑装饰工程有限公司
六盘水电信大楼装修工程项目部
2004年9月22日。
