冬雨季施工技术措施
完整版冬雨季施工措施

完整版冬雨季施工措施冬雨季是建筑工程中常见的一个季节,由于天气的寒冷和降雨频繁,给施工带来了一定的困难。
为了保证施工的顺利进行,需要采取一系列的措施来应对冬雨季的施工条件。
下面是一份完整版的冬雨季施工措施,供参考。
1.做好防水保温措施:冬雨季施工中需要做好防水保温工作,主要有以下几个方面:首先,对各种建筑材料进行防水处理,如墙体、地面等。
其次,在施工现场搭建临时棚布或者加装风帘设备,保证施工中的建筑材料和设备不受雨水侵蚀。
最后,针对地下工程需要进行降水控制,采取临时排水设备,确保地下工程不受雨水浸泡。
2.做好施工区域的排水工作:冬雨季施工中,降水较多,容易造成施工现场积水。
因此,需要做好施工区域的排水工作。
首先,将施工现场然而保持清洁,及时清理水沟,确保排水畅通。
其次,加强对施工现场的人工排水,设置临时水泵,及时将积水抽排走。
3.采取保暖措施:冬天天气寒冷,建筑材料易受冷空气的影响,降低施工质量。
因此,施工过程中需要采取保暖措施。
首先,要求施工人员穿戴冬季防寒服装,佩戴口罩等防护设备。
其次,合理安排作息时间,避免寒冷时段施工。
最后,为施工现场增加常用的暖气设备,保持施工现场的温度。
4.增加施工的工序和任务:冬雨季施工受到天气的制约,进度容易受到影响。
为了保证施工按时完成,可以增加施工的工序和任务。
在没有大雨的时候,尽量集中使用施工材料,加大施工进度。
同时,根据施工的需要,适时加班加点,提高施工效率。
5.增加安全检查和防护措施:冬雨季施工条件恶劣,安全事故的风险也要高于其他季节。
因此,在施工过程中需要严格遵守各项安全规定,增加安全检查的频次,及时发现和排除安全隐患。
另外,要求施工人员佩戴安全帽和防滑鞋,加强安全教育和培训,提高安全意识。
6.严格管理施工进度和质量:冬雨季施工困难较大,很容易导致施工进度和质量的下降。
因此,需要加强对施工进度和质量的管理。
首先,制定详细的施工计划,合理安排施工任务和时间。
冬雨季施工技术措施

冬雨季施工技术措施
一、雨季施工措施
1、现场的排水系统尚未形成,拟在场内挖筑排水沟收集施工排水及降水井排水,可将施工用水引到厂区外的排水沟排放,若厂区外不具备排水条件,则在厂内筑集水池用泵提升排入河道。
2、浇筑砼前,先了解近日天气预报,必须避开大雨天施工。
浇砼时遇下雨,应采用塑料薄膜覆盖,下大雨时必须停止作业。
3、提前准备好覆盖薄膜、雨衣、雨鞋等防雨物资,一旦下雨即可使用。
4、雨季应随时测量砂、石含水率,根据含水率的大小及时调整配合比。
5、所有机电闸和水泥库房屋面应搭设严密,防止渗漏和被水淹。
雨后由专职人员对电气线路、机械设备等进行全面安全检查,检查无问题方可投入使用。
二、夏季施工技术措施
1、对烈日暴晒升温的模板钢筋淋水润湿,临界初凝的砼表面,一经抹平即覆盖塑料薄膜,防止水分蒸发。
2、砼浇筑完后应及时洒水养护,保证烈日下水分补充。
对防水砼的养护尤为重要。
3、配备降温防暑材料和急救药物,避免人员中暑。
4、池子内、外平面抹灰应尽量避开酷日,必要时以塑料薄膜或草袋覆盖,终凝后洒水养护保证抹灰面不裂不空。
三、冬季施工技术措施
1、必要时可在砼中掺入MS-F低温早强剂,龄期可达到设计强度。
2、对露天的水泥湿作业部位,必须用塑料薄膜或草垫覆盖过夜,防止受冻损坏。
3、不得使用含有冰渣,冰结块的砂石搅拌砼。
4、受冻的原材料需解冻后方可使用。
冬雨季施工技术措施

冬雨季施工技术措施在建筑施工过程中,冬雨季的特殊气候条件给施工带来了诸多挑战。
为了确保工程质量和施工进度,采取科学合理的冬雨季施工技术措施至关重要。
以下将详细介绍冬雨季施工的技术措施。
一、冬季施工技术措施(一)施工准备1、收集气象资料在冬季施工前,应提前收集当地的气象资料,包括气温、降雪、冰冻等情况,以便合理安排施工计划。
2、编制冬季施工方案根据工程特点和气象资料,编制详细的冬季施工方案,明确施工方法、技术措施、质量控制要点等。
3、培训与交底对施工人员进行冬季施工技术培训和交底,使他们了解冬季施工的特点和要求,掌握相关的施工技术和操作要点。
(二)土方工程1、土方开挖冬季土方开挖时,应采取防止基底土遭受冻结的措施。
可预留一定厚度的土层,待气温回升后再进行开挖。
2、土方回填回填土应选用未冻结的土料,且每层回填厚度应比常温施工时减少20% 25%。
回填土应分层夯实,压实系数应符合设计要求。
(三)混凝土工程1、原材料选择与加热优先选用硅酸盐水泥或普通硅酸盐水泥,并控制水泥用量。
对水、砂、石等原材料进行加热,但加热温度应符合规范要求。
2、混凝土搅拌搅拌时应先投入骨料和热水,搅拌均匀后再投入水泥。
搅拌时间应比常温时适当延长。
3、混凝土运输与浇筑运输过程中应采取保温措施,减少热量损失。
浇筑前应清除模板和钢筋上的冰雪和污垢,浇筑时应分层连续浇筑,分层厚度不宜过大。
4、混凝土养护采用蓄热法、暖棚法、蒸汽养护法等进行养护。
蓄热法是通过覆盖保温材料来保持混凝土的温度;暖棚法是在施工现场搭建暖棚,在暖棚内进行混凝土养护;蒸汽养护法是利用蒸汽对混凝土进行加热养护。
1、材料要求砌块在砌筑前应清除表面的冰霜和积雪,不得使用遭水浸和受冻的砌块。
2、砌筑方法采用“三一”砌筑法,即一铲灰、一块砖、一揉压。
砌筑时灰缝应控制在 10mm 以内。
3、砌体养护砌筑完成后应及时覆盖保温材料进行养护。
(五)钢结构工程1、钢材预热在负温下焊接钢结构时,应对钢材进行预热,预热温度应根据钢材的材质和厚度确定。
冬雨季安全施工方案(精选6篇)

冬雨季安全施工方案(精选6篇)冬雨季安全施工方案1本工程施工时已进入雨季,因此在施工过程中,要加强雨期施工管理,建立健全雨期施工管理措施,以保证施工生产的顺利进行。
一、雨期施工具体措施如下:1、要注意天气预报和天气变化,提前做好预防措施,大雨过后做好现场检查,减少雨后损失。
2、做好现场地面排水系统,主要道路要硬化,且高于自然地坪,暂设道路应将路基碾压坚实,确保雨季道路循环畅通,不淹不冲、不陷不滑。
根据现场地形,上游向下游散水,以现场雨水自排为主,把水引入排水管道里。
3、现场临时设施的搭设,应有防雨、防漏措施,各种防洪器材、设备和工具按规定堆放和使用,例如草袋、桶等。
同时加强夜值班,密切注意天气预报,安排人员进行夜间值班,及时做好保障工作。
4、雨期施工中,要经常检查和及时维修加固临时梯、架、板及防滑条,确保架板稳固,防滑措施有效。
对于高空作业,雨后要检查架子、架杆、架板是否打滑,是否受到损坏,有问题要及时处理,杜绝盲目操作,要确保人身安全。
5、雨季施工应尽量减少现场使用的砂子、水泥、等材料存放量,砂子应分大堆存放。
水泥:搭设水泥棚保证水泥堆放时离地30cm,离墙30cm,且屋顶要严密不能漏水,水泥库门口放坡,保证库内高于库外,以免雨水倒入,做到水泥不遭雨淋,受潮,以免材料受损。
钢材不要直接放在地面上,应与地面保持距离,能放入钢筋棚内尽量入棚,露天周转时尽量做到不要受雨淋生锈而影响使用。
6、雨季施工要合理调制配合比,由于雨后砂石的含水率增大,因此应根据现场测试砂石含水率,调整水的用量,砂石用量,以保证工程质量。
砌筑施工时,要检测砌砖的含水率,砂浆应随拌随用,受雨冲刷而失浆的砂浆,应重新加灰搅拌后才能使用。
刚砌成的砌体经雨冲刷,砂浆中胶结料流失,应拆除重砌。
每日收工时候应妥善覆盖砌体表面。
7、雨季进行土方工程施工时,边坡应适当减缓,坡边设围,严防滑坡和边坡塌方。
避免大面积开挖,采取分段突击施工,减少土基暴露时间。
冬雨季施工技术保证措施

冬雨季施工技术保证措施冬季和雨季是施工的困难时期,对于工程的进行会有一些不利的影响。
为了确保施工质量和工期,需要采取一些技术保证措施。
以下是冬雨季施工技术保证措施的一些建议:1.加强施工图纸设计:在冬雨季施工前,应对施工图纸进行详细的设计和优化,尽量减少因气候原因导致的安全隐患。
要考虑到降雨和低温对材料和结构的影响,合理安排施工流程,确保施工的顺利进行。
2.加强材料质量管理:在露天的场地施工中,尤其需要加强对材料质量的监管。
由于湿气、雨水等因素可能影响到材料的品质,施工方应仔细检查材料的质量和储存条件,确保材料的完整性和正常使用。
3.做好防水工作:冬雨季节给工程施工增加了一定的困难,特别是在防水工程中。
防水层的施工和维护需要特别注意,确保防水不受雨水侵蚀和渗透。
可采用临时防雨措施,如覆盖防水材料和加强施工区域的排水设施。
4.做好环境保护工作:由于冬季和雨季增加了泥土和水的使用量,施工方应加强对环境保护的管理。
要合理使用水源,避免水源浪费,以及及时清理施工现场的泥土,防止对周边环境造成污染。
5.加强安全管理:冬季和雨季施工的工人需要面对更加复杂的施工环境,必须加强安全管理。
施工方应确保工人配备必要的防寒和防雨装备,加强对施工现场的安全巡查,及时排查隐患并采取措施进行处理。
6.合理调整施工进度:在冬季和雨季施工中,可能会遇到天气不良导致无法正常施工的情况。
施工方需要合理调整施工进度,根据天气预报提前做好计划,以便有时间进行必要的调整和补救措施。
7.加强沟通和协调:总之,冬季和雨季施工技术保证措施非常重要。
施工方应加强施工图纸设计和材料质量管理,做好防水工作和环境保护工作,加强安全管理和合理调整施工进度,同时加强沟通和协调。
通过采取这些措施,可以确保冬季和雨季施工的质量和工期。
冬雨季施工技术安全措施

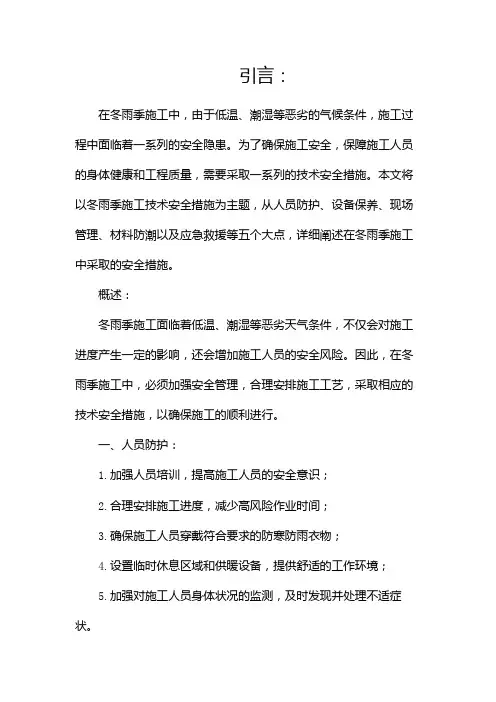

引言:在冬雨季施工中,由于低温、潮湿等恶劣的气候条件,施工过程中面临着一系列的安全隐患。
为了确保施工安全,保障施工人员的身体健康和工程质量,需要采取一系列的技术安全措施。
本文将以冬雨季施工技术安全措施为主题,从人员防护、设备保养、现场管理、材料防潮以及应急救援等五个大点,详细阐述在冬雨季施工中采取的安全措施。
概述:冬雨季施工面临着低温、潮湿等恶劣天气条件,不仅会对施工进度产生一定的影响,还会增加施工人员的安全风险。
因此,在冬雨季施工中,必须加强安全管理,合理安排施工工艺,采取相应的技术安全措施,以确保施工的顺利进行。
一、人员防护:1.加强人员培训,提高施工人员的安全意识;2.合理安排施工进度,减少高风险作业时间;3.确保施工人员穿戴符合要求的防寒防雨衣物;4.设置临时休息区域和供暖设备,提供舒适的工作环境;5.加强对施工人员身体状况的监测,及时发现并处理不适症状。
二、设备保养:1.保养并妥善存放机具设备,确保设备正常运行;2.严格按照操作规程进行设备操作,避免操作不当造成事故;3.定期检查维修设备,确保设备处于良好状态;4.在设备易受潮湿的地方加装防潮设备,并定期检查防潮设备的使用效果;5.加强对设备操作人员的培训,提高其操作技能和安全意识。
三、现场管理:1.制定详细的施工计划,明确工作任务和工期;2.严格执行现场安全管理制度,落实责任到人;3.建立安全警示标志,提醒施工人员注意安全;4.加固施工临时搭建的设施,确保其稳固安全;5.加强对现场人员行为的监管,禁止违规操作和不文明行为。
四、材料防潮:1.储存物资时选择干燥通风的地方,并采取防潮措施;2.对于易受潮的材料,及时进行处理或更换;3.在材料运输过程中加垫塑料薄膜或使用防潮包装材料;4.尽量减少材料露天存放的时间,防止受雨淋;5.定期检查储存材料的防潮效果,并采取相应的改进措施。
五、应急救援:1.建立应急救援预案,明确责任人和救援流程;2.购买必备的急救设备和药品,并设置显眼的急救箱;3.培训施工人员的急救知识和技能,提高其应急能力;4.根据施工现场的具体情况,设置逃生通道和避难场所;5.定期进行应急演练,熟悉应急救援流程。
冬雨季施工安全措施方案(通用3篇)

冬雨季施工安全措施方案(通用3篇)百度百科是一部内容开放、自由的网络百科全书,旨在创造一个涵盖所有领域知识,服务所有互联网用户的中文知识性百科全书。
在这里你可以参与词条编辑,分享贡献你的知识。
以下是小编为大家收集的冬雨季施工安全措施方案(通用3篇),仅供参考,欢迎大家阅读。
【篇一】冬雨季施工安全措施方案一、根据工程特点和施工进度的安排要求,在满足国家规范、安全施工管理规定的前提下,针对施工部位,认真组织有关人员分析施工特点,制定科学合理的雨季施工措施,对雨季施工项目进行统筹安排;二、设专人负责记录天气预报,及时了解长季、短季、即时天气预报,准确掌握气象趋势,防止暴风雨突然袭击,指导施工有利于合理安排每日的工作;三、做好施工人员的雨季施工培训工作,组织相关人员进行一次全面检查,检查施工现场的准备工作,包括临时设施、临时用电、机械设备等;四、做好施工人员的雨季施工培训工作,组织相关人员进行一次全面检查,检查施工现场的准备工作,包括临时设施、临时用电、机械设备等;五、按现场施工平面图的要求,做好现场排水,保证雨后路干,道路畅通;按照施工方案,提前做好现场排水设施,现场排水采取明沟与暗管相结合,设集水井汇水,排入市政排水管道或用水泵强制排水,保证本工程雨天施工期间现场排水畅通,在雨后地面不积水,能最大限度的减少雨水对施工的影响,确保施工生产的顺利进行。
六、提前准备好雨季施工所需的材料、雨具及设备,料场周围应有畅通的排水沟,以防积水。
堆在现场的配料、设备、材料等必须避免存放在低洼处,必要时应将设备垫高,同时用油布盖好,以防雨淋日晒,并有防腐蚀措施;七、高处作业时,应先对作业面检查、清理,做好防滑措施,并加强对安全带、安全网的检查,彻底杜绝事故隐患,确保人身安全;八、所有机电设备应设有防雨罩或置于棚内,并有安全接零和防雷装置,移动电闸箱有防雨措施,漏电保护装置可靠,保证雨季安全用电;使用用电设备前,对其进行绝缘摇测,达不到绝缘要求的电动工具严禁使用;九、对敷设的电缆及导线两端用绝缘防水胶布缠绕密封,防止进水影响其绝缘_;现场机电设备都应有防雨措施,照明线检查有无混线、漏电、线杆有无埋设不牢、腐蚀等情况,要及时处理,保证正常供电。
冬雨季施工技术措施

冬雨季施工技术措施冬季是施工的“寒冷季节”,在这个季节中,低温、湿度、降雨等因素会对施工产生一定的影响。
为了确保施工的顺利进行,需要采取一系列的技术措施。
下面介绍一些冬雨季施工的技术措施。
一、施工前准备1.合理安排施工计划:在冬季的雨季,降雨较多,施工需要避免雨季高峰期,合理安排施工时间。
可以通过调整工期、增加工作人员等方式来加快工程进度。
2.做好物资储备:冬季雨季施工需要考虑到雨天施工的情况,需要提前储备防雨用品,如塑料布、防雨罩等,以应对突发的降雨。
3.对施工区域进行排水设计:在雨季施工中,需要对施工区域的排水系统进行清理和维护,确保排水畅通,避免因雨水积聚导致施工现场积水。
二、加强人员安全防护1.加强防寒保暖:冬季施工需要加强员工的防寒保暖措施,提供保暖衣物、手套、棉帽等防寒装备,确保施工人员的身体健康和舒适。
2.强化安全教育和培训:在冬季施工中,雨天会增加施工风险。
需要对施工人员进行安全培训,强调安全防护意识,确保施工人员能够合理避免雨天施工的安全问题。
1.控制工程施工质量:冬季雨季施工容易因雨水的影响导致施工质量下降,如构造物的混凝土当中加入适量的冰除剂可以减少结冰的现象,提高施工质量。
2.做好材料保养:冬季施工需要对材料进行合理保养,避免雨水浸泡导致材料暴露在潮湿的环境中,影响施工质量。
3.加强现场管理:冬季雨季施工需要加强现场管理,对施工现场进行合理的覆盖和防雨措施,如建立临时遮挡屋顶、搭设防雨罩等,保证施工的正常进行。
4.随时巡视检查:冬季雨季施工需要随时对施工现场进行巡视检查,及时发现问题,采取相应措施进行处理,避免施工安全事故的发生。
总结起来,冬雨季施工需要根据天气情况来合理安排工程进度,加强员工的防寒保暖措施,注意施工质量和材料的保养,加强现场管理以及随时巡视检查。
这些措施的实施可以确保施工的安全和质量,提高工程的进度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
冬雨季施工技术措施
一、雨季施工保证措施
1、施工现场:
(1)道路与场地:根据平面布置,做排水沟引到场外路边泄水井内,基坑四周砌好挡水墙,高20cm,设导流沟引出场外,排水坡度不小于3%。
同时防止四周地区水流进入场内。
(2)临时设施:雨季前要对工作生活区宿舍、仓库、食堂、办公室、现场材料,库等进行一次普查,发现问题及时加固,补漏或拆除。
(3)材料准备:进场材料均要求制定防雨措施,材料组要抓紧维修、补足水泵、并准备好足够的胶皮管、防水材料、彩条布等。
雨施材料、设备计划提前上报,水泥库及其它材料库,必须采取防水措施,进场后加强防雨、防潮、料底垫高不少干30cm,码放平整并保持良好通风,进场木材必须堆放覆盖,防止雨后开裂或变形。
(4)机械设备:现场机械操作棚(如搅拌机棚、钢筋棚、木工棚等)在雨施前检修好,防止漏雨;机械设备及电间箱,要采取防雨、防潮、防淹等垫高不于200mm,分级保护按规定装置漏电保护器,并经常检查,确保灵敏有效,雨施前应对所有机电设备进行遥测,遥测记录存档备查。
(5)电气设备安全防护:专业负责人及工长在雨施前组织有关人员对现场所有电气设备线路进行一次全面检查,如发现线皮破损、安装不良、有漏电、跑电等现象,要及时修理或更换不得迁就使用,所安装的电气设备、线路均应符合正式工程的要求。
做好各种水泵检查维修工作,电源线路绝缘要良好,电线接头要处理好必须符合用电管理规定要求。
水泵在水域内正常工作时,周围30米以内不得有人进入水域。
雨施期间,现场电工在现场昼夜轮流值班,雨天加强电气设施的现场巡视,发现问题及时整修。
2、结构施工
(1)基础及地下室施工
回填土时,应尽量在晴大进行,回填时除按正常施工有关规定外,还应来严格控制土的含水率,以达到要求的密度,禁止用水沉代替机械夯,回填土分段做成阶梯形,最低处设积水坑,安装水泵抽排水。
灰土做到随运、随拌、随铺、随夯。
(2)砼工程施工
砼须连续浇筑时,在施工前应与气象台联系,了解施工期间天气情况,使施工顺利进行,下雨时浇筑砼,在个雨时继续浇筑至施工缝处,遇大雨时应暂停浇筑并及时复盖,防水塑料布材料组应备足待用。
(3)防水工程
a.防水材料入库保存,不得淋雨,及时领退。
b.基层含水率不高于9%,进行防水层施工时遇雨用塑料布覆盖防雨。
c.管道穿墙口做好防水处理,或用防水材料临时处理及时做防水层。
(4)钢筋加工工程
雨天钢筋停止机械加工,同时施工现场停止焊接连接钢筋,雨后焊接前必须检查电源线,合格后方可操作,钢筋带泥需清刷干净后方可使用,登高作业更要严格防护措施。
以防因湿滑造成伤害。
(5)边坡支护
雨施期间专人进行覆盖、看护,同时对边坡进行监测,出现异常情况及时通报有关部门妥善解决。
二、主要冬期施工措施
当连续5天日平均气温低于50以下,则按冬季施工的有关规定进行施工。
根据我单位施工组织计划,本工程基础工程及三层以下部位进入冬季施工。
1.混凝土的冬期施工
(1)混凝土冬季施工的少用防冻剂的措施
冬季混凝土施工的蓄热法也就是尽量少用复合防冻剂,采取在整个混凝土施工过程及养护过程进行加热、蓄热、保温的措施,保证混凝土不受冻,达到设计强度。
1)混凝土生产过程中需用热水拌制,对骨料及水泥进行保温,严禁使用含有冰雪的骨料。
2)混凝土运到现场后需对混凝土进行测温,如果达到入模温度可直接进行浇筑,如达不到,运到暖棚进行二次搅拌加温。
3)对支好的模板侧面进行覆盖保温,浇捣完混凝土进行保温养护。
(2)使用外加剂的措施
1)外加剂的选择:
选择中应考虑:改善混凝土或砂浆的和易性,减少用水量,提高拌
合物的品质,提高混凝土的早期强度;降低拌合物的冻结冰点,促使水泥在低温或负温下加速水化;促进早中期强度的增长,减少干缩性,提高抗冻融性;在保证质量的情况下,提高模板的周转速度,缩短工期,缩短或取消加热养护,降低成本;外加剂的选择时要注意其对混凝土后期强度的影响,对钢筋的锈蚀作用及对环境的影响,如含氨的混凝土外加剂;冬期施工尽量不使用水化热较小的矿渣水泥等。
2)外加剂的试验:
冬期施工所有的外加剂,其技术指标必须符合相应的质量标准,应有产品合格证。
对已进场外加剂性能有疑问时,须补做试验,确认合格后方可使用,外加剂成分的检验内容包括:成份、含量、纯度、浓度等。
常用外加剂的掺合量在一般情况下,可按有关规定使用。
遇到特殊情况时要根据类型、使用要求、气温情况、养护方法通过试验,确定外加剂的掺合量。
3)外加剂的管理:
冬期施工混凝土和砂浆使用的外加剂配置和掺加应设专人负责,认真做好记录。
外加剂溶液应事先配成标准浓度溶液,再根据使用要求配成混合溶液。
各种外加剂要份置于标识明显的容器内,不得混淆。
每配置一批溶液,最少满足一天的使用量。
外加剂使用时要经常测定浓度,注意加强搅拌,保持浓度均匀。
(3)混凝土的拌制
搅拌站严格按照试验室发出的配合比通知单进行生产。
搅拌前先用热水冲洗搅拌机10min,搅拌时间为47.5±2.5s(为常温搅拌时间的1.5倍)。
(4)混凝土的现场浇筑
遇下雪天气绑扎钢筋,绑扎钢筋的部分加盖塑料布,减少积雪清理难度。
浇筑混凝土前及时将模板上的冰、雪清理干净。
做好准备工作,提高混凝土的浇筑速度。
在混凝土泵体料斗、塔吊吊斗、混凝土泵管上包裹阻燃草帘被。
入模温度的控制:人工浇筑时每盘首车、末车、中间各测一次;地泵浇筑时用小桶在泵管端部接混凝土测温。
测定数据填入冬期混凝土入模温度统计表,要与车号对上。
浇筑时混凝土的升温速度不得超过5℃/h,可通过测温查出。
(5)混凝土的养护
养护措施十分关键,正确的养护能避免混凝土产生不必要的温度收缩裂缝和受冻。
在冬施条件下必须采取冬施测量,监测混凝土表面和内部温差不超过25℃,测温的具体方法参见《建筑工程冬期施工规程》。
混凝土养护可以采取多种措施,采用塑料薄膜加盖保温帘养护,防止受冻并控制在混凝土表面和内部温差。
综合蓄热法即采用少量防冻剂与蓄热保温相结合,以下为供参考的综合蓄热法具体实施的办法。
1)墙体混凝土养护:在模板背楞间用50mm厚聚苯板填塞,模板支设完成后用钢丝将阻燃草帘固定在外侧,转角地方必须保证有搭接。
2)柱混凝土养护:钢柱模板混凝土养护同墙体,视测温情况加挂草帘被。
3)顶板、梁混凝土养护:顶板、梁混凝土下部保温为在下层紧贴建筑物周圈(整层高度)通过在脚手架上附加横杆满挂彩条布,楼梯口满铺跳板上绑草帘被。
在新浇筑的混凝土表面先覆盖塑料布,再覆盖二层草帘被。
对于边角等薄弱部位或迎风面,应加盖草帘被并做好搭接。
4)养护时注意事项:测量放线必须掀开保温材料(5℃以上)时,
放完线要立即覆盖;在新浇筑混凝土表面先铺一层黑色塑料薄膜,再严密加盖阻燃草帘被。
对墙、柱上口保温最薄弱部位先覆盖一层塑料布,再加盖两层小块草帘被压紧填实、周圈封好。
拆模后混凝土采用刷养护液养护。
混凝土初期养护温度,不得低于-15℃时,在混凝土表面,必须继续覆盖草帘被;在边角等薄弱部位,必须加盖草帘被并密封严实。
(6)拆模
试块及时送交试验室。
当混凝土未达到受冻临界强度均不得拆除保温加热设备。
混凝土冷却到5℃,且超过临界强度满足常温混凝土拆模要求时方可拆模。
混凝土温度通过温度计来测定;可通过3d同条件试验与4MPa比较来确定混凝土是否超过临界强度(4MPa)。
当墙体混凝土强度达1.0MPa时,墙体模板轻轻脱离混凝土,继续养护到拆模。
工地负责人根据试验结果填写混凝土拆模申请,报施工技术负责人和相关人员批准,重点部位或有特殊要求的结构拆模要特加批准。
冬施时由于拆模时间的限制,为更好地组织流水和加快进度,应适当增加模板投入量。
2、钢筋工程
钢筋负温焊接宜采用闪光对焊、电弧焊及气压焊的方法。
当环境温度低于-20℃时,不宜进行施焊。
三、冬雨季安全生产保证措施
1施管小组负责对全体施工人员进行冬雨季施工技术交底,制定保证安全生产措施,并根据工程的具体情况,落实防火等防范措施。
2组织有关人员对工程生产生活临时设施进行全面检查,对漏雨房屋进行维修,对临时用电线路进行整理和架设。
3对工程施工的各种机电设备进行检修、保养,做到运转灵活、接地有效、绝缘良好,外露设备必须搭棚加盖。
4施工现场要修好水沟,排干积水,保证道路畅通。
5冬雨期间,每天上班之前应对脚手架、水电管线、机电设备进行检查,确认安全正常后方可作业。
6提升机、脚手架都要设置防雷接地装置,定期检测,接地电阻不应大于4Ω。
7雨天施工,施工人员应穿好雨衣,砼振捣人员应戴绝缘手套、穿绝缘胶鞋。
