暖泉农场灌溉设施项目施工组织设计
灌溉工程施工组织设计方案下载

灌溉工程施工组织设计方案范本1:精简风格一、施工组织设计方案1.1 工程概述灌溉工程施工组织设计方案是为了确保灌溉工程施工的安全、高效进行而编制的。
1.2 项目目标确保灌溉工程的质量和进度,保证工程施工过程中的安全。
1.3 主要a) 制定详细的分期施工计划;b) 合理安排施工人员和机械设备;c) 提供施工所需的各类材料和设备;d) 实施现场管理和监督。
1.4 工作内容a) 施工区划- 将灌溉工程划分为不同的施工区域;- 给每个施工区划定相应的和时间节点。
b) 机械设备安排- 根据施工区域划分,确定所需的机械设备种类和数量; - 安排机械设备的进场和使用时间。
c) 施工人员安排- 根据施工区域划分,确定所需的施工人员数量和类型; - 安排施工人员的进场和工作时间。
d) 材料和设备供应- 按照施工进度计划,提前安排材料和设备的采购和运输; - 确保施工现场及时供应所需的材料和设备。
e) 现场管理和监督- 设立现场工作组,负责监督施工进展和质量;- 根据情况及时调整施工计划。
二、附件本文档没有涉及附件。
三、法律名词及注释本文档没有涉及法律名词及注释。
范本2:正式风格一、灌溉工程施工组织设计方案1.1 工程概述本文档是灌溉工程施工组织设计方案,旨在确保灌溉工程施工的安全、高效进行。
1.2 项目目标a) 确保灌溉工程的质量和进度,保证工程施工过程中的安全;b) 提高施工效率,减少工程资金的浪费。
1.3 主要a) 制定详细的分期施工计划,包括时间节点、施工方法、安全预防措施等;b) 合理安排施工人员和机械设备,确保施工进度;c) 提供施工所需的各类材料和设备;d) 实施现场管理和监督,保证施工质量和安全。
1.4 工作内容a) 施工区划- 将灌溉工程划分为不同的施工区域,确定每个区域的施工和时间节点;- 考虑施工区的地理条件、资源分配等因素,合理划分施工区域。
b) 机械设备安排- 根据施工区划,确定所需的机械设备种类和数量,制定机械使用计划;- 根据机械设备的工作特点,合理安排机械设备的进场和使用时间。
家庭农场小型灌溉水利设施建设项目施工组织设计35页

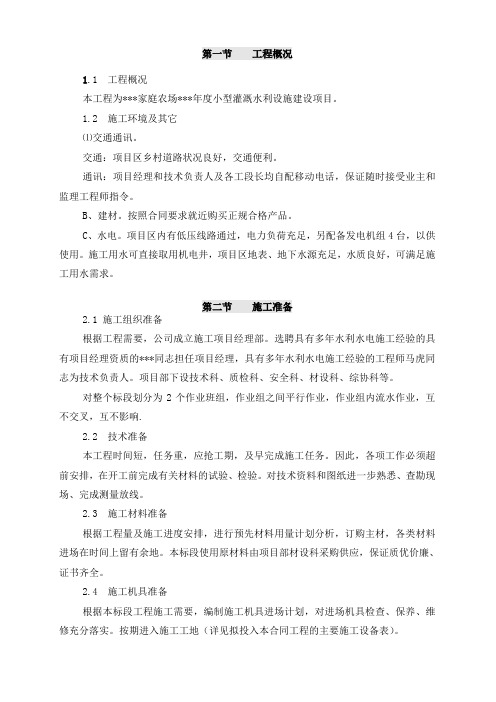

第一节工程概况1.1 工程概况本工程为***家庭农场***年度小型灌溉水利设施建设项目。
1.2 施工环境及其它⑴交通通讯。
交通:项目区乡村道路状况良好,交通便利。
通讯:项目经理和技术负责人及各工段长均自配移动电话,保证随时接受业主和监理工程师指令。
B、建材。
按照合同要求就近购买正规合格产品。
C、水电。
项目区内有低压线路通过,电力负荷充足,另配备发电机组4台,以供使用。
施工用水可直接取用机电井,项目区地表、地下水源充足,水质良好,可满足施工用水需求。
第二节施工准备2.1 施工组织准备根据工程需要,公司成立施工项目经理部。
选聘具有多年水利水电施工经验的具有项目经理资质的***同志担任项目经理,具有多年水利水电施工经验的工程师马虎同志为技术负责人。
项目部下设技术科、质检科、安全科、材设科、综协科等。
对整个标段划分为2个作业班组,作业组之间平行作业,作业组内流水作业,互不交叉,互不影响.2.2 技术准备本工程时间短,任务重,应抢工期,及早完成施工任务。
因此,各项工作必须超前安排,在开工前完成有关材料的试验、检验。
对技术资料和图纸进一步熟悉、查勘现场、完成测量放线。
2.3 施工材料准备根据工程量及施工进度安排,进行预先材料用量计划分析,订购主材,各类材料进场在时间上留有余地。
本标段使用原材料由项目部材设科采购供应,保证质优价廉、证书齐全。
2.4 施工机具准备根据本标段工程施工需要,编制施工机具进场计划,对进场机具检查、保养、维修充分落实。
按期进入施工工地(详见拟投入本合同工程的主要施工设备表)。
第三节主要工程施工方法1.1测量放线根据建设单位提供的测量基准点〔线〕为基准,按国家测绘和本工程施工精度要求,测绘用于工程施工的控制网,由项目部技术科给每台钻机提前测定出井位点,用直径25mm钢钎打孔1m深,灌注白灰或煤灰,以确保井位准确,避免施工损坏井位,定位尺寸允许偏差≤10mm,交给钻机自行管理。
开始前由钻机和技术科复验后交监理批准方可施工。
灌溉设备安装工程施工组织设计方案

灌溉设备安装工程施工组织设计方案1. 项目背景该项目是为了安装灌溉设备,为农田提供可靠的灌溉系统,以提高农作物的产量和质量。
2. 项目目标安装灌溉设备并确保其正常运行,以满足农田灌溉需求。
3. 施工组织设计方案3.1 施工组织结构在项目期间,将建立以下施工组织结构:- 项目经理:负责整个施工项目的计划、协调和管理。
- 工程师:负责技术指导和监督工程进度。
- 施工队:由一组合格的施工人员组成,负责具体的设备安装和调试工作。
- 安全主任:负责项目现场的安全管理和监督。
3.2 施工进度计划制定详细的施工进度计划,确保项目按时完成。
计划包括以下关键活动:- 设备准备和运输- 现场勘察和测量- 基础设施建设- 管道安装- 设备调试和测试- 现场清理和总结3.3 施工流程施工流程将按照以下步骤进行:1. 现场勘察和测量,确定设备安装位置和相关参数。
2. 进行基础设施建设,包括管道支架和地面处理。
3. 安装灌溉设备,包括主管道、分支管道和喷头。
4. 进行设备调试和测试,确保系统正常运行。
5. 进行现场清理和总结,确保施工现场整洁。
3.4 资源及材料- 人力资源:根据项目进度计划和工作量安排足够的施工人员。
- 设备和工具:根据实际需要提供适当的设备和工具,以确保施工质量。
- 材料和供应:提前采购和储备所需的管道、喷头和其他相关材料。
4. 安全管理措施在施工过程中,必须采取以下安全管理措施:- 提供适当的个人防护装备,并确保施工人员合理使用。
- 遵守有关安全操作规程,并进行必要的培训和指导。
- 定期检查施工现场,确保设备和材料的安全使用。
- 建立应急预案,应对可能发生的意外情况。
5. 质量控制措施为了确保工程质量,将采取以下措施:- 根据相关标准和规范进行施工,确保设备安装符合要求。
- 进行设备调试和测试,确保系统正常运行。
- 定期进行现场巡检和质量检查,及时发现和纠正问题。
6. 环境保护措施在施工过程中,必须注重环境保护,采取以下措施:- 合理使用水资源,避免浪费。
灌溉工程施工施工组织方案

灌溉工程施工组织设计总目录1、整体原则2、施工技术措施3、施工总体目标4、施工流程图5、主要施工资源配置计划6、施工组织机构及主要人员计划7、工程施工8、施工质量保证体系及措施9、施工安全保证体系10、文明施工及环境保护措施1、整体原则施工组织程序、施工工艺、工期、人力机械等依据本地具体情况进行合理分工,合理布置的整体原则。
2、施工技术措施1、确保工期的原则所有施工技术措施的制定均以各单位工程、分部工程的合同控制工期和合同总工期为基础,科学合理安排施工程序,抓好项目接口的工序衔接,采用先进合理、成龙配套的机构化施工技术方案,确保工期目标的实现。
2、安全第一原则认真贯彻“安全第一、预防为主”的安全工作方针,施工方案均按照技术可靠、确保安全的原则制定,对管道开挖、基地人工平整、管顶上部回填、机械回填、蓄水池等重点安全施工项目均采取切实、有效的技术方案及措施,并严格实施,在确保安全的前提下方可进行各项工作的施工,确保安全目标的实现。
3、技术优良的原则严格按照技术规范的设计施工图施工,始终贯彻我公司“科学管理、精益求精、信守合同、追求更好”的质量方针和按照ISO9002质量保证体系组织施工,所采用的施工技术措施均要符合现行施工规程、规范和技术标准的要求,确保质量目标的实现。
4、高效施工的原则积极采用先进的施工技术,提高机械化施工水平,组织平行流水作业,平行交叉作业,择优选用最佳施工方案、加快施工进度,努力提高技术经济效益。
5、布置经济合理的原则施工总布置设计充分利用当地自然条件及已有的设施,因地制宜,在满足施工要求的条件下,节约用地合理布局。
6、以“均衡生产、文明施工、科学管理”为宗旨指导工作建设,制定措施要根据当地实际情况,贯彻执行各顶劳动保护和安全文明施工、环境保护法律、法规和规程,发送劳动条件,保障作业人员的健康和安全,确保环保及文明施工目标。
7、科学配置的原则统筹兼顾,合理计划、安排,科学组织,做好人力、物力的综合平衡,休现均衡生产。
灌溉工程施工方案范本(3篇)

第1篇一、项目背景随着我国农业现代化进程的加快,灌溉工程在农业生产中的作用日益凸显。
为了提高农业产量,保障粮食安全,促进农业可持续发展,本项目拟建设一套灌溉工程。
本方案旨在为灌溉工程施工提供详细的技术指导和操作规程。
二、工程概况1. 工程名称:XX灌溉工程2. 工程地点:XX省XX市XX县XX乡3. 工程规模:灌溉面积XX亩4. 工程内容:主要包括渠道建设、建筑物建设、灌溉设备安装等。
5. 工程投资:XX万元三、施工组织设计1. 施工单位:XX水利工程施工有限公司2. 施工工期:XX个月3. 施工人员:施工队伍由项目经理、技术负责人、施工员、质检员、安全员等组成。
4. 施工设备:挖掘机、装载机、推土机、搅拌机、运输车辆等。
四、施工方案1. 施工准备(1)施工图纸及资料:施工前必须熟悉施工图纸,了解工程结构、尺寸、材料要求等。
(2)施工场地:施工现场应平整、开阔,满足施工要求。
(3)施工材料:按照设计要求准备所需材料,确保材料质量。
(4)施工设备:提前调试设备,确保设备正常运行。
2. 施工工艺(1)渠道建设1)放样:根据设计图纸,进行实地放样,确保渠道位置准确。
2)开挖:采用挖掘机、装载机进行开挖,开挖过程中注意边坡稳定。
3)修坡:开挖完成后,进行边坡修整,确保边坡坡度符合设计要求。
4)铺砌:采用混凝土预制块或石砌,按设计要求进行铺砌。
(2)建筑物建设1)闸门:根据设计要求,安装闸门,确保闸门启闭灵活。
2)渠道连接:将各段渠道连接,确保水流畅通。
3)建筑物维修:对已建建筑物进行检查,发现损坏及时进行维修。
(3)灌溉设备安装1)水泵:安装水泵,确保水泵运行正常。
2)管道:铺设灌溉管道,确保管道连接紧密。
3)喷头:安装喷头,确保喷头分布均匀。
3. 施工质量控制(1)原材料质量:严格按照设计要求,对原材料进行检验,确保材料质量。
(2)施工过程:加强施工过程控制,确保施工质量。
(3)隐蔽工程:做好隐蔽工程记录,确保隐蔽工程质量。
灌溉工程施工组织设计包括

灌溉工程施工组织设计一、综合说明灌溉工程施工组织设计是为了保证灌溉工程项目的顺利实施,确保工程质量、安全、进度和成本控制,提高工程效益,根据工程设计文件、施工规范和现场条件,对施工过程进行全面规划和组织。
本设计主要包括工程概况、施工部署、施工进度计划、资源配置、施工方法、质量保证、安全施工、环境保护和文明施工等内容。
二、工程概况1. 工程地点:XXX地区2. 工程规模:灌溉面积XXX亩3. 工程内容:水源工程、输配水工程、田间工程等4. 工程目标:确保灌溉系统稳定运行,提高农田灌溉效率三、施工部署1. 组织机构:建立项目法人负责制的项目管理机构,明确各职能部门的职责和权限。
2. 施工队伍:根据工程需求,组织专业化的施工队伍,进行技能培训和安全生产教育。
3. 施工材料:根据施工进度计划,提前准备充足的施工材料,确保材料质量。
4. 施工设备:配置适宜的施工设备,进行维修和保养,保证设备正常运行。
四、施工进度计划1. 编制施工总进度计划,明确各分部分项工程的开始时间、结束时间和工期。
2. 制定施工月度计划,合理安排施工力量和资源配置。
3. 根据工程实际情况,调整施工进度计划,确保工程按时完成。
五、资源配置1. 人力资源:根据工程量和施工进度,合理配置施工人员,保证施工队伍稳定。
2. 材料资源:建立材料供应网络,确保材料质量合格、价格合理、供应及时。
3. 设备资源:优化设备配置,提高设备使用效率,保证设备安全运行。
4. 资金资源:合理预算工程成本,确保资金来源合法、使用规范、监督严格。
六、施工方法1. 水源工程:采用先进的水源处理技术,确保水源质量。
2. 输配水工程:采用高效的输配水设备和技术,降低水损耗。
3. 田间工程:根据农田地形和作物需求,合理布置灌溉设施,提高灌溉效率。
七、质量保证1. 建立健全质量管理体系,明确质量管理职责和权限。
2. 严格执行施工规范和质量标准,加强施工过程质量控制。
3. 开展质量检查和验收工作,确保工程质量符合设计要求。
灌溉工程施工组织设计方案
灌溉工程施工组织设计方案第一章编制说明第一节总体思路与目标1、重视“细”,实现“三个确保”本工程的安装工序操作需要非常细心,因此我们高度重视此项工程的特点。
同时,我们要确保工期、安全和质量,实现工期、安全、质量目标。
2、贯彻“三高”我们将贯彻“三高”原则:思想上要高度重视,高标准高水平控制施工全过程,高效率建设本工程,各工序作业全过程控制一次达标。
3、坚持“四先”在实施中,我们要采用先进的设备、科学的配置来满足施工要求,采用先进技术和工艺保证质量的要求,采用先进的项目法施工管理技术结合工程特点统筹考虑、科学安排,树立超前的质量观念,把高标准,严要求全面贯彻到施工的每一个环节。
4、承诺我们诚恳表示,本施工单位完全接受中华人民共和国亚行贷款宁夏生态与农业综合开发项目农垦葡萄节水灌溉设施项目——滴灌管道安装工程招标文件中提出的各项要求,并和业主、监理、设计共同建设好该工程。
第二节编制原则我们将按合同工期要求,抓住关键、控制重点,全面合理安排施工人员、机械设备及施工进度计划,搞好工序衔接达到均衡生产,保证质量、安全生产的前提下缩短工期,按时完成。
同时,我们将科学合理地配置资源,充分利用施工单位现有的机械设备,施工中做到机械化作业和标准化作业。
我们也将强化质量管理,加强工序监控,做到事前预防,争创优良工程。
此外,我们还将依据工程所处环境,注意安全文明施工,保护环境,树立水利行业形象。
第三节编制依据我们的编制依据包括中华人民共和国亚行贷款宁夏生态与农业综合开发项目农垦葡萄节水灌溉设施项目——滴灌管道安装第十四标段招标文件、施工图纸、建设部、水电部颁发的有关技术规范、标前会议及现场勘察情况,以及我们单位的综合实力及丰富的施工经验、机械设备和技术人员情况。
第四节编制执行的有关施工技术规范我们将执行以下有关施工技术规范:1.《水利水电工程施工测量规范》(1-3-1SL52~93)2.《本工硅施工规范》(1-3-2SD207~82)3.《水利水电基本建设单元工程质量等级评定标准(一)》(1-3-3SDJ2450~88)4.《水利水电工程施工组织设计规范》(1-3-4SDJ338~89)1-3-5GBJ202-83《地质与基础工程施工及验收规范》1-3-6SD128-87《土工试验规程》1-3-7GB-98《土工合成材料应用技术规范》1-3-8《节水灌溉工程技术规范》GB/T-20061-3-9SL236-1999《喷灌与微灌工程技术管理规程》1-3-10《微灌工程技术规范》GB/T-20091-3-11《农田低压管道输水灌溉工程技术规范》GB/T-20061-3-12《灌溉与排水工程设计规范》GB-991-3-13《农田排水工程技术规范》SL/T4-19991-3-14验收标准和技术规范:参照XXX发布的《水利水电建设工程验收规程》进行质量评定和验收。
(完整版)农田灌溉施工组织设计
第一章施工部署及现场平面布置;第二章施工方案及技术措施;第三章质量保证措施和创优计划;第四章施工总进度计划及保证措施;第五章施工安全生产及文明施工措施计划;第六章主要施工机具、材料及劳动力使用计划;第七章冬季和雨季施工技术措施;第八章减少扰民噪音、降低环境污染的技术措施;第九章地下管线及其他地上地下设施的保护加固措施;第一章施工部署及现场平面布置一、工程概况本工程为农业局2015年小麦玉米水肥一体化喷灌工程项目。
计划工期为45日历天,工程质量达到合格标准二、工程总体部署1、指导思想(1)、本工程的施工总体指导思想是把握施工重点,发挥自身优势、合理组织施工,文明、优质、高效完成大修工程。
(2)、为保证本工程优质、顺利按期完工,我公司按照业主对工程的施工要求,结合本工程的特点,组建高素质、高水平的项目经理部。
并做到人员岗位明确,职责清楚,建立联系责任制。
项目经理要全过程盯岗,施工安排占满空间,占满时间。
(3)、要深入了解施工现场,认真学习设计图纸,制定周密施工部署,严肃施工计划。
同时在施工中坚持科学管理,严密施工组织,精心部署,落实各项技术措施,确保总体施工目标的实现。
(4)、施工各项准备工作,要在工程开工之前制定完毕,并取得有关部门同意,关键部位必须服从和保证施工要求,同时做好各方面协调配合工作,为施工创造条件。
(5)、充分重视文明施工,强化环保意识,制订有关细则,在居民较多路段采取封闭式施工,设立公司统一标准的围挡。
在工地大门,重要地段,路口明显处设置统一施工标志牌和安全设施。
2、项目经理部组织机构配备(1)、为高效优质的按期完成本工程,我公司选派具有丰富的公路工程施工经验的人员任项目经理和项目总工。
(2)、项目经理部下设四部一室,即工程计划部、技术质量部、物资设备部、经济合同部和综合办公室,技术质量部下设试验室及测量队。
工程管理系统负责:施工管理、设备调配、材料采购、安全保卫、文明施工、环境保护、廉政监督;技术质量系统负责:方案编制、技术指导、质量监控、试验检测、资料归档;经营管理系统负责:工程计量与支付、工程结算、成本控制与核算、财务管理。
灌溉工程施工组织设计(3篇)
第1篇一、工程概况项目名称:XX地区灌溉工程建设地点:XX地区资金来源:政府投资建设规模:灌溉面积XX亩工期:XX个月二、施工组织机构1. 项目经理:全面负责项目的施工组织、管理和协调工作。
2. 技术负责人:负责项目的施工技术、质量、安全等工作。
3. 施工员:负责项目的现场施工管理、技术指导和质量监督。
4. 安全员:负责项目的安全管理工作。
5. 质量员:负责项目的质量管理工作。
三、施工准备1. 施工图纸及技术资料:对施工图纸及技术资料进行审核,确保施工质量。
2. 施工材料:根据工程需求,采购合格的材料,并确保材料质量。
3. 施工机械:选择合适的施工机械,确保施工进度。
4. 施工人员:选拔具备相关技能的施工人员,并进行岗前培训。
四、施工进度计划1. 施工总进度计划:按照工程实际需求,制定合理的施工总进度计划。
2. 单位工程进度计划:针对每个单位工程,制定详细的进度计划。
3. 分部分项工程进度计划:针对分部分项工程,制定具体的进度计划。
五、施工方法及技术措施1. 土方工程:采用机械开挖、人工配合的方式,确保土方工程的进度和质量。
2. 灌溉管道安装:采用机械敷设,确保管道安装的准确性和美观度。
3. 水泵及配套设施安装:按照设计要求,进行水泵及配套设施的安装,确保设备的正常运行。
4. 施工质量控制:严格执行国家相关标准和规范,确保工程质量。
六、安全管理1. 安全教育培训:对施工人员进行安全教育培训,提高安全意识。
2. 安全防护措施:在施工现场设置安全防护设施,确保施工人员的安全。
3. 安全检查:定期进行安全检查,及时发现并解决安全隐患。
七、环境保护1. 施工现场垃圾处理:按照规定进行垃圾处理,确保施工现场整洁。
2. 施工废水处理:采用合理的废水处理措施,确保废水达标排放。
3. 施工噪声控制:采取有效的噪声控制措施,降低施工噪声对周边环境的影响。
八、文明施工1. 施工现场管理:按照文明施工要求,规范施工现场管理。
灌溉工程施工组织设计方案1
灌溉工程施工组织设计方案1范本一:施工组织设计方案1. 项目介绍1.1 项目概况1.2 项目目标1.3 工程要求2. 施工组织架构2.1 施工组织机构图2.2 施工团队人员构成和职责分工3. 工程施工方案3.1 施工工艺流程图3.2 施工方法和工序安排3.3 施工材料和设备清单3.4 施工进度计划3.5 施工安全措施和管理要求4. 土方开挖4.1 土方开挖工艺流程4.2 土方开挖工序安排4.3 土方开挖施工方法4.4 土方开挖施工材料和设备清单5. 基础施工5.1 基础施工工艺流程5.2 基础施工工序安排5.3 基础施工施工方法5.4 基础施工施工材料和设备清单6. 管道敷设6.1 管道敷设工艺流程6.2 管道敷设工序安排6.3 管道敷设施工方法6.4 管道敷设施工材料和设备清单7. 灌溉系统安装调试7.1 灌溉系统安装调试工艺流程7.2 灌溉系统安装调试工序安排7.3 灌溉系统安装调试方法7.4 灌溉系统安装调试材料和设备清单8. 灌溉系统运行和维护8.1 灌溉系统运行和维护步骤8.2 灌溉系统运行和维护方法8.3 灌溉系统运行和维护要点9. 施工质量控制9.1 施工质量监督检查计划9.2 施工质量控制措施9.3 施工质量验收标准10. 施工费用和进度控制10.1 施工费用控制计划10.2 施工进度控制计划10.3 施工进度和费用监控措施11. 附件(本文档涉及附件详见附件A)12. 法律名词及注释(1)施工团队:指负责项目施工的工作团队,由项目经理、施工员等组成。
(2)工艺流程图:详细描述施工工艺流程的图表,包括工序、操作方法等。
(3)施工方法:指施工过程中使用的具体方法和技术。
(4)施工材料和设备清单:施工过程中需要使用的材料和设备的清单。
(5)施工进度计划:规定施工工序和工期的详细计划。
范本二:施工组织设计方案1. 项目简介1.1 项目背景1.2 项目目标1.3 项目规模2. 施工组织架构2.1 组织机构图2.2 项目团队组成和责任分工3. 工程施工计划3.1 施工流程图3.2 施工方法和工序安排3.3 施工材料和设备清单3.4 施工进度计划3.5 施工安全措施4. 土方工程施工4.1 土方工程流程4.2 土方工程施工方法4.3 土方工程施工工艺4.4 土方工程施工材料和设备清单5. 基础工程施工5.1 基础工程流程5.2 基础工程施工方法5.3 基础工程施工工艺5.4 基础工程施工材料和设备清单6. 管道工程施工6.1 管道工程流程6.2 管道工程施工方法6.3 管道工程施工工艺6.4 管道工程施工材料和设备清单7. 灌溉系统安装和调试7.1 灌溉系统安装流程7.2 灌溉系统调试方法7.3 灌溉系统安装和调试材料和设备清单8. 灌溉系统运行和维护8.1 灌溉系统运行和维护流程8.2 灌溉系统运行和维护方法8.3 灌溉系统运行和维护要点9. 施工质量控制9.1 施工质量控制计划9.2 施工质量控制方法9.3 施工质量验收标准10. 施工费用和进度控制10.1 施工费用控制计划10.2 施工进度控制计划10.3 施工费用和进度监控方法11. 附件(详见附件A)12. 法律名词及注释(1)施工团队:负责项目施工的工作团队,由项目经理、施工员等组成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章编制说明第一节总体思路与目标1、重视“细’,实现“三个确保”一是高度重视此项工程的特点——安装工序操作要细二是要确保工期、安全和质量,实现工期、安全、质量目标2 、贯彻“三高”一是思想上要高度重视;二是高标准高水平控制施工全过程;三是要高效率建设本工程,各工序作业全过程控制一次达标。
3 、坚持“四先”在实施中,一要采用先进的设备、科学的配置来满足施工要求;二要采用先进技术和工艺保证质量的要求;三要采用先进的项目法施工管理技术结合工程特点统筹考虑、科学安排;四要树立超前的质量观念,把高标准,严要求全面贯彻到施工的每一个环节。
4 、承诺首先,我们诚恳表示,本施工单位完全接受中华人民共和国亚行贷款宁夏生态与农业综合开发项目农垦葡萄节水灌溉设施项目——滴灌管道安装工程招标文件中提出的各项要求,并和业主、监理、设计共同建设好该工程。
( 1 )工期目标开工日期:20XX年3月24日竣工日期:20XX年7月15日( 2 )质量目标:优良工程( 3 )安全目标:杜绝因工伤亡事故及机械和交通事故。
( 4 )文明施工目标:创精神文明先进工地。
第二节编制原则一、按合同工期要求,抓住关键、控制重点,全面合理安排施工人员,机械设备及施工进度计划,搞好工序衔接达到均衡生产,保证质量、安全生产的前提下缩短工期,按时完成。
二、科学合理的配置资源,充分利用施工单位现有的机械设备,施工中做到机械化作业和标准化作业。
三、强化质量管理,加强工序监控,做到事前预防,争创优良工程。
四、依据工程所处环境,注意安全文明施工,保护环境,树立水利行业形象。
第三节编制依据一、中华人民共和国亚行贷款宁夏生态与农业综合开发项目农垦葡萄节水灌溉设施项目——滴灌管道安装第十四标段招标文件二、施工图纸。
三、建设部、水电部颁发的有关技术规范。
四、标前会议及现场勘察情况。
五、我单位的综合实力及丰富的施工经验、机械设备和技术人员情况。
第四节编制执行的有关施工技术规范1-3 -1 SL52 ~93 《水利水电工程施工测量规范》1-3-2 SD207~82 《本工硅施工规范》1-3-3 SDJ2450~88 《水利水电基本建设单元工程质量等级评定标准(一)》1-3-4 SDJ338~89 《水利水电工程施工组织设计规范》1-3-5 GBJ202~83 《地质与基础工程施工及验收规范》1-3-6 SD128~87 《土工试验规程》1-3-7 GB50290~98 《土工合成材料应用技术规范》1-3-8 《节水灌溉工程技术规范》GB/T50363-20061-3-9 SL236~1 999 《喷灌与微灌工程技术管理规程》1-3-10 《微灌工程技术规范》GB/T50485-20091-3-11 《农田低压管道输水灌溉工程技术规范》GB/T20203-20061-3-12《灌溉与排水工程设计规范》GB50288-991-3-13《农田排水工程技术规范》SL/T4-19991-3-14验收标准和技术规范:参照中华人民共和国水利部发布的《水利水电建设工程验收规程》进行质量评定和验收。
第二章工程概况第一节工程内容项目建设区位于暖泉农场,交通便利。
交通条件便利。
属干旱气候,年降雨量少,蒸发量大,光热资源丰富,作物生长期短,因此作物种植特别适宜滴灌。
工程内容主要有:阀门井施工、管沟土方开挖、地下UPVC 管安装、地面毛管安装等。
第二节施工条件三通一平1 、施工现场道路A 区项目区内交通四通八达,施工车辆可直达施工现场。
第三章施工方案及施工工艺、方法第一节总体施工方案本次施工在有效工期内应采用以人工施工为主,以机械施工为辅的总体施工方案。
主管沟开挖,阀井开挖同时进行用挖掘机开挖,人工整修,UPVC 管安装易采用集中人力一次性安装。
砌筑阀井用砂浆,镇墩采用机械拌和,用农用车运输,硅振捣采用机械振捣施工。
第二节施工工艺及方法一施工工艺流程(1)灌溉管网工程的施工顺序:我们将投入二台挖掘机进行开挖施工,一台装载机进行回填,铺设管道由低向高进行,承口朝向水源方向。
施工顺序为:挖沟槽→清沟平基垫软土→铺管→管铺填软土→→检查井→闭水试验→回填。
二、施工方法1 、施工放样第一节工程施工方法及说明施工测量及定位放线根据图纸上的高度、尺寸,进行高程、尺寸核对,并编制测放计划,其精度应符合测量技术规范要求。
高程控制,须对提供高程点复核之后,在不受施工干扰的地方,测设施工用控制高程点,以便在施工过程中监控。
工程设置测量管线控制网,管线控制网呈直线控制。
施工时先用经纬仪复核管线控制消除,复核消除误差后,再用经纬仪对各个管线进行测距,复核消除误差后,埋木桩作为临时控制点。
标高的引测也应以设立的水准点为依据。
几个水准点之间标高误差值要在设立水准点时尽量消除,然后依据水准点进行各个部位标高施测。
施工测量用水平仪及塔尺进行,要求尽量减少误差,且在允许范围内同时用其它水准点进行复核。
基础施工时先在基坑内用钢筋或木桩测出标高,以此为依据确定管高,独立桩基础施工完毕后要及时在桩上插筋抄出0线。
同时在独立基础砼面(侧面)上抄出标高线,以此为依据控制标高。
第二节土建工程的施工方法和程序一、管槽土方开挖根据工程形式,管槽土方决定采用机械进行开挖,配备挖掘机和自卸汽车,根据现场实际决定。
管槽在机械开挖时,必须随时检查轴线位置,防止错挖偏挖。
开挖采用分层开挖,随时检查挖土深度及其标高,防止超挖。
管槽开挖经复核无误后要及时组织各方进行验收。
二、管槽土方回填1.土方回填管道安装施工完毕进行验收后要及时进行土方回填,回填土方用原土回填,要求分层回填、分层夯实、分层验收。
2.回填土料选用在管道安装好,将接头部分空出来后立即填土定位,待试压证明整个系统施工质量合乎要求后,才可以全部回填。
回填土料应严格控制质量,不得含有垃圾、树枝、草体、有机物、废弃物或其它有害的物体。
地理管材、管件及附属设备,无论施工图纸是否说明,其周围20cm 范围内都不得回填砂砾石和含有粒径大于25 mm的块石、砾石及含有硬质、尖锐杂质和金属物、腐蚀物的土体。
3.回填质量控制土方回填时,不可一次完成,应先填埋管身段,露出接头段,待管道试压结束,确认管道接头无漏水、脱节等问题时,才能填埋管身。
回填前应将沟槽内一切杂物清除干净,排除积水。
回填时必须在管道两侧同时进行,严禁单侧回填;管道回填应掌握回填时间,最好在气温等于土壤温度时回填,以减少温差变化。
对土质较松软的区域,应根据工程师的指令,夯填不小于20cm厚、包围1/2管径高度的土质管枕。
对于配管后回填:PVC管配管后,就可予回填,如原管沟挖方为沙或沙土,即以原挖出之沙或沙土回填,如管沟挖方为土石方,则管低一律填10cm沙,另配管后管顶亦要填沙10-30cm厚。
然后上方再覆土,如以原挖出之沙或沙土回填,管顶30cm内,不得有石块杂物,如管沟有水时,回填前应先予排出。
土料回填夯实工作主要包括:1、沟底配管前填土后夯实2、配管后管子两侧夯实。
3、管顶上填土后夯实4、覆盖良质土夯实。
5、现场土方覆盖夯实等。
沟底土层夯实是防止管底形成空洞现象,但夯实中不的伤害到管体。
如遇到负温气候,应有防冻措施,冻结的土料或土层清除后,才能继续填筑。
第三节安装工程一、机电设备安装机电设备安装主要包括水泵/电机、启动箱、配电箱、变压器、熔断器、避雷器、照明箱、低压计量箱等。
1、机电设备的安装方法(1)我公司在进行机电设备安装时,应首先进行拼装。
(2)在安装工作开始之前,我公司对制造厂家或供货商到货的设备进行必要的构件清洗,对应当灌注润滑油脂的部位必须灌注润滑油脂,润滑油脂的规格性能应符合制造厂的要求(3)我公司将按机电设备制造厂提供的安装使用说明书和图纸进行安装、调试和试运行。
安装好的机电设备及其附属设施的各项性能指标应符合制造和设计的要求。
存在缺陷的成品不得安装,因使用不合格而造成的损失由我公司负责。
(4)对每台机电设备的过负荷保护接点、指示器、保护装置等,我公司在机电设备安装好后派专人负责调试。
在具备通水条件后,在设计工况下对各机电设备进行试验。
检查每个耗电、配电、保护设施的运行状况和运行平稳性,只有在这项试验中,各机电设备的安装都达到了施工详图和制造厂家设备的制造性能,安装工作才能被认为是合格的。
(5)我公司在机电安装完毕后,进行机电设备空载试运行,检查各设备、部件安装的正确性,以及能否平衡运行、制动可靠。
二、过滤设备安装滴灌工程过滤器要按输水流向标记安装,不得反向。
人工清洗的过滤器不得靠近配电设施或设置保护设备,以利于清洗;自动冲洗过滤器上的传感器等电气原件按产品规定接线图安装。
三、施肥和施药设备安装。
1、无论施工图纸是否指明,施肥和施药设备都应安装在过滤器前面。
2、施肥和施药设备的进、出水管与输水管道应连接牢固,如使用软管严禁扭曲打折或重物叠压。
3、注射泵式施肥器,机泵安装符合产品说明书要求,经检查合格后再通电试运行。
四、微灌管网系统的安装微灌管网系统的输水管线(干、支管),多采用硬聚氯乙烯管;配水管及毛管多采用低密度聚乙烯管。
硬聚氯乙烯管的连接一般用粘接剂粘合,伸缩节或伸缩接头处,采用橡胶密封圈止水。
低密度聚乙烯管材常用内插式管件或外接式管件进行管道连接。
现就上述几种方法的施工要点分述如下。
1、聚氯乙烯管粘接法施工要点:(1)管材或管件在粘合前,应用棉纱或干布将承口内侧和插口外侧擦拭干净,使粘合面保持清洁,无尘砂与水迹。
当表面沾有油污时,须用棉纱蘸丙酮等清洁剂擦净。
(2)粘接前应将两管试插一次,使插入深度及配合情况符合要求,并在插入端表面用记号笔划出插入承口深度的标线。
管端插入承口的深度应为管外径的1~1.5倍。
(3)用毛刷将粘合剂迅速涂刷在插口外壁及承口内壁。
先涂承口,后涂插口。
宜轴向涂刷,使粘合剂均匀适量地分布于粘接面上。
每个接头粘合剂的用量参见表2-1。
常用粘合剂的配方参见表2-2。
(4)承插口涂刷粘合剂后,应立即找正方向将管道端插入承口,用力挤压,必要时可采用拉管器进行承插,使管端插入深度至标线处,并保证承插接口的直度和接口位置正确。
同时必须保证轴向挤压力的延续时间不得少于60s,以防接口脱滑。
(5)承插接口连接完毕后,要及时将挤出的粘合剂擦干净。
粘接后,不得立即对接合部位强行加载。
其静置固化时间不应低于表2-3的规定,且24h内不得移动管道。
(6)当气温低于5℃时,应暂停管材的粘接工作,以防粘接强度达不到设计要求。
表2-1 每个接头粘合剂的用量表2-2 聚氯乙烯管材常用粘合剂配方表2-3 聚氯乙烯管材粘合静置固化时间(min)(7)粘接连接的管道在施工过程中被切断后,须将插口倒角,锉成坡口后再进行连接。
切断管材时,要保证断口平整,且垂直管轴线。
加工成的坡口,其坡口长度一般不小于3mm;坡口厚度约为管壁厚的1/3~1/2,坡口加工完毕后,应将残屑去除干净。
