无线基站通信设备建设工程施工规范标准

合集下载

wlan建设施工规范(三)

wlan建设施工规范(三)

8
光缆、电缆、五类网线、 光缆、电缆、五类网线、馈线 等线缆布放要求
光缆、电缆、馈线的布放方式及位置应符合工程设计要求。光缆在管道及挂墙布放 要求参考湖南网通相关工程安装及验收规范。 电缆、五类线、馈线应尽量严禁与强电高压管道和消防管道一起布放走线,确保无 强电、强磁的干扰。有较强无线干扰的区域,必须采用屏蔽五类线。 如需安装电缆、五类线、馈线走道,则电缆走道的组装应平直,无明显扭曲和歪斜, 横铁安装位置应满足电缆下线和做弯要求,横铁排列均匀。安装电缆走道的吊挂或 立柱应符合工程设计要求,安装应垂直、整齐、牢固。所有油漆铁件的漆色应一致, 刷漆均匀,不留痕,不起泡。 光缆及电缆、五类线、馈线在线井和天花吊顶中布放需用扎带进行牢固固定。走线 应根据实地情况,合理布线,固定间隔合理,一般间隔不大于0.5米用扎带固定,确 保安装牢固。若走线管无法靠墙布放,走线管可与其他线管一起走线,并用扎带与 其他线管固定。 室外电缆连接头及五类线水晶头都必须有牢固安装,接触良好,并做好防水密封 处理。电缆、光缆、五类线进出机房的墙孔应用防水、阻燃的材料进行密封。
4
AP基站设备安装要求 基站设备安装要求 如采用五类线接入,在考虑AP的安装位时,要考虑以太交换
机跟AP之间的距离限制,如采用无线中继,要考虑无线中继线 路无阻挡。 无线AP基站设备安装需做好防尘、防水、安全等措施, 必须保证设备清洁干净。 无线AP基站设备安装在室外必须牢固、可靠,需采用 抱杆或钢筋进行加固,并保证室外单元及天线的安装美观, 不破坏整体环境。 无线AP基站的POE供电模块输出端口输出44~57v的直 流电压、350~400mA的直流电流,为一般功耗在15.4w 以下的AP设备提供以太网供电,安装需用扎带固定在机 架上,不允许悬空放置或直接将POE供电模块直接堆叠 在交换机上,保持通风良好,可散热。POE供电模块与 5 无线AP设备间距离不宜大于50米。

通信基站施工技术规范

通信基站施工技术规范

广东铁塔公司2015 年第一批新建及改造站点工程项目施工技术标准和要求一基站配套部分二土建装修部分三其他说明一基站配套部分1.施工要求1.1施工准则1.1.1施工单位必须严格按照批准后施工图设计进行施工。

1.1.2施工单位接到任务书,应制订详细的施工方案、计划和进度,保证按时完成任务。

1.1.3施工单位接到施工图后,应组织相关的施工人员、讲解本次施工的要点、要求和注意事项,使施工人员明确施工的性质、内容和任务。

更好的,按期、按质、按量完成施工任务。

1.1.4施工单位必须遵守国家或部委颁发的法规、标准和规范。

1.1.5施工单位必须严格执行国家或部委颁发的工程施工及验收技术规范或工程及验收暂行技术规定,以及中国铁塔公司的有关文件规定和要求。

1.1.6施工质量应以施工质量第一位宗旨,施工单位必须加强施工现场的管理和施工监督,严格执行施工规范。

做到施工工艺精良,各种测试项目齐全、记录清楚、文字端正、数据准确。

符合相关技术要求。

1.1.7施工单位必须严格按施工操作程序施工,做到文明施工、文明生产。

施工中应做好防火、防电、防雷、防化学气体、防事故等预防性的工作,做到施工人员的安全及设备材料的安全。

1.1.8施工完毕,各项测试指标合格,需对电路进行割接时、施工单位应制订出详细的割接方案、步骤和方法报建设单位和主管单位批准后进行割接并保证做到万无一失。

1.2施工工艺要求和测试要求1.2.1设备安装设备机架安装应按施工图平面设计位置安装。

机架安装要求垂直、牢固、安装位置正确、方向一致,符合原邮电部及信息部通信设备安装抗震加固或设计文件抗震加固要求。

新旧设备内的各种插件应按设计文件进行插接,不能插错,插接位置正确、牢固、不松动。

1.2.2槽道或走线梯的安装槽道或走线梯安装位置应符合施工图的设计要求,与设计高度或原有槽道高度、水平一致,吊挂要垂直,安装位置正确,各种连接件、紧固件安装牢固符合抗震加固要求。

1.2.3音频线的布放1.2.3.1音频线的布放应按施工图设计指引的路由和方向布放,在水平和垂直的位置,电缆布放要平直不弯曲,绑扎要整齐、松紧要适度,转弯的地方要弯位适当、整齐、美观。

通信设备工程施工规范

通信设备工程施工规范

通信设备工程施工规范一、施工前准备1.1 施工前,应仔细核对施工图纸和设计文件,了解施工范围和要求。

1.2 确保所有施工人员具备相关资质和技能,确保施工安全。

1.3 准备施工所需的材料、设备和工具,确保施工进度和质量。

1.4 对施工现场进行必要的环境清理和准备工作,确保施工顺利进行。

1.5 安排专业人员对施工现场进行安全检查,确保施工过程中安全无事故。

二、施工现场管理2.1 划定施工区域,并设置警示标识,确保施工区域安全有序。

2.2 确保施工现场通风良好,保持空气清新,减少施工人员的健康风险。

2.3 对施工现场进行定期清理和整理,确保施工现场干净整洁。

2.4 严格控制施工现场的人员和车辆通行,防止施工过程中的交通事故。

2.5 对施工现场进行24小时监控,确保施工安全和质量。

三、施工流程3.1 安装通信设备之前,应根据施工图纸确定设备位置,并进行标示。

3.2 进行通信设备的基础施工,包括地基处理、基础浇筑等工作。

3.3 根据设计要求安装通信设备,确保设备的牢固和稳定。

3.4 进行通信设备的连接、调试和测试,确保设备正常运行。

3.5 对通信设备进行保养和维护,延长设备的使用寿命。

四、施工验收4.1 完成通信设备工程后,应进行验收,确保施工质量符合设计要求。

4.2 对通信设备进行功能测试,确保设备正常运行。

4.3 对施工过程中发现的问题和不足进行整改和处理,确保施工质量。

4.4 编制施工验收报告,包括施工情况、质量情况和存在的问题等内容。

4.5 完成验收后,办理相关手续,将工程移交给相关部门。

五、施工质量管理5.1 严格执行设计要求,确保施工工艺和质量符合标准。

5.2 对施工过程中出现的问题和纠纷及时进行处理,确保施工质量和进度。

5.3 对施工过程中发现的质量问题,及时整改和处理,确保工程质量。

5.4 做好施工记录和档案管理,确保施工质量可追溯。

5.5 进行施工阶段的安全评估和质量评估,及时发现和解决问题。

通信工程施工规范

通信工程施工规范

通信工程施工规范第一章总则第一条为规范通信工程施工活动,提高工程施工质量,保障工程安全,根据国家有关法律法规和标准,制定本规范。

第二条本规范适用于通信工程的施工管理,包括通信基站建设、光缆铺设、信号保障工程、网络改造及维护等范畴。

第三条通信工程施工应符合国家有关法律法规和标准的规定,确保施工过程合法、合规、合法。

第四条施工单位应加强对施工人员的培训和管理,保证施工人员具备相应技能和工作经验。

第五条施工单位应建立健全施工管理制度,并严格执行,保障工程施工质量和安全。

第六条施工单位应按照合同约定的时间节点进行施工,并保障工程按时交付。

第七条工程监理单位应做好工程现场监理,保障施工质量和工程安全。

第八条工程设计单位应配合施工单位,提供必要的技术支持和解决方案。

第二章施工准备第九条施工单位应认真阅读施工图纸,并与设计单位进行沟通,明确施工要求和注意事项。

第十条施工单位应进行必要的施工前勘测,了解工程地形地貌和周边环境,为施工准备工作做好充分准备。

第十一条施工单位应准备充足的施工材料和工具设备,并保证材料的质量和施工设备的正常运转。

第十二条施工单位应组织施工人员进行安全技术培训,掌握相关安全操作规程和紧急处理措施。

第十三条施工单位应建立健全施工组织结构,明确各个施工部门的职责和分工。

第十四条施工单位应根据工程要求,合理制定施工计划,并组织实施。

第十五条施工单位应保证施工现场的卫生整洁,以及符合相关安全标准的施工环境。

第三章施工实施第十六条施工单位应根据施工图纸和设计要求,合理规划施工工序和流程,确保施工有条不紊。

第十七条施工单位应加强对施工现场的安全防护,及时消除安全隐患,确保施工人员的安全。

第十八条施工单位应按照国家相关标准和规范进行质量监控和检测,及时发现并纠正质量问题。

第十九条施工单位应合理分配施工人员的工作任务,提高施工效率和工作质量。

第二十条施工单位应严格按照工程图纸和规范要求进行材料选用和施工,保证工程质量。

3.+5G无线网络工程建设规范

3.+5G无线网络工程建设规范

5G无线网络工程建设规范了解5G 无线网络设备安装要求 了解5G 无线网络BBU 安装过程 了解5G 无线网络AAU 安装过程 了解5G 无线网络配套工程要求 了解5G 网络开通调测测试过程✓无线通信系统原理 ✓LTE 网络原理与技术 ✓通信工程与网络技术先修课程主设备EMB6116外观示意图EMB6116 前面板接口图质量目标:零缺陷;照明和消防等项目应按有关国家和行业标准设计施工。

EMB6116主设备机房内部安装应具备下列条件:●在室外宏覆盖应用时机房应该满足直流电源防雷箱的挂墙安装空间(高×宽×深):750mm×500mm×500mm。

●机房天馈线进口应设置在近邻线缆走线架的上方,并配有防水和密封装置。

●机房的门窗应具有较好的密封防尘功能和防盗装置。

●设备机房应该安装空调和除湿加热器。

●机房的地面应铺设防静电地板或地砖,地板下面为混凝土基础(防静电地板与混凝土基础之间没有空隙),要求混凝土的标号大于250号,能够牢固固定钢制膨胀螺栓。

●机房内应具备良好的照明灯光,四周墙面需安装220V电源插座(三芯)。

●机房四周墙面和天花板应粉刷,并要求干净、整洁。

●安装线缆的走线架和线缆出口应在设备进入机房前,按要求安装施工完毕。

●EMB6116主设备为室内设备,温湿度要求如下:环境温度:-10℃~+55℃(长期);-10℃~+55℃(短期)相对湿度: 15%~85%(长期);15%~85%(短期)GPS子系统为室外设备,温湿度要求如下:环境温度:-40℃~+55℃(长期);-40℃~+70℃(短期)相对湿度:5%~98%(长期);2%~100%(短期)●BBU 面板前应预留至少100mm 布线空间,单台机柜推荐只安装1台BBU 。

●BBU 采用19英寸标准机柜安装时,优先使用机柜自带的托盘,如果没有,则需要使用5G BBU 悬臂托盘进行辅助安装; ●BBU 采用19英寸机柜标准机柜安装时,当机柜内需要安装多台BBU,且安装空间间隔1U 时,需要使用导风理线架辅助安装;●机柜深度不小于450mm 。

基站无线设备安装施工规范

基站无线设备安装施工规范

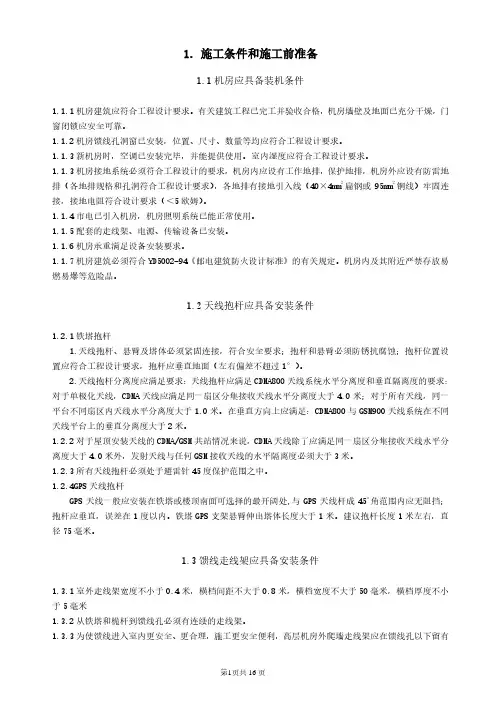

1.施工条件和施工前准备1.1机房应具备装机条件1.1.1机房建筑应符合工程设计要求。

有关建筑工程已完工并验收合格,机房墙壁及地面已充分干燥,门窗闭锁应安全可靠。

1.1.2机房馈线孔洞窗已安装,位置、尺寸、数量等均应符合工程设计要求。

1.1.3新机房时,空调已安装完毕,并能提供使用。

室内湿度应符合工程设计要求。

1.1.3机房接地系统必须符合工程设计的要求,机房内应设有工作地排,保护地排,机房外应设有防雷地排(各地排规格和孔洞符合工程设计要求),各地排有接地引入线(40×4mm2扁钢或95mm2铜线)牢固连接,接地电阻符合设计要求(<5欧姆)。

1.1.4市电已引入机房,机房照明系统已能正常使用。

1.1.5配套的走线架、电源、传输设备已安装。

1.1.6机房承重满足设备安装要求。

1.1.7机房建筑必须符合YD5002-94《邮电建筑防火设计标准》的有关规定。

机房内及其附近严禁存放易燃易爆等危险品。

1.2天线抱杆应具备安装条件1.2.1铁塔抱杆1.天线抱杆、悬臂及塔体必须紧固连接,符合安全要求;抱杆和悬臂必须防锈抗腐蚀;抱杆位置设置应符合工程设计要求,抱杆应垂直地面(左右偏差不超过1°)。

2.天线抱杆分离度应满足要求:天线抱杆应满足CDMA800天线系统水平分离度和垂直隔离度的要求:对于单极化天线,CDMA天线应满足同一扇区分集接收天线水平分离度大于4.0米;对于所有天线,同一平台不同扇区内天线水平分离度大于1.0米。

在垂直方向上应满足:CDMA800与GSM900天线系统在不同天线平台上的垂直分离度大于2米。

1.2.2对于屋顶安装天线的CDMA/GSM共站情况来说,CDMA天线除了应满足同一扇区分集接收天线水平分离度大于4.0米外,发射天线与任何GSM接收天线的水平隔离度必须大于3米。

1.2.3所有天线抱杆必须处于避雷针45度保护范围之中。

1.2.4GPS天线抱杆GPS天线一般应安装在铁塔或楼顶南面可选择的最开阔处,与GPS天线杆成45o角范围内应无阻挡;抱杆应垂直,误差在1度以内。

基站工程施工规范

基站工程施工规范1. 引言基站工程是指建设、安装和维护无线通信基础设施的工作。

随着移动通信技术的快速发展,基站工程的施工规范成为保证通信质量和网络稳定的重要环节。

本文档旨在提供基站工程施工规范的指导,以确保基站工程的质量和可靠性。

2. 施工前准备2.1 施工计划施工前应编制详细的施工计划,包括施工任务、工期安排、人员配备、材料准备等内容。

施工计划需要与相关部门和业主进行沟通,并获得批准。

2.2 安全措施在施工前,应制定安全措施并向所有工作人员进行培训。

施工现场应设置明显的安全警示标识,并配备必要的安全设备,如安全帽、安全绳等。

2.3 材料准备在施工前,需要准备所需的施工材料和设备,并确保其质量符合相关标准。

材料和设备的保养和储存应按照规定进行。

3. 施工过程3.1 场地准备在施工前,应清理施工场地,确保场地平整和无障碍物。

施工过程中需要对周围环境进行合理保护,避免对周围居民和环境造成不利影响。

3.2 基础施工基础施工是指对基站的基础设施进行施工,包括基站塔座和地基的建设。

施工过程中需要严格按照设计要求进行施工,确保基础设施的稳定和安全。

3.3 机房建设机房建设是基站工程的重要环节。

在施工机房时,应按照设计要求进行布线、安装空调设备、供电设备等,并确保机房的密封性和防火措施符合相关标准。

3.4 天线安装天线安装是基站工程的核心任务之一。

在进行天线安装时,需要保证天线位置准确、固定可靠,并进行合理的电缆布线。

天线安装完成后,需要进行天线方向调整和信号测试,确保天线工作正常。

3.5 设备安装设备安装包括基站设备和配套设备的安装。

在进行设备安装时,需要确保设备连接正确、固定可靠,并进行相应的接地处理。

安装完成后,需要进行设备调试和系统测试,确保设备的正常工作。

3.6 系统调试系统调试是整个基站工程的最后一步。

在进行系统调试时,需要对整个通信系统进行测试和优化,确保系统的稳定性和通信质量。

4. 施工验收4.1 施工记录在施工过程中,需详细记录施工过程和关键节点的情况,包括施工日期、施工人员、使用材料和设备等。

电信无线工程施工规范

电信无线工程施工规范一、总则1.1 为了规范电信无线工程施工过程,确保工程质量,提高网络性能,制定本规范。

1.2 本规范适用于电信无线系统工程的施工,包括基站建设、覆盖优化、网络升级等。

1.3 施工单位应按照本规范要求进行施工,并接受相关管理部门的监督和检查。

二、施工准备2.1 施工前,施工单位应详细了解工程设计文件,包括施工图纸、技术要求、设备清单等。

2.2 施工单位应根据工程设计文件,制定详细的施工计划,包括施工进度、人员安排、材料准备等。

2.3 施工单位应组织施工人员参加技术培训,提高施工技能和质量意识。

2.4 施工单位应准备必要的施工设备和工具,确保施工顺利进行。

三、施工规范3.1 基站建设3.1.1 基站选址应符合城市规划和环境保护要求,避免对周边环境造成影响。

3.1.2 基站建设应按照设计文件要求进行,确保基站结构稳定、安全。

3.1.3 基站设备安装应符合设备厂家技术要求,确保设备正常运行。

3.1.4 基站天线安装应符合无线信号覆盖要求,避免相互干扰。

3.2 覆盖优化3.2.1 覆盖优化应根据实际网络状况进行,提高网络性能和覆盖质量。

3.2.2 覆盖优化应采用科学的方法,如基站调整、天线优化等。

3.2.3 覆盖优化过程中,应充分考虑网络兼容性和未来发展趋势。

3.3 网络升级3.3.1 网络升级应根据业务需求和技术发展进行,提高网络容量和性能。

3.3.2 网络升级应确保新旧设备兼容,减少对现有网络的影响。

3.3.3 网络升级过程中,应做好网络安全防护,防止网络故障和安全事故。

四、施工质量控制4.1 施工过程中,施工单位应加强质量控制,确保工程质量符合设计要求。

4.2 施工单位应定期对施工人员进行质量教育,提高质量意识。

4.3 施工单位应做好施工记录,及时发现和解决施工中的问题。

4.4 施工单位应接受相关管理部门的检查和监督,对检查中发现的问题及时整改。

五、施工安全5.1 施工单位应严格遵守国家安全生产法律法规,加强施工现场安全管理。

移动工程施工标准

移动工程施工标准第一章总则1.1 移动工程施工标准适用于移动通信基站、无线网络覆盖、室内分布系统等移动通信工程的施工过程。

本标准的制定旨在规范移动通信工程施工行为,保障工程质量,确保工程顺利进行。

1.2 移动工程施工标准的内容包括但不限于施工前的准备工作、施工过程的管理、设备安装调试、质量验收等相关要求。

1.3 移动工程施工标准的制定必须遵循国家相关法律法规及技术标准,同时结合实际工程的特点和要求进行具体规定。

第二章施工前的准备工作2.1 施工前,施工单位应当组织相关人员对施工现场进行勘察,并制定详细的施工方案。

方案中应包括工程的施工范围、工期计划、人员配置、安全措施等。

2.2 施工单位应当在施工前对施工现场周边环境进行评估,并采取必要的环保措施,确保施工不对环境造成污染。

2.3 施工单位应当在施工前与施工现场所在地的相关部门进行沟通,了解当地的规划、建设要求,确保施工符合相关要求。

2.4 施工前,施工单位应当对施工人员进行培训,确保他们具备必要的技术和安全意识,做好安全生产准备工作。

第三章施工过程的管理3.1 施工单位应当制定详细的施工计划,并严格执行。

在施工过程中,及时根据实际情况调整计划,确保工程按时完工。

3.2 施工单位应当建立健全的施工管理机制,明确施工人员的职责分工,确保施工过程协调顺利。

3.3 施工单位应当对施工现场进行严格管理,保证施工材料的准确使用,杜绝浪费现象的发生。

3.4 施工单位应当加强对施工现场安全的监督,做好防火、防盗等安全措施,确保施工人员生命财产安全。

第四章设备安装调试4.1 施工单位在设备安装调试前,应当对设备进行全面检查,保证设备的完好无损。

4.2 施工单位应当确保设备安装位置准确无误,设备连接正确可靠。

4.3 施工单位应当严格按照设备调试方案进行调试,对设备进行质量验收。

4.4 施工单位应当做好设备的维护保养工作,确保设备的长期稳定运行。

第五章质量验收5.1 施工单位在工程完成后,应当对工程进行全面的验收。

通信工程行业施工规范(3篇)

第1篇一、概述通信工程行业施工规范是指在通信工程建设过程中,为保证工程质量、安全、进度和环保等方面而制定的一系列技术标准和操作规程。

本文将从以下几个方面对通信工程行业施工规范进行阐述。

二、施工准备1. 施工图纸及资料:施工前应熟悉施工图纸及资料,了解工程特点、技术要求和质量标准。

2. 施工组织设计:根据工程实际情况,编制施工组织设计,明确施工方案、施工进度、施工工艺和质量保证措施。

3. 材料设备:确保施工材料、设备符合设计要求和国家标准,进场前进行检验,确保质量。

4. 人员配备:根据工程规模和施工内容,合理配置施工人员,确保施工队伍的素质。

三、施工工艺1. 路由选择:路由选择应尽量选择直线路由,避开易塌方、山体滑坡等路段,避免大面积穿越树林,走“S”弯等。

重点把握跨河跨江、山谷等,同时考虑与其他通信杆及电力杆等倒杆的距离,即“倒杆距”,解除安全隐患。

2. 材料进场检查:对进场材料进行检查,如铁附件、电杆等,确保质量符合要求。

铁附件检查要求过磅称量,检查镀锌质量、焊接质量等;电杆材料检查包括电杆的保养期、两米线以及是否有横向纵向裂纹、蜂窝麻面等质量问题。

3. 杆洞开挖:根据传输用电杆长度,一般分地型选择使用6米至12米不等,杆洞深度按电杆长度及土质情况开挖。

4. 基站设备安装:严格按照设备安装手册进行操作,确保设备安装牢固、接线正确。

5. 线缆敷设:线缆敷设应遵循“横平竖直、紧固可靠”的原则,确保线缆敷设美观、安全。

四、施工质量控制1. 施工过程中,严格执行国家及行业相关标准和规范,确保工程质量。

2. 定期对施工人员进行技术培训和质量教育,提高施工人员的质量意识。

3. 加强施工过程中的质量检查,发现问题及时整改。

4. 完成施工后,进行自检、互检和专检,确保工程质量符合要求。

五、安全文明施工1. 严格执行施工现场安全管理制度,确保施工安全。

2. 加强施工现场文明施工管理,保持施工现场整洁、有序。

3. 严格执行环保措施,减少施工对环境的影响。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

移动通信建设工程监理工作手册目录前言一、前期工程规化标准要1.1基站机房规化建设要求1.1.1基站站址选择1.1.2基站机房建设1.2铁塔与抱杆规化要求1.2.1一般要求《YD67》1.2.2爬杆1.2.3馈线过桥的设计、制造与安装1.3基站联合接地系统规化要求1.4市电引入及机房配套电源1.5出、入基站通信电缆的接地与防雷二、室设备、线缆安装规化标准2.1设备、材料、构配件的检验(开箱检验)2.2电缆走道、走线架安装2.3机柜、机架安装2.4信号线缆头制作,线缆布、放、绑2.4.1选用量裁2.4.2布放、绑扎2.4.3线缆头的制作与连接2.5通信设备安装抗震《YD5059-98》《强制文》三、天馈线系统规化标准要求3.1天馈线系统电压驻波比3.2天线方位角、俯仰角3.3天线隔离度3.4天线的安装3.5GPS天线安装3.6室外跳线安装3.7馈线布放安装3.8避雷器和避雷器托架的安装3.9室跳线的安装四、基站电源系统安装规化标准要求4.1供电系统4.2电源设备的安装4.2.1交直流电源设备安装的特殊要求4.2.2蓄电池4.3电源线、地线的材料选择及放、绑4.4电源线、地线接头制作与连接五、基站传输设备安装的特殊要求5.1机架安装5.2电缆布放及成端(1)光缆尾纤布放(2)电缆成端和保护(3)接地(烽火传输设备安装手册的要求)六、基站监控系统的安装要求七、直放站安装的特殊规要求7.1主机7.2天线八、室分布系统安装的特殊规要求8.1主机8.2天线8.3施主天线8.4无源器件8.5附件8.7标签九、基站防雷与接地其它规化标要求(一)其它的要求(二)YD5104-2003中有关“接地与防雷”的要求(三)《通信局(站)防雷与接地施工与验收暂行规定》的要点(四)《中国移动通信基站防雷系统管理规定》的要点十、拆站、搬迁、替换与割接十一、基站空调设备安装与试机十二、标签部分规化标准十三、紧固件及安装十四、基站子系统主要设备开通、功能和主要性能指标检查十五、局房核心网元设备(含配线架)扩容工程的特别注意事项前言随着移动通信运营商对网络和基站建设的安全、质量、可靠性要求的进一步提高,为实现监理工作科学化、标准化、正规化、根据信息产业部发布的通信工程设计、监理和工程验收的相关规或暂行规定:省通信工程质量监督中心的相关规定和要求;国主要运营商、设备供应商提供的施工安装手册和本公司多年监理工作经验,汇编了本标准。

文中被引用的文件将在段尾以简称加以标注,其中属强制性条文规定的容将用黑体字;从《YD》类文件中引用的容用宋体字;其它的采用仿宋体。

本手册供本公司监理工程师从事无线基站设备及传输、电源等配套设备安装工程监理使用,作为质量控制点和监督检查依据;也可供管理部门检查质量时使用。

其中,《强制性条文》是直接涉及人民生命财产安全、人身健康、环境保护和其他公众利益的容,必须严格执行。

本文件尚未涉及的项目及指标要求,应参照设计文件和产品技术规书要求执行。

本文件与国家新标准和规相矛盾时,应执行国家新标准和规的规定。

为了使用方便,编者按类加了标题。

本文引用的主要国家规、规定有:《工程建设标准强制性条文》(信息工程部分)下简称《强制文》《900/1800MHZTDMA数字蜂窝移动通信网工程设计规》(YD/T5104-2003)下简称《YD5104》《数字移动通信(TDMA)设备安装工程验收规》(YD5067-98)下简称《YD67》《移动通信基站防雷与接地设计规》(YD5068-98)下简称《YD68》《通信电源设备安装设计规》(YD5040-97)下简称《YD40》《通信工程电源系统防雷技术规定》(YD5078-99)下简称《YD78》《通信电源设备安装工程验收规》(YD5079-99)下简称《YD79》《通信设备安装抗震设计暂行规定》(YD5059-98)下简称《YD59》需要说明的是:本文提供的是建设标准,是质量控制要实现的目标,监理工程师应通过有效的控制使受监工程的质量完全符合建设标准。

监理工程师还应按照《数字移动通信(TDMA)工程施工监理暂行规定》(YD/T5086-2000)和监理合同的要求全面做好监理工作,使监理工作法制化、标准化、规化、程序化。

本文很多条款适用局核心网元设备安装工程,为此专设局房核心网元设备扩容工程特别注意事项一节,可参照执行。

一、前期工程规化标准要求设备安装前的各分部分项工程含机房建设、铁塔和天线支撑杆(抱杆)建设、接地系统、市电和光缆引入。

它们是设备安装的必要条件和基础,是基站工程质量的重要组成部分。

1.1基站机房规化建设要求1.1.1基站站址选择(1)基站的站址不宜设在大功率无线发射台,大功率电视发射台、大功率雷达站和具有电焊设备、X光设备或生产强脉冲干扰的热合机、高频炉的企业或医疗单位附近《YD5104》。

(2)基站的站址不宜设在易燃、易爆的仓库和材料堆积场《强制文》,以及在生产过程中容易发生火灾和爆炸危险的工业、企业附近《YD5104》。

(3)基站四周视野应开阔,基站天线主瓣方向(200米以)没有高于天线高度的高大建筑物阻挡。

1.1.2基站机房建设1.1.2.1基站机房门、窗户、地面、墙面(1)机房应采用钢质防盗门,门外开,防盗门不应有损坏或腐蚀生锈痕迹,门锁不锈蚀,打开容易、防盗性能良好;机房门口应设门槛,以防水、防鼠。

(2)机房侧墙应设馈线窗,新机房馈线窗底部距地面的高度建议在2.45米左右,馈线窗中心与机列中心一般应成一直线,以保证馈线走线顺直。

馈线窗室外墙下方设地网引出线,用于接通室外地排。

(3)新机房室净空高度建议大于3米,机房墙面、地面应充分干燥。

(4)地面平整、干净整洁,不起尘,无杂物。

新建机房荷载建议大于600KG/平方米,对于租用房屋经改造作为机房使用时,应核查载荷力,必要时采用加固措施,尽量使设备及蓄电池组的荷载直接分散到承重墙上。

(5)房顶、墙面应平整、光洁、无裂缝、不掉灰、乳胶漆漆面无剥离、脱落现象。

(6)机房室装修材料应采用非燃烧材料《强制文》,不得使用木地板、木隔墙、吊顶及塑料壁纸等材料。

无人值守基站机房不宜作装饰性装修。

(7)外租房作机房时,应避免窗户受阳光直射,受阳光直射时需做避光处理或用隔热板封闭窗户。

1.1.2.2机房防火(1)机房应配置手提式灭火器或移动式灭火器《强制文》,灭火器放置于室靠近门口,位置明显,易于取放的地方,灭火器放置处正上方标准标牌。

(2)机房不得放置易燃易爆物品。

1.1.2.3机房防水机房的墙壁、顶棚和地板不能有浸水的现象或潜在渗水隐患;机房所有的门,窗和馈线进出口要防止雨水渗入;所有进出机房的管线都不得让雨水沿管线流入机房;空调冷凝水管安装正确,无存水、漏水现象。

1.1.2.4机房密封机房的门窗应有良好的密封性,进出线缆孔洞和馈线窗孔洞在布放线缆后应采用不燃、阻燃材料将孔洞密封,应不漏光。

应能防止灰尘、昆虫等从外界进入机房,以便于对机房温度和湿度的控制。

1.1.2.5机房照明和电源插座(1)基站机房正常照明的主要光源应采用冷光源,照度要求;离地0.8米水面上大于等于50LX。

照明控制应正常。

(2)正常照明供电与工作供电(设备用电及空调用电)按不同回路供应。

(3)机房墙壁应设置必要的插座,供工程和维修用电。

插座应安装牢固、整齐1.1.2.6机房环境温湿度要求机房安装有空气调节设备,空调应能正常使用,具有来电自启动功能。

机房室温度保持在18-28度;机房相对湿度在15%-80%围。

1.1.2.7机房外应有地网引出端子(至少2个,建议3个),室、外引出端子建议在主走线架(馈线窗)正下方。

1.2铁塔与抱杆规化要求1.2.1一般要求《YD67》(1)铁塔基础应符合工程设计要求。

铁塔构件无明显变形。

(2)铁塔高度芭、平台、加挂支柱的安装高度及位置等均应符合工程设计要求。

(3)铁塔垂直度应符合工程设计要求,铁塔中心轴线倾斜度偏差小于等于1/1000。

(4)新建铁塔或走线架应按照主馈线接地要求预留馈线接地处:A点:平台上距抱杆底1-2m处每根抱杆各1处;B点:塔体与过桥连接处上方约1米处;高于60m的铁塔还应在塔中央增加1处。

接地处应设置接地汇接排,汇接排与塔体连接螺栓不得少于2处。

(5)铁塔连接螺栓应符合下列要求:A、与铁塔基站连接的构件螺栓必须上双螺母。

B、螺栓穿向应一致,连接螺栓应顺畅穿入,无强行敲击痕迹。

C、螺母拧紧后螺栓外露丝扣为3-5扣。

D、螺母紧固应符合工程设计的力矩要求:用力矩扳手检查力矩符合工程设计要求值;铁塔全部连接螺栓均应做防松处理。

(6)铁塔防腐层质量检验:A、油漆塔必须涂底漆(但构件连接法兰盘的接触面严禁涂漆),涂漆应均匀,无流痕、无气泡、不掉皮。

B、镀层塔的镀层应均匀,不起泡、不翘皮、无返锈现象。

C、用0.25kg的小锤轻击铁塔构件时,防腐层不得脱落。

D、塔靴紧固螺栓应按工程设计要求做防腐处理。

(七)防雷基站铁塔应有完整的防直击雷及二次感应雷的防雷装置《YD40》《强制文》。

移动通信基站铁塔采用太阳能塔灯。

对于使用交流电馈电的航空标志灯,其电源线应采用具有金属外护层的电缆,电缆的金属外护层应在塔顶及进机房入口处的外侧就近接地。

塔灯控制线及电源线的每根相线均应在机房入口处分别对地加装避雷器,零线应直接接地。

《YD68》移动通信基站天线应接闪器的保护围,接闪器应设置专用雷电流引下线,材料宜采用40mm*4mm镀锌扁铁。

《YD68》《强制文》避雷针安装位置及高度应符合工程设计要求,避雷针安装牢固端正,垂直偏差应小于等于0.5%。

架设在房屋建筑物顶部的天线及其金属支撑杆塔、避雷引下线,应与建筑物顶部的避雷带就近可靠连接。

凸出建筑物顶部的天线杆塔的避雷泄流引下线,至少应有2个不同方向的主干路由。

《YD2007-93》《强制文》当通信铁塔位于机房屋顶时,铁塔四脚应与楼顶避雷带就近不少于两处焊接连通,同时宜在机房地网四角设置辐射式接地体,以利雷电流散流《YD68》(8)机房顶部的各种金属设施,均应分别与屋顶避雷带就近连通《YD68》(9)防雷保护接地电阻阻值应符合工程要求。

(10)铁塔航空标志灯的安装应符合工程设计要求或航空部门的相关规定。

1.2.2抱杆铁塔或房顶上天线抱杆的规格(长度、直径)、数量、位置、方位应符合设计要求;抱杆与塔身距离应符合工程设计要求,一般应在1米以上;抱杆应抗腐蚀,表面无锈蚀,无严重损伤、变形;固定螺栓、抱卡等辅件齐全,无锈蚀;抱杆、悬壁与塔体必须紧固连接,无晃动或松动现象,保证有良好电气连接,符合安全要求;抱杆必须垂直(允许误差1度)抱杆间隔离度必须满足天线隔离度的要求(详见3.3天线隔离度)1.2.3馈线过桥的设计、制造与安装(1)过桥的设计:过桥设计应包括过桥长度、材料规格、离地高度、与机房、铁塔衔接方式等容。

相关文档
最新文档
