施工进度周计划表

1
施工进度周计划表
工程名称:科学大道—西三环互通式立交景观绿化工程第一标段
日期
项目
内
容
进度
2010年5月份 备 注
19 20 21 22 23 24 25 星期三 星期四
星期五
星期六
星期日 星期一
星期二
科学大道北侧龙柏种植
1、区域一、区域二位于立交工程北部农田内,农田尚未征用,造成无法施工;
2、区域三部分场地位于立交工程北部农田内,农田尚未征用; 部分场地位于市一建项目部所在地;部分场地位于已建及待建立交桥下,现有砼垫层需保留。

因以上原因,区域三部分场地无法施工;
3、因有230米护坡嵌草砖未铺,压顶无法施工;
4、大规格乔木法桐、黄山栾、水杉、国
槐、朴树、重阳木、白皮松等因前期设计原因
科学大道北侧红叶石楠种植
科学大道侧分带色带种植
游园一内海桐球种植
无法种植而错过种植季节,现在若种植已为反
季节施工,无法保证成活率。

计划推迟到9、
10月份种植。

5、游园一区域内,因现在广场、步道等
土建项目无法施工,造成地被灌木无法全部种
植,待土建项目完成后补齐全部苗木。

1。

合集下载

广联达世纪大桥沙盘16周施工进度计划表

广联达世纪大桥沙盘16周施工进度计划表

广联达世纪大桥沙盘16周施工进度计划表篇一:标题:广联达世纪大桥沙盘16周施工进度计划表正文:尊敬的客户,以下是广联达世纪大桥沙盘16周施工进度计划表,以确保项目按计划进行。

第一周:1. 测量、审核和准备所有必要的文件和资料。

2. 开始建立基础工程,包括基础处理和地下室施工。

3. 开始设计阶段的审核和准备。

第二周:1. 继续建立基础工程,并进行相应的施工。

2. 开始建造桥梁的主要结构。

3. 完成主要结构的施工,并开始进行桥梁的排水和防水处理。

第三周:1. 继续建造桥梁的主要结构,并进行相应的施工。

2. 开始进行桥梁的测量和检验。

3. 完成桥梁的主要结构的施工,并开始进行桥梁的上部结构施工。

第四周:1. 继续建造桥梁的上部结构,并进行相应的施工。

2. 开始进行桥梁的安全检验和验收。

3. 完成桥梁的上部结构的施工,并开始进行桥梁的下部结构施工。

第五周:1. 继续建造桥梁的下部结构,并进行相应的施工。

2. 开始进行桥梁的排水和防水处理。

3. 完成桥梁的下部结构的施工,并开始进行桥梁的上部结构的连接施工。

第六周:1. 完成桥梁上部结构的连接施工,并开始进行桥梁的检查和验收。

2. 完成桥梁的检查和验收,并开始进行桥梁的交付和使用。

第七周:1. 进行桥梁的交付和使用前的最后检查和验收。

2. 开始进行桥梁的交付和使用。

以上是16周施工进度计划表,我们会根据计划进行施工,并随时向您汇报进展情况。

谢谢您对我们的支持!此致敬礼广联达世纪大桥沙盘团队篇二:标题:广联达世纪大桥沙盘16周施工进度计划表正文:尊敬的客户,感谢您选择广联达世纪大桥沙盘软件,并信任我们的服务。

以下是广联达世纪大桥沙盘16周施工进度计划表,旨在为您提供准确、可靠的施工进度信息。

**16周施工进度计划表**| 时间 | 工作内容 | 进度安排 || ---- | ---- | ---- || 第1周 | 准备阶段 | 2天 || 第2周 | 挖槽阶段 | 4天 || 第3周 | 基础处理阶段 | 3天 || 第4周 | 钢筋加工和架设阶段 | 5天 || 第5周 | 混凝土浇注阶段 | 4天 || 第6周 | 沥青混合料铺设阶段 | 3天 || 第7周 | 桥梁上部结构施工阶段 | 4天 || 第8周 | 桥梁下部结构施工阶段 | 3天 || 第9周 | 调试和测试阶段 | 1天 || 第10周 | 安全验收和交付阶段 | 1天 || 第11周 | 撤离和拆除阶段 | 1天 || 第12周 | 保修和维护阶段 | 1天 || 第13周 | 下一道工序 | 1天 || 第14周 | 结束阶段 | 1天 || 第15周 | 整理和交付 | 1天 |以上施工进度计划仅供参考,实际计划可能会受到各种因素的影响。

工程施工进度周月年计划表

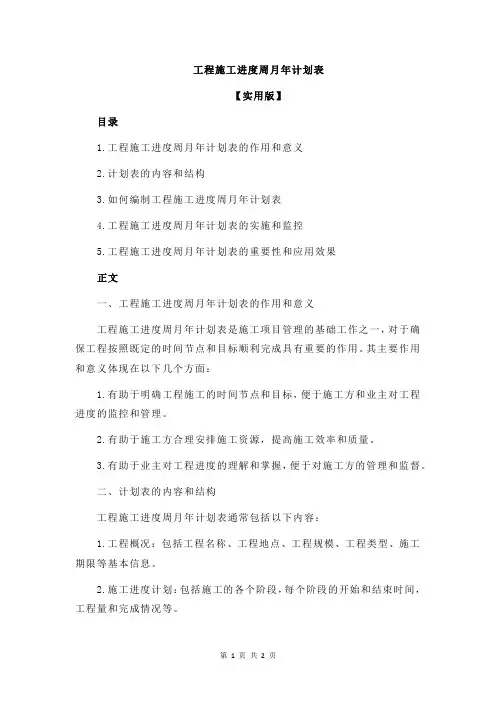

工程施工进度周月年计划表

工程施工进度周月年计划表【实用版】目录1.工程施工进度周月年计划表的作用和意义2.计划表的内容和结构3.如何编制工程施工进度周月年计划表4.工程施工进度周月年计划表的实施和监控5.工程施工进度周月年计划表的重要性和应用效果正文一、工程施工进度周月年计划表的作用和意义工程施工进度周月年计划表是施工项目管理的基础工作之一,对于确保工程按照既定的时间节点和目标顺利完成具有重要的作用。

其主要作用和意义体现在以下几个方面:1.有助于明确工程施工的时间节点和目标,便于施工方和业主对工程进度的监控和管理。

2.有助于施工方合理安排施工资源,提高施工效率和质量。

3.有助于业主对工程进度的理解和掌握,便于对施工方的管理和监督。

二、计划表的内容和结构工程施工进度周月年计划表通常包括以下内容:1.工程概况:包括工程名称、工程地点、工程规模、工程类型、施工期限等基本信息。

2.施工进度计划:包括施工的各个阶段,每个阶段的开始和结束时间,工程量和完成情况等。

3.施工资源计划:包括施工人员、设备、材料等的需求和安排。

4.工程质量目标和安全目标:包括工程质量、安全、环保等目标及其实现措施。

三、如何编制工程施工进度周月年计划表编制工程施工进度周月年计划表需要考虑以下几个方面:1.充分了解工程的特点和要求,明确工程施工的关键节点和目标。

2.充分考虑施工资源和施工条件的限制,合理安排施工进度和资源。

3.充分考虑工程质量、安全和环保的要求,确保工程的顺利完成。

四、工程施工进度周月年计划表的实施和监控工程施工进度周月年计划表的实施和监控是工程项目管理的重要环节,需要做好以下几个方面:1.建立计划表的实施机制,确保计划表的有效执行。

2.定期对工程进度进行监控和检查,及时发现和解决问题。

3.对工程进度计划进行及时的调整和优化,以适应工程实际情况的变化。

五、工程施工进度周月年计划表的重要性和应用效果工程施工进度周月年计划表是工程项目管理的基础工作,对于确保工程的顺利完成具有重要的作用。

施工进度周计划表

施工进度周计划表

施工进度周计划表全文共四篇示例,供读者参考第一篇示例:施工进度周计划表是施工项目管理的重要工具之一,它对项目的进度安排、任务分配和资源调配起着至关重要的作用。

通过制定周计划表,可以使项目管理者清晰地了解项目的整体进度,及时调整工作计划,保证工程按时按质完成。

一、编制施工进度周计划表的目的1、规划施工进度:编制周计划表可以让各施工人员了解本周工作的安排和任务,明确责任,提前做好准备。

2、实施监督:周计划表是施工进度监督的依据,可以帮助监理人员和项目管理者及时发现问题,促使及时解决。

3、优化资源配置:通过周计划表的制定,可以合理安排资源的使用,避免资源浪费和重复工作,提高工作效率。

1、项目概况:对项目的整体情况进行概述,包括项目名称、工程地点、施工单位等基本信息。

2、本周工作目标:明确本周的主要工作目标和重点任务,确保全体施工人员的工作重心和方向一致。

3、工作内容:逐项列出本周需要完成的具体工作内容,包括施工计划、工程量清单、人员安排等。

4、工作时间:具体说明每项工作的开始时间和预计完成时间,保证工作进度的及时性和有效性。

5、人员安排:明确每位施工人员的具体工作内容和责任,做好协调和合作,确保工作的有序进行。

6、资源配置:合理安排项目所需资源,包括材料、设备和人力等,避免资源短缺和浪费。

7、风险控制:对可能出现的风险进行评估和分析,制定相应的预防和处理措施,确保项目安全进行。

8、进度监督:设立进度监督的检查点和评估指标,及时发现错误和漏洞,做好解决和调整。

9、周报总结:对本周的工作进展和成果进行总结和评估,为下周的工作提供参考和借鉴。

1、执行计划:根据周计划表的内容和安排,全体施工人员按照分工和任务落实,积极开展工作。

2、检查评估:监理人员和项目管理者定期对工作进度和质量进行检查和评估,发现问题及时处理。

3、适时调整:根据实际情况对周计划表进行适时调整和修订,确保项目进度的顺利进行。

4、沟通协调:项目团队之间要保持良好的沟通和协调,及时解决问题和协助工作。

工程施工进度周月年计划表

工程施工进度周月年计划表

工程施工进度周月年计划表摘要:1.工程施工进度周计划表2.工程施工进度月计划表3.工程施工进度年计划表正文:在工程项目管理中,制定合理的施工进度计划是非常重要的。

合理的施工进度计划可以帮助项目管理人员有效地控制工程项目的进度,保证工程项目按时完成。

下面分别介绍工程施工进度周月年计划表的制定方法。

一、工程施工进度周计划表工程施工进度周计划表是以每周为单位制定的施工进度计划。

其主要内容包括:本周工作计划、上周工作总结、本周进度偏差及原因分析等。

1.本周工作计划:根据工程项目的总进度计划,制定本周的具体施工任务和目标。

包括施工部位、施工内容、施工人员、施工材料等。

2.上周工作总结:对上周的施工进度进行总结,包括已完成的工作、未完成的工作、已完成工作的质量情况等。

3.本周进度偏差及原因分析:对本周施工进度与计划进度进行比较,分析出现偏差的原因,并提出改进措施。

二、工程施工进度月计划表工程施工进度月计划表是以每月为单位制定的施工进度计划。

其主要内容包括:本月工作计划、上月工作总结、本月进度偏差及原因分析等。

1.本月工作计划:根据工程项目的总进度计划,制定本月的具体施工任务和目标。

包括施工部位、施工内容、施工人员、施工材料等。

2.上月工作总结:对上月的施工进度进行总结,包括已完成的工作、未完成的工作、已完成工作的质量情况等。

3.本月进度偏差及原因分析:对本月施工进度与计划进度进行比较,分析出现偏差的原因,并提出改进措施。

三、工程施工进度年计划表工程施工进度年计划表是以每年为单位制定的施工进度计划。

其主要内容包括:年度工作计划、年度工作总结、年度进度偏差及原因分析等。

1.年度工作计划:根据工程项目的总进度计划,制定年度的具体施工任务和目标。

包括施工部位、施工内容、施工人员、施工材料等。

2.年度工作总结:对年度的施工进度进行总结,包括已完成的工作、未完成的工作、已完成工作的质量情况等。

3.年度进度偏差及原因分析:对年度施工进度与计划进度进行比较,分析出现偏差的原因,并提出改进措施。

施工的时间安排与进度的计划表

施工的时间安排与进度的计划表

施工的时间安排与进度的计划表本文档旨在提供一份施工时间安排与进度的计划表,以确保施工项目按计划进行。

以下是我们的施工计划:项目概述- 项目名称:[项目名称]- 项目地点:[项目地点]- 项目开始日期:[开始日期]- 项目预计完成日期:[预计完成日期]施工阶段1. 准备阶段- 开始日期:[准备阶段开始日期]- 结束日期:[准备阶段结束日期]- 主要任务:- 完成项目规划和设计- 确定所需材料和设备- 招募施工人员和团队2. 基础工程阶段- 开始日期:[基础工程阶段开始日期] - 结束日期:[基础工程阶段结束日期] - 主要任务:- 进行地基处理和基础建设- 安装排水系统和电力设施- 检查施工质量3. 主体结构阶段- 开始日期:[主体结构阶段开始日期] - 结束日期:[主体结构阶段结束日期] - 主要任务:- 进行建筑物的主体结构施工- 安装楼板和梁柱- 进行质量检查和测试4. 室内装修阶段- 开始日期:[室内装修阶段开始日期] - 结束日期:[室内装修阶段结束日期] - 主要任务:- 进行室内装修工程- 安装地板、墙壁和天花板- 完成电气和水暖设施安装5. 收尾阶段- 开始日期:[收尾阶段开始日期]- 结束日期:[收尾阶段结束日期]- 主要任务:- 进行最后的清洁和整理工作- 进行最终的质量检查和验收- 完成项目交付项目进度计划- [准备阶段开始日期] - [准备阶段结束日期]:准备阶段,任务包括项目规划、设计和团队招募。

- [基础工程阶段开始日期] - [基础工程阶段结束日期]:基础工程阶段,任务包括地基处理、基础建设和设施安装。

- [主体结构阶段开始日期] - [主体结构阶段结束日期]:主体结构阶段,任务包括建筑物主体施工和质量检查。

- [室内装修阶段开始日期] - [室内装修阶段结束日期]:室内装修阶段,任务包括室内装修和设施安装。

- [收尾阶段开始日期] - [收尾阶段结束日期]:收尾阶段,任务包括清洁、质量检查和项目交付。

周进度计划表模板(可编辑)

周进度计划表模板(可编辑)
周进度计划
项目工程
制表人:
时间段:年月日至年月日
上周计划完成情况;下周工作计划;需要协调及解决的事项;计划实施难点分析(备注)
第周
签发人:审核人:
周进度计划表(一)
工程名称:工程时间段:计划人:
上月(周)完成情况
序号
事项
完成情况
未完成原因

6
7
8
9
10
11
12
13
周进度计划表(二)
工程名称:工程时间段:计划人:
下月(周)计划
序号
事项
计划开始时间
计划完成时间
计划准备落实情况
机具、劳动力、材料
保障措施
责任人
1
2
3
4
5
6
7
8
9
10
需要协调及解决问题(三)
工程名称:工程时间段:计划人:
协调单位
协调及解决的事项
备 注
施工单位
监理单位
建设单位
设计单位
其他单位
施工重点
一、
二、
三、

施工周进度计划表

需甲方协 调事项
工程名称:裕隆苑小区施工计划时间:2012年7月19日——2012年7月25日
建设单位:潍坊龙德晟置业有限公司施工单位:潍坊昌大建设集团二分公司
月度主要施工计划:4、9#楼完成至4层,8、11#完成至3层,10#完成至2层
上周施工 计划
4#、9#完成二层钢筋绑扎8#完成二层平板支设11#完成二层墙模板支设10#完成首层墙柱钢筋绑扎
应对措施
4#、8#、9#、11#楼按现在进度,调整下月施工计划,调整工期。10#楼加快进度。
本周施工 计划
4#、9#浇筑完夹层,绑墙柱钢筋,配墙模板
8#、11#浇筑完夹层
10#铺完夹层平板
需甲方协 调事项
工程名称:裕隆苑小区施工计划时间:2012年7月5日——2012年7月11日
建设单位:潍坊龙德晟置业有限公司施工单位:潍坊昌大建设集团二分公司
8#楼-6.2m钢筋绑扎完成、模板加固完成
10#楼配齐模板,吊装就位
需甲方协 调事项
1-4层钢筋计划已上报587t,协调供货商按各楼号需用型号分批次进场。
工程名称:裕隆苑小区施工计划时间:2012年6月14日——2012年6月20日
建设单位:潍坊龙德晟置业有限公司施工单位:潍坊昌大建设集团二分公司
月度主要施工计划:4#楼完成至-3.125m,8#、9#、10#、11#楼筏板完成至-6.2m,-6.2m~-3.125m
需甲方协 调事项
工程名称:裕隆苑小区施工计划时间:2012年6月21日——2012年6月27日
建设单位:潍坊龙德晟置业有限公司施工单位:潍坊昌大建设集团二分公司
月度主要施工计划:4#楼完成至-3.125m,8#、9#、10#、11#楼筏板完成至-6.2m,-6.2m~-3.125m

工程施工进度周月年计划表

工程施工进度周月年计划表工程施工进度周月年计划表是确保工程项目按期完成的关键性文件,它有助于施工方、甲方和监理方全面了解项目进度、资源配置和风险防控等方面的情况。

本文将从工程施工进度计划的重要性、周、月、年计划表的编制方法以及进度计划的跟进与调整等方面进行详细阐述。

一、工程施工进度计划的重要性工程施工进度计划是项目管理的核心内容之一,它对于确保工程质量、安全、成本和合同履约具有重要意义。

一个合理的进度计划能够帮助施工方有效组织人力、物力和财力资源,实现工程目标。

同时,进度计划还是施工过程中各方沟通与协调的重要依据。

二、周、月、年计划表的编制方法1.划分施工阶段:根据工程项目的特点,将整个施工过程划分为若干个阶段,如土方工程、基础工程、主体工程、装饰工程等。

2.确定关键节点:分析各施工阶段之间的逻辑关系,确定关键节点,以确保工程按期完成。

3.分配人力资源:根据各阶段施工任务和工作量,合理分配人力资源,确保劳动力需求与供给平衡。

4.合理配置施工材料和设备:根据施工需求,提前采购和租赁材料、设备,确保施工顺利进行。

5.制定预防措施:针对可能出现的突发事件,如天气变化、材料短缺等,制定相应的应对措施,确保工程进度不受影响。

三、进度计划的跟进与调整在施工过程中,进度计划可能会受到各种因素的影响,如施工条件变化、设计调整、甲方需求变更等。

因此,施工方应根据实际情况,定期对进度计划进行跟进和调整,确保工程按时完工。

同时,各方也要加强沟通与协作,共同应对工程中出现的问题。

四、实际应用案例分析以某住宅小区项目为例,通过制定详细的周、月、年计划表,施工方对工程进度进行了有效控制。

在项目实施过程中,虽然遇到了施工材料短缺、设计调整等问题,但通过及时调整进度计划,合理调配资源,最终顺利实现了工程目标。

五、总结与建议工程施工进度周月年计划表在项目管理中发挥着重要作用。

为确保工程顺利实施,建议施工方在编制进度计划时,充分考虑各种因素,合理分配资源,制定应对措施。

施工周期计划表


室内各系统设备开始安装。室外各系统开始校线,看是否符合 设计和技术要求,有无漏穿、错穿,发现问题及时整改。中心 机房各系统的操作台,机柜设计定做。
室内设备的安装要根 据装修的进度而定, 安装开始日期为装修 开始完工的前两周, 主要原因是怕设备损
坏和丢失
第十八周
18 19 第十九周
室内各系统设备开始安装。室外各系统开始校线,看是否符合 设计和技术要求,有无漏穿、错穿,发现问题及时整改。中心 机房各系统的操作台,机柜设计定做。
序 号 时间
1 第一周
2 第二周 3 第三周 4 第四周 5 第五周 6 第六周
7 第七周 8 第八周
9 第九周 10 第十周 11 第十一周 12 第十二周
13 第十三周 第十四周
14 15 第十五周
第十六周 16 17 第十七周
施工周期计划表
工作内容
进场的准备工作:1、协调办公用房和施工所用库房。2、办理 各种进场手续。
室内各系统的箱体开始进场,并办理箱体进场各种手续 室内各系统箱体安装,线材和一部分附材开始定货
室内各系统开始穿线,室外各系统的准备和各种协调工作 室外系统开始管路施工,室内各系统开始定货。
进场时要对箱体进行 检查,不合格的不准 进场使用,合格的批 准使用
在安装过程中有质检 人员对安装完的箱体 进行检查,发现问题 及时整改,没有为体 的报监理验收,在整 个过程中作好成品保
施工周期计划表序号时间备注1第一周2第二周3第三周4第四周5第五周6第六周7第七周进场时要对箱体进行检查不合格的不准进场使用合格的批准使用8第八周9第九周10第十周11第十一周12第十二周13第十三周14第十四周室外各系统要根据现场实际情况而定15第十五周16第十六周17第十七周在安装过程中有质检人员对安装完的箱体进行检查发现问题及时整改没有为体的报监理验收在整个过程中作好成品保护室内各系统校线看是否符合设计和技术要求有无漏穿错穿发现问题及时整改室内各系统设备开始进场进行各种进场手续室外各系统开始预制各种底座

施工周进度计划表范本可以下载的

施工周进度计划表范本可以下载的篇一:一期周进度计划周报表上周施工完成情况及下周施工安排编制人:审批:日期2016年9月14日金山·东方(奥)园32#36#项目上周工程情况- 1 -本周工作计划安排(~)需要解决事项:1、中间留路土方开挖顺序安排。

2、防水改自粘型,是否确定几家单位的产品供参考选择。

- 2 -篇二:施工进度范本施工进度计划第一节、工期进度计划一、施工进度计划本工程计划总工期60个日历天。

第二节、进度控制目标1、进度控制目标熟知整个系统工程,掌握所有工作量之后,编排月计划、总计划等对整个施工过程进行控制,保证总工期在60个日历天内完成。

2、进度控制体系a、建立施工项目计划系统,对整个工程实行进度计划控制。

首先编制各个施工项目的进度计划,作业计划,计划编制的对象由大到小,计划的内容从粗到细。

编制时从总体到局部,逐层进行控制目标分解,以保证计划控制目标落实。

b、建立项目进度实施组织系统,保证施工项目进度计划的实施。

此系统由项目经理及包括劳动力组织、施工材料设备调配、采购运输、资金能源各职能部门及各专业施工班组共同组成,共同按照计划规定的目标去落实,完成各自的责任和任务,保障计划的完成。

c、建立项目进度的检查控制系统。

即在从项目经理到各职能部门,各施工班组设有一个专门的部门或人员进行检查、汇报、统计整理实际进度资料,并与计划进度进行比较分析。

通过比较分析,找出影响施工进度的原因和因素,采取及时、有效的措施进行补救和调整下一分项进度的计划。

d、施工进度计划的实施与检查(1)计划任务以施工任务书的方式下到施工班组,以保证实施。

施工任务书有明确的计划目标,具体的施工任务及技术措施、质量要求、奖惩条款等内容,使施工班组保证按作业计划时间完成规定的任务。

(2)做好施工进度记录,填好施工进度统计表,为施工进度检查分析提供准确信息。

(3)做好施工中的调度工作,对影响施工进度的各种因素,进行分析,制订措施,协调各方面关系,加强薄弱环节,实现动态控制,保证各班组完成作业计划。
