落地脚手架和悬挑脚手架专项施工组织方案
落地及悬挑脚手架施工方案

落地及悬挑脚手架施工方案在建筑施工中,脚手架是一种重要的临时支撑结构,用于支撑和提供工人进行施工和维护所需的稳定工作平台。
脚手架施工方案的设计和搭建对于施工安全和效率至关重要。
本文将针对落地及悬挑脚手架的施工方案进行探讨。
1. 施工前准备在搭建落地及悬挑脚手架之前,施工单位应当根据实际施工需求,制定详细的施工方案。
施工方案应包括以下内容:•脚手架的设计图纸和荷载计算;•施工工艺流程图;•安全防护措施;•施工过程中的质量监控措施;•施工人员的培训和安全教育。
2. 脚手架搭建步骤2.1 落地脚手架落地脚手架通常用于低层建筑的施工,搭建步骤如下:1.确定基础:在施工现场清理平整地面,为脚手架基础的稳定找到合适位置。
2.安装支柱:根据设计图纸要求,安装脚手架的支柱,确保支柱之间的距离均匀。
3.搭设横梁:将横梁与支柱连接,形成脚手架的主体结构。
4.设置扶手和安全网:安装脚手架的扶手和安全网,确保工人在施工中的安全。
2.2 悬挑脚手架悬挑脚手架常用于高层建筑外墙等较高位置的施工,搭建步骤需要更加谨慎,以确保工人安全:1.悬挑臂的安装:首先在建筑结构上安装悬挑臂,悬挑臂的安装应符合设计图纸和荷载计算的要求。
2.悬挑脚手架的支撑:在悬挑臂上安装支撑结构,确保悬挑脚手架的稳定性。
3.悬挑脚手架平台的搭建:搭建悬挑脚手架的工作平台,包括安装脚板、扶手等。
4.安全措施的设置:在悬挑脚手架上设置安全网、安全扶手等安全措施,确保工人在高空作业时的安全。
3. 施工安全和质量管理在脚手架施工过程中,施工单位需严格遵守相关安全规定,确保施工人员的安全。
同时,对脚手架的搭建和使用进行质量监控,防止脚手架的倒塌或其他安全事故的发生。
在使用过程中,应定期检查脚手架的结构和连接件是否牢固,及时更换损坏的部件,确保施工安全。
同时,在脚手架使用结束后,严格按照规定拆除脚手架,确保施工现场的整洁和安全。
4. 结束语落地及悬挑脚手架是建筑施工中常用的临时支撑设施,正确的施工方案和操作流程对于施工安全和效率至关重要。
悬挑脚手架专项施工方案最新完整版

悬挑脚手架专项施工方案最新完整版一、工程概况本项目为悬挑脚手架专项施工工程,工程地点位于XXX市区,主要包括一栋高层建筑的外墙装修及维护。
建筑高度为98米,共30层,建筑结构为钢筋混凝土框架结构。
根据工程特点,决定采用悬挑脚手架施工工艺。
本工程悬挑脚手架搭设范围包括建筑物的四周,脚手架搭设高度为90米。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织技术骨干学习悬挑脚手架施工技术规范,掌握悬挑脚手架施工要领。
2. 根据工程特点,编制详细的悬挑脚手架施工方案,明确施工工艺、技术要求及质量标准。
3. 组织专家对施工方案进行评审,确保方案的合理性和可行性。
4. 对施工人员进行技术培训,使其熟悉悬挑脚手架的搭设、使用和拆除方法。
(二)、物资准备工作1. 根据施工方案,计算主要材料需用量,包括:- 钢管:约120吨- 扣件:约5万个- 脚手板:约2000平方米- 安全防护网:约1500平方米- 悬挑梁:约60吨2. 选择合格的供应商,确保材料的质量和供应及时。
3. 对进场的材料进行验收,检查合格证、质保书等相关资料,确保材料质量。
4. 对钢管、扣件等主要材料进行外观检查,要求表面无裂纹、变形、磨损等缺陷。
5. 对悬挑梁进行预加工,确保尺寸、焊接质量符合设计要求。
6. 储备足够的施工工具、设备,包括电焊机、气割设备、手动葫芦等。
三、一般规定1. 本工程悬挑脚手架施工应严格遵守国家和地方的相关法律法规,以及《建筑施工扣件式钢管脚手架安全技术规范》、《建筑施工高处作业安全技术规范》等标准规范。
2. 脚手架施工前,必须对现场施工人员进行安全技术交底,确保施工人员了解施工过程中的安全注意事项和应急处理措施。
3. 悬挑脚手架施工前,应编制详细的施工方案,并经专家评审通过后报监理单位批准,施工过程中应严格按照施工方案执行。
4. 脚手架搭设前,应对施工现场进行清理,确保搭设场地平整、坚实,无杂物。
5. 悬挑脚手架的搭设、使用和拆除作业,应在白天进行,如需夜间作业,应确保有足够的照明。
落地式与悬挑脚手架混搭专项施工方案

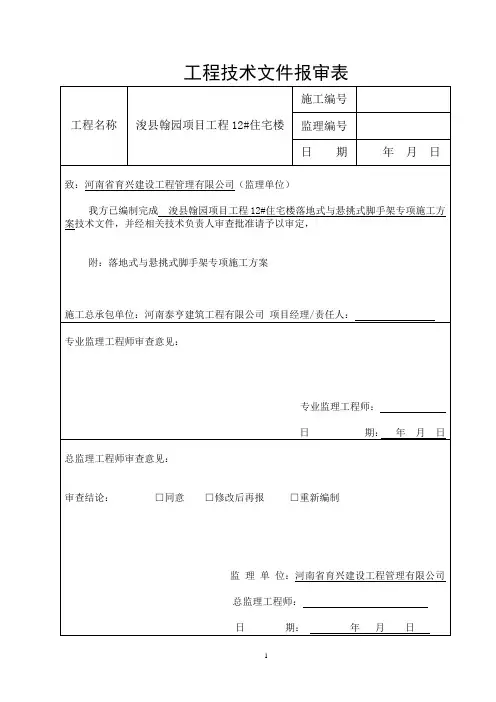

工程技术文件报审表浚县翰园项目工程12#住宅楼落地式与悬挑式脚手架专项施工编制单位:江苏三嘉建设工程有限公司第一节编制依据《建筑施工计算手册》中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社、《钢结构设计规范》GB50017-2003 中国建筑工业出版社;《建筑结构荷载规范》GB50009-2001中国建筑工业出版社;《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社。
第二节工程概况一、工程概况工程名称:浚县翰园项目工程12#住宅楼本工程为浚县翰园项目工程12#住宅楼,为剪力墙结构,由住宅楼、地下室及人防工程;工程总建筑面积为5605.96平方米;建筑层数:9层,建筑高度26.4米;建设单位:鹤壁市鑫兴置业有限公司监理单位:河南省育兴建设工程管理有限公司勘查单位: 河南日盛工程勘察有限公司设计单位: 山东大卫国际建筑设计有限公司施工单位:河南泰亨建筑工程有限公司工程地址:浚县长丰大道与新华路交叉口东北角第三节方案选择本工程考虑到施工工期、质量和安全要求,故在选择方案时,充分考虑以下几点:1、结构设计,做到结构要安全可靠,造价经济合理。
2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性、耐久性和实用性。
3、选用材料时,做到常见通用、可周转利用,便于保养维修。
4、制作时上部护栏可组装式,便于运输方便,更换维修安装快。
5、结构选型时,做到受力明确,构造措施到位,搭拆方便,便于检查验收;6、综合以上几点,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用南面悬挑,东面、西面、北面采用落地式脚手架。
第四节脚手架构配件的质量标准(1)钢管:钢管一般采用外径48mm,壁厚3.5mm的3号钢焊接钢管,其化学成份与机械性能符合国家标准《碳素结构钢》(GB/T700)的要求。
立杆、纵向水平杆(大横杆)的钢管长度一般为4~6m,横向水平杆(小横杆)一般为2.0-2.5m。
双排落地式(悬挑)脚手架搭设施工方案

双排落地式(悬挑)脚手架搭设施工方案一、概述双排落地式(悬挑)脚手架是在建筑施工中常用的一种支撑结构,用于提供施工人员和材料的支撑平台。
本文将介绍双排落地式(悬挑)脚手架的搭建和施工方案,以确保工程施工的安全性和高效性。
二、准备工作1. 材料准备•主要包括立杆、横杆、斜杆、扶手等脚手架组件;•选择质量可靠的脚手架材料,确保承重能力和稳定性。
2. 工具准备•手持电动工具、吊笼、连接件、悬挑梁等;•确保工具齐全,减少施工过程中的停顿。
三、搭建步骤1. 地面准备1.在搭建区域清理杂物,保持地面平整干净;2.根据脚手架图纸确定搭设位置和尺寸。
2. 安装立杆1.将立杆按照规定间距插入地脚座中;2.使用水平仪调整立杆垂直度,确保稳定性。
3. 搭设横杆和斜杆1.将横杆和斜杆根据设计要求固定在立杆上;2.注意连接件的牢固程度,确保整体结构牢固稳定。
4. 安装扶手和悬挑梁1.安装扶手和悬挑梁,增加工人的安全保障;2.检查扶手和悬挑梁的连接是否牢固。
四、施工注意事项1. 施工前的准备•工人应经过专业培训,了解如何正确搭建和使用脚手架;•工地应设置明显的安全警示标识,避免他人误入危险区域。
2. 施工过程中•在使用过程中严禁超载,保证脚手架的稳固性;•定期检查连接部件和螺栓,确保脚手架完好无损。
五、验收和拆除1. 验收•在搭设完毕后,应由专业人员进行验收,确保脚手架符合设计要求;•合格后方可进行施工作业。
2. 拆除•施工完毕后,应按照逆序规范拆除脚手架;•拆除时需谨慎操作,避免发生安全事故。
六、总结双排落地式(悬挑)脚手架的搭设是施工中必不可少的一环,正确的搭建和施工方案能够保证工程的高效进行和工人的安全。
本文介绍了双排落地式(悬挑)脚手架的搭建步骤和施工注意事项,希望能够为相关人员提供参考和帮助。
悬挑式脚手架专项施工方案

悬挑式脚手架专项施工方案悬挑式脚手架因其独特的悬挑结构,在高层建筑的外墙施工中得到了广泛应用。
以下是一份详细的悬挑式脚手架专项施工方案,涵盖施工准备、材料选择与检验、悬挑梁或桁架的安装、脚手架搭设、安全防护措施、施工流程、注意事项等各个环节。
一、施工准备1.技术准备o熟悉施工图纸,编制详细的施工方案,并进行技术交底。
o确定悬挑式脚手架的位置、尺寸和荷载要求。
o进行现场勘察,了解地质情况、周边环境、施工场地限制等。
2.材料准备o选购符合标准的钢管、扣件、脚手板、安全网等材料。
o确保钢管材质符合GB700—89的相应规定,壁厚和长度符合设计要求。
o扣件应选用铸铁扣件,材质符合KJ33—8的技术条件,且与钢管管径规格相统一。
o脚手板采用符合安全要求的材料,如毛竹竹笆脚手板。
3.设备准备o准备好吊车、脚手架搭设工具等设备。
4.现场准备o清理施工场地,确保作业面平整。
二、材料选择与检验对所有进场材料进行检验,包括钢管、扣件、脚手板等,确保其符合相关标准和规范。
●钢管应进行表面处理,去除锈迹和油污,并涂刷防锈漆。
●扣件应检查其规格、型号和质量,确保其能可靠地连接钢管。
●脚手板应选用符合安全要求的材料,并铺设平整,不留空隙。
三、悬挑梁或桁架的安装●悬挑梁或桁架是悬挑式脚手架的关键组成部分,其安装质量直接影响到脚手架的安全性和稳定性。
●悬挑梁或桁架应通过预埋件或后锚固方式与建筑结构可靠连接。
●连接件应具有足够的承载能力,确保安装位置和标高符合设计要求。
四、脚手架搭设1.基础处理o在建筑物上预埋悬挑脚手架的固定件。
2.立杆搭设o按照设计要求搭设立杆,立杆顶端高出结构楼层上皮一定距离,接头采用对接扣件连接。
3.横向水平杆和纵向水平杆o在立杆上设置横向水平杆和纵向水平杆,形成脚手架的基本框架。
o必须设置扫地杆,并控制大横杆和纵向水平杆的布置和长度。
4.剪刀撑和连墙件o每四列设一剪刀撑,剪刀撑接头处对接钢管长度不小于1.0m,并用两只扣件紧固。
落地式和悬挑式组合脚手架搭设方案

菏泽市中达逸景广场9#楼脚手架搭设方案批准:审核:编制:目录第一章编制总说明第一节脚手架形式的选择第五章、悬挑式脚手架搭设寸设计第一章编制总说明一、编制说明本方案依据与建设单位签订的施工合同和设计及规范文件,结合现场施工条件,本着高标准、细管理、严验收的信则,从管理目标、组织、施工部署、施工方案编制、物资采购、机械设备配置、质量工期保证措施、季节性施工、重点难点施工方案、总分包管理、施工进度安排、内外部关系协调等12个方面进行统筹策划,切实做到“策划在先、目标管理、过程监控、突出特色、一次成优”结构安全稳定可靠、功能齐全、满足使用、观感上乘、达到施工规范化,从而实现“八字”方针。
二、编制依据1)中达逸景广场9#楼工程施工合同及附件2)中达逸景广场9#楼施工图纸3)《建筑施工脚手架安全技术统一标准》(GB51210-2016)4)企业内控文件、业务流程、安全标准等5)与工程建设有关的法律、法规和文件6)当地主管部门的批准文件7)建设单位对施工的要求第二章、工程总体概述本工程为中达逸景广场9#楼、13#楼工程,建设地点位于菏泽市昆明路以东,重庆路以西,曹州以南;基础形式为桩基,筏板基础;主楼为剪力墙结构。
总建筑面积为㎡,其中9#楼建筑面积㎡,建筑高度为;13#楼建筑面积㎡,建筑高度。
13#楼北侧与车库相连,南侧无;9#楼主楼周圈均与车库连接。
现仅施工主楼,无车库及其他附属建筑施工。
第三章脚手架总体设计第一节、脚手架形式的选择:本工程考虑到施工工期、质量、安全和合同要求,故在选择方案时,应充分考虑以下几点:1、架体的结构设计,力求做到结构要安全可靠,造价经济合理。
2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。
3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。
4、结构选型时,力求做到受力明确,构造措施到位,搭拆方便,便于检查验收;5、综合以上几点,脚手架的搭设,还必须符合JCJ103-2011检查标准要求,要符合相关文明标化工地的有关标准。
悬挑式脚手架专项施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX大厦幕墙工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:地上XX层,地下XX层,总建筑面积XX万平方米4. 施工单位:XX建筑集团有限公司5. 设计单位:XX建筑设计研究院二、悬挂式脚手架施工方案概述1. 施工依据:- 《建筑施工安全技术规范》- 《建筑施工脚手架安全技术规范》- 《建筑施工高处作业安全技术规范》- 工程施工图纸及设计说明- 相关施工合同及协议2. 施工目的:- 确保悬挂式脚手架施工安全、高效、优质完成- 防止高处坠落、物体打击等安全事故发生- 确保施工质量和施工进度3. 施工范围:- 悬挂式脚手架的搭设、拆除、维护与管理- 悬挂式脚手架的安全防护设施安装与拆除三、施工准备1. 技术准备:- 组织施工技术人员学习相关规范和施工图纸- 制定悬挂式脚手架施工方案- 编制安全技术措施2. 材料准备:- 检查脚手架、杆件、扣件、连接件等材料的质量和数量 - 检查安全防护设施,如安全网、安全带、防护栏杆等3. 人员准备:- 组织施工人员进行安全教育培训- 对施工人员进行安全技术交底- 对施工人员进行操作技能培训4. 施工机具准备:- 检查施工机具的性能和完好情况- 配置必要的检测仪器和设备四、悬挂式脚手架搭设1. 搭设顺序:- 从一端开始,逐层向上搭设- 每层搭设完成后,进行自检和互检2. 搭设要求:- 脚手架基础牢固,支撑稳定- 杆件连接紧密,扣件拧紧- 脚手架高度不超过5层- 脚手架宽度不小于1.2米- 安全防护设施齐全,符合规范要求3. 搭设注意事项:- 搭设过程中,严禁酒后作业- 严禁超负荷使用脚手架- 严禁在脚手架上堆放杂物- 严禁在脚手架上行走、跳跃五、悬挂式脚手架拆除1. 拆除顺序:- 从一端开始,逐层向下拆除- 每层拆除完成后,进行自检和互检2. 拆除要求:- 拆除过程中,严禁抛掷材料- 严禁在脚手架上作业- 严禁在拆除过程中穿越脚手架3. 拆除注意事项:- 拆除前,应将脚手架上的材料清理干净- 拆除过程中,应有人监护- 拆除后的材料应堆放整齐,便于运输六、安全技术措施1. 人员安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品 - 严禁酒后作业- 严禁超负荷使用脚手架- 严禁在脚手架上行走、跳跃2. 材料安全:- 材料堆放整齐,不得超高、超宽- 材料运输过程中,应采取措施防止坠落- 材料拆除过程中,应防止材料抛掷3. 脚手架安全:- 脚手架基础牢固,支撑稳定- 杆件连接紧密,扣件拧紧- 脚手架高度不超过5层- 安全防护设施齐全,符合规范要求4. 环境安全:- 施工现场应保持整洁,防止污染- 施工现场应设置安全警示标志- 施工现场应配备消防设施七、施工进度计划1. 施工准备阶段:XX天2. 脚手架搭设阶段:XX天3. 脚手架拆除阶段:XX天4. 施工验收阶段:XX天八、施工验收1. 施工单位自检:在施工过程中,施工单位应定期进行自检,发现问题及时整改2. 监理单位验收:监理单位应按照施工图纸及规范要求,对悬挂式脚手架施工进行验收3. 政府部门验收:在施工完成后,政府部门应进行验收,合格后方可投入使用九、施工总结1. 施工单位应总结悬挂式脚手架施工过程中的经验教训2. 施工单位应总结安全技术措施的实施效果3. 施工单位应提出改进措施,提高施工质量和施工效率十、附则1. 本方案由XX建筑集团有限公司负责解释2. 本方案自发布之日起实施字数:2536字注:本方案仅供参考,具体施工方案应根据实际情况进行调整。
外墙落地式脚手架与悬挑式脚手架专项施工方案

外墙落地式脚手架与悬挑式脚手架专项施工方案第一部分:一、编制依据:《建筑施工计算手册》江正荣著中国建筑工业出版社《建筑施工计算手册》第四版中国建筑工业出版社《钢结构设计规范》GB50017-2003中国建筑工业出版社《建筑结构荷载规范》GB50009-2001中国建筑工业出版社《建筑脚手架实用手册(含垂直运输)》中国建筑工业出版社《建筑施工扣件式钢管脚手架安全技术规范》JGJ30-2001中国建筑工业出版社《混凝土结构设计规范》GB50010-2002中国建筑工业出版社《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社本工程有关的建筑设计施工图纸的全部内容。
二、工程概况:工程名称:工程地点:建设单位:设计单位:院监理单位:施工单位:工程承包范围:银星花园一标段本工程名为xx,位于九江市开发区九瑞大道北侧,七里湖路东侧。
因此本工程脚手架搭设在满足安全,经济的前提下,还需满足安全,美观的要求。
三、脚手架方案选择:本工程经综合比较,决定采用落地式与悬挑脚手架组合方案。
悬挑水平钢梁采用I16号工字钢,16的钢丝绳。
此架为一架多用,主体阶段用于安全防护,装修阶段即用于装修施工,也兼作安全防护。
考虑到施工工期,质量和安全要求,故在选择方案时,应充分考虑以下几点:1、架体的结构设计,力求做到结构要安全可靠,造价经济合理。
2、在规定的条件和规定的使用期限内,能够充分满足预期的安全和耐久性。
3、选用材料时,力求做到常见通用,可周转利用,便于保养维修。
4、结构选型时,力求做到受力明确,构造措施到位,升降搭设方便,便于检查验收。
5、脚手架的搭设,还必须符合JCJ59-99检查标准要求,要符合相关文明标化工地的有关标准。
6、综合以上脚手架设计原则,同时考虑本工程的实际情况,结合以往的施工经验,决定采用以下脚手架搭设方案:(1)根据本工程特点和确保安全生产的要求。
本工程因考虑底层有地下车库故五层以下搭设落地式双排脚手架搭设;因此设计从四层顶以上采用型钢悬挑脚手架搭设,采用I16#工字钢作悬挑托架,加斜拉钢丝绳分段荷载分两次搭设至主体结构上。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章编制依据 (2)第二章工程概况 (3)第三章脚手架的选择与基本要求 (3)第四章脚手架搭设及构造要求 (4)第五章脚手架的搭设流程及要求 (5)第六章普通型钢悬挑脚手架计算书 (12)第七章脚手架的验收 (23)第八章脚手架的拆除 (24)第九章施工注意事项及事故预防措施 (25)第一章编制依据1.施工合同及施工图纸第二章工程概况第三章脚手架的选择及基本要求一、脚手架的选择本工程主楼地上6层,地下一层,建筑高度23.40m;根据其高度及外形,考虑采用双排悬挑式脚手架,内脚手架采用满堂脚手架施工,一层顶以上采用双排悬挑脚手架,一层以下采用双排落地脚手架,便于拆除及时进行槽边回填土,搭设两座钢管依附斜道作为脚手架上下通道。
二、脚手架的基本要求1、地基处理落地脚手架座落在筏板基础承台上,底座下设置垫板,厚度不小于5cm,布设必须平稳,不得悬空。
2、搭设脚手架施工人员必须是经过考核合格的专业架子工,必须持证上岗。
搭设脚手架人员必须戴好安全帽,系好安全带,穿防滑鞋。
3、脚手架搭设前的施工准备搭设前应清除场地杂物,平整搭设场地并使排水畅通。
要有足够的牢固性和稳定性,保证在施工期间对所规定的荷载或在气候条件影响下,不变形、不摇晃、不倾斜,能确保作业人员的人身安全;要有足够的面积满足堆料、操作和行走的要求;构造要简单,搭设、拆除和搬运要方便,使用要安全。
第四章脚手架选择及搭设的构造要求一、脚手架的材质要求1、落地架(1)、钢管落地脚手架,选用外径48mm、壁厚3.0mm、钢材强度等级Q235-A的钢管。
钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯。
用于立杆、大横杆和斜杆的钢管长度4000-6000mm为好;用于小横杆的钢管长度以1200-2000mm为宜满足工程施工要求。
(2)、本工程钢管脚手架的搭设使用可锻铸造扣件,应符合建设部《钢管脚手扣件标准》JGJ130-2011的要求,扣件不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应干整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。
扣件螺栓的拧紧力距达60N*M时扣件不得破坏,扣件必须符合施工要求。
(3)、搭设架子前应进行保养,除锈并统一涂色,颜色力求环境美观。
脚手架立杆、防护栏杆、踢脚杆统一漆黄色,剪力撑统一漆桔红色。
底排立杆、扫地杆均漆红白相间色。
(4)、脚手板:脚手板采用多层板隔层张设。
(5)、安全网采用密目式安全网,网目应满足2000目/100cm2,做耐贯穿试验不穿透,1.6×1.8m的单张网重量在3kg以上,颜色应满足环境效果要求,选用绿色。
使用的安全网必须符合建筑安全监督管理部门有关规定。
(6)、连墙件采用钢管,其材质应符合现行国家标准《碳素钢结构》(GB/T 700)中Q235A钢的要求。
2、普通悬挑架(1)、钢管:选用外径48mm,壁厚3.0 mm,钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,。
(2)、扣件:应符合建设部《钢管脚手扣件标准》JGJ130-2011的要求,扣件不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应干整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。
钢管螺栓拧紧力矩达70N.m时不得破坏。
扣件必须满足施工要求。
(3)、悬挑水平钢梁采用16号工字钢,其中建筑物外悬挑段长度1.20-1.50米,建筑物内锚固段长度2.0-2.30米。
(4)、脚手板:脚手板采用多层板隔层张设。
(5)、安全网采用密目式安全网,网目应满足2000目/100cm2,做耐贯穿试验不穿透,1.6×1.8m的单张网重量在3kg以上,颜色应满足环境效果要求,选用绿色。
要求阻燃,使用的安全网必须符合建筑安全监督管理部门相关规定。
(6)、斜拉采用钢丝绳。
悬挑水平钢梁采用钢丝绳与建筑物拉结,最外面钢丝绳距离建筑物1.4m。
(7)、搭设架子前应进行保养,除锈并统一涂色,颜色力求环境美观。
脚手架立杆、防护栏杆、踢脚杆统一漆黄色,剪力撑统一漆桔红色。
第五章脚手架的搭设流程及要求一.落地架落地脚手架搭设的工艺流程为:场地平整、夯实→基础承载力实验、材料配备→定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网。
定距定位根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确的放在定位线上,垫板必须铺放平整,不得悬空。
在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位脚手架与主体结构的连墙件可靠拉接后方可拆除。
当脚手架操作层高出连墙件两步时,宜先立外排,后立内排。
其余按以下构造要求搭设:1、主杆基础本工程脚手架基础部位应在回填土完后夯实,采用强度等级不低于C15的混凝土进行硬化,混凝土硬化厚度不小于10cm。
地基承载能力能够满足外脚手架的搭设要求。
2、立杆间距(1)脚手架立杆纵距1.5m,横距1.05m,步距1.8m;连墙杆间距竖直3.6m,水平4.5m(即二步三跨):里立杆距建筑物0.15m。
(2)脚手架的底部立杆采用不同长度的钢管参差布置,使钢管立杆的对接接头交错布置,高度方向相互错开500mm以上,且要求相邻接头不应在同步同跨内,以保证脚手架的整体性。
(3)立杆应设置垫木,并设置纵横方向扫地杆,连接于立脚点杆上,离底座20cm左右。
(4)立杆的垂直偏差应控制在不大于架高的1/400。
3、大横杆、小横杆设置(1)大横杆在脚手架高度方向的间距1.8m,以便立网挂设,大横杆置于立杆里面,小横杆在每个主节点立杆与大横杆交接处必须至少设置一个,每侧外伸长度为100-150mm。
(2)外架子按立杆与大横杆交点处设置小横杆,两端固定在立杆,以形成空间结构整体受力。
4、剪刀撑脚手架外测立面的两端各设置一道剪刀撑,并应由底至顶连续设置;中间各道剪刀撑之间的净距离不应大于15m。
剪刀撑斜杆的接长宜采用搭接,搭接长度不小于1m,应采用不少于2个旋转扣件固定。
剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线离主节点的距离不宜大于150mm。
5、脚手板的铺设要求(1)脚手架里排立杆与结构层之间三步均应铺设平网。
(2)满铺层脚手板必须垂直墙面横向铺设,满铺到位,不留空位,不能满铺处必须采取有效的防护措施。
(3)脚手板须用18铅丝双股并联绑扎,不少于4点,要求绑扎牢固,交接处平整,铺设时要选用完好无损的脚手板,发现有破损的要及时更换。
6、防护栏杆(1)脚手架外侧使用建设主管部门认证的合格绿色密目式安全网封闭,且将安全网固定在脚手架外立杆里侧。
(2)选用18铅丝张挂安全网,要求严密、平整。
(3) 顶层立杆:立杆顶端应高出屋面装饰墙1.5m。
(4)脚手架内侧形成临边的(如遇大开间门窗洞等),在脚手架内侧设1.2m的防护栏杆和60cm高踢脚杆。
7、连墙件(1)脚手架与建筑物按水平方向4.5m,垂直方向3.6m,设一拉结点。
楼层高度超过4m,则在水平方向加密。
按规范要求大于三步三跨。
每楼层用短钢管与预埋在楼层梁中钢管拉结,并且用拉结杆里外脚手架与立杆或大横杆用扣件扣牢。
(2)拉结点在转角范围内和顶部处加密,即在转角l米以内范围按垂直方向每3.6米设一拉结点。
(3)拉结点应保证牢固,防止其移动变形,且尽量设置在外架大小横杆接点处。
(4)外墙装饰阶段拉结点,也须满足上述要求,确因施工需要除去原拉结点时,必须重新补设可靠,有效的临时拉结,以确保外架安全可靠。
8、架体内封闭(1)脚手架的架体里立杆距墙体净距为150mm,如因结构设计的限制大于300mm的必须铺设站人板,站人板设置平整牢固。
(2)脚手架施工层里立杆与建筑物之间应采用脚手板或木板进行封闭。
(3)施工层外架每楼层采用平面多层板防护、立面密目网防护措施进行封闭。
9.脚手架的上下通道:脚手架体要设置安全依附斜道:①依附斜道宽度不小于1米,坡度以1:3(高:长)为宜。
②依附斜道的立杆、横杆间距应与脚手架相适应,基础按脚手架要求处理,立面设剪刀撑。
③人行斜道小横杆间距不超过1.5米。
④依附斜道上满铺脚手板,板上钉防滑条,防滑条不大于300mm。
⑤设置护栏杆,上部护身栏杆1.2米,下部护身栏杆距脚手板0.6米,同时设180mm宽档脚板。
二.普通悬挑架悬挑脚手架搭设的工艺流程为:水平悬挑→立杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网。
在搭设悬挑式脚手架之前,应先做好以下工作:(1)在楼面砼施工时预埋用Φ20钢筋做成的吊环及3道Φ16地锚钢筋,锚入砼不少于300mm 长(外露在砼上200高)。
(2)在楼面砼达到一定强度后,排放16#工字钢,工字钢间距1.5m,插入地锚钢筋长度约1.8m,并与地锚焊接固定,每道工字钢上设3道地锚钢筋。
(3)在工字钢上表面焊Φ25钢筋、100高,工字钢外端用钢丝绳斜拉,完成上述工作后按落地式双排脚手架的作业程序操作搭设脚手架。
1、主杆承截力本工程脚手架悬挑部位承载能力能够满足外脚手架的搭设要求(具体计算数据参阅脚手架计算书)。
2、立杆间距(1)脚手架立杆纵距1.5m,横距1.05m,步距1.8m;连墙杆间距竖直3.6m,水平4.5m(即二步三跨):里立杆距建筑物0.15m。
(2)脚手架的底部立杆采用不同长度的钢管参差布置,使钢管立杆的对接接头交错布置,高度方向相互错开500mm以上,且要求相邻接头不应在同步同跨内,以保证脚手架的整体性。
(3)立杆的垂直偏差应控制在不大于架高的1/400。
3、大横杆、小横杆设置(1)大横杆在脚手架高度方向的间距1.8m,以便立网挂设,大横杆置于立杆里面,小横杆之上。
小横杆在每个主节点立杆与大横杆交接处必须至少设置一个,每侧外伸长度为100-150mm。
(2)外架子按立杆与大横杆交点处设置小横杆,两端固定在立杆,以形成空间结构整体受力。
4、剪刀撑脚手架外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置;中间各道剪刀撑之间的净距离不应大于15m。
剪刀撑斜杆的接长宜采用搭接,搭接长度不小于1m,应采用不少于2个旋转扣件固定。
剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线离主节点的距离不宜大于150mm。
5、脚手板的铺设要求(1) 脚手架里排立杆与结构层之间三步均应铺设平网。
(2)满铺层脚手板必须垂直墙面横向铺设,满铺到位,不留空位,不能满铺处必须采取有效的防护措施。
(3)脚手板须用18铅丝双股并联绑扎,不少于4点,要求绑扎牢固,交接处平整,铺设时要选用完好无损的脚手片,发现有破损的要及时更换。
