基坑土方开挖专项施工方案基坑土方开挖专项施工方案一、施工概况基坑土方开挖是土木工程建设中的重要环节,施工质量直接影响基坑的稳定性和安全性。

本施工方案针对某基坑土方开挖工程,对施工范围、施工方法与技术要求、安全防护措施等进行详细说明,以确保施工的顺利进行。

二、施工范围本次基坑土方开挖施工的范围为某基坑的开挖区域,总面积为XXXX平方米,最大挖深为XXXX米,挖方量为XXXX立方米。

三、施工方法与技术要求1. 施工方法a) 初步确定基坑开挖的范围,并进行标志。

b) 根据设计要求,按照分层开挖的原则,采用机械开挖与人工清理相结合的方式,逐层逐段进行土方开挖。

c) 确保基坑四周设立支护结构,并在开挖过程中适时进行支护加固,防止土体的塌方和泥石流等事故的发生。

2. 技术要求a) 施工前应进行详细的勘察和气象条件观测,确保施工安全。

b) 根据地质勘察资料,进行开挖顺序的确定,避免土体失稳或坍塌的风险。

c) 对于软弱地层,应采取加固措施,如地下水压力的降低、预应力锚杆支护等。

d) 对于土方开挖过程中遇到的可疑问题,应立即停工,并及时上报相关部门进行处理。

四、安全防护措施1. 施工前,应对施工现场进行周边环境的清理,确保施工区域的安全和通畅。

2. 工程施工期间,应设立明显的施工警示标志,防止外来人员闯入施工区,并设置安全隔离带。

3. 工人进入基坑作业区域时,应穿戴好个人防护装备,全程携带安全帽、防护鞋、防护眼镜等。

4. 施工现场应按照相关法规对施工材料进行储存,防止火灾和爆炸事故的发生。

5. 在基坑开挖过程中,及时排水,并抽取土方样品进行检测,以保证水体的清洁和土壤的环境安全。

以上就是基坑土方开挖专项施工方案的内容,我们将严格按照方案要求进行施工,保证工程的质量和进度。

同时,我们将严格执行安全防护措施,确保施工过程中没有发生安全事故。

深基坑土方开挖施工专项施工方案.(DOC)

深基坑土方开挖施工专项施工方案.(DOC)

深基坑土方开挖施工专项施工方案一、前言深基坑土方开挖是一个涉及复杂工程流程和严格安全规范的施工过程。

本文旨在制定一套专门针对深基坑土方开挖的施工方案,以确保施工过程的顺利进行和施工质量的高效保障。

二、施工前准备1. 项目概况分析在开始深基坑土方开挖前,需要对项目的整体情况进行详细分析,包括基坑周边环境、地质情况、水文地质资料等方面的调查,从而为开挖工作提供参考依据。

2. 施工队伍与设备组建专业施工队伍和配备适当的施工设备是保障施工效率和质量的重要保障。

在此阶段需要明确施工人员的分工和责任,以及各项施工设备的准备情况。

三、施工技术方案1. 土方开挖工艺流程根据项目实际情况,确定土方开挖的具体工艺流程,包括爆破拆除、机械开挖、人工开挖等环节的安排和协调,确保土方开挖作业的有序进行。

2. 安全防护措施针对深基坑土方开挖过程中可能存在的安全隐患,制定详细的安全防护措施,包括现场安全警示、通风排气、防护设施设置等方面的规定,确保施工现场的安全生产。

四、质量控制要求1. 施工质量检测对土方开挖过程中产生的土方进行质量检测,确保土方的材质符合工程要求,并做好记录和档案保存。

2. 施工过程监控建立施工过程监控机制,对土方开挖施工进行实时监控和记录,根据监控结果及时调整施工方案,保证施工进度和质量。

五、施工后收尾工作1. 填埋处理对土方开挖完成后的开挖区进行填埋处理,确保对地质环境和周边建筑不会产生影响,同时做好环境保护工作。

2. 施工总结做好本次土方开挖施工的总结和经验归纳工作,为今后类似工程提供参考,同时对施工过程中存在的问题和不足进行分析总结,为工程质量提升提供建议。

六、结语深基坑土方开挖施工专项施工方案是保证深基坑土方开挖工程施工质量和进度的重要指导文件。

通过科学的施工方案设计和严格的施工管理,能够有效提高工程施工效率和质量,保障工程安全顺利完成。

深基坑支护施工及土方开挖施工专项方案范本

深基坑支护施工及土方开挖施工专项方案范本

深基坑支护施工及土方开挖施工专项方案1. 背景介绍深基坑支护施工及土方开挖施工是大型建筑工程中不可或缺的工程。

在基础工程中,施工方需要在进行地下建筑物的施工时进行深基坑的支护,以保障工人的安全并保证工程进度顺利进行。

同时,土方开挖也是基础工程中必不可少的环节。

因此,本文旨在制定深基坑支护施工及土方开挖施工的专项方案,确保工程安全、进度和质量。

2. 施工方法2.1 深基坑支护施工在进行深基坑支护施工时,施工方需要根据地质情况和基坑深度选择合适的支护材料和支护措施。

常用的支护材料有型钢、植筋、钻孔桩等,常用的支护措施有桩壁式、悬臂式、预应力锚杆式等。

在进行施工前,应先进行基坑场地的清理,确保场地整洁干净。

然后,在进行支护施工前,需要对支护材料和支护措施进行检查,确保其符合设计要求和施工标准。

支护施工过程中,应严格按照操作规程进行作业,严控质量和安全,确保支护结构的稳定。

2.2 土方开挖施工在进行土方开挖施工时,施工方需要根据地质情况、施工要求和设计要求,选择合适的土方开挖方式和方案。

常用的土方开挖方式有集中开挖法、分段开挖法和逐层开挖法。

在进行施工前,需要对土方开挖区域进行勘测和破坏性试验,确定地质情况和工程承载能力,避免施工过程中发生地质灾害和工程事故。

在进行土方开挖施工时,应严格按照作业规程进行施工,确保施工过程的安全和质量。

3. 施工过程控制3.1 现场管理在进行深基坑支护施工及土方开挖施工时,应对现场进行统一管理和控制,确保各施工环节有序进行并符合质量和安全标准。

现场管理需要包括对施工人员的安全教育和技能培训、对材料和设备的质量检查和验收、对施工现场的定期安全检查等。

3.2 质量控制深基坑支护施工及土方开挖施工过程中,需要对施工质量进行严格控制和检查,确保施工符合设计和施工标准。

质量控制应包括对施工材料和设备的质量检查、对施工过程的实时监控和检测、对施工结果的验收和评估等。

3.3 安全控制深基坑支护施工及土方开挖施工过程中,需要对施工环节进行有效的安全控制,防止施工过程中发生安全事故。

基坑开挖专项施工方案(1)

基坑开挖专项施工方案(1)

基坑开挖专项施工方案(1)一、项目概况1.1 项目背景本项目位于城市中心区域,是一座高层建筑项目,总占地面积约10,000平方米,建筑高度约120米。

1.2 施工范围基坑施工范围包括地下室,地下管线等,总计约20,000平方米。

二、施工前的准备工作2.1 参考资料搜集施工前需全面搜集工程相关资料,包括设计图纸、勘察报告、地质调查报告等。

2.2 现场勘察开挖前需进行现场勘察,确认地下管线、地质情况、地下水位等重要信息。

三、开挖工程3.1 开挖方法本项目采用机械挖掘方法进行开挖,包括挖掘机、推土机等。

3.2 开挖顺序按照设计图纸要求,分段逐步开挖,确保工程质量。

四、支护工程4.1 支护形式基坑开挖过程中需进行支护工程,包括钢支撑、混凝土桩等。

4.2 施工工艺支护工程需遵循相应工艺要求,确保支护效果。

五、安全管理5.1 安全责任施工中需严格遵守安全管理规定,确保施工安全。

5.2 安全措施制定详细的安全计划,配备安全设备,定期进行安全培训等。

六、施工质量控制6.1 质量管理设定严格的质量标准,确保施工质量符合设计要求。

6.2 质量检验对施工过程中的关键节点进行质量检验,确保施工质量符合要求。

七、验收与交付7.1 验收标准施工完成后进行验收,符合相关标准后方可交付使用。

7.2 交付程序按照相关规定进行交付程序,确保项目最终验收通过。

八、总结与展望8.1 施工总结总结本次施工过程中的经验教训,为以后类似项目提供参考。

8.2 展望未来展望未来基坑开挖施工技术的发展方向,提出改进建议。

以上是基坑开挖专项施工方案的概述,通过本方案的实施,将有效指导相关工作人员进行规范施工,确保项目顺利进行。

土方开挖专项施工方案(完整版)

土方开挖专项施工方案(完整版)

土方开挖专项施工方案目录第一章编制说明 (2)1。

1 编制依据 (2)1.2 编制原则 (3)第二章工程概况 (3)2。

1 工程概况简介 (3)2.2 基坑支护方案 (3)2。

3工程地质与水文地质概况 (4)2。

4含水层的类型和性质 (5)2.5突涌验算 (6)2。

6 土方开挖难点、重点应注意的地层 (6)第三章施工部署 (7)3.1 施工组织管理机构 (7)3.2 现场项目经理部主要岗位职责 (7)3.3 主要施工机械设备计划 (8)3。

4 基坑土方总体开挖方案 (9)第四章土方开挖施工方法 (9)4。

1.开挖顺序 (10)4。

2土方开挖进度计划 (11)4。

3土方开挖的主要方法 (11)4。

4基坑土方开挖技术要求 (12)4。

5挖土对工程桩、立柱桩、降水井保护措施 (14)第五章基坑土方开挖应急预案 (14)5。

1应急机构组织 (14)5。

2潜在危险源分析 (16)5。

3潜在危险源应急措施 (17)5.4土方开挖阶段应急预案 (18)第六章土方开挖质量保证措施 (19)第七章土方开挖安全要求和安全保证措施 (20)第一章编制说明1。

1 编制依据1)×××地质勘察报告;2)××××××基坑支护工程设计图纸;3)××××××基坑支护工程施工组织设计;4)相关规范标准(包括但不限于以下标准规范):《建筑基坑支护技术规范》(JGJ120-2012);《基坑工程技术规程》(DB42/159—2012);《建筑地基基础技术规范》(DB42/242—2003);5)关于印发《危险性较大的分部分项工程安全管理办法》的通知(建质【2009】87号文);1。

2 编制原则1)本方案严格按照设计文件、规范和质量评定与验收标准编制;2)综合考虑土方开挖量、土方运距、土方施工顺序、地质条件等因素,进行土方平衡,合理调配,减少重复挖运。

完整版 基坑土方开挖专项施工方案

完整版 基坑土方开挖专项施工方案

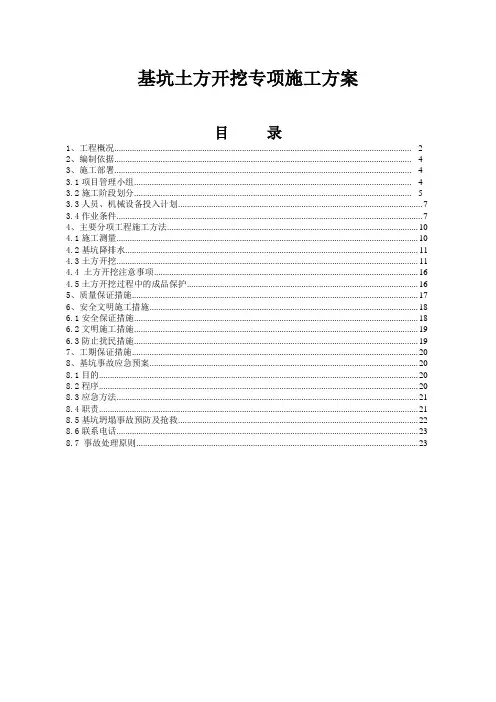

基坑土方开挖专项施工方案目录1、工程概况....................................................................................................................................... - 2 -2、编制依据....................................................................................................................................... - 4 -3、施工部署....................................................................................................................................... - 4 -3.1项目管理小组.............................................................................................................................. - 4 -3.2施工阶段划分.............................................................................................................................. - 5 -3.3人员、机械设备投入计划 (7)3.4作业条件 (7)4、主要分项工程施工方法 (10)4.1施工测量 (10)4.2基坑降排水 (11)4.3土方开挖 (11)4.4 土方开挖注意事项 (16)4.5土方开挖过程中的成品保护 (16)5、质量保证措施 (17)6、安全文明施工措施 (18)6.1安全保证措施 (18)6.2文明施工措施 (19)6.3防止扰民措施 (19)7、工期保证措施 (20)8、基坑事故应急预案 (20)8.1目的 (20)8.2程序 (20)8.3应急方法 (21)8.4职责 (21)8.5基坑坍塌事故预防及抢救 (22)8.6联系电话 (23)8.7 事故处理原则 (23)1、工程概况名称内容工程名称廊坊新朝阳广场二期C区工程建设单位廊坊双力房地产开发有限公司设计单位北京中帝恒成建筑设计有限公司海南元正建筑设计咨询有限责任公司勘察单位廊坊市城市建设勘察院监理单位天津市华泰建设监理有限公司施工单位上海宝冶集团有限公司施工地点廊坊市一期新朝阳商贸中心北侧、和平路西侧、永丰道南侧。

土方开挖及基坑支护专项施工方案

土方开挖及基坑支护专项施工方案

土方开挖及基坑支护专项施工方案(通过专家论证)一、工程概况这个项目位于繁华的市区,周边建筑林立,地下管线错综复杂。

我们要在这片土地上开挖基坑,为未来的高楼大厦打下坚实的基础。

基坑深度达到了惊人的15米,这对我们的施工技术和安全措施提出了更高的要求。

二、施工目标我们的目标是在确保安全的前提下,高效、优质地完成土方开挖及基坑支护工作。

具体来说,就是要确保基坑周边建筑物的安全,防止土体位移,同时保证施工过程中的环保和文明施工。

三、施工方法1.土方开挖严格遵循设计图纸和施工方案,确保开挖深度和宽度符合要求。

遇到地下管线时,要及时与相关部门沟通,采取保护措施。

随时关注土体位移情况,如有异常,立即停止施工,查明原因。

2.基坑支护基坑支护是保障基坑安全的关键环节。

我们采用桩基支护和土钉墙支护相结合的方式,具体步骤如下:桩基施工:按照设计要求,采用旋挖钻机进行桩基施工,确保桩基质量和承载力。

土钉墙施工:在桩基施工完成后,进行土钉墙施工。

土钉墙施工过程中,要注意土钉的长度、角度和间距,确保墙体的稳定性。

支撑体系施工:在土钉墙施工完成后,及时进行支撑体系施工,包括水平支撑和斜支撑,以减小土体位移。

四、安全措施1.安全防护设置安全警示标志,提醒施工人员注意安全。

配备专职安全员,对施工现场进行定期检查,发现问题及时整改。

对施工现场进行封闭管理,防止非施工人员进入。

2.应急预案制定详细的应急预案,包括基坑坍塌、管线损坏等情况的处理措施。

配备应急物资,如救生器材、医疗器材等。

定期组织应急演练,提高施工人员的应对能力。

五、环保与文明施工1.环保措施严格控制施工现场的噪音、扬尘等污染,采取措施降低污染。

对废弃物进行分类存放,及时清理施工现场。

采用绿色施工工艺,减少对环境的影响。

2.文明施工严格遵守施工规范,确保施工质量。

尊重周边居民的生活,减少施工对他们的影响。

写着写着,阳光已经悄然移到了办公桌的另一端。

这份土方开挖及基坑支护专项施工方案(通过专家论证)终于完成了。

深基坑土方开挖工程专项施工方案(完整常用版)

深基坑土方开挖工程专项施工方案(完整常用版)

深基坑土方开挖工程专项施工方案(完整常用版)版)一、工程概况本工程为深基坑土方开挖工程,位于某市XX区,占地面积约20000平方米。

工程主要包括基坑土方开挖、支护、降水等施工内容。

基坑开挖深度为15米,施工周期为6个月。

本工程采用明挖顺做法施工,土方开挖量约为30000立方米。

二、周边环境1. 地理位置及周边建筑:本项目地处城市中心区,周边建筑物密集,东侧为XX大厦,西侧为XX小区,南侧为XX商场,北侧为XX医院。

周边道路交通便利,但需注意对周边建筑及道路的保护。

2. 地下管线:项目周边存在多种类型的地下管线,包括给水、排水、电力、通信、燃气等。

在施工过程中,需对地下管线进行详细调查,并采取相应的保护措施。

3. 水文地质条件:项目地处冲积平原,地下水位较高,地质条件复杂。

需进行降水处理,确保施工安全。

三、项目安全管理组织及目标1. 安全管理组织:成立以项目经理为组长的安全管理小组,负责组织、协调、监督施工现场的安全管理工作。

成员包括安全员、施工员、质量员、材料员等相关人员。

2. 安全管理目标:确保施工过程中无重大安全事故发生,实现以下目标:(1)人员伤亡事故为零;(2)设备损坏事故为零;(3)火灾事故为零;(4)环境污染事故为零;(5)工程质量合格率为100%。

四、施工方案1. 土方开挖- 开挖顺序:采用分层、分段、分块的顺序进行开挖,先开挖中间部分,再开挖四周,确保开挖过程中土体稳定。

- 开挖方法:采用机械开挖与人工配合的方式进行,主要机械包括挖掘机、装载机等。

- 开挖深度:根据设计要求,分阶段进行,每阶段开挖深度不超过2米。

- 支护措施:在开挖过程中,及时施工支护结构,包括排桩、锚杆、支撑等。

2. 降水工程- 降水方法:采用井点降水和深井降水相结合的方式,确保基坑内水位降至基底以下。

- 降水设备:选用合适的潜水泵、深井泵等设备,确保降水效果。

3. 土方运输与堆放- 运输车辆:选用符合环保要求的运输车辆,并对车辆进行定期检查、维护。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

解决方案编号:YTO-FS-PD543
基坑土方开挖专项施工方案通用版
The Problems, Defects, Requirements, Etc. That Have Been Reflected Or Can Be Expected, And A Solution Proposed T o Solve The Overall Problem Can Ensure The Rapid And Effective Implementation.
标准/ 权威/ 规范/ 实用
Authoritative And Practical Standards
基坑土方开挖专项施工方案通用版
使用提示:本解决方案文件可用于已经体现出的,或者可以预期的问题、不足、缺陷、需求等等,所提出的一个解决整体问题的方案(建议书、计划表),同时能够确保加以快速有效的执行。

文件下载后可定制修改,请根据实际需要进行调整和使用。

一、基坑特点(略)
二、基坑土方开挖施工
1、施工前准备
为了便于施工及有利于基坑边坡稳定,土方开挖前先做好定位放线工作,及时配合基坑围护单位做好边坡及井点降水设备的布设,各级井点先预抽水4—5天,待坑内水位下降至作业面标高下1米后开始挖土。

按基坑围护图纸要求,沿基坑开挖面放好开挖边线,临基坑围护线放坡,放坡系数具体各断面详见基坑围护图,基坑边工作面放800宽,沿工作面周边做300×300排水沟,转角处做1000×1000×1000集水井。

2、基坑开挖顺序
首先从5#楼及至4#楼间地下车库、4#楼的基坑及临近围墙处开挖,待4#楼5#楼±0.00完成后再做二期地下车库处开挖。

土方开挖由专人指挥,采取分层分段对称开挖,每层开挖长度不起过20米。

下层土在上层土钉墙及喷锚网支护施工完毕一天后,才可继续开挖。

并严格遵循“分层开挖、严禁超挖”及“大基坑小开挖”的原则。

当挖至标高接近基础底板标高时,边抄平边配合人工清槽,防止超挖,并按围护结构要求及时修整边坡及放坡,防止土方坍塌。

桩体周围300土方采用人工清理,然后用挖机带走。

基坑开挖施工至基础底板标高时,在24小时内必须完成素砼垫层,垫层延伸至围护结构边,在前一块完成土方后开挖及垫层施工后,才能进行下一块相邻区块的土方开挖。

3、车辆行车及机械配备
车辆行车主要经过地下车库及4#楼上部区域内场地,铺设临时道路,从东向西边挖边退。

车辆远离围护疆构边行走。

配置3台挖掘机及30辆自卸车,视天气及交通情况
增减机械。

三、组织、协调管理及工期
1、开挖由项目经理直接负责,控制好人员、机械,确保开挖工序的稳步进行,施工员做好测量放线,控制好边坡的稳定,由专职安全员组织人员及时检查安全情况,边坡稳定情况由专业检测单位全天候检测,并及时上报检测数据。

2、现场协调由施工负责人负责,主要协调土方开挖和井点降水及土钉墙的施工。

3、工期:Ⅰ#、Ⅱ#、Ⅲ#、区块土方开挖计划20天,Ⅳ#区块计划8天。

四、应急措施及注意事项
1、应急措施
在基坑开挖期间,设专人检查基坑稳定,发现问题及时能报有关施工负责人员,便于及时处理。

在施工中如发现局部边坡位移较大,须立即停止开
挖,能知围护单位做好加固或加密锚杆处理,进行边坡喷砼,待稳定后继续开挖。

如施工过程中发现水量过大,及时增设井点处理。

2、注意事项
坑边不准堆积弃土,不准堆放建筑材料、存放机械、水泥罐及行车。

基坑边外部荷载不得大于15kpa。

坑边不得有常流水,防止渗水进入基坑及冲刷边坡,降低边坡稳定。

五、基坑四周的安全围护
采用48钢管连接做护栏,立杆打入土层中深600以上,基脚用素砼浇实,间距2000,高1200,上下用涂有黄黑色漆的钢管连接,并用密目网封闭。

六、安全文明施工
1、操作安全技术措施
①现场施工人员必须进行技术交底,并持证作业,挂牌负责,定机定人操作。

②所有进场机械必须进行严格的检查,保证机械设备完好。

③夜间施工配备足够照明,主要通道不留氓点。

④加强基坑监测,发现问题及时能报各施工方,并会同维护单位做好应急处理。

2、文明施工措施
①施工场地进出口设置专门车辆冲洗及沉淀系统,派专人冲洗,严禁出场车辆带泥及污染物上市政道路。

②努力降低施工噪音对周边环境的影响。

该位置可输入公司/组织对应的名字地址
The Name Of The Organization Can Be Entered In This Location。
