OA架空地板安装专项施工实施方案

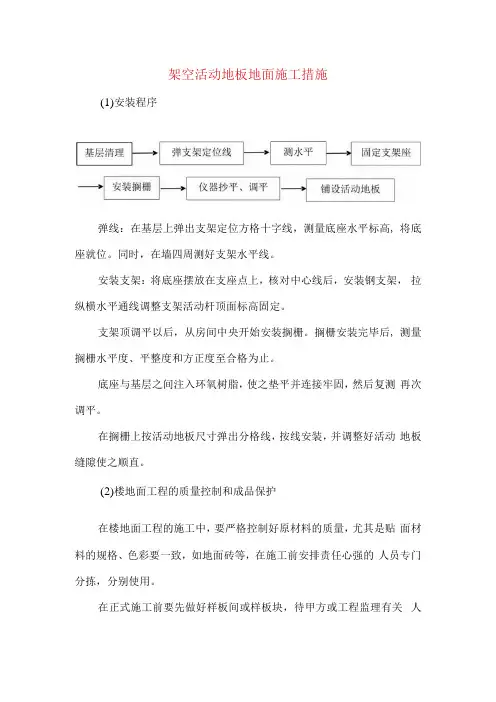

架空活动地板地面施工措施

架空活动地板地面施工措施
(1)安装程序
弹线:在基层上弹出支架定位方格十字线,测量底座水平标高, 将底座就位。
同时,在墙四周测好支架水平线。
安装支架:将底座摆放在支座点上,核对中心线后,安装钢支架,拉纵横水平通线调整支架活动杆顶面标高固定。
支架顶调平以后,从房间中央开始安装搁栅。
搁栅安装完毕后, 测量搁栅水平度、平整度和方正度至合格为止。
底座与基层之间注入环氧树脂,使之垫平并连接牢固,然后复测再次调平。
在搁栅上按活动地板尺寸弹出分格线,按线安装,并调整好活动地板缝隙使之顺直。
(2)楼地面工程的质量控制和成品保护
在楼地面工程的施工中,要严格控制好原材料的质量,尤其是贴面材料的规格、色彩要一致,如地面砖等,在施工前安排责任心强的人员专门分拣,分别使用。
在正式施工前要先做好样板间或样板块,待甲方或工程监理有关人
员验收认可后方可大面积展开施工。

地面架空怎么施工方案

地面架空怎么施工方案一、工程前期准备现场勘查:对地面架空施工现场进行详细勘查,了解地形、地质、地下水位等情况,为施工设计提供基础数据。
施工设计:根据现场勘查结果,结合项目需求,制定详细的施工设计方案,明确施工目标、技术要求和施工流程。
预算编制:根据施工设计方案,编制详细的施工预算,包括材料费、人工费、机械费等,为后续采购和施工提供经费保障。
施工组织:成立专门的施工项目组,明确各成员的职责和任务,确保施工过程的顺利进行。
二、基础施工设计基础选型:根据地质条件和使用要求,选择合适的基础类型,如浅基础、深基础等。
基础施工:按照设计要求进行基础施工,确保基础的稳定性和承载能力。
三、材料选择与采购材料选择:根据施工设计方案,选择合适的材料类型和规格,确保材料满足施工要求。
材料采购:与合格的材料供应商建立合作关系,按照施工进度要求,及时采购所需的材料。
四、架空结构搭建结构安装:按照施工设计图纸,进行架空结构的安装,确保结构的稳定性和安全性。
连接方式:选择合适的连接方式,如焊接、螺栓连接等,确保结构的整体性和稳定性。
五、安全防护措施安全设施:在施工现场设置必要的安全设施,如警示标志、防护栏等,确保施工过程中的安全。
安全教育:对施工人员进行安全教育,提高他们的安全意识和自我保护能力。
六、质量检测与验收质量检测:在施工过程中,定期对施工质量和材料进行检测,确保施工质量的符合性。
工程验收:施工完成后,组织相关人员进行工程验收,确保工程符合设计要求和质量标准。
七、工程后期维护定期检查:定期对架空结构进行检查,发现问题及时处理,确保结构的安全性和稳定性。
维护保养:对架空结构进行必要的维护保养,如防锈、防腐等,延长结构的使用寿命。
以上就是地面架空施工方案的详细内容,希望能为您的施工项目提供有益的参考。
架空活动地板施工方案

1、防静电活动地板地面施工内容包括基层处理,安装支架、横梁、斜撑,安装接地系统,铺设地板等的施工、测试与质量检验。
2、施工现场温度应在10---35 摄氏度之间,相对湿度小于80%;通风应良好。
1、施工材料应符合要求。
在设计无特殊要求时,应符合以下规定:防静电活动地板板面应平整、坚实,板与面的粘接应坚固,应具有耐磨、防潮、阻燃等性能。
支架、横梁、斜撑表面应平整、光洁,钢质件须经镀锌或者其它防锈处理。
防静电性能指标和机械性能、外观质量等应符合《防静电活动地板通风规范》SJ/T10796 的要求。
应储存在通风干燥的仓库中,远离酸、碱及其它腐蚀性物质,严禁置于室外日晒雨淋。
2 、施工应具有的设备和工具包括切割机、手提式电锯、吸盘器、1M 钢直尺、水平尺、清洗打蜡机、测试电极和测试仪表等,其规格、性能和技术指标应符合施工工艺的要求。
1、施工应做如下准备工作:熟悉设计施工图纸和勘察施工现场。
制定施工方案,绘制防静电地面接地系统图、接地端子图和地网布置图。
备齐各种施工材料、设备、器具,并检验合格。
彻底清除施工场地、器具,并检验合格。
彻底清除施工场地的尘土、小沙石等影响工程质量的残留物。
大于140 平方米的工程,应作样铺设。
2、施工场地应符合下列要求:基层地面无论是水泥地面、水磨石地面或者其它硬质地面,都应表面平整、凹凸不平等必须修补。
对于新建工程项目,在土建施工时应一预设接地装置。
工程面积100 平方米以内的设1 到 2 个接地端子。
对于老厂房改造项目,应根据实际情况按相同要求确定接地端子位置与数量。
应在室内装修工作已基本完工、安装与基层上的设备已固定在预定位置、放置在活动地板下的管线或者导线已铺设就位后,方可进行防静电活动地板安装,不得上下交叉作业。
四、施工步骤1 、认真检查地面平整度及墙面垂直度,如发现有重大缺陷或者需要局部改造,应向甲方有关部门提出;2 、拉水平线,并将地板安装高度用墨线弹到墙面上,保证铺设后的地板在同一水平内,测量室内的长度、宽度及选择基准位置,并在地面弹出安装支座的网络格线,以保证铺设整齐、美观,同时尽量减少地板的切割;3 、将要安装的支座调整到同一需要的高度并将支座摆到地面网格线的十字交点处;4 、用安装螺钉将桁梁固定到支座上,并用水平尺、直角尺逐一校正桁梁,使之既在同一平面内,又相互垂直;5 、用吸板器在组装好的桁梁上放置活动地板;6 、若挨近墙面处剩余尺寸小于活动地板的长度,可以用切割地板的方法进行拼补;7 、在铺设地板时,用水泡水平仪逐块找平,活动地板的的高度靠可调支座调节,铺设过程中应轻拿轻放,防止划伤地板及损坏边条,同时应边铺设边打扫,避免将杂物、灰尘遗留在地板下面;8 、在机房设置较重设备时,可在设备基座的地板下加装支座,以防地板变形;9 、HPL 装饰板需要切割或者开口加工时,其开口凹角处应制φ6~φ 8止裂孔,以防止加工后的地板装饰面开裂五、测试于质量检测1、活动地板地面检测所用的仪器:数字兆欧表:测试电压100V,量程应大于1.0X103—— 1.0X1011 欧姆;精度等级不得低于2.5 级。
户外架空木地板施工方案

户外架空木地板施工方案1. 引言户外架空木地板是一种常见的户外地面材料,其耐候性、美观性和易维护性使其成为户外空间装饰的理想选择。
本文将介绍一种常见的户外架空木地板施工方案,旨在帮助读者了解该施工过程的基本步骤和要点。
2. 材料准备在进行户外架空木地板施工之前,首先需要准备相应的材料。
以下是常用的材料清单:1.木地板:选择具有较高耐候性能的户外木材,例如优质的压力处理松木或者红木。
2.地板支撑物:使用木质或金属材料制作地板支撑物。
3.固定件:选择符合户外使用要求的防锈、抗腐蚀的固定件,如不锈钢螺丝等。
4.防水材料:选择耐候性好、防水性能佳的防水材料,如聚氨酯涂料。
3. 施工步骤3.1 准备工作在施工之前,需要对施工现场进行相应的准备工作:1.清理施工区域:将施工区域清理干净,确保地面平整、干燥。
2.量尺寸:根据施工区域的尺寸,测量和规划需要使用的木地板数量。
3.2 安装地板支撑物在施工区域的四个角落设置支撑物,并根据需要在中间设置更多的支撑物。
确保支撑物之间的距离均匀,以提供足够的支撑力和稳定性。
3.3 固定木地板1.预先打孔:使用钻孔机在木地板的每个固定点预先钻孔。
2.固定木地板:将木地板放置在支撑物上,通过固定件将其固定在支撑物上。
确保木地板之间的间距均匀,并使用合适的间隙填料填充缝隙。
3.4 防水处理完成木地板的安装后,需要进行防水处理以增加地板的耐久性和抗腐蚀能力。
1.清洁表面:将木地板上的灰尘和杂物清理干净。
2.涂抹防水涂料:使用刷子或滚筒将防水涂料均匀地涂抹在木地板表面,确保每个区域都被涂覆到。
3.5 后期维护完成施工后,需要定期进行地板的后期维护,以保持其良好的使用状态。
1.清洁地板:定期清理木地板上的杂物和灰尘。
2.补漆处理:根据需要,补漆木地板以增加其耐久性和美观性。
4. 注意事项在进行户外架空木地板施工时,需要注意以下事项:1.安全第一:在施工过程中,注意佩戴适当的个人防护装备,如手套、口罩、护目镜等。
OA活动地板工程新方案

全钢网络OA活动地板安装方案1、工程概况工程名称:全钢网络OA活动地板工程施工内容:全钢网络OA活动地板的安装2、施工准备(1)在铺设地板前要检查地面的平整度。
(2)选好基准线,按照实际情况确定以某个房间一墙角的两边取两条互相垂直的直线为基准铺设地板。
(此次样板层工程采用从墙体向外幕墙方向铺设)2.1技术准备(1)组织人员进行现场勘察,复核场地;(2)做好施工资料的收集、准备工作;2.2物资准备:做好施工主要材料及施工工具的准备。
2.3施工宗旨质量第一安全第一计划施工严格管理同心协力确保优良2.4横向协作积极做好与建设方、土建方的配合协调工作,确定各方联系人,建立联系渠道和例会制度。
2.5现场准备(1)现场工程师负责向施工人员进行技术交底,讲解施工工艺、质量标准及安全技术措施。
(2)施工人员熟悉施工图纸,核实各项施工工艺要求的准确性、可行性,有无修改意见。
明确关键部位的施工难度和解决方法,落实措施。
2.6施工现场后勤保障(1)施工临时用电、用水,由甲方提供保障。
(2)现场电梯运输,需征得土建方同意,做好协商工作,落实安全措施。
(3)安排现场办公、仓库用房。
3、施工程序3.1施工原则:流水作业、平行施工、统一协调3.2施工程序(A)土建现场的清理、除尘。
(B)全钢网络OA活动地板的铺设:(1)铺设地板前要对真地面清扫干净,根据选好的基准线按照地板尺寸,用黑线标出活动地板的安装位置(注在墙面上)。
同全钢防静电活动地板。
(2)按照机房要求,利用水平仪或水平管在墙体上找出铺设地板的标高,保证在同一水平上,然后在墙面上标出标志线。
(3)开始安装时以原来找的基准线,先安装地板支架,由于OA板支架安装高度较低,不需要打膨胀螺栓等特殊加固措施。
然后铺上地板。
按照墙面上水平线拉一参照线,转动螺母螺杆,调整支架高低,使地板面保持在同一水平线上。
(4)铺设地板及盖板时要注意相邻两地板要平整、接缝严密。
(5)待中间地板在同一水平上铺装好之后,再进行房间四周地板收边,每一块地板按照实际尺寸划好线,切割机切锯,然后铺设。
架空地板施工专项方案

目录一、编制依据 (1)二、工程概况 (1)三、施工准备 (2)四、架空地板主要施工方法 (3)五、质量标准 (5)六、成品保护 (5)七、应注意的质量问题 (6)一、编制依据1、文件依据本施工方案主要依据有:合同协议书、中标通知书、投标文件、招标文件、答疑文件、施工图纸以及办公楼现场条件等。
2、主要规程、规范名称编号《建筑工程施工质量验收统一标准》GB50300—2013《工程测量规范》GB50026-93《建筑装饰装修工程质量验收规范》GB50210-2001《建筑防腐蚀工程施工及验收规范》GBJ50212-2002《建筑安装分项工程施工工艺规程》DBJ01—26—2003《建筑工程施工现场用电安全规范》GB50194-93《建筑地面设计规范》GB50037—2013《建筑地面工程施工及验收规范》GB50209—2010《计算机房用活动地板技术条件》SJ/T10796-2001《建筑施工安全检查标准》JGJ59-99《施工现场临时用电安全技术规范》JGJ46-2005《民用建筑工程室内环境污染控制规程》DBJ01-91-2004《高级建筑装饰工程质量检验评定标准》DBJ01-27-2003《建筑工程施工测量规程》DBJ01-21-95《建筑工程施工技术管理规程》DBJ01-80-2003《建筑工程资料管理规程》DBJ01-51-2003《北京市建筑工程施工安全操作规程》DBJ01-62-2002《建设工程施工现场安全防护、场容卫生、环境保护DBJ01-83-2003及保卫消防标准》二、工程概况本工程坐落在东城区中心地带--东四路口东南角,两条交通主干线东四北大街与朝内大街交汇于此;大厦总面积为47577.99㎡;其中地下三层15375.94㎡;地上九层32202.05㎡;主要为办公楼,由会议室、办公室、地下餐厅及车库等组成。
工程的结构类型:框架-剪力墙,耐火等级为一类。
主要包括装修工程、给排水工程、暖通工程、电气工程等改造项目。
房屋地基架空地板施工方案及流程

房屋地基架空地板施工方案及流程该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
会计专业合作社实习报告内容与收获该房屋地基架空地板施工方案及流程该文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注。
文档下载说明Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document 房屋地基架空地板施工方案及流程can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to knowdifferent data formats and writing methods, please pay attention!房屋地基架空地板的施工方案和流程是确保房屋结构稳固、安全的重要步骤之一。
架空活动地板施工工程(3篇)

第1篇随着现代建筑对空间功能性和美观性的要求日益提高,架空活动地板因其独特的结构特点和优越的性能,在各类公共建筑、办公场所和机房等场所得到了广泛应用。
本文将详细介绍架空活动地板的施工工程流程。
一、施工准备1. 材料准备:根据设计要求,准备所需规格的架空活动地板、支架、横梁、膨胀螺丝、自攻螺丝、切割工具等材料。
2. 工具准备:电钻、冲击钻、扳手、水平仪、钢卷尺、线锤等施工工具。
3. 人员准备:组织施工队伍,对施工人员进行技术交底和安全教育。
二、施工流程1. 基层处理:清理施工现场,确保地面平整、干燥、无杂物。
如有凹凸不平之处,需进行修补。
2. 放线定位:根据设计图纸,在地面上弹线,确定支架的安装位置。
3. 安装支架:按照放线定位的结果,将支架固定在地面上,确保支架安装牢固、水平。
4. 安装横梁:将横梁安装在支架上,用自攻螺丝固定,确保横梁与支架连接紧密。
5. 铺设地板:将架空活动地板按照设计要求铺设在横梁上,注意地板的错位和对接。
6. 地板切割:根据实际情况,对地板进行切割,确保地板与墙边、柱子等位置吻合。
7. 地板安装:将切割好的地板安装到位,确保地板平整、牢固。
8. 地板收边:对地板周边进行收边处理,确保收边地板与地板之间缝隙均匀。
9. 验收:对架空活动地板进行验收,确保地板平整、牢固、无划痕、无松动。
三、施工注意事项1. 施工过程中,注意保持施工现场的整洁,避免杂物掉入地板缝隙。
2. 安装支架、横梁和地板时,注意保持水平,确保地板整体平整。
3. 地板切割时,注意安全,避免切割工具伤人。
4. 施工完成后,及时清理施工现场,确保施工质量。
四、施工总结架空活动地板施工工程是一个系统性的工作,需要严格按照施工规范和设计要求进行。
通过以上施工流程和注意事项,确保架空活动地板施工质量,为用户提供舒适、美观、实用的空间。
第2篇一、施工准备1. 材料准备:根据设计要求,准备架空活动地板、支架、横梁、密封条、防潮膜等材料。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
OA架空地板安装专项施工实施方案————————————————————————————————作者:————————————————————————————————日期:上海市虹口SOHO项目精装修分包工程Ⅰ标段(塔楼三层及以上区域)OA 架空地板安装专项施工方案编制单位:中建八局第一建设有限公司编制日期:二0一四年三月二十五日目录第一章工程概况及总体施工部署..................................................................... - 2 -第一节编制依据及原则............................................................................................................. - 2 -第二节工程概况......................................................................................................................... - 3 -第三节施工部署......................................................................................................................... - 4 -第二章施工总体安排 .......................................................................................... - 5 -2.1技术准备............................................................................................................................... - 5 -2.2材料准备.................................................................................................................................. - 5 -2.3机具设备............................................................................................................................... - 5 -2.4作业条件.................................................................................................................................. - 6 -第三章主要施工方法 .......................................................................................... - 7 -3.1 工艺流程............................................................................................................................... - 7 -3.2 施工要点................................................................................................................................. - 7 -3.3 核心筒地面架空地板安装方法 ............................................................................................. - 8 -3.4 与外幕墙边连接处架空地板安装方法 ................................................................................. - 9 -3.5 安装质量要求及控制措施: ............................................................................................... - 10 -第四章安全环保措施 ........................................................................................ - 11 -5.1安全措施................................................................................................................................. - 11 -5.2环保措施................................................................................................................................. - 11 -第五章成品保护措施 ........................................................................................ - 12 -6.1成立成品保护小组................................................................................................................ - 12 -6.2 建立成品保护制度............................................................................................................... - 12 -第一章工程概况及总体施工部署第一节编制依据及原则一、编制依据:1、上海市虹口SOHO项目精装修分包工程招标文件;2、上海市虹口SOHO项目精装修分包工程施工图;3、上海市虹口SOHO项目精装修分包工程相关答疑传真函件;4、现行国家、地方、行业施工及验收规范,其中有关规范如下:1)满足招标文件及施工图纸中规定的相关技术规范和标准2)《建筑装饰装修工程质量验收规范》(GB50210-2001)3)《建筑工程施工质量验收统一标准》(GB50300-2001);4)《内装修-室内地面》(12J502-3)。
二、编制原则:1、方案优化的原则科学组织,合理安排,优化施工方案是工程施工管理的行动指南。
在本方安方案的编制中,充分考虑现场实际施工条件及装饰施工工序,利用现场有限施工空间,充分体现立体交叉施工指导思想,尽最大限度保证多专业多工种同时交叉施工,缩短施工工期、保证进度。
2、安全第一的原则在本方案的编制中始终按照技术可靠、措施得力、确保安全的原则确定施工方案。
本项目OA架空地板主要难度在于材料楼层运输,大量材料进场,须借助室外吊笼、塔吊等垂直运输设备,要十分注意这一过程中的安全操作管理。
3、合理布局的原则从合理利用安排立体穿插施工、协调好各相关参建单位的工序衔接、搞好文明施工等多角度出发,合理地布局显得不可或缺。
原则上架空地板安装是装修项目的最后一道收口工序,但是由于项目楼层多、范围广,工期短,故而根据实际施工进程,安排楼层流水安装施工。
第二节工程概况本项目位于上海市虹口区,东临吴淞路,南临武进路,西靠乍浦路,北枕原海南路;占地面积16426平方米,总建筑面积95065平方米,其中地上建筑面积68223平方米,地下建筑面积26842平方米;项目北侧地下2层、南侧地下3层,地上裙房2层、主楼29层;裙房建筑高度约10.4m、主楼建筑高度约133.50m;项目主要功能为商业、办公及配套设施。
本次工程装修我司负责的一标段主要是3-29层的室内精装部分,主要有:电梯厅、办公走廊、租赁区、卫生间等区域。
主要装修内容有:卫生间吊顶、贴砖、洁具安装等;办公走廊的轻钢龙骨石膏板吊、架空地板的安装、顶轻钢龙骨石膏板隔墙以及乳胶漆涂刷等;租赁区域架空地板安装和顶面乳胶漆喷涂;电梯厅GRG安装、石材铺贴、轻钢龙骨石膏板吊顶等。
本项目OA架空地板安装部位为标准层租户区及公共走廊部位,其中走廊部位OA架空地板上再铺地毯。
每层租户区架空地板面积约为1585㎡、走廊面积约为132㎡,本项目施工承包区域一共26层,则架空地板施工面积一共约为44642平方米,其中租户区约为41210㎡,架空地板上铺地毯的走廊面积共为3432㎡。
一辆标准卡车装运架空地板约900㎡,以此推算,供货单位要运送50车次,才能满足项目的材料要求。
又由于本项目施工地点为上海中心城区,楼层高达29层,故架空地板材料的运送、倒运及楼层垂直搬运,将是本项目施工的难点及管理重点。
第三节施工部署1、成立安全防护领导小组安全生产、文明施工是企业生存与发展的前提条件,是达到无重大伤亡事故的必然保障,也是我项目部创建“文明现场”、“样板工地”的根本要求。
为此项目经理部成立以项目经理为组长的安全防护领导小组,其机构组成、人员编制及责任分工如下:组长:由项目经理直接担任——负责协调工作副组长:由技术负责人担任——技术总部署组员:项目施工技术员——方案编制、技术交底项目施工员——现场施工协调项目施工安全员——现场施工指挥、安全检查2、成立质量保证领导小组本工程的质量目标是整体工程质量要求取得“白玉兰杯”,同时,为了在质量方面取得业主、总包、监理的认可。
为此项目经理部成立以项目经理为组长的质量保证领导小组,其机构组成、人员编制及责任分工如下:组长:由项目经理直接担任——对工程的质量负全面负责副组长:由技术负责人担任——技术总部署组员:项目施工技术员——方案编制、技术交底项目施工员——现场施工协调、监督项目质量工程师--现场施工质量的直接监督者和责任人第二章施工总体安排2.1技术准备1 熟悉施工图纸,掌握架空地板设计排版和所选用材料的品种、规格和性能。
