铺设丙烯酸球场的注意事项

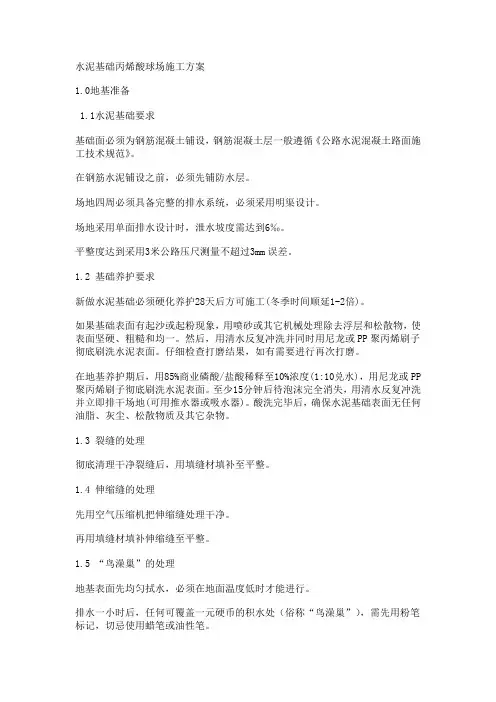

水泥基础丙烯酸球场施工方案

水泥基础丙烯酸球场施工方案1.0地基准备1.1水泥基础要求基础面必须为钢筋混凝土铺设,钢筋混凝土层一般遵循《公路水泥混凝土路面施工技术规范》。
在钢筋水泥铺设之前,必须先铺防水层。
场地四周必须具备完整的排水系统,必须采用明渠设计。
场地采用单面排水设计时,泄水坡度需达到6‰。
平整度达到采用3米公路压尺测量不超过3mm误差。
1.2 基础养护要求新做水泥基础必须硬化养护28天后方可施工(冬季时间顺延1-2倍)。
如果基础表面有起沙或起粉现象,用喷砂或其它机械处理除去浮层和松散物,使表面坚硬、粗糙和均一。
然后,用清水反复冲洗并同时用尼龙或PP聚丙烯刷子彻底刷洗水泥表面。
仔细检查打磨结果,如有需要进行再次打磨。
在地基养护期后,用85%商业磷酸/盐酸稀释至10%浓度(1:10兑水),用尼龙或PP 聚丙烯刷子彻底刷洗水泥表面。
至少15分钟后待泡沫完全消失,用清水反复冲洗并立即排干场地(可用推水器或吸水器)。
酸洗完毕后,确保水泥基础表面无任何油脂、灰尘、松散物质及其它杂物。
1.3 裂缝的处理彻底清理干净裂缝后,用填缝材填补至平整。
1.4 伸缩缝的处理先用空气压缩机把伸缩缝处理干净。
再用填缝材填补伸缩缝至平整。
1.5 “鸟澡巢”的处理地基表面先均匀拭水,必须在地面温度低时才能进行。
排水一小时后,任何可覆盖一元硬币的积水处(俗称“鸟澡巢”),需先用粉笔标记,切忌使用蜡笔或油性笔。
待积水处完全干燥后,以托柏斯水性粘着剂修补“鸟澡巢”至平整(其施工配比请参照“TPA-103托柏斯水性粘着剂”材料说明)。
2.0使用产品水泥基础硬地型丙烯酸球场需采用的材料如下:增强型水性底漆整平层涂料面层涂料划线漆★ 详细的产品说明请参照材料说明书。
3.0 增强型水性底漆的应用只需涂布一层增强型水性底漆。
使用量约为0.15kg/㎡。
实际用量视地面平整度而不同。
3.1 配比说明开罐后可直接使用,无需稀释。
3.2 用法说明选用不掉毛的滚轮涂布底漆。
丙烯酸球场施工方案

丙烯酸球场施工方案丙烯酸球场施工方案1. 引言丙烯酸球场作为一种新型的人工草坪材料,具有耐磨、耐候、环保等优点,在足球场、篮球场等体育场馆中得到广泛应用。
本文将介绍丙烯酸球场施工的具体方案,包括选址、施工工艺、施工流程、施工材料等。
2. 选址选址是丙烯酸球场施工的第一步,合理的选址能够最大程度地发挥球场的功能,便于使用和管理。
以下是选址的几个要点:- 平整度:选址区域应具备较好的平整度,能够减少后期的地面调整工作。
- 排水系统:选址区域应具备良好的排水系统,能够有效地排水,避免积水现象。
- 周边环境:选址应考虑周边环境,避免噪音、灰尘等污染源的干扰。
3. 施工工艺丙烯酸球场的施工工艺主要包括地面预处理、施工区域划定、底层施工、面层施工等。
下面对每个环节进行详细介绍:3.1 地面预处理地面预处理是为了保证施工后的球场平整度和稳定性。
主要的预处理工作包括清洁、修复、调整等。
具体步骤如下:1. 清洁:清除地面上的杂物、碎石等,确保施工区域的干净。
2. 修复:对于有裂缝或凹凸不平的地面,进行修复工作,填补裂缝,调整高低差。
3. 调整:使用专业的工具对地面进行调整,保证施工后的球场平整度。
3.2 施工区域划定施工区域的划定是为了确保施工过程中的安全和效率。
根据球场大小和需要施工的范围,使用专业的工具进行施工区域的划定,如喷涂、粉线等。
3.3 底层施工底层施工是保证球场稳定性和寿命的关键。
底层施工可以包括压实、加固、排水等工作,具体步骤如下:1. 压实:使用专业的地面压实机器对地面进行压实,提升地面的稳定性。
2. 加固:根据需要,在底层施工中添加加固层,以增加球场的承重能力。
3. 排水:在底层施工中设置排水系统,确保球场在雨水天气中仍能保持干燥。
3.4 面层施工面层施工是丙烯酸球场的最后一道工序,决定了球场的观感和使用感。
面层施工包括涂刷和涂料固化两个步骤,具体步骤如下:1. 涂刷:使用专业的工具、设备将丙烯酸材料均匀地涂刷在球场表面,确保涂料厚度均匀。
丙烯酸篮球场施工方案

丙烯酸篮球场施工方案引言篮球运动作为一项全球普及的竞技运动,在国内也越来越受到关注。
为了满足人们对篮球场地的需求,丙烯酸地面逐渐成为篮球场地最受欢迎的选择之一。
本文档将介绍丙烯酸篮球场施工方案,包括施工材料、施工流程和注意事项等。
施工材料1.丙烯酸材料:丙烯酸材料是丙烯酸地面的主要组成部分,具有耐磨、耐候和抗滑等特性。
常见的丙烯酸材料有水性丙烯酸漆和环氧树脂丙烯酸材料,选择时需考虑使用场地、经济性和施工工艺等因素。
2.基础材料:篮球场地的基础材料应具有良好的承载力和抗裂性。
通常使用混凝土作为篮球场地的基础,选用高强度混凝土,并根据地质条件和使用要求进行相应的加固处理。
3.遮盖材料:施工过程中需要遮盖周围环境,防止杂物进入施工区域。
通常使用塑料膜或专用防尘布等材料进行遮盖。
施工流程1.清理施工区域:首先需要清理篮球场地的施工区域,包括清除杂草、碎石和其他杂物。
确保施工区域干净整洁。
2.基础处理:根据篮球场地的地质条件和设计要求,对基础进行相应的处理。
一般情况下,需要进行基础的平整、加固和防水处理。
3.检查施工材料:在进行施工前,对丙烯酸材料进行检查。
确保材料的质量和规格符合设计要求。
4.施工底涂:使用适量的丙烯酸材料进行底涂施工。
底涂层对于整体地面的稳定性和粘结性非常重要。
5.面涂施工:在底涂干燥后,进行面涂施工。
根据篮球场地的设计要求,进行涂刷或滚涂工艺,确保涂层均匀平滑。
6.标线绘制:涂装施工完成后,需要进行标线的绘制。
根据篮球场地的标准尺寸和线路要求,使用专业的标线设备进行绘制。
7.防滑处理:对于篮球场地的安全性,防滑处理至关重要。
在涂装完成后,进行相应的防滑处理,提高地面的抗滑性能。
8.清理施工区域:施工完成后,清理施工区域,包括清除施工设备和杂物。
确保施工现场整洁干净。
注意事项1.施工环境:施工时需注意环境因素,如温度、湿度和风力等。
建议在适宜的温度和湿度下进行施工,避免雨天或强风天气施工。

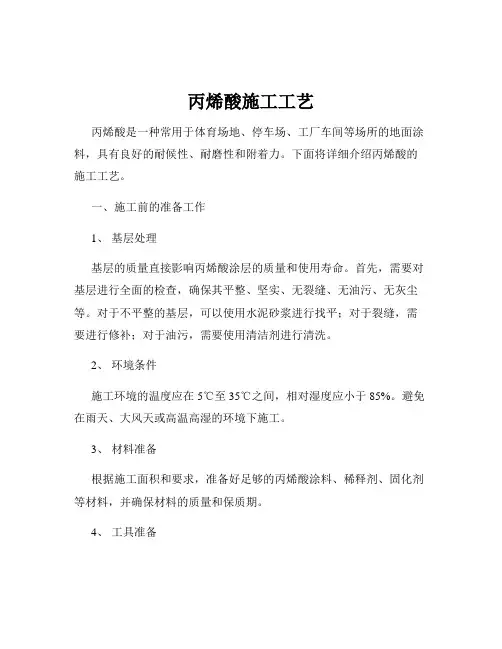

丙烯酸施工工艺

丙烯酸施工工艺丙烯酸是一种常用于体育场地、停车场、工厂车间等场所的地面涂料,具有良好的耐候性、耐磨性和附着力。
下面将详细介绍丙烯酸的施工工艺。
一、施工前的准备工作1、基层处理基层的质量直接影响丙烯酸涂层的质量和使用寿命。
首先,需要对基层进行全面的检查,确保其平整、坚实、无裂缝、无油污、无灰尘等。
对于不平整的基层,可以使用水泥砂浆进行找平;对于裂缝,需要进行修补;对于油污,需要使用清洁剂进行清洗。
2、环境条件施工环境的温度应在 5℃至 35℃之间,相对湿度应小于 85%。
避免在雨天、大风天或高温高湿的环境下施工。
3、材料准备根据施工面积和要求,准备好足够的丙烯酸涂料、稀释剂、固化剂等材料,并确保材料的质量和保质期。
4、工具准备准备好喷枪、滚筒、毛刷、搅拌器、打磨机、刮刀等施工工具,并确保工具的清洁和完好。
二、施工流程1、底漆施工将丙烯酸底漆按照一定的比例加入稀释剂,搅拌均匀后,使用滚筒或喷枪均匀地涂布在基层上。
底漆的作用是增强基层与涂层之间的附着力,封闭基层的孔隙,防止水分渗透。
底漆施工完成后,需要等待一定的时间,让其干燥固化。
2、中涂施工待底漆干燥固化后,将丙烯酸中涂涂料按照一定的比例加入稀释剂和固化剂,搅拌均匀后,使用刮刀或滚筒均匀地涂布在底漆上。
中涂的作用是增加涂层的厚度和强度,提高涂层的耐磨性和耐冲击性。
中涂施工完成后,需要等待一定的时间,让其干燥固化。
3、面涂施工待中涂干燥固化后,将丙烯酸面涂涂料按照一定的比例加入稀释剂,搅拌均匀后,使用滚筒或喷枪均匀地涂布在中涂上。
面涂的作用是提供美观的外观和良好的耐候性、耐磨性。
面涂施工一般需要进行两遍,每遍施工完成后,都需要等待一定的时间,让其干燥固化。
4、划线施工待面涂干燥固化后,根据设计要求,使用专用的划线漆和划线工具进行划线施工。
划线的颜色和宽度应符合相关标准和要求。
三、施工注意事项1、搅拌均匀在施工过程中,需要将涂料充分搅拌均匀,避免出现沉淀和分层现象。
篮球场地面硬地丙烯酸施工方案介绍

篮球场地面硬地丙烯酸施工方案介绍
篮球场地是运动场馆中非常重要的一个组成部分,而场地表面的硬地丙烯酸施工是确保篮球场地面平整、耐磨、防滑的关键步骤。
本文将介绍篮球场地面硬地丙烯酸施工的方案,包括材料准备、施工步骤、注意事项等。
材料准备
在进行篮球场地面硬地丙烯酸施工之前,需要准备以下材料和工具:•地面处理材料:包括地面修补剂、底漆等。
•丙烯酸涂料:选择质量优良、耐磨、耐候的产品。
•滚刷、喷枪等施工工具。
•量具、刷子、胶带等辅助工具。
施工步骤
步骤一:地面处理
1.对篮球场地面进行清洁,确保地面干净无尘。
2.对地面进行修补,填补裂缝和凹坑,保证地面平整。
步骤二:底漆涂装
1.搅拌底漆,并根据说明稀释。
2.使用滚刷均匀涂抹在地面上,形成底漆膜。
步骤三:丙烯酸涂装
1.搅拌丙烯酸涂料,注意不要使其起泡。
2.采用滚刷、喷枪等工具将丙烯酸涂料均匀涂抹在地面上。
3.根据需要可以进行第二遍涂装,确保涂膜的均匀和充分。
注意事项
•在施工过程中,需确保通风良好。
•丙烯酸涂装时需注意施工环境的温度和湿度,确保顺利干燥。
•施工后需等待一定时间干透,才可进行使用。
通过以上的施工方案,篮球场地面硬地丙烯酸施工将得到很好的实施,提高了篮球场地的使用寿命和观赏性,为运动员带来更好的比赛体验。
丙烯酸羽毛球场对基础的要求

虽然丙烯酸球场材料已经应用于篮球场、网球场、羽毛球场等等,但是丙烯酸羽毛球场对基础的要求与丙烯酸网球场、丙烯酸篮球场稍有不同,广州柏胜十多年的丰富经验给大家总结一下丙烯酸网球场对基础的要求。
1.防水层基础下方必须做气障,避免丙烯酸羽毛球场的涂料面层有砂眼、起泡甚至剥离的现象产生。
2.伸缩缝伸缩缝只可设一条,即中网下方之丙烯酸羽毛球场球场中心线,赛区线内不可设置伸缩缝。
3.平整度用3m直尺任一方向两点间高差不超过3mm。
同时丙烯酸羽毛球场的水泥表面不能粗糙。
4.排水整个丙烯酸羽毛球场应有5‰的排水坡度。
排水方向平行于中网方向一边排水。
5.添加剂水泥混凝土建造和养护中不可使用固化剂及硬化剂。
6.养护丙烯酸羽毛球场的基础做好后至少养护8天,这样才能使
7.表面水泥面收浆时用扫帚或木板拖动拉毛,勿用铁铲熨平。
8.裂缝水泥混凝土开裂难以避免,头发丝细缝不影响打球,但应避免结构性开裂。
伸缩缝及裂缝需先进行补缝处理:将单组分聚氨脂材料838注入裂缝内,抹平。
9.酸洗用85%商业磷酸盐酸稀释至10%浓度(110兑水),用尼龙或PP聚丙烯刷子彻底刷洗水泥表面。
至少15分钟后待泡沫完全消失,用清水反复冲洗并立即排干场地(可用推水器或吸水器)。
每片羽毛球场(670m2)约用稀释酸液135-260升。
10.试水全场洒水测试丙烯酸羽毛球场地平整,试水一小时后将地面凹陷超过3mm处用粉笔做记号。
涂料施工需要使用水泥地专用工艺。
更多相关资料可以参考:。
硬地丙烯酸运动场地

威尔地坪mm硬地丙烯酸运动场方案一、水泥混凝土基面要求:1、基面下方必须做好可靠的防水层,避免涂料面层产生砂眼、起泡甚至剥离;2、用2m直尺任一方向两点间高差不超过3mm。
3、球场基础要求有足够的强度,排水坡度符合设计要求。
4、基础做好后至少养护28天。
5、水泥表面不能粗糙,地面不平整需打磨,如有青苔、污垢要先磨掉。
二、施工技术方案针对贵单位的具体情况及要求,推荐用威尔亚克力材料来施工球场,供贵单位参考。
(一)、产品特点1、威尔亚克力材料是威尔公司自行生产的专用硬地比赛场地的水性丙烯酸材料。
2、采用水性亚克力材料,环保无污染。
3、耐候性好,适用于各种气候环境,耐紫外线照射,深层着色,历久偿新,使用寿命长;4、美观耐用,价格相对低廉。
5、施工方便快捷。
保养容易,维护费用低.(二)、技术指标(三)、球场施工方案2、施工步骤2mm 硬地丙烯酸运动场地施工步骤主 要 施 工 步 骤1、基面处理:打磨基面,要求较平整、十净、十燥;根据基面情况酸洗。
2、环氧底涂层:辊涂V-100丙烯酸底油,达到表面成膜为准,要求均匀无 遗漏;用滚筒滚涂,倒退施工,6—8小时后施工下一道工序。
3、砂浆层:用V-101丙烯酸中涂配适量石英砂搅拌均匀后刮涂砂浆层,达到砂浆层厚度要求;按配合比例配合搅拌均匀后,施工用批刀倒退施工,待固化(8-12小时)后施工下一道工序。
4、面涂层:待砂浆层完全固化后,用V-102丙烯酸面涂加石英砂耙涂两次。
5、面涂层:用V-102丙烯酸面涂滚涂两次。
6、阶段性验收。
7、划线:根据各运动场地尺寸划线。
养护期7天(养护期内不要自行使用)三、 材料成本核算:2mm 硬地丙烯酸运动场地元/平方四、注意事项1、 施工方面① 施工前,基面下面必须做好可靠的防水层。
② 尽量早晚无风时施工,避免雨天、烈日下施工。
③ 每遍施工厚度不宜过厚,以免漆膜开裂。
1、 球场分层示意图烯酸面涂层烯酸中涂层 丙烯酸底涂层 素地④每遍中涂完成后,必须认真仔细打磨,确保磨平无深痕迹。
丙烯酸羽毛球场施工要求

丙烯酸羽毛球场施工要求冠奥通现今丙烯酸羽毛球场多倍人们使用,丙烯酸羽毛球场在铺设过程中,利用了专业的运动场地铺设技术,具有优良的反弹性和合理的吸震性,在运动中具有吸音的功能,隔音效果好。
丙烯酸羽毛球场施工虽然简单,但是丙烯酸羽毛球场于其他球场施工的要求有所不同,这些我们需要了解。
丙烯酸球场施工对天气要求严格:1、施工时必须天气晴朗,阴雨天请勿施工。
2、温度低于10℃,高于35℃时,不适合施工。
3、大气相对湿度大于85%,最好也不要施工。
4、基础养护时间不够或含水率大于5%也不应施工。
5、基础未清洗干净也不能施工。
丙烯酸羽毛球场施工基础要求:1、伸缩缝:丙烯酸羽毛球场的伸缩缝只能有一条,就是中网下方丙烯酸球场的中心线,在赛区线内是不能设置伸缩缝的。
2、排水:丙烯酸羽毛球场的应该有5‰的排水坡度,排水的方向要平行于中网方向的一边排水。
3、养护时间:在丙烯酸羽毛球场施工完成后至少有8天的养护期,这样才能保证球场以后能经久耐用。
4、裂缝:水泥混凝土的开裂是难以避免的,小小的细缝是不影响打球的,但是如果是结构性的开裂就要值得注意了。
5、必须要在防水层基础的下方做气障,避免丙烯酸羽毛球场的涂料面层有砂眼、起泡甚至是脱离现象的产生。
6、平整度:直尺的任何一个方向两点之间的高差不能超过3mm,而且丙烯酸羽毛球场的水泥表面不能粗糙。
7、在添加剂水泥混凝土的建造和养护中不能使用固化剂和硬化剂。
8、表面水泥浆收浆时要用扫帚或拖动木板拖动拉毛,不要用铁铲熨平。
丙烯酸球场施工基本工序:表面处理→打磨→打底漆→施工中涂→分二次涂刮面层→划线→清场完工。
丙烯酸球场一起超高的性价比使得其很快的被人们认同,并很快成为运动场地的主导材料之一。
施工丙烯酸球场要专业,专业的施工能真正做到运动场地面层不易开裂、不易起泡、观感佳、寿命长等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
丙烯酸涂料是目前流行地面材料,被广大消费者而青睐,而丙烯酸球场更是随处可见。
然而在其施工铺设的过程中,很多事项值得注意的地方!那么,铺设丙烯酸球场有哪些注意事项呢?下面就给大家详细讲解一下。
铺设丙烯酸球场注意事项:
一、新混凝土场地需要养护固化干燥后才能开始施工铺设丙烯酸涂层。
新建球场地面如果混凝土场地还没有完全变干固化,在以后的丙烯酸球场使用过程中会出现场地不坚、破损等状况,且未干的混凝土场地中的水分对丙烯酸涂层也会造成一定程度的损坏。
二、下雨天不要施工铺设丙烯酸球场,避免在烈日下或温度大于90%情况下施工。
雨水和高温会影响丙烯酸的稳定性,进而影响丙烯酸球场的铺设施工。
三、丙烯酸球场的面层涂料完成后应至少保持10小时无水浸泡,气温低的话需要更长时间,否则会影响球场的弹性、柔韧性等基本性能,进而失去了使用丙烯酸涂层特有的运动竞赛效果。
四,丙烯酸球场场地铺设完成七天后才能投入正常使用,短期内使用会造成丙烯酸表层涂料的损坏,影响球场的的平整度、涂层的均匀度等。
丙烯酸球场地面系统分为底(1层)、中(2层)、弹(2层)、封(1层)、面(2层)、线6个结构,共有8道层次。
是结构合理、环保耐用的弹性运动场地面层系统。
