外墙保温改造施工方案

外墙保温改造施工方案

外墙保温改造施工方案外墙保温改造是提高建筑物保温性能的重要措施之一。

在改造过程中,需要综合考虑建筑物的结构、环境以及预算等因素,制定合理的施工方案。

下面是一个关于外墙保温改造的施工方案,具体如下:一、调研与设计:1. 对建筑物外墙进行详细的调研,包括结构、材料以及周围环境等。

2. 分析建筑物的保温需求,确定保温材料的类型和厚度。

3. 设计保温板的施工方案,包括保温板的固定方式、密封处理以及保温层与外墙之间的间隙处理等。

二、施工准备:1. 将建筑物周围的设备和物品迁离,确保施工区域的整洁。

2. 准备好所需的保温材料、胶水、固定件等施工材料和工具。

三、施工步骤:1. 清洗外墙表面,去除附着物,保证施工面干净。

2. 根据设计方案,在外墙上标出保温板的安装位置。

3. 涂抹胶水或专用粘结剂在保温板的背面,将保温板粘贴在外墙上,并用固定件加固。

4. 按照设计要求,对保温板进行割切、填缝和修整,保证保温层平整,均匀。

5. 处理保温层与外墙之间的夹缝,使用耐候性好的密封材料进行密封,防止水分渗透。

6. 在保温层表面施加防水层,以增加保温层的防水性能。

7. 进行外墙装饰,可根据需求进行涂料、瓷砖、石材等材料的选择与施工。

四、安全和质量控制:1. 施工过程中,要确保作业人员的安全,严格遵守安全操作规程。

2. 防止保温材料受潮、变形或破损,保证施工质量。

3. 在施工结束后,进行保温层的验收,确保施工质量符合规范要求。

4. 在使用过程中,定期检查外墙保温层的状况,修复和加固受损部分。

五、清理和交接:1. 清理施工现场,清除施工材料和垃圾等。

2. 将施工过程中的相关文件、材料以及质量检测报告整理归档。

3. 进行工程交接,向业主交代施工情况,提供施工保修期以及后期维护的相关建议。

通过以上施工方案,可以有效地改善建筑物的保温性能,减少能源消耗,提高居住环境的舒适度。

同时,施工过程中的安全和质量控制措施,能够确保施工质量符合规范要求,保证整个工程的顺利进行和交接。

改造外墙保温工程施工方案

改造外墙保温工程施工方案

改造外墙保温工程施工方案一、工程概况改造外墙保温工程是对现有建筑外墙进行提升保温性能和美观度的工程。

本项目涉及到建筑外墙的保温材料选择、施工工艺控制、工程质量要求、安全生产控制等多个方面的内容。

本次改造外墙保温工程的建筑物是一座多层住宅建筑,总建筑面积约为5000平方米,主要包括高层楼和底层商铺。

外墙保温材料采用聚苯板,施工涉及到粘结砂浆、保温板、抹面砂浆、外墙装饰面层等工序。

本施工方案旨在确保改造外墙保温工程的顺利进行,保证施工进度、质量和安全,确保工程施工过程中能够避免发生质量问题和安全事故,力争使改造外墙保温工程实现优质的施工效果。

二、施工前期准备1. 项目经理确定:项目经理应具有丰富的施工管理经验和优秀的团队管理能力,负责整个施工过程的控制和协调。

2. 施工队伍组建:组建施工队伍,筛选具备外墙保温工程施工经验的工人和技术人员。

3. 物资准备:准备足够的聚苯板、粘结砂浆、抹面砂浆、外墙装饰面层等所需施工材料。

4. 设备准备:保证施工所需线切机、砂浆抹灰机、保温板切割机等施工设备完好。

5. 安全应急预案:编制施工现场的安全生产管理规定和应急预案。

6. 现场验收:对施工现场进行安全隐患排查,确保施工现场安全。

7. 相关手续办理:申请相关施工许可证和验收手续。

三、施工工艺流程1. 外墙清理:清理外墙表面的杂物和陈旧的装饰材料,确保外墙表面干净平整。

2. 基层处理:对外墙基层进行处理,包括捶打、刮灰、找平等工序,保证基层平整牢固。

3. 聚苯板粘贴:采用粘结砂浆将聚苯板固定在外墙基层上,并进行压紧拉结,确保粘贴牢固。

4. 补充保温材料:对保温板的接缝和凹凸处进行补充,以确保保温材料的完整性和连续性。

5. 抹面砂浆:采用抹面砂浆对保温板进行抹灰,形成平整的外墙面。

6. 外墙装饰面层:在外墙抹面砂浆干燥后,进行外墙装饰面层的施工,包括粉饰、贴砖、涂料等工序。

7. 现场验收:对施工完成的外墙保温工程进行质量验收,确保工程质量符合相关标准和要求。

外墙改造保温安装施工方案

外墙改造保温安装施工方案

一、工程概况本工程旨在对外墙进行保温改造,以提高建筑物的保温性能,降低能耗,改善室内舒适度。

改造对象为某住宅小区的既有建筑,总建筑面积约为5万平方米。

外墙保温系统采用35mm厚膨胀挤塑板薄抹灰外墙外保温系统。

二、施工准备1. 材料准备(1)界面剂、挤塑板、粘结砂浆、抹面胶浆、耐碱网格布、锚栓等保温材料。

(2)施工工具:刮板、砂浆搅拌器、铁锹、钢丝刷、腻子刀等。

2. 施工人员准备组织专业施工队伍,进行技术交底和安全教育,确保施工人员熟悉施工工艺和操作规程。

3. 施工条件(1)施工前,需对外墙进行清洁,确保无浮尘、油污等杂质。

(2)施工期间,天气晴朗,风力不大于5级,气温不低于5℃。

三、施工工艺1. 基面处理(1)对外墙进行打磨清理,彻底清除墙面上的混凝土残渣、灰尘等。

(2)对外墙丝杆洞进行封堵,并涂上5-10mm防水油膏。

2. 墙面测量及弹线、挂线(1)在阴阳角和墙面适当部位固定钢丝,测量垂直基面误差,做好标记并记录。

(2)在每一层墙面上合适的部位拉通长水平线,测定平整度误差,做好标记并记录。

(3)依照基准线弹出水平和垂直伸缩缝分割线。

(4)挂控制线,墙面全高度固定垂直钢丝,每层板挂水平线。

3. 粘贴保温板(1)将粘结砂浆按照说明书的要求配比好,搅拌均匀。

(2)将配好的粘结砂浆涂抹在保温板的背面,然后按照基准线将保温板粘贴在墙面上。

4. 安装锚固件(1)在保温板表面安装锚固件,确保保温板牢固固定在墙面上。

(2)锚固件深度应满足设计要求,锚固件间距应均匀。

5. 做抗裂砂浆层(1)在保温板表面涂抹第一遍抗裂砂浆,然后铺设网格布。

(2)在第一遍抗裂砂浆表面涂抹第二遍抗裂砂浆,找平墙面。

6. 做装饰面层(1)根据设计要求,在外墙保温层表面做装饰面层,如涂料、瓷砖等。

(2)装饰面层施工应符合相关标准和规范。

四、施工质量保证措施1. 严格按照施工方案和施工工艺进行施工,确保施工质量。

2. 施工过程中,对保温材料、粘结剂、砂浆等材料进行检验,确保材料质量合格。

外墙面(保温)装饰工程施工方案李改

外墙面(保温)装饰工程施工方案李改

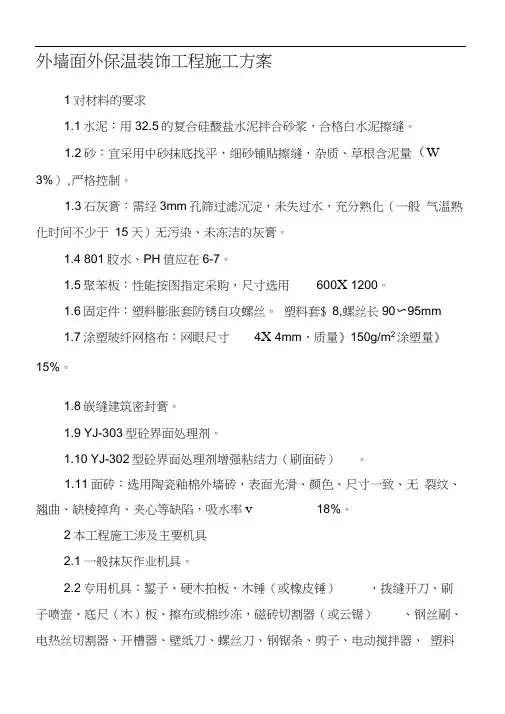

外墙面外保温装饰工程施工方案1对材料的要求1.1水泥:用32.5的复合硅酸盐水泥拌合砂浆,合格白水泥擦缝。

1.2砂:宜采用中砂抹底找平,细砂铺贴擦缝,杂质、草根含泥量(W 3%),严格控制。

1.3石灰膏:需经3mm孔筛过滤沉淀,未失过水,充分熟化(一般气温熟化时间不少于15天)无污染、未冻洁的灰膏。

1.4 801胶水、PH值应在6-7。

1.5聚苯板:性能按图指定采购,尺寸选用600X 1200。

1.6固定件:塑料膨胀套防锈自攻螺丝。

塑料套$ 8,螺丝长90〜95mm1.7涂塑玻纤网格布:网眼尺寸4X 4mm,质量》150g/m2涂塑量》15%。

1.8嵌缝建筑密封膏。

1.9 YJ-303型砼界面处理剂。

1.10 YJ-302型砼界面处理剂增强粘结力(刷面砖)。

1.11面砖:选用陶瓷釉棉外墙砖,表面光滑、颜色、尺寸一致、无裂纹、翘曲、缺棱掉角、夹心等缺陷,吸水率v 18%。

2本工程施工涉及主要机具2.1 一般抹灰作业机具。

2.2专用机具:錾子、硬木拍板、木锤(或橡皮锤),拨缝开刀、刷子喷壶、底尺(木)板、擦布或棉纱冻,磁砖切割器(或云锯)、钢丝刷、电热丝切割器、开槽器、壁纸刀、螺丝刀、钢锯条、剪子、电动搅拌器、塑料搅拌桶、冲击钻、粗砂子、手提砂轮磨光机、手提角磨机等。

3施工作业必备条件3.1缝隙(伸缩缝、变形缝、沉降缝)已处理完毕,不同材质墙面抗裂已采取了措施。

3.2施工脚手架已搭(或调整)好,并符合抹灰要求。

3.3施工环境温度不低于5C。

4施工工艺(见第3页)节点见附图5施工:叙述工艺图各具体作法。

与厂家提供的技术支持不符可调整。

5.1基层处理:将基层表面的浮灰、砂浆疙瘩、油污等清除干净。

油污右先用10%碱水冲刷后用清水冲洗,光滑表面还应凿毛。

5.2做灰饼冲筋:在要饰面部位每个角两面墙尽端吊出通长直线(规方)每1.5m左右做一个灰饼,灰饼面与找平层面相平,然后拉横线补做灰饼@1.5m左右,最后以纵或横灰饼相连冲筋(灰饼用干硬砂浆50*50筋宽50)对同高的门窗洞口亦应在上、下口拉通线作出标志,两侧边亦应吊垂直通线作出标志。

外墙装修保温层施工方案

外墙装修保温层施工方案

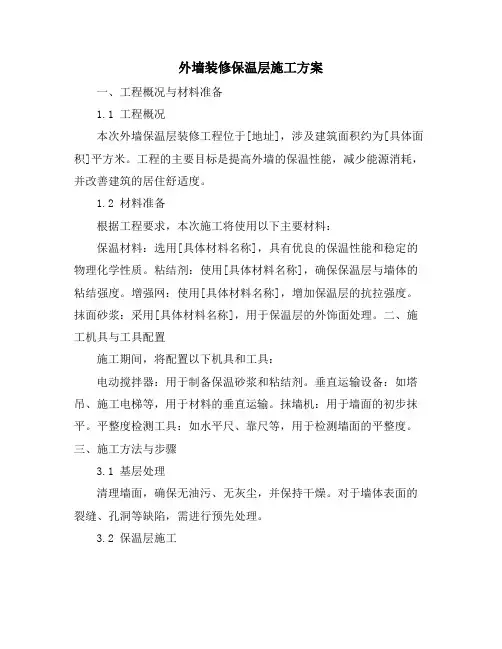

外墙装修保温层施工方案一、工程概况与材料准备1.1 工程概况本次外墙保温层装修工程位于[地址],涉及建筑面积约为[具体面积]平方米。

工程的主要目标是提高外墙的保温性能,减少能源消耗,并改善建筑的居住舒适度。

1.2 材料准备根据工程要求,本次施工将使用以下主要材料:保温材料:选用[具体材料名称],具有优良的保温性能和稳定的物理化学性质。

粘结剂:使用[具体材料名称],确保保温层与墙体的粘结强度。

增强网:使用[具体材料名称],增加保温层的抗拉强度。

抹面砂浆:采用[具体材料名称],用于保温层的外饰面处理。

二、施工机具与工具配置施工期间,将配置以下机具和工具:电动搅拌器:用于制备保温砂浆和粘结剂。

垂直运输设备:如塔吊、施工电梯等,用于材料的垂直运输。

抹墙机:用于墙面的初步抹平。

平整度检测工具:如水平尺、靠尺等,用于检测墙面的平整度。

三、施工方法与步骤3.1 基层处理清理墙面,确保无油污、无灰尘,并保持干燥。

对于墙体表面的裂缝、孔洞等缺陷,需进行预先处理。

3.2 保温层施工按照设计要求,在墙面上涂抹粘结剂,然后铺设保温材料,并用抹墙机进行初步抹平。

保温材料应铺设平整,无空鼓、无裂缝。

3.3 增强网铺设在保温层表面铺设增强网,并用抹面砂浆固定。

增强网应铺设平整,砂浆应均匀饱满。

3.4 抹面砂浆施工在增强网上涂抹抹面砂浆,分两次涂抹,中间间隔时间以砂浆初凝为准。

砂浆应涂抹均匀,无露底、无流淌。

四、质量标准与检验4.1 质量标准保温层施工质量应符合国家相关标准和设计要求。

保温层表面应平整、无裂缝、无空鼓。

抹面砂浆应均匀饱满,无露底、无流淌。

4.2 质量检验施工过程中,应定期对保温层施工质量进行检查。

施工完成后,应组织专业人员进行全面检查,确保工程质量符合要求。

五、安全施工与环保措施5.1 安全施工施工过程中,应严格遵守安全操作规程。

施工人员应佩戴防护用品,如安全帽、手套等。

施工区域应设置警示标志,禁止非施工人员进入。

外墙保温装修工程施工方案

外墙保温装修工程施工方案

外墙保温装修工程施工方案一、材料准备与选择保温材料:选用符合国家标准的聚苯板,具有优良的保温性能、抗老化性能及稳定性。

粘结剂:选用专用粘结剂,确保与聚苯板及基层墙体的良好粘结。

网格布:采用耐碱玻璃纤维网格布,增强外墙的整体强度与稳定性。

面层腻子与涂料:选用优质腻子与外墙涂料,确保装饰效果与耐久性。

二、工具与机具清单电动搅拌器:用于粘结剂的均匀搅拌。

抹子、刮板:用于涂抹粘结剂、找平腻子。

电锯、裁刀:用于聚苯板的裁切。

网格布卷尺、剪刀:用于网格布的铺设与裁切。

喷枪、滚筒:用于涂料的施工。

三、施工条件与环境要求确保基层墙体干燥、清洁、无油污。

施工环境温度应在5℃以上,风力不大于5级。

施工前检查材料是否齐全、质量是否符合要求。

四、基层处理与找平清除基层墙体的浮灰、油污等杂物。

对凹凸不平的墙面进行找平处理,确保墙面平整。

五、粘结剂配置与使用按照产品说明书的要求,将粘结剂与水按比例混合,搅拌均匀。

粘结剂应随配随用,避免长时间存放导致失效。

六、聚苯板安装与切割根据设计要求,在墙面上弹出聚苯板的安装线。

使用电锯或裁刀,按照安装线切割聚苯板。

涂抹粘结剂于墙面上,将聚苯板粘贴牢固。

七、网格布铺设与固定在聚苯板表面铺设网格布,确保网格布平整、无皱褶。

使用专用锚固件将网格布固定于聚苯板上。

八、面层腻子与涂料施工涂抹腻子于网格布表面,进行找平处理。

待腻子干燥后,涂刷外墙涂料,确保涂层均匀、无漏涂。

九、质量验收与检测对施工完成的外墙保温工程进行全面检查,确保无空鼓、开裂等现象。

使用专业仪器检测保温性能、涂层附着力等指标,确保施工质量符合要求。

通过本施工方案的实施,可以有效保证外墙保温装修工程的质量与耐久性,为建筑物的节能与美观做出贡献。

外墙面保温工程施工方案

外墙面保温工程施工方案

外墙面保温工程施工方案一、施工前的准备工作1.1 工程前期准备1.1.1 订购保温材料和施工设备:根据设计要求和施工方案,确认保温材料的型号、规格和数量,然后提前向供应商预订,以保证工程进度。

1.1.2 确定施工队伍:选择经验丰富、技术过硬的施工队伍,对施工队伍进行培训和交底,确保施工人员理解施工要求并能熟练操作施工设备。

1.1.3 确定施工计划:根据工程进度和天气情况确定施工计划,合理安排施工时间和施工顺序。

1.1.4 评估施工安全风险:对施工现场进行安全评估,确保施工过程中的安全施工。

1.2 施工前的检查1.2.1 设计文件审查:对设计文件进行审查,确保设计方案符合国家标准和规范要求。

1.2.2 施工图纸审查:对施工图纸进行审查,确保施工图纸与设计文件一致,并符合实际施工要求。

1.2.3 材料和设备检查:对保温材料和施工设备进行检查,确保材料和设备的质量和数量符合施工要求。

1.2.4 现场条件检查:对施工现场进行检查,确保施工现场符合施工要求,满足施工条件。

二、施工准备工作2.1 地面处理2.1.1 清理施工现场:清理施工现场的杂物,确保施工现场干净整洁。

2.1.2 地面处理:对施工现场的地面进行必要的处理,确保地面平整、干燥。

2.2 施工材料和设备的准备2.2.1 保温材料的准备:将保温材料按照施工要求进行分类、堆放,并确保数量符合施工需求。

2.2.2 施工设备的准备:检查施工设备的完好,并做好保养和维护工作。

2.3 安全防护准备2.3.1 安全防护设施:安装好施工现场的安全防护设施,包括安全网、警示标志等。

2.3.2 施工人员的安全防护:对施工人员进行安全教育,督促他们做好个人防护措施。

2.4 施工方案的交底2.4.1 施工指导:对施工队伍进行施工方案的讲解和交底,确保每个施工人员都清楚施工步骤和要求。

2.4.2 安全交底:对施工现场的安全注意事项进行交底,确保施工人员都清楚安全操作规程。

外墙保温整修工程施工方案

外墙保温整修工程施工方案

外墙保温整修工程施工方案一、项目概述外墙保温整修工程是为了解决建筑外墙保温隔热不到位,导致能耗增加、温度不舒适等问题而进行的整修工程。

通过在外墙表面加装保温材料,并进行砂浆抹灰、饰面装饰等工序,提高建筑外墙的保温性能和整体美观度。

本项目位于城市中心区域,是一处多功能商业综合体建筑,包括商业门店、办公楼等多种功能。

由于建筑年代久远,外墙保温隔热效果较差,因此需要进行整修工程,以提高建筑的节能性能和外观质量。

二、施工内容及范围1. 拆除原有外墙部分装饰材料;2. 安装外墙保温材料;3. 进行抹灰和饰面工程;4. 完成外墙保温整修验收。

三、施工工艺及流程1. 拆除原有外墙部分装饰材料原有外墙装饰材料包括瓷砖、涂料等,需要先进行拆除,清除干净外墙表面。

2. 安装外墙保温材料选用合适的外墙保温材料,按照设计要求进行固定安装,确保外墙面整体平整、无松动。

3. 进行抹灰和饰面工程在保温材料表面进行抹灰处理,确保外墙表面光滑平整。

然后进行饰面装饰工程,包括涂料、贴瓷砖、文化石等。

4. 完成外墙保温整修验收完成所有工程后,进行外墙保温整修工程验收,确保符合相关标准和要求。

四、施工设备及材料1. 施工设备- 高空作业平台- 手持电钻- 手持切割机- 手提电动工具等2. 施工材料- 外墙保温材料- 砂浆- 抹灰材料- 包边材料- 外墙饰面材料等五、施工安全与环保措施1. 施工安全- 施工现场设置警示标志,进行安全防护;- 安装高空作业平台,确保安全作业;- 操作人员需持证上岗,并穿戴好安全防护装备。

2. 施工环保- 施工废料统一收集、处理、回收;- 使用环保材料,减少对环境的污染。

六、施工组织与管理1. 组织结构- 设置项目部,负责整个工程的组织管理;- 配备专业的技术团队,负责设计和施工工艺的规划和落实;- 设立安全监管小组,严格执行安全操作规程。

2. 质量控制- 制定施工质量验收标准,确保施工达到相应标准;- 设立专门的质量监督小组,对施工过程进行全程把控。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

外墙面外保温装饰工程施工方案1对材料的要求1・1水泥:用32. 5的复合硅酸盐水泥拌合砂浆,合格白水泥擦缝。

1.2砂:宜采用中砂抹底找平,细砂铺贴擦缝,杂质、草根含泥量(W 3%),严格控制。

1.3石灰膏:需经3mm孔筛过滤沉淀,未失过水,充分熟化(一般气温熟化时间不少于15天)无污染、未冻洁的灰膏。

1.4 801胶水、PH值应在6-7。

1・5聚苯板:性能按图指定采购,尺寸选用600X 1200o 1・6固定件:塑料膨胀套防锈自攻螺丝。

塑料套$ &螺丝长90-95mm1・7涂塑玻纤网格布:网眼尺寸4X 4mm,质量》150g/m2涂塑量》15%o1・8嵌缝建筑密封膏。

1.9YJ-303型磴界面处理剂。

1. 10YJ-302型碇界面处理剂增强粘结力(刷面砖)1・11面砖:选用陶瓷釉棉外墙砖,表面光滑、颜色、尺寸一致、无裂纹、翘曲、缺棱掉角、夹心等缺陷,吸水率v 18%o2本工程施工涉及主要机具2. 1 一般抹灰作业机具。

2.2专用机具:鑒子、硬木拍板、木锤(或橡皮锤),拨缝开刀、刷子喷壶、底尺(木)板、擦布或棉纱冻,磁砖切割器(或云锯)、钢丝刷、电热丝切割器、开槽器、壁纸刀、螺丝刀、钢锯条、剪子、电动搅拌器、塑料搅拌桶、冲击钻、粗砂子、手提砂轮磨光机、手提角磨机等。

3施工作业必备条件3.1缝隙(伸缩缝、变形缝、沉降缝)已处理完毕,不同材质墙面抗裂已采取了措施。

3.2施工脚手架已搭(或调整)好,并符合抹灰要求。

3. 3施工环境温度不低于5C O4施工工艺(见第3页)节点见附图5施工:叙述工艺图各具体作法。

与厂家提供的技术支持不符可调整。

5.1基层处理:将基层表面的浮灰、砂浆疙瘩、油污等清除干净。

油污右先用10%碱水冲刷后用清水冲洗,光滑表面还应凿毛。

5.2做灰饼冲筋:在要饰面部位每个角两面墙尽端吊出通长直线(规方)每1.5m左右做一个灰饼,灰饼面与找平层面相平,然后拉横线补做灰饼@ 1.5m 左右,最后以纵或横灰饼相连冲筋(灰饼用干硬砂浆50*50 筋宽50)对同高的门窗洞口亦应在上、下口拉通线作出标志,两侧边亦应吊垂直通线作出标志。

阴阳角必须垂直规方,此工序控制抹灰层厚度,宜薄不宜厚。

5.3刷界面剂YJ-303为增强混合砂浆与碇面的粘结力,对砖墙面仅需湿润即可。

5.4选砖:进场面砖必须每块量尺,偏差长宽v 1mm,无翘曲裂缝缺边、掉棱、夹心等缺陷,侧面有釉者亦应剔出不用。

5. 5抹水泥石灰膏砂浆1: 0.5: 3找平层、砖基层湿润再刷水灰比0. 4〜0. 5素浆一遍立即冲筋不待干立即抹上砂浆按标筋刮平,抹压实搓毛,抹灰每层厚7^9mm o5. 6排聚苯板弹线:在抹灰层有六、七成干时即可按各方共同确定的分格分段排板弹线,排板以错缝少切割洞孔少补零星条块为准5・8贴聚苯板:在抹灰层干后进行。

5. 8. 1贴聚苯板上刮3mm厚专用粘结胶,有满刮条状与刮边框及中心园饼两种,此处选满刮条状(为10宽40空间隔)。

5.8.2在抹灰面上刷YJ303界面剂。

在胶面未结膜时迅速将板贴上用板及锤拍板压实贴,板间挤紧不留缝,从下而上从左至右错缝铺贴。

对5. 8.3与5. 7. 2还需作如下试验,将界面剂YJ303刷在聚苯板上再刮胶,迅速将板贴在找平层上,然后对比哪种不易剥离为样品。

8. 9在粘结胶能承受一定振动,即钻孔不会剥离时,开始按7层以下每平方米4个,8-18层每平方米6个塑料膨胀螺钉。

塑料套入基层50mm 钉$ 6〜$ 8o靠边口转角处螺钉@ v 300mm o5. 10用手提磨光机打磨缝口不平处,允许偏差接缝高低差w 1.5mm,阴阳(2m尺检),每层垂直度w 5mm,全高偏差w 20mm,角方正、垂直w 2mm表面平整w 2mm ( 2m尺检)。

5. 11分段分块(格)缝嵌密圭寸膏。

5. 12聚苯板上抹聚合物砂浆。

5. 12. 1聚合物砂浆:选801建筑胶代替107胶拌聚合物砂浆,先水泥与砂干拌均匀,然后加20%水搅拌匀。

5. 12. 2在聚本板上刷一遍界面剂YJ303o 5. 12.3立即抹2.5-3mm聚合物砂浆,偏差维持聚苯板铺贴后的偏差。

5・13铺涂塑网格布:在聚合物砂浆不粘手,立即将网格布绷直,系凸面向外,用抹子由凸的中间向下向上两边将网格布抹压入聚合物砂浆内,网格布长向横铺,搭接长不少100,直垂(上下边)搭压不少80mm。

阴阳角两边互搭不少于200mm,洞口侧边抹聚合物砂浆贴一层并将大面甩头翻包压入聚合物砂浆内。

5. 14按省标L01SJ109之3及L96J002之33可综合下列两种作法,现写于后均作样板供评定选用。

5. 14. 1工艺图中"T分支。

1)在网格布贴完后,已抹的聚合物砂浆结硬粘牢后再次抹2.5〜3mm聚合物聚砂浆,偏差不得积累,也不大于前层聚合物砂浆的偏差。

2)墙面分段分格(块)缝嵌密圭寸膏。

3)砖块排板弹线,安最下一层托板,砖浸泡吸水去灰尘。

4)全墙面再次贴饼,饼表为砖表面。

5)以专用胶粘剂镶贴面砖,镶贴面砖应从左到右,从下到上。

6)镶贴完粘牢后再以白水泥配所需色的石性颜料擦缝。

5.14.2 1艺图中分支2O1)墙面分段分格(块)缝嵌密圭寸膏。

2)在聚合物砂浆面上排砖弹线,砖浸泡吸水去灰尘。

3)全墙面再次贴饼,饼表为砖表面,并安托板。

4)以聚合物砂浆为结合层括浆挂线镶贴,从左到右,从下到上。

5)白水泥配色擦缝。

6质量标准6.1聚苯板间无缝隙(全嵌填补)无空鼓、粘贴固定牢实。

6.2网格布铺贴无皱折、无遗漏转角加层翻包符合规定。

6.3面砖镶贴牢固,无空鼓、歪斜、缺棱、裂缝等,镶缝填嵌密实、平直、宽窄一致、颜色一致。

6.4凸出墙面的窗台、雨遮、装饰其上水平面坡度通为1%,下水平面周边以1块砖宽倾斜10mm为滴水。

阳角两面45 °对拼。

6.5允许偏差:平整w lmm,垂直度w 3mm,阳角方w 2mm,缝处两板高低差w 0. 3mm,缝宽差w 0. 5mm。

7成品保护7.1搭拆架子或搬运材料不得碰撞砖面,室内清垃圾不准往外乱扔,以防污染。

7.2刚贴的砖应防曝晒、雨淋。

7.3装修各层应办中间验收,以利后继工序保证前工序质量及保护。

8通病防治:8.1防墙面开裂措施、已提出由装修单位提方案,甲方监理共同研究分格分段。

8.2聚苯板及面砖粘贴牢度,应加强基层清理,撑握干湿度及聚苯面及面砖上的尘灰清除与界面剂的认真涂刷。

8.3表观质量的保证应选砖规格一致,色泽一致,铺镶按灰饼标点挂线铺贴、平直正。

9安全与文明施工9.1脚手架必须满足装修需要安全可靠,跳板上不乱堆物品荷载不超过180kg/m2o层。

作业人员不论在什么部位操作,均需戴安全帽。

9・3架上物品必须放稳,所有物品不准向下丢抛。

9.4班前先检查工作环境的安全可靠性,下班时工具收检及材料放置必须可靠,不制造隐患。

屋面保温工程一、施工操作要点1、预制空心板或现浇磴基层,应将表面泥土、杂物清理干净。

2、铺设EPS聚苯板和松散保温层(1)在预制空心板或现浇碗上先铺设6 cm厚的EPS聚苯板保温层。

(2)在EPS聚苯板保温层上,釆用膨胀珍珠岩作保温并找坡,应先洒水湿润。

(3)铺设水泥珍珠岩保温层时,应先根据保温层设计坡度拉线找出2%的坡度,铺设顺序由一端退向另一端进行,分别用木抹拍实,表面搓毛。

(4)松散保温材料应分层铺设,用抹子整平并压实,压实的程度与厚度应根据设计要求和试验确定。

(5)水泥珍珠岩保温层铺设完后,应进行养护,养护时间不少于7d(6)已铺设完的松散保温层,在未达到要求的强度前,不得在其上行走或推车放重物。

二、质量标准1、保温层材料的强度、密度、导热系数和含水率以及配合比,必须符合设计要求和施工规范的规定。

2、保温层的铺设坡度必须符合设计要求及施工规范的规定。

3、松散保温材料应分层铺设,压实适当,表面平整,找坡正确。

4、保温层厚度也许偏差:10% , - 5%二、成品保护1、在已铺设完的保温层上行走,应垫脚手板保护。

2、保温层施工完成后,应及时铺抹水泥砂浆找平层,以减少受潮和雨水进入,在雨期施工,要采取防雨措施。

塑钢窗工程一、操作要点1、操作工艺程序:窗洞口处理T塑钢窗安装T安装五金配件T检查校正T 四周填缝打密封胶T清理2、检查洞口尺寸,是否符合要求。

3、按图纸确定塑钢窗框体位置线及立口标高控制线,塑钢窗框体塞进洞口后,四周与框边内外边缘距离相等。

4、框体调整正确后,用木楔临时固定,用膨胀螺栓固定牢。

5、框体与洞口的缝隙填塞发泡剂,内外均整齐塞入框体内3— 5mm, 表面用密封胶密封。

6、安装连接件时,先用电钻钻孔,在用自功螺丝拧入,严禁用铁锤和重物打击。

&安装后注意成品保护,防止污染和电焊火花灼伤面层。

二、质量要求1、塑钢窗关闭严密,开启灵活,无阻滞回弹,无变形和倒翘。

2、附件安装应齐全、牢固、准确、适用和美观。

3、框体与洞口缝隙堵塞密实饱满,表面密封胶粘结牢固,胶体线条粗细均匀,光洁一致。

4、塑钢窗内外表面洁净、平整、色泽一致,无刮伤、无污染5、窗框的正、侧面垂直度为3mm6、窗框的水平度为3mm。

7、窗横框标高5mmo&窗竖向偏离中心5mm。

三、玻璃安装A、作业条件1、玻璃采用不小于4. 6 mm厚双层浮法玻璃。

2、窗安装完毕,经检查合格后,进行玻璃安装。

3、玻璃安装前,应按照设计要求的尺寸及结合实测尺寸,预先集中裁制,并按不同规格和安装顺序码在安全地方。

E、施工操作要点1、窗安装顺序,一般先安外窗,后安内窗。

2、玻璃安装前应清理裁口,U型胶条镶嵌,然后用螺钉将四边固定3、安装后用手轻轻敲玻璃,响声坚实,说明玻璃安装平实,如果响声啪啦,说明胶条没嵌填好,应拆下重新安装。

4、玻璃就位后,其边缘不得与框扇及连接相接触,间隙应符合设计要求的规定,所用材料不得影响泄水孔;密封膏宽度、深度应符合要求,且应顺直一致。

5、外边缘四周应嵌填玻璃胶。

C、质量标准1、玻璃品种、规格、色彩、朝向及安装方法等,必须符合设计要求及有关规范规定。

2、玻璃裁割尺寸正确,安装必须平整、牢固。

3、橡皮垫与裁口、玻璃应紧贴,整齐一致。

4、玻璃安装后表面洁净、无灰尘,有正反面的玻璃安装的朝向应正确。

D、成品保护1、在室内外作业未完成前,不能破坏窗表面的保护材料。

2、严禁在安装好的塑钢窗上安装脚手架或悬挂重物和踩踏。

3、交工前撕去保护胶纸时,要轻轻剥离,不准用刀划破表面。

4、已安装好的窗玻璃,必须设专人负责看管维护,按时开关窗,尤其在大风天,更应注意,以防玻璃的损坏。

5、安装玻璃时,操作人员要加强对窗台及窗口抹灰等项目的保护。
