某县中咀水电站工程第Ⅴ标厂房建筑工程施工

某县中咀水电站工程第Ⅴ标厂房建筑工程施工

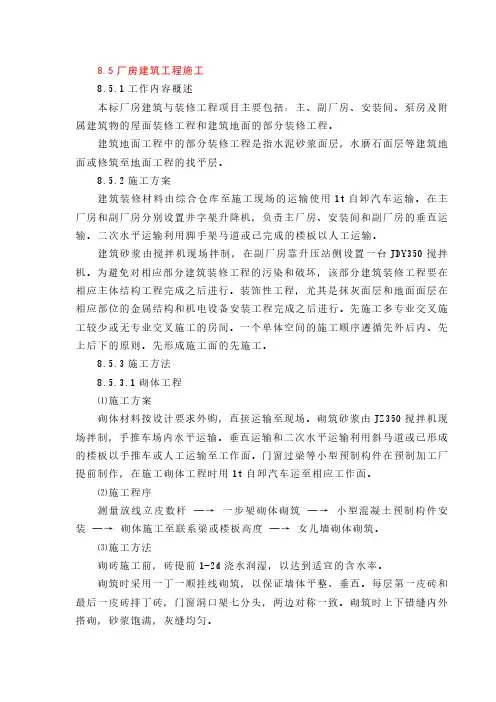

8.5厂房建筑工程施工8.5.1工作内容概述本标厂房建筑与装修工程项目主要包括:主、副厂房、安装间、泵房及附属建筑物的屋面装修工程和建筑地面的部分装修工程。

建筑地面工程中的部分装修工程是指水泥砂浆面层,水磨石面层等建筑地面或修筑至地面工程的找平层。

8.5.2施工方案建筑装修材料由综合仓库至施工现场的运输使用1t自卸汽车运输。

在主厂房和副厂房分别设置井字架升降机,负责主厂房、安装间和副厂房的垂直运输。

二次水平运输利用脚手架马道或已完成的楼板以人工运输。

建筑砂浆由搅拌机现场拌制,在副厂房靠升压站侧设置一台JDY350搅拌机。

为避免对相应部分建筑装修工程的污染和破坏,该部分建筑装修工程要在相应主体结构工程完成之后进行。

装饰性工程,尤其是抹灰面层和地面面层在相应部位的金属结构和机电设备安装工程完成之后进行。

先施工多专业交叉施工较少或无专业交叉施工的房间。

一个单体空间的施工顺序遵循先外后内、先上后下的原则。

先形成施工面的先施工。

8.5.3施工方法8.5.3.1砌体工程⑴施工方案砌体材料按设计要求外购,直接运输至现场。

砌筑砂浆由JZ350搅拌机现场拌制,手推车场内水平运输。

垂直运输和二次水平运输利用斜马道或已形成的楼板以手推车或人工运输至工作面。

门窗过梁等小型预制构件在预制加工厂提前制作,在施工砌体工程时用1t自卸汽车运至相应工作面。

⑵施工程序测量放线立皮数杆─→一步架砌体砌筑─→小型混凝土预制构件安装─→砌体施工至联系梁或楼板高度─→女儿墙砌体砌筑。

⑶施工方法砌砖施工前,砖提前1-2d浇水润湿,以达到适宜的含水率。

砌筑时采用一丁一顺挂线砌筑,以保证墙体平整、垂直。

每层第一皮砖和最后一皮砖排丁砖,门窗洞口架七分头,两边对称一致。

砌筑时上下错缝内外搭砌,砂浆饱满,灰缝均匀。

砖墙应尽量同时砌筑,否则应按施工规范规定留置斜搓。

墙与墙、墙与框架柱连接处按规范要求设置拉结筋。

埋入砌体中的拉结筋及预埋件按施工图及施工规范的要求进行施工。

中咀坡大坝工程开挖爆破安全专项措施[001]

中咀坡大坝工程开挖爆破安全专项措施[001]

目录1.工程概况 (1)1.1.概况 (3)1.2.地形概况 (1)1.3.主要项目工程概述 (1)2.编制目的 (2)3.编制依据 (2)4.爆破器材的安全管理制度 (2)4.1 爆破器材的储存 (2)4.2 爆破器材的申请领用 (4)4.3 爆破器材的装卸 (4)4.4 爆破器材的运输 (5)5.爆破作业 (5)6.爆破安全距离 (5)7.爆破安全控制措施 (4)7.1 从安全保证体系 (5)7.2 从安全技术方面 (6)8.爆破指挥部的组织 (7)9.爆破事故的预防措施 (8)2中咀坡水电站大坝开挖工程爆破安全专项措施1.工程概况1.1 概况中咀坡水电站为本工程的第二级电站+-,主要由拦河坝、取水口、引水隧洞、调压井、压力管道和厂区建筑物组成,坝址位于后溪河与其支流三庄溪汇合口以下约4.0km 的中咀坡处,距巫山县城公路里程约70km ,控制流域面积118.3km2,多年平均流量4.186m3/s,多年平均径流量1.32 亿m3,电站装机2×12850kw 。

1.2 地形概况中咀坡水库工程区地貌属秦岭—大巴山区体系,山脉大致沿东西向延伸。

后溪河流域为深切岩溶高山地形。

两岸岸坡陡峻,河谷横断面多为深切“V ”(或“U ”)型峡谷或障谷,相对高差1000m 以上。

东面群山延绵、地形高耸,无低临河谷存在。

水库区主要出露古生界志留系、二叠系与三叠系地层,缺失泥盆系、石炭系、志留系上统、侏罗系、白垩系、第三系地层,第四系地层零星分布。

水库区地质构造主要表现为一系列近东西向展布的背斜、向斜,研究区未见断层发育。

水库蓄水后,在在正常蓄水位以下,不存在向邻谷产生岩溶渗漏。

库首左岸可疑渗漏带产生岩溶渗漏的可能性较大。

1.3.主要工程项目概述1.3.1大坝工程中咀坡水电站为本工程的第二级电站,主要由拦河坝、取水口、引水隧洞、调压井、压力管道和厂区建筑物组成,坝址位于后溪河与其支流三庄溪汇合口以下约4.0km的中咀坡处,距巫山县城公路里程约70km,最大坝高111.0m,坝顶高程549.0m。

上饶市水利局印发关于广丰区大丰源二级电站引水头部河道清淤整治工程实施方案的批复

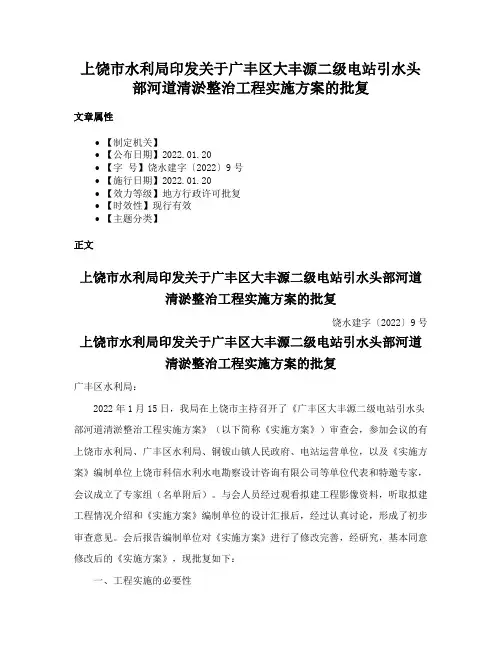

上饶市水利局印发关于广丰区大丰源二级电站引水头部河道清淤整治工程实施方案的批复

上饶市水利局印发关于广丰区大丰源二级电站引水头部河道清淤整治工程实施方案的批复文章属性•【制定机关】•【公布日期】2022.01.20•【字号】饶水建字〔2022〕9号•【施行日期】2022.01.20•【效力等级】地方行政许可批复•【时效性】现行有效•【主题分类】正文上饶市水利局印发关于广丰区大丰源二级电站引水头部河道清淤整治工程实施方案的批复饶水建字〔2022〕9号上饶市水利局印发关于广丰区大丰源二级电站引水头部河道清淤整治工程实施方案的批复广丰区水利局:2022年1月15日,我局在上饶市主持召开了《广丰区大丰源二级电站引水头部河道清淤整治工程实施方案》(以下简称《实施方案》)审查会,参加会议的有上饶市水利局、广丰区水利局、铜钹山镇人民政府、电站运营单位,以及《实施方案》编制单位上饶市科信水利水电勘察设计咨询有限公司等单位代表和特邀专家,会议成立了专家组(名单附后)。

与会人员经过观看拟建工程影像资料,听取拟建工程情况介绍和《实施方案》编制单位的设计汇报后,经过认真讨论,形成了初步审查意见。

会后报告编制单位对《实施方案》进行了修改完善,经研究,基本同意修改后的《实施方案》,现批复如下:一、工程实施的必要性广丰区大丰源二级电站是以发电为主的径流引水式电站,设计平均工作水头为50米,总装机3×400kw,电站年均发电量为260万kwh。

现状取水头部河床淤积严重,库区均被淤积堵塞,发电引水渠道引水困难,每年汛期均需对取水头部疏挖几次才能满足正常引水发电的要求,对大丰源二级电站发电效益以及河道防洪安全造成严重影响。

因此,为保障电站发电效益及当地人民群众生命财产安全,对大丰源二级电站引水坝上游(坝前)河床进行清淤治理是十分必要的。

二、水文补充完善大丰源二级电站取水头部洪水计算及成果,复核清淤整治河段在工程实施前后的水面线成果和流速。

三、工程地质1.同意区域稳定性评价。

据《中国地震动参数区划图》(GB18306-2015)界定,本区地震动峰值加速度等于0.05g,地震动反应谱特征周期为0.35s,相应的地震基本烈度等于VI度。

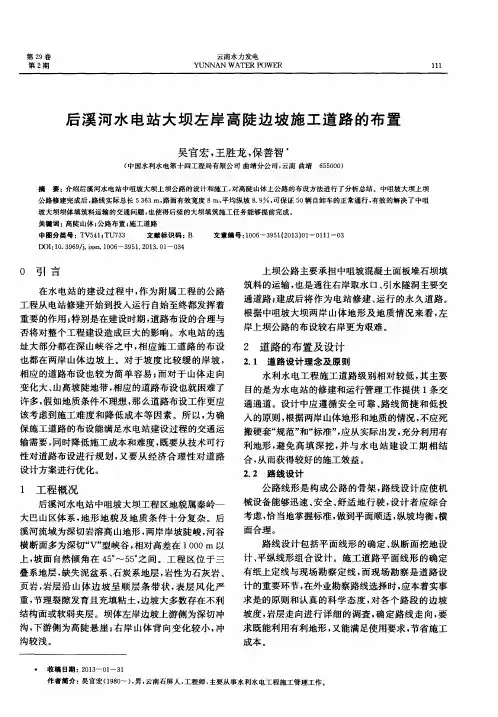

后溪河水电站大坝左岸高陡边坡施工道路的布置

后溪河水电站大坝左岸高陡边坡施工道路的布置

1 工 程 概 况
后 溪河 水 电站 中咀坡 大坝 工程 区地 貌属 秦岭一
大 巴山 区体 系 , 地 形 地 貌及 地 质 条 件 十 分 复 杂 。后
溪 河流 域 为深切 岩溶 高 山地形 , 两岸 岸坡 陡 峻 , 河 谷
横 断 面多 为深切 “ V” 型峡谷 , 相 对 高差 在 1 0 0 0 m 以
搬 硬套 “ 规 范” 和“ 标准 ” , 应从 实 际出发 , 充分 利用有
输需要 , 同时降低施工成本和难度 , 既要从技术可行
性 对道 路 布设进 行 规 划 , 又 要 从 经 济合 理 性 对 道 路 设 计方 案进 行优 化 。
利 地形 , 避免高填深挖 , 并 与 水 电站 建 设 工 期 相 结
第2 9卷 第 2期
云南水力发电
YUNNAN W ATER POWER
后 溪 河水 电站 大 坝 左 岸 高 陡 边 坡 施 工 道 路 的布 置
吴官宏 , 王胜龙 , 保善智
( 中国水利水 电第十 四工程局有限公司 曲靖分公 司, 云南 曲靖 6 5 5 0 0 0 )

要: 介绍后溪河水 电站中咀坡 大坝上坝公路 的设计和施工 , 对高陡山体上公路 的布设方法进行 了分析总结。中咀坡大坝上坝
0 引 言
在水 电站 的建 设 过 程 中 , 作 为 附属 工程 的公 路 工程从 电站修建 开 始到投 人运 行 自始 至终都 发挥 着 重要 的作用 ; 特别 是 在建设 时期 , 道 路 布设 的合理 与 否将对 整个 工 程建设 造成 巨大 的影 响 。水 电站 的选 址 大部 分 都在深 山峡 谷 之 中 , 相 应施 工 道 路 的布 设 也都在 两 岸 山体 边 坡 上 。对 于 坡度 比较 缓 的 岸 坡 , 相 应 的道 路布设 也 较 为 简单 容 易 ; 而对 于 山体 走 向 变化 大 、 山高坡 陡地 带 , 相 应 的道路 布设 也就 困难 了 许多 , 假 如地质 条件 不理 想 , 那 么道 路 布设工 作更 应 该 考虑 到施 工难 度 和 降低 成 本 等 因 素 。所 以 , 为 确 保 施 工道 路 的布设 能满 足水 电站建 设 过程 的交通 运

某县中咀水电站工程第Ⅴ标环境保护措施

某县中咀水电站工程第Ⅴ标环境保护措施

第17章环境保护措施17.1概述中嘴水电站位于大川河上游黄水河与黑水河汇口-中嘴靠黄水河一侧,电站厂址距大川镇20km,距芦山县城74km,距邛崃市72km,距成都149km。

本标为厂区枢纽工程标,主要工作内容主要有:黄水河隧洞53m (3+970m~4+230m),黑水河隧洞53m(3+534m~3+587m),调压井、压力钢管平洞、斜井、镇、支墩、主、副厂房、升压站、进厂公路大桥的土石方开挖、混凝土浇筑等。

17.2工作项目本合同区域范围内环境保护及水土保持的主要工作内容:施工期水质保护施工期噪声防治弃碴和固体废弃物的处置施工人员的健康保护施工区水土保持和营地绿化17.3施工期对环境的影响分析本工程施工期对环境的影响主要表现在开挖爆破、噪声、废水排放、弃碴及生活垃圾、卫生防疫、交通等方面。

17.3.1对边坡和临近建筑物的影响:由于通口水电站区域地质情况复杂,边坡陡峭,裂隙发育;如开挖爆破产生的振动过大,将会引起边坡塌滑和建筑物的破坏。

17.3.2对大气环境的影响:开挖爆破、开挖弃碴运输过程中产生的飘尘、燃油施工设备废气的排放等,将会对施工区大气产生一定影响。

17.3.3噪声对环境的影响:工区噪声主要来源于土石方工程的钻孔、爆破、和大吨位自卸汽车运行等。

17.3.4废水排放对环境的影响:施工期废水主要由生产废水和生活污水两部分组成。

生产废水主要来源于土石方开挖、砼养护、砼拌和废水、施工机械设备清冼等。

生活污水主要来源于施工人员盥洗用水、食堂下水及生活粪便。

17.3.5弃碴及生活垃圾对环境的影响:主要是弃碴场和易被雨水冲刷的开挖土质边坡的水土流失保护;生活垃圾对施工生活区卫生环境的影响;大量施工人员进场以及场内交通网络的形成对自然景观和植被的破坏。

17.3.6卫生防疫:施工人员高度集中,再加之生活设施相对不完善,增大了各种疾病交叉感染的机率,若卫生防疫措施不当,极易造成疾病流行。

17.4施工期环保的具体措施17.4.1针对中嘴水电站厂区枢纽工程标施工有可能产生的施工污染物将对环境产生的影响,在施工组织设计中,我们充分体现了环保问题。

中咀坡水电站导流洞施工技术措施概要

中咀坡水电站导流洞施工技术措施概要

中咀坡水电站导流洞施工技术措施1.工程概况中咀坡水电站施工导流洞洞身长为433.19m,开挖断面呈马蹄型,尺寸为4.89m×6.4m(宽×高。

导流洞进口底板高程EL449.20m,出口底板高程EL440.53m,隧洞比降0.02%。

导流洞包括进出口明渠段,锁口段及洞身段,进口明渠长度为36.4m,出口明渠长度为31.6m。

后溪河流域径流主要来源于降雨,其次为地下水,径流的年内变化与降雨一致。

每年4月为汛前过渡期,5~9月流域进入主汛期,10月为汛后过渡期,11月至翌年3月进入枯期。

导流洞作为泄水建筑物,泄流标准在过渡期和枯期满足10年一遇洪水,相应的下泄流量为155m3/s,主汛期满足50年一遇洪水,设计流量为918m3/s,相应的下泄流量为682m3/s。

2.编制依据(1)《中咀坡水电站导流洞结构图》(图号:后溪-中咀坡(导流)-施工-01-04);(2)《中咀坡水电站导流洞配筋图》(图号:后溪-中咀坡(导流)-配筋-01-02);(3)《水工建筑物岩石基础开挖工程施工规范》SL378—2007;(4)《水利水电工程锚喷支护技术规范》SL377—2007;(5)《水工建筑物水泥灌浆施工技术规范》DLT5148—2001;(6)《地基与基础工程施工质量验收规范》GB50202—2002;(7)《水利水电工程施工通用安全技术规程》SL398-2007;(8)《水利水电工程施工组织设计规范》SL303-2004;(9)《水电水利工程爆破施工技术规范》DL/T5135-2001;(10)《爆破安全规程》GB6722-2003。

(11)导流洞施工现场实际情况。

3.施工布置3.1 施工道路布置导流洞施工出口工作面人员设备利用上坝公路L0连接L5道路修施工便道到达施工场地,进口工作面人员设备利用L5道路修施工便道到达场地。

3.2 施工风水电布置1、施工供风:在导流洞出口布置两台20m3电动空压机为导流洞施工供风,高压风用φ108mm钢管供入洞内,随开挖工作面向前推进,供风主管距开挖工作面50m,供风主管与钻机间用50mm高压胶管连接。

涉水工程施工建设方案

涉水工程施工建设方案

涉水工程施工建设方案一、前期准备1.环境评估:在确定施工方案之前,需要进行涉水工程的环境影响评估,了解施工对周边水环境的影响,确定施工方案的合理性和可行性。

2.法律法规:了解涉水工程相关的法律法规和标准,确保施工方案符合相关要求,同时准备好相关施工许可证和文件。

3.水文测量:对施工区域的水文情况进行测量分析,包括水深、水流速度、水位变化等,为施工方案的制定提供数据支撑。

4.环境保护:对施工区域的生态环境进行调查,制定相应的环境保护措施,保护当地水生生物和水质。

二、施工方案1.工程设计:根据涉水工程的特点和具体要求,进行详细的工程设计,包括结构设计、设备选择、施工工艺等内容。

2.风险评估:对涉水工程施工可能面临的风险进行评估,制定相应的风险管理措施,确保施工安全。

3.施工工艺:根据实际情况选择合适的施工工艺和方法,包括陆上施工和水中施工。

4.材料和设备:选择合适的材料和设备,确保施工质量和安全。

5.安全措施:制定完善的安全管理方案,采取必要的安全措施,确保施工人员和设备的安全。

6.环境保护:制定环境保护计划,采取相应的措施减少对周边水环境的影响。

三、施工实施1.现场管理:建立健全的现场管理机制,严格执行施工方案和相关规定,确保施工质量和安全。

2.监控系统:建立施工现场的监控系统,及时监测施工过程中的水文变化、水质变化等情况。

3.环保措施:严格执行环保措施,减少对周边生态环境的影响,确保水质和水生生物的安全。

4.安全管理:加强安全管理,保障施工人员和设备的安全,建立应急预案,及时处理施工中出现的安全事故。

四、施工结束1.验收评估:在施工结束后进行工程验收评估,确保施工质量和安全,同时进行环境评估,了解施工对周边水环境的影响。

2.保养维护:制定工程保养维护计划,对施工结束后的涉水工程进行定期检查和维护,保证工程的长期稳定运行。

3.总结反思:总结涉水工程施工的经验和教训,不断改进施工方案和工艺,提高施工质量和安全水平。

利川市中咀水电站工程投资建设项目可行性研究报告-广州中撰咨询

利川市中咀水电站工程投资建设项目可行性研究报告-广州中撰咨询

利川市中咀水电站工程投资建设项目可行性研究报告(典型案例〃仅供参考)广州中撰企业投资咨询有限公司地址:中国·广州目录第一章利川市中咀水电站工程项目概论 (1)一、利川市中咀水电站工程项目名称及承办单位 (1)二、利川市中咀水电站工程项目可行性研究报告委托编制单位 (1)三、可行性研究的目的 (1)四、可行性研究报告编制依据原则和范围 (2)(一)项目可行性报告编制依据 (2)(二)可行性研究报告编制原则 (2)(三)可行性研究报告编制范围 (4)五、研究的主要过程 (5)六、利川市中咀水电站工程产品方案及建设规模 (6)七、利川市中咀水电站工程项目总投资估算 (6)八、工艺技术装备方案的选择 (6)九、项目实施进度建议 (6)十、研究结论 (6)十一、利川市中咀水电站工程项目主要经济技术指标 (9)项目主要经济技术指标一览表 (9)第二章利川市中咀水电站工程产品说明 (15)第三章利川市中咀水电站工程项目市场分析预测 (15)第四章项目选址科学性分析 (15)一、厂址的选择原则 (15)二、厂址选择方案 (16)四、选址用地权属性质类别及占地面积 (17)五、项目用地利用指标 (17)项目占地及建筑工程投资一览表 (17)六、项目选址综合评价 (18)第五章项目建设内容与建设规模 (19)一、建设内容 (19)(一)土建工程 (19)(二)设备购臵 (20)二、建设规模 (20)第六章原辅材料供应及基本生产条件 (20)一、原辅材料供应条件 (21)(一)主要原辅材料供应 (21)(二)原辅材料来源 (21)原辅材料及能源供应情况一览表 (21)二、基本生产条件 (22)第七章工程技术方案 (23)一、工艺技术方案的选用原则 (23)二、工艺技术方案 (24)(一)工艺技术来源及特点 (24)(二)技术保障措施 (25)(三)产品生产工艺流程 (25)利川市中咀水电站工程生产工艺流程示意简图 (25)三、设备的选择 (26)(一)设备配臵原则 (26)(二)设备配臵方案 (27)主要设备投资明细表 (27)第八章环境保护 (28)一、环境保护设计依据 (28)二、污染物的来源 (29)(一)利川市中咀水电站工程项目建设期污染源 (30)(二)利川市中咀水电站工程项目运营期污染源 (30)三、污染物的治理 (30)(一)项目施工期环境影响简要分析及治理措施 (31)1、施工期大气环境影响分析和防治对策 (31)2、施工期水环境影响分析和防治对策 (35)3、施工期固体废弃物环境影响分析和防治对策 (36)4、施工期噪声环境影响分析和防治对策 (37)5、施工建议及要求 (39)施工期间主要污染物产生及预计排放情况一览表 (41)(二)项目营运期环境影响分析及治理措施 (42)1、废水的治理 (42)办公及生活废水处理流程图 (42)生活及办公废水治理效果比较一览表 (43)生活及办公废水治理效果一览表 (43)2、固体废弃物的治理措施及排放分析 (43)3、噪声治理措施及排放分析 (44)主要噪声源治理情况一览表 (46)四、环境保护投资分析 (46)(一)环境保护设施投资 (46)(二)环境效益分析 (47)五、厂区绿化工程 (47)六、清洁生产 (48)七、环境保护结论 (48)施工期主要污染物产生、排放及预期效果一览表 (50)第九章项目节能分析 (51)一、项目建设的节能原则 (51)二、设计依据及用能标准 (51)(一)节能政策依据 (51)(二)国家及省、市节能目标 (52)(三)行业标准、规范、技术规定和技术指导 (53)三、项目节能背景分析 (53)四、项目能源消耗种类和数量分析 (55)(一)主要耗能装臵及能耗种类和数量 (55)1、主要耗能装臵 (55)2、主要能耗种类及数量 (55)项目综合用能测算一览表 (56)(二)单位产品能耗指标测算 (56)单位能耗估算一览表 (57)五、项目用能品种选择的可靠性分析 (58)六、工艺设备节能措施 (58)七、电力节能措施 (59)八、节水措施 (60)九、项目运营期节能原则 (60)十、运营期主要节能措施 (61)十一、能源管理 (62)(一)管理组织和制度 (62)(二)能源计量管理 (62)十二、节能建议及效果分析 (63)(一)节能建议 (63)(二)节能效果分析 (63)第十章组织机构工作制度和劳动定员 (64)一、组织机构 (64)二、工作制度 (64)三、劳动定员 (65)四、人员培训 (65)(一)人员技术水平与要求 (65)(二)培训规划建议 (66)第十一章利川市中咀水电站工程项目投资估算与资金筹措 (66)一、投资估算依据和说明 (66)(一)编制依据 (67)(二)投资费用分析 (68)(三)工程建设投资(固定资产)投资 (69)1、设备投资估算 (69)2、土建投资估算 (69)3、其它费用 (69)4、工程建设投资(固定资产)投资 (70)固定资产投资估算表 (70)5、铺底流动资金估算 (71)铺底流动资金估算一览表 (71)6、利川市中咀水电站工程项目总投资估算 (71)总投资构成分析一览表 (72)二、资金筹措 (72)投资计划与资金筹措表 (73)三、利川市中咀水电站工程项目资金使用计划 (73)资金使用计划与运用表 (74)第十二章经济评价 (74)一、经济评价的依据和范围 (74)二、基础数据与参数选取 (75)三、财务效益与费用估算 (76)(一)销售收入估算 (76)产品销售收入及税金估算一览表 (76)(二)综合总成本估算 (76)综合总成本费用估算表 (77)(三)利润总额估算 (77)(四)所得税及税后利润 (78)(五)项目投资收益率测算 (78)项目综合损益表 (78)四、财务分析 (79)财务现金流量表(全部投资) (81)财务现金流量表(固定投资) (83)五、不确定性分析 (84)盈亏平衡分析表 (84)六、敏感性分析 (85)单因素敏感性分析表 (86)第十三章利川市中咀水电站工程项目综合评价 (87)第一章项目概论一、项目名称及承办单位1、项目名称:利川市中咀水电站工程投资投资建设项目2、项目建设性质:新建3、项目编制单位:广州中撰企业投资咨询有限公司4、企业类型:有限责任公司5、注册资金:500万元人民币二、项目可行性研究报告委托编制单位1、编制单位:广州中撰企业投资咨询有限公司三、可行性研究的目的本可行性研究报告对该利川市中咀水电站工程项目所涉及的主要问题,例如:资源条件、原辅材料、燃料和动力的供应、交通运输条件、建厂规模、投资规模、生产工艺和设备选型、产品类别、项目节能技术和措施、环境影响评价和劳动卫生保障等,从技术、经济和环境保护等多个方面进行较为详细的调查研究。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

关于后溪河水电站工程接入系统方案、中咀坡电站
厂区道路建设方案及中咀坡大坝施工计划调整的报告
集团公司:
巫山后溪河水电站工程经市发改委2009年8月核准后开工建设,截止目前为止,中咀坡电站大坝及引水工程、峡门口电站引水工程项目已全面开工建设,庙堂电站进场道路工程开工建设。

受多方面原因影响,后溪河水电站工程在电力接入系统、中咀坡电站厂区道路、大坝施工等方面与方案略有不同,为确保后溪河水电站工程建设顺利实施,我司拟进行如下调整,请集团公司审核:
一、接入系统方案
在后溪河水电站工程项目核准前期,电力部门同意的巫山后溪河水电站接入系统方案为:采用110KV电压等级接入系统,整体将庙堂、中咀坡、峡门口三个电站作为一个电源工程从峡门口电站升压站通过一回长约22公里的110KV线路接入220KV旱坪铺变电站集中送出(详见附件一)。

近期多次研究接入系统建设实施方案时电力部门明确提出:从峡门口电站升压站接入220KV旱坪铺变电站的长约22公里的110KV线路由电力部门建设,由电站建设单位补偿费用;庙堂、中咀坡、峡门口三个电站之间的联接线路属新建电源工程自建线
路,由电站建设单位负责建设。

按此进行接入系统方案实施,项目将承担庙堂、中咀坡、峡门口三个电站之间的联接线路全部建设费用和峡门口电站升压站接入220KV旱坪铺变电站的长约22公里的110KV线路的部分费用(此部分费用具体数额目前正与电力部门协商有可能承担50%费用)。

我司经多方面努力深感解决效果不理想,现报请集团公司出面协调电力部门解决接入系统方案和实施费用的问题。

二、中咀坡电站厂区道路建设方案
中咀坡电站厂区道路中咀坡隧洞出口段、峡门口坝区及支洞施工也原计划利用巫山交通规划建设的大九路(峡门口至大峡段近7公里段),利用从大九路修建便道进行施工。

但因资金问题大九路至今未开工建设,在大九路未建设的情况下,为推进工程建设,我们采用修通峡门口至大石峡河谷便道进行施工(但只能解决枯水期交通,汛期交通只能依靠修建的人行便道),但按此进行施工进度慢、汛期物资须人力运输导致施工成本高增大了投资。

据了解大九路建设存在很大的不确定性,为避免因等待大九路建设而造成损失(若一直坚持等待大九路建设,现阶段利用河床便道进行施工的方案是被动的、有风险的。

一旦大九路不建设对施工的影响很大,而为中咀坡电站运行需要最终还得修建中咀坡厂区道路、这样不但要承担施工期河床便道的经常性修复费用而且还要最终承担厂区永久道路的修建费用),为保障中咀坡电站厂房等工程顺利建设及中咀坡电站投产后运行需要,因此中咀坡
厂区道路建设迫在眉捷,我司组织相关人员经实地踏勘分析后认为可从峡门口厂区至中咀坡厂区近7公里沿河床修筑挡墙、利用河床砂石料和隧洞开挖料填筑至常年洪水位以上形成永久道路就可解决全年施工道路通行和厂房运行需要(按120万元/公里计修建中咀坡电站厂区道路总投资约840万元)。

三、中咀坡大坝施工计划调整
中咀坡大坝工程计划今年10月下旬开始坝体填筑,目前导流洞已通、上坝道路已基本形成、砂石料加工系统及砼拌合楼已建成、料场及坝坡坝基开挖等工作正有序进行,实现今年10月下旬开始坝体填筑、明年大坝安全度汛的目标希望很大;但原计划为更加确保明年大坝安全度汛目标而决定今年5月底完成河床趾板浇筑的计划因下列原因完成难度很大:
1.导流洞进口顺层边坡处理致使导流洞贯通时间推迟、截流时间推迟。

2.右岸趾板边坡处理影响河床趾板开挖:右岸趾板约480高程以下边坡由顺河向的卸荷面、平行于坝轴线的裂隙面及垂直于边坡的层面将岩石边坡岩石切割成破碎带,安全风险极大、如不及时处理将其安全风险消除下部趾板开挖不敢继续,设计单位根据现场情况落实的方案为适当清除破碎岩体加锚固方式进行处理后进行下部趾板开挖(详见附件二)。

根据设计方案其处理时间需要50天左右时间,其下部趾板开挖开始时间进入到7月主汛期了,因汛期施工安全风险太大只能河床趾板开挖浇筑时间推迟到今年
10月以后的枯水期了,对完成明年大坝安全度汛目标增加了一定难度。

2011年5月6日我司已将后溪河工程建设情况和当前的困难向集团公司相关领导和部门作了专题汇报,根据汇报会议的要求我司为确保工程建设的安全,根据工程建设的进展和当前面临实际情况,在首先解决右岸趾板面临的边坡安全风险问题后确定今年10月坝体开始填筑明年4月底大坝安全度汛目标不变,但10月前汛期工作计划稍作调整为:在条件不具备情况下不浇筑河床趾板,集中精力精心组织全面完成大坝填筑前的道路开挖及支护、岸坡开挖及支护、料场开挖、垫层料过渡料加工备料等工作,为今年10月中咀坡大坝开始填筑创造最有利条件,确保明年大坝安全度汛。

特此报告,望集团公司批准!
重庆市惠宁水资源开发有限责任公司
2011年5月10日
附件一:
附件二:
重庆三峡水电建筑勘察设计研究院
设计修改通知书发至:重庆市惠宁水资源开发有限责任公司
以上项目所产生工程量的变化应据实计算。

设 计
校 核 审 查。
