双沟煤矿井筒封闭方案及措施
某某矿井筒封闭方案说明

某某矿井筒封闭方案说明一、背景介绍矿井位于市县镇,是一座老旧的煤矿,矿井开采历史悠久,井口设施陈旧,存在安全隐患。
为保障矿工的人身安全和资源的有效利用,需要对该矿井进行筒封闭。
二、筒封闭目标及原则1.目标:保障矿工人身安全,减少矿井的环境污染,保护地下资源。
2.原则:(1)确保封闭方案的可行性和经济性。
(2)采取科学合理的技术手段,保证封闭后形成的工程结构牢固可靠,持久耐用。
(3)充分了解矿井地质条件,确保封闭方案的安全性和稳定性。
(4)充分考虑环保因素,减少矿井封闭对环境的影响。
三、封闭方案设计1.封闭范围与方式(1)封闭范围:矿井筒封闭以井下和井口两个层面为主,包括井下矿井筒的封堵、井口区域的清理和加固工作。
(2)封闭方式:采用机械封堵、注浆封堵等多种方式进行。
2.封闭工程步骤(1)井口区域准备:清理井口区域,清除杂物、残渣等。
(2)井口加固:对井口进行结构加固,增加井口的稳定性。
(3)井下封堵:选用专业的封堵材料,对井下筒进行封闭,确保筒道的密封性。
(4)环境修复:对封堵后的矿井进行环境修复,恢复自然的状况。
3.封闭材料选择(1)井口加固材料:选用高强度、耐腐蚀的材料,如钢材、混凝土等。
(2)封堵材料:选用强度高、密封性好的封堵材料,如混凝土、砂浆等。
四、安全措施和监测1.安全措施:(1)在封闭工程过程中,严格执行相关安全操作规程,确保施工人员的人身安全。
(2)施工过程中,设置临时围挡和警示标志,提醒周围人员注意安全。
(3)检测仪器的使用和安全操作培训,确保监测数据的准确性和施工的安全性。
2.监测:(1)在封闭工程过程中,安装合适的监测设备,对封闭工程进行实时监测。
(2)监测项目包括地表位移、地下水位变化、渗流量等,确保封闭工程的安全性和稳定性。
五、预期效果和成本预算1.预期效果:(1)确保矿工的人身安全,降低矿井发生事故的风险。
(2)减少矿井对环境的污染,保护地下资源的有效利用。
2.成本预算:(1)包括施工费用、材料费用、监测费用等。
煤矿采区封闭实施方案

煤矿采区封闭实施方案一、前言煤矿采区封闭是指在煤矿生产完毕或者煤矿停产后,对采煤工作面、巷道、竖井等进行封闭处理,以达到安全、环保、经济的综合目的。
为了规范煤矿采区封闭工作,保障煤矿区域的安全和环境保护,特制定本实施方案。
二、封闭范围1. 采煤工作面封闭:对已经采完煤的工作面进行封闭处理,包括支护材料的拆除、巷道的封堵、通风设备的拆除等。
2. 巷道封闭:对已经停用的巷道进行封闭处理,包括巷道的封堵、支护材料的处理、设备的拆除等。
3. 竖井封闭:对已经停用的竖井进行封闭处理,包括井口的封堵、井壁的加固、井下设备的拆除等。
三、封闭工艺1. 采煤工作面封闭工艺:首先进行支护材料的拆除,然后对巷道进行封堵,最后拆除通风设备等设备。
2. 巷道封闭工艺:对巷道进行封堵处理,包括填充封堵材料、加固巷道等。
3. 竖井封闭工艺:对竖井进行井口封堵、井壁加固等处理,同时拆除井下设备。
四、封闭安全1. 封闭作业人员应具备相应的安全技术培训证书,严格遵守作业安全规程,佩戴必要的安全防护装备。
2. 封闭作业前应进行详细的封闭方案讨论,明确作业流程和作业责任人,确保封闭作业安全可控。
3. 封闭作业现场应设置明显的安全警示标识,保持作业现场通风畅通,确保作业人员安全。
五、封闭环保1. 封闭作业应遵守环保相关法律法规,对封闭作业产生的废弃物进行分类处理,确保不对环境造成污染。
2. 封闭作业现场应设置固定的污水处理设施,对封闭作业过程中产生的污水进行处理,达到排放标准。
3. 封闭作业完成后,应进行环境监测,确保封闭作业对周边环境的影响在可控范围内。
六、封闭经济1. 封闭作业应充分考虑经济性,合理利用封闭后的设备和材料,降低封闭成本。
2. 封闭作业应与后续开发规划相结合,合理规划封闭后矿区的再利用方案,实现资源的可持续利用。
3. 封闭作业完成后,应进行经济效益评估,为矿区封闭后的再利用提供参考依据。
七、封闭验收1. 封闭作业完成后,应进行封闭验收,确保封闭作业符合相关标准和规定。
双沟煤矿井筒封闭方案及措施

双沟煤矿井筒封闭方案及措施1. 现状分析双沟煤矿井筒位于山西省双沟镇,是一座规模较大的煤矿。
目前,煤矿井筒的封闭情况不容乐观,存在以下几个主要问题:1.井筒裸露:部分井筒裸露在地面上,没有进行任何封闭措施,容易造成事故和人员伤亡。
2.水源污染:井筒周围的地表水和地下水受到严重的煤矿废水污染,对周边环境造成严重影响。
3.矿井安全:井筒封闭不严密,存在坍塌和溃坡的风险,威胁到井下矿工的生命安全。
针对以上问题,制定井筒封闭方案及相应措施是非常必要的。
2. 封闭方案综合考虑双沟煤矿井筒的实际情况,我们提出以下封闭方案:1.建立围护结构:对井筒进行围护结构的建设,可以采用混凝土、钢筋和防水材料进行封闭。
确保围护结构的稳定性和密封性。
2.设立警示标志:在煤矿周边设置明显的警示标志,提醒人们注意井筒封闭措施,避免进入危险区域。
3.建立监测系统:在井筒封闭后,建立监测系统,实时监测井下气体浓度、井温、井内水位等指标,提前发现潜在安全隐患。
4.定期检查和维护:定期对井筒封闭结构进行检查和维护,确保其稳定性和安全性。
同时,加强对井筒周边地表水和地下水的监测和治理,防止水源污染。
3. 封闭措施为了确保顺利实施井筒封闭方案,我们需要采取以下措施:3.1 人员安全措施1.员工培训:组织培训,加强员工的安全意识和知识,确保员工能够正确使用相关安全设施,避免事故发生。
2.严格管理:加强对员工的管理和监督,确保员工按照规定的程序进行作业,不私自进入封闭区域。
3.2 环境保护措施1.煤矿废水处理:加大对煤矿废水的治理力度,减少废水的污染物排放,保护周边环境的水质。
2.废气治理:对煤矿井下废气进行有效治理,降低气体排放对空气质量的影响。
3.土地复垦:对井筒周围的土地进行复垦,使其恢复为可持续利用的农田或绿地。
4. 实施计划为确保封闭方案的顺利实施,我们制定了以下实施计划:1.阶段一(1月-3月):解决现有井筒裸露的问题,进行围护结构建设和警示标志设置。
井筒封闭方案与措施

井筒封闭方案与措施1. 导言井筒封闭方案与措施是在石油、天然气等勘探和开采过程中,为确保井筒的安全、防止突发事故和环境污染而采取的措施。
井筒封闭是指对井筒进行封堵、隔离等工作,以防止井筒中的流体泄漏或失控,并保持良好的地下环境。
本文将介绍井筒封闭的方案和措施,包括井筒封堵的材料、封堵方法和封堵设备,以及对封闭效果的监测和评估等内容。
2. 井筒封堵材料井筒封堵材料是井筒封闭工作中至关重要的一环,它们需要具备以下特点:•耐高温:井筒中的温度较高,因此封堵材料需要能够承受高温环境。
•耐腐蚀:井筒环境中可能存在腐蚀性物质,封堵材料需要具备良好的耐腐蚀性能。
•密封性好:封堵材料需要具备良好的密封性,能够有效地隔离井筒内的流体。
•安全环保:封堵材料需要符合安全环保要求,不能对地下环境造成污染。
常用的井筒封堵材料包括水泥、橡胶、聚合物等,具体的选择需要根据井筒的特点和要求进行。
3. 井筒封堵方法井筒封堵方法是实施井筒封闭的关键步骤,常见的方法包括:•主动封堵:包括注入封堵材料到井筒中进行封堵,如水泥浆注入、橡胶管封堵等。
•被动封堵:通过关闭井口、阀门等方式,隔离井筒中的流体,达到封堵的目的。
封堵方法的选择需要根据井筒的具体情况进行,例如井筒的深度、直径、温度、地质情况等。
4. 井筒封堵设备井筒封堵设备是实施井筒封闭的工具,常见的设备包括:•注水泥泵:用于将水泥浆注入井筒,实现主动封堵。
•阀门:用于关闭井口或井筒中的管道,实现被动封堵。
•封堵器:特殊的装置,用于在井筒中形成封堵,如橡胶管封堵器、钢管封堵器等。
井筒封堵设备的选择需要根据井筒的具体情况和封堵方法进行。
5. 封闭效果的监测和评估在封堵工作完成后,需要对封闭效果进行监测和评估,以确保井筒的安全和封堵的有效性。
常用的监测和评估方法包括:•压力监测:通过测量井筒内的压力变化,判断封堵效果。
•流量监测:通过测量液体或气体从井筒中的流出量,判断封堵效果。
•地质勘探:通过进行地质勘探工作,了解井筒周围地层的情况,评估封堵的效果。
煤场封闭治理实施方案

煤场封闭治理实施方案煤场封闭治理是指对煤场进行封闭处理,以达到减少环境污染、保护生态环境的目的。
封闭治理工作的实施对于改善周边环境、保护生态系统具有重要意义。
为此,我们制定了以下煤场封闭治理实施方案。
一、封闭治理方案的制定依据。
1. 国家环保政策法规。
2. 煤场现状调查分析报告。
3. 煤场封闭治理技术方案。
二、封闭治理工作的范围。
1. 煤场周边环境。
2. 煤场内部设施。
3. 周边水源和土壤。
三、封闭治理工作的具体内容。
1. 清理煤场内部积存的煤渣和废弃物。
2. 封闭煤场出入口,限制非法倾倒。
3. 植被恢复和绿化工作。
4. 周边水源和土壤的监测和治理。
四、封闭治理工作的实施步骤。
1. 制定详细的工作计划和时间表。
2. 确定工作区域和责任人员。
3. 组织专业团队进行煤场清理和封闭工作。
4. 监测封闭治理效果,及时调整工作方案。
五、封闭治理工作的保障措施。
1. 确保工作人员安全,配备必要的防护装备。
2. 严格遵守环保法规,确保工作过程不会对周边环境造成污染。
3. 加强与相关部门的沟通和协调,确保工作顺利进行。
六、封闭治理工作的效果评估。
1. 监测煤场周边环境的变化。
2. 调查周边居民对治理效果的反馈。
3. 对封闭治理工作进行总结和评估。
七、封闭治理工作的持续管理。
1. 建立煤场封闭治理档案,定期进行复核。
2. 加强对封闭煤场的巡查和监测。
3. 做好后续环境保护工作,确保封闭治理效果长期稳定。
总结,煤场封闭治理实施方案的制定和实施需要充分考虑环保政策法规、煤场现状和周边环境情况,采取科学有效的封闭治理措施,确保封闭治理工作的顺利进行和治理效果的长期稳定。
希望通过本方案的实施,能够有效改善煤场周边环境,保护生态系统,提升周边居民的生活质量。
煤矿井筒封闭应急预案

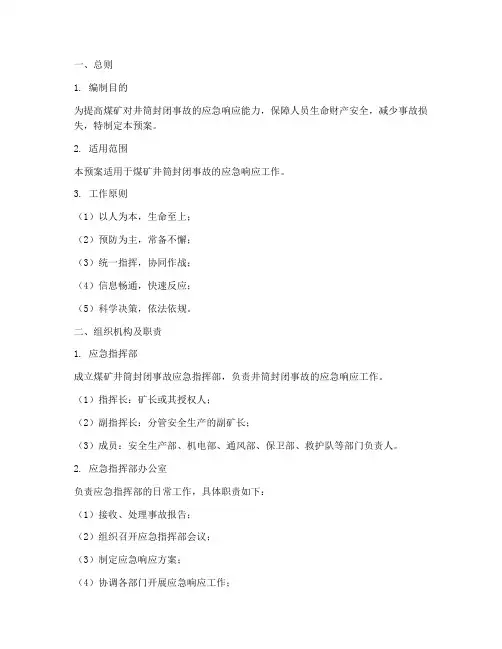

一、总则1. 编制目的为提高煤矿对井筒封闭事故的应急响应能力,保障人员生命财产安全,减少事故损失,特制定本预案。
2. 适用范围本预案适用于煤矿井筒封闭事故的应急响应工作。
3. 工作原则(1)以人为本,生命至上;(2)预防为主,常备不懈;(3)统一指挥,协同作战;(4)信息畅通,快速反应;(5)科学决策,依法依规。
二、组织机构及职责1. 应急指挥部成立煤矿井筒封闭事故应急指挥部,负责井筒封闭事故的应急响应工作。
(1)指挥长:矿长或其授权人;(2)副指挥长:分管安全生产的副矿长;(3)成员:安全生产部、机电部、通风部、保卫部、救护队等部门负责人。
2. 应急指挥部办公室负责应急指挥部的日常工作,具体职责如下:(1)接收、处理事故报告;(2)组织召开应急指挥部会议;(3)制定应急响应方案;(4)协调各部门开展应急响应工作;(5)向应急指挥部报告应急响应情况。
3. 各部门职责(1)安全生产部:负责事故调查、分析、处理及恢复生产等工作;(2)机电部:负责井筒封闭设备的维护、检修及故障排除等工作;(3)通风部:负责井筒封闭期间的通风、排尘等工作;(4)保卫部:负责事故现场的安全保卫、交通管制等工作;(5)救护队:负责事故现场的救援工作。
三、应急响应程序1. 事故报告(1)事故发生后,现场人员立即向应急指挥部办公室报告;(2)应急指挥部办公室接到报告后,立即向应急指挥部报告。
2. 应急响应(1)应急指挥部办公室立即启动应急预案,组织相关部门开展应急响应工作;(2)应急指挥部根据事故情况,决定是否启动应急响应;(3)应急指挥部办公室向相关部门下达应急响应指令。
3. 应急处置(1)应急指挥部办公室组织相关部门制定应急处置方案;(2)相关部门按照应急处置方案开展现场救援、设备维护、通风排尘等工作;(3)事故现场恢复正常后,应急指挥部办公室向应急指挥部报告。
四、后期处置1. 事故调查与分析(1)应急指挥部办公室组织相关部门对事故进行调查;(2)对事故原因、责任进行认定;(3)制定整改措施,防止类似事故再次发生。
煤矿闭坑方案和安全措施
煤矿闭坑方案和安全措施煤矿闭坑是指为了保护矿工安全,或因矿井逐渐资源枯竭,决定停止采掘煤炭并对矿井进行封闭。
对于煤矿企业来说,煤矿闭坑通常标志着企业的经营结束。
在煤矿闭坑中,安全措施至关重要。
本文将就煤矿闭坑的方案和安全措施进行讨论。
一、煤矿闭坑方案1. 煤矿封闭方案的编制为保证煤矿的安全封闭,必须编制详尽的封闭方案,该方案必须经过各级主管部门的批准方可实施。
封闭方案应包括煤矿停产时间、封闭对象、封闭方式、封闭工程等内容。
2. 煤矿建筑物和设施的拆除在对煤矿进行封闭前,应对煤矿建筑物和设施进行拆除,以便便于封闭工程的进行。
通常情况下,煤矿的建筑物和设施都是脆弱的,且老旧破败,因此需要专门的工程机械进行拆除。
在拆除过程中要注意安全,防止事故发生。
3. 煤矿内部的循环在封闭煤矿时,如果煤矿内部空气流通不畅,就需要进行循环处理。
可以采用人工通风、机械通风或自然通风等方式进行内部空气的循环。
确保煤矿内部空气新鲜,逐渐实现闭合。
4. 煤矿井下工程的处理在对煤矿进行封闭时,井下工程的处理非常重要。
必须进行排水作业,将水排尽,如果有可燃气体,也需要进行处理,避免其引发火灾或爆炸。
5. 封闭工程的施工封闭工程是煤矿进行封闭的最终步骤。
封闭工程的施工应根据封闭方案进行操作。
通常情况下,这些工作包括填埋和固化等处理,封闭工程的质量一定要保证,给予足够的保障。
二、煤矿封闭安全措施1. 安全感知教育与控制封闭煤矿的过程是一个高风险的工作,所以必须要保证人员的安全意识,及时发现危险,做好安全控制。
对于参与封闭工作的人员,必须经过专门的安全教育和培训。
2. 安全装备的配备封闭煤矿涉及到拆除、填埋工程等高风险工作,必须提供适当的安全装备,如安全帽、护目镜、防毒面具等等。
同时,施工过程中需要使用防爆电器等特殊安全装备,保证施工安全。
3. 安全检查在煤矿封闭工作中,安全检查非常关键。
在开展任何工作之前,都必须进行安全检查和评估。
井筒封闭实施方案
井筒封闭实施方案一、前言井筒封闭是指在油气井施工或者停产时,为了防止井下油气泄漏或者环境污染,采取封闭措施,将井口进行封闭处理。
井筒封闭实施方案是为了规范井筒封闭操作,保障井下安全,保护环境而制定的。
二、井筒封闭实施方案1. 确定封闭方案在确定封闭方案时,需要考虑井的井型、井口情况、井下情况等因素。
根据实际情况选择合适的封闭方式,可以是物理封闭、化学封闭或者组合封闭。
2. 准备封闭材料和设备根据封闭方案确定所需的封闭材料和设备,包括封闭胶水、封闭堵剂、封闭器具等。
确保封闭材料和设备的质量和数量满足封闭要求。
3. 安全措施在进行井筒封闭操作前,必须严格遵守安全操作规程,穿戴好防护装备,做好现场安全防护措施。
对封闭作业人员进行安全教育和培训,确保操作人员具备必要的安全意识和操作技能。
4. 封闭作业流程按照封闭方案和操作规程,组织封闭作业人员进行作业。
包括清理井口、固定封闭器具、注入封闭材料等环节,确保封闭作业的顺利进行。
5. 封闭效果检查封闭作业完成后,需要对封闭效果进行检查。
通过检查井口周围是否有泄漏、是否有异常气味等方式,确认井筒封闭效果符合要求。
6. 记录和报告对井筒封闭作业进行记录,包括封闭方案、封闭材料使用情况、封闭作业流程、封闭效果检查结果等内容。
并及时向相关部门进行报告,做好封闭作业的备案工作。
三、总结井筒封闭实施方案的制定和执行,对于保障井下安全、防止环境污染具有重要意义。
只有严格按照封闭方案和操作规程进行作业,确保封闭效果符合要求,才能达到预期的封闭效果。
因此,各单位在进行井筒封闭作业时,必须严格按照本方案的要求进行操作,确保井筒封闭作业的安全、高效、规范进行。
矿井井筒封闭实施方案
矿井井筒封闭实施方案一、前言。
矿井井筒封闭是煤矿安全生产的重要环节,封闭工作的质量直接关系到矿井的安全稳定运行。
为了规范矿井井筒封闭工作,提高煤矿安全生产水平,特制定本实施方案。
二、封闭目标。
1.保障矿井井筒的安全稳定,防止地质灾害发生;2.减少矿井井筒的渗水量,保证矿井的正常生产;3.提高矿井井筒封闭工程的施工质量,延长矿井井筒使用寿命。
三、封闭方案。
1.封闭范围确定。
根据矿井井筒的实际情况,确定封闭范围,包括井口、井壁、井底等部位。
2.封闭材料选择。
选择符合国家标准的封闭材料,如水泥、聚合物材料等,确保材料质量。
3.封闭施工工艺。
(1)清理井筒,清除井筒内的杂物、积水等;(2)处理井筒表面,清洗井筒表面,确保封闭材料与井筒表面的粘接牢固;(3)封闭材料施工,按照设计要求,采用适当的施工工艺进行封闭材料的浇筑或喷涂;(4)封闭材料养护,对封闭材料进行养护,确保其达到设计强度。
四、封闭质量检验。
1.封闭材料质量检验。
对封闭材料进行抽样检测,确保其符合国家标准。
2.封闭工程质量检验。
由专业机构对封闭工程进行质量检验,确保封闭工程达到设计要求。
五、封闭效果评估。
对封闭工程后的矿井井筒进行定期检测,评估封闭效果,及时发现并处理问题。
六、封闭后维护。
定期对矿井井筒进行维护保养,确保封闭工程的长期有效性。
七、总结。
矿井井筒封闭工程是一项复杂的工程,需要严格按照规范进行施工,确保封闭质量。
本实施方案的制定旨在规范矿井井筒封闭工作,提高煤矿安全生产水平,希望全体工作人员严格按照本方案执行,确保矿井井筒封闭工作的质量和安全。
关闭矿井井口封闭实施方案
关闭矿井井口封闭实施方案矿井井口封闭是指在矿井停产后,对井口进行封闭处理,以确保矿井安全、环保和资源综合利用的一项重要工作。
封闭矿井井口不仅可以有效避免矿井事故的发生,还可以减少对地下水和地表水的污染,保护生态环境,实现资源的可持续利用。
为了做好矿井井口封闭工作,制定科学合理的封闭实施方案至关重要。
一、封闭前的准备工作。
在进行矿井井口封闭之前,首先需要对矿井进行全面的勘察和评估,了解矿井的地质条件、井筒结构、井口周边环境等情况,为封闭工作提供可靠的数据支持。
同时,还需要制定详细的封闭方案,包括封闭工艺、封闭材料、封闭设备等内容,确保封闭工作能够顺利进行。
二、封闭工艺及材料选择。
针对不同类型的矿井,选择合适的封闭工艺和材料非常重要。
对于一般矿井,可以采用水泥浆封堵、砾石封堵、钢筋混凝土封堵等方式进行封闭;对于特殊矿井,如含有有害气体的矿井,需要采用防爆封堵技术,确保封闭效果达标。
在选择封闭材料时,应考虑其抗压强度、耐腐蚀性、环保性等因素,确保封闭效果和安全性。
三、封闭设备及施工方案。
在进行矿井井口封闭时,需要配备专业的封闭设备和施工人员,确保封闭工作的质量和进度。
在施工过程中,应严格按照封闭方案进行操作,注意施工安全,避免发生意外事故。
同时,还需要加强对施工现场的监督和管理,确保封闭工作按照规定进行,达到预期效果。
四、封闭后的监测和评估。
完成矿井井口封闭后,需要对封闭效果进行监测和评估,确保封闭工作的有效性和可靠性。
通过对封闭区域周边地质环境、地下水、地表水等进行定期监测,及时发现和解决可能存在的问题,保障封闭工作的长期效果。
五、封闭工作的经济性和社会效益。
封闭矿井井口不仅是一项环保工作,还具有重要的经济和社会效益。
通过封闭工作,可以避免矿井事故对环境造成的损害,减少环境修复和治理的投入;同时,还可以有效利用矿井资源,开发矿井地下空间,为地方经济发展提供新的增长点。
六、总结。
关闭矿井井口封闭实施方案是一项综合性的工程,需要多方面的配合和努力。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
前言 (1)一、封闭井筒概况 (2)二、闭坑方案比较 (3)三、组织管理 (4)四、施工组织 (4)五、井筒封闭方案 (6)(一)工作顺序: (6)(二)主井井筒封闭(见主平硐封闭设计图) (7)(三)风井井筒封闭(见风井井筒封闭设计图) (7)(四)工作要求 (8)六、封闭井筒施工前的准备 (9)七、施工技术措施 (10)八、施工安全保障措施 (11)九、封闭井筒施工所需材料及设备清单 (13)附1 主要通风机及配套设备回撤安全技术措施 (14)附2 主井井筒封闭设计图 (14)附3 风井井筒封闭设计图 (18)根据国发办[2022]7 号《国务院关于煤炭行业化解过剩产能实现脱贫发展的意见》和峨嵋山市安全工作会议精神的相关要求,我矿属于有序退出煤炭行业的范围。
我矿自愿接受煤矿关闭决定和关闭煤矿“以奖代补”标准,永久关闭所属煤矿。
根据峨嵋山市安委会办公室《关于做好煤矿设备回撤期间安全工作的通知》 (峨安委办[2022]20 号)文件及相关会议精神,我矿制定了《煤矿设备回撤工作方案及安全技术措施》报峨嵋山市安监局审查批准,并严格按照《回撤方案》规定的设备回撤顺序及安全技术措施进行设备回撤工作,于 2022 年 7 月 15 日顺利完成为了设备回撤任务。
为了保证关闭工作的顺利进行,确保矿井关闭后对周边无水患及其它安全影响,在关闭期间安全工作有序进行,我矿根据峨安委办[2022]20 号文件要求,特制订本方案及安全措施。
双沟煤矿现通达地面的井筒共二个,分别为主井、风井,各工程特征如下表。
井筒名称项目X (m)Y (m) 井口坐标Z (m)α(°)净(m2) 井筒断面掘(m2)支护方式风井327951234632107+10452805.36.2主井32796634632511+10612905.36.2方案Ⅰ:密闭充填法方案Ⅱ:炸封井筒法方案优缺点比较表内容方案Ⅰ优缺点1、不破坏地表,地表水不易渗透。
2、无需爆破,不影响井优点筒附近民居。
3、符合《煤矿规程》九十四条的规定。
1、需人工搬运矸沙,工序较多。
缺点方案Ⅱ1、不需人工搬运矸沙,工序简单。
1、破坏地表,地表水易渗透,易透发滑坡。
2、需爆破,影响井筒附近民居。
通过对上述两个方案的技术、经济、安全等方面的认真分析比较,方案Ⅰ优于方案Ⅱ,故矿井闭坑方案采用方案Ⅰ,即密闭充填法。
井筒封闭工作领导组构成:组长:李海清副组长:庞升全、徐文华、苟斌、曾经良。
成员:通风科、机电运输科、生产技术科、安监科等各科室负责人。
职责要求:1、组长全面负责本次井筒封闭工作。
2、副组长主要负责现场回撤及封闭井口期间的安全管理、指挥协调及后勤管理工作,以及矿区周边稳定维护工作。
3、各成员分别负责方案及措施的贯彻和现场执行的监督检查工作。
4、领导组全面负责工程安全、工程质量、材料供给保障等工作,确保井筒封闭工作的顺利完成。
5、现场安全施工管理由徐文华、苟斌负责,按施工组织严格执行,施工人员从本矿培训合格符合煤矿上岗条件的职工中录用,特种作业人员必须持证上岗。
主平硐及风井封闭同时作业,分别采取单班作业的工作方式,作业时间:上午8:00—12:00,下午14:00—18:00。
其它时间在要封闭的井口周围 20m 范围拉设警戒,专人看护,任何人员不得进入警戒区内。
各项工作逐点挨次进行,施工人员配置:设班长 (具有煤矿安全员特种资格证书或者煤矿安全管理资格证书等) 一位,负责现场施工组织、安排;瓦检员一位,负责施工处瓦斯检查,携带便携式瓦检仪连续监测和光学瓦检仪定时检查;其它人员班次按下表组织:作业顺序及班次安排表序工程号名称风井主要1 通风机拆除主井2 井筒封闭工程量描述两台轴流式 2×37kw主扇风机密闭墙 2处,墙内充填矸沙 20m单班人员配置6625预计需要备注人工(个)16见主井平硐井40筒封闭设计图1111需要班数作业人员安检员班长1、主要通风机及附属设备回撤→暂时栅栏(挂牌);2、主井筒铺设排水管道 →构筑第二道密闭墙→充填 20米巷道→构筑第一道密闭墙→安设排水管和生活用水管道的 U 型储水管;3、风井筒铺设排水管道 →构筑第二道密闭墙→充填 20 米巷道→构筑第一道密闭墙→安设排水管和生活用水管道的 U 型储水管→井筒铺设排水管道→构筑第二道密闭墙→充填 20 米巷道→构筑第一道密闭墙→安设排水管道的 U 型储水管 →矿井井口封闭工作全面验收。
安 全 出口、防 爆密 闭 墙 2门 及3 处, 黄泥或者 1 1 6 5 30 主 要矸沙 20m通 风机 口封闭见 风 井 平 硐 井筒 封 闭设计图合 86计1、铺设排水管道:在两道密闭墙之间埋设一根管型ф 109×4.0,长 25m 的耐腐蚀钢管做排水管道。
先在原排水沟铺设管道,管道伸出两道密闭墙 0.5m,井口密闭墙外埋设 U 型储水管(管内先装满水) ,与排水管道连接。
2、生活用水管道增设 U 型储水管:为解决矿区生活用水,保留原主井筒生活用水管道(管型ф59×2.0)。
为防止水源干枯,矿井瓦斯自管道泄漏发生事故。
在距井口 150 米的斜坡增设 U 型储水管。
3、一次构筑密闭墙(第二道密闭):在距井口 22 米处用料石加砂石混凝土砌密闭墙,墙厚 2 米。
4、井筒填充:自密闭墙外有里向外填充 20 米矿矸砂。
5、二次构筑密闭墙(第一道密闭):井筒填充至井口时,开始构筑与井口平齐的密闭墙,墙厚 2.0m。
砌墙完毕,粉刷墙体。
6、主要通风机及地面附属构筑物拆除:主要通风机及附属设施撤除必须严格按照《主要通风机及附属设备回撤安全技术措施》进行操作。
首先撤除主要通风机,挨次拆除安全出口巷、防爆门及主要通风机引风硐等地面构筑物。
然后在距主、风井口 10 米处安设一台型号为FBCDZ№5.0/2×7.5 矿用隔爆兼本质安全型对旋轴流式局部通风机,连接直径400mm 的矿用阻燃风筒,准备向井筒封闭工作地点供风送风。
7、埋设排水管道:在两道密闭墙之间埋设一根ф 195mm, 长 25m 的耐腐蚀钢管做排水管道。
先在原排水沟铺设管道,管道伸出两道密闭墙 0.5m,井口密闭墙外埋设 U 型储水管(管内先装满水) ,与排水管道连接。
8、一次构筑密闭墙(第二道密闭):在距井口 22 米处用料石加砂石混凝土砌密闭墙,墙厚 2 米。
9、井筒填充:自密闭墙外有里向外填充 20 米矿矸砂。
10、二次构筑密闭墙 (第一道密闭):井筒填充至井口时,开始构筑与井口平齐的密闭墙,墙厚 2.0m。
砌墙完毕,粉刷墙体。
(1) 井筒封闭长度不低于 20 米,巷道填充采用矿矸石或者地面黄泥土,不得使用易燃、易腐蚀材料充填巷道;(2)密闭墙构筑前,清理巷道内杂物(废弃木质和金属材料),在巷道划定密闭位置两帮、底板开挖深 0.5m,宽 2.0m 的密闭槽,构筑密闭墙必须楔入槽内。
密闭墙厚度不小于2.0 米,用料石加混凝土构筑;(1)主平硐生活用水管道必须使用管型ф59×2.0 的防腐蚀无缝钢管,管道接出地面后距井口 150m 安设 U 型储水管,储水管出口应高于进水口 10cm。
(2)由于主井口标高(+1062m)比风井口标高(+1045m) 高 17 米,主要涌水源基本上从风井口流出,目前主井筒又无涌水点。
为防止矿井封闭后井筒积水,故需安设一根管型ф109 ×4 的排水管道。
(3)管道长度(25m)应大于巷道封填+密闭墙总长度,规定排水管一端必须超出第二道密闭墙不少于 0.5m。
(4)风井井筒是矿井封闭后矿坑积水的主要出水口,为此,必须加大排水管截面直径(设计管型ф 195×5.0 无缝钢管) ,满足矿坑积水流出井口。
(1)所有管道安设必须设置防雷电接地装置,管道接地间距 15--20 米;(2)管道与接地线连接采用螺栓紧固于管道,不得使用焊接方式连接。
(3) 接地线采用截面积≧50mm2 铜质线材,接地极采用面积≧75mm2 、厚度≧5.0mm2 的耐腐蚀钢板;(4)接地电阻≦4Ω。
1、主、风井轨道拆除、风井主要通风机拆除工作完成后方可进行井筒封闭工作。
2、提前把在施工过程中所能用到的工具、材料及安全防护用品等准备齐全。
3、施工前,必须将需封闭井筒及周边清理干净,拉好警 戒线,并安排专人看守。
4、施工前, 分别将局部通风机一台及长 10 米、直径 400mm 的风筒 4 根准备齐全。
5、所有施工人员熟悉现场施工环境、学习本方案措施并 签字后方可上岗。
1、井筒充填采用黄泥或者矸沙全断面填充。
2、各井筒封闭位置按风井平硐、主井平硐封闭设计图上 所标示位置施工。
3、密闭墙嵌入岩体空间采用手镐作业,人工装矸,密闭墙的质量要求如下表:使用不燃性材料 墙体不漏风墙体厚度不小于 2m 密闭处 5m 内支架完好, 无片帮、冒顶 密闭周边要掏槽 , 嵌入 岩体深度不小于 0.5m 砌墙及粉刷墙面平整 无裂缝、重缝和空缝1 2 3 45671、在施工准备期的主井轨道拆除工作必须在矿井保持正常的全风压通风条件下方可进行,同时瓦检员携带便携式瓦检仪连续监测和光学瓦检仪定时检查瓦斯。
2、禁止任何人员进入栅栏以内。
3、在距主、风井口 10m 外的地面安装局部通风机,配置400mm 直径的风筒向施工区域供风,风筒出口距作业点距离不大于 5m。
在井筒封闭的施工期内局部通风机必须持续运转,浮现停风情况必须即将撤出井下施工人员,恢复供风后必须经瓦检员和班长共同确认无危(wei)险因素后方可恢复作业。
4、主要通风机住手运转后,杜绝在局部通风机供风条件下的无风、微风作业。
5、施工时所用到工具、材料、安全保护装置,必须经过检查确保安全可靠,不合格的工具、材料及安全保护装置严禁使用。
6、施工人员作业时必须佩戴安全帽、斜坡作业安全护绳等必要的安全防护用品。
7、施工时必须有专职安全员负责现场安全工作,并带班作业,时刻关注现场施工安全,包括施工地点的顶、帮支护情况,及通风安全等。
8、瓦检员在现场随时观测风量和瓦斯情况,如发现异常,瓦斯浓度达到 1%或者二氧化碳浓度达到 1.5%时,必须即将停止工作,撤出人员,采取措施,进行处理。
9、密闭墙地点必须有可靠的支护确保顶板安全。
10、风井井筒封闭工作完成第二道密闭(见设计图),井筒填充约 10 米后,用 50 型铲车拆除原井口边坡外的人工构筑物(安全出口、引风硐、风机口) ,全部推入总回风巷充填,再次封闭最后一道密闭墙。
砌密闭墙时,所有施工人员必须保持在密闭墙外施工。
11、施工完毕后彻底清理施工现场,必须做到无杂物、无积水、无剩料,平整干净。
12、井筒封闭工作结束后按峨嵋山市安监局要求对井筒口混凝土墙封闭进行编号、封存等工作。
13、矿井主扇风机拆除工作另行制定安全技术措施,其他按《煤矿安全规程》规定执行。
