四电迁改及过渡及工艺资料
铁路工程四电迁改方案

铁路工程四电迁改方案四电迁改工程是指推动铁路电气化技术升级,从交流电气化向直流电气化转变,并实现全线数字化、自动化、智能化和信息化的铁路供电系统。
四电迁改标志着铁路电气化技术进入了一个新的阶段,将会为我国铁路运输的可持续发展奠定坚实的技术基础。
1. 交流电气化铁路存在的问题在我国铁路电气化建设过程中,采用的是交流电气化技术。
然而,随着铁路运输的需求不断增加,交流电气化铁路存在着一系列问题。
首先,交流电气化铁路的输电损耗较大,能源利用率低;其次,交流电气化铁路供电系统的控制精度较低,容易受到外界干扰;最后,交流电气化铁路在大功率等级的应用上存在一定的难度。
2. 四电迁改的意义为了解决交流电气化铁路存在的问题,铁路部门开始推动四电迁改工程,将铁路电气化技术从交流向直流转变,并实现全线数字化、自动化、智能化和信息化的铁路供电系统。
四电迁改的意义主要体现在以下几个方面:(1)提高能源利用率:直流电气化铁路输电损耗小,能源利用率高,有利于节能减排,可以有效降低铁路运输成本。
(2)提高系统的稳定性:直流供电系统的控制精度高,可以有效抵抗外界干扰,提高了电气化铁路的运行稳定性。
(3)提高运输效率:直流电气化铁路在大功率等级的应用上更加灵活,可以满足高速、大容量的铁路运输需求,提高了铁路的运输效率。
(4)为铁路智能化发展奠定基础:四电迁改工程实现了铁路供电系统的全线数字化、自动化、智能化和信息化,为铁路的智能化发展奠定了坚实的技术基础。
3. 四电迁改的技术路径实现四电迁改,需要综合考虑铁路运输的实际需求和技术发展的趋势,制定合理的技术路径。
四电迁改的技术路径主要包括以下几个方面:(1)直流供电系统建设:四电迁改的核心是将供电系统从交流向直流转变。
首先,需要对现有的交流供电系统进行改造升级,建设直流供电系统。
在建设直流供电系统的过程中,需要综合考虑线路特点、运输需求和技术条件,合理规划供电系统的参数和结构,确保系统的可靠性和安全性。
四电专业 主要工艺流程

四电专业主要工艺流程、方法1、接触网专业2、牵引变电专业3、电力工程(1)、10kV高压电力线路施工流程图(2)、配电所施工流程图4、信号工程5、关键工程施工方案(1)接触网不良地质区段下部基础施工膨胀土:由于膨胀土遇水后含水量增加,体积增大,产生膨胀力,同时土体饱和后产生软化和崩解,强度降低;膨胀土还具有明显的胀缩可逆变形,失水后土体明显收缩,造成地基下陷,影响支柱基础稳定。
对于膨胀土区段的接触网基础施工分为两类:回填混凝土和非回填混凝土基础。
对于回填混凝土的接触网基础,采取加大基础埋深,使基础的有效埋深在大气影响带以下。
对于回填非混凝土类的基础,采取对基础周围的开挖区用二八灰土回填,深度不小于0.6米;地面部分浇制混凝土防渗水帽,即在模型板周围抹制一个比基坑边缘高0.1米、长宽各大于坑口0.4米的棱台型散水坡,防止因对路基开挖导致雨水渗入而影响其稳定性。
软土地基:软土地基天然含水量高,孔隙比大,高压缩性,接触网基础位于该地段时,容易发生基础沉降。
对于该种地质情况,基础施工将采取扩大基础底部面积和按设计要求施工。
高路堤地段:接触网支柱限界一般考虑大型机械养路,采用3.1米限界。
对于高度大于3米的路堤,容易造成支柱外侧覆盖土层厚度不够,导致支柱抗倾覆力矩减小。
对于这种情况采取在支柱外侧培土及浆砌片石加固的施工方法。
湿地:基坑开挖中,对于涌水严重、流沙地段采用井圈沉井法施工方案,防止塌方;基础浇筑时采用速凝水泥。
(2)接触网技改区段施工方法对车站到发线延长、区间小曲线半径改造、病害整治地段,接触网施工采取预留、交桩等方法,加强联系和施工配合,主动与站前线路施工单位协调、交桩,促成接触网下部工程与线路工程同步施工,为上部施工争取时间,以确保总工期的实现。
(3)隧道打灌施工方法本区段为四座新建双线隧道,隧道打灌工作量很大,是全区段施工工期的控制工程之一,施工难度非常大。
对此我们要从一开始就要高度重视,项目经理部要有专人负责隧道打灌工作的联系协调、打灌方案确定等工作,接触网作业队和电力作业队要有专人配合处理隧道施工事宜,成立专门隧道施工小组,提高业务水平,提高工作效率。
四电迁改及过渡方案及工艺

四电迁改及过渡方案及工艺迁改部分2、1三电迁改工程施工方案、施工方法2、1、1三电迁改工程施工方案三电迁改的主要工作内容可以分为:一就是对直接影响铁路建设的路内、外通信、电力线路、信号电缆及其它设施进行迁改,保证铁路建设的顺利进行;二就是为消除铁路建设对铁路附近各类线路与设施产生的影响而进行的迁改或防护。
各方案的设计与实施以满足铁路建设需要与保证铁路附近各类线路与设施的安全而进行。
2、1、1、1迁改方案的制定及论证由项目部总工程师、勘察设计、施工技术、作业班人员共同对铁路中心桩、标高、站场、货场等各类工程的准确位置,准确计算迁改线路的迁改距离及跨越线路的跨越高度与跨度。
同产权单位联系,使产权单位了解并熟悉跨越点的铁路施工情况,然后以迁改原则与技术标准与产权单位共同探讨协商制定迁改方案。
对制定的迁改方案进行论证,对不可行方案进行再制定再论证,以保证迁改方案一次到位。
对论证后的实施性方案,上报建设单位及监理单位审批,待批复后实施。
迁改方案批复后,同产权单位签订迁改线路施工协议,实施迁改。
2、1、1、2通信及广播线路迁改实施方案对于新建铁路引起的迁改,统筹考虑将来电气化铁路的影响,尽量作到一次完成。
使改迁后的各类通信线路及设施不仅满足土建工程施工的要求,也能符合电磁防护的技术指标。
对于确实无法一次完成迁改的通信线路,坚决做好临时过渡措施,确保通信线路的安全畅通。
1、对于在铁路地界范围内与铁路平行的路外各类电信线路,一律迁出铁路地界范围以外,同时考虑电气化铁路防护距离等技术要求,一次迁移到位;路内通信线路迁出影响土建工程施工的范围,并达到电气化防护要求。
其施工顺序如下:确定线路中心桩、标高→同产权单位确定迁改方案→复测、确定割接位置→开挖缆沟(架设杆路)→光、电缆敷(架)设、测试→工程自验→监理、产权单位验收→与既有线路割接。
2、对与铁路交叉的地埋光、电缆,在路基施工前采取在路基两侧适当距离内更换光、电缆并增加防护的方式在路基下防护通过。
四电工程施工方法及工艺

四电工程施工方法及工艺1.1 信号工程施工方法及工艺为了保证工期,信号工程各工序采取平行与流水相结合的办法进行施工,工序间采取合理的搭接,施工程序如下:电缆线路位置复测→站内信号电缆敷设→贯通地线敷设→信号电缆及贯通地线接续、测试→室外箱盒配线→室内设备安装配线→室外室内设备自检、单体调试→联锁系统、列控系统室内模拟试验→室内外联锁试验→室内外列控系统地面设备试验→信号集中监测设备试验→CTC调度中心设备安装、调试→信号系统综合联调。

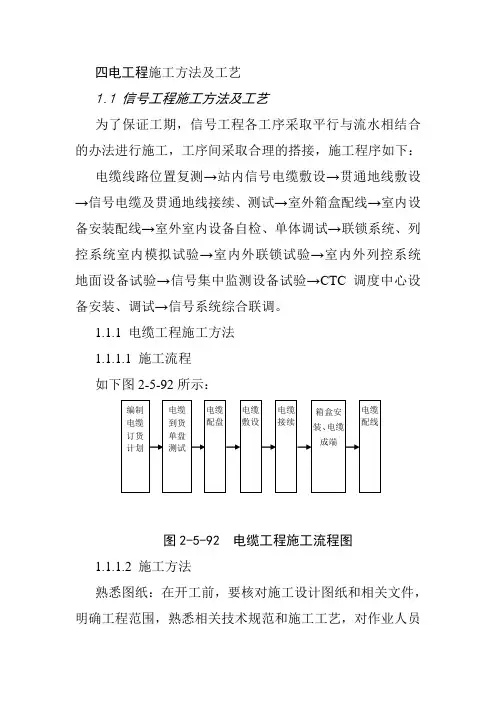

1.1.1 电缆工程施工方法1.1.1.1 施工流程如下图2-5-92所示:图2-5-92 电缆工程施工流程图1.1.1.2 施工方法熟悉图纸:在开工前,要核对施工设计图纸和相关文件,明确工程范围,熟悉相关技术规范和施工工艺,对作业人员进行技术培训。
现场定测:在工程开始前,组织主要工程施工技术人员对施工现场进行定测。
主要对线路实际长度进行测量,了解线路中对电缆敷设存在的障碍,确定电缆敷设的径路。
施工配合:在工程施工前,由专人与站前专业施工单位进行施工配合。
电缆测试:电缆在敷设前进行单盘测试,接续前进行电气测试,电缆工程结束后进行综合测试。
综合扭绞电缆、铁路内屏蔽数字信号电缆、主要电气特性应符合下表2-5-25要求。
表2-5-25 信号电缆主要电气特性表2-5-26 电缆单盘测试用主要仪表电缆敷设:敷设电缆时应配备足够的人力,防止拉伤电缆,室外电缆敷设时每端要留有充足的备用量。
电缆敷设后测试电缆钢带对地绝缘电阻值不低于2M •km,并及时封端,防止潮气进入电缆而影响电缆电气特性。
1.1.1.3 电缆接续电缆接续采用地下接续方式,操作人员必须持有《铁路内屏蔽数字信号电缆施工工艺培训合格证》,按相关的操作规程进行接续工作,接续完成后必须进行相关测试,并按规定填写接续卡。
接续工序流程如下图2-5-93所示:图2-5-93 电缆接续工序流程图1.1.1.4 箱盒安装、电缆成端及配线箱盒安装及电缆配线,实行“首件定标”制度,即先结合类似工程的工艺要求,安装首件箱盒并配线,经各方认可后,按认可后的首件定标的标准进行施工。
四电迁改及过渡方案及工艺

四电迁改及过渡方案及工艺四电迁改是指将电力、电信、有线电视和广播电视四个产业共用一套线缆网络,实现资源共享、降低成本、提高效益的措施。
然而,四电迁改并不是一蹴而就的任务,涉及到的工艺和过渡方案需要精心设计和实施。
以下是一个1200字以上的案例分析和过渡方案。
案例分析:假设一些城市存在传统的电力、电信、有线电视和广播电视四个独立的线缆网络,由于资源浪费和管理不合理,政府决定进行四电迁改。
具体情况如下:1.电力网络:传统的电力网络采用的是地下电缆敷设,覆盖整个城市。
由于电力公司只使用部分电缆,并且线缆老化,需要更换。
2.电信网络:电信网络采用的是光纤传输技术,网络覆盖全市。
需要对现有的光纤进行维修和升级,在迁改过程中要保证服务的连续性。
3.有线电视网络:有线电视网络采用的是同轴电缆传输技术,网络覆盖全市。
需要将现有的同轴电缆替换成光纤,并对网络进行升级和扩容。
4.广播电视网络:广播电视网络采用的是同轴电缆传输技术,网络覆盖全市。
需要将现有的同轴电缆替换成光纤,并对网络进行升级和扩容。
过渡方案和工艺:1.工程前期准备政府组织专业人员进行全面的调研和规划,确定改造范围和时间节点。
与电力、电信、有线电视和广播电视四个相关部门协商,制定统一的改造方案,并明确各方的责任和任务。
2.电力网络的迁改首先,电力公司需要对线缆进行勘察和测试,确定哪些线缆需要更换。
然后,制定电力网络的新布局方案,包括线缆的敷设路径和连接点的设计。
在整个过程中,还需要与电力公司的工程师进行沟通和协调,确保电力供应的连续性。
3.电信网络的迁改电信公司需要对现有光纤进行检测和升级,确保其质量和性能。
同时,需要对光纤线缆进行维修和替换,以保证网络的正常运行。
在迁改过程中,需要分段进行,确保服务的连续性,避免造成用户的影响。
4.有线电视网络的迁改有线电视公司需要替换现有的同轴电缆为光纤,以提高传输速度和质量。
同时,还需要对网络进行升级和扩容,以满足用户的需求。
四电过渡工程施工方案

四电过渡工程施工方案一、项目背景和目的1.实现电力、电信、有线电视和宽带网络的网络融合,提高传输效率和带宽利用率。
2.构建统一的通信管理平台,实现一站式服务管理。
3.强化网络安全防护,提高系统的可靠性和稳定性。
4.提高用户满意度,降低运营成本。
二、项目组织和管理为了确保四电过渡工程的顺利进行,需要成立一个项目组织机构,并明确相应的管理流程。
项目组织机构应包括项目经理、设计师、工程师等相关人员,并明确各个岗位的职责和协作关系。
项目管理流程包括需求分析、设计、施工、验收等环节,以确保项目的高效推进和质量保证。
三、施工方案1.需求分析:首先,对四个行业的网络需求进行全面分析,包括网络容量、传输速率、设备要求等。
同时,还需考虑系统的可扩展性和兼容性,以满足未来的发展需求。
2.网络设计:在需求分析的基础上,设计一个统一的网络架构,包括主干网和支线网。
主干网负责承载大量的数据传输,而支线网则连接到各个终端设备。
此外,还需设计统一的网络管理平台,实现对整个系统的集中管理。
3.设备采购与安装:根据网络设计方案,采购符合要求的设备,并按照设计规划进行安装。
设备的安装应遵循相关规范和标准,确保设备的性能和稳定性。
4.网络测试与调试:在设备安装完成后,进行网络测试和调试,确保网络的稳定性和可靠性。
测试的内容包括网络连接速度、传输质量、数据安全等方面。
5.系统验收和运维:在网络测试通过后,进行系统的最终验收。
验收的内容包括系统的功能完整性、可用性、性能等。
同时还需建立完善的运维机制,对系统进行日常维护和管理。
四、风险管理在四电过渡工程的施工过程中,存在一些潜在的风险和问题,需要及时采取相应的措施应对。
常见的风险包括设备故障、人为操作错误、网络攻击等。
为了有效降低风险,需要:1.建立全面的风险识别和分析机制,对可能出现的风险进行预测和评估。
2.严格遵循相关的施工规范和标准,确保设备的安全可靠。
3.加强对施工人员的培训和管理,提高其施工操作的技能和意识。
四电过渡工程施工方案

四电过渡工程施工方案1. 项目背景四电过渡工程是指电力、电信、广播电视和互联网四个行业之间的过渡工程。
随着信息技术的不断发展,传统的电力、电信、广播电视和互联网行业之间的边界逐渐模糊,需要进行过渡工程来适应新的发展需求。
2. 施工目的四电过渡工程的施工旨在实现电力、电信、广播电视和互联网行业在资源共享、信息互通、服务融合等方面的无缝衔接,提高社会信息化水平,促进各行业的健康发展。
3. 施工内容3.1 电力施工•优化电力设备配置•提高供电可靠性•改进电力传输线路•制定电力管理制度3.2 电信施工•优化通信设备•提高通信网络覆盖•加强数据传输安全•完善通信业务管理3.3 广播电视施工•升级广播电视设备•扩大信号传播范围•提高信号质量•完善广播电视节目制作3.4 互联网施工•升级互联网设施•提高网络带宽•加强网络安全防护•完善互联网服务4. 施工方案4.1 施工流程1.制定四电过渡工程施工计划2.调查勘测3.设计规划4.施工准备5.施工实施6.质量验收7.完工交接4.2 施工技术•按照规划要求进行设备更新和改造•采用先进的技术手段提高效率•严格遵守安全生产规定•加强与相关部门的沟通协调5. 施工效果经过四电过渡工程施工,电力、电信、广播电视和互联网行业之间实现了紧密衔接和互通互联,各行业资源得到充分利用,服务水平得到提升,为社会信息化发展奠定了坚实的基础。
6. 结语四电过渡工程施工不仅是各行业发展的需要,也是促进社会信息化的重要举措。
只有不断优化四电过渡工程施工方案,提高施工质量,才能更好地满足社会对信息化发展的需求。
以上是四电过渡工程施工方案的相关内容,希望能对相关工程的实施和推进有所帮助。
最新四电施工工艺(四电)

四电施工工艺(四电)目录第一章运输通信工程 (3)第一节数字调度系统施工工艺 (3)第二节 SDH数字传输系统施工工艺 (10)第三节接入网施工工艺 (27)第四节铁塔与天线安装施工工艺 (44)第二章信号工程 (52)第一节信号施工方法及工艺 (52)第三章电力工程 (59)第一节电力施工工艺 (59)第四章电力牵引供电工程 (63)第一节测量施工工艺 (63)第二节塌方坑开挖施工工艺 (70)第三节桥墩台打孔灌注锚栓施工工艺 (76)第四节膨胀土地带基础浇制施工工艺 (80)第五节膨胀土地带钢筋混凝土支柱安装整正施工工艺 (93)第六节腕臂柱装配安装施工工艺 (103)第七节承力索或接触线超拉(附加坠砣)施工工艺 (112)第八节定位装置安装及拉出值调整(车梯式一次到位法)施工工艺 (116)第九节高压危险牌、接触网终点标安装施工工艺 (121)第十节分段绝缘器安装施工工艺 (124)第十一节分相绝缘器安装(分体安装)施工工艺 (130)第一章运输通信工程第一节数字调度系统施工工艺1适用范围本工艺参照广梅汕铁路通信系统的施工实际情况而编写。
本工艺适用于铁路通信系统数字调度设备的安装,凡设计到有关数字调度系统的部分,可参照此法。
2施工前准备2.1 施工前必须对操作人员进行培训,使操作人员熟练掌握本工艺的操作方法。
经考试合格后,才能上岗。
2.2 根据技术资料,对所需工具、仪表、材料统一进行清点、检查,确认数量、型号等是否满足施工要求,并按类别放置,不易区分的材料作好记录。
对欠缺部分应及时提供物质申请予以补齐,便于施工时使用。
2.3 数字调度设备的安装位置参照有关设计图纸予以确定。
2.4对施工现场依照设计图纸进行勘察,如有出入要现场和建设单位进行确认,为正式施工打下基础。
3设备安装、配线3.1设备开箱验货设备运到施工现场后,将设备平放到地面上,设备的正面朝上,用启钉器启掉设备包装箱上的铁钉,移开包装箱盖,从包装箱里移出设备,去掉设备的里层包装,对照设备到货清单,分别对设备进行开箱验货,看到货的数量和到货清单是否相符,设备完好情况如何,并做好详细记录。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
迁改部分2.1三电迁改工程施工方案、施工方法2.1.1三电迁改工程施工方案三电迁改的主要工作内容可以分为:一是对直接影响铁路建设的路内、外通信、电力线路、信号电缆及其它设施进行迁改,保证铁路建设的顺利进行;二是为消除铁路建设对铁路附近各类线路和设施产生的影响而进行的迁改或防护。
各方案的设计和实施以满足铁路建设需要和保证铁路附近各类线路和设施的安全而进行。
2.1.1.1迁改方案的制定及论证由项目部总工程师、勘察设计、施工技术、作业班人员共同对铁路中心桩、标高、站场、货场等各类工程的准确位置,准确计算迁改线路的迁改距离及跨越线路的跨越高度和跨度。
同产权单位联系,使产权单位了解并熟悉跨越点的铁路施工情况,然后以迁改原则和技术标准与产权单位共同探讨协商制定迁改方案。
对制定的迁改方案进行论证,对不可行方案进行再制定再论证,以保证迁改方案一次到位。
对论证后的实施性方案,上报建设单位及监理单位审批,待批复后实施。
迁改方案批复后,同产权单位签订迁改线路施工协议,实施迁改。
2.1.1.2通信及广播线路迁改实施方案对于新建铁路引起的迁改,统筹考虑将来电气化铁路的影响,尽量作到一次完成。
使改迁后的各类通信线路及设施不仅满足土建工程施工的要求,也能符合电磁防护的技术指标。
对于确实无法一次完成迁改的通信线路,坚决做好临时过渡措施,确保通信线路的安全畅通。
1、对于在铁路地界范围内与铁路平行的路外各类电信线路,一律迁出铁路地界范围以外,同时考虑电气化铁路防护距离等技术要求,一次迁移到位;路内通信线路迁出影响土建工程施工的范围,并达到电气化防护要求。
其施工顺序如下:确定线路中心桩、标高→同产权单位确定迁改方案→复测、确定割接位置→开挖缆沟(架设杆路)→光、电缆敷(架)设、测试→工程自验→监理、产权单位验收→与既有线路割接。
2、对与铁路交叉的地埋光、电缆,在路基施工前采取在路基两侧适当距离内更换光、电缆并增加防护的方式在路基下防护通过。
其中对不同等级的光缆采取不同的迁改方式,一般本地网线路按改迁500-1000m、增加1—2个接头考虑;而各电信公司所属长途网光缆则按整盘换缆改迁2000—3000m、不增加接头设计。
施工顺序如下:确定线路中心桩、标高→同产权单位确定迁改方案→复测,确定光、电缆径路→开挖缆沟→既有光、电缆过轨防护→工程自验→监理、产权单位验收→与既有线路割接。
3、对跨越铁路的架空线路,在对应的路基点预埋钢管,然后将跨越铁路的架空线路改为地埋从路基下的钢管中通过,两头的终端杆立于征地界以外并满足与最近股道中心距离不小于1.5倍的杆高长度。
施工顺序如下:确定线路中心桩、标高→同产权单位确定迁改方案→复测→开挖缆沟、过轨钢管预埋、架空线路做终端→敷设过轨光、电缆→线路测试→工程自验→监理、产权单位验收→与既有架空线路割接。
4、对桥梁工程引起容量大、规格高的主要通信干线,尤其是多孔通信管道、长途地埋通信光缆及燃气管道,尽量与相关单位协商,制定切实可行的避绕墩台方案或保护措施。
2.1.1.3电力线路迁改实施方案1、10KV及低压电力线路10KV及低压电力线路迁改主要分为交叉跨越和平行电力线路的迁移两种方式。
10KV及低压电力线路交叉跨越,全部改为电缆穿钢管过轨。
穿管采用热镀锌直缝钢管,电缆采用交联聚乙烯铠装铜芯电缆,截面留有发展余量或符合当地电网发展要求。
电缆过轨时钢管的预埋采用顶管及挖沟预埋两种方式结合。
为便于维修和事故抢修,减少其对路基的影响,每处穿管过轨采用两根钢管保护管(一根穿缆、一根备用),在穿过路基时采用机械顶管方式。
穿管采用热镀锌直缝钢管,其内径应不小于管内电缆外径的1.5倍,管壁厚度≥4mm,路基以下的接头采用钢性连接(螺纹套管或焊接)。
当敷设长度超过40m时,钢管做防涡流处理(顺钢管开槽)。
主要施工步骤:确定线路中心桩、标高→同产权单位确定迁改方案→复测→开挖缆沟、过轨钢管预埋、顶管过轨→敷设过轨电缆→电缆做终端、测试→工程自验→监理、产权单位验收→与既有线路倒接、拆除旧线路、清理场地。
10KV及0.38KV平行电力线路的迁移,具备路径条件并能满足平行接近距离要求的,采用架空线路迁改的方案;不具备路径条件及不能满足平行接近距离要求的采用地埋电缆迁改的方案。
主要实施步骤:确定线路中心桩、标高→同产权单位确定迁改方案→复测→大小运电杆、三盘→基坑开挖→电杆组立→金具组装→拉线制安→导线架设→工程自验→监理、产权单位验收→与既有线路倒接、拆除旧线路、清理场地。
2、35KV及以上电力线路35KV及以上电力线路与铁路交叉跨越,采用原路径升高的施工方式,对于如有在进站信号机内跨越铁路的迁改时应采用平移、绕行的方式进行。
架空线路迁改的方案主要施工步骤如下:确定线路中心桩、标高→同产权单位确定迁改方案→复测→开挖基坑→浇制基础、养护→组立铁塔、搭设跨越架→停电拆除旧线架设新线→工程自验→监理、产权单位验收→与既有线路倒接、送电运行、清理场地。
2.1.1.4信号迁改工程施工方案按照对本工程的总体定测,我单位项目经理部将及时组织工程技术人员、施工负责人,并邀请建设单位、设计单位、监理单位、运营单位等进行设计文件会审、设计交底和现场定测,确定电缆径路和设备位置。
同时在建设单位和监理单位的指导下,与有关单位签订相关协议,确保信号电缆迁改工程安全顺利进行。
新建线路可能占用既有车场或线路,或与既有线路并行,原信号联锁电缆可能被线路填埋,也可能接触网支柱基础需占用的,既有电缆及箱盒需要迁移和防护。
信号迁改一般采用以下原则:新线位可能填埋的电缆,则受影响电缆终端盒或分向盒需移设于线路另一侧。
原设于路肩的电缆,不需移设,但需采用钢管防护。
受桥梁桩基、支柱基础影响的电缆,从电缆终端盒或分向盒新设电缆绕行。
对施工人员进行详细的技术交底,内容包括施工图纸要求、有关技术规定、操作程序、工序之间的配合、施工工艺、安全质量应注意的事项等。
2.1.2三电迁改施工工艺及方法2.1.2.1通信线路迁改施工工艺和方法1、通信架空线路迁改施工工艺和方法拆迁径路复测:根据线路控制点(线路起点、转角点、终点)结合现场地形条件,确定线路走向。
定测时掌握各杆位处的土壤情况及周围环境情况,避免电线路起伏太大,避开易被河流、雨水冲刷地带。
利用经纬仪确定该段线路中心线,用测量绳沿中心线延伸,按设计档距,在经纬仪的指挥下,确定直线杆的中心桩,转角杆定位时,除中心桩外,沿线路方向分别打辅桩,用角平分法测出拉线坑位置。
在中心桩侧面写杆号,记录人员做好记录。
将线路测量采集的数据,进行整理,建立详细的线路定测台帐。
单盘测试、配盘同直埋光、电缆线路施工方法。
开挖电杆坑:根据测量的径路开挖杆坑,坑深符合设计和规范规定。
开挖采用人工开挖方式,依照画好的坑口尺寸及所规定的坑深,使用锹和镐进行挖掘,先挖坑中间,再修坑四壁。
马道在电杆侧开挖,长度大于坑深,开挖完成后用标杆和钢卷尺检查坑深。
电杆大小运:大运采用载重汽车运输,小运采用人力牵引运杆专用平板车运输。
运输前对运输工器具进行检查,保证安全运输。
同时依据定测台帐对运输区段内电杆型号规格进行核实,保证电杆到位的准确性。
电杆堆放选择在交通方便处所,便于小运,不占或少占农田。
大运卸杆时,制定安全保护措施,保证人力,电杆运输工具的安全。
电杆装卸条件具备时采用机械装卸。
卸杆如无机械时,电杆两侧放制滚杆,并用麻绳作防护,分批卸下电杆,杜绝自由滚落。
全部卸下后,检查电杆的质量,清点数量、规格,做好记录。
小运电杆,由电杆堆集地,依据定测台帐,采用人力牵引炮车或人力抬运至每个杆位。
电杆组立及编号:在电杆到场后,组立前对电杆要严格进行外观检查,电杆规格、长度符合设计和定测后确定的长度。
立杆采用起重吊车结合人力组立,电杆整正采用人力整正。
在土质松软处角深大于5米的角杆、终端杆、分线杆的杆底均加垫底盘。
河滩及塘边杆根缺土的电杆,做护墩保护。
杆号写在面向杆路所沿着的道路一侧,编号与既有杆路方法相同;一根电杆编一个杆号,不省略,也不增添虚号。
拉线制安:根据施工规范要求,对需加固的电杆,装设拉线。
拉线的规格、埋深、位置、角度要符合规范要求。
在无法装设拉线的地点,用撑杆加固。
吊线架设:在吊线架设前,检查吊线的规格程式、吊线夹板、穿钉符合设计要求;吊线夹板的安装、吊线架设以人力为主;吊线夹板安装位置正确、牢固、端正,吊线架设严格按设计及规范要求。
吊线坡度变更不大于1/40杆距。
吊线垂度根据负荷区、杆距和电缆的质量和温度确定,垂度偏差以未挂设电缆时的原始垂度为准,符合规范要求。
吊线在一个杆档内只有一个接头;在长杆档内的正吊线和辅助吊线保证无接头。
电缆架设、防护:缆的运输采用汽车运输。
架设采用人力与机械相结合的方法架设,采用“预挂挂钩牵引法”或“动滑轮边放边挂法”或“定滑轮牵引法”。
过角杆时在角杆两旁挂设滑轮。
敷设时匀速牵引,不突然起动或停止,以防损伤电缆。
电缆敷设无蛇弯扭曲。
在接头处、转角杆处、防护处设专人,保证电缆的弯曲半径及余留量,防止损伤电缆。
挂钩间隔一般为500mm,挂钩方向一致,挂设后的电缆垂度符合规范规定。
防雷:线路在终端杆、引上杆、分岐杆、角深大于1米的角杆及郊区直线路每隔5~10根电缆装设避雷线。
电杆地线采用大于4.00mm镀锌钢线,地线在电杆中时,高出杆顶部150~200mm,并保证顶端尖锐镀锡。
架空吊线在两端及第隔5根电杆处,与电缆的金属扩套连通焊牢并接地。
架空光缆在接头处的金属护套、加强芯施工要求符合产权单位原有线路标准。
中间头接续:接续方法同电缆线路。
接头在杆上固定牢固,两侧余留符合规范的要求。
线路的割接:割接施工基本安排在夜间进行,以减少对运营的影响,将损失降到最小。
施工由项目经理部总工程师负责,给点前,首先将新敷设的电缆开剥完成,并做好一切施工准备工作;给点后,将既有线路断开并将光、电缆开剥;芯线接续时按紧急、重要、次重要、一般的顺序进行。
施工方法同接续施工方法。
2、通讯线路跨越铁路施工方法拆迁径路复测:根据线路结合现场地形条件,确定线路走向。
定测时掌握跨越处的土壤情况及周围环境情况。
将线路测量采集的数据,进行整理,建立详细的线路定测台帐。
单盘测试、配盘同直埋光、电缆线路施工方法。
线路过轨道:在新建路基过缆位置预埋电缆保护管;为确保行车、人身安全,避免道床污染,提高工作效率,我们将采取顶管办法使电缆保护管穿过既有轨道。
首先选好电缆过道位置。
计算出电缆保护管长度,确定好保护管两端头位置。
在两端头位置开挖顶管作业坑,支设顶管作业机,将电缆保护管顶过轨道或路面到达对面作业坑。
将敷设电缆穿过电缆保护管,密封保护管两端口并加以防护。
分层夯实回填好作业坑及两端连接处电缆沟。
开挖终端电杆坑:根据测量开挖杆坑,坑深符合设计和规范规定。
