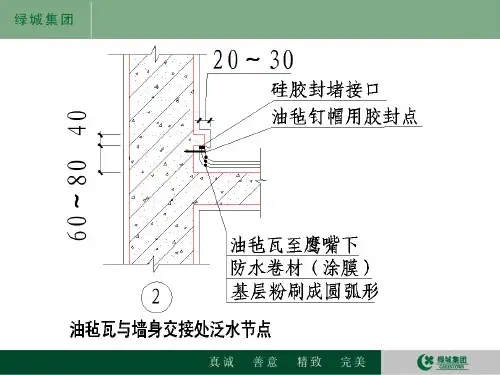

绿城房地产集团有限公司精装修工程(住宅类)施工工艺工法标准
绿城集团标准施工工艺工法参考节点2共41页文档

3. 基层找平面用铁板压光。 4. 防水层卷材铺贴从下而上竖向施工,卷材搭接符合
设计和规范要求,粘结牢固,无起鼓或脱开现象。
5. 顺 水 条 宽 30 , 厚 度 根 据 保 温 板 厚 度 确 定 , 间 距 ≤400,用水沥青涂刷防腐处理。
3. 基层找平面用铁板压光。 4. 40X8mm顺水条间距不大于400mm。
5. 防水层卷材铺贴从下而上竖向施工,卷材搭接符合
设计和规范要求,粘结牢固,无起鼓或脱开现象。
6. 顺水条宽度30,厚度根据保温板厚度确定,间距 ≤400,顺水条之间嵌铺保温板,顺水条必须用水 沥青涂刷防腐处理。
7. 挂瓦条规格30×30杉木条,顺瓦条宽度30,厚度根 据瓦弄净空而定,杉木条用水沥青涂刷防腐处理。
1. 施工工序依次为:砼结构层-找平层-防水层-保 温层-钢网混凝土保护层 - 座浆-顺瓦条-筒瓦。
2. 屋面基层找平层平整度不超过20mm,施工时确保阴 脊与阳脊、檐口与屋脊拉通线。
3. 基层找平面用铁板压光。 4. 防水层卷材铺贴从下而上竖向施工,卷材搭接符合
设计和规范要求,粘结牢固,无起鼓或脱开现象。
5. 钢筋网细石砼保护层与结构砼板用结构胶钻孔植筋 (φ6)工艺连接,植筋钢筋与防水层结合点表面 做密封处理,φ6植筋横、竖向间距为1.5-2米。
6. 保温板与基层面结合可以用胶水掺水点粘。 7. 钢丝网细石砼用C20塌落度<6cm,随捣随抹光,平整
度不超过10mm。 8. 用1:1:6混合砂浆座浆铺瓦,注意避免砂浆污染
1. 施工工序依次为:混凝土结构层-找平层-防水层 -顺水条(嵌套保温板)-挂瓦条-顺瓦条-筒瓦。
绿城集团标准工程节点做法参考.

(二)平板瓦做法节点
平板瓦施工工艺(1)说明
1. 施工工序依次为:混凝土结构层-找平层-防水层
-保温层-钢网混凝土保护层-顺水条-挂瓦条- 水泥平板瓦。 2. 屋面基层找平层平整度不超过 20mm, 施工时确保阴 脊与阳脊、檐口与屋脊拉通线。
3. 基层找平面用铁板压光。
4. 防水层卷材铺贴从下而上竖向施工,卷材搭接符合 设计和规范要求,粘结牢固,无起鼓或脱开现象。
平板瓦施工工艺(2)说明
1. 施工工序依次为:混凝土结构层-找平层-防水层
-顺水条(嵌套保温板)-挂瓦条-水泥平板瓦。
2. 屋面基层找平层平整度不超过 1cm, 施工时确保阴脊
与阳脊、檐口与屋脊拉通线。
3. 基层找平面用铁板压光。 4. 防水层卷材铺贴从下而上竖向施工,卷材搭接符合 设计和规范要求,粘结牢固,无起鼓或脱开现象。
9. 当屋面坡度 >35 度时,挂瓦条宜采取局部膨胀螺栓
固定。
筒瓦施工工艺(2)说明
1. 施工工序依次为:混凝土结构层-找平层-防水层 -顺水条(嵌套保温板)-挂瓦条-顺瓦条-筒瓦。 2. 屋面基层找平层平整度不超过 20mm, 施工时确保阴 脊与阳脊、檐口与屋脊拉通线。 3. 基层找平面用铁板压光。
与阳脊、檐口与屋脊拉通线。
3. 基层找平面用铁板压光。
4. 防水层卷材铺贴从下而上竖向施工,卷材搭接符合
设计和规范要求,粘结牢固,无起鼓和脱开现象。
5. 钢筋网细石砼保护层与结构混凝土板在防水层完成 后用植筋(φ6 )工艺连接,植筋钢筋与防水层结 合 点 表 面 做 密 封 处 理 , φ6 植 筋 横 、 竖 向 间 距 为 1.5-2米。
思考:对该节点的看法?其它的防水做法? 优缺点分析。
绿城集团标准工程节点做法参考施工工艺

。
06
验收与交付使用
工程验收标准及程序
验收标准
绿城集团的标准工程节点做法需要符合国家相关规范和行业标准,同时需要满足绿城集团内部的质量标准。具体 验收标准包括但不限于建筑结构、给排水、电气、暖通、消防等方面。
验收程序
工程验收分为预验收和正式验收两个阶段。预验收阶段主要是对工程进行初步检查,发现问题及时整改;正式验 收阶段是在预验收合格后进行,需要组织专业的验收团队对工程进行全面检查,确保工程符合设计要求和相关标 准。
混凝土运输
采用专用运输设备,将混凝 土从搅拌站运输到施工现场 ,确保混凝土在运输过程中 不发生离析、泌水等现象。
混凝土浇筑与振捣
将混凝土浇筑到模板内,采 用振捣设备对混凝土进行振 捣密实,确保混凝土浇筑质 量符合规范要求。
05
装修工程施工工艺
室内装修施工工艺
墙面装修
墙面涂料、贴瓷砖、贴壁纸等施工工艺,包括基 层处理、刮腻子、打磨、涂装等步骤。
地面装修
地面铺砖、地板铺设等施工工艺,包括地面处理 、防水层处理、铺贴或铺设等步骤。
天花板装修
吊顶、装潢灯具、喷涂等施工工艺,包括吊顶龙 骨安装、灯具安装、喷涂等步骤。
室外装修施工工艺
01
外墙装修
外墙涂料、贴瓷砖等施工工艺, 包括基层处理、刮腻子、打磨、 涂装等步骤。
02
03
室外地面装修
景观设施
室外铺砖、铺设草坪等施工工艺 ,包括地面处理、防水层处理、 铺贴或铺设等步骤。
THANKS
谢谢您的观看
设备维护
定期对设备进行维护和保 养,延长设备使用寿命。
03
基础工程施工工艺
土方开挖与回填
土方开挖
绿城项目精装修工程专项施工方案

绿城项目精装修工程专项施工方案1. 前言本文档旨在提供绿城项目精装修工程专项施工方案,确保施工过程顺利进行,并达到预期质量要求。
2. 目标本方案的主要目标是在绿城项目中进行精装修工程,确保施工过程符合相关法规,并且完工后满足绿城项目的要求和标准。
3. 施工流程3.1 准备工作在正式施工前,需要进行以下准备工作:- 完善项目计划,并获得批准;- 确定工程的施工范围和施工队伍;- 召开项目启动会议,明确各方责任和时间计划。
3.2 水电及暖通施工在施工过程中,按照以下步骤进行水电及暖通设备的施工:1. 安装并调试水电设备;2. 完成暖通设备的安装;3. 进行系统测试,确保正常运行。
3.3 建筑装饰施工建筑装饰施工需要按照以下流程进行:1. 进行墙面施工,包括涂刷和装饰;2. 安装地板和天花板;3. 进行门窗的安装;4. 完成室内装饰,包括灯具、墙纸等;5. 进行最终清洁,确保工程质量。
3.4 室内家具安装在完成建筑装饰施工后,进行室内家具的安装:1. 根据设计方案进行家具摆放;2. 安装家具,确保稳固和美观。
3.5 竣工检查和验收完成施工后,进行竣工检查和验收,包括以下步骤:1. 进行整体验收,确保与设计方案一致;2. 进行质量检查,确保装修质量符合要求;3. 进行安全检查,确保施工安全。
4. 监督和管理为了确保施工质量和进度,需要进行以下监督和管理措施:- 定期组织工程进度会议,了解施工进展;- 按照施工计划进行监督,确保进度和质量符合要求;- 定期进行检查和验收,及时解决问题。
5. 后期维护施工完成后,需要进行后期维护:- 提供维护手册,包括家具保养和设备维护;- 定期进行检查和维护,确保设备和装饰的正常运行。
以上是《绿城项目精装修工程专项施工方案》的简要内容介绍,详细内容请参考正式文档。
绿城集团工艺工法施工标准与技术标准

【绿城工艺】绿城集团工艺工法施工标准与技术标准(绿城品质之源)2014-05-12房地产经理人联盟为了保证绿城的工程品质营造水平,根据集团公司宋卫平董事长的指示,我部对原有同类型产品营造过程中发现的问题进行了研究。
根据研究结果,对主体结构、防水体系、外墙饰面、内墙施工、门窗工程等节点部位进行调整,最终形成了绿城集团标准工艺工法。
根据本文档的相关内容,项目公司应对施工图、施工工艺工法调整深化。
此文档最终解释权归绿城房地产集团工程质量督导部。
一、主体结构有基础回填土工程应在基础施工前,对施工组织方案及结构施工图进行评审。
不允许基础±0.00下因回填土无法回填所出现的大水塘的现象。
对结构柱脚及两层接头部位砼所漏浆引起蜂窝麻面现象,必须加以控制,具体措施参照相关节点要求。
为控制结构现浇板商品混凝土塌落度大所引起的收缩裂缝及渗水,保证结构板无裂缝及密实度有自防水能力措施,应按照相关规定和要求施工。
(在成本不增加的基础上,采用二次振捣)施工控制节点质量缺陷:针对地下室底板、顶板、楼板、平屋板及一次性翻边的商品砼坍落度大,而产生的毛孔及收缩裂缝,导致渗漏水现象。
控制缺陷的工艺要求:砼浇捣时应采用二次振捣,机械磨平工艺施工。
在混凝土一次性浇捣完成后,待混凝土固结至坍落度达到3-5cm时,再进行砼第二次振捣,以确保混凝土密实及自防水能力。
二、绿城防水体系工法应对不同部位设计不同防水材料及防水方案,我部现有地下室底板下防水、侧墙、顶板、卫生间地面防水、坡屋面、平屋面、阳台、露台有保温和无保温等方案。
说明:硅粉密实剂的用量比例按水泥用量计算。
坡屋面做法地下室保温防结露体系做法防水体系卫生间、阳台地面防水做法:结构板上20厚1:3水泥砂浆内掺水泥含量5%的抗裂硅质防水剂防水层法式建筑屋面空调隔板排水需注意:除按原设计设置地漏和排水外,必须增设溢水口系统。
三、外墙饰面工程1.干挂石材钢架施工要求,有半干挂和全干挂钢架两种,全干挂必须采用槽式埋件和螺栓式连接方案,钢材必须是热镀锌标准型钢,如有复杂线脚及檐口线脚部位钢架应用非镀锌型钢预制成分段整体式,再热镀锌加工到现场螺栓整体安装连接等规定。
绿城集团-标准施工工艺工法参考

施工控制节点(二)
质量缺陷:
针对大面积车库底板、顶板、平屋面因商品砼坍 落度大而产生的毛孔及收缩裂缝,导致结构渗漏水 现象。 控制缺陷的工艺要求: 砼浇捣时采用二次振捣,机械磨平工艺施工,能 控制结构板裂缝及渗漏水缺陷通病。
8. 每道防水层施工必须做好成品保护工作,保证每道
防水的完好性。
(五)天窗节点做法
别墅地下室天窗防水施工节点
1-1剖面
三、装饰装修部分
(一)面砖做法 (二)干挂石材做法 (三)湿贴石材做法 (四)湿贴文化石、乱贴石做法 (五)门窗与腰线部位 (六)阳台露台部位 (七)其它节点
说明: 1.此图以规 格为420X300的 拉法基瓦片为例, 同一坡面瓦片, 必须统一排版; 2.瓦片外挑 宽度在有檐沟时 40-50mm,无檐 沟时70mm。
(三)筒瓦做法节点
筒瓦施工工艺(1)说明 1. 施工工序依次为:混凝土结构层-找平层-防水层 -保温层-钢网砼保护层-顺水条-挂瓦条-顺瓦 条-筒瓦。 2. 屋面基层找平层平整度不超过1cm,施工时确保阴脊
(一)面砖做法
外墙仿清水墙面砖节点 施工工艺说明
1. 外墙面用1:3水泥砂浆粉刷,两次成活,粉刷层厚 度≥15mm,以提高墙身自防水能力。 2. 外墙面砖根据设计要求按照规格、品种、颜色及比 例等进行搭配,用水泥砂浆或专用粘贴剂粘贴,砖 缝一般为8~10mm(宜为9mm)。
3. 贴外墙面砖前应提早一天将墙体粉刷及面砖浇水湿 润,勾缝的深度宜凹进2~3mm。禁止在雨天或墙面 过湿时进行勾缝,以免今后泛碱流白浆现象。勾缝 完毕后外墙面应立即用塑料薄膜覆盖进行保护,预
绿城集团住宅工程质量标准

为提升公司绿城集团住宅工程开辟建设质量,确保住宅使用功能,提升客户满意度,特制定本标准。
本标准为置地内部住宅工程质量检查验收标准,也为各利润中心的自身管理及对设计、监理及承包商协调管理提供参考。
公司开辟的新建住宅粗装修(毛坯房/初装饰)交楼工程,精装修房交楼工程将另行编制户内精装修工程质量标准。
本标准依据相关国家标准及公司工程质量建设规划编制,主要依据有:(1) 《住宅设计规范》(2) 《住宅建造规范》(3) 《住宅性能评定技术标准》(4) 《工程建设标准强制性条文》(房屋建造部份)(5) 《建造装饰装修工程质量验收规范》(6) 《建造工程施工质量验收统一标准》(7) 《住宅工程初装饰竣工验收办法》((8) 《商品房销售管理办法》本标准侧重于小业主对收楼的质量要求,各利润中心应参照本标准的质量要求,结合开辟项目所在城市的定位及当地相关质量要求,制订相关工程质量规范列入合同文件中,以使工程参预各方有明确的工程质量标准,做到有规可依。
2.1室内楼地面(水泥混凝土、水泥砂浆楼面)(1)面层与下一层应结合坚固,无空鼓、裂纹;(2)国家标准:空鼓面积不应大于400CM2;且每自然间(标准间)不多于2处可不计;(3)置地企业标准:100%无空鼓。
(1)地面表面密实,无地面裂缝、脱皮、麻面、起砂现象;(2)地面坡度满足设计要求,坡向正确,不应有倒泛水和积水现象;(3)踢脚线与墙面应结合密切,高度一致,出墙厚度均匀;(4)对于有室内楼梯的,楼梯踏步的宽度、高度应符合设计要求;(5)允许偏差应符合规定要求。
水泥混凝土、水泥砂浆楼地面允许偏差(1)地坪施工前,应将砼楼板表面的浮浆、落地灰等清理干净,可使用铣刨机或者凿毛机进行机械清理;(2)水泥混凝土楼地面采用平板振动器振捣密实,对于有地暖层的后浇地面,可采用直径150MM的铁辊碾子碾压密实;(3)有防水要求地面的立管、套管、地漏处封堵无渗漏,应进行蓄水试验;(4)施工完成地面应洒水养护不少于7天;(5)应特殊注意入户门内开门时走道与入户地板标高的控制。
绿城住宅精品工程认定技术标准

绿城集团住宅精品工程认定技术标准(试行)绿城房地产集团有限公司二○○八年五月目录1 总则 (3)2 精品工程认定管理办法 (4)3 规划设计评定标准 (10)4 土建工程评定标准 (48)5 安装工程评定标准 (55)6 智能化工程评定标准 (70)7 精装修工程评定标准 (74)8 景观工程评定标准 (91)9 精品工程材料设备评定标准 (100)10 客户服务质量评定标准 (107)11 附件 (110)1 总则1.0.1为提高住宅产品品质,打造住宅精品工程,促进住宅科技进步,以适应公司快速发展。
实施精品工程战略的需要,公司推行住宅精品工程认定制度,特制定本标准。
1.0.2 本标准所称的住宅精品工程认定,是指公司住宅产品按照精品工程认定管理办法及标准,经精品工程质量评定小组进行技术审查和认定确认,并获得认定等级证书。
1.0.3 本标准适用于公司所开发的住宅项目精品工程评审和认定。
1.0.4 本标准评定内容包括规划设计、土建工程、安装工程、智能化工程、精装修工程、景观工程、材料设备、客户服务质量八个部分。
每个部分按重要性和内容多少规定分值,按得分分值多少评定精品工程等级,精品工程等级由低至高划分为"铜奖"、"银奖"、"金奖"三级。
其中,金奖工程必须为精装修、执行国家现行标准和精品工程评价标准好的住宅,银奖工程为执行国家现行标准但精品工程评价略低于金奖标准的住宅,铜奖工程为非精装修、执行国家现行标准和精品工程评价标准较好的住宅。
1.0.5 申报精品工程认定的住宅必须符合国家现行有关强制性标准的规定,其中智能化工程必须符合《绿城集团弱电系统工程验收规范》的规定。
1.0.6 住宅精品工程认定遵循科学、公正、公平和公开的原则。
1.0.7 集团公司总工程师办公室负责指导和管理公司住宅精品工程认定工作。
1.0.8 本标准由集团公司总工程师办公室负责修订和解释。
