高层建筑施工起重机械施工电梯
2020年5月2日星期六
19/53
第九节 起重机械及施工电梯
4、其他形式起重机
4.1、龙门架(龙门扒杆、龙门吊机)
➢ 龙门架是一种最常用的垂直起吊设备。 ➢ 在龙门架顶横梁上设行车时,可横向运输重物、构件;在龙门架两腿下缘设有滚轮
并置于铁轨上时,可在轨道上纵向运输;如在两腿下设能转向的滚轮时,可进行任 何方向的水平运输。
1.2.4、牵缆式桅杆起重机 在独脚把杆的下端装上一根可以360º回转和起伏的起重杆而成。 特点 ➢ 它具有较大的起重半径,能把构件吊送到有效起重半径内的
任何位置; ➢ 格构式截面的桅杆起重机,起重量可达600kN,起重高度可
达80m; ➢ 其缺点是缆风绳较多。
2020年5月2日星期六
11/53
第九节 起重机械及施工电梯
1.2.3、悬臂把杆 ➢ 在独脚把杆的中部或2/3高度处装上一根起重臂,
即成悬臂把杆。
➢ 起重杆可以回转和起伏变幅。
➢ 悬臂把杆的特点是能够获得较大的起重高度,起 重杆能左右摆动120°~270°,宜于吊装高度较大 的构件。
2020年5月2日星期六
10/53
第九节度慢,远距离转移时需要其他车辆运载。
2020年5月2日星期六
13/53
第九节 起重机械及施工电梯
2、履带式起重机
2.2、组成 主要由底盘、机身和起重臂三部分组成
2020年5月2日星期六
14/53
第九节 起重机械及施工电梯
2、履带式起重机
2.3、履带式起重机的主要技术参数有三个 ➢ 起重量Q,起重高度H和起重半径R。 ➢ 三个参数都与起重臂长度有关系: • 当起重臂长度一定时,随着仰角的增大,起
最下(最外)一节为基本臂,吊臂内装有液压伸缩机构控制其伸缩。 ➢ 汽车起重机作业时必须先打支腿,以增大机械的支承面积,保证必要的稳定性。因
此,汽车起重机不能负荷行驶。 3.3、汽车起重机的主要技术性能 ➢ 有最大起重量、整机质量、吊臂全伸长度、吊臂全缩长度、最大起升高度、最小工
作半径、起升速度、最大行驶速度等。
1.1、特点及适用范围 ➢ 桅杆式起重机具有制作简单、装拆方便、起重量大(可达1000kN以上)、受地形
限制小等特点; ➢ 但它的灵活性较差,工作半径小,移动较困难,并需要拉设较多的缆风绳; ➢ 一般只适用于安装工程量比较集中的工程。 1.2、分类 独脚把杆、人字把杆、悬臂把杆和牵缆式桅杆起重机。
2020年5月2日星期六
重量和起重高度的增加,而回转半径减小;
• 当起重臂长度增加时,起重半径和起重高度 增加而起重量减小。
2020年5月2日星期六
15/53
第九节 起重机械及施工电梯
2、履带式起重机
双臂履带式起重机
鸟巢吊装
2020年5月2日星期六
16/53
第九节 起重机械及施工电梯
3、汽车起重机
汽车起重机是一种将起重作业部分安装在汽车通用或专用底盘上、具有载重汽车行驶 性能的轮式起重机。 3.1、分类 ➢ 根据吊臂结构可分为定长臂、接长臂和伸缩臂三种,前两种多采用桁架结构臂,后
1.2.2、人字把杆 人字把杆是由两根圆木或两根钢管以钢丝绳绑扎或铁件铰接而成。
2020年5月2日星期六
8/53
第九节 起重机械及施工电梯
1、桅杆式起重机
1.2.2、人字把杆 ➢ 两杆在顶部相交成20º~30º角,底部设有拉杆或拉绳,以平衡把杆本身的水平推力。 ➢ 其中一根把杆的底部装有一导向滑轮组,起重索通过它连到卷扬机,另用一钢丝绳
2、履带式起重机
履带式起重机是一种具有履带行走装置的转臂 起重机。
2020年5月2日星期六
12/53
第九节 起重机械及施工电梯
2、履带式起重机
2.1、特点 ➢ 其起重量和起重高度较大,常用的起重量为100~500kN,目前最大起重量达3000 kN,
最大起重高度达135m。
➢ 由于履带接地面积大,起重机能在较差的地面上行驶和工作,可负载移动,并可原 地回转,故多用于单层工业厂房及旱地桥梁等结构吊装。
一种采用箱形结构臂。 ➢ 根据动力传动,又可分为机械传动、液压传动和电力传动三种。
2020年5月2日星期六
17/53
第九节 起重机械及施工电梯
3、汽车起重机
2020年5月2日星期六
18/53
第九节 起重机械及施工电梯
3、汽车起重机
3.2、特点及应用 ➢ 因其机动灵活性好,能够迅速转移场地,广泛用于土木工程。 ➢ 现在普遍使用的汽车起重机多为液压伸缩臂汽车起重机,液压伸缩臂一般有2~4节,
高层建筑施工
第九节 起重机械及施工电梯
第八章 结构吊装工程
2020年5月2日星期六
2/53
第九节 起重机械及施工电梯
本节内容
1、桅杆式起重机 2、履带式起重机 3、汽车起重机 4、其他形式起重机 5、塔式起重机 6、施工电梯
2020年5月2日星期六
3/53
第九节 起重机械及施工电梯
1、桅杆式起重机
➢ 龙门架通常设于构件预制场吊移构件;或设在桥墩顶、墩旁安装大梁构件。
4/53
第九节 起重机械及施工电梯
1、桅杆式起重机
1.2.1、独脚把杆 A. 组成 把杆、起重滑轮组、卷扬机、缆风绳、锚碇。
2020年5月2日星期六
5/53
第九节 起重机械及施工电梯
1、桅杆式起重机
1.2.1、独脚把杆 B. 把杆类型 ① 木独脚把杆 常用独根圆木做成,起重量在30~100kN以内,起重高度一般为8~15m。 ② 钢管独脚把杆 起重量可达450kN,起重高度在30m以内。 ③ 金属格构式独脚把杆 起重量可达1000kN,起重高度可达70m。
连接到锚碇,以保证在起重时底部稳固。 ➢ 人字把杆是前倾的,但倾斜度不宜超过1/10,并在前、后面各用两根缆风绳拉结。
人字把杆的优点是侧向稳定性较好,缆风绳较少; 缺点是起吊构件的活动范围小,故一般仅用于安装 重型柱或其他重型构件。
2020年5月2日星期六
9/53
第九节 起重机械及施工电梯
1、桅杆式起重机
2020年5月2日星期六
6/53
第九节 起重机械及施工电梯
1、桅杆式起重机
1.2.1、独脚把杆 C. 使用 ➢ 桅杆倾角应不大于10°; ➢ 底部要设置拖橇,以便移动; ➢ 稳定主要靠缆风绳; D. 适用于预制柱、梁、屋架等构件吊装。
2020年5月2日星期六
7/53
第九节 起重机械及施工电梯
1、桅杆式起重机
建筑工程施工中机械分类(3篇)
第1篇一、土方工程机械设备1. 挖掘机械:包括挖掘机、推土机、铲运机等,主要用于挖掘、运输土方,进行场地平整、基础开挖等作业。
2. 装载机械:如装载机、自卸汽车等,用于装卸土方、散料等。
3. 压实机械:如压路机、振动压路机等,用于土方填筑、压实,保证地基的稳定性。
二、混凝土工程机械设备1. 混凝土搅拌设备:如混凝土搅拌机、混凝土搅拌楼等,用于搅拌混凝土。
2. 混凝土输送设备:如混凝土泵、混凝土输送车等,用于输送混凝土。
3. 混凝土浇筑设备:如平板振动器、插入式振动棒等,用于混凝土浇筑过程中的振捣。
三、钢筋工程机械设备1. 钢筋加工设备:如钢筋切断机、钢筋弯曲机、钢筋调直机等,用于加工钢筋。
2. 钢筋绑扎设备:如钢筋绑扎机、钢筋网片机等,用于钢筋的绑扎和焊接。
四、装饰装修工程机械设备1. 装饰装修材料运输设备:如电梯、施工电梯等,用于运输装饰装修材料。
2. 装饰装修施工设备:如电焊机、切割机、钻孔机等,用于装饰装修施工。
五、测量及检测设备1. 测量仪器:如经纬仪、水准仪、全站仪等,用于施工过程中的测量工作。
2. 检测设备:如裂缝检测仪、回弹仪、声波检测仪等,用于工程质量检测。
六、起重运输设备1. 起重机械:如塔吊、汽车吊、履带吊等,用于吊装大型设备、构件。
2. 运输设备:如汽车、火车、船舶等,用于运输建筑材料、设备等。
七、其他机械设备1. 通风设备:如风机、通风管道等,用于施工现场的通风换气。
2. 供水供电设备:如发电机、变压器、配电箱等,用于施工现场的供水供电。
3. 环保设备:如噪声控制设备、粉尘处理设备等,用于施工现场的环保工作。
总之,建筑工程施工中的机械设备种类繁多,功能各异。
合理选用和运用这些机械设备,可以提高施工效率,确保工程质量,降低施工成本,为我国建筑事业的发展贡献力量。
第2篇一、土方机械1. 挖掘机械:如挖掘机、装载机、推土机等,主要用于挖掘、装卸、运输土方。
2. 铲土运输机械:如铲车、自卸汽车等,主要用于铲土、装土、运输土方。
塔吊和施工电梯施工方案
塔吊和施工电梯施工方案目录一、项目概述 (2)1. 工程背景介绍 (2)2. 施工范围及内容 (3)二、施工准备工作 (4)1. 施工队伍组织及分工 (5)2. 现场勘察与评估 (6)3. 材料设备采购与验收 (7)三、塔吊施工方案 (8)1. 塔吊类型与规格选择 (9)2. 塔吊安装流程 (11)3. 塔吊操作安全规范 (12)4. 塔吊维护与保养计划 (13)四、施工电梯施工方案 (14)1. 施工电梯类型与规格选择 (15)2. 施工电梯安装与调试 (17)3. 施工电梯操作安全规范 (18)4. 施工电梯日常检查与维护 (19)五、施工进度计划 (20)1. 施工阶段划分 (22)2. 进度计划安排 (23)六、质量与安全保障措施 (24)1. 质量控制措施 (25)2. 安全保障措施 (26)七、应急预案与处置方案 (27)1. 突发情况应急预案 (29)2. 应急处置流程与方案制定与实施效果评估总结 (30)一、项目概述工程概况:本工程涉及多个高层建筑,建筑高度不同,施工难度各异,因此需要合理选配塔吊和施工电梯的类型与规格。
施工条件分析:充分考察施工场地条件、气候条件以及周围环境因素,对塔吊和施工电梯的施工位置进行科学合理规划。
同时考虑当地的安全法规和规范要求。
工程总体布置设计:为确保工程进展顺畅和便于现场管理,将对塔吊和施工电梯的总体布局进行科学设计,避免彼此之间的干扰与冲突。
在充分保证安全的前提下,兼顾效率与成本的综合考量。
1. 工程背景介绍随着城市化进程的加快,建筑行业的发展日新月异,各种高层建筑、大型商业综合体等项目不断涌现。
在这些工程项目中,塔吊和施工电梯作为重要的施工设备,对于提高施工效率、保证工程质量具有至关重要的作用。
本工程拟建设的项目位于某市中心区域,总建筑面积约为XX万平方米,主要包括商业综合体、写字楼、住宅等多种功能。
为确保项目的顺利进行,本方案将对塔吊和施工电梯的选型、布置、操作及维护等方面进行详细规划。
建筑施工中的垂直运输机械使用流程
建筑施工中的垂直运输机械使用流程垂直运输机械在建筑施工中扮演着重要的角色,它能够提高施工过程中的效率,保证施工安全。
本文将介绍建筑施工中常见的垂直运输机械的使用流程,包括起重机、升降机和施工电梯。
一、起重机的使用流程起重机是建筑施工中最常见的垂直运输机械之一,用于吊装和运输重物。
起重机的使用流程如下:1. 确定吊装计划:在使用起重机之前,施工人员需要根据工程需要确定吊装计划,包括吊装物品的重量、尺寸,吊装高度,以及吊装位置等信息。
2. 安全检查:施工人员需要对起重机进行安全检查,确保起重机的各项功能正常,如起重机的吊钩、钢丝绳、安全装置等。
3. 设置吊装点和吊装道路:根据吊装计划,施工人员需要设置吊装点和吊装道路,确保起重机能够顺利进行吊装运输。
4. 进行吊装作业:在安全措施到位的情况下,施工人员可以根据吊装计划进行吊装作业,确保吊装物品安全稳定地移动到目标位置。
5. 完成吊装后的收尾工作:吊装完成后,施工人员需要进行收尾工作,包括归位起重机、清理吊装道路以及检查起重机的使用情况,确保起重机随时可以投入下一次吊装作业。
二、升降机的使用流程除了起重机,升降机也是建筑施工中常用的垂直运输机械,主要用于工人和物料的快速运输。
升降机的使用流程如下:1. 检查升降机的安全性:施工人员需要对升降机进行安全性检查,包括检查升降机的门、缓冲装置、安全门锁等,确保升降机能够正常运行。
2. 登记和控制:施工人员需要在升降机内部设置登记册,记录每次使用升降机的人员和物料。
另外,在升降机控制室中设置控制按钮,方便操作。
3. 进行运输作业:按照实际需求,施工人员可以通过控制按钮控制升降机进行上升或下降操作,确保工人和物料能够快速安全地到达目的地。
4. 完成运输后的整理工作:运输完成后,施工人员需要对升降机进行整理工作,如清理垃圾、检查升降机的使用情况等。
三、施工电梯的使用流程施工电梯是用于建筑施工中长距离垂直运输的专用设备。
2022-2023年机械员《机械员专业管理实务》预测试题25(答案解析)
2022-2023年机械员《机械员专业管理实务》预测试题(答案解析)全文为Word可编辑,若为PDF皆为盗版,请谨慎购买!第壹卷一.综合考点题库(共50题)1.常用高层建筑施工起重运输体系组合情况包括()。
A.塔式起重机+施工电梯B.塔式起重机+施工电梯+混凝土泵车C.塔式起重机+施工电梯+拖式混凝土泵D.塔式起重机+混凝土泵车+拖式混凝土泵E.塔式起重机+拖式混凝土泵正确答案:A、B、C本题解析:常用高层建筑施工起重运输体系组合情况:塔式起重机+施工电梯;塔式起重机+施工电梯+混凝土泵车;塔式起重机+施工电梯+拖式混凝土泵;塔式起重机+快速物料提升机+施工电梯+拖式混凝土泵。
2.总配电箱应设在靠近电源的地区,分配电箱应设在用电设备负荷相对集中的地区,分配电箱与开关箱的距离不得超过米,开关箱与其控制的固定式用电设备的水平距离不宜超过米。
A.35,5B.35,3C.30,3D.50,5正确答案:C本题解析:分配电箱(二级配电)应设在用电设备集中的区域,分配电箱与开关箱(三级配电)的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m。
3.临时用电组织设计,应绘制临时用电工程图纸,主要包括用电工程()、配电装置布置图、配电系统接线图、接地装置设计图。
A.总平面图B.剖面图C.立面图D.效果图正确答案:A本题解析:绘制临时用电工程图纸,主要包括用电工程总平面图、配电装置布置图、配电系统接线图、接地装置设计图。
4.塔式起重机的工作机构中,由起升卷扬机、电气控制系统、钢丝绳、滑轮组及吊钩组成的是()。
A.起升机构B.变幅机构C.回转机构D.行走机构正确答案:A本题解析:起升机构通常由起升卷扬机、电气控制系统、钢丝绳、滑轮组及吊钩组成。
5.因传动方式不同而分为机械式和液压式的是( )泪凝土泵。
()A.固定式B.活塞式C.挤压式D.风动式正确答案:B本题解析:暂无解析6.电气设备的金属外壳可能因绝缘损坏而带电,为防止这种电压危及人身安全而人为地将电气设备的外露可导电部分与大地作良好的连接称为保护接地。

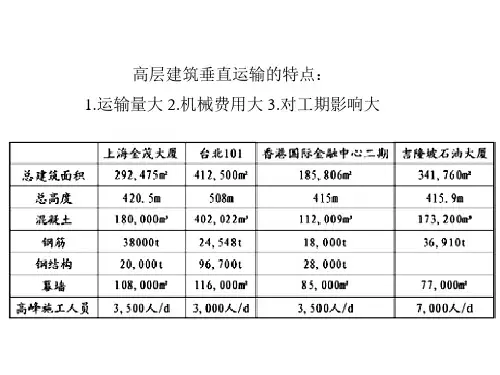

高层建筑施工3—50页高层建筑垂直运输机械和特点:1.运输量大 2.机械费用大 3.对工期影响大
箱可配对重(平衡重),也可不配对重。
(五)按升运速度: 1.普通施工升降机(升运速度在36 m/min以下)。 2.中速施工升降机(升运速度在36~63 m/min之间)。 3.高速施工升降机(升运速度在63~100m/min之间)。
六、塔式起重机的安装与拆卸
(一)塔式起重机的基础 1.轨道式混凝土基础 轨道式塔式起重机混凝土基础可分为纵梁式和短轨枕式两
种做法。 2.固定式混凝土基础 固定式塔式起重机混凝土基础有整体式和分块式两种做法。
(二)附着式塔式起重机的锚固 (三)附着式塔式起重机的顶升接高 (四)内爬式塔式起重机的爬升与拆除
二、施工升降机选型与配置:
[例]广州电视塔 施工期间共布置6台人货两用变频调速施工升降机。其中在核
芯筒内部有4台电梯,核芯筒外围钢结构附着2台斜爬电梯。
施工期间共布置6台人货两用变频调速施工升降 机。其中在核芯筒内部有4台电梯,核芯筒外围 钢结构附着2台斜爬电梯。
3.4 垂直运输体系的选择 一、选择的原则: (一)运输能力要能满足规定工期的要求。 (二)机械费用低。 (三)综合经济效益好。
2.在考虑塔式起重机安装的同时,应考虑塔式起重机 的顶升、接高、锚固以及完工后的落塔、拆运等事项。
3.在考虑塔式起重机安装时,应保证顶升套架的安装 位置(即塔架引进平台或引进轨道应与臂架同向)及锚固环 的安装位置正确无误。
4.应注意外脚手架的支搭形式与挑出建筑物的距离, 以免与下回转塔式起重机转台尾部回转时发生矛盾。
高层建筑施工用垂直运输机械
(7)驾驶室位置较高,操纵人员能直接或间接看到作 业全过程,有利于安全生产。
2. 塔吊的主要性能参数
塔式起重机的主要性能参数包括起重力矩、起重量、 起升高工作幅度等参数。
(1)幅度,又称回转半径或工作半径,即塔吊回转中 心线至吊钩中心线的水平距离。
(2)起重量,是指塔式起重机在各种工况下安全作业 所容许的起吊重物的最大重量。
施工电梯基础顶面标高有三种:高于地面、与地面 齐平、低于地面,以与地面齐平做法最为可取,方 便施工人员出入,减少发生工伤事故可能性。
4.3 混凝土搅拌运输车与混凝土泵
采用混凝土泵浇注商品混凝土,是钢筋混凝土现浇 结构高层建筑施工中最为常见的混凝土浇注方式。
4.3.1 混凝土搅拌运输车
混凝土搅拌运输车或称搅拌车,是用来运送建筑用 预拌混凝土的专用卡车。卡车上装有圆筒型搅拌筒 用以运载混合后的混凝土,在运输过程中会始终保 持搅拌筒转动,以保证所运载的混凝土不会凝固。 运送完混凝土后,通常都会用水冲洗搅拌筒内部, 防止硬化的混凝土占用空间。
第 4 章 高层建筑施工用垂直运输机械
教学提示:高层建筑施工用垂直运输机械主要包括塔吊、 施工电梯、混凝土泵,这些垂直运输机械可以提高高层 建筑施工机械化水平,提高施工效率,缩短工期。
教学要求:本章重点介绍塔吊、施工电梯基础设计方法、 混凝土泵构造及使用原理。要求重点掌握塔吊、施工电 梯基础设计方法,能够根据不同工程特点选择合理的施 工垂直运输机械。
施工电梯按吊厢数量可分为单吊厢式和双吊厢式。
2.齿轮齿条驱动施工电梯的构成
施工电梯的主要部件为吊笼、带有底笼的平面主框架 结构、立柱导轨架,驱动装置、电控系统提升系统、 安全装置等。
3.绳轮驱动施工电梯
施工升降机(施工电梯)
第三章施工升降机(施工电梯)第一节施工升降机安全技术与要求在中、高层建设施工中较多的采用了建设施工升降机(又称施工电梯),建设施工升降机是一种使工作笼(吊笼)沿导轨架作垂直(或倾斜)运动的机械,用来运送人员和物料。
是高层建设施工中运送施工人员上下及建设材料和工具设备必备的和重要的垂直运输设施之一。
施工升降按其传动型式分为:齿轮齿条式、钢丝绳式和混合式三种。
主要叙述齿轮条传动的SC系列施工升降机有关安全使用与管理的知识。
一、施工升降机的分类标记施工升降机的型号由类、组、型、特性、主参数和变型代号组成。
标记示例:升降机SC60:表示单吊笼额定载重量为600KG的齿轮齿条式升降机。
升降机SS100:表示单吊笼额定载重量为1000KG 的钢丝绳式升降机。
升降机SH100/80A:表示一吊笼额定载重量为1000KG采用齿轮条驱动,另一吊笼额定载重量为800KG采用钢丝绳提升的第一次更新的混合式升降机。
升降机SCD100/100:表示双吊笼、有对重,额定载重量为1000KG 的齿轮齿条式升降机。
二、施工升降机的基本构造及安全装置单导轨架、双工作笼齿条驱动的建设施工升降机是由钢结构(天轮架、吊笼、导轨架、前附着架、后附着架、和底笼),驱动装置(电动机、蜗轮减速箱、齿轮、齿条、钢丝绳及配重)、安全装置(限速器、制动器、限位器、行程开关及缓冲弹簧)和电器设备(操纵装置、电缆及电缆筒)四部分组成。
SC型施工升降机的工作原理施工升降机按其传动型式分为齿轮齿条驱动(SC型)、卷扬机钢丝绳驱动(SC型)和混合驱动(SH型)三种。
它的工作笼内装有驱动装置,驱动装置的输出齿轮与导轨架上的齿条相啮合,当控制驱动电动机正、反转时,吊笼将沿着导轨架上、下移动。
用卷扬机钢丝绳驱动的建设施工升降机,它的吊笼沿导轨架上、下移动是借助于卷扬机收、放钢丝绳来实现的。
SC型与SG型建设施工升降机相比较,前者可靠性好,可以客货两用,消耗钢材少,但由于采取齿条驱动成本较高,后者由于安全性差,故只能用于货运。
垂直运输设施
爬升式起重机的拆除 拆除较困难,起重机须在 拆除 屋顶解体,并把所有构件和机械运到地面。在 美国和加拿大等国采用直升飞机拆除爬升式起 重机是很普遍的。根据我国的技术条件,常用 人字拔杆和慢动卷扬机组成拆卸设备。
2.4塔式起重机使用安全技术
26min
3.施工电梯
施工是高层建筑施工设备中唯一可运送人 员上下的垂直运输设备。如果不采用施工电梯, 高层建筑施工中的净工作时间损失可达30%左 右。因此施工电梯是高层建筑施工提高生产率 的关键设备之一。 施工电梯常用齿轮、齿条驱动方式。 施工电梯主要有两种。单笼式和双笼式。 一般载重量为1t,可乘12人。重型的可载2t或 乘24人。
6.垂直运输设施的设置要求 垂直运输设施的设置要求
垂直运输设施的设置一般应根据现场施工 条件满足以下一些基本要求。
架设井架的地面应排水通畅,地基可靠, 架设井架的地面应排水通畅,地基可靠, 用150mm厚度的C15混凝土做垫层,并加设底座。 150mm厚度的C15混凝土做垫层,并加设底座。 厚度的C15混凝土做垫层 架设井架时,井架的垂直度偏差≤架高的1/600; 架设井架时,井架的垂直度偏差≤架高的1/600; 1/600 导轨的垂直度和间距偏差≤ 10mm。 导轨的垂直度和间距偏差≤±10mm。 井架使用时应检测合格, 井架使用时应检测合格,操作人员应持证 上岗。地面以上5m的范围内应封闭。 上岗。地面以上5m的范围内应封闭。 5m的范围内应封闭
搭设高度可达40m。为确保井架的稳定, 搭设高度可达40m。为确保井架的稳定, 40m 应沿架体高度设置附墙架或缆风绳。 应沿架体高度设置附墙架或缆风绳。井架一般 设置附墙架。如果设置缆风绳,当架高在20m以 设置附墙架。如果设置缆风绳,当架高在20m以 20m 下时,需设置缆风绳不少于一组; 下时,需设置缆风绳不少于一组;向上每增高 10m加设一组。每组缆风绳设置在井架的四角, 10m加设一组。每组缆风绳设置在井架的四角, 加设一组 四角 每角一根, 9.3mm圆股钢丝绳, 每角一根,用9.3mm圆股钢丝绳,与地面夹角 圆股钢丝绳 45º~60º,并设地锚。 45 ~60 ,并设地锚
建筑工程施工电梯规定
一、施工电梯的定义施工电梯,又称建筑电梯,是建筑工程施工过程中为运输材料和人员而专门设计的一种垂直运输设备。
施工电梯具有结构简单、操作方便、安全可靠等特点,广泛应用于高层建筑施工中。
二、施工电梯的使用要求1. 施工电梯司机必须经过专门的安全技术培训,考试合格,持证上岗。
严禁酒后作业。
2. 施工电梯司机必须熟悉所操作电梯的性能、构造、保养、维修知识,按规定及时填写机械履历书和规定的报表。
3. 施工电梯周围5m以内,不得堆放易燃、易燃物品及其他杂物,不得在此范围内挖沟、坑、槽。
电梯地面进料口应搭设防护棚。
4. 梯笼维修时,若拆下零部件后,梯笼的重量低于配重时,必须将梯笼锁在导轨架上。
5. 严禁利用施工电梯的井架横竖支撑牵拉缆绳、标语和其他与电梯无关物品。
6. 同一现场施工的塔式起重机或其他起重机械应距施工电梯5m以上,并应有可靠的防撞措施。
三、施工电梯的安全操作要点1. 施工电梯每班首次运行时,必须空载及满载运行,梯笼升离地面1m左右停车,检查制动器灵敏性,然后继续上行楼层平台,检查安全防护门、上限位、前、后门限位,确认正常方可投入运行。
2. 梯笼乘人、载物时必须使载荷均匀分布,严禁超载作业。
3. 电梯运行至最上层和最下层时仍应操纵按钮,严禁以行程限位开关自动碰撞的方法停机。
4. 施工电梯启动前必须先鸣笛示警,夜间操作应有足够照明。
5. 双笼电梯当一只梯笼在进行笼外保养或检修时,另一只梯笼不得运行。
6. 电梯运行中,司机不准做有妨碍电梯运行的动作,不得离开操作岗位,应随时观察电梯各部音响、温度、气味和外来障碍物等现象,发现反常应及时停机检查处理,故障未排除严禁运行。
四、施工电梯的验收与投入使用1. 施工电梯安装完毕后,必须经有关人员检查验收合格方可投入使用。
2. 验收合格后,应按照规定办理使用登记手续。
3. 施工电梯在使用过程中,应定期进行安全检查和维护保养,确保电梯安全可靠运行。
五、施工电梯的报废与拆除1. 施工电梯达到报废标准或使用年限时,应立即停止使用,并按照规定进行报废。
