编号:工程名称专业电气图纸编号会审记录:设计单位回复:1、电缆清册中缺少热控电源柜工作电源1、增加电缆ZRC-VV-0.6/1KV 2×6㎜²200米为热控柜工作电源,2、电缆清册中缺少热控电源柜保安电源2、原清册含热控电源柜保安电源3、电缆管线表中主厂房电子设备间的UPS电源热控仪表保安电源是否需要这根电缆请确认3、此电源为热控电源柜保安电源4、引风机电机变频器手动旁路柜由主厂房直流屏引接4、同意5、引风机室空调配电箱开关备用不足,至少3个备用,包括甲乙变频器控制柜电源及一个备用5、增加备用2个,控制电源在DCS配电柜取电6、空调配电箱双切开关100A改为250A,自动开关额定电流32A太小需要63A,电缆4*6需改为4*106、同意修改7、引风机就地事故按钮没有设计7、引风机事故按钮利旧参会人员签名/日期建设单位监理单位设计单位编号:工程名称专业电气图纸编号会审记录:设计单位回复:8、电缆清册中缺少热控电源柜工作电源8、增加电缆ZRC-VV-0.6/1KV 2×6㎜²200米为热控柜工作电源,9、电缆清册中缺少热控电源柜保安电源9、原清册含热控电源柜保安电源10、电缆管线表中主厂房电子设备间的UPS电源热控仪表保安电源是否需要这根电缆请确认10、此电源为热控电源柜保安电源11、引风机电机变频器手动旁路柜由主厂房直流屏引接11、同意12、引风机室空调配电箱开关备用不足,至少3个备用,包括甲乙变频器控制柜电源及一个备用12、增加备用2个,控制电源在DCS配电柜取电13、空调配电箱双切开关100A改为250A,自动开关额定电流32A太小需要63A,电缆4*6需改为4*1013、同意修改14、引风机就地事故按钮没有设计14、引风机事故按钮利旧参会人员签名/日期建设单位监理单位设计单位编号:工程名称专业电气图纸编号会审记录:设计单位回复:15、电缆清册中缺少热控电源柜工作电源15、增加电缆ZRC-VV-0.6/1KV 2×6㎜²200米为热控柜工作电源,16、电缆清册中缺少热控电源柜保安电源16、原清册含热控电源柜保安电源17、电缆管线表中主厂房电子设备间的UPS电源热控仪表保安电源是否需要这根电缆请确认17、此电源为热控电源柜保安电源18、引风机电机变频器手动旁路柜由主厂房直流屏引接18、同意19、引风机室空调配电箱开关备用不足,至少3个备用,包括甲乙变频器控制柜电源及一个备用19、增加备用2个,控制电源在DCS配电柜取电20、空调配电箱双切开关100A改为250A,自动开关额定电流32A太小需要63A,电缆4*6需改为4*1020、同意修改21、引风机就地事故按钮没有设计21、引风机事故按钮利旧参会人员签名/日期建设单位监理单位设计单位编号:工程名称专业电气图纸编号会审记录:设计单位回复:22、电缆清册中缺少热控电源柜工作电源22、增加电缆ZRC-VV-0.6/1KV 2×6㎜²200米为热控柜工作电源,23、电缆清册中缺少热控电源柜保安电源23、原清册含热控电源柜保安电源24、电缆管线表中主厂房电子设备间的UPS电源热控仪表保安电源是否需要这根电缆请确认24、此电源为热控电源柜保安电源25、引风机电机变频器手动旁路柜由主厂房直流屏引接25、同意26、引风机室空调配电箱开关备用不足,至少3个备用,包括甲乙变频器控制柜电源及一个备用26、增加备用2个,控制电源在DCS配电柜取电27、空调配电箱双切开关100A改为250A,自动开关额定电流32A太小需要63A,电缆4*6需改为4*1027、同意修改28、引风机就地事故按钮没有设计28、引风机事故按钮利旧参会人员签名/日期建设单位监理单位设计单位编号:工程名称专业电气图纸编号会审记录:设计单位回复:29、电缆清册中缺少热控电源柜工作电源29、增加电缆ZRC-VV-0.6/1KV 2×6㎜²200米为热控柜工作电源,30、电缆清册中缺少热控电源柜保安电源30、原清册含热控电源柜保安电源31、电缆管线表中主厂房电子设备间的UPS电源热控仪表保安电源是否需要这根电缆请确认31、此电源为热控电源柜保安电源32、引风机电机变频器手动旁路柜由主厂房直流屏引接32、同意33、引风机室空调配电箱开关备用不足,至少3个备用,包括甲乙变频器控制柜电源及一个备用33、增加备用2个,控制电源在DCS配电柜取电34、空调配电箱双切开关100A改为250A,自动开关额定电流32A太小需要63A,电缆4*6需改为4*1034、同意修改35、引风机就地事故按钮没有设计35、引风机事故按钮利旧参会人员签名/日期建设单位监理单位设计单位。

施工图图纸会审记录及设计交底表

施工图图纸会审记录及设计交底表
同意
2

1#车库1-1/8轴交K轴(-1.500m~-0.600m)处、8交A-K轴处挡墙为砌体挡墙,因回填土,考虑防水需要建议改成C40P6混凝土?
ቤተ መጻሕፍቲ ባይዱ同意修改
3

电梯底坑底板(含基础梁)混凝土强度等级是否为抗渗等级P6的抗渗混凝土;电梯井底坑井壁混凝土强度等级是否也应采用抗渗等级P6的混凝土?
可采用
4
说明七.15条:窗台压顶分布筋φ6mm建议改为φ6.5mm,且φ4mm拉结筋建议也改为φ6.5mm。
同意
5
是否所有有防水要求的部位如:9屋面板(包含塔楼上人屋面和不上人屋面)、地下室挡土墙、扶壁柱及顶板(车库屋面)均应采用抗渗等级P6的混凝土?
需采用抗渗混凝土
6
建筑
阳台落水管吊洞处是否增加500X500,1.2厚高分子防水涂膜?
施工图设计交底及图纸会审记录表
工程名称: 编号:
施工单位
会审日期
会审单位
建设、设计、跟审、监理、施工
会审地点
记录整理
校对复核
序号
图别(图号)
施工图纸问题
处理及回复意见
1

说明七.8条:填充墙砌体上切割开槽预埋线管的部位,应加钉丝径1mm钢丝网,其宽度为槽宽+300mm?且内、外墙不同界面交界处是否也应按重庆市质量通病防治要点要求按照交界处每边150mm增设丝径1mm钢丝网?烟道是否满挂丝径1mm钢丝网,每边延伸150mm?
同意
会签栏
参会单位(公章)
参会人员
参会人员签字
设计单位(具体单位)
跟审单位(具体单位)
监理单位(具体单位)

图纸会审记录表格

图纸会审记录表格

图纸会审记录表格本文将为您介绍如何使用图纸会审记录表格来记录和管理图纸会审过程中的信息和细节。

此表格旨在提高会审的效率和准确性,以及减少会审过程中出现的问题和误解。

何为图纸会审记录表格?图纸会审记录表格是用于记录和管理图纸会审信息的工具。

它是一个用于收集、汇总、跟踪和报告会审数据的表格,可以包括图纸版本、会审人员、会议时间、注释、批注和审查意见等。

通过使用一份图纸会审记录表格,可以提高会审的效率和准确性,减少会审过程中出现的问题和误解。

如何使用图纸会审记录表格?图纸会审记录表格通常由项目经理或会审主管创建,并由会审人员填写和提交。

以下是一些建议,以帮助您使用图纸会审记录表格:步骤1:确定会审人员在开始使用图纸会审记录表格之前,需要确定哪些人员将参与会审,并将其列入“会审人员”列中。

这些人员可能包括设计师、工程师、建筑师、质量控制员、安全专家等。

步骤2:记录会议时间和地点记录您将使用的会议时间和地点,以便其他人员在会议期间或之后查看和审查内容。

步骤3:记录图纸版本信息在表格中的“图纸版本”列中记录图纸的版本信息。

这将有助于确定在会议期间需要讨论哪些问题和更改。

步骤4:记录注释和批注使用表格中的注释和批注列来记录会议过程中提出的任何问题或注释。

这些注释应包括要更改的内容、建议和解决方案等。

步骤5:记录审查意见将每个会议中讨论的决策记录在表格中的审查意见列中。

这些意见应包括哪一些更改被接受,哪一些不被接受以及为什么。

步骤6:跟踪后续行动最后,您可以使用表格中的“后续行动”列来记录哪些问题需要采取进一步行动。

这将有助于确保会议期间提出的问题得到妥善解决和实施。

总结图纸会审记录表格是一种用于记录和管理图纸会审信息的强大工具。

通过使用这种表格,您可以提高会审的效率和准确性,并减少会审过程中出现的问题和误解。

在使用图纸会审记录表格时,请记住记录会议时间和地点、确定会审人员、记录注释和批注、记录审查意见以及跟踪后续行动。

图纸会审记录表格

图纸会审记录表格

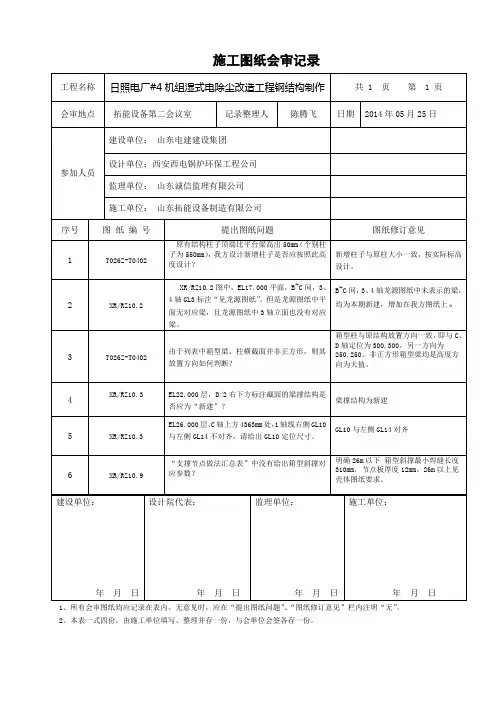

施工图纸会审记录工程名称日照电厂#4机组湿式电除尘改造工程钢结构制作共 1 页第 1 页会审地点拓能设备第二会议室记录整理人陈腾飞日期2014年05月25日参加人员建设单位:山东电建建设集团设计单位:西安西电锅炉环保工程公司监理单位:山东诚信监理有限公司施工单位:山东拓能设备制造有限公司序号图纸编号提出图纸问题图纸修订意见1 T026Z-T0402原有结构柱子顶端比平台梁高出50mm(个别柱子为550mm),我方设计新增柱子是否应按照此高度设计?新增柱子与原柱大小一致,按实际标高设计。

2 XR/RZ10.2XR/RZ10.2图中,EL17.000平面,B~C间,3、4轴GL3标注“见龙源图纸”,但是龙源图纸中平面无对应梁,且龙源图纸中3轴立面也没有对应梁。

B~C间,3、4轴龙源图纸中未表示的梁,均为本期新建,增加在我方图纸上。

3 T026Z-T0402 由于列表中箱型梁、柱横截面并非正方形,则其放置方向如何判断?箱型柱与原结构放置方向一致,即与C、D轴定位为300,300,另一方向为250,250。

非正方形箱型梁均是高度方向为大值。

4 XR/RZ10.3 EL22.000层,D/2右下方标注截面的梁撑结构是否应为“新建”?梁撑结构为新建5 XR/RZ10.3 EL26.000层,C轴上方4363mm处,1轴线右侧GL10与左侧GL14不对齐,请给出GL10定位尺寸。

GL10与左侧GL14对齐6 XR/RZ10.9 “支撑节点做法汇总表”中没有给出箱型斜撑对应参数?明确26m以下箱型斜撑最小焊缝长度310mm,节点板厚度12mm。

26m以上见壳体图纸要求。

建设单位:年月日设计院代表:年月日监理单位:年月日施工单位:年月日1、所有会审图纸均应记录在表内。

无意见时,应在“提出图纸问题”、“图纸修订意见”栏内注明“无”。

2、本表一式四份,由施工单位填写、整理并存一份,与会单位会签各存一份。

图纸会审记录范本

图纸会审记录范本

图纸会审记录范本一、工程概况1、工程名称:_____2、工程地点:_____3、建设单位:_____4、设计单位:_____5、监理单位:_____6、施工单位:_____二、会审时间和地点1、会审时间:_____年_____月_____日2、会审地点:_____三、参加会审的单位及人员1、建设单位:_____、_____2、设计单位:_____、_____3、监理单位:_____、_____4、施工单位:_____、_____、_____四、会审内容1、建筑专业建筑平面图中,房间的布局和尺寸是否满足使用功能的要求。

门窗的位置、尺寸和开启方式是否合理,是否与建筑外立面效果相协调。

楼梯的踏步尺寸、扶手高度等是否符合规范要求。

建筑节能设计是否符合相关标准。

2、结构专业基础形式和埋深是否合理,是否与地质勘察报告相符。

梁、柱、板的尺寸和配筋是否满足结构计算和规范要求。

后浇带的设置位置和处理方法是否恰当。

钢结构的连接节点和构件尺寸是否准确。

3、给排水专业给排水管道的布置是否合理,是否与其他专业的管线有冲突。

卫生器具的选型和布置是否符合使用要求和规范规定。

消防栓和喷淋系统的设置是否满足消防规范。

给排水管材的选用是否合理。

4、电气专业电气线路的敷设方式和走向是否合理,是否与其他专业的管线有交叉。

配电箱、开关柜的位置和尺寸是否合适,是否便于操作和维护。

照明灯具的布置和选型是否满足照度要求和节能标准。

防雷接地系统的设计是否符合规范要求。

5、暖通专业空调系统的选型和布置是否合理,是否满足室内温度和湿度的要求。

通风管道的尺寸和走向是否与其他专业的管线有冲突。

风机、空调机组等设备的选型和安装位置是否合适。

五、会审意见及处理结果1、建筑专业问题:一层平面图中,走廊宽度较窄,影响人员通行。

意见:将走廊宽度由 15 米增加至 18 米。

处理结果:设计单位同意修改,在修改后的图纸中予以体现。

问题:外立面窗户的分格形式不够美观。

图纸会审记录表

图纸会审记录表

会审人员(签字)
存在问题: 供电线安装肩架构造图 肆化(2012)1405-II中:
未发现问题。
解决措施:
记录人:崔凯
记录日期:
2014年3月16日
记录日期:
2014年3月18日
图纸会审记录表
表质-4 工 主 会 程 名 持 审 专 称 石长复线电气化工程 人 李永强 业 接触网
会审人员(签字)
存在问题: 接触网设备安装图 肆化(2010)1401中:
未发现问题。
解决措施:
记录人:崔凯
记录日期:
2014年3月18日
图纸会审记录表
表质-4 工 主 会 程 名 持 审 专 称 石长复线电气化工程 人 李永强 业 接触网
存在问题: 时速160公里隧道内接触网腕臂安装图 石长施图(网)-040000中: 未发现问题。
解决措施:
记录人:崔凯
记录日期:
2013年11月2日
图纸会审记录表
表质-4 工 主 会 程 名 持 审 专 称 石长复线电气化工程 人 李永强 业 接触网
会审人员(签字)
存在问题: 200km/h及以下电气化铁路简单链型悬挂 接触网锚段关节、线岔平立面示意图 肆化 (07)1026中: 未发现问题。
解决措施: 1、建议设计给出钢筋布置材料表。 2、建议增大钢筋保护层厚度。
记录人:李永强
记录日期:
2012年9月23日
图纸会审记录表
表质-4 工 主 会 程 名 持 审 专 称 石长复线电气化工程 人 李永强 业 接触网
会审人员(签字)
存在问题: 接触网软横跨安装图 肆化(06)1010中: 未发现问题。
会审人员(签字)
存在问题: 时速140km/h及以下单双线隧道接触网腕臂安装图 肆化(2010)1028-0000中: 未发现问题。

施工图纸会审记录表

施工图纸会审记录表

施工图纸会审记录表一、工程概况工程名称:_____工程地点:_____建设单位:_____设计单位:_____监理单位:_____施工单位:_____本工程为_____,建筑面积为_____平方米,结构形式为_____,层数为_____层。

二、会审时间_____年_____月_____日三、会审地点_____会议室四、参加单位及人员建设单位:_____、_____设计单位:_____、_____监理单位:_____、_____施工单位:_____、_____、_____五、会审内容1、建筑专业(1)总平面图建筑物的定位坐标及标高是否准确。

周边道路、场地的标高与建筑物的关系是否合理。

消防车道的宽度、转弯半径是否满足规范要求。

(2)平面图房间的布局、尺寸是否满足使用功能要求。

门窗的位置、尺寸是否合理,开启方向是否正确。

楼梯的踏步尺寸、扶手高度是否符合规范。

(3)立面图建筑外立面的造型、色彩是否符合设计要求。

外墙面的材料、做法是否明确。

(4)剖面图建筑物的层高、净高是否满足要求。

楼板、梁的标高及位置关系是否正确。

2、结构专业(1)基础图基础的类型、埋深是否合理。

地基承载力的取值是否准确。

基础的配筋是否满足计算要求。

(2)柱、梁、板图构件的尺寸、配筋是否正确。

节点的构造做法是否清晰。

预留孔洞、预埋件的位置及尺寸是否准确。

(3)楼梯结构图楼梯的结构形式是否合理。

楼梯的配筋是否满足计算要求。

3、给排水专业(1)平面图给排水管道的走向、位置是否合理。

卫生器具的布置是否满足使用要求。

消防栓的位置、数量是否符合规范。

(2)系统图给排水系统的竖向分区是否合理。

管道的管径、坡度是否正确。

(3)详图各类阀门、水表的安装位置是否明确。

水池、水箱的构造及尺寸是否清晰。

4、电气专业(1)平面图电气线路的走向、敷设方式是否合理。

插座、开关的位置及数量是否满足使用要求。

配电箱的位置是否合理。

(2)系统图电气系统的供电方式、电压等级是否正确。

图纸会审记录表格(标准)

图纸会审记录表格(标准)

施工图纸会审记录工程名称乌力吉口岸服务中心共7 页第 1 页会审地点乌力吉口岸建设指挥部会议室记录整理人日期参加人员建设单位:设计单位:监理单位:施工单位:序号图纸编号提出图纸问题图纸修订意见1 结施图-1消防水池当中的坑0.65米深,结构图中没有明确的做法?2 集水坑的做法不明确?3 建施-01中3-4/B-D轴间物业用房门的位置?4 结施图中消防水池爬梯的做法及型号?5 建施-0110-11/D-E、4-8/D-E轴间1.5米宽的走道能否取消?物业用房或污水机房放大哪,即增加有效面积又能优化作业程序?6 结施-01中室外挡土墙的垫层标高是否能放在同一标高?建设单位:年月日设计院代表:年月日监理单位:年月日施工单位:年月日1、所有会审图纸均应记录在表内。

无意见时,应在“提出图纸问题”、“图纸修订意见”栏内注明“无”。

2、本表一式四份,由施工单位填写、整理并存一份,与会单位会签各存一份。

施工图纸会审记录工程名称乌力吉口岸服务中心共7 页第 2 页会审地点乌力吉口岸建设指挥部会议室记录整理人日期参加人员建设单位:设计单位:监理单位:施工单位:序号图纸编号提出图纸问题图纸修订意见7 建施-03结施-034-5/D-E、8-10/D-E处能否为了增大其利用率及建筑物的整体优化而将其全封闭那?8 结施-01Π1.框架柱及构造柱与砌体填充墙交接处,从柱内甩出的2 6@1500的拉结筋能否改为植筋?全长贯通是指所有墙体吗?9 结施-26结施-26中坡道与建施-11中的度数12度与11度哪个为准?10 结构层中梁板砼标号为C30柱子C40能否调为一致(其浇筑时控制不好容易造成梁柱交接处标号达不到要求)11 建施-11与结施-26坡道图平面尺寸不同,以哪份为准?12 建施-11与结施-26坡道柱间尺寸不否(建29.7、结29.6)以哪份为准?建设单位:年月日设计院代表:年月日监理单位:年月日施工单位:年月日1、所有会审图纸均应记录在表内。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建施
防火墙墙体材料
建施节点现场具体交流。
建设单位:
年月日
设计院代表:
年月日
监理单位:
年月日
施工单位:
年月日
1
01建筑设计说明
条:室内装修除公共部位外土建仅作基层,请问基层指哪些工序,是否只做底糙。
2
01建筑设计说明
粉刷用料为混合砂浆与D2节能设计10构造1:3水泥砂浆不符
3
01建筑设计说明
商铺±图纸标注与住宅一致:
请问(1):如果一致,整个商铺需回填压实超桩顶标高。桩顶标高为—,而现场原土标高为—左右,需回填土1米左右。
说明中应修改为钢柱底部节点大样详结施71大样①
建设单位:
年月日
设计院代表:
年月日
监理单位:
年月日
施工单位:
年月日
工程名称
唐山市丰南区港岛中心商业综合体项目
共页第页
会审地点
现场办公室
记录整理人
吴新新
日期
2011年11月24日
序号
图纸编号
提出图纸问题
图纸修订意见
18
结施-68
23A-23A节点高度修改为1560。
年月日
施工单位:
年月日
1、所有会审图纸均应记录在表内。无意见时,应在“提出图纸问题”、“图纸修订意见”栏内注明“无”。
2、本表一式四份,由施工单位填写、整理并存一份,与会单位会签各存一份。
工程名称
唐山市丰南区港岛中心商业综合体项目
共页第页
会审地点
现场办公室
记录整理人
吴新新
日期
2011年11月24日
序号
图纸编号
提出图纸问题
图纸修订意见
8
结施-33
LT21处北侧增加一结构预留洞,见附图。
9
结施-35
1-R~1-S/21轴BL5a(1)修改为BL5.
10
结施-35
V-W/20-21轴位于LT上口的梁RL4(1)取消。
11
结施-35
地下室顶板室外框架梁位于十字梁时,此框架梁为加密。
12
结施-6
1-P~1-Q/24-25轴电梯坑标高修改为建筑标高先下2050mm.
(2):如标高不变,室外为—,比合兴路高米左右。则商铺室外台阶、散水、无障碍坡道需重新设计。
(3):外墙立面基础承台裸露如何处理
4
1#房结施05
柱砼强度为C25,梁板砼强度为C30.为便于施工,砼强度是否统一C30
5
地下室砼墙除有抗渗要求外,是否增加抗裂措施
建设单位:
年月日
设计院代表:
年月日
监理单位:
图纸会审记录表格
施工图纸会审记录
工程名称
大南五村二标段工程
共1页第1页
会审地点
冶金工业园三楼会议室
记录整理人
王雪峰
日期
参加人员
建设单位:张家港市锦丰城乡开发投资有限公司
设计单位:江苏华电设计院有限公司
监理单位:张家港市华申建设监理有限公司
施工单位:淮安市镇淮建筑有限公司
序号
图纸编号
提出图纸问题
图纸修订意见
19
结施-69
26A-26A节点高度修改为1560。
20
结施-65
AC座四层钢结构连廊结构平面图中,M/7-8轴增加一牛腿节点编号22/68。
21
电梯图与最近抬高500高图不符合。
22
建施
地下室建筑图5-6/A-B轴处房间是否增加两扇进户门。
23
建施
1交A轴厕所门无标号
24
建施
地下室卷帘门无高度。
25
13
结施-7
1-D~1-E/24-25轴电梯坑标高修改为建筑面标高向下2050mm。
14
结施-36
8/E以及8/F轴两条框架梁无编号以及配筋。
KL 400*600,422;422。
15
结施-36
Q/12-13轴处剪力墙缺一连梁编号是否修改为BLL1.
16
结施-65
应将本图为平法标高修改为。
17
结施-72
